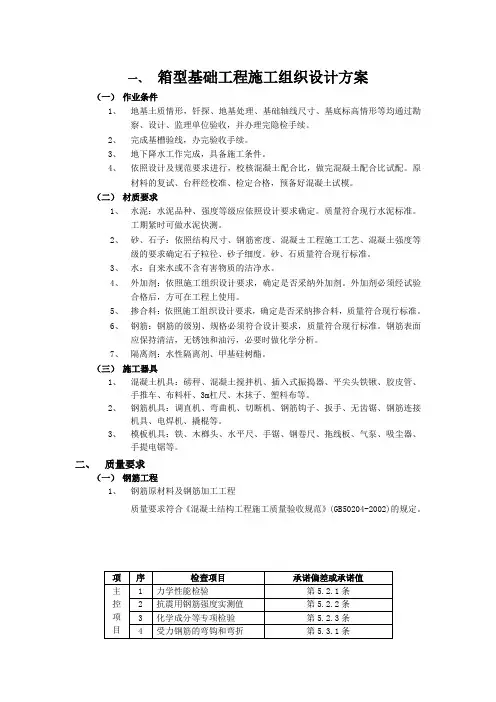

箱型基础工程施工组织设计方案
箱型基础工程施工方案

一、工程概况1. 工程名称:XX建筑项目2. 建设单位:XX房地产开发有限公司3. 设计单位:XX建筑设计研究院4. 施工单位:XX建筑集团有限公司5. 监理单位:XX工程建设监理有限公司6. 勘察单位:XX地质勘察研究院二、编制依据1. 《建筑工程施工质量验收统一标准》2. 《混凝土结构工程施工质量验收规范》3. 《建筑地基基础设计规范》4. 《建筑抗震设计规范》5. 工程设计图纸及相关施工图纸三、技术措施1. 施工流程(1)土方开挖及地基处理(2)钢筋工程(3)模板工程(4)混凝土工程(5)防水工程(6)质量控制及验收2. 施工工艺(1)土方开挖及地基处理1)根据设计要求,进行土方开挖,确保基底平整,清除松散土层。
2)对软弱地基进行地基处理,如换填、压实等。
(2)钢筋工程1)按照设计要求,制作钢筋半成品,确保钢筋尺寸、形状符合要求。
2)划钢筋位置线,按照图纸标明的钢筋间距进行绑扎。
3)预埋管线及铁件,确保位置准确。
(3)模板工程1)确定组装模板方案,搭设内外支撑。
2)安装内外模板,确保模板平整、牢固。
3)合模前进行钢筋隐检、预检。
(4)混凝土工程1)按照设计要求,搅拌混凝土,确保混凝土质量。
2)混凝土运输过程中,防止混凝土离析、坍落度损失。
3)浇筑混凝土,注意浇筑顺序、厚度及振捣密实。
4)混凝土养护,确保混凝土强度满足要求。
(5)防水工程1)按照设计要求,进行防水层施工,确保防水效果。
2)对防水层进行检验,确保无渗漏现象。
(6)质量控制及验收1)严格控制施工过程中的质量控制,确保工程质量。
2)按照相关规范进行验收,确保工程质量符合要求。
四、施工机械设备1. 土方开挖设备:挖掘机、推土机、装载机等。
2. 钢筋加工设备:钢筋调直机、弯曲机、切断机等。
3. 模板设备:模板、支撑体系等。
4. 混凝土搅拌设备:混凝土搅拌站、混凝土运输车等。
5. 防水设备:防水材料、防水施工工具等。
五、安全措施1. 施工现场应设置安全警示标志,确保施工安全。
箱形基础的特点和施工流程

箱形基础的特点和施工流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!箱形基础的特点和施工流程引言在建筑工程中,基础是支撑整个建筑物的关键部分之一。
箱形基础施工要点是什么

沟通、指正。
箱形基础施工要点是什么
【学员问题】:箱形基础施工要点是什么?
【解答】:
箱形基础施工要点:箱形基础深基坑开挖工程应在认真研究建筑场地、工程地质 和水文地质资料的基础上进行施工组织设计。
(1)箱形基础基坑开挖。基坑开挖应验算边坡稳定性,并注意对基坑邻近建筑物 的影响。
(2)基坑开挖如有地下水,应采用明沟排水或井点降水等方法,保持作业现场的 干燥。
(3)箱基的基底是直接承受全部建筑物的荷载,必须是土质良好的持力层。
(4)箱形基础的底板、顶板及内外墙的支模和浇筑,可采用内外墙和顶板分次支 模浇筑方法施工。外墙接缝应设榫接或设止水带。
(5)箱基的底板、顶板及内外墙宜连续浇灌完毕。
(6)箱基底板的厚度,一般都超过1.0 m,其整个箱基的混凝土体积常达数千立 方。因此,箱形基础的混凝土浇筑属于大体积钢筋混凝土的浇灌问题。
箱型基础工程施工组织设计方案

一、箱型基础工程施工组织设计方案(一)作业条件1、地基土质情形,钎探、地基处理、基础轴线尺寸、基底标高情形等均通过勘察、设计、监理单位验收,并办理完隐检手续。
2、完成基槽验线,办完验收手续。
3、地下降水工作完成,具备施工条件。
4、依照设计及规范要求进行,校核混凝土配合比,做完混凝土配合比试配。
原材料的复试、台秤经校准、检定合格,预备好混凝土试模。
(二)材质要求1、水泥:水泥品种、强度等级应依照设计要求确定。
质量符合现行水泥标准。
工期紧时可做水泥快测。
2、砂、石子:依照结构尺寸、钢筋密度、混凝±工程施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合现行标准。
3、水:自来水或不含有害物质的洁净水。
4、外加剂:依照施工组织设计要求,确定是否采纳外加剂。
外加剂必须经试验合格后,方可在工程上使用。
5、掺合料:依照施工组织设计要求,确定是否采纳掺合料,质量符合现行标准。
6、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准。
钢筋表面应保持清洁,无锈蚀和油污,必要时做化学分析。
7、隔离剂:水性隔离剂、甲基硅树酯。
(三)施工器具1、混凝土机具:磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、布料杆、3m杠尺、木抹子、塑料布等。
2、钢筋机具:调直机、弯曲机、切断机、钢筋钩子、扳手、无齿锯、钢筋连接机具、电焊机、撬棍等。
3、模板机具:铁、木榔头、水平尺、手锯、钢卷尺、拖线板、气泵、吸尘器、手提电锯等。
二、质量要求(一)钢筋工程1、钢筋原材料及钢筋加工工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
2、钢筋安装工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
(二)模板工程1、质量要求符合《混凝±结构工程施工质量验收规范》(GB50204-2002)的规定。
2、模板拆除工程质量要求符合《混凝±结构工程施工质量验收规范》(GB50204-2002)的规定。
建筑工程箱形基础施工方案

建筑工程箱形基础施工方案1. 引言本文档旨在提供建筑工程中使用箱形基础的施工方案。
箱形基础是一种常用的基础结构,特点是简单、稳定,适用于各种建筑项目。
本文将介绍箱形基础的概念、施工要点、施工流程以及施工注意事项。
2. 箱形基础概述箱形基础是一种混凝土结构,由水平底板和垂直的四个侧墙组成。
它具有坚固稳定的特点,适用于承受建筑物重量和荷载的需要。
箱形基础广泛应用于住宅、商业建筑和工业设施等各个领域。
3. 箱形基础施工要点在施工箱形基础时,需要注意以下几个要点:•地基处理:首先要对地基进行充分的处理,确保地基的承载力和稳定性。
•底板浇筑:选择适当的混凝土配比,并采用合适的浇筑工艺,确保底板的质量。
•侧墙施工:使用合适的模板搭建侧墙模板,按照设计要求进行浇筑,注意墙体的垂直度和平整度。
•接缝处理:箱形基础的底板与侧墙之间的接缝处理要仔细,确保接缝牢固且无渗漏。
•钢筋加固:为增加基础的强度和稳定性,需要合理布置钢筋,注意与混凝土的粘结性。
•养护措施:施工完成后,及时进行养护工作,保证基础的强度和稳定性。
4. 箱形基础施工流程箱形基础的施工流程如下:1.地基处理:对地基进行挖掘和夯实处理,确保承载力和稳定性。
2.模板搭设:根据设计要求搭设箱形基础模板,包括底板模板和侧墙模板。
3.钢筋布置:根据设计要求在模板内布置钢筋,注意钢筋的位置和间距。
4.混凝土浇筑:选择合适的混凝土配比,按照先填充底板,再浇筑侧墙的顺序进行浇筑。
5.养护工作:施工完成后,对新浇筑的混凝土进行适当的养护,包括水养护和覆盖保湿等。
6.完工验收:经过养护期后,对箱形基础进行检查和验收,确保质量合格。
5. 箱形基础施工注意事项在施工箱形基础时,需要注意以下几个事项:•施工前需要仔细阅读设计图纸和技术要求,熟悉施工流程和施工要点。
•施工现场要保持整洁,确保施工安全和操作的便利性。
•严格按照施工工艺和规范操作,避免施工错误和质量问题。
•施工过程中要定期检查和测量,确保施工的准确性和质量。

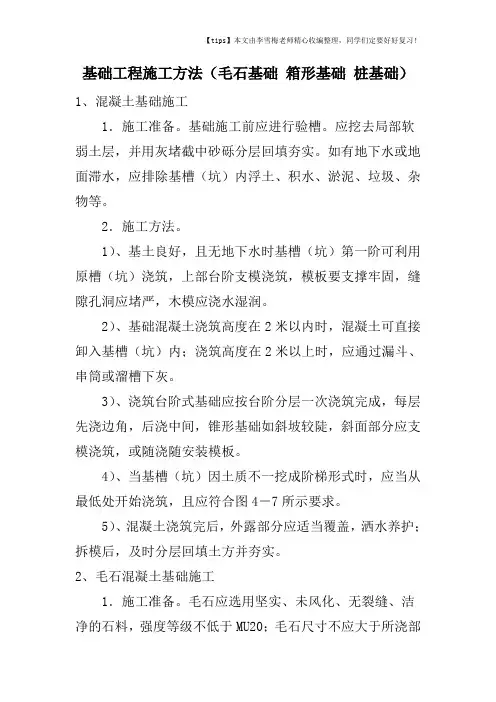

基础工程施工方法(毛石基础 箱形基础 桩基础)

基础工程施工方法(毛石基础箱形基础桩基础)1、混凝土基础施工1.施工准备。
基础施工前应进行验槽。
应挖去局部软弱土层,并用灰堵截中砂砾分层回填夯实。
如有地下水或地面滞水,应排除基槽(坑)内浮土、积水、淤泥、垃圾、杂物等。
2.施工方法。
1)、基土良好,且无地下水时基槽(坑)第一阶可利用原槽(坑)浇筑,上部台阶支模浇筑,模板要支撑牢固,缝隙孔洞应堵严,木模应浇水湿润。
2)、基础混凝土浇筑高度在2米以内时,混凝土可直接卸入基槽(坑)内;浇筑高度在2米以上时,应通过漏斗、串筒或溜槽下灰。
3)、浇筑台阶式基础应按台阶分层一次浇筑完成,每层先浇边角,后浇中间,锥形基础如斜坡较陡,斜面部分应支模浇筑,或随浇随安装模板。
4)、当基槽(坑)因土质不一挖成阶梯形式时,应当从最低处开始浇筑,且应符合图4-7所示要求。
5)、混凝土浇筑完后,外露部分应适当覆盖,洒水养护;拆模后,及时分层回填土方并夯实。
2、毛石混凝土基础施工1.施工准备。
毛石应选用坚实、未风化、无裂缝、洁净的石料,强度等级不低于MU20;毛石尺寸不应大于所浇部位最小宽度的1/3,且不得大于30厘米;表面如有污泥、水锈,应用水冲洗干净。
2.施工方法。
1)、毛石混凝土的厚度不宜小于400毫米。
浇筑时,应先铺一层八~15厘米厚混凝土打底,再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层。
所掺加毛石数量应控制不超过基础体积的25%。
2)、毛石铺放应均匀排列,使大面向下,小面向上,毛石间距一般不小于10厘米,离开模板或槽壁距离不小于15厘米。
3)、对于阶梯形基础,每一阶高内应整分浇筑层,并有二排毛石,每阶表面要基本抹平;对于锥形基础,应注意保持斜面坡度的正确与平整,毛石不露于混凝土表面。
3、扩展基础施工扩展基础是指柱下钢筋混凝土独立基础和墙下混凝土条形基础,如图4-8、图4-9所示。
箱形基础施工要点

箱形基础施工要点箱形基础是由钢筋混凝土底板、顶板、外墙和一定数量的内隔墙构成一封闭空间的整体箱体。
1.施工准备。
在进行箱形基础施工时,应首先进行土方开挖、地基处理、深基坑降水和支护以及对邻近建筑物的保护工作,施工中应注意以下几方面问题。
1)、基坑开挖,如地下水位较较高应采取措施降低地下水位至基坑底以下50厘米处,当地下水位较高,土质为粉土、粉砂或细砂时,不得采用明沟排水,宜采用轻型并点或深并并点方法降水措施,并应设置水位降低观测孔,井点设置应有专门设计。
2)、基础开挖应验算边坡稳定性,当地基为软弱土或基坑邻近有建(构)筑物时,应有临时支护措施,如设钢筋混凝土钻孔灌注桩,桩顶浇混凝土连续梁连成整体,支护离箱形基础应不少于1.2米,上部应避免堆载、卸土。
3)、开挖基坑应注意保持基坑底土的原状结构。
当采用机械开挖基坑时,在基坑底面设计标高以上20~40厘米厚的土层,应用人工挖除并清理,如不能立即进行下道工序施工,应预留10~15厘米厚土层,在下道工序进行前挖除,以防止地基土被扰动。
4)、箱形基坑开挖到设计基底标高后应及时验槽。
合格后随即浇筑垫层和箱形基础底板,防止地基土被破坏。
冬季施工时应采取有效措施,防止基坑底土的冻胀。
2.施工方法。
1)、箱形基础底板,内外墙和顶板的支模、钢筋绑孔和混凝土浇筑,可采取分块进行,其施工缝的留设可如图4-11所示,外墙水平施工缝应在底板面上部300~500毫米。
范围内和无梁顶板下部30~50毫米处,并应作成企口型式。
有严格防水要求时,应在企口中部设镀锌钢板(或塑料)止水带,外墙的垂直施工缝宜用凹缝,内墙的水面冲洗洁净,注意接浆质量,然后浇筑混凝土。
2)、当箱形基础长度超过40米时,为避免出现温度收缩裂缝或减轻浇筑强度,宜在中部设置贯通后浇缝带。
3)、钢筋绑扎应注意形状和位置准确,接头部位用闪光接触对焊和套管压接,严格控制接头位置及数量,混凝土浇筑前须经验收。
外部模板宜采用大块模板组装,内壁用定型模板;墙间距采用直径12毫米穿墙对接螺栓控制墙体截面尺寸,埋设件位置应准确固定。
【技术交底】005箱型基础工程和筏型基础工程

***************************严禁盗版******************************************仅供参考,请使用完毕后自行删除***************************严禁盗版******************************************箱型基础工程一、施工准备(一)作业条件1、地基土质情况,钎探、地基处理、基础轴线尺寸、基底标高情况等均经过勘察、设计、监理单位验收,并办理完隐检手续。
2、完成基槽验线,办完验收手续。
3、地下降水工作完成,具备施工条件。
4、根据设计及规范要求进行,校核混凝土配合比,做完混凝土配合比试配。
原材料的复试、台秤经校准、检定合格,准备好混凝土试模。
(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定。
质量符合现行水泥标准。
工期紧时可做水泥快测。
2、砂、石子:根据结构尺寸、钢筋密度、混凝±工程施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合现行标准。
3、水:自来水或不含有害物质的洁净水。
4、外加剂:根据施工组织设计要求,确定是否采用外加剂。
外加剂必须经试验合格后,方可在工程上使用。
5、掺合料:根据施工组织设计要求,确定是否采用掺合料,质量符合现行标准。
6、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准。
钢筋表面应保持清洁,无锈蚀和油污,必要时做化学分析。
7、隔离剂:水性隔离剂、甲基硅树酯。
(三)施工器具1、混凝土机具:磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、布料杆、3m杠尺、木抹子、塑料布等。
2、钢筋机具:调直机、弯曲机、切断机、钢筋钩子、扳手、无齿锯、钢筋连接机具、电焊机、撬棍等。
3、模板机具:铁、木榔头、水平尺、手锯、钢卷尺、拖线板、气泵、吸尘器、手提电锯等。
二、质量要求(一)钢筋工程1、钢筋原材料及钢筋加工工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
箱型基础工程施工组织设计方案部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改一、施工准备(一)作业条件地基土质情况,钎探、地基处理、基础轴线尺寸、基底标高情况等均经过勘察、设计、监理单位验收,并办理完隐检手续。
b5E2RGbCAP2、完成基槽验线,办完验收手续。
3、地下降水工作完成,具备施工条件。
根据设计及规范要求进行,校核混凝土配合比,做完混凝土配合比试配。
原材料的复试、台秤经校准、检定合格,准备好混凝土试模。
p1EanqFDPw(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定。
质量符合现行水泥标准。
工期紧时可做水泥快测。
砂、石子:根据结构尺寸、钢筋密度、混凝±工程施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合现行标准。
DXDiTa9E3d3、水:自来水或不含有害物质的洁净水。
4、外加剂:根据施工设计要求,确定是否采用外加剂。
外加剂必须经实验合格后,方可在工程上使用。
5、掺合料:根据施工设计要求,确定是否采用掺合料,质量符合现行标准。
钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准。
钢筋表面应保持清洁,无锈蚀和油污,必要时做化学分析。
RTCrpUDGiT7、隔离剂:水性隔离剂、甲基硅树酯。
(三)施工器具混凝土机具:磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、布料杆、3m杠尺、木抹子、塑料布等。
5PCzVD7HxA2、钢筋机具:调直机、弯曲机、切断机、钢筋钩子、扳手、无齿锯、钢筋连接机具、电焊机、撬棍等。
3、模板机具:铁、木榔头、水平尺、手锯、钢卷尺、拖线板、气泵、吸尘器、手提电锯等。
二、质量要求(一)钢筋工程1、钢筋原材料及钢筋加工工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002>的规定。
2、钢筋安装工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002>的规定。
(二)模板工程1、质量要求符合《混凝±结构工程施工质量验收规范》(GB50204-2002>的规定。
2、模板拆除工程质量要求符合《混凝±结构工程施工质量验收规范》(GB50204-2002>的规定。
(三)混凝土工程1、混凝土原材料及配合比设计质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002>的规定。
2、混凝土施工质量要求符合《混凝±结构工程施工质量验收规范》(GB50204-2002>的规定。
3、现浇结构外观及尺寸质量要求符合《混凝土结构工程施工质量验收规范》(GB50204-2002>的规定3、工艺流程a)钢筋绑扎工艺流程核对钢筋半成品→划钢筋位置线→运钢筋到使用部位→绑扎基础钢筋(墙体、顶板钢筋>→预埋管线及铁件→垫好垫块及马凳铁→隐检。
jLBHrnAILgb)模板安装工艺流程准备工作(确定组装模板方案>→搭设内外支撑→安装内外墙模板(安装顶板模板> →合模前钢筋隐检→预检。
c)混凝土施工工艺流程作业准备→混凝土搅拌→混凝土运输→混凝土浇筑与振捣→养护。
4、操作工艺a)钢筋绑扎工艺1、基础钢筋绑扎核对钢筋半成品:按设计图纸(工程洽商或设计变更>核对加工的半成品钢筋,对其规格型号、形状、尺寸、外观质量等进行检验,挂牌标识。
xHAQX74J0X划钢筋位置线:按照图纸标明的钢筋间距,从距模板端头、梁板边5cm起,用墨斗在混凝土垫层上弹出位置线(包括基础梁钢筋位置线>。
LDAYtRyKfE(3)按弹出的钢筋位置线,先铺底板下层钢筋,如设计无要求,一般情况下先铺短向钢筋,再铺长向钢筋。
钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。
绑扎时采用八字扣或交错变换方向绑扎,必须保证钢筋不位移。
Zzz6ZB2Ltk(5)底板如有基础梁,可预先分段绑扎骨架,然后安装就位,或根据梁位置线就地绑扎成型。
基础底板采用双层钢筋时,绑完下层钢筋后,摆放钢筋马凳或钢筋支架,(间距以人踩不变形为准,一般为1m左右1个为宜>。
在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
dvzfvkwMI1(7)基础底板和基础梁钢筋接头位置要符合设计要求,同时进行抽样检测。
(8)钢筋绑扎完毕后,进行垫块的码放,间距1m为宜,厚度满足钢筋保护层要求。
根据弹好的墙、柱位置线,将墙、柱伸入基础的插筋绑扎牢固,插入基础深度和甩出长度要符合设计及规范要求,同时用钢管或钢筋将钢筋上部固定,保证甩筋位置准确,垂直,不歪斜、倾倒、变位。
rqyn14ZNXI2、墙钢筋绑扎将预埋的插筋清理干净,按1:6调整其保护层厚度符合规范要求。
先绑2~4根竖筋,并画好横筋分挡标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志。
一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋,横竖筋的间距及位置应符合设计要求。
EmxvxOtOco墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,竖筋搭接范围内,水平筋不少于三道。
横竖筋搭接长度和搭接位置,符合设计图纸和施工规范要求。
SixE2yXPq5双排钢筋之间应绑间距支撑和拉筋,以固定钢筋间距和保护层厚度。
支撑或拉筋可用φ6和φ8钢筋制作,间距600mm左右,用以保证双排钢筋之间的距离。
6ewMyirQFL (4)在墙筋的外侧应绑扎或安装垫块,以保证钢筋保护层厚度。
为保证门窗洞口标高位置正确,在洞口竖筋上画出标高线。
门窗洞口要按设计要求绑扎过梁钢筋,锚入墙内长度要符合设计及规范要求。
kavU42VRUs各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。
年月日配合其他工程安装预埋管件、预留洞口等,其位置、标高均应符合设计要求。
y6v3ALoS893、顶板钢筋绑扎(1)清理模板上的杂物,用墨斗弹出主筋,分布筋间距。
按设计要求,先摆放受力主筋,后放分布筋。
绑扎板底钢筋一般用顺扣或八字扣,除外围两根筋的相交点全部绑扎外,其余各点可交错绑扎(双向板相交点须全部绑扎>。
如板为双层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置。
M2ub6vSTnP(3)板底钢筋绑扎完毕后,及时进行水电管路的敷设和各种埋件的预埋工作。
水电预埋工作完成后,及时进行钢筋盖铁的绑扎工作。
绑扎时要挂线绑扎,保证盖铁两端成行成线。
盖铁与钢筋相交点必须全部绑扎。
0YujCfmUCw钢筋绑扎完毕后,及时进行钢筋保护层垫块和盖铁马凳的安装工作。
垫块厚度等于保护层厚度,如设计无要求时为15mm。
钢筋的锚固长度应符合设计要求。
eUts8ZQVRdb)模板安装工艺1、底板模板安装(1)底板模板安装按位置线就位,外侧用脚手管做支撑,支撑在基坑侧壁上,支撑点处垫短块木板。
由于箱型基础底板与墙体分开施工,且一般具有防水要求,所以墙体施工缝一般留在距底板顶部30cm处,这样,墙体模板必须和底板模板同时安装一部分。
这部分模板一般高度为600mm即可。
采用吊模施工,内侧模板底部用钢筋马凳支撑,内外侧模板用穿墙螺栓加以连接,再用斜撑与基坑侧壁撑牢。
如底板中有基础梁,则全部采用吊模施工,梁与梁之间用钢管加以锁定。
sQsAEJkW5T2、墙体模板安装(1)单块墙模板就位组拼安装施工要点:①在安装模板前,按位置线安装门窗洞口模板,与墙体钢筋固定,井安装好预埋件或木砖等。
安装模板宜采用墙两侧模板同时安装。
第一步模板边安装锁定边插入穿墙或对拉螺栓和套管,并将两侧模对准墙线使之稳定,然后用钢卡或碟形扣件与钩头螺栓固定于模板边肋上,调整两侧模的平直。
GMsIasNXkA用同样方法安装其他若干步模板到墙顶部,内钢楞外侧安装外钢楞,并将其用方钢卡或蝶形扣件与钩头螺栓和内钢楞固定,穿墙螺栓由内外钢楞叫司插入,用螺母将蝶形扣件拧紧,使两侧模板成为一体。
安装斜撑,调整模板垂直度合格后,与墙、柱、楼板模板连接。
TIrRGchYzg④钩头螺栓、穿墙螺栓、对接螺栓等连接件都要连接牢靠,松紧力度一致。
(2)预拼装墙模板施工要点:①检查墙模板安装位置的定位基准面墙线及墙模板编号,符合图纸后,安装门窗口等模板及预埋件或木砖。
将一侧预拼装墙模板按位置线吊装就位,安装斜撑或使工具型斜撑调整至模板与地面呈75°,使其稳定坐落于基准面上。
7EqZcWLZNX③安装穿墙或对拉螺栓和支固塑料套管。
要使螺栓杆端向上,套管套于螺杆上,清扫模内杂物。
以同样方法就位另一侧墙模板,使穿墙螺栓穿过模板并在螺栓扦端戴上扣件和螺母,然后调整两块模板的位置和垂直,与此同时调整斜撑角度,合格后,固定斜撑,紧固全部穿塘螺栓的螺母。
lzq7IGf02E⑤模板安装完毕后,全面检查扣件、螺栓、斜撑是否紧固、稳定,模板拼缝及下口是否严密。
3、柱模板安装<1)组拼柱模的安装:将柱子的四面模板就位组拼好,每面带一阴角模或连接角模,用U形卡正反交替连接;使拄模四面按给定柱截面线就位,并使之垂直,对角线相等;用定型柱箍固定,锲块到位,销铁插牢;对摸板的釉线位移、垂直偏差、对角线、扭向等全面校正,并安装定型斜撑或将一般拉扦和斜撑固定在预先埋在楼板中的钢筋环上;检查柱模板的安装质量,最后进行群体柱子水平拉杆的固定。
zvpgeqJ1hk<2)整体吊装柱摸的安装:吊装前,先检查整体预组拼的柱模板上下口的截面尺寸、对角线偏差,连接件、卡件、拄箍的数量及紧固程度。
检查柱筋是否妨碍柱模套装,用铅丝将往顶筋预先内向绑拢,以利柱模从顶部套入;当整体柱摸安装于基准面上时,用四根斜撑与柱顶四角连接,另一端锚于地面,校正其中心线、柱边线、柱模桶体扭向及垂直度后,固定支撑;当拄高超过6m时,不宜采用单根支撑,宜采用多根支撑连戚构架。
NrpoJac3v14、楼板模板安装支架的支柱可用早拆翼托支柱从边跨一侧开始,依次逐排安装,同时安装钢(木>楞及横拉杆,其间距按模板设计的规定。
一般情况下支柱间距为80~120cm,钢(木>楞间距为60~120cm,并根据板厚计算确定。
需要装双层钢(木>楞时,上层钢(木>楞间距一般为40~60cm。
对跨度不小于4m 的现浇钢筋混凝土梁板,其模板应按设计要求起拱,当设计无其体要求时.起拱度宜为l‰~3‰。
1nowfTG4KI支架搭设完毕后,要认真检查板下钢(木>楞与支柱连接及支架安装的牢固与稳定,根据给定的水平线,认真调节支模翼托的高度,将钢(木>楞找平。
fjnFLDa5Zo(3)铺设竹胶板、板缝下必须设钢(木>楞,以防止板端部变形。
(4)平模铺设完毕后,用靠尺、塞尺和水准仪检查平整度与楼板底标高,并进行校正。
c)模板拆除施工工艺1、模板拆除的一般要点侧模拆除:在混凝±强度能保证其表面及棱角不因拆除模板而受损后,方可拆除。
