锅炉煮炉要求
煮炉 标准

煮炉标准
煮炉的标准如下:
煮炉是为了除去内部的铁锈、油脂和污垢,防止蒸汽品质恶化和保证锅炉安全运行,并使锅炉得到应有的热效率。
当炉墙灰浆含水率降低到10%或烘炉后期即可进入煮炉阶段,与烘炉同时进行,以缩短烘炉和煮炉时间并节约能源。
煮炉药剂通常为氢氧化钠和磷酸三钠,其加药量应根据锅炉内部情况而定。
先将药品用水溶化搅匀,配成质量分数为20%的溶液。
加药时,锅炉应保持最低水位,然后将配制好的溶液加入锅炉内。
加药后,向锅炉内上水至最高水位。
加热升温,缓慢地使锅水沸腾,产生的蒸汽可经向空排气阀或抬起安全阀排出。
调整燃烧及向空排气阀(安全阀)的开度,使锅炉维持在25%工作压力和5%~10%蒸发量情况下6~12h。
减弱燃烧,将锅炉内压力降到0.1Mpa,让定期排污阀逐个开启排污一次,并补充给水或加入未用完的药液。
加强燃烧,将压力升到50%的工作压力,维持5%~10%蒸发量6~20h。
再减弱燃烧进行降压,使定期排污阀再次逐个进行排污,并补充给水。
将锅炉压力升到75%的工作压力,维持5%~10%蒸发量6~20h。
煮炉期间,锅炉水位应控制在最高水位,这样净化面积就可以大一点。
水位降低时,及时补充给水。
为保证煮炉效果,每隔3~4h取样分析
锅水的碱度和磷酸根含量,并及时进行调整。
锅水碱度如低于50mmol/L,应向锅炉内补充加药。
当磷酸三钠的含量趋于稳定时,煮炉便可结束。
一般煮炉时间需要1~3天,煮炉时间长短与炉型、容量大小和铁锈及油污程度有关。
锅炉煮炉方案

锅炉煮炉方案简介:锅炉煮炉是锅炉调试中非常重要的一个步骤。
通过煮炉过程,可以清洗锅炉系统中的杂质和沉淀物,提高锅炉的运行效率和安全性。
本文将详细介绍锅炉煮炉方案的步骤和注意事项,帮助读者了解如何正确进行锅炉煮炉操作。
一、准备工作1. 准备好所需工具和设备:锅炉煮炉的工具和设备包括排污装置、排气装置、水泵、加热器、压力表等。
在进行锅炉煮炉前,应确保这些工具和设备的准备充分。
2. 检查锅炉和管道系统:在煮炉前,应对锅炉和管道系统进行仔细检查,确保其没有泄漏和损坏的情况。
3. 断开电源和燃料供应:在进行锅炉煮炉前,必须确保锅炉的电源和燃料供应已经断开,以确保工作的安全进行。
二、煮炉步骤1. 开启排污装置:首先,要先将锅炉的排污装置打开,将其中的污水排出,以清除锅炉系统中的杂质和沉淀物。
2. 开启排气装置:接下来,要将锅炉的排气装置打开,排出系统中的空气,防止锅炉在点火时发生爆炸。
3. 注入适量水:根据锅炉的容量和使用要求,向锅炉中注入适量的水,注意控制注水的流量和压力,以避免对锅炉造成不必要的压力高涨。
4. 打开加热器:接下来,将锅炉的加热器打开,进行加热操作。
在加热的过程中,要密切关注温度和压力的变化,并及时调整。
5. 调整压力:调整锅炉的压力室,确保锅炉运行时的压力在正常范围内。
如果发现异常,应及时停止加热,并检查和处理故障。
6. 观察煮炉现象:在煮炉过程中,要观察锅炉系统中的水位、温度、压力等参数的变化情况,确保锅炉的运行正常。
7. 煮炉时间控制:根据具体情况,控制锅炉的煮炉时间。
一般情况下,锅炉煮炉的时间为2小时左右。
8. 关闭加热器:在煮炉时间结束后,将锅炉的加热器关闭,停止加热操作。
9. 关闭排气和排污装置:最后,将锅炉的排气和排污装置关闭,以确保锅炉系统处于正常工作状态。
三、注意事项1. 安全第一:在进行锅炉煮炉操作时,应始终将安全放在首位。
严格按照操作规程进行,避免发生意外事故。
2. 熟悉锅炉原理:在进行锅炉煮炉操作前,应对锅炉的工作原理和结构有一定的了解,以便更好地进行操作和排除故障。
余热锅炉煮炉方案

余热锅炉煮炉方案一.煮炉的目的和原理向炉内加入适量氢氧化钠和磷酸钠,使炉水具有碱性去掉油污和锈蚀,同时在炉内壁形成保护膜,防止腐蚀。
二.煮炉条件1.保温结束2.锅炉及附属设备安装完毕,水压实验合格,杂物清理干净。
3.附属设备安装完毕,试运合格。
4.烟风道,汽水管道安装完毕。
5.电气,仪表安装完毕,试验合格。
6.排气孔,取样点及煮炉曲线确定完毕。
7.采用软化水。
8.操作人员到位,先进行上岗前模拟操作和全面检查。
9.各阀门,手柄和主要管线均已挂牌,明确其功能并标出开关位子。
10.备足合格足量的化学清洗剂。
三.准备工作1.氢氧化钠100%纯度SP炉50KG,AQC炉50KG,磷酸钠100%纯度SP炉50KG,AQC 炉50KG。
1KG药液与5KG水溶成均匀溶液。
配制溶液时,穿好防护用具。
2.关闭电接点水位计阀门。
3.准备好联络工具。
4.准备小型工具2套。
5.安排好监护人员。
四.加药程序及操作(一)SP炉加药1.分别取氢氧化钠和磷酸三钠25KG,将其按1KG药液配5KG水的比例溶成均匀溶液,一次性倒入加药箱内。
2.向加药箱加软化水,加至最高水位(不发生溢流为止)。
3.关闭加药泵至AQC炉热水段供水阀,开启SP炉汽包加药阀和加药泵至SP炉入口门,启动加药泵,将加药箱药液全部打入SP炉,直至SP锅炉水位至高水位后停止加药泵运行。
(二)AQC炉加药的方法与SP炉相同。
五.煮炉时间及压力要求锅炉加药完毕,即可升压煮炉。
升压至0。
1Mp时冲洗水位计,冲洗后关闭一只作为备用;同时排污一次,先开排污总门,再依次开各联箱排污门,使锅炉所有排污阀开启半分钟左右,与此同时注意适当浓度的碱水的补偿,以保持锅炉的水位;升压至0。
3MPa,紧所有阀门,并进行螺栓热紧;在0。
5MPa压力下,排汽量为10~15额定蒸发量下煮炉12小时,这时将所产生的蒸汽通过放汽阀或安全阀排空,同时注意监视锅筒水位;当锅炉汽包压力下降到0。
3~0。
4MPa,放掉10~15%锅水,再注水加药至所要求的浓度,再煮8~10小时,如此反复煮炉2~3次后,上除氧水,带压从锅炉下部各排污点轮流排污换水,直到水质达到试运行标准为止。
锅炉煮炉规范

锅炉本体安装结束,进入烘煮炉阶段亦即锅炉已基本进入了最后的调试阶段。
为确保锅炉调试顺利进行,并确保锅炉将来的运行质量,特制定此方案,供调试中参照执行。
同时,建设单位及安装单位会同锅炉厂及其他协作单位,成立锅炉启动验收小组负责锅炉的启动、调试、试运行的组织领导工作。
以保证政令贯通,各工种职责分明,相互协作,相互配合,确保启动调试工作的顺利进行。
确保锅炉如期顺利、优质的竣工投产。
一、烘炉1、烘炉的:目的:由于新安装的锅炉,在炉墙材料中及砌筑过程中吸收了大量的水份,如与高温烟气接触,则炉墙中含有的水份因为温差过大,急剧蒸发,产生大量的蒸汽,进二由于蒸汽的急剧膨胀,使炉墙变形、开裂。
所以,新安装的锅炉在正式投产前,必须对炉墙进行缓慢烘炉,使炉墙中的水份缓慢逸出,确保炉墙热态运行的质量。
2、烘炉应具备的条件:2.1、锅炉管路已全部安装完毕,水压试验合格。
2.2、炉墙砌筑及保温工作已全部结束,并已验收合格。
2.3、烟风道都已安装完毕,保温结束,送引风机均已安装调试合格,能投入运行。
2.4、烘炉所需的热工电气仪表均已安装,并校验合格。
2.5、已安规定要求,在过热器中部两侧放置了灰浆拌。
2.6、烘炉用的木柴、柴油、煤碳及各种工具(包括检查、现场照明等)都已准备完毕。
2.7、烘炉用的设施全部安装好,并将与烘炉无关的其它临时设施全部拆除,场地清理干净。
2.8、烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗。
3、烘炉工艺:(1).根据本锅炉的结构特点可采用火焰烘炉方法。
①在燃烧室中部堆架要柴,点燃后使火焰保持在中央,利用自然通风保小火,燃烧维持2~3天,火势由弱逐步加大。
②第一天炉膛出口排烟温度应低于50℃,以后每天温升不超过20℃,未期最高温度<220℃,保温2~3天。
③烘炉后期约7~12天改为燃油烘炉,点燃油枪前必须启动送引风机。
保持炉膛燃烧室负压要求。
④烘炉时间以14~16天,结束燃烧停炉。
⑤所有烟温均以过热器后的烟温为准。

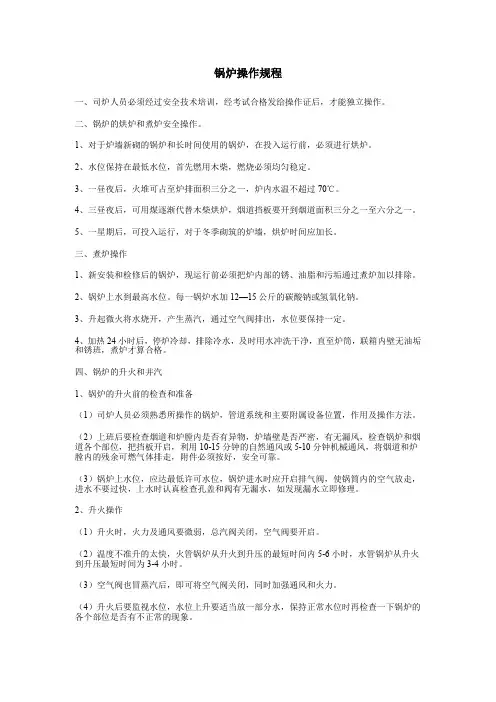

锅炉操作规程

锅炉操作规程一、司炉人员必须经过安全技术培训,经考试合格发给操作证后,才能独立操作。
二、锅炉的烘炉和煮炉安全操作。
1、对于炉墙新砌的锅炉和长时间使用的锅炉,在投入运行前,必须进行烘炉。
2、水位保持在最低水位,首先燃用木柴,燃烧必须均匀稳定。
3、一昼夜后,火堆可占至炉排面积三分之一,炉内水温不超过70℃。
4、三昼夜后,可用煤逐渐代替木柴烘炉,烟道挡板要开到烟道面积三分之一至六分之一。
5、一星期后,可投入运行,对于冬季砌筑的炉墙,烘炉时间应加长。
三、煮炉操作1、新安装和检修后的锅炉,现运行前必须把炉内部的锈、油脂和污垢通过煮炉加以排除。
2、锅炉上水到最高水位。
每一锅炉水加12—15公斤的碳酸钠或氢氧化钠。
3、升起微火将水烧开,产生蒸汽,通过空气阀排出,水位要保持一定。
4、加热24小时后,停炉冷却,排除冷水,及时用水冲洗干净,直至炉筒,联箱内壁无油垢和锈班,煮炉才算合格。
四、锅炉的升火和并汽1、锅炉的升火前的检查和准备(1)司炉人员必须熟悉所操作的锅炉,管道系统和主要附属设备位置,作用及操作方法。
(2)上班后要检查烟道和炉膛内是否有异物,炉墙壁是否严密,有无漏风,检查锅炉和烟道各个部位,把挡板开启,利用10-15分钟的自然通风或5-10分钟机械通风,将烟道和炉膛内的残余可燃气体排走,附件必须按好,安全可靠。
(3)锅炉上水位,应达最低许可水位,锅炉进水时应开启排气阀,使锅筒内的空气放走,进水不要过快,上水时认真检查孔盖和阀有无漏水,如发现漏水立即修理。
2、升火操作(1)升火时,火力及通风要微弱,总汽阀关闭,空气阀要开启。
(2)温度不准升的太快,火管锅炉从升火到升压的最短时间内5-6小时,水管锅炉从升火到升压最短时间为3-4小时。
(3)空气阀也冒蒸汽后,即可将空气阀关闭,同时加强通风和火力。
(4)升火后要监视水位,水位上升要适当放一部分水,保持正常水位时再检查一下锅炉的各个部位是否有不正常的现象。
3、锅炉供汽前准备(1)锅炉升压准备供气时,必须将总汽阀慢慢地开启一点,进行暖管和排去各部管线凝结水分。
锅炉煮炉方案

锅炉煮炉方案锅炉煮炉方案锅炉煮炉是指在锅炉试车前对其进行加热和热力试验,以保证锅炉安全可靠运行。
下面给出了一份锅炉煮炉方案,详细介绍了煮炉的步骤和注意事项。
一、煮炉平台的准备工作1. 准备充足的燃料和水源,以便进行试验;2. 检查煮炉平台和设备的安全性,确保没有漏水、泄漏等问题;3. 检查煮炉平台的工具和设备齐全,确保可以顺利进行试验;4. 安排专业人员进行监督和指导,在试验过程中保持沟通和协作。
二、煮炉步骤1. 打开给水泵,让水从水泵进入锅炉的给水管道,注意观察给水泵是否正常工作;2. 检查锅炉的控制系统和安全装置,确保其正常工作,并将控制系统调至适当的温度和压力;3. 打开燃烧器,点火,并将燃气或燃油调至适当的燃烧供给量,使燃烧器能够正常运作;4. 在锅炉上方或侧面安装好各种仪表,如压力表、温度计等,用于监控锅炉的运行情况;5. 观察锅炉的运行情况,包括水温、压力、燃烧状况等,确保锅炉正常运行;6. 检查锅炉的各个系统和部件,如给水系统、燃烧系统、传热系统等,确保其正常工作,并及时处理发现的问题;7. 根据锅炉的运行情况和试验需求,适时调整锅炉的参数,如压力、温度等;8. 在锅炉的试验结束后,逐步关闭给水泵、燃烧器和其他设备,并做好相应的记录和整理工作;9. 进行试验结果的分析和总结,以及对煮炉过程中发现的问题和故障进行修复和改进。
三、注意事项1. 在锅炉煮炉过程中,应严格按照规程和操作指南进行操作,确保安全;2. 在试验前应检查锅炉的各个系统和部件是否正常工作,如阀门、管道、燃烧器等;3. 在煮炉平台上应设置相应的警示标志和安全设施,以便发生紧急情况时能够及时采取应急措施;4. 在试验期间,应对锅炉进行全面监测和控制,及时处理异常情况;5. 在试验过程中,应严格遵守相关的法律法规和技术标准,确保试验的合法性和有效性。
以上是一份简要的锅炉煮炉方案,通过合理的步骤和注意事项,能够有效地进行锅炉的热力试验和安全检测,确保锅炉能够安全可靠地投入使用。
锅炉安装烘炉煮炉工艺标准

锅炉安装烘炉煮炉工艺标准新安装的工业锅炉,在投入运行前必须进行烘炉、煮炉。
这是对工业锅炉,辅机和制造质量的一次全面检查,也是正式运行前必须进行的一个环节,搞好这一环节,必须遵守以下几点工艺要求。
1、炉应具备以下条件:1.1锅炉本体及工艺管道全部安装完毕,水压试验合格。
炉墙砌筑和管道保温工作全部结束,并验收合格。
炉膛、风道内部清理干净,外部脚手架拆除并周围场地清扫干净。
1.2送风机、除尘器、制粉、喷油及锅炉附属设备安装完毕,并经单机试车合格。
1.3锅炉的热工及电气仪表、安装、调试完毕,锅筒、联箱的膨胀指示器调整为零。
1.4按设计图计算文件要求准备测温表及取样工具。
1.5有旁通烟道的省煤器,关闭主烟道,开启旁通烟道,无旁通烟道省煤器,要开启循环管路阀门。
1.6开启锅炉所有排气阀和过热器的疏水阀。
1.7准备好木柴、煤等燃料,用于链条炉排的燃料中不得有铁钉、铁器。
并准备好各种工具、器材及用品。
1.8编制烘炉方案及烘炉曲线对烘炉人员进行技术交底,并准备好有关烘炉记录。
1.9冲洗完锅炉,注入处理合格的软水并注至正常的低水位线。
2、烘炉前的单机试运行:2.1往复炉排:启动前手盘车应运行正常,冷态空载运行8小时以上。
各部位运行不摩擦,空载正常后,再进行装煤运行,要求下煤均匀,不漏煤、不堆积。
齿轮箱内无杂音,不漏油,各部位轴承正常,轴承温度滑动轴承不高于65℃,滚动轴承不高于80℃。
并做好试运行记录。
2.2链条炉排,试运行前应清除炉排上及煤斗内的杂物,检查地脚螺栓是否有松动,检查转动部分及减速机润滑油是否加足,炉排边片和侧密封板的冷态间隙是否合格,以上各项都合格后,再启动电动机,冷态运行不得少于8小时,要求转速在两级以上的冷态运转中无杂音及卡住现象,炉排不跑偏,炉排片不凸起,平稳运转,如液压传动的油系统应不漏油。
作好试运行记录及甲方签证手续。
2.3抛煤机、给煤机:单机试运行不得少于2小时,各运转部位无卡住现象,传动部位噪音应轻微,套筒轴承温度应正常,不高于80℃。
锅炉烘炉、煮炉的技术要求

锅炉烘炉、煮炉新安装的锅炉、经大修和改造的锅炉在投入运行前都必须进行烘炉、煮炉。
这时对锅炉、辅机安装和制造质量的一次全面检查,也是正式运行前必须进行的一个环节. 一、烘炉(一)烘炉的目的及方法新安装的锅炉在炉墙内、耐火混凝土及磨面层内部都含有大量水份。
烘炉的目的是对新安装的锅炉炉墙进行缓慢烘热,使炉墙中的水份缓慢逸出,达到一定的干燥程度,确保炉墙的热态运行质量。
防止锅炉运行时由于炉墙潮湿,急骤受热后水份大量蒸发,急剧膨胀不均而造成炉墙变形、开裂。
此外,烘炉还可使炉墙的灰缝达到比较好的强度,提高炉墙耐高温的能力。
烘炉的方法目前主要有两种,即火焰烘炉法和蒸汽烘炉法。
烘炉时,应根据各种不同的锅炉型号,是轻型炉墙还是重型炉墙,当时、当地的气候条件等因素确定升温曲线。
按确定好的升温方案进行烘炉.要注意绘制升温曲线,并将其存入锅炉技术档案.(二) 烘炉应具备的条件1、锅炉本体及工艺管道全部安装完毕,水压试验合格。
炉墙砌筑和管道保温工作全部结束,并检查验收合格。
炉膛、烟、风道都已安装完毕,保温结束,内部清理干净,外部拆除脚手架并将周围场地清扫干净。
2、送风机、引风机、除尘器、制粉、喷油及锅炉附属设备安装完毕,并经单体试车合格.3、锅炉的热工及电气仪表安装完毕并调试合格,汽包及联箱的膨胀指示器安好并调整到位.4、按技术文件的要求选好炉墙测温点和取样点,并准备好温度计和取样工具。
5、有旁通烟道的省煤器应关闭主烟道挡板,使用旁通烟道。
无旁通烟道时,省煤器循环管路上阀门应开启。
6、开启锅炉上所有排气阀和过热器集箱上的疏水阀。
7、准备好木材、煤等燃料,用于链条炉排上的燃料中的不得有铁钉、铁器,准备好各种工具、器材及用品(包括检查、现场照明等)。
8、编制烘炉方案及烘炉曲线,对参加烘炉人员进行技术交底,并准备好有关烘炉的记录表。
烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗。
9、冲洗锅炉,注入处理合格的软水,并上水至正常水位.(三)烘炉前的准备工作1、单机试运行锅炉在点火烘炉之前,应进行单机试运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
锅炉煮炉要求
煮炉的目的,是对新装、移装改造或大修后的锅炉,在投入运行前清除制造、安装、修理和运行过程中,产生或带入锅内的铁锈、油脂和污垢、水垢等,以防止蒸汽品质恶化,并避免受热面因结有很厚的水垢而影响传热和烧坏。
煮炉最好在烘炉的后期,即炉墙灰浆的含水率降到10%或者红砖墙的温度达到50℃时,与烘炉同时进行,以缩短时间和节约燃料。
1、煮炉的常用药剂:
煮炉常用药剂有:氢氧化钠(NaOH)磷酸三钠(Na3PO412H2O)
纯碱(Na2CO3)。
煮炉时,先将药剂进行溶解,经过过滤,然后将其溶液加入锅炉内,使锅炉内的油脂等与碱起皂化作用而沉淀,再通过排污方法将杂质排出。
2、煮炉的方法
煮炉时间可在烘炉的最后二天进行,煮炉药剂用量按下表
确定。
煮炉加药量(kg/吨炉水)
药品名称铁锈较少
的新锅炉铁锈较多
的新锅炉有铁锈和水垢
的锅炉
氢氧化钠(NaOH)
磷酸三钠(Na3PO412H2O) 2-3
2-3 4-5
3-4 5-6
5-6
注:①煮炉时,表内两种药剂同时使用;
②表内每种药剂的用量都是按100%的纯度计算;
③如无磷酸三钠时,可用无水碳酸钠(Na3PO4).
3.药剂化成溶液后加入炉内,配制和加入药液时应注意安全,加液时炉水应在低水位。
4.为保证煮炉效果,在煮炉末期应使蒸汽压力保持在工作压力的75%左右,煮炉时间一般为2-3天,如在较低的压力下煮炉,则应适当延长煮炉时间。
5.煮炉期间,应定期从锅筒取样分析炉水碱度,当炉水碱度低于45mol/L时就补充加药。
6.煮炉完毕后,应清理锅筒和集箱内的沉淀物,冲洗锅炉内部曾与药液接触过的阀门等,检查排污阀有无堵塞现象。
7.煮炉的合格标准:
(1)锅筒和集箱内壁无油垢。
(2)擦去附着物后金属表面无锈斑。
(3)锅筒集箱和管子内部水垢基本疏松或脱落。
