隧道工程质量问题处罚标准(内部)

合集下载

隧道工程施工处罚

隧道工程施工处罚

隧道工程施工是一项复杂的工程,涉及到的问题众多,如施工安全、施工质量、施工环境等。

因此,对于违反隧道工程施工相关规定的单位或个人,必须进行严格的处罚,以保证隧道工程的顺利进行和施工安全。

隧道工程施工中,如果出现安全事故,必须对相关单位或个人进行严厉的处罚。

根据《安全生产法》的规定,对于发生安全事故的施工单位,责令停业整顿,并处50万元以下的罚款;对于直接负责的主管人员和其他直接责任人员,处2万元以下的罚款。

如果安全事故造成人员伤亡,还要依法追究刑事责任。

隧道工程施工中,如果出现质量问题,必须对相关单位或个人进行严厉的处罚。

根据《建设工程质量管理条例》的规定,对于出现质量问题的隧道工程,责令施工单位立即整改,并处工程合同价款2%以上4%以下的罚款;对于直接负责的主管人员和其他直接责任人员,处1万元以下的罚款。

如果质量问题严重影响隧道工程的使用和安全,还要依法追究刑事责任。

隧道工程施工中,如果违反环境保护规定,必须对相关单位或个人进行严厉的处罚。

根据《环境保护法》的规定,对于违反环境保护规定的施工单位,责令停止违法行为,并处10万元以下的罚款;对于直接负责的主管人员和其他直接责任人员,处1万元以下的罚款。

如果违反环境保护规定造成环境污染,还要依法追究刑事责任。

隧道工程施工中,如果违反合同规定,必须对相关单位或个人进行严厉的处罚。

根据《合同法》的规定,对于违反合同规定的施工单位,责令履行合同,并处合同价款2%以上4%以下的罚款;对于直接负责的主管人员和其他直接责任人员,处1万元以下的罚款。

如果违反合同规定给他人造成损失,还要依法追究刑事责任。

综上所述,对于隧道工程施工中的违规行为,必须进行严厉的处罚,以保证隧道工程的顺利进行和施工安全。

同时,也要加强对隧道工程施工的监管,预防违规行为的发生。

只有这样,才能确保隧道工程的安全、质量和环保要求得到有效保障。

隧道工程质量奖罚办法完整版

隧道工程质量奖罚办法完整版

隧道工程质量奖罚办法HEN system office room [HEN 16H-HENS2AHEniS8Q8-HENH 1688]隧道工程定期质量检查及奖罚标准鼓励先进、鞭策落后是搞好工程质量的重要手段。

为提高工程质量,确保质量目标的实现,健全和完善工程质量管理机制,加大管理力度,提高质量意识,杜绝违章操作、野蛮施工,实行奖优罚劣的激励机制,特制定木办法。

本办法只适用于中铁十三局沈丹铁路TJ-2标项目部工程。

出现下列情况,要求将不合格的材料清除出场或予以处理而不执行的,罚施工单位2000〜5000元,队长500〜1000元,技术主管200〜500元,试验员和材料员各100〜300元。

卵石或碎石的粒径、强度不符合要求,粉尘、针片状颗粒、含泥量超标;出现下列情况之一,要求施工单位返工或整改处理而不执行的,或屡次整改无效的,罚施工队1000〜5000元,队长500〜2000元,技术主管200〜500元。

不按照爆破设计施工,作业人员随意打眼装药,造成超欠挖严重、围岩松动及已完不久的衬砌混凝土损伤,甚至引起塌方;锚杆安装偏差较大,外露长度大于10 cm (特殊要求除外),挂网与岩面间距较大,与锚杆连接不牢,格栅钢架制作安装与设计及规范不符,连接不牢固;喷混凝土大面积厚度不足;模板不经常进行校验,造成衬砌边墙里出外进、鼓肚,拱脚不圆顺;“同一截面”内,接头数量超标;不除锈、不调直;、出现下列情况之一,要求施工单位返工或整改处理而不执行的, 或屡次整改无效的,罚施工队500〜3000元,队长200〜1000元,技术主管200〜400元。

隧道内的其他质量问题根据设计及检验标准要求,酌情对施工队进行处罚。

3.内业施工日志记录不及时、不准确、不规范,罚技术主管200〜400元,工区工程部长200〜500元,工区总工500〜800元。

自检及报验资料未及时准确规范填写,罚技术主管200〜400元,工区工程部长200〜500元,工区总工500〜800元。

桥隧工程质量奖罚制度内容

桥隧工程质量奖罚制度内容

桥隧工程质量奖罚制度内容
一、总则
1. 本制度旨在确保桥隧工程质量,提高施工单位的质量意识,促进工
程质量的持续改进。

2. 本制度适用于所有参与桥隧工程施工的单位和个人。

二、质量奖励
1. 对于工程质量达到或超过国家标准的施工单位,给予表彰和奖励。

2. 对于在工程质量控制中做出突出贡献的个人,给予荣誉证书和奖金。

三、质量惩罚
1. 对于工程质量未达到国家标准的施工单位,将根据情节轻重给予警告、罚款或取消合同等处罚。

2. 对于在工程质量控制中存在严重失职行为的个人,将给予行政处分
或解除劳动合同。

四、质量控制标准
1. 施工单位必须遵守国家和行业的相关质量标准和规范。

2. 施工单位应建立完善的质量管理体系,定期进行内部质量审核。

五、监督检查
1. 定期对施工单位的质量管理体系进行监督检查。

2. 对于检查中发现的问题,施工单位必须在规定时间内完成整改。

六、质量事故处理
1. 施工单位在发现质量事故时,应立即报告并采取有效措施防止事故
扩大。

2. 对于质量事故的原因进行调查,根据调查结果对相关责任人进行处
理。

七、奖励与惩罚的实施
1. 奖励与惩罚的具体标准和程序由公司质量管理部门制定。

2. 所有奖励与惩罚决定应公开透明,确保公平公正。

八、附则
1. 本制度自发布之日起生效,由公司质量管理部门负责解释。

2. 对本制度的修改和补充,应经过公司管理层审议通过后实施。

请注意,以上内容是一个基本的框架,具体实施时需要根据公司的实际情况和法律法规进行详细制定。

隧道工程质量管控办法(处罚条例)

隧道工程质量管控办法(处罚条例)

隧道工程质量管控办法(处罚条例)1.隧道施工中项目应加强监控量测,根据监控数据动态调整支护参数并及时汇报采取相应措施进行处理,对未按要求实施造成不良后果的,予以10000~20000元/(次、处)的违约处罚。

、2.隧道开挖未及时进行支护,因延误造成局部坍塌的后果自负并处以10000元/次的违约处罚。

3.隧道开挖应满足隧道净空及衬砌厚度预留要求,尽量避免超挖,严格控制欠挖现象,经发现指出未及时整改的处以5000元/次违约处罚。

4.隧道拱部、边墙范围内超挖未按规范要求进行回填处理的,处以5000元/处的违约处罚。

5.衬砌砼强度及厚度须满足设计及规范要求,否则予以5000元/处的违约处罚。

6.隧道施工中系统锚杆每少打一根予以200元的处罚,格栅拱架(钢拱架)每少安一榀,予以3000元的处罚,并作返工处理。

大管棚或超前锚杆每少打或长度不足的每根予以1000元的处罚。

7.防排水层铺设不符合设计、规范要求的,并予以5000元/处的违约处罚并进行返工处理。

8.二衬施工完毕后,不得出现渗、漏水现象,如出现以上问题,除要求项目部采取补救施工措施外,并予以5000元/处的违约处罚。

9.洞口端墙的浇筑与墙背回填应两侧同时进行,防止偏压现象产生,违反以上规定予以5000元/次的违约处罚。

10. 仰拱(含铺底、边墙脚)砼浇筑应清楚浮渣、杂物,排除积水,保持干爽,超挖部分应按设计及规范要求予以回填,违反以上规定予以5000元/处的违约处罚。

11. 边沟及电缆沟的施工应与边墙开挖一次到位,预制构件安装好后,须满足设计标高与纵坡要求,底面平顺、平稳,违反规定予以1000元/处违约处罚。

12. 施工自检资料须与实体工程进度保持一致,满足真实性、逻辑性、完整性要求,监理报控程序须执行到位,隐蔽工程未执行报检程序并实体质量不合格的予以10000元/次的处罚并返工处理。

隧道开挖罚款制度范本

隧道开挖罚款制度范本

隧道开挖罚款制度范本第一条总则为确保隧道工程的开挖安全和工程质量,预防和减少安全事故,根据《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建设工程质量管理条例》等法律法规,制定本罚款制度。

第二条罚款适用范围本罚款制度适用于我国境内隧道工程的开挖施工单位。

第三条罚款项目及标准1. 开挖进尺过大:开挖进尺超过设计规定值的,每次超挖部分按工程合同价的0.5%处以罚款。

2. 开挖面不稳定:未按设计要求进行支护,导致开挖面不稳定的,每次罚款人民币10万元。

3. 擅自变更设计:未经设计单位同意,擅自变更设计文件的,每次罚款人民币20万元。

4. 未进行安全评估:未对隧道工程进行安全评估,或评估结果不合格仍施工的,每次罚款人民币10万元。

5. 未配备合格施工人员:未配备具备相应资格的施工人员,或使用不合格施工设备的,每次罚款人民币5万元。

6. 未落实安全生产措施:未落实安全生产措施,或未进行安全生产培训的,每次罚款人民币5万元。

7. 其他违反法律法规行为:其他违反法律法规、规范标准、合同约定等行为的,根据情节严重程度,处以相应罚款。

第四条罚款程序1. 发现违规行为后,由相关部门进行现场核实,并制作《罚款通知书》。

2. 《罚款通知书》送达施工单位后,施工单位应在规定时间内履行罚款义务。

3. 施工单位不服罚款决定的,可以在收到《罚款通知书》之日起15日内向有关部门申请复议。

4. 逾期不履行罚款决定,或经复议仍不服的,有关部门可以依法强制执行。

第五条罚款资金管理罚款资金上缴国库,纳入财政专户管理,用于隧道工程安全建设和安全生产奖励。

第六条附则本罚款制度自发布之日起施行。

如有未尽事宜,由有关部门另行规定。

本罚款制度解释权归中华人民共和国住房和城乡建设部所有。

注:本范本仅供参考,具体实施时请根据法律法规和实际情况进行调整。

隧道施工安全质量奖罚制度

隧道施工安全质量奖罚制度

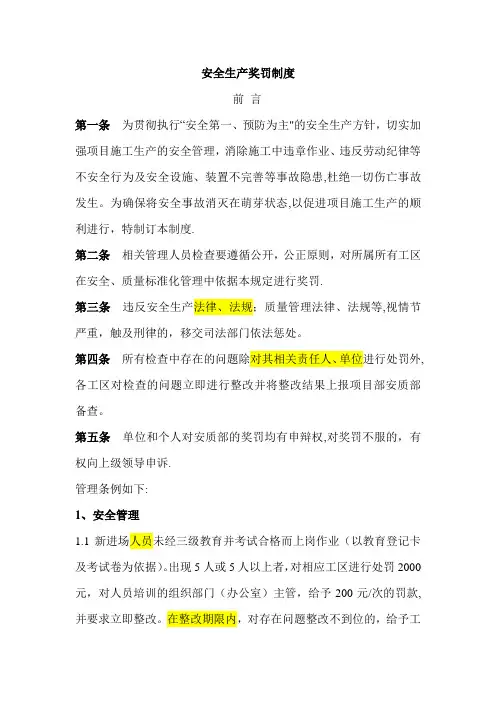

安全生产奖罚制度前言第一条为贯彻执行“安全第一、预防为主"的安全生产方针,切实加强项目施工生产的安全管理,消除施工中违章作业、违反劳动纪律等不安全行为及安全设施、装置不完善等事故隐患,杜绝一切伤亡事故发生。

为确保将安全事故消灭在萌芽状态,以促进项目施工生产的顺利进行,特制订本制度.第二条相关管理人员检查要遵循公开,公正原则,对所属所有工区在安全、质量标准化管理中依据本规定进行奖罚.第三条违反安全生产法律、法规;质量管理法律、法规等,视情节严重,触及刑律的,移交司法部门依法惩处。

第四条所有检查中存在的问题除对其相关责任人、单位进行处罚外,各工区对检查的问题立即进行整改并将整改结果上报项目部安质部备查。

第五条单位和个人对安质部的奖罚均有申辩权,对奖罚不服的,有权向上级领导申诉.管理条例如下:1、安全管理1.1新进场人员未经三级教育并考试合格而上岗作业(以教育登记卡及考试卷为依据)。

出现5人或5人以上者,对相应工区进行处罚2000元,对人员培训的组织部门(办公室)主管,给予200元/次的罚款,并要求立即整改。

在整改期限内,对存在问题整改不到位的,给予工区主任500元罚款;工区领导强行安排者,给予安排领导1000元罚款。

1.2电工、电气焊工、架子工、工地内机动车辆驾驶员、炸药库管库员、爆破员等特种作业人员无证上岗.每出现一人对工区主任处罚200元/人次,对工区处罚2000元。

人数过多的情况下视情节严重对其进行相应处罚.1.3安装、拆除工程无经专项施工方案、无专项安全技术交底、交底未签字(以书面方案为据).对土木总工处罚100/次,工区处罚200元/次.1。

4塔吊、移动模架、安装或搭设完毕,无办理验收(包括阶段验收)手续私自投入使用的(以验收签证单为依据).对工区机械总工处罚200元,工区罚款500元。

1.5月度安全学习人数或时数不足的,有代签名或弄虚作假的,班前安全活动次数不足的(均以记录为据)。

隧道施工安全质量奖罚制度

隧道施工安全质量奖罚制度

隧道施工安全质量奖罚制度一、背景介绍在近年来的隧道工程建设中,安全质量问题成为亟待解决的重要问题。

为保障工程的顺利进行,提高施工质量和效率,各级政府、企业和单位纷纷制定了一系列的安全质量奖罚制度,旨在督促施工人员严格遵守规章制度,确保施工过程中的安全和质量。

二、奖励制度2.1 安全奖在隧道施工中,安全是首要考虑因素。

施工中若出现重大安全事故,将严惩责任人。

但在没有事故的前提下,施工人员表现出色则应当受到表彰和给予奖励。

具体奖励方式如下:•个人:荣誉证书、奖金、升职加薪、特殊待遇等•集体:奖状、奖杯、纪念品等2.2 质量奖同样在施工中,保证工程质量亦是关键步骤。

因此,提高工人的质量意识和施工水平有助于提升隧道工程的整体质量。

评选质量奖通常依据的标准包括:•工程技术指标符合标准•环境保护立足本位•安全管理得到有效改善具体奖励方式如下:•个人:荣誉证书、奖金、升职加薪、特殊待遇等•集体:奖状、奖杯、纪念品等2.3 先进个人奖特别是对那些在施工过程中具有较高技能、敬业精神的个人,应当给予肯定和奖励。

这有助于调动员工的积极性,推动施工水平不断提升。

具体奖励方式如下:•个人:荣誉证书、奖金、物质奖品等三、处罚制度3.1 安全处罚在隧道施工中,违规操作和安全疏忽都会带来难以预计的安全隐患。

因此,在发生安全问题的情况下,需要对责任人进行惩罚以形成有效震慑和预防。

下面是常见的安全处罚方式:•责令停工整改•暂扣证照•给予警告处分•处以罚款等经济处罚•教育和培训等方式3.2 质量处罚同样,在隧道施工中,针对一些存在质量问题的员工或集体,需要进行相应的惩罚。

这可以防止问题发生蔓延和造成更大的影响。

常见的质量处罚方式如下:•责令整改•扣除工资、罚款等经济处罚•给予警告处分等四、总结与建议以上所述是在实际工程建设中常见的奖惩措施,但还需要根据施工情况和实际需要进行相应的调整。

同时,施工单位应加强安全质量管理,从源头上避免问题的发生。

隧道工程质量管理奖惩办法2014.08.20

隧道工程质量管理奖惩办法2014.08.20

隧道工程质量管理奖惩办法(第二版)编制人:王东审核人:余建生批准人:张丛明2014-8-18发布 2014-8-20实施中交四航局云桂铁路项目经理部二分部发布隧道工程质量管理奖罚办法一、目的为加强隧道工程施工质量管理,增强隧道架子队的质量责任意识,规范施工行为,提高质量问题整改执行力,防范和杜绝较大及以上安全质量事故,遏制一般安全质量事故,特制定本办法。

二、适用范围本办法适用于中交四航局云桂铁路云南段项目经理部各隧道架子队以及分部的相关管理人员。

三、分部相关人员的质量职责1、现场技术员现场技术员负责施工过程的巡检和工序验收检查,检查过程留取影像资料.检查发现质量问题时发“质量问题整改通知单”要求队伍整改,队伍整改不到位时不得转序施工,队伍强行转序施工的应立即向片区主管副经理报告.对于正在施工的工序产生的质量问题,应立即口头通知队伍整改,队伍拒不整改或消极整改时应立即电话报告片区主管副经理;对于检验合格的工序,验收技术员在工序验收记录本上签名后通知片区质检员进行转序验收,片区质检员验收合格并在工序验收记录本上签名后才能转序施工;对于片区质检员检查发现的问题,如果没有疑议的应立即整改,整改完成后重新报质检员验收。

对于片区质检员检查发现的问题如果有疑议的应报告片区副经理,由片区副经理组织验收.2、片区质检员片区质检员负责工序的转序验收,转序验收应在现场技术员完成工序验收后进行,为缩短验收时间也可同时进行。

对于验收合格的工序在工序验收记录本上签名准予转序施工,对于验收发现的质量问题下发整改通知单要求技术员和队伍整改,与技术员的意见不统一或现场消极整改时,应向片区副经理报告。

3、分部质检部分部质检部负责对各洞口的工序质量进行巡查和抽检,每洞口每周应巡查不少于1次,并发巡查通报,对于发现的质量问题向片区副经理汇报.质检部的巡查可与夜查相结合.4、片区副经理片区副经理负责对片区各洞口的施工质量进行巡查,对发现的质量问题督促队伍整改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道工程日常检查质量问题处罚标准(暂行)
为保证我标段隧道工程实体质量,本着“诚信创新永恒、精品人品同在”的企业精神,实现项目安全质量生产目标。

特制订以下处罚标准,望各单位遵照执行:
一、触碰成兰公司红线质量问题:
1、强制红线:
(1)沉降观测未达标或未进行沉降观测评估便施做轨道板工程。

对施工班组罚款十万元,并对已施做道床板工程进行返工处理。

(2)上道工序未验收签认,擅自进入下一道工序施工。

处于施工作业班组每次五千元罚款。

2、普通红线施工:
(1)擅自改变施工工法开挖处施工作业班组每次三千元罚款;
(2)安全步距不符合设计和铁道部相关要求处施工作业班组每次两千元罚款;
(3)没有按照设计要求和有关规定实施超前地质预报处施工作业班组每次两千元罚款;
(4)偷工减料行为如拱架间距、锚杆和小导管数量等视情节处罚施工班组一千到五千元,屡教屡犯者建议清理出成兰铁路4标。

(5)喷射混凝土未按设计要求采用湿喷工艺处罚施工班组两千元。

(6)浇筑混凝土过程中技术人员未在现场跟班作业导致混凝土出现缺陷,处罚施工班组一千元每次。

相关责任人五百元每次。

(7)初支背后有较大空洞,视情节轻重处施工班组每处一千到五千元罚金。

(8)二衬厚度不足视情节严重处施工班组每板一到五千元罚金。

(9)隧道衬砌有严重渗漏水现象处施工作业班组每处一千元罚金。

二、开挖:
(1)未按爆破设计布设炮眼而导致的爆破效果差,超挖严重视情节处施工作业班组每处一百到一千元罚金。

(2)开挖循环进尺超过规范要求处施工作业班每榀两百元罚金。

(3)底板、仰拱开挖超欠挖严重视情节处施工作业班组每次二百到一千元罚金。

(4)拱顶高程、中线不符合要求视情节处施工作业班组两百至两千元罚金,情节较为严重导致线路坐标偏差或高程偏差
严重建议清理出成兰铁路。

(5)水沟开挖几何尺寸不符合要求视情节处施工作业班组每处两百到五百元罚金。

三、支护:
(1)爆破开挖后未及时初喷封闭围岩视情节处施工作业班组每处两百到五百元罚金。

(2)喷射混凝土厚度不符合设计要求视情节处罚施工作业班组每处五百到一千元罚金。

(3)喷射混凝土外观质量不平顺,初次提出补喷要求。

若未在规定时间内及时补喷处施工作业班组每次五百到一千元罚
金。

(4)网片规格不符合设计要求处相关责任人五百到一千元罚金。

(5)网片搭接长度不够处施工作业班组两百到五百元罚金。

(6)锚杆打设长度不符合要求处施工作业班组一千元,锚杆打设数量不足处施工作业班组一千元罚金。

(7)锁脚锚杆、管打设角度不符合要求、打设深度不符合要求、未按要求注浆、未按设计要求用“U”型卡卡锁每处罚施
工作业班组一百元罚金。

(8)钢拱架单元格设置不合理如接头设置于隧道中线一米以内处罚相关责任人每处五百元罚金。

(9)拱架纵向连接筋未交错布置,连接筋焊接不牢固。

环向连接螺栓未按设计要求连接或连接板损坏处施工作业班组每
处一百到五百元罚金。

(10)拱架与初支见不密实处未按要求做同等级混凝土楔块垫密实处施工作业班组每处一百元罚金。

(11)拱架架设中线、垂直度、左右拱脚不同步、曲线率等不符合要求处施工作业班组每处两百元罚金。

(12)钢拱架半成品保护不到位或有意破坏钢拱架受力的处以作业班组每处五百元罚金。

(13)超前小导管打设数量不足、打设角度不符合要求、未注浆等问题处施工班组每处两百到五百元罚金。

(14)超前小导管与支撑结构未有效连接或连接错误影响初支系统受力处施工作业班组每处五百到一千元罚金。

四、钢筋工程:
(1)外观质量有修饰、裂纹、油污等影响钢筋受力的钢筋使用到主体工程的处施工作业班组一百到一千元罚金。

(2)钢筋搭接不符合验标要求,处施工作业班组每处一百到一千元罚金。

(3)钢筋未按设计要求预弯或弯曲尺寸不符合要求处施工作业班组每处一百到一千元罚金。

(4)钢筋保护层不符合要求,钢筋排距,环、纵向间距不符合要求处施工作业班组每处一千元罚金。

(5)模板定位后涂刷脱模剂时污染钢筋影响钢筋与混凝土粘结受力处施工作业班组每板五百元罚金。

五、模板工程:
(1)模板定位拱顶高程、中线偏差处施工作业班组每板五百元罚金。

(2)模板表面平整度不符合要求、存在残留混凝土而导致二衬外观质量差,处施工作业班组每板五百到一千元罚金。

(3)模板加固不稳定而导致砼浇筑过程中跑模,两板衬砌施工缝错台处施工作业班组每板两千元罚金。

(4)未达到规范要求强度拆除模板每发现一处,处施工作业班组五百元罚金。

造成严重质量事故,建议返工处理并清理出成兰铁路。

六、混凝土工程:
(1)混凝土原材料未检先用处相关责任人一千到五千元罚金。

(2)混凝土搅拌方式不符合要求处相关责任人两百到一千元罚金。

(3)混凝土运输过程中私自加入水而人为改变配合比的现象每次处相关责任人一千元罚金。

(4)二衬混凝土从第一排工作窗口逐层浇筑,未按要求直接从拱顶浇筑发现一处。

处施工作业班组五百元罚金。

(5)仰拱、仰拱填充采用插入式振捣棒振捣,二衬混凝土采用附着式振捣器和插入式振捣棒共同振捣。

在混凝土浇筑过程中因振捣不密实造成实体工程强度达不到设计要求处施工作业班组每次两千到五千元罚金。

(6)初支断面侵限导致混凝土厚度不足,严禁浇筑混凝土。

野蛮施工强制浇筑,每次处罚施工作业班组五千元罚金。

(7)混凝土塌落度、入模温度、含气量不符合要求便用于主体工程,每处罚施工作业班组一千元罚金。

(8)脱模后未按要求养护,或养护达不到规范要求处施工作业
班组五百到一千元罚金。

(9)混凝土外观质量差存在错台、水文、油渍、蜂窝、麻面等现象发现一处处理施工作业班组五百元。

且禁止修补发现
私自修补一处处施工作业班组二百元罚金。

七、防排水
(1)土工布布设前检查初支基面,有突出尖刺或钢筋头需要整平,未整平便铺设土工布发现一处处施工作业班组两百元
罚金。

(2)土工布搭接长度不小于5cm,不符合要求的每处处以三百元罚金。

(3)防水板吊点严格按图纸施工,拱部0.5-0.8m边墙0.8-1.0m 一个,梅花型布置。

未按要求施做的处施工作业班组每处
五百元罚金。

(4)防水板焊缝严格按照“下压上、低压高”原则焊接,采用双焊缝,搭接长度不小于15cm,单条有效焊缝不小于
1.5cm。

焊接不合格发现一处处施工作业班组两百元罚金。

(5)防水板焊缝与二衬施工缝错开预留1m,不符合要求发现一处处施工作业班组两百元罚金。

(6)防水板挂设完毕后进行气密性实验,合格后方可进行下一道工序,擅自进入转序的发现一处处五百元罚款。

(7)防水板挂设需松弛有度,实际挂设长度与弧面长度比例约为10:8。

不符合要求处施工作业班组两百元罚金,并建议
返工处理。

(8)防水板应提前铺设出一个二衬浇筑段。

未按要求铺设的处施工作业班组一百元罚款。

(9)防水板漏焊、假焊、焊蕉、焊穿时用同等材料补焊,若无补焊发现一处处施工作业班组五十元罚款。

(10)纵、环向盲管按设计布设,未按设计要求布设的处施工作业班组两百元罚款。

(11)止水带安装定位埋设要居中、顺直,连接牢固,不符合要求的每处处以两百元罚金。

(12)止水带加强保护,出现破损的每处处以一百元罚金。

八、外观质量:
隧道成洞段要保证“一面、四线”整齐明显。

即仰拱填充面平整。

二衬拱脚两线,中心水沟菱角线两线整齐顺直。

外观质量差,隧道整体效果感差处施工作业班组五百元罚款。

九、附属工程:
(1)水沟电缆槽身结构尺寸不符合规范要求处施工作业班组每处两百元罚金。

(2)水沟电缆槽外观质量差处施工作业班组每处五百元罚金。

(3)综合洞室、电力洞室等附属洞室混凝土外观质量差,处作业班组五百元罚金。

十、预埋件:
(1)接地端子未按要求埋设或埋设位置不准确每处罚作业班组两百元罚金。

(2)二衬施做完毕后接地钢筋及时保护,并在衬砌做标示,未按要求施做的处作业班组每处两百元罚金。

(3)未按要求预留二衬注浆管,处作业班组每处五十元罚款。

说明:
1、以上处罚标准为指挥部日常巡查检查过程中发现质量问题的处罚标准,若后期施工过程中出现的质量问题未在上述问题中体现,需及时补充更正。

2、若施工作业班组拒绝在罚款单上签认,本罚款单只需有指挥部、项目部相关人员签字即可生效。

3、所开具的罚款单由相关检查人员后附问题照片交至财务部,所扣款项有财务部在给施工班组的拨款中扣除。

4、本处罚标准从颁发即日起实施。
