综采工作面液压支架下放安全技术措施 制定部门:某某单位时间:202X 年X 月X 日封面页综采工作面液压支架下放安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《综采工作面液压支架下放安全技术措施》正文如下:综采工作面液压支架下放安全技术措施1101综采工作面是我矿首个回采工作面,根据我矿综采设备安装综合进度的要求,现决定下放工作面液压支架,为确保支架下放及安装过程中的安全,特制订本措施。
1、安装设备的运输路线副斜井地面车场----副斜井----井底车场----轨道大巷----1101回风顺槽----1101工作面。
2、支架选用平板车进行运输,支架重心必须与平板车中心重合,装车时,必须前梁朝后,尾梁朝前。
3、装车前,支架必须降到最低高度,护帮板收回锁牢。
4、支架在平板车上固定方法:必须用专用固定螺栓将支架底座与平板车固定。
5、支架运输线路必须提前进行支架模型车试验运行,发现不合格的地段提前进行处理。
6、设备运输巷道要清理干净,确保畅通无阻,同时按要求检查轨道的质量情况,确保安全运行。
7、开车前绞车司机、安检员、安全负责人应详细检查绞车基础,压戗柱、地锚是否牢固可靠,钢丝绳在卷筒上排列是否整齐,不得出现空圈打结现象,绞车滚筒上的余绳不得少于三圈,刹车装置是否齐全、灵敏、可靠,检查钢丝绳扣、卸扣体、销轴等是否有磨损。
确无问题后,方可开车。
8、每台绞车绳头必须装绳皮(鸡心环),在两根戗柱上挂金属网,起防护作用。
9、提放设备车时,必须有专职把钩工连接绞车钩头及尾绳,经安全负责人检查,确认连接可靠后,方可发信号开车。
10、绞车的信号装置要齐全完好,绞车信号必须以点铃信号为准,不准用喊话或晃灯代替信号,信号不通不准作业。
信号规定: l一停、二提、三放、四慢提、五慢放l,另外在安装绞车峒室与切眼发送信号处,设置语音打点器,便于联系。
处理综采工作面液压支架前倾安全技术措施

紧急情况下人员撤离路线规划
撤离路线标识
在综采工作面内设置明显的安全出口标识和撤离路线指示牌,确 保人员在紧急情况下能够快速找到撤离路线。
熟悉撤离路线
所有作业人员必须熟悉掌握紧急情况下的撤离路线和安全出口位置 。
保持通道畅通
确保综采工作面内的通道畅通无阻,及时清理杂物和障碍物,以便 人员快速撤离。
事后原因分析与整改措施
地质条件变化
综采工作面的地质条件复杂多变 ,如遇到断层、褶曲等地质构造 ,可能导致液压支架前倾。
支架安装不当
液压支架在安装过程中,如未能 按照设计要求正确安装,或者安 装后未能及时调整,也可能导致 前倾现象的发生。
液压系统故障
液压系统的故障,如液压泵站压 力不足、液压管路泄漏等,也可 能导致液压支架前倾。
数据采集
通并进行初步的数据 处理和分析。
数据传输
采用有线或无线传输方式,将采集到的数据实时传 输至数据中心,确保数据的及时性和准确性。
数据处理
运用大数据分析和挖掘技术,对采集到的数 据进行深度处理和分析,提取液压支架的状 态特征和变化趋势。
安全操作规程
企业应制定液压支架操作的安全操作 规程,规范操作人员的行为,防止因 操作不当导致液压支架前倾等安全事 故。
安全技术措施制定原则
预防为主原则
安全技术措施应着眼于预防事故的发生,通过采 取有效的措施消除或减少事故隐患。
可操作性原则
安全技术措施应具有可操作性,方便现场人员理 解和执行。
ABCD
前倾现象描述
01
02
03
液压支架顶部前倾
在综采工作面上,液压支 架顶部向采空区方向倾斜 ,与水平面形成一定角度 。
支柱受力不均
综采工作面液压支架运输与安装安全技术措施

提高工作人员的安全意识教育
教育内容
通过宣传栏、安全文化周、安全知识竞赛等形式,提高工作人 员对安全生产的认识和重视程度。
教育方式
采用多种教育手段,如视频教学、专题讲座、互动讨论等,增 强工作人员的安全意识。
教育周期
每年至少进行一次安全意识教育,并根据实际情况适时调整教 育内容和方式。
THANKS
安装过程控制
合理布置工作面
01
根据工作面的实际情况,合理布置液压支架的位置和间距,确
保支架安装后能够形成完整的支护体系。
严格按要求安装
02
按照厂家提供的安装说明书,对液压支架进行逐个安装,确保
安装正确、牢固,管路连接可靠,无泄漏。
注意安全操作
03
在安装过程中,要时刻注意安全操作,避免因操作不当导致的
意外伤害。
安装后的安全检查
检查支架状态
安装完成后,要对液压支架的状态进行检查,确保支架工作正常,无漏液、无堵塞等现象 。
进行性能测试
对液压支架进行性能测试,包括初撑力、工作阻力、移架速度等指标的检查,确保满足设 计要求。
进行安全评价
对液压支架的安装效果进行安全评价,发现问题及时进行处理,确保液压支架在生产过程 中的安全可靠性。
确认工作面条件
在安装液压支架前,必须对工作面的顶板、底 板、煤壁及安全环境进行检查,确保工作面具 备安装条件。
检查支架质量
对到货的液压支架进行质量检查,确保支架无 损坏、无变形、无锈蚀,并核对型号、规格及 数量是否符合要求。
准备安装工具
准备好安装所需的工具和设备,如千斤顶、吊 车、叉车、螺丝刀、榔头等,并进行安全检查 。
02
如果有人受伤或设备损坏,应立即进行救援和治疗,并向上级主管部门报告事 故情况。
工作面解体液压支架运输专项安全技术措施示范文本

工作面解体液压支架运输专项安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月工作面解体液压支架运输专项安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
说明:根据矿工作安排,由我工区负责4308工作面解体液压支架的运输工作,为确保施工安全,特编制本安全技术措施。
一、概况1、运输设备最大重量:5.5t(包含平板车)。
2、运输路线:4308工作面下顺槽联络巷经四采区轨道巷、四采区轨道下山至-480m里车场3、主要运输设备:4308工作面下顺槽联络巷上部车场JD-2.5绞车,四采区轨道巷对拉JD-1.6绞车,四采区轨道下山上平台JD-4绞车。
附图:解体支架运输路线示意图二、绞车提升能力验算1、4308工作面下顺槽联络巷(1)绞车主要技术参数型号:JD-2.5 静拉力:25kN绳径:18.5mm(2)钢丝绳安全系数检验直径为18.5mm的钢丝绳所受最大静拉力:由公式Fmax=w(sin&+f1cos&)g+qL(sin&+f2cos&)g 式中:Fmax-钢丝绳所受最大静拉力;W -最大载荷,取5500kg ;&-最大提斜倾角为20°;f1-矿车与轨道之间的阻力系数,取f1=0.015;f2-钢丝绳牵引阻力系数,取f2=0.25;q-钢丝绳每米重量,取q=1.27kg/m;L-斜巷长度,取60m。
综采工作面液压支架解体安全技术措施

综采工作面液压支架解体安全技术措施液压支架解体是指将液压支架从工作面上拆除或转移的过程。
由于解体过程中涉及到高压油管、液压缸和支架各个部件的拆卸,存在一定的危险性。
为确保解体工作的安全进行,需要采取一系列技术措施:1.编制解体计划:在进行液压支架解体工作之前,需要制定详细的解体计划。
该计划应包括解体过程中的步骤、责任人、作业流程图等内容,确保每一个步骤都能被正确执行。
2.组织专业人员:液压支架解体应由具备相关经验和技能的专业人员进行操作,他们应具备液压系统和支架结构的专业知识,能够熟练操作相关设备。
3.执行锁定程序:在解体过程中,首先需要断开液压系统,关闭所有与液压支架相关的阀门,并对供气和供电进行切断,以确保解体过程中没有液压系统意外操作的风险。
4.制定解体顺序:按照液压支架解体的逆向顺序进行拆除。
首先拆除与支架连接的油管、前后撑杆等部件,然后依次拆除液压缸、液压缆绳等。
5.使用专业工具:为了安全有效地进行拆解工作,应使用专业的拆解工具,避免使用不合适的工具进行操作,以减少因操作不当而引发的安全事故。
6.安全防护措施:进行液压支架解体工作时,相关人员必须穿戴合适的个人防护装备,包括防护眼镜、安全帽、耳塞、防护手套等,以减少解体过程中可能产生的伤害。
8.定期检查维护:为确保液压支架在解体过程中能正常运行,应定期检查和维护支架的液压系统和相关设备,保持其在良好的工作状态。
综上所述,液压支架解体工作面涉及到高压油管、液压缸等部件,操作过程中存在一定的风险。
为保证解体工作的安全进行,需要制定解体计划,组织专业人员,执行锁定程序,制定解体顺序,使用专业工具,进行相关防护措施,并提供紧急救援计划。
此外,定期检查维护液压支架设备也是确保安全的重要措施。
综采工作面安装支架安全措施

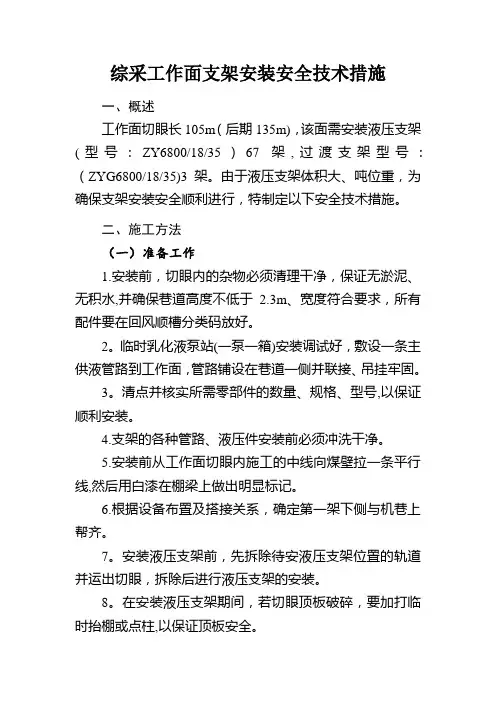

综采工作面支架安装安全技术措施一、概述工作面切眼长105m(后期135m),该面需安装液压支架(型号:ZY6800/18/35)67架,过渡支架型号:(ZYG6800/18/35)3架。
由于液压支架体积大、吨位重,为确保支架安装安全顺利进行,特制定以下安全技术措施。
二、施工方法(一)准备工作1.安装前,切眼内的杂物必须清理干净,保证无淤泥、无积水,并确保巷道高度不低于2.3m、宽度符合要求,所有配件要在回风顺槽分类码放好。
2。
临时乳化液泵站(一泵一箱)安装调试好,敷设一条主供液管路到工作面,管路铺设在巷道一侧并联接、吊挂牢固。
3。
清点并核实所需零部件的数量、规格、型号,以保证顺利安装。
4.支架的各种管路、液压件安装前必须冲洗干净。
5.安装前从工作面切眼内施工的中线向煤壁拉一条平行线,然后用白漆在棚梁上做出明显标记。
6.根据设备布置及搭接关系,确定第一架下侧与机巷上帮齐。
7。
安装液压支架前,先拆除待安液压支架位置的轨道并运出切眼,拆除后进行液压支架的安装。
8。
在安装液压支架期间,若切眼顶板破碎,要加打临时抬棚或点柱,以保证顶板安全。
(二)第一架液压支架的安装1。
先清理10901综采工作面里切眼下端头的杂物,支护好端头的顶板,将第一架支架运至10901工作面切眼。
2。
第一架液压支架车下放到切眼内距安装位置5m左右时停下,并刹紧车闸,并用阻车器阻好车。
3.将卸车平台紧贴液压支架车放好,并用40T链条将卸车平台与平板车连接固定好.4。
将切眼下口绞车的钩头挂住液压支架底座并拉紧钢丝绳,然后由液压支架工接通液压支架的供液管路并升紧液压支架,再依次卸设备车下方和上方的卡具并将液压支架降低0。
2m,最后点动切眼上口主绞车将平板车拉出,液压支架沿卸车平台卸到底板上。
5.液压支架卸车后,将切眼上口主绞车的钩头绕过10t滑轮挂在液压支架底座,同时将切眼下口副绞车钩头挂在液压支架顶梁处,主副绞车配合将支架拖至安装位置调正。
综采工作面液压支架解体安全技术措施(2020新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改综采工作面液压支架解体安全技术措施(2020新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes综采工作面液压支架解体安全技术措施(2020新版)根据矿领导安排我队将10303风巷剩余的液压支架解体升井,为了解体过程中的安全及作业过程中的解体工艺规范性、并且便于运输安全,特编制本安全技术措施。
一、劳动组织:项目负责人:叶建军现场负责人:刘随和技术负责人:李俊濮二、支架解体、装车步骤及要求1、支架基本组成由顶梁、尾梁、立柱、底座。
2、在顶梁四个角的斜上方分别打设两根¢20×220mm的起吊锚杆(全锚)。
3、将支架控制阀组与支撑架连接的四个连接螺栓拆除,然后将阀组拆除。
4、将钢丝绳穿过两个平衡千斤顶缸体的起吊环然后在穿过掩护梁的两个起吊环后用绳卡卡紧固定,再拆除平衡千斤顶连接销轴。
5、支架卸车:(1)、首先将四个5吨倒链拉紧之后在顶梁的四个角用单体支柱配合将顶梁与顶板接实,最后将平板车移出支架下方。
最终将支架平稳放置地面。
(2)、支架的上下帮分别打设两颗放倒支柱。
6、顶梁拆解:(1)、首先远控操作支架将立柱升至一定高度然后将倒链拉紧之后在进行取立柱上销轴及掩护梁销轴(2)拆顶梁与掩护梁铰接销轴时,先由一人用摔锤将铰接销轴拔出2/3长度,然后由另外两人用钢丝绳将拔出的销轴在中间位置拉紧,用钢钎穿过钢丝绳并将钢钎担在肩上,防止铰接销轴突然拔出伤人。
销轴快要脱离铰接孔时附近严禁站人。
落销处附近严禁有其它杂物。
拆解时严禁人员进入支架下方。
综采工作面液压支架下放安全技术措施

综采工作面液压支架下放安全技术措施概述综采工作面液压支架下放安全技术措施是指在采煤工作过程中,涉及到液压支架的下放作业时,采取的安全措施,旨在保证煤矿生产工作的安全和稳定。
本文将介绍液压支架下放作业的流程和注意事项,以及各种问题的应对措施。
工作流程液压支架的放置1.查看液压支架的数量、型号和使用情况,筛选出适合下放作业的液压支架。
2.移开对应液压支架上方的支架,使其可以脱离支架骨架,待其在地面下放完成后,再手动将其安装到下方支架上。
3.命令操作人员在检查安全通风条件下,先将下方的支架向前移动2m,再向下支架的后部方向调整1m的位置。
4.命令操作人员启动液压系统,缓缓降低支架高度,直至压紧煤壁。
安全注意事项1.下放作业前,应检查液压支架的数量、型号和使用情况。
2.操作人员应掌握液压支架操作的具体步骤和注意事项。
3.严格按照工作流程处理,避免将支架置于过于倾斜的煤壁下方。
4.下放作业过程中,应及时排水、压风,保证现场环境和氧气浓度。
应对措施液压支架损坏液压支架损坏是常见的事故之一,一旦发生,要及时采取应急措施,防止事故扩大。
如果液压支架损坏严重,需要立即停止下放,维修或更换支架,避免安全风险。
人员意外受伤在下放作业过程中,如果不小心摔倒、夹伤或窒息等情况,应立即停止作业,在短时间内做好医学救助工作,保证事故的最小化和人员的安全。
其他情况还有一些特殊情况,比如下放位置错误、支架下沉不及时等等。
对于这些情况,前期必须进行反复考虑和规划,确定下放点位和方案,避免发生锅包锅炉(工作面崩塌)、支架失稳、支架变形等情况。
总结液压支架下放过程中,应对液压支架进行全面检查,掌握具体操作技巧和注意事项,合理规划作业流程,严格操作规范,及时排除各种安全隐患,防止有人员意外伤害、液压支架损坏或其他问题的出现。
综采工作面液压支架下放安全技术措施,是提高煤矿生产安全和稳定性的重要保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
综采工作面液压支架解体安全技术措施示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
综采工作面液压支架解体安全技术措施
示范文本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
根据矿领导安排我队将10303风巷剩余的液压支架解
体升井,为了解体过程中的安全及作业过程中的解体工艺
规范性、并且便于运输安全,特编制本安全技术措施。
一、劳动组织:
项目负责人:叶建军
现场负责人:刘随和
技术负责人:李俊濮
二、支架解体、装车步骤及要求
1、支架基本组成由顶梁、尾梁、立柱、底座。
2、在顶梁四个角的斜上方分别打设两根¢20×
220mm的起吊锚杆(全锚)。
3、将支架控制阀组与支撑架连接的四个连接螺栓拆除,然后将阀组拆除。
4、将钢丝绳穿过两个平衡千斤顶缸体的起吊环然后在穿过掩护梁的两个起吊环后用绳卡卡紧固定,再拆除平衡千斤顶连接销轴。
5、支架卸车:
(1)、首先将四个5吨倒链拉紧之后在顶梁的四个角用单体支柱配合将顶梁与顶板接实,最后将平板车移出支架下方。
最终将支架平稳放置地面。
(2)、支架的上下帮分别打设两颗放倒支柱。
6、顶梁拆解:
(1)、首先远控操作支架将立柱升至一定高度然后将倒链拉紧之后在进行取立柱上销轴及掩护梁销轴
(2)拆顶梁与掩护梁铰接销轴时,先由一人用摔锤将铰接销轴拔出2/3长度,然后由另外两人用钢丝绳将拔出
的销轴在中间位置拉紧,用钢钎穿过钢丝绳并将钢钎担在肩上,防止铰接销轴突然拔出伤人。
销轴快要脱离铰接孔时附近严禁站人。
落销处附近严禁有其它杂物。
拆解时严禁人员进入支架下方。
(3)、拆下立柱活柱与顶梁之间的连接销轴和耳座,拆下立柱上的胶管,拆下阀组上连接护帮千斤顶和伸缩梁千斤顶的胶管,胶管接头用专用的塑料堵封口,严禁带压挑拨U型卡。
(4)、顶梁起吊是采用四个5吨手拉葫芦分别从顶梁的四个角进行起吊,起吊之前必须将顶梁下方用木垛垫实并且用单体支柱配和将顶梁固定住。
将顶梁下方用木垛垫实。
(5)、起吊顶梁用倒链挂在顶梁的四个起吊工艺孔上,起
吊顶梁前,支架附近严禁站人,以防顶梁脱落伤人。
7、拆解立柱时需先手拉葫芦吊住立柱后方可拆卸立柱压板,拆除立柱压板后待人员撤离支架后方可起吊将立柱吊至存放位置。
8、拆除后尾梁:
(1)、用两个5吨倒链拉紧后再用摔锤将销轴取掉。
9、装车
(1)、将拆解的顶梁装到垫有方木平板车上,用
21.5mm钢丝绳及倒链将顶梁固定在平板车上,钢丝绳用钢筋棒绞紧、后再用绳卡锁住,最后在平板车的四个角用40T链子带马蹄环将顶梁固定死。
(2)、拆解后的支架底座,挂在底座四个起吊工艺孔上,起吊平稳后装到平板车上,调整好重心位置,钢丝绳用钢筋棒绞紧、后再用绳卡锁住,最后在平板车的四个角用40T链子带马蹄环将顶梁固定死。
(3)、尾梁及立柱另外装车。
10、运输注意事项:
(1)、必须派专人进行勘察及维护轨道及道岔子。
(2)、在运输过程中如果巷道不够1.7米的地方需提前将单体支柱或者棚腿子整改后方可通车。
(3)、运输信号采用无极绳绞车手持电台。
(4)、无极绳绞车司机必须听清楚信号后方可开车。
三、安全注意事项
⑴工作人员首先要了解吊装物体的几何形状及重量选择好起吊物的重心及所需的索具、吊具。
⑵使用的起吊工具的额定载荷量必须大于起吊物的毛重,并且满足安全系数。
选用的钢丝绳、钢丝绳卡子、起吊链子及连接工具。
⑶在井下利用专用起吊锚杆作起吊时,螺帽要上满
丝,起吊时要有专人监视起吊点的受力状况,发现问题及时停止起吊。
严禁单点起吊。
⑷起吊时要有专人指挥并观察,如吊物、吊具、索具、吊钩、吊梁、顶板等安全情况,发现异常立即停止作业进行处理。
⑸用手拉葫芦起吊时(不闭锁的葫芦禁止使用),操作者必须有一个预加力的过程,在起吊物吊起100-
200mm时,停止作业由操作者或指挥者全方位检查,发现问题及时处理,否则禁止起吊。
⑹起吊设备时禁止任何人在设备下面或受力索具、钢丝绳附近及吊装物下落所能波及的地方通过和逗留,不得将头和手脚伸到可能被压挤的位置。
且操作者用力要均匀,不得死拉硬拽。
⑺起吊重物时,当钩头稍微有力时挂钩头人员必须闪开,方可继续起吊。
⑻起吊过程中,中间不得停止作业离开现场。
⑼起吊物就位后,必须放置稳固,找准装车重心方可撤除吊具、索具。
⑽起吊作业现场必须清理好杂物疏通安全退路,并且5米范围内不得有非本起吊人员。
⑾起吊葫芦必须部件齐全、完好,拉链长度必须满足操作人员躲开被吊物体1m以上,否则,不得使用本葫芦起吊,严禁使用截链、摘除吊钩、上下钩头无闭锁或原结构形式被改变的葫芦进行起吊。
使用单链,葫芦必须是原厂家生产的单链葫芦。
⑿同时起吊物体或被吊物体的组件之间必须采用钢性连接固定,连接固定必须牢固可靠,否则,必须解除或拆除后分别进行起吊。
起吊物体内严禁塞、填其它物件⒀使用手拉葫芦起吊时,严禁使用吊钩的尖端和其重链条捆扎重物起吊。
⒁起吊工作开始,首先进行试吊,将起吊绳索逐渐张紧,使物体微离地面,仔细检查物体是否平衡、绑捆有无松动、起吊设备和吊具有无异常,待经过试吊调整确认无误后,方可正式起吊。
⒂用绳索或吊具将物体与起吊器具的连接必须牢固、可靠,防止起吊过程中绳索或吊具与物体或起吊器具之间发生滑动、窜动或脱钩现象。
⒃卸下物体前,应事先垫好的枕木或者板梁,待物体放置平稳后,再下放被吊物体,拆除绳索和吊具。
蓄有运动趋势的物体,必须采取可靠的生根稳固措施(使用匹配的钢丝绳和绳夹固定在永久固定的物体上)。
在起吊物稳定落地前,所有施工人员不得靠近作业,待确定起吊物稳定落地无误后,方可靠近作业。
⒄起吊后物体需要转动调向的,起吊前必须确保起吊器具(手拉葫芦)其转动部位转动灵活,不影响生根可靠
性的情况下,方可进行调向操作,并且必须栓绳在不受被吊物体滑落、歪倒波及的地点实现远距离调向。
