地铁钢支撑技术交底

合集下载

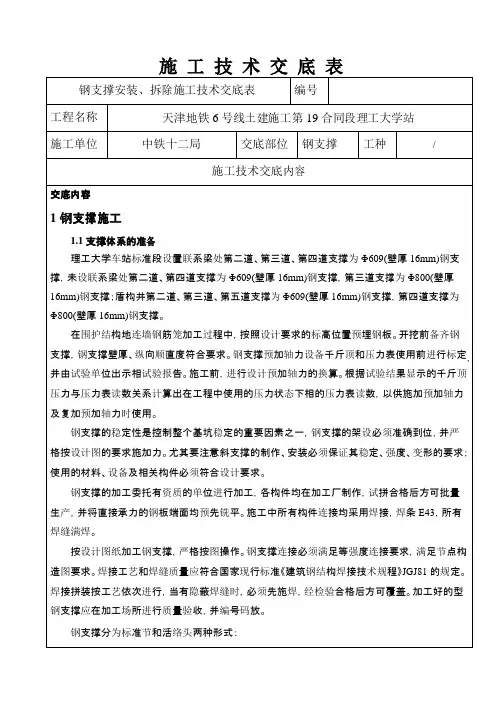

钢支撑技术交底及安全技术交底

钢支撑技术交底及安全技术交底

西安市轨道交通工程施工质量验收技术资料统一用表施工质量验收技术资料通用表CJ2-5 编号施工技术交底记录合同号D4TJSG15-LW-003地铁里程YDK29+114.750-YDK29+588.250工程名称西安地铁四号线TJSG-15标凤城九路站交底日期2014.11.06施工单位中铁九局集团有限公司分项工程名称钢支撑、钢围檩安装交底提要工程概况、施工准备、施工工艺、安全质量注意事项、安全质量保证措施交底内容:一、工程概况车站设计起终点里程为Y(Z)DK29+114.750~Y(Z)DK29+588.250,有效站台中心里程为Y(Z)DK29+195.200,有效站台中心轨面高程为363.118,车站长度为473.5m。

车站两端设盾构始发井,四次始发,南北两端接盾构区间。

围护结构体系采用钻孔灌注桩+内支撑方案。

凤城九路站为明挖顺作法+全盖挖顺作施工的车站,Y(Z)DK29+184.750~Y(Z)DK29+223.270跨凤城九路路口段38.52m范围采用全铺盖顺作法,其余采用明挖顺作法。

围护结构支撑体系由钢支撑、钢围檩等组成。

车站基坑竖向设三道支撑,第一道采用Φ600mm,t=16mm厚的钢管内支撑,第二、三道支撑均采用Φ600mm,t=16mm厚的钢管内支撑。

钢管支撑设活动端头,以便施加预压力。

第一道支撑水平间距为8m,第二、三道支撑水平间距为4m。

钢围檩采用2I45c组合而成。

二、施工准备施工机具:10t龙门吊1台、千斤顶2台、电焊机2台等。

三、施工工艺3.1钢支撑拼装联接本工程钢支撑采用φ600×16mm钢管拼装,采用螺栓连接。

钢支撑采用一个固定端,一个活动端及中间多节不同长度的钢管通过法兰盘连接而成,每节长度视具体情况而定。

钢支撑分节在现场加工场加工,经监理检验验收合格,整体拼装后吊入坑内使用。

3.2钢支撑安装钢支撑架设与基坑土方开挖是深基坑施工密不可分的两道关键工序,钢支撑架设极具时间性,钢支撑架设的时间、位置及预加轴力的大小直接关系到深基坑稳定,钢支撑架设必须满足设计要求。

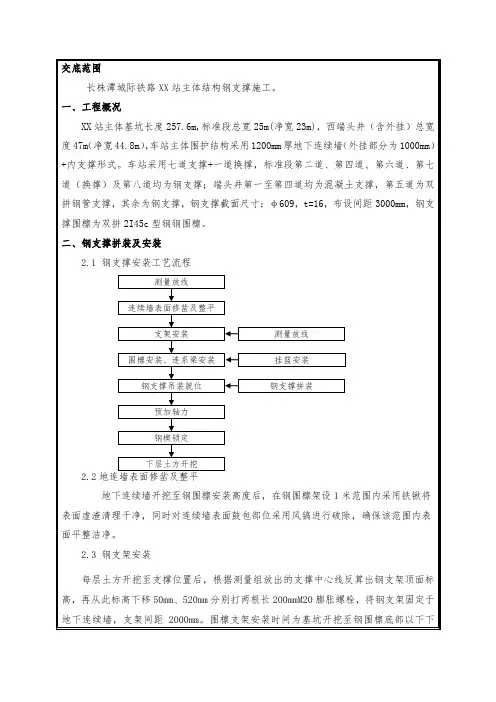

钢支撑技术交底概要

钢支撑技术交底概要

1、钢支撑标准节类型及配撑为了便于安装,现有6 米、4米、2米、1米、0.5 米、0.3米、0.2米等多种型号的标准节。

支撑安装前,对每根支撑位置地连墙预埋钢板的实际距离进行实测,然后根据现有支撑标准节的长度及活络头的伸缩长度(不超过20cm)进行配撑。

2、活接头支撑端头采用活接头的形式便于施加预加轴力,接头形式为两厢式接头,楔块为45 号铸钢,主要构造形式为内外活头相互套在一起,内设加固肋板。

钢支撑安装完成后施加预加轴力,利用楔块楔入深度调节支撑钢管的长度。

钢支撑活络头见下图:3、支撑使用的设备采用QYS-150 型千斤顶对支撑钢管施加预加轴力,千斤顶行程为200mm,每组最大顶力300 吨,两个千斤顶为一组。

施工前将油泵与千斤组对与压力表进行标定(标定频率为半年或者使用达到200 次),采用试验机校验油压千斤顶,将千斤顶放入检验仪器内进行加压,自零至最大吨位,逐点标定到千斤顶的油压表上,并留档记录。

对的油表兆帕值,施工时使用内插法设定设计的压力。

制作固定千斤顶的吊架,固定千斤顶吊架架立在调节头上,采用龙门吊和吊车进行支撑钢管的吊装施工。

4、钢支撑的连接钢支撑采用M22 螺栓连接,螺栓带平垫和弹簧垫圈。

钢支撑接头断面图如下:钢支撑接头断面图1.2 钢支撑架设施工1、钢支撑布置形式车站标准段第二道、第三道、第四道支撑为Φ609(壁厚16mm);盾构井第二道、第三道、第五道支撑为Φ609(壁厚16mm),第四道支撑为Φ800(壁厚16mm)。

2、安装钢支撑的方法和步骤钢支撑安装流程:计算长度→支撑拼装→支撑点安装固定件→焊接支点→安装支撑前检查→吊装→支撑就位→支撑安装→施加预加力→端头填充→定期检查⑴当挖掘机开挖至设计标高时及时组织测量人员施放钢支撑的点位,安装托架,托架直接用M20膨胀螺栓锚固在地连墙内,锚固长度为160mm,托架一定要准确定位,利用托架控制支撑的水平位置与高程,上部安装拉结吊筋,设置详见对撑节点大样图;斜撑在地连墙内预埋钢板,钢板上焊接三角传力架,斜撑直接连接在三角传力架上,详见斜撑端头示意图。

地铁车站钢支撑架设技术交底

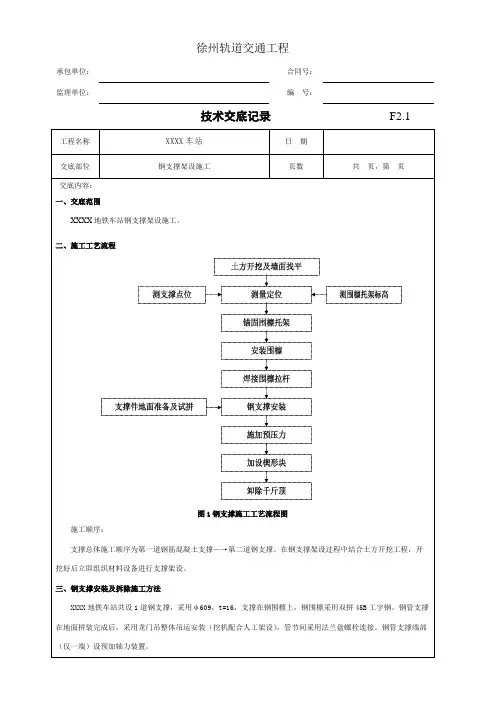

地铁车站钢支撑架设技术交底

徐州轨道交通工程承包单位:合同号:监理单位:编号:技术交底记录F2.1交底内容:一、交底范围XXXX地铁车站钢支撑架设施工。

二、施工工艺流程图1钢支撑施工工艺流程图施工顺序:支撑总体施工顺序为第一道钢筋混凝土支撑—→第二道钢支撑。

在钢支撑架设过程中结合土方开挖工程,开挖好后立即组织材料设备进行支撑架设。

三、钢支撑安装及拆除施工方法XXXX地铁车站共设1道钢支撑,采用φ609,t=16,支撑在钢围檩上,钢围檩采用双拼45B工字钢。

钢管支撑在地面拼装完成后,采用龙门吊整体吊运安装(挖机配合人工架设),管节间采用法兰盘螺栓连接。

钢管支撑端部(仅一端)设预加轴力装置。

1、支撑测量定位每次土方开挖结束前,支撑安装放样员应及时到现场,根据已计算出需安装的每根支撑中心标高,并按冠梁顶面标高换算的垂深,采用钢尺重锤法,冠梁顶面沿地下墙分别量测出支撑安装中心;用红漆准确在围护结构上喷上标记,以便砼凿除及支撑安装。

2、钢围檩支架安装钢支撑与围护桩连接处,钢支撑安放在钢围檩上,钢围檩使用双拼45B工字钢,采用加焊通长钢板和肋板使之联接成为一个受力整体。

钢围檩用固定在围护桩上的角钢支架作支撑,角钢支架与围护桩主筋贴紧,并用膨胀螺栓固定,钢围檩上方设置防坠落拉固件,采用YG2-M20型胀管螺栓锚入围护结构,深度不小于237mm,如图:图2钢支撑端头剖面图支架安装完成后,在钢支撑架设前,利用龙门吊分节吊入基坑内,并使用龙门吊+挖机配合人工安装至提前焊接好的支架上。

钢围檩安装到位后,调平钢围檩,使用高强度细石混凝土将钢围檩与围护结构之间的间隙填实密实,以保证钢围檩和围护桩能够均匀受力。

在基坑开挖围护结构中,为了防止钢支撑斜撑在受力过程中造成钢围檩侧向位移,特对钢支撑斜撑处的钢围檩背后加设两组抗剪蹬,确保围护结构的整体稳定性。

石方施工时抗剪蹬位置采用局部爆破,局部不足部位采用风镐凿除,C20混凝土填充。

3、钢管支撑的安装(1)钢管支撑加工钢管支撑分节制作,每节标准长度为4.0m、6m、8m,同时配备部分长度不同的短节钢管,以适应基坑断面的变化,管节间采用法兰盘、高强螺栓连接,同时每根横撑两端分别配活动端和固定端,活动端设预加轴力装置。

钢支撑安全技术交底

钢支撑安全技术交底
交底人签名
职务
交底时间





注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
安全技术交底表
编号
工程名称
成都地铁2号线二期工程
交底部位
钢支撑的安装和拆除
工种
钢支撑安拆工
安全技术交底内容
交底内容:
1、钢支撑的安装和拆除必须严格按照安全操作规程和技术交底作业。
2、在进基坑土方开挖施工前,应检查钢支撑的质量及临部件的焊接和连接情况是否合格,对检查未到达要求的应重新加工制作。行钢支撑安拆时,作业高度超过2米的,必须系安全带,并遵守高处作业的有关规定。
3、施工用临时照明及在使用焊机等机电设备时,电源线应绝缘良好,不得直接架设在钢支撑上,应用绝缘支持物使电线与钢支撑隔开,并严格防止线路绝缘破损漏电。
4、在挖土或吊装下一道支撑时,严禁撞击已经安装好的支撑。
5、在进行作业时,严禁在钢支撑上行走。
6、钢支撑拆除时应经技术人员同意,由专人组织拆除。
7、多人共同操作时,要密切配合,协调一致,互相呼应;高处作业时要精神集中,不得逗闹和酒后作业。
8、操作人员的操作工具要随手放人工具袋,不便放入工具袋的要拴绳系在身上或放在稳妥的地方。
9、在使用油压千斤顶前,应对压力表,油罐等设备进行检查,确保机械设备无故障后才能作业,防止机械伤人。
10、钢支撑拆除应随主体结构施工进度,分层拆除,拆除时先选择此施工段钢围檩范围内受力最小的钢支撑,先两边后中间的顺序进行拆除。选择要拆除的钢支撑后,用龙门吊的钢丝绳将钢支撑两端拴牢固,然后在活络头处安设千斤顶,施加轴力至钢楔活动,取出钢楔,然后使千斤顶缓慢卸载直到钢支撑完全不受力,最后用龙门吊将钢支撑慢慢吊出基坑,放到基坑以外2m处,禁止对基坑安全造成威胁。

地铁钢支撑技术交底

地铁钢支撑技术交底

一、工程概况*站Ⅱ、Ⅲ、Ⅳ号出入口是明挖法施工,主体围护结构为钻孔灌注桩+内支撑支护体系。

Ⅲ号出入口第一道钢支撑平面布置图(共14根) Ⅲ号出入口第二道钢支撑平面布置图(共13根)Ⅳ号出入口第一道钢支撑平面布置图(共13根)Ⅳ号出入口第二道钢支撑平面布置图(共12根)Ⅱ号出入口第二道钢支撑平面布置图(共14根)二、总体开挖方案**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口采用明挖法施工,局部第一、二道支撑为钢支撑。

钢支撑架设采用汽车吊整体吊装。

钢支撑在工厂预制成标准节段,运至现场后拼装,管节间采用法兰连接,连接完成后进行验收,合格后编号并标明尺寸及使用部位,分类堆放,防止错用。

支撑架设顺序为:随土方开挖,自上而下施作。

钢管支撑依据计算逐级施加预加力,并根据监测情况适时调整预加力,以确保基坑周边环境稳定。

钢支撑施工流程:钢支撑及围檩的加工制作→三角托架的架设→环向钢围檩的安装→焊接支撑托架→钢支撑架设→施加预应力。

钢支撑及钢围檩加工制作钢支撑、钢围檩的制作将采取场外加工制作的方式进行,应在施工准备期间,尽快完成钢支撑和钢围檩的放样及加工工作,为土方工程施工创造条件。

钢围檩采用分段加工,分段之间采用上、下及内侧附加钢板连接牢固,保证围檩的整体稳定性能。

第一、二道钢支撑和换撑采用Φ609mm、t=16mm钢管,分段制作,分段之间采用法兰盘与螺栓连接,每一分段对接拼接采用焊接时应采用加肋板或外包加强管箍的形式,并保证焊缝质量。

图2-1钢支撑接头断面示意图钢围檩体系安装1、钢围檩安装前先安装三角支架和支架端部水平通长角钢,以M20(L=285mm)胀管螺栓紧固,然后吊装钢围檩;钢围檩采取现场分段连接,分段之间采用上、下及内侧附加钢板连接牢固,保证围檩的整体稳定性能。

钢围檩设计如图2-2所示。

图2-2钢围檩示意图2、因斜撑与冠梁或钢围檩呈斜交关系,有一定交角,存在平行于钢围檩长度方向的分力,可能使钢围檩存在后移,为使受力合力为零,按设计角度在钢围檩与支撑外侧节点处设置抗剪墩,确保钢管支撑稳定,如图2-3所示。

地铁车站钢支撑技术交底

地铁车站钢支撑技术交底

1000mm时安装。

2.4钢围檩施工①钢围檩加工钢围檩采用两片I45c工字钢通过连接钢板焊接而成,预制标准钢围檩一般长度为6m,采用租用成品钢围檩方式满足现场施工。

②钢围檩安装:钢围檩随基坑开挖顺序逐段安装,人工配合吊机(25吨汽车吊、75吨汽车吊或塔吊)将钢围檩安放于钢支架上。

钢围檩安装后应检查钢支架是否因撞击而松动,并用钢楔将支架与钢围檩间缝隙焊实,钢围檩应与连续墙紧密贴合,未密贴处,将围檩部位围护结构表面凿毛,采用素混凝土填缝,以便钢围檩均匀受力。

依据支撑间距在对应支撑位置设置围檩挂篮,在距离钢围檩中线以上780mm处连续墙上锚入200mm长M20膨胀螺栓、外露端连接75*75*10、L=240mm长角钢,作为顶部挂点;下部挂点在钢围檩上外沿处,采用1根330mm长φ16钢筋弯成 形与钢围檩焊接,挂篮00型花篮螺栓与φ16钢筋组成,挂篮与支架设置位置一致,钢围檩支架及安装间图2.4.1~2.4.3。

图2.4.1 钢围檩俯视图图2.4.2 1-1剖面图图2.4.3 2-2剖面图钢围檩及支架加工细部构造明细见表2-4-1所示:表2-4-1 钢围檩细部构件明细表2.5 连系梁施工纵向连系梁采用2根36a槽钢进行安装,安装时随基坑开挖顺序逐段安装,根据测量放线格构柱上方采用14mm厚钢板焊接连系梁支撑底座,格构柱两侧分别焊接两个支撑底座,底座与格构柱接触面采用满焊连接,然后人工配合吊机(25吨汽车吊或门吊)将联系梁安放于钢板底座上,连系梁与临时立柱焊接成一个整体,见图2.5.1。

图2.7.1 钢支撑防坠钢丝绳设置大样图图2.7.1 钢支撑防坠钢丝绳设置大样图钢支撑中部固定采取在底部连系梁两端设置钢筋抱箍固定,抱箍采用22圆钢,加固前在钢支撑与连系梁接触空隙内塞入木块,然后采用22圆钢环抱钢支撑,圆钢两头与连系梁侧面焊接固定即可,抱箍安装见图2.7.2所示:图2.7.2 钢支撑连系梁部位固定示意图2.8钢支撑预加轴力每一组钢支撑架设完成后对钢支撑预加轴力,钢支撑轴力采用2台100吨千斤顶同时顶伸预加轴力,轴力预加采用分三级增加方法,第一级增加至设计轴力的35%,中间暂停2分钟,第二级增加至设计轴力的75%,中间暂停2分钟,第三级增加至设计轴力的100%。

地铁车站围护结构钢支撑技术交底

地铁车站围护结构钢支撑技术交底

昆明轨道交通工程
承包单位:中国中铁股份有限公司合同号:
监理单位:中咨工程建设监理公司编号:
技术交底记录A11.6
斜撑部位安装图直撑部位安装图
(2)经复验无误后,再由1台50t履带吊采用两点吊装,吊点一般在离端部0.2L(L=支撑长左右为宜将支撑吊入基坑,架设到设计位置。

为使钢支撑吊装时保持平稳,在吊钩下增加铁扁担,并在两端部设置人工牵引绳,防止吊装时碰撞已安装好的钢支撑。

钢支撑移到相应安装部位后,缓慢的将钢支撑安装在托架上。

钢支撑吊装到位,不要松开吊钩,先使固定端放在三角钢板
100t液压千斤顶放入活络头子顶压位置,在活动端施加预应力。

为方便施工并保证千斤顶顶伸力一致,千斤顶采用专用托架固定成一整体,将其骑放在活络头上,接通油管后即可开泵施加预应力;预应力施加到位后,在活络头子中锲紧垫块,
钢支撑吊装示意图
)钢支撑安装活络头同层及上下层宜错开设置,钢支撑安装完成后,及时设置防止支撑脱
技术交底签到表。

钢支撑安装技术交底

钢支撑安装技术交底
3、支撑体系安装施工要点
1)土方开挖旳次序、措施必须与设计工况相一致,但也必须结合施工现场详细状况,随时与设计及监理沟通调整方案。掌握好“分层、分段、分块、对称、限时”五个要点,并遵照“竖向分层、水平分辨别段、开挖支撑、先撑后挖、严禁超挖、基坑底垫层规定随挖随浇”旳原则。支撑旳安装与土方施工紧密结合,在土方挖到设计标高旳区段内,及时安装支撑并发挥作用。每一工况挖土及钢支撑旳安装时间不得超过16小时。准时限施加支撑预应力,减少基坑暴露时间。要严格控制支撑端部旳中心位置,且与支护构造面垂直,接触位置应平整,使之受力均匀。
2)钢支撑安装技术规定
(1)在地下持续墙施工中,做好钢支撑预埋件位置旳复核工作,保证预埋件位置精确。
(2)钢围檩安装应保证围檩与围护构造接触处应紧密结合,未密贴处将围檩部位旳围护构造表面凿毛,填充C30细石混凝土,并设置防止钢支撑端移动脱落旳构造,支撑旳安装容许偏差应符合以规定:
钢支撑曲线竖向偏差:±30㎜;
2)端头井段拆除支撑旳次序
端头井段施工工序与原则段基本相似。
详细施工工序见下图:
设置围挡,施工地下持续墙,在基坑内设置一排∅600降水井。
施作冠梁及其上旳混凝土挡板,依次开挖土方至第一~三道支撑底面及施作第一~三道支撑,最终挖至设计规定旳基坑底面标高处。
完毕电气接地、垫层、底板防水层、浇筑底板混凝土
2、支撑拆除技术措施
支撑体系拆除过程其实就是支撑旳“倒换”过程,即把由钢管横撑所承受旳侧向压力转至永久构造或其他临时支护构造。先在钢支撑端部千斤顶座上设置千斤顶,操作千斤顶逐渐给支撑卸载,防止瞬间预应力释放过大而导致构造局部变形、开裂。给千斤顶减压并安全放松后移走千斤顶;在完全卸载后,拆除钢支撑端头旳钢楔;最终用龙门吊将钢支撑吊起,并运离现场。在千斤顶给支撑卸载过程中,龙门吊一直吊住钢支撑,并按设计规定旳次序进行拆除。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况
*站Ⅱ、Ⅲ、Ⅳ号出入口是明挖法施工,主体围护结构为钻孔灌注桩+支撑支护体系。

Ⅲ号出入口第一道钢支撑平面布置图(共14根) Ⅲ号出入口第二道钢支撑平面布置图(共13根)
Ⅳ号出入口第一道钢支撑平面布置图(共13根)Ⅳ号出入口第二道钢支撑平面布置图(共12根)
Ⅱ号出入口第二道钢支撑平面布置图(共14根)
二、总体开挖方案
**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口采用明挖法施工,局部第一、二道支撑为钢支撑。

钢支撑架设采用汽车吊整体吊装。

钢支撑在工厂预制成标准节段,运至现场后拼装,管节间采用法兰连接,连接完成后进行验收,合格后编号并标明尺寸及使用部位,分类堆放,防止错用。

支撑架设顺序为:随土方开挖,自上而下施作。

钢管支撑依据计算逐级施加预加力,并根据监测情况适时调整预加力,以确保基坑周边环境稳定。

钢支撑施工流程:钢支撑及围檩的加工制作→三角托架的架设→环向钢围檩的安装→焊接支撑托架→钢支撑架设→施加预应力。

钢支撑及钢围檩加工制作
钢支撑、钢围檩的制作将采取场外加工制作的方式进行,应在施工准备期间,尽快完成钢支撑和钢围檩的放样及加工工作,为土方工程施工创造条件。

钢围檩采用分段加工,分段之间采用上、下及侧附加钢板连接牢固,保证围檩的整体稳定性能。

第一、二道钢支撑和换撑采用Φ609mm、t=16mm钢管,分段制作,分段之间采用法兰盘与螺栓连接,每一分段对接拼接采用焊接时应采用加肋板或外包加强管箍的形式,并保证焊缝质量。

图2-1钢支撑接头断面示意图
钢围檩体系安装
1、钢围檩安装前先安装三角支架和支架端部水平通长角钢,以M20(L=285mm)胀管螺栓紧固,然后吊装钢围檩;钢围檩采取现场分段连接,分段之间采用上、下及侧附加钢板连接牢固,保证围檩的整体稳定性能。

钢围檩设计如图2-2所示。

图2-2钢围檩示意图
2、因斜撑与冠梁或钢围檩呈斜交关系,有一定交角,存在平行于钢围檩长度方向的分力,可能使钢围檩存在后移,为使受力合力为零,按设计角度在钢围檩与支撑外侧节点处设置抗剪墩,确保钢管支撑稳定,如图2-3所示。

图2-3斜撑处围檩及抗剪墩示意图
3、钢围檩安装完成后,立即进行钢支撑托架的安装。

根据实际情况,围檩与锚喷面之间的缝隙,用细石砼填充,使围檩背面与锚喷面密贴,使围檩受力均匀,标高允许误差±30mm。

钢支撑架设及预应力施加
1、钢支撑架设
钢支撑架设与基坑土方开挖是深基坑施工密不可分的两道关键工序,钢支撑架设极具时间性,钢支撑架设的时间、位置及预应力的大小直接关系到深基坑稳定,钢支撑架设必须满足设计要求。

基坑土方开挖至支撑下500mm时,及时架设腰梁及支撑。

使围护结构提前接受支撑反力作用,减少围护结构的变形。

钢支撑主要采用汽车吊架设。

架设方法如下:
(1)汽车吊吊起钢支撑放置于腰梁托架上,定位,先不松开吊钩。

(2)将支撑一端的活络头拉出顶住钢围檩,再将2台液压千斤顶放入顶压位置,为方便施工并保持千斤顶加力一致,2台千斤顶用托架固定。

(3)千斤顶一端顶在钢围檩上,一端顶在底座上,接通油管后即可开泵施加预应力。

(4)预应力施加到位后,用钢楔块撑紧端头处的缝隙并焊牢。

(5)回油松开千斤顶,解开起吊钢丝绳,完成这根支撑的安装。

2、预应力施加
(1)采用2台150吨千斤顶对钢支撑进行轴力施加,千斤顶需带压力表,经检验合格并通过试验标定。

(2)钢支撑安装完毕后,应及时检查各节点的连接情况,承压面应平整并与围檩轴线方向垂直,经确认符合要求后方可施加预力。

(3)预应力应分级施加,重复进行,加至设计值时应再次检查各连接点的连接情况,必要时应对节点进行加固,待设计要求的压力值稳定后,再用铁楔打紧锁定,预
加轴力偏差不大于5吨,设计预加轴力见表2-1“钢支撑轴力及预加轴力标准值表”。

(4)钢支撑锁定后,若发现有明显的预压力损失时,应进行补偿加压。

表2-1 钢撑轴力及预加轴力标准值表
钢支撑保护措施
钢支撑架设完成后,应采取措施防止钢腰梁及支撑坠落或者变形过大。

1、为防止钢围檩安装就位后出现移位甚至坠落等问题,在围檩及钢支撑上设置防坠索具临时固定,防坠索具与围护桩做可靠连接。

如图2-4示。

图2-4 防坠落吊钩示意图
2、开挖过程中要防止挖掘机械碰撞支撑体系,以防支撑失稳,造成事故。

3、施工过程中加强监测,若因侧压力造成钢管横撑轴力过大,造成横撑挠曲变形,并接近允许值时,必须及时采取增加临时竖向支撑等措施,防止横撑挠曲变形过大,保证钢支撑受力稳定,确保基坑安全。

钢支撑安装的施工要点
1、基坑竖向平面需分层开挖,并遵循先支撑、后开挖的原则,支撑的安装应与土方施工紧密结合,在土方挖到设计标高的区段,及时安装并发挥支撑作用,设置好的支撑受力状况必须和设计计算工况一致。

2、钢管横撑安装时应确保两端同步、对称,并与钢围檩正交,斜撑要确保剪力块角度与斜撑角度一致,钢管横撑安装后应及时施加预应力。

3、使用千斤顶对钢支撑施加轴力时,必须尽量使千斤顶轴线与钢支撑轴线重合,避免支撑偏心受压,出现变形、移位等情况。

4、基坑斜撑施加轴力时,必须保证两侧斜撑对称施加,防止基坑两侧围护结构受力不均。

5、为防止活络头与千斤顶对顶接触部位受力变形,活络头加工制作时需要对相应部位进行加强处理。

6、钢支撑的施工与使用过程中均应考虑气温的变化对支撑工作状态的影响,应对支撑力进行监控,随时调整钢楔或支撑头,使支撑与围檩保持紧密接触状态,并防止升温引起的附加应力对钢支撑造成破坏。

7、要求专人检查钢管支撑楔子,一有松动,及时进行重新加荷打楔子,专人检查钢管支撑时,由于高空作业,需系安全带。

钢支撑拆除技术措施
支撑的拆除顺序为:底板及底层侧墙混凝土强度达到设计要求时,拆除第二道支撑,顶层侧墙及顶板混凝土强度达到设计要求以上时,拆除第一道支撑,施做防水层,最后分层分段回填夯实顶板覆土。

钢支撑的拆除流程为:吊车就位→钢丝绳扣扎支撑→活动节安放千斤顶施加顶力→撤除钢楔→解除顶力,同时卸下千斤顶→支撑杆体下放、拆除高强连接螺栓→拆开支撑杆体,吊装各部分节吊出。

拆除钢支撑要结合结构施工按照规定程序进行,以免发生安全事故。

部分钢支撑离底板比较高,在拆卸时,需搭设操作平台,按设计要求的顺序进行拆除,在卸掉钢管支撑之前,操作工人与吊机的吊点分别位于钢管的两侧,以免钢管起吊后摆动,伤
及工人。

支撑拆除时随时随时观察围护结构的变形,必须作好钢支撑拆除阶段周围施工监测点的量测和量测记录,切不可草率施工。

支撑托架的拆除:拆掉钢支撑后,用电焊机或氧焊机切割即可。
