04 隧道明洞回填安全技术交底
隧道明洞施工安全技术交底模板

一、交底目的为确保隧道明洞施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,现将隧道明洞施工的安全技术要求进行交底。
二、施工概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 施工内容:隧道明洞开挖、支护、衬砌等。
三、安全技术要求1. 人员安全- 所有施工人员必须经过专业培训,持证上岗。
- 佩戴好安全帽、安全带、防尘口罩等个人防护用品。
- 禁止酒后作业、疲劳作业。
- 施工现场必须设置安全警示标志,明确警示内容。
2. 机械安全- 所有机械设备必须符合国家规定,并定期进行检修和维护。
- 操作人员必须熟悉机械设备性能和操作规程,严禁违规操作。
- 机械设备运行过程中,严禁人员进入危险区域。
3. 施工安全- 开挖前,必须进行地质勘察,了解地质情况,制定合理的施工方案。
- 隧道明洞开挖采用分层开挖,每层开挖深度不超过2m。
- 开挖过程中,必须设置临时支撑,确保边坡稳定。
- 隧道明洞支护采用锚杆、钢筋网、喷射混凝土等材料,确保支护质量。
- 隧道明洞衬砌采用模板、钢筋、混凝土等材料,确保衬砌质量。
4. 防护措施- 施工现场设置安全防护设施,如防护栏、安全网等。
- 隧道明洞进出口设置排水设施,防止水患。
- 隧道明洞施工过程中,必须进行监测,及时发现和处理安全隐患。
四、应急措施1. 火灾事故- 立即切断电源,使用灭火器、消防水等进行灭火。
- 疏散人员,确保人员安全。
2. 坍塌事故- 立即停止施工,设置警戒区域。
- 报告相关部门,采取抢险措施。
3. 中毒事故- 立即关闭通风系统,将中毒人员转移到空气新鲜的地方。
- 使用解毒药物进行救治。
五、交底总结通过本次安全技术交底,要求所有施工人员充分了解隧道明洞施工的安全技术要求,严格遵守操作规程,确保施工安全。
六、注意事项1. 施工过程中,必须密切关注现场安全状况,发现安全隐患立即报告。
2. 严格执行安全技术交底内容,不得擅自更改。
3. 定期对施工人员进行安全教育培训,提高安全意识。
隧道洞口及明洞安全交底

洞口及明洞安全交底一、一般要求1、进入施工现场必须戴好安全帽,并正确使用劳动防护用品。
2、禁止穿拖鞋、赤脚进入现场进行操作。
3、施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
4、进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业;做到四不伤害:不伤害自己,不伤害别人,不被别人伤害,保护他人不被伤害。
5、现场用电必须符合三级配电两级保护要求,坚持“一机一闸一漏一箱"制度,电气设备故障由专业电工负责处理,其他人员不得乱动,以防止触电事故发生,严谨非电工人员从事电工操作。
6、高处作业必须按要求正确佩戴安全带等个人防护用品,作业活动范围或高差较大时,应配备安全网。
7、在电气焊作业区域必须对防水板进行有效隔离,焊渣落点下方易燃物及时清理,防水板与外部热源必须进行隔离保护,对电加热焊接设备妥善放置。
8、制定机械设备管理制度,加强日常维修保养。
9、设备开机操作前必须进行相应检查,确认无误后方可起动设备。
10、必须严格遵守项目部的各项规章制度,现场注意森林防火等。
二、施工风险源(惯性事故)分析二衬模板施工中,风险源包括:(1)高空坠落;(2)车辆伤害;(3)机械伤害;(4)物体打击;(5)触电;(6)火灾;(7)坍塌;(8)支撑、模板垮塌;(9)其他。
三、安全控制措施1、高空坠落:(1)高处作业必须按要求正确佩戴安全带等个人防护用品,作业活动范围或高差较大时,应配备防坠器(速差器)。
(2)高处作业层面板必须满铺并固定牢固。
(3)严禁高处作业时随意将随身携带的工具及使用中或使用完的材料随意丢弃,以免砸伤行人,造成人身安全危害。
(4)木工在护栏纵横连接不到位的地方立模时,应有相应的防坠措施;掉在道心露有钉尖的木板要及时清走,以防钉伤行人脚。
(5)台车上的灌注口管子要连接牢固,管路要垂直,洗管子的税要立即清理,以防落而仝伤人。
(6)严禁站在台架上探身作业,架上铺设的木板必须牢固。
2、车辆伤害:(1)在施工时,必须防止模板掉落,对车辆进行伤害打击。
《隧道明洞施工技术交底》

《隧道明洞施工技术交底》
隧道明洞施工是一项特殊的工程,它的安全、施工效率、施工质量都要求非常高。
在
全面了解隧道明洞施工基本信息、特点、要求、布置等方面之后,就可以进行下一步的施
工准备工作。
1. 施工前准备:对现场所需材料进行精确的检查,确保所有施工材料都符合规格标准,以及场地环境的清洁、污染控制等;
2. 确定施工方案规划:根据隧道明洞的地理位置、形状、大小与现有管线等信息,
结合地表情况及其特殊要求,制定具体的施工方案,以保证隧道明洞施工的安全及质量;
3. 精心布置施工现场:将施工地点安排妥当,并严格按照安全规程要求,进行专业
的施工现场布置;
4. 严格把握施工工艺:严格按照国家及施工现场的规章制度,以一种合理的施工工
艺来进行,确保每一步施工安全及质量;
5. 及时了解施工进度:要求施工人员务必按照施工计划要求,及时了解施工进度,
以检查隧道明洞施工情况,确保施工质量达到标准。
总而言之,行施工前,要深入了解隧道明洞施工,提高施工质量,才能保证施工安全、准确、高效。
最终,可以实现施工的预期目标。
明洞回填技术交底

4.明洞拱顶回填土石应对称分层回填夯实,每层厚度不大于0.3m,两侧回填高差不得大于0.5m,回填至拱背应满铺分层回填。采用机械回填时,应在人工夯实超过拱顶1.0m以上后进行。回填至设计高度后,表土层需做粘土隔水层,厚50cm,粘土隔水层施工时应于边、仰坡搭接平顺、封闭密实、防止地下水下渗。

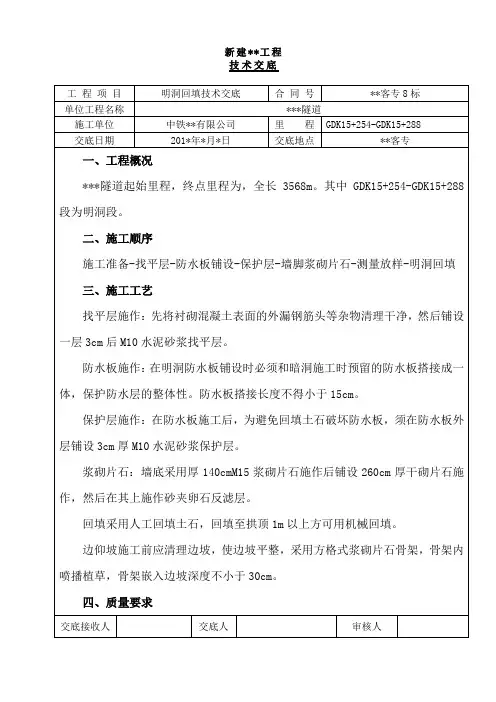

新建**工程
技术交底
工程项目
明洞回填技术交底
合同号
**客专8标
单位工程名称
***隧道
施工单位
中铁**有限公司
里程
GDK15+254-GDK15+288
交底日期
201*年*月*日
交底地点
**客专
一、工程概况
***隧道起始里程,终点里程为,全长3568m。其中GDK15+254-GDK15+288段为明洞段。
交底接收人
交底人
审核人
新建**工程
技术交底
工程项目
明洞回填技术交底
合同号
**客专8标
单位工程名称
***隧道
施工单位
中铁**有限公司
里程
GDK15+254-GDK15+288
交底日期
201*年*月*日
交底地点
**客专
2、防水板焊接选用为易燃材料时,严禁烟火。焊接作业时需作好防火灾措施。
3、防水板作业面的照明灯具严禁烘烤防水板。与防水板间的距离不小于50cm。
四、质量要求
明洞开挖与回填施工安全交底

明洞开挖与回填施工安全交底1. 引言在土木工程中,明洞开挖与回填是非常关键的施工环节,直接关系到工程的施工质量和安全。
为了确保施工过程中没有发生意外和事故,本文将详细介绍明洞开挖与回填施工的安全要求和交底内容。
2. 明洞开挖施工安全交底2.1 安全目标明洞开挖施工的安全目标是保证施工人员的人身安全,确保施工过程顺利进行。
为了达到这个目标,施工单位应当制定相应的安全管理措施,并进行全员安全培训。
2.2 施工环境安全措施在明洞开挖施工中,施工单位需要采取一系列的措施来确保施工环境的安全。
具体措施包括但不限于: - 在施工前进行现场勘察,确保施工地点周围无危险隐患; - 安排专人负责现场安全工作,做好施工现场防护设施的安装和维护; -监测施工地点的水位、地质等情况,随时掌握施工环境变化;- 设置合理的通风系统,减少施工现场的有害气体积聚。
2.3 施工人员安全要求明洞开挖施工人员需要具备相关的专业知识和技能,同时要符合以下安全要求: - 参加相应的安全培训,了解施工安全措施和紧急应变措施; - 佩戴个人防护装备,包括安全帽、安全鞋等; - 遵守现场的交通路线和指示标志,严禁闲逛和乱丢杂物; - 注意施工现场的秩序和整洁,避免事故发生。
明洞开挖施工过程中使用的机械设备必须符合安全规范,并经过专业人员的检测和维护。
施工单位需要确保: - 机械设备的操作人员具备相应的证书和经验,严禁无证操作; -定期对机械设备进行检查和保养,及时处理故障和异常情况;- 保持机械设备的稳定运行,并根据实际情况调整使用参数;- 严格执行机械设备的操作规程和安全操作规范。
3. 明洞回填施工安全交底3.1 安全目标明洞回填施工的安全目标是确保回填工作的质量和安全,避免因施工不当而引发问题。
为了实现这个目标,施工单位需要制定相应的回填施工方案,并确保施工人员遵守相关规定。
3.2 施工环境安全措施在明洞回填施工中,施工单位需要采取一系列的措施来确保施工环境的安全。
隧道明洞安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 分部(分项)工程:明洞工程4. 施工单位:[施工单位]5. 施工负责人:[施工负责人]二、编制依据1. 国家相关法律法规和标准规范。
2. 工程设计文件和施工图纸。
3. 施工组织设计及专项施工方案。
4. 隧道施工技术指南及质量验收标准。
三、安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前应进行安全教育培训,确保人员掌握安全操作技能。
(3)施工过程中应严格遵守操作规程,不得擅自改变施工工艺。
2. 机械设备安全(1)机械设备必须符合国家标准,并定期进行检修和维护。
(2)操作人员必须熟悉机械设备性能,严格按照操作规程进行操作。
(3)机械设备运行过程中,应加强监护,防止发生事故。
3. 施工环境安全(1)施工现场应保持整洁,防止杂物堆积。
(2)施工现场应设置警示标志,防止人员误入危险区域。
(3)施工现场应配备消防设施,确保火灾发生时能够及时扑救。
4. 明洞施工安全(1)明洞开挖前,必须进行地质勘察,确保地质条件满足施工要求。
(2)明洞开挖过程中,应密切关注边坡稳定性,发现异常情况及时采取措施。
(3)明洞支护施工,应严格按照设计要求进行,确保支护结构安全可靠。
(4)明洞混凝土施工,应确保混凝土质量,防止出现裂缝、蜂窝、麻面等质量问题。
四、施工工艺及操作要求1. 明洞开挖(1)采用分层开挖,分层厚度控制在2m以内。
(2)开挖过程中,应加强边坡监测,发现异常情况及时采取措施。
(3)临时边坡防护,采用锚喷网坡面防护,喷混凝土厚度不小于10cm。
2. 明洞支护(1)支护材料应符合设计要求,确保支护结构安全可靠。
(2)锚杆施工,应严格按照设计要求进行,锚杆长度不小于3.5m,间距不大于1m。
(3)钢筋网采用8#钢筋,网格间距不大于25cm×25cm。
3. 明洞混凝土施工(1)混凝土配合比应符合设计要求,确保混凝土强度。
明洞回填技术交底

明洞回填技术交底咱今天就来好好唠唠明洞回填这档子事儿。
前阵子我去了一个工地,亲眼目睹了一次明洞回填的施工。
那场面,真是让我对这技术有了更深的感受。
先说这明洞回填的准备工作,那可真是不能马虎。
得把明洞的结构啥的检查个仔细,有裂缝、破损的地方,必须先处理好了,不然以后准出问题。
就像我那次看到的,有个工人师傅因为图省事,没认真检查明洞结构,结果回填的时候就出了小状况,可把大家急坏了。
回填的材料选择也有讲究。
得用透水性好的材料,比如说砂砾、碎石啥的。
可别乱用那些容易积水、不透水的材料,不然水积在里面,明洞可就遭罪了。
而且这材料的质量也得过关,大小要均匀,不能有太多的杂质。
回填的时候,分层回填、分层压实这是关键。
每一层的厚度可不能太厚,一般也就 30 厘米左右。
压实时,得用合适的压实设备,把土压得实实在在的。
我记得那次看到的师傅们,压实的时候可认真了,来来回回好几遍,确保每一处都压实到位。
还有啊,回填的坡度也得控制好。
不能太平,也不能太陡,要保证水能顺利排走,不然积水了可就麻烦啦。
在施工过程中,要时刻注意安全。
别小看这回填,要是不小心,也容易出事故。
比如机械操作的时候,得小心周围的人,别碰到了。
另外,还得做好监测工作。
看看回填后的沉降情况,要是有异常,得赶紧采取措施。
总之,明洞回填这活儿,看着简单,其实里面的门道多着呢。
每一个环节都得精心处理,不能有丝毫马虎。
只有这样,才能保证明洞的质量,让它稳稳地为我们服务。
希望这次跟您说的这些,能让您对明洞回填技术有更清楚的了解,在实际操作的时候心里更有底。
咱可不能在这上面出岔子,得把活儿干漂亮咯!。
隧道明洞安全交底

2.1接受过良好的专业安全技术及技能培训,高空作业等相关安全技术操作规程。
2.2作业区安全标志齐全,操作人员持证上岗。
3、上岗作业准备
3.1根据不同作业项目,按规定正确穿戴劳动防护用品。
3.2检查使用的工具、机械设备是否完好,作业场所的环境是否整洁,电气设备的安装是否符合要求等。
4、安全操作规程
(2)侧墙回填两侧对称进行,石质地层中岩壁与墙背空隙不大时,用与墙身同级混凝土回填,空隙较大时,用片石混凝土或浆砌片石回填密实。土质地层,应将墙背坡面挖成台阶状,用片石分层码砌,缝隙用碎石填塞密实。
(3)拱部回填应两侧对称分层夯实,每层厚度不大于0.3m,两侧回填土面得高差不得大于0.5m。回填至与拱顶齐平后,再分层满铺填筑至设计高度。
6、施工现场要有交通指示标志。交通频繁的交叉路口,应设指挥;危险地区,要悬挂“危险”或“禁止通行”牌。夜间设红灯示警。
9、暴雨台风前后,要检查工地临时设施、机电设备、临时线路,发现倾斜、变形、漏雨、漏电等现象,应及时修理加固,有严重危险的,立即排除。
三、明洞回填符合以下要求
(1)明洞回填在明洞外防水层施作完成且混凝土强度达到设计强度后进训练,考试合格发给操作证,方准独立操作。
3、正确使用个人防护用品和安全防护措施。进入施工现场,必须戴安全帽,禁止穿拖鞋和光脚。
4、施工现场的防护设施、安全标志和警告牌,不得擅自拆动。需要拆动的,要经工地施工负责人同意。
5、施工现场的危险处,应有防护措施或明显标志。
(4)采用机械回填时,应在人工夯填超过拱顶1.0m以上后进行。
(5)拱背需作黏土隔水层时,隔水层应与边、仰坡搭接平顺、封闭紧密,防止 下渗。
4.1在高处(2m或2m以上)进行作业时。不得在绑扎好的钢筋或模板拉杆、支撑上走和攀登。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
检查项目
允许偏差
1
回填厚度(mm)
≤300
2
两侧回填厚度(mm)
≤500
3
坡度
不陡于设计
4
回填压实质量
符合设计要求
(1)明洞回填应在明洞外防水层施作完成且衬砌混凝土达到100%设计强度后进行。
(2)明洞回填土石应两侧对称分层夯实,回填土的压实度满足设计要求。
(3)使用机械回填时,应先用人工填筑夯实至拱顶以上1.0米后才可。
(1)所有施工设备和机具使用时均必须由专职人员负责进行检查和维修,确保状况良好。各技术工种必须经过培训考核取得合格证,方可持证上岗操作,杜绝违章作业。夜间施工现场要有良好的照明设备。
(2)所有进入施工现场的人员必须戴好安全帽,并按规定配戴劳动保护用品,或系安全带等安全工具。
(1)在满足施工需要的情况下,尽量选择噪声低、震动小的施工机械。
2、拱背需作50cm黏土隔水层时,隔水层应与边、仰坡搭接平顺、密封紧密,防止地表水下渗。
3、明洞回填土石方至设计标高后,在黏土隔水层上部按设计进行回填种植土50cm厚,以防地表水渗漏。
(1)填料类型、粒径、含水率符合规范要求。
(2)回填压实度不小于94%。
(3)明洞回填允许偏差如下表:
回填允许偏差表
明洞墙身水沟电缆槽以下部位采用C15混凝土回填,水沟电缆槽以上部位采用土石ຫໍສະໝຸດ 改良土等回填密实。工程数量表
序号
项目名称
单位
工程量
备注
1
土石方
m³
2000
2
C15混凝土
m³
50
防水层检查验收→测量放样→夯填土石→检查、修整、验收
1、明洞回填土石方应从结构两侧分层、同时对称填筑并夯实,采用分层夯实处理,夯实度不小于90%,每层填筑厚度不大于0.3m,两侧回填土面的高差不宜大于50cm。回填至与拱顶平齐后,再分层满铺至设计高度。明洞顶部回填厚度小于1m时运输车辆不可在明洞结构顶部行驶,用小推车人工运输进行操作。明洞回填土表面纵横向坡度为10%,可根据实际情况调整,不小于5%,以利于表面纵横向排水畅通,明洞洞顶中心回填厚2m,施工时可根据地形情况调整,但回填厚度不大于5m,不得偏压回填。
XXXXXX公司安全技术交底
项目名称:编号:
单位工程
XXX隧道
分项工程
洞口及明洞工程
作业内容
明洞回填
实施班组
交底内容
XXX隧道为公路双洞分离式隧道,左洞施工全长890m,右洞全长828m,设计线间距约35m,单洞为三车道隧道,隧道最大埋深约164m。隧道标准断面净高5.0m,净宽13.5m。
本交底范围隧道左洞明洞回填施工。
(2)做好车辆清洗,以免带泥上路。
编制人
复核人
交底人
专职安全管理人员
(监交人)
班组负责人
班组技术负责人
交底时间
接收交底人签名
注:本表一式三份,由项目技术负责人签发,后附交底过程照片。所有参加交底的人员必须履行签字手续,班组、交底人、安全员三方各留执一份,并记录存档。
