石灰粉煤灰碎石施工方案

石灰粉煤灰碎石施工方案

石灰粉煤灰碎石施工方案一、材料准备:1.石灰粉:选择符合国家标准的石灰粉,石灰粉中活性石灰含量不低于60%。

2. 煤灰:选用具有良好活性和填充性的煤灰,煤灰中煤灰粒径不大于0.2mm的占比不低于30%。

3. 碎石:选择质量合格的碎石,碎石粒径应在5-20mm之间。

二、施工准备:1.设备准备:搅拌机、摊铺机、压路机等必要的施工设备。

2.施工人员:具备一定的道路施工经验的工人,熟悉施工工艺流程和操作规程。

3.施工现场:清理现场,确保施工区域平整、无杂物。

三、施工工艺:1.搅拌生料:按石灰粉、煤灰和碎石的配比(通常为1:1:8)进行精确称量,将这些原料投入搅拌机进行搅拌,直至均匀混合。

2.湿拌:将搅拌好的生料加入适量水,再次搅拌,使材料充分湿润。

3.施工现场准备:将摊铺机和压路机安置在施工位置上,同时调节好施工速度和均布厚度。

4.摊铺:将湿拌后的材料倒入摊铺机的料斗中,调整好摊铺机的速度,开始均匀地摊铺材料到施工区域。

5.压实:在摊铺完成后,立即使用压路机对施工区域进行压实,提高材料的密实度。

6.养护:在施工完成后,及时进行养护措施,保护施工区域不受外界因素的影响。

四、注意事项:1.施工过程中要注意安全,佩戴好必要的防护用具,严禁将材料直接接触眼睛和皮肤。

2.石灰粉煤灰碎石材料的配合比例要合理,确保施工质量。

3.摊铺施工要均匀,厚度要均匀,避免出现高低差。

4.养护时间要足够,以保证材料的充分硬化。

总之,石灰粉煤灰碎石施工方案包括材料准备、施工准备、施工工艺以及注意事项。

在施工过程中,要严格按照方案执行,确保材料的配合比例、摊铺均匀度和压实程度,以达到预期的施工效果。

同时要注意安全,保护好施工人员的生命财产安全。

石灰粉煤灰碎石基层的施工设计方案

石灰粉煤灰碎石基层的施工设计方案

石灰粉煤灰碎石基层的施工设计方案1.施工前准备在施工前,应对场地进行勘测,并根据勘测结果制定施工方案。

确定基层的设计厚度、碎石的规格、煤灰和石灰粉的掺量等参数。

2.材料准备石灰粉煤灰碎石基层采用的主要材料有煤灰、碎石和石灰粉。

煤灰应符合有关标准规定,具有一定的活性。

碎石应满足相应的物理性能指标,同时需要按设计要求对碎石进行筛分,以保证其均匀性。

石灰粉应选用活性石灰,并根据设计要求确定掺量。

3.场地处理施工前需要对场地进行平整处理,清除杂草和其他障碍物。

对于软弱地基,可采用加筋处理。

在基层施工前,应进行湿度及密实度测试,并确认其满足设计要求。

4.施工工序(1)基层铺设:基层施工前需浇筑砂浆界面层,提高基层与碎石层的附着力。

然后按设计要求进行碎石层的分层堆积,每一层次厚度不宜超过150mm。

(2)碾压与密实:首先对碎石层进行初步碾压,以确保碎石层均匀铺设,并使其与基层紧密结合。

然后进行中期碾压,以提高密实度。

最后进行终期碾压,达到设计要求的密实度。

(3)混合铺设:将石灰粉和煤灰混合均匀,并进行均匀铺设。

然后将碎石层和混合料层进行连续碾压,使其充分结合。

5.质量控制在施工过程中进行质量控制,包括煤灰、碎石和石灰粉的质量检测,以及碾压密实度的监测。

石灰粉煤灰碎石基层的施工设计方案必须根据具体情况进行调整。

施工前要进行充分的勘测和准备工作,并根据设计要求选择合适的材料。

在施工过程中,要严格按照工艺规范进行操作,并进行质量控制。

只有确保每个环节的质量,才能保证基层的工程质量和耐久性。

石灰粉煤灰碎石施工方案

石灰粉煤灰碎石施工方案

石灰粉煤灰碎石施工方案1、施工工艺流程下承层准备一测量放样一混合料拌和一混合料运输一混合料摊铺一混合料碾压一横缝设置f养生2、下承层准备将表面的浮土,松散层及其它杂物清理干净。

开铺前,下承层表面适当洒水润湿,以增强上下层的结合。

3、测量放样恢复中线,并在基层边缘30cm处,直线每隔IonI、平曲线每隔5m定基准桩,测量好高程后架设钢丝绳。

4、混合料的拌和检查集料的含水率,实际的含水率可以略大于0.5机早晚与中午的含水率要有区别,温度变化及时调整。

拌和后的混合料达到拌和均匀,色泽一致。

5、混合料的运输(1)运输车辆在每天开工前,要检查其完好情况,装料前将车厢洗干净。

运输车的数量一定要满足施工摊铺需要,并略有富余;(2)运输时尽快将拌成的混合料运送到现场,车上的混合料覆盖,减少水分损失。

(3)运料运料采用自卸车运输,并根据运距配备足够的车辆。

卸料自卸车卸料时,严禁碰撞摊铺机。

6、混合料的摊铺(1)摊铺前将底基层晒水湿润,并检查摊铺机的运转情况。

(2)严格控制好基层厚度和高程,保证路拱横坡度满足要求。

(3)摊铺时连续摊铺,基层混合料摊铺采用1台摊铺机作业。

(4)设专人消除细集料离析现象。

7^碾压(1)摊铺机后面,紧跟振动压路机、三轮轮压路机和胶轮压路机进行碾压,碾压段落必须层次分明,设置明显的分界牌。

(2)碾压时先稳压后开轻振动碾压,再振动碾压,之后胶轮稳压,最后用光轮压路机碾压2遍。

若仍有轮迹,则继续碾压至消除轮迹,且两侧边缘多压2遍。

(3)压路机碾压时重叠1/2轮宽,倒车后原路返回,换挡位置在已压好的段落上,在未碾压的一头倒档倒车位置错开,安排专人对不合格部位进行铲平处理。

(4)压路机停车要错开,而且离开3m远,停在已压好的路段上,以免破坏基层结构;严禁压路机在已完成的或正在碾压的路段上调头和急刹车,以保证基层不受破坏;(5)边缘碾压控制:设置一定的超宽来保证基层边缘的碾压强度。

8、横缝设置摊铺时必须连续作业不中断,如中断时间超过2小时,则设横缝;每天收工后第二天开工的接头断面也要设置横缝;9、养生洒水养生7天,不得将水直接喷射或冲击基层表面,将表面冲成松散状态或产生新的集料窝。

(完整版)石灰粉煤灰碎石施工方案

(完整版)石灰粉煤灰碎石施工方案

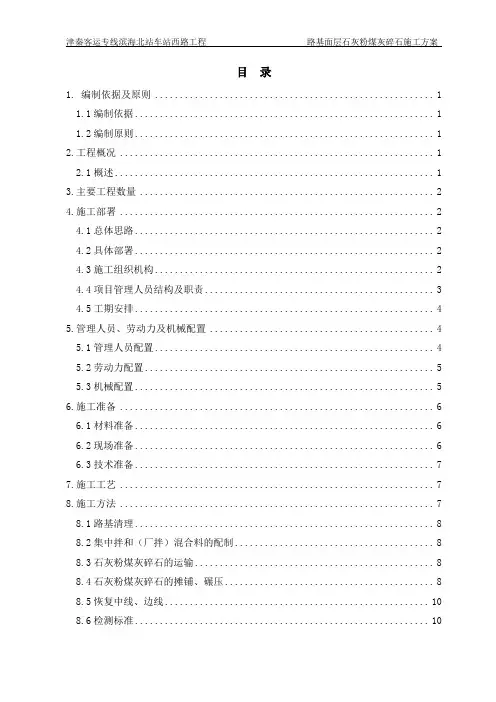

目录1. 编制依据及原则 (1)1.1编制依据 (1)1.2编制原则 (1)2.工程概况 (1)2.1概述 (1)3.主要工程数量 (2)4.施工部署 (2)4.1总体思路 (2)4.2具体部署 (2)4.3施工组织机构 (2)4.4项目管理人员结构及职责 (3)4.5工期安排 (4)5.管理人员、劳动力及机械配置 (4)5.1管理人员配置 (4)5.2劳动力配置 (5)5.3机械配置 (5)6.施工准备 (6)6.1材料准备 (6)6.2现场准备 (6)6.3技术准备 (7)7.施工工艺 (7)8.施工方法 (7)8.1路基清理 (8)8.2集中拌和(厂拌)混合料的配制 (8)8.3石灰粉煤灰碎石的运输 (8)8.4石灰粉煤灰碎石的摊铺、碾压 (8)8.5恢复中线、边线 (10)8.6检测标准 (10)8.7保湿养生 (10)8.8检查验收 (11)9.施工注意事项 (11)10.质量措施 (11)10.1建立健全完善质量保证体系 (11)10.2加强质量意识,健全规章制度 (12)10.3强化施工管理,确保工程质量 (12)10.4在施工中,做到质量工作“三个落实” (12)11.安全目标及保证措施 (13)11.1安全目标 (13)11.2施工现场安全技术措施 (13)11.3施工机械安全技术措施 (14)11.4安全保证体系 (14)12.文明施工、环境保护、标准化工地建设 (14)12.1文明施工 (14)12.2环境保护 (15)12.3标准化工地建设 (15)路基面层石灰粉煤灰碎石施工方案1.编制依据及原则1.1编制依据(1)《公路路基施工技术规范》(JTG F20-2006);(2)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(3)《公路工程质量检验评定标准》(JTGF80/1-2004);(4)津秦客运专线滨海北站车站西路工程施工图设计(道路工程);(5)施工前现场调查所获取的有关资料;(6)我单位同类或类似工程的施工经历。

石灰粉煤灰稳定碎石基层施工方案

石灰粉煤灰稳定碎石基层施工方案

石灰粉煤灰稳定碎石基层施工方案石灰粉煤灰稳定碎石基层施工方案我项目石灰粉煤灰稳定碎石试验段已经报批合格,所采用的施工方案已经可用来指导大面积施工,根据试验段结果及项目的总体施工组织,编写施工方案如下。

一、施工组织及安排1、管理机构项目经理:XX总工:XX生产副经理:XX路面工程师兼试验工程师:XX安全负责人:XX,机械总负责人:XX材料总负责人:XX,石灰消解厂负责人:XX2、施工工段、人员和主要设备工段长:XX 质检员:XX XX XX拌和站负责人:XX 试验员:XX XX主要设备:RP751W摊铺机:2台,WDB500稳定土拌和站:2台,ZL50装载机:6台YZ18压路机:2台,三轮压路机:1台,胶轮压路机1台15T自卸汽车:14台,200KW发电机2台。

备用胶轮压路机和三轮压路机各1台。

各种设备数量以满足施工需要为原则进行配置,必要时进行局部调整。

3、试验检测设备(见附表)4、施工计划二、施工工艺(一)、施工程序:施工放样→培土路肩→打设固定支架和架设高程控制钢丝→混合料拌和→混合料出厂前指标检测合格→混合料运输→混合料摊铺→检测虚铺高程和横坡合格→胶轮压路机稳压1遍→振动压路机错半轮强振3遍→振动压路机错半轮微振1遍(错全轮时2遍)→三轮压路机光面1遍→处理接头和平整度不合适的地方→压实度检测合格→覆盖麻袋片洒水养生。

(三)施工工艺1、准备下承层与测量方样施工前对下承层认真清扫。

恢复中线,每25米设一桩,桩上标出桩号。

每隔10米设一固定支架,架设供摊铺机的传感器控制标高和方向的钢丝。

在二灰稳定碎石两边培土路肩,土路肩边应在二灰碎石外5厘米左右,摊铺侧垂直路基,其顶面高程与混合料虚铺高程基本一致,摊铺前用塑料薄膜包裹土路基摊铺一侧,防止土与混合料混杂。

2、混合料的拌和二灰稳定碎石混合料采用国产稳定土500型拌和机集中拌和,拌和前,对拌和设备反复检试调整,使其符合级配要求,同时每天开始拌和的前几盘作筛分试验,如有问题及时调整,全天拌和料应按摊铺面积和规范要求的检测频率进行抽检。

石灰粉煤灰稳定碎石施工方案

石灰粉煤灰稳定碎石施工方案

石灰粉煤灰稳定碎石施工方案一、石灰粉1.石灰粉简介石灰粉通常由石灰石煅烧而得,是一种无机化合物。

其主要成分为氧化钙(CaO),具有很高的粘结能力和吸湿能力,能够增加填料的粘结性和抗压强度。

2.石灰粉的特点石灰粉具有以下特点:-具有一定的流动性,易于与碎石进行混合;-具有很高的粘结力,能够增加稳定性;-具有吸湿性,能够减少碎石表面的水分;-具有稳定胶结能力,能够提高碎石的性能。

3.石灰粉的用途石灰粉主要用于土工和路面工程中,可以用作填料的掺和材料,可以提高填料的强度和稳定性。

二、煤灰1.煤灰的简介煤灰是煤的燃烧残渣,在燃烧过程中产生。

煤灰可以分为粉煤灰和飞灰两种。

2.煤灰的特点煤灰具有以下特点:-粉煤灰颗粒小,比表面积大,能够填充碎石中的空隙;-煤灰具有一定的胶结性,能够增加碎石的稳定性;-飞灰具有一定的吸湿性,能够减少碎石表面的水分。

3.煤灰的用途煤灰主要用于土工和路面工程中,可以用作填料的掺和材料,可以提高填料的强度和稳定性。

1.施工前准备-清理施工区域,确保施工区域的平整和洁净;-测量施工区域的尺寸,确定所需的碎石数量;-准备好所需的石灰粉和煤灰,并进行配比。

2.施工工序-将碎石均匀撒在施工区域,厚度为10-15厘米;-将石灰粉和煤灰均匀撒在碎石表面,厚度为3-5厘米;-使用铲子或工具将石灰粉和煤灰与碎石进行混合;-使用压路机进行碾压,压实碎石和混合材料;-循环进行混合、压实的工序,直到碾压后的表面平整且稳定。

3.施工注意事项-在施工过程中,应保持碾压的均匀性,避免碾压过于集中,导致局部稳定性差;-施工过程中,应注意保持边坡的稳定性,避免边坡的坍塌和滑坡;-施工结束后,应对施工区域进行清理,确保施工区域的整洁和安全。

四、施工效果评估完成施工后,应对施工效果进行评估,主要包括以下方面:-确定碎石层的稳定性,检查是否有松动和破损现象;-测量碎石层的厚度,检查是否满足设计要求;-检查碎石层表面的水分含量,确保水分适中。

石灰粉煤灰碎石施工方案

石灰粉煤灰碎石施工方案

目录一、工程概况 (1)二、编制依据 (1)三、编制原则 (1)四、施工进度计划、人员安排 (2)五、材料准备 (3)六、施工前准备 (3)七、施工工艺流程: (4)八、质量标准 (7)九、质量保证体系及质量保证措施 (7)十、安全保证体系和安全保证措施 (8)十一、文明施工措施 (8)十二、环境保护措施 (9)石灰粉煤灰碎石施工方案一、工程概况路基处理采用20cm混渣垫层+2×20cm石灰土(8%)+15cm石灰土(10%)。

道路结构层为15cm石灰土(12%)+2×18cm石灰粉煤灰碎石+6cm 中粒式沥青混凝土+4cm细粒式改性沥青混凝土。

道路横断面布置:1.5m(土路肩)+12m(行车道)+2m中央分隔带)+12m(行车道)+1.5m(土路肩)。

路基处理采用2×20cm石灰土(8%)。

道路结构层为15cm石灰土(10%)+15cm石灰土(12%)+2×18cm 石灰粉煤灰碎石+6cm中粒式沥青混凝土+4cm细粒式改性沥青混凝土。

道路横断面布置:1.5m(土路肩)+12m(行车道)+3m中央分隔带)+12m(行车道)+1.5m(土路肩)。

两段总长 6.18km。

全线采用双向四车道一级公路标准,沥青路面,设计车速80km/h。

二、编制依据1、施工图纸设计;2、《公路工程质量检验评定标准》JTGF80/1-2017;3、《公路路面基层施工技术规范》JTJ 034-2000。

三、编制原则1、安全第一原则:施工区域范围内设置围挡,路口处派专人疏导交通,设置警示标志标牌。

2、优质高效的原则:加强领导,强化管理,优质高效。

贯彻执行质量体系标准,确保整体目标的实现。

3、确保工期的原则:根据建设单位对本工程的工期要求,合理安排进度,搞好工序衔接,实施进度监控,确保实现工期目标。

4、科学配置的原则:施工实行科学配置,选派有施工经验的管理人员,组织专业化施工队伍,投入高效的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物设备的科学合理配置。

石灰粉煤灰碎石基层施工方案

石灰粉煤灰碎石基层施工方案

石灰粉煤灰碎石基层施工方案二、项目概述:本项目是为了满足道路基层的施工要求,采用石灰粉煤灰碎石基层的施工方案,以提高道路基层的稳定性和承载能力。

三、施工流程:1.前期准备:a.确定施工位置和范围,清理施工现场;b.采购石灰粉、煤灰和碎石等施工材料;c.组织人员,确定施工工时和进度。

2.施工准备:a.施工前进行现场勘测和测量,确定基层的均匀度和高程;b.清理施工现场,清除障碍物;c.设置施工限界线,并指定施工区域;d.确定施工设备和工具,确保施工顺利进行。

3.施工工艺:a.基层处理:将基层进行平整、回填和压实,确保基层的均匀性和稳定性;b.草坪砖铺设:将石灰粉和煤灰按照一定比例混合,均匀撒在基层上,并进行平整和压实;c.碎石铺设:将碎石均匀撒在石灰粉煤灰层上,并进行压实,确保碎石与基层之间的紧密度;d.检查和修整:对施工完成后的基层进行检查,发现问题及时进行修整和调整。

4.施工安全:a.建立施工安全管理制度,确保施工作业过程中的安全;b.组织人员进行必要的安全培训和教育,提高施工人员的安全意识;c.使用符合安全要求的施工设备和工具,确保施工过程的安全性;d.定期检查和维护施工设备和工具,确保其正常运行;e.建立应急预案和应急救援措施,以应对不可预见的事故和紧急情况。

五、工期计划:本项目的工期计划为5个工作日,其中包括前期准备、施工准备、施工工艺和施工安全等。

具体工作进度和内容将根据实际施工情况进行调整。

六、质量控制:在施工过程中,严格按照相关标准和规范进行施工,确保施工质量和安全。

施工过程中,进行严格的监督和检查,并对施工人员进行专业培训和指导。

七、环境保护:在施工过程中,要严格遵循环境保护要求,采取措施减少对环境的污染。

施工现场要进行垃圾分类和处理,并做好施工人员的环保宣教工作。

八、施工费用估算:a.石灰粉、煤灰和碎石等材料费用估算:根据实际工程量和市场价格计算;b.施工设备和工具费用估算:根据实际使用情况估算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1. 编制依据及原则 (1)1.1 编制依据 (1)1.2编制原则 (1)2. 工程概况 (1)2.1 概述 (1)3. 主要工程数量 (2)4. 施工部署 (2)4.1 总体思路 (2)4.2具体部署 (2)4.3施工组织机构 (2)4.4项目管理人员结构及职责 (3)4.5工期安排 (4)5. 管理人员、劳动力及机械配置 (4)5.1管理人员配置 (4)5.2劳动力配置 (5)5.3机械配置 (5)6. 施工准备 (6)6.1 材料准备 (6)6.2现场准备 (6)6.3技术准备 (7)7. 施工工艺 (7)8. 施工方法 (7)8.1 路基清理 (8)8.2集中拌和(厂拌)混合料的配制 (8)8.3石灰粉煤灰碎石的运输 (8)8.4石灰粉煤灰碎石的摊铺、碾压 (8)8.5恢复中线、边线 (10)8.6检测标准 (10)8.7保湿养生 (10)8.8 检查验收 (11)9. 施工注意事项 (11)10. 质量措施 (11)10.1建立健全完善质量保证体系 (11)10.2加强质量意识,健全规章制度 (12)10.3强化施工管理,确保工程质量 (12)10.4 在施工中,做到质量工作“三个落实” (12)11. 安全目标及保证措施 (13)11.1 安全目标 (13)11.2 施工现场安全技术措施 (13)11.3 施工机械安全技术措施 (14)11.4 安全保证体系 (14)12. 文明施工、环境保护、标准化工地建设 (14)12.1 文明施工 (14)12.2环境保护 (15)12.3标准化工地建设 (15)路基面层石灰粉煤灰碎石施工方案1. 编制依据及原则1.1编制依据(1)《公路路基施工技术规范》(JTG F20-2006);(2)《城镇道路工程施工与质量验收规范》(CJJ1-2008))(3)《公路工程质量检验评定标准》(JTGF80/1-2004);(4)津秦客运专线滨海北站车站西路工程施工图设计(道路工程);(5)施工前现场调查所获取的有关资料;(6)我单位同类或类似工程的施工经历。

1.2编制原则(1)符合招标文件的各项要求,包括安全生产文明施工的规定。

(2)确保工程一次验收合格率达到100%优良率达到95%以上,确保本工程质量等级达到优质工程标准。

(3)根据工程实际情况,围绕工程重点,周密部署,合理安排施工顺序。

(4)计划进度安排符合业主工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产。

(5)实施项目法管理,采用网络计划技术对生产资源及生产诸要素进行优化配置,确保实现成本、工期、质量、安全及社会信誉的预期目标。

(6)做好环境保护,减少因施工对当地带来的干扰。

2. 工程概况2.1概述津秦客运专线滨海北站车站西路工程(K0+083.53-K3+615.073),全长3.532公里。

本工程南起现状津汉公路,北至规划四纬路,和既有的唐津高速公路和津秦客运专线均为西南-东北走向。

路面结构设计为:4cm细粒式沥青混凝土(AC-13C,SBS改性沥青)+8cm粗粒式沥青混凝土(AC-25F)+18cm水泥稳定碎石+18cm石灰粉煤灰碎石(8:12:80)+18cm石灰粉煤灰土(12:35:53),总厚66cm3. 主要工程数量路面基层工程数量表:路面基层工程数量表4、施工部署4.1总体思路围绕安全、质量、工期、投资、环保、创新“六位一体”的目标要求,科学组织施工,运用网络计划技术,实行动态管理,想方设法、排除万难去实现既定的施工目标。

4.2具体部署1 、根据路基底基层石灰粉煤灰稳定土分项工程施工进度推进施工。

2、石灰粉煤灰碎石的拌和量是决定石灰粉煤灰碎石施工能否跟得上路面基层工程进度的重点。

3、按照施工组织设计石灰粉煤灰土、石灰粉煤灰碎石施工各工序之间平行流水施工,并根据现场实际合理安排施工组织。

4、石灰粉煤灰碎石施工还应重点考虑成型段的养护。

4.3施工组织机构项目部设项目经理1人,负责对本工程的全面管理;生产副经理1人,负责工程的施工生产管理;设安全经理1人(由生产副经理兼任),负责本工程的安全文明施工;总工程师1人,负责本工程的施工技术、质量控制、科技创新及应用等工作。

项目部下设五部二室,即工程技术部、安全质量部、工程经济部、财务部、物资设备部、综合办公室、试验室,每个部室设专业负责人1名。

路基作业队下设作业队长1名,技术主管2名,安全员、质检员各1名。

组织结构图见下图:施工组织机构图路基施工队4.4项目管理人员结构及职责项目经理:是本项目施工生产的全权负责人。

主持本项目施工生产,贯彻落实上级 各类计划以及各项标准和政策,保证各项任务的按时完成,负责项目质量、安全等体系 的管理和运行;主持项目质量、安全工作会议;审定或签发对外的重要文件,组织“项 目质量计划”的实施及修改工作;组织审批安全措施及方案,并督促落实;组织安全生 产委员会会议,分析安全生产情况;进行工期责任的分解,组织制定工期计划;负责对 安全、质量、工期等进行定期检查、考核及奖罚,负责项目成本管理经济核算,定期对 工程实施的经济状况进行分析。

安全副经理:协助项目经理负责安全生产工作,贯彻落实上级各类安全生产计划; 主持安全工作会议,组织安全生产委员会会议,分析安全生产情况;负责对项目安全进 行定期检查。

项目总工程师:负责审定本项目施工组织设计和特殊工程的施工方案,对本项目的工程质量和质量管理负全面技术责任。

对应用新技术、新工艺进行试验指导和技术交底; 参与质量事故的调查、分析,审定事故处理方案,制定纠正和预防措施;负责技术文件 和有关质量文件的批准、发布和更改的审批等工作。

参加工程竣工验收、开通、交付等 工作。

负责本项目的QC 小组活动。

工程技术部工程技术部:是项目施工技术管理技术标准实施机构。

负责施工进度计划的编排、计划完成的监督、各类材料计划的制定、负责工程的各项技术管理与施工,编制实施性的施工组织设计、作业指导书、编写工程竣工文件,施工调度、科技推先、技术标准的贯彻实施;根据工程技术质量要求,确定特殊工程的质量控制方法和手段;负责本标段测量质量监控工作,贯通测量、标段控制测量及桥涵定位测量,并负责测量工作的组织、检查、复核及对各施工队测量结果进行复核、检查测量资料。

试验室:负责工程的试验送检工作。

对现场使用的原材料进行材质检验和土工试验的送检。

配合新材料、有关材料方面的新工艺、新技术的开发应用工作。

安全质量部:工程安全质量检查机构。

负责工程的安全质量管理和监控,监督检查各种质量保证措施以及质量标准的落实,及质量保证体系是否正常运行;进行施工各阶段质量检验以及材料的质量检验监控,负责细化质量措施及特殊工种的技术培训工作;并协助监理部门共同对质量负责把关,针对工程质量问题的潜在原因,组织制定预防措施。

负责工程的安全管理监控,监督检查各施工作业单位各项安全措施的落实,审查并参与制定施工组织、方案中的安全措施,检查安全生产情况,消除事故隐患,查处违章违纪,参与事故的调查、分析、处理。

4.5工期安排根据业主开通节点工期安排并结合管段石灰粉煤灰碎石的工程量,计划石灰粉煤灰碎石有效施工总工期为14天。

计划于2013年10月8日施工,2013年10月21日前完成路基面层石灰粉煤灰碎石施工。

5. 管理人员、劳动力及机械配置5.1管理人员配置路基底基层工程施工管理人员配置表5.2劳动力配置路基底基层工程施工劳动力配置表5.3机械配置路基底基层工程施工机械配置表6.1材料准备1、施工前根据图纸算出各类材料理论用量,乘以消耗系数大致推算施工用量,据此备足施工所需的各类按规定频率检验合格的材料。

2、采用的原材料①石灰质量应采用川级以上的生石灰或消石灰,具体指标如下:石灰技术指标②粉煤灰粒径在0.001〜2mn之间,为便于压实,小于0.074mm的颗粒含量大于45%粉煤灰烧失量小于20% SiO2、AI2O、FeO的总含量大于70%比表面积大于2500cn2/g。

③碎石应采用标准的级配碎石,碎石的压碎值不大于30%级配组合符合下表规定:路面结构基层集料颗粒组成范围6.2现场准备石灰粉煤灰土基层已经完成,并经现场监理工程师验收合格,需用材料已经进场并经试验检测合格,机械设备及人员已经进场,各项准备工作已经就绪,能够满足路基面层石灰粉煤灰碎石施工要求。

1阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准;2 、编制技术交底,并在开工前组织管理人员、技术人员、施工人员认真学习;3、测量放样:施工前用全站仪和自动安平水准仪对路基石灰粉煤灰土顶进行详细的测设,确定路基轴线及边线、石灰粉煤灰碎石填筑高度。

7. 施工工艺路基面层石灰粉煤灰碎石工程施工工艺见下表:路基面层石灰粉煤灰碎石施工工艺流程框图。

8、施工方法路基面层石灰粉煤灰碎石施工按“三阶段、四区段”的作业程序组织施工。

按规范和设计施工,保证新老路基、路面结合良好,避免路基出现不均匀沉降和裂缝。

三阶段:准备阶段-施工阶段-竣工验收阶段;四区段:路基填筑区段-平整区段 -碾压区段-检验区段。

8.1路基清理将路基底基层石灰粉煤灰土顶范围内的堆积物、杂物等清除干净;洒底层水,使路床表面充分湿润。

8.2集中拌和(厂拌)混合料的配制根据设计文件和试验室的混合料组成进行配制。

石灰:粉煤灰:级配碎石=8: 12: 80 (质量比)厂拌的设备及布置位置已提交监理工程师并取得批准,我项目部在取得批准后进行了设备安装、检修、调试等工作,能正常运转作业。

混合料的颗粒组成、含水量已提交监理工程师并达到了规定的要求。

混合料的配制:采用WCD200混合料拌和配套设备系统进行厂拌,其含水量控制在8.2%。

8.3石灰粉煤灰碎石的运输运输混合料的运输设备:采用自卸式40t以内的汽车。

因我段拌和厂离摊铺地点较远,运输混合料的运输车辆必须采用覆盖设施,保证混合料的含水量不被蒸发。

卸料时,汽车应注意卸料速度,防止离析;运到现场的混合料应及时摊铺,现场存放不得超过24h。

8.4石灰粉煤灰碎石的摊铺、碾压8.4.1准备下承层下承层表面应平整、坚实,具有规定的横坡,没有任何松散材料和软弱地点,验收合格。

8.4.2施工放样在下承层上恢复中线,直线段每25m设一桩,平曲线段每10〜15m设一桩,并在两侧路肩边缘外设指示桩。

中桩测设完成后进行水平测量,在两侧指示桩上用明显标记标出二灰碎石边缘的设计高程。

8.4.3混合料采用摊铺机摊铺,按试验路段铺筑时确定的松铺厚度,均匀地摊铺在设计要求的宽度上。

其含水量略大于最佳值,混合料运到现场摊铺后碾压时的含水量不小于最佳值。

844混合料经摊铺及整形的混合料应立即在全宽范围压实,并在当日完成碾压,监理工程师另有指示的除外。
