地下室及地下室顶板种植屋面防水施工设计方案word

精品资料地下室及地下室顶板种植屋面防水施工设计方案第一部分编制依据及编制说明1 、编制依据 1.1国家现行法律、法规《中华人民共和国建筑法》《中华人民共和国消防法》《中华人民共和国环境保护法》《建设工程质量管理条例》1.2国家现行防水规范、规程 GB50108-2008)《地下工程防水技术规范》()《地下防水工程质量验收规范》(GB50208-2002 )《弹性体改性沥青防水卷材》(GB18242-2008 )《种植屋面用耐根穿刺防水卷材》(JC/T1075-2008 1.3工程设计图纸 2 、编制说明 2.1本施工方案编制根据我公司多年的实际施工经验进行编写。

2.2本方案中所使用的全部防水材料均为我公司提供。

工程概况及特点第二部分、总述3该工程涉及的防水部位有地下室底板、地下室侧墙、地下室顶板种植屋面。

、设计概况4厚聚酯胎弹性体改性沥青防水卷4.1地下室底板防水设计:采用SBS3mm+3mm材。

4.2地下室侧墙防水设计:采用SBS3mm+3mm厚聚酯胎弹性体改性沥青防水卷材。

4.3地下室顶板设计:采用阻根型3mm厚SBS弹性体改性沥青防水卷材柔性防水阻根层。

.精品资料5 、现场概况5.1、工程地点。

5. 2、现场条件。

第三部分防水工程施工设计方案及技术措施6、防水施工设计方案6.1材料方案:采用SBS3mm+3mm厚聚酯胎弹性体改性沥青防水卷材。

侧墙采用SBS3mm+3mm厚聚酯胎弹性体改性沥青防水卷材。

地下室顶板采用阻根型3mm厚SBS弹性体改性沥青防水卷材柔性防水层。

辅助材料:聚合物水泥胶粘剂,乳化沥青底油。

6.2地下室顶板种植屋面防水阻根层基本构造如图、施工条件7基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷,并会同7.1 监理工程师严格执行交接检查;砼垫层大面要求无明水即可铺贴卷材,侧墙基层应平整、清洁,干燥,基7.2 层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,圆弧半径不7.3 ;小于50mm突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆7.4 。

300mm抹面覆盖处理,抹面圆弧半径应大于精品资料7.5阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7.6穿出基层的构件安装完毕后方可进行防水施工;7.7防水材料及辅料需保存在通风、干燥的地方,离火源,避免日晒、雨淋。

7.8 地下室施工操作流程7.9地下室底板施工操作流程图:清理基层—→验收—→弹线放样—→配制粘接剂—→在阴阳角部位铺设附加层及节点加强处理—→粘铺贴防水卷材—→滚压卷材、排气压实—→接缝处理—→滚压卷材接缝、排气压实—→检查修补—→质量验收—→二次接头甩茬保护—→检查修补—→质量验收—→保护层施工。

7.10地下室侧墙及顶板防水施工操作流程图:清理基层—→验收—→配制、涂刷冷底子油—→弹线放样—→复杂部位处理—→热熔法铺贴里层防水卷材—→滚压卷材、排气压实—→热熔封边—→检查修补—→质量验收—→热熔法铺贴外层防水卷材—→滚压卷材、排气压实—→热熔封边—→卷材收头密封处理—→检查修补—→质量验收—→保护层施工。

8、地下室底板施工接缝方式及技术要求采用搭接粘接方式。

接缝方式如图所示:8.1接缝位置应接缝应错开转角处,130-150mm,长边搭接宽度80-100mm,短边为接缝位置应以上,墙面与地面夹角处的卷材接缝宜在水平地面上,距转角300mm以上,墙面与墙面夹角以上。

相邻短边接缝应错开1000mm距转角应大于300mm 以上。

300mm,附加层接缝必须与防水层接缝错开300mm处的接缝距转角应大于 8.2复杂部位处理 8.2.1阳角附加层宽卷材长度按现场实际确定,做墙体(立面)与底板200mm 第一层,先剪裁。

)1(见图100mm(平面)的阳角附加层。

粘贴在墙根两侧,立面、平面各粘.精品资料第二层,主防水层,将平面交接处的卷材向上翻至立面>150mm(也可根据实际要求定)(见图2)。

第三层,另剪裁一块100×100mm的正方形卷材,从任意一边的中点剪口直线至中心(见图3)。

剪开口朝上,粘贴在阳角上。

(见图4)。

第四层,再剪裁与上述尺寸相同的附加层,剪口朝下,粘贴在阳角上。

8.3.2阴角附加层第一层,先剪裁200mm宽卷材,长度按现场实际确定,做墙体(立面)与底板(平面)的阴角附加层,粘贴在墙根一侧,立面、平面各粘100mm(见图5)。

第二层,主防水层,将平面交接处的卷材向上翻至立面>150mm(也可根据实际要求定)(见图6)。

第三层,另剪裁一块100×100mm正方形卷材,从任一边的中点剪口直线至中心(见图7)将剪口折叠,剪口朝上,粘贴阴角部位,(见图8)。

第四层。

再剪裁与上述尺寸相同的附加层,剪口朝下,粘贴在阴角上。

8.3后浇带做法,如图精品资料8.4底板外侧防水及保护墙卷材的做法:在基础底板结构外侧的四周砌筑永久性保护墙,砌筑前预先干铺一卷材,永久性保护墙表面标高与底板上表面标高一致。

保护墙内抹20mm 厚1﹕3 水泥砂浆找平层,保护墙上口内、外边修成半径50mm 的圆弧,以避免卷材在保护墙上口因弯折或挤压破损。

9、地下室侧墙施工9.1清理基层:基层及复杂部位的要求及清理按“14.3施工条件”的要求进行。

基层验收按《地下防水工程质量验收规范》(GB50208-2002)的要求进行。

9.2胶粘剂及冷底子油的配制:严格按照使用说明进行,根据实际情况适量加入溶剂调配,电动搅拌器搅拌均匀后方可使用。

9.3胶粘剂及冷底子油涂刷前用高压吹风机将基层表面的浮尘吹扫干净。

9.4基层干燥后,涂刷冷底子油(侧墙),用长把辊刷把冷底子油涂刷在干净干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。

干燥4h以上至不粘脚后方可进行下道工序。

9.5弹线放样:先在基层上弹好粉线,确定卷材铺贴位置及搭接缝尺寸,然后进行试铺,为正式铺贴作好准备。

9.地下室卷材的配置:应将卷材顺地下室长方向进行配置。

如下图(长边)卷材地下室底板卷材的配置精品资料9.7地下室侧墙卷材的配置:地下室外墙卷材配置应顺长度方向,自上而下配置找正,自下向上铺贴。

9.8附加层的施工:立面墙与平面交接处做附加层处理,附加层宽度一般为500mm。

对凸出基层部位部分机构做500mm宽附加层。

阴阳角附加层做法如下图:㎜,为保证防水质1009.9接缝施工:卷材的接缝搭接宽度长、短边均不小于量,可根据具体情况使用配套密封膏密封卷材搭接缝口。

先将下一层卷材表面侧墙卷材接缝采用热熔法施工,在热熔粘结搭接缝前,由持火焰喷枪的工人用抹子做挡板沿搭接的隔离层用火焰喷枪熔化,具体操作,~50线向后移动,喷枪火焰随挡板一起移动,喷枪应紧靠挡板,距离卷材约 100mm。

如下图:搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷枪均匀热熔卷材,搭接缝用小抹子把边抹好,如下图:精品资料9.10 卷材铺贴:大面积铺贴时,卷材的端头对准基准线,顺基准线向一个方向滚铺。

将卷材按铺贴长度和弹线尺寸裁剪并试铺定位后卷好,将已卷好的卷材,用φ30×1500铁管穿入卷心(用于端头处的滚压),整卷向前缓缓滚动铺设,要求用力均匀、不窝气,掌握好铺设压边宽度。

施工时,持喷枪工人应站在卷材滚铺的前方,把喷枪对准卷材和基面的交接处,同时加热卷材与基层,往返喷烤,观察当卷材的沥青刚刚熔化后把整卷卷材向前滚铺,压合至边缘挤出沥青粘牢,使其粘结在基层表面上。

铺至卷材端头处利用φ30×1500铁管滚压,喷枪头距离卷材面保持在50~100mm距离,与基层成60o 角。

如下图:铺贴立面卷材时,可根据立面高度采取临时钉固措施,并在卷材收口处,进行密封处理。

在卷材防水层隐蔽前,发现防水层存在破损时,应采取措施及时进行修补,将破损处卷材清理干净,取周边大于破损处100 mm的卷材热熔粘牢,再用密封膏沿周边密封。

9.11穿墙管防水做法:在管道部位将底层防水增强施工完成后,卷材防水层与管道接口处用小铁丝为防水增强处理。

,扎牢,采用密封膏进行密封.精品资料在地下外墙部分有众多的管线进入室内,需要在结构外墙上设置大小不一的穿墙管,该部位的防水处理直接影响整体外墙的安全性,应严格按照规范施工。

防水卷材在该部位的施工做法如图所示:10、地下室顶板种植屋面防水施工设计方案10.1基层干燥后,涂刷基层处理剂。

用排刷把底油涂刷在干净干燥的基层表面上,要求不露白,涂刷均匀。

干燥4h以上至不粘脚后方可进行下道工序。

10.2附加层施工对所有的阴阳角部位、立面墙与平面交接处做附加层处理,附加层宽度一般为500mm。

对凸出基层部位部分做300mm宽附加层。

(附加层见后附图)10.3.试铺定位在基层上弹出基准线,把卷材试铺定位。

卷材的配置—应将卷材顺长方向不应成逆向。

卷材搭接要顺流水坡方向,使卷材长向与排水方向垂直,进行配置,精品资料如图先铺设排水比较集中的部位(如排水天沟等处)按标高由低向高的顺10.4序铺设卷材铺贴:同侧墙10.5 卷材搭接缝施工:同侧墙10.6,搭接缝的边缘以溢出热100mm10.7卷材的搭接宽度为长、短边均不小于熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好。

10.8铺贴平面和立面连接部位的卷材并使卷材应先铺贴平面,然后由下向上铺贴,在铺平面与立面相连的卷材,紧贴阴角,不应空鼓。

立面墙上防水层应满粘。

屋面女儿墙防水施工。

10.9使卷材紧贴阴角,然后由下向上铺贴,女儿墙防水层施工时,应先铺贴平面,不能空鼓。

在女儿墙上满粘卷材,粘贴要牢固,在女儿墙预留收口处满粘卷材, 30mm,收头用水泥砂浆固定。

并使上层卷材长出下层卷材不小于主要节点构造做法10.10.精品资料10.10.1阴阳角:阴阳角处的基层处理后,先铺一层卷材附加层,附加层卷材要剪成下图所示形状,铺贴时要满粘在基层上。

10.10.2阴阳角卷材铺贴方法图、11地下室底板、外墙防水层成品保护块材料或细石混凝土作保护采用水泥砂浆、地下室底板防水层施工完成后,精品资料层时,保护层与防水层之间必须设置隔离层,隔离层可铺设纸胎沥青350油毡。

地下室外墙防水保护宜采用聚苯乙烯泡沫塑料做软保护。

12、车库顶板种植面防水层成品保护12.1顶板防水层施工完毕后,采用水泥砂浆、块材料或细石混凝土作保护层,保护层上铺设排水板及无纺布。

12.2严禁在未进行保护的防水层上托运重型器物和运输设备。

12.3 不得在已验收合格的防水层上打眼凿洞,所有预埋件均不得后凿、预埋件不得后做,如必须穿透防水层时,必须提前通知防水承包方,以便提供合理的建议并进行及时的修补。

北京京城普石防水防腐工程有限公司偏制。

合集下载

最新地下室及种植屋面防水施工方案secret

最新地下室及种植屋面防水施工方案secret

地下室及种植屋面防水施工方案s e c r e t临汾市滨河东路北段社会停车库(A、B区)屋面防水施工方案编制:审核:审批:临汾市滨河东路北段社会停车库(A、B区)工程项目部2014年3月20日顶板种植屋面防水施工设计方案一、编制依据《屋面工程质量验收规范》(GB50207-2012)《屋面工程技术规范》(GB50345-2012)《弹性体改性沥青防水卷材》(GB18242-2008)《种植屋面用耐根穿刺防水卷材》(JC/T1075-2008)《水泥基渗透结晶型防水材料》(GB18445-2001)工程设计图纸二、工程概况临汾市滨河东路北段社会停车库(A、B区)工程,位于临汾市河汾路西大街,滨河东路以东,该工程由地上景观和地下空间两部分组成,是集休闲观赏、娱乐、商业服务等功能于一体的综合性工程,其中A区为地下商场,建筑层数为地下一层,层高为5.8m。

本工程屋面防水等级为I级,采用三道设防,其中一道为250mm钢筋混凝土结构自防水,混凝土抗渗等级为P6,第二道为1.0厚水泥渗透结晶型防水涂料,第三道为4mm厚改性沥青耐根穿刺防水卷材防水层。

地下室顶板种植屋面防水阻根层基本构造如图三、拟投入施工工具计划施工工具计划一览表名称单位数量现场管理用中型客车辆 1四、水泥基施工方案:1、施工流程材料准备→技术准备→基层处理→渗透结晶施工→质量检验→成品保护2、基层要求1)、基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒、塑料布等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。

2)、阴阳角应抹成半径为50mm均匀光滑的小圆角。

3)、穿顶板管道及连接件应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。

3、施工工艺1)、基层清理1.1、在进行渗透结晶施工前,对基层表面的浮浆、反碱、油垢以及表面涂层等杂物必须清除干净,可用钢丝刷、小平铲进行清理,用清水冲洗。

地下室与屋顶防水施工方案

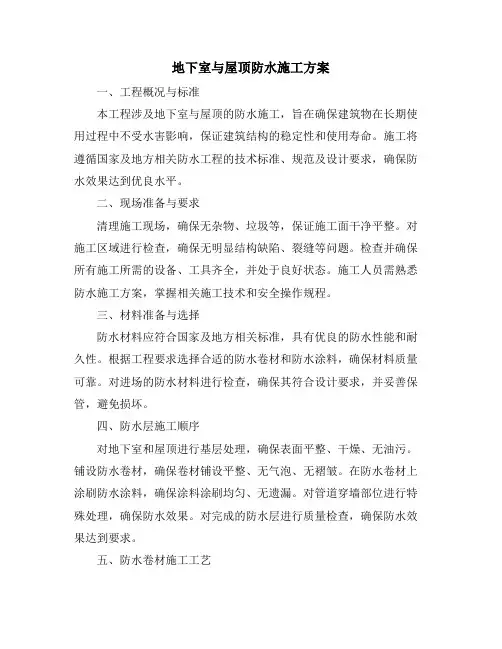

地下室与屋顶防水施工方案

地下室与屋顶防水施工方案一、工程概况与标准本工程涉及地下室与屋顶的防水施工,旨在确保建筑物在长期使用过程中不受水害影响,保证建筑结构的稳定性和使用寿命。

施工将遵循国家及地方相关防水工程的技术标准、规范及设计要求,确保防水效果达到优良水平。

二、现场准备与要求清理施工现场,确保无杂物、垃圾等,保证施工面干净平整。

对施工区域进行检查,确保无明显结构缺陷、裂缝等问题。

检查并确保所有施工所需的设备、工具齐全,并处于良好状态。

施工人员需熟悉防水施工方案,掌握相关施工技术和安全操作规程。

三、材料准备与选择防水材料应符合国家及地方相关标准,具有优良的防水性能和耐久性。

根据工程要求选择合适的防水卷材和防水涂料,确保材料质量可靠。

对进场的防水材料进行检查,确保其符合设计要求,并妥善保管,避免损坏。

四、防水层施工顺序对地下室和屋顶进行基层处理,确保表面平整、干燥、无油污。

铺设防水卷材,确保卷材铺设平整、无气泡、无褶皱。

在防水卷材上涂刷防水涂料,确保涂料涂刷均匀、无遗漏。

对管道穿墙部位进行特殊处理,确保防水效果。

对完成的防水层进行质量检查,确保防水效果达到要求。

五、防水卷材施工工艺根据施工图纸确定卷材铺设方向和铺设顺序。

使用专业的卷材铺设设备或工具,确保卷材铺设平整、牢固。

对卷材之间的搭接部分进行处理,确保搭接紧密、无渗漏。

对卷材的边缘和角落进行处理,确保卷材固定牢固、无翘起。

六、防水涂料施工方法根据涂料类型选择合适的施工方法和工具。

确保涂料涂刷均匀、无遗漏,避免出现涂层过薄或过厚的情况。

对涂刷完成的涂层进行养护,避免其受到损坏。

注意涂料的干燥时间,避免在涂层未完全干燥前进行下一道工序。

七、管道穿墙防水处理对管道穿墙部位进行清理,确保无杂物、垃圾等。

使用专门的管道穿墙防水材料进行处理,确保防水材料与管道和墙体结合紧密、无渗漏。

对处理完成的管道穿墙部位进行质量检查,确保防水效果达到要求。

八、质量检查与验收在施工过程中,定期对防水层进行检查,确保其质量符合要求。

地下室防水工程专项施工方案[详细].doc

地下室防水工程专项施工方案[详细].doc

地下室防水工程专项施工方案[详细].doc 范本一:一、工程背景及目标1.1 工程背景地下室防水工程需要在地下室施工前进行,以确保地下室的干燥和防水,防止地下室受潮。

1.2 工程目标本工程的目标是对地下室进行全面防水处理,确保地下室的干燥和防水性能,以保证地下室的正常使用。

二、工程范围2.1 工程范围本工程范围包括地下室的墙体、地面和地下室顶部的防水处理。

2.2 物料准备2.2.1 防水涂料2.2.2 防水卷材2.2.3 填缝材料三、施工流程3.1 施工准备3.1.1 对施工区域进行清理3.1.2 检查地下室结构的完整性3.1.3 准备所需的材料和设备3.2 预处理3.2.1 清洁地面和墙面3.2.2 去除地下室内部的湿气3.2.3 补充地下室结构的破损部分3.3 防水涂料施工3.3.1 在地下室墙体上涂刷一层防水涂料 3.3.2 在地下室地面上涂刷一层防水涂料3.4 防水卷材施工3.4.1 在地下室墙体上粘贴防水卷材3.4.2 在地下室地面上铺设防水卷材3.5 填缝处理3.5.1 对地下室墙体和地面的缝隙进行填充3.5.2 使用填缝材料对防水卷材与墙体之间的缝隙进行填充3.6 后处理3.6.1 对施工区域进行清理3.6.2 进行工程验收四、施工安全4.1 工地安全4.1.1 施工人员必须佩戴安全帽4.1.2 施工现场必须设置警示标志4.2 材料安全4.2.1 使用符合国家标准的防水涂料和卷材4.2.2 材料存放要远离火源五、工程验收标准5.1 防水涂料施工验收标准5.1.1 涂料应平整、均匀,无明显的起泡和粉化5.1.2 涂料表面应干燥,无滴漏现象5.2 防水卷材施工验收标准5.2.1 卷材应完整、无破损5.2.2 卷材与墙体之间的粘接应紧密,无空鼓和起皱现象六、附件本文档涉及附件如下:1. 防水涂料产品相关认证证书2. 防水卷材产品相关认证证书3. 填缝材料产品相关认证证书七、法律名词及注释法律名词及注释如下:1. 土建工程法:土建工程的基本法律制度2. 建筑设计规范:建筑设计方面的法律规范3. 防水工程验收规范:防水工程验收的法律规范范本二:一、工程背景及目标1.1 工程背景地下室防水工程是在地下室施工时进行的关键性工程,旨在防止地下室发生渗漏现象,保护地下室的结构完整性和使用功能。

地下室顶板种植屋面专项施工方案设计

地下室顶板种植屋面专项施工方案设计

海湾馨城B区一期地下室顶板种植屋面施工方案编制人:审核人:审批人:海湾馨城工程项目经理部2013年10月25日地下室顶板种植屋面施工方案一、编制依据《地下工程防水技术规范》(GB50108-2008)《地下防水工程质量验收规范》(GB50208-2011)《屋面工程技术规范》(GB50345-2012)《屋面工程质量验收规范》(GB50207-2012)工程设计图纸二、种植屋面施工方法及准备工作1、本工程为地下室顶板种植屋面,设计为以下几个部分:找平层、防水层、保温层、找坡层、保温层、保护层、渗排水层、滤水层、种植土层及种植植被层。

详见图1、图22、准备工作(1)首先进行场地清理,将已完成主体的钢筋工、木工加工棚拆除,剩余材料清理干净。

(2)主楼周边、地下室顶板指定区域,其它建筑材料及垃圾清理。

(3)主楼夹层、地下室疏散通道,外墙止水螺栓切除,墙面混凝土渣清理,墙面平整。

阴阳角做圆角抹灰处理,满足防水施工要求。

(4)主楼夹层预埋套管加长≥300mm、地下室顶板预埋套管加长≥600mm。

三、各分项工程施工工艺1、找平层找平层采用20厚RS20(1:3)商品砂浆,找平层随打随压光,变形缝、诱导缝砼保护处阴阳角处抹圆角灰,找平层平整度必须满足防水层施工要求。

2、防水层(普通SBS防水卷材)和耐根穿刺型防水材料施工:(1)采用热熔法满粘、空铺的防水卷材防水层基层应干燥、干净。

(2)防水层施工前,在阴阳角、水落口、突出屋面管道根部、泛水、变形缝、诱导缝等细部构造处,加设防水增强层。

(3)卷材应平行屋脊铺贴,上下两层卷材不得互相垂直铺贴。

(4)顶板防水层采用空铺法、上层为条粘法施工。

铺贴卷材时应平整顺直,不得扭曲,长边和短边的搭接宽度均不应小于100mm;火焰加热应均匀,以卷材表面沥青熔融至光亮黑色为度,不得欠火或过分加热卷材;具体操作,由持火焰喷枪的工人用抹子做挡板沿搭接线向后移动,喷枪火焰随挡板一起移动,喷枪应紧靠挡板,距离卷材约50~100mm。

地下室车库顶板种植屋面施工方案

地下室车库顶板种植屋面施工方案

**项目一期工程地下室车库顶板种植屋面施工方案编制:审核:批准:21/ 1.**建设有限公司2017年7月12日21/ 2.目录一、编制依据 (1)二、工程概况及工程特点 (1)三、施工安排 (1)四、施工准备 (2)五、主要施工方法及工艺 (4)六、质量要求 (8)七、各项管理措施 (12)21/ 1.21/ 2.地下室车库顶板种植屋面施工方案一、编制依据1、大兴·公园府邸施工图纸;2、《地下工程防水技术规范》(GB50108-2008)《地下防水工程质量验收规范》(GB50208-2002)《屋面工程质量验收规范》(GB50207-2002)《屋面工程技术规范》(GB50345-2004)《弹性体改性沥青防水卷材》(GB18242-2008)《种植屋面用耐根穿刺防水卷材》(JC/T1075-2008)二、工程概况及工程特点1、工程概况本工程屋面防水等级为Ⅱ级,车库顶板均为种植土屋面。

防水层采用弹性体改性沥青聚酯胎卷材SBSⅡ型(4+3)防水层,上层为耐根穿刺,并在变配电室、配电间、发电机房范围内的地下室底板底面增设一道4厚SBS聚酯胎Ⅱ型卷材。

排水方式采用有组织排水,排水坡度为0.3%。

在找坡层及保护层设置分格缝。

2、工程重点和难点A. 防水材料符合设计及甲方要求,性能指标符合规范要求。

B. 保证顶板施工完成时间,以便回填土施工及时插入。

C. 出顶板结构墙体、变形缝、排气孔、风井等细部做法是施工的难点。

三、施工安排根据各楼、车库顶板及车库变配电室、配电间、发电机房施工进度情况,对现场进行清理后进行车库顶板的施工。

防水材料进场验收严格执行屋面工程质量验收规范规定。

项目各部门做好各项施工准备工作,以便及时跟进车库顶板施工作业,为后续施工创造施21/ 1.工条件。

、组织机构1项目专职质检员项目经理劳务质检项目总工生产经理员信息流施工管理人每道工各劳务2、人员安排 2.1.质量负责人: 2.2.生产负责人:2.3.劳务生产质量负责人:创业项目负责、舒翔项目负责、专业班组负责人。

建筑防水工程施工方案

建筑防水工程施工方案

建筑防水工程施工方案防水工程技术方案一、工程概况本工程为一处多功能建筑,地下室为车库和储藏室,地上为商业和住宅区域。

总建筑面积为xxx平方米,地下室面积为xxx平方米。

本工程防水层材料为xxx。

二、编制依据本方案依据国家相关标准和规范编制,同时结合现场实际情况,采用可行的防水工艺和材料。

三、防水设计做法构造及细部节点做法以下图示仅表示防水层,具体构造详见土建设计)3.1、地下室底板防水构造做法地下室底板防水层采用xxx材料,厚度为xxx,防水层下方铺设防渗透层,厚度为xxx。

底板防水层与墙体防水层应做好密封处理,防止水从接口处渗透。

3.2、地下室剪力墙防水构造做法地下室剪力墙防水层采用xxx材料,厚度为xxx,防水层下方铺设防渗透层,厚度为xxx。

剪力墙与地下室底板、地下室顶板、地下室外墙等构件的接口处应做好密封处理。

3.3、种植屋面防水构造做法种植屋面防水层采用xxx材料,厚度为xxx,防水层下方铺设防渗透层,厚度为xxx。

种植层应采用透水性好的材料,以保证屋面排水畅通。

3.4、楼屋面防水构造做法楼屋面防水层采用xxx材料,厚度为xxx,防水层下方铺设防渗透层,厚度为xxx。

屋面排水系统应设置完善,避免积水。

3.5、卫生间防水构造做法卫生间防水层采用xxx材料,厚度为xxx,防水层下方铺设防渗透层,厚度为xxx。

卫生间内角处应采用圆弧形处理,防止水从角落处渗透。

3.6、厨房阳台防水构造做法厨房阳台防水层采用xxx材料,厚度为xxx,防水层下方铺设防渗透层,厚度为xxx。

阳台排水系统应设置完善,避免积水。

3.7、通用细部节点附加层处理通用细部节点采用xxx材料,厚度为xxx,以增强细部节点的密封性和耐水性。

3.7.1、地下室底板细部节点防水做法地下室底板与墙体接口处采用xxx材料进行密封处理,防止水从接口处渗透。

3.7.2、地下室剪力墙细部节点防水做法地下室剪力墙与地下室顶板、地下室外墙等构件的接口处采用xxx材料进行密封处理,防止水从接口处渗透。

地下室顶板防水施工方案

公园里三期地下室顶板防水施工方案编制单位:湖南建筑工程集团总公司公园里花园项目部编制人:审核人:审批人:编制日期:2014年5月17日。

目录一工程概况 (1)二编制说明 (1)三施工总体目标 (2)四施工准备 (3)五施工工艺 (3)六质量控制措施 (6)七文明施工 (9)一工程概况建筑概况:樟树布旧村改造三期项目是由深圳聚龙湾投资发展有限公司开发建设,位于深圳市中部,南湾街道的东南方,邻近沙湾检查站,布沙路以北,樟富路以东,德堂路以南,河西路以西。

地块南北长度(最长)约为244m,东西宽243m,用地形态成多边形不规则形态,地块内部高差明显,西高东低,高差约8m,南高北低,高差约5m。

结构为框架剪力墙结构,防烈度7度。

用地面积为29549.96平方米,建筑面积为129155平方米,绿地面积为51662平方米。

根据用地特点和建筑性质,地块布置了两栋(3栋、4栋)超高层住宅、一栋超高层商务公寓(5栋)、两栋高层综合楼(1栋、6栋);其中1栋塔楼部分为住宅,下设商业及社区文化中心;6栋塔楼部分为保障房,下设物业管理用房、邮政所、社康中心,1栋、2栋层数均为31层,建筑高度92.4米;3栋、4栋层数均为37层,建筑高度109.8米;5栋层数为46层,建筑高度131.6米,6栋层数31层,建筑高度87.20米。

地下室防水概况:本期工程地下室顶板有种植和非种植屋面,故需分这两种情况讨论施工工艺。

地下室防水等级为二级,施工质量要求为零渗漏。

二编制说明1 《中华人民共和国建筑法》以及其他有关的法律、法规;2 《建筑防水工程技术规范》DBJ 15-19-2006;3 《建筑工程质量验收评定标准》GB 50301-2001;4 《地下防水工程质量验收规范》GB 50208-2011;5 《地下工程防水技术规范》GB50108-2008;6 深圳区域《多层/高层项目统一构造做法》;7 《深圳市建筑防水工程技术规范》SJG19-2012;8 《广东省建筑防水技术规程》DBJ-15-19-97;9 《建筑外墙防水工程技术规程》JGJ/T235-2011;10 设计方、甲方、监理相关要求及本公司相关经验。

地下室防水施工方案

地下室防水施工方案
一、防水工程概况
本工程地下室防水工程主要包括地下室底板、侧墙、顶板防水,主要采用防水卷材、防水涂料及其他防水材料,防水等级为Ⅰ级。

具体做法如下:
二、施工工艺流程
1、底板防水工艺流程
底板防水工艺流程
2、侧墙防水工艺流程 侧墙防水工艺流程
3、顶板防水工艺流程 地下室顶板防水(绿化)
地下室顶板(铺地)
三、施工工艺
1、底板防水施工工艺
基底清理粘贴防水卷材
细石混凝土保护
层封闭养护水泥砂浆找平防水涂料施工施工完成满铺隔离膜
刷涂基层处理剂粘贴防水卷材
水泥砂浆保护层
施工封闭养护粘贴泡沫塑料板防水涂料施工施工完成封闭养护
刷涂防水涂料封闭养护保护层施工基底清理粘贴防水卷材
干铺油毡隔离层封闭养护摊铺排水板 刷涂防水涂料封闭养护干铺油毡隔离层基底清理刷涂基层处理剂
粘贴防水卷材保护层施工封闭养护
2、侧墙防水施工工艺
3、顶板防水施工工艺。

地下室车库顶板种植屋面施工方案

地下室车库顶板种植屋面施工方案一、项目概况本项目是针对地下室车库的顶板进行屋面种植施工,目的是将车库顶板空间有效利用,并同时美化环境,改善空气质量。

施工方案应符合相关规范和技术要求,确保施工质量和安全。

二、施工流程1.准备工作(1)制定施工方案和计划。

(2)组织人员和材料到达现场。

(3)清理车库顶板上的杂物和污垢。

(4)检查车库顶板的平整度和结构稳定性,进行必要的修复。

2.水电施工(1)根据设计要求布置排水系统,确保屋面排水畅通。

(2)安装灌溉系统,包括阀门、喷头和管道。

(3)安装太阳能灯光系统,提供光线和照明效果。

3.种植层施工(1)铺设防水层,使用防水卷材或涂刷涂料进行防水处理。

(2)铺设保护层,使用防冻材料或防水材料防止冻融损坏。

(3)铺设种植层土壤,使用混合土壤和有机质。

(4)种植植物,选择适合屋顶条件的耐旱植物或具有盆栽性质的植物。

(5)施肥和浇水,确保植物生长健康。

4.其他工程(1)安装护栏和警示标志,确保屋顶安全。

(2)安装景观照明和风景喷泉等装饰品,提升屋顶环境。

(3)进行收尾工作,清理现场。

三、材料选用1.防水层:防水卷材或涂刷涂料,具有良好的防水性能。

2.保护层:防冻材料或防水材料,能够保护土壤和植物。

3.种植层土壤:混合土壤和有机质,具有良好的透水性和透气性。

4.植物:选择适合屋顶条件的耐旱植物或盆栽植物,如多肉植物、灌木和花草等。

5.铺装材料:根据需要选择适合的铺装材料,如木材、草坪和石材等。

四、施工注意事项1.施工前要对车库顶板进行检查,确保结构稳定和平整度。

2.施工过程中要注意安全,采取措施防止工人坠落。

3.施工期间要进行好的排水处理,避免水积聚导致屋面渗漏。

4.对于不适合种植的区域,可以考虑利用透明材料进行绿化或者种植空中植物。

5.施工完成后要进行定期养护,包括施肥、浇水和修剪工作。

五、施工效果通过地下室车库顶板种植屋面施工,可以将原本无用的空间转化为一个美观且环保的绿化区域。

屋面及地下室防水工程施工方案

屋面及地下室防水工程施工方案15.1 屋面工程概述15.1.1 概况及施工安排施工安排1) 根据《屋面工程质量验收规范》(GB50207-2002),本项目屋面防水等级为二级,防水层耐用年限为15年,设防要求二道,防水材料为三元乙丙防水卷材,保温隔热材料为聚苯乙烯挤塑炮沫板。

具体见屋面用料表及相关图纸。

2) 由于外饰面为幕墙,屋顶局部有采光天棚,各专业工种之间需相互配合和工序搭接,屋面工程施工需分段进行。

3) 待屋面结构工程初步核验完毕后,再施工屋面卷材防水层。

4) 待幕墙开始挂板后进行大面积的防施工;屋面周边部位的幕墙板材基本施工完毕后进行平面的卷材层铺贴及保护层的施工。

概况1、屋顶平台上人保温屋面从上至下为:10厚防滑同质地砖面层,干水泥擦缝20厚1:3干硬性水泥砂浆结合层40厚C20细石砼(内配6MM@200双向,设分仓缝)隔离层:聚酯无纺布一层保温层:50厚挤塑聚苯乙烯板防水层:二层1.8厚三元乙丙防水卷材,3厚配套防水涂膜找平兼找坡层:20厚1:3水泥砂浆,i=2%45起增设1:8陶粒混凝土找坡,最薄处25 结构层2、屋顶花园上人保温屋面从上至下为:面层做法详景观图100厚碎石垫层15厚聚丙乙烯塑料渗排水板,上铺土工布i=0.5%,1:8陶粒混凝土找坡一次抹光,6M×6M分仓,油膏嵌缝隔离层:聚酯无纺布一层防水层:1.5厚三元乙丙防水卷材,3厚配套防水涂膜20厚1:3水泥砂浆结构层3、下沉式广场屋面从上至下为:25厚花岗岩面层,干水泥擦缝30厚1:3干硬性水泥砂浆结合层i=1%,1:8陶粒混凝土找坡一次抹光,6M×6M分仓,油膏嵌缝隔离层:聚酯无纺布一层防水层: 1.8厚三元乙丙防水卷材,3厚配套防水涂膜20厚1:3水泥砂浆找平结构层4、不上人不保温屋面从上至下为:40厚C20细石砼(内配4MM@200双向,设分仓缝)隔离层:聚酯无纺布一层防水层:1.5厚三元乙丙防水卷材找平兼找坡层:20厚1:3水泥砂浆,i=2%结构层15.1..2 钢筋砼结构层施工1) 砼浇捣一次性完成,严禁设置施工缝。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
