沉管灌注桩监理细则

沉管灌注桩监理细则

沉管灌注桩监理细则一、施工前阶段1.项目负责人要负责对沉管灌注桩监理工作进行组织和指导,确保施工按照规范进行。

2.沉管灌注桩施工前要进行前期准备工作,包括确定施工方案、编制施工技术措施和组织设计等。

3.施工单位要根据施工方案和技术措施编制施工图、技术规程,并向监理单位提供。

4.监理单位要对施工单位提供的施工图、技术规程进行审核,确保其合理、可行。

5.监理单位要组织会议,对施工方案、施工图、技术规程等进行讨论和完善。

二、施工过程监理工作1.沉管灌注桩施工过程中,监理单位要对施工单位的人员、设备和材料进行监督检查,确保其符合施工要求和规范。

2.监理单位要检查施工现场的土层地质、地下水位和建筑物基础等情况,并及时向施工单位提出意见和建议。

3.监理单位要检查施工单位的施工材料,包括钢筋、水泥、砂石等,确保其质量符合规定。

4.监理单位要对施工单位进行现场指导和技术支持,确保施工过程中质量和安全。

5.监理单位要检查施工单位的施工记录和施工质量验收报告,确保施工过程中的数据和材料真实可靠。

6.监理单位要对施工单位的施工进度进行监控,确保按照工期完成施工任务。

三、施工后阶段监理工作1.施工完成后,监理单位要对沉管灌注桩进行验收,包括验收施工图、技术规程和施工质量验收报告等。

2.监理单位要对施工质量进行评估和检查,确保满足规定的标准和要求。

3.监理单位要对沉管灌注桩的材料进行送检,确保其符合规定的质量要求。

4.监理单位要对施工单位的施工记录进行归档,包括施工图、技术规程和验收报告等。

5.监理单位要对施工过程中的问题和隐患进行归纳和总结,提出改进意见和建议。

总结:沉管灌注桩的监理工作是确保施工质量和进度的重要环节,通过对施工过程的监督和检查,可以提早发现和解决问题,确保工程顺利进行。

监理单位要具备丰富的施工经验和专业知识,能够独立开展监理工作,并对施工单位进行指导和支持,以提高施工质量和效率。

同时,监理单位要对施工过程中出现的问题进行及时总结和分析,提出改进意见和建议,为今后的类似工程提供经验和借鉴。

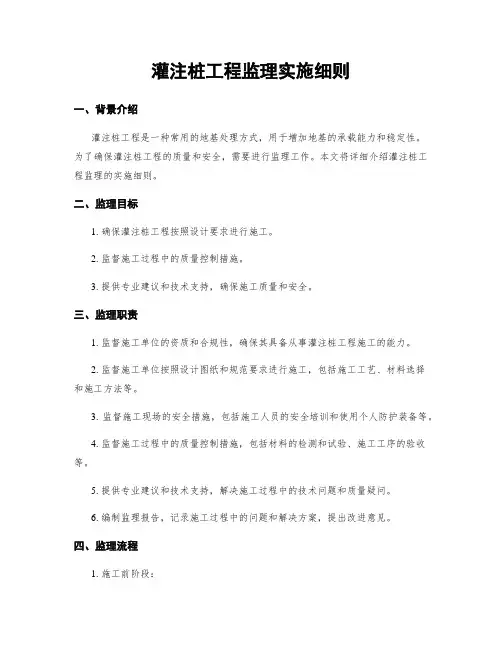

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、背景介绍灌注桩工程是一种常用的地基处理方式,用于增加地基的承载能力和稳定性。

为了确保灌注桩工程的质量和安全,需要进行监理工作。

本文将详细介绍灌注桩工程监理的实施细则。

二、监理目标1. 确保灌注桩工程按照设计要求进行施工。

2. 监督施工过程中的质量控制措施。

3. 提供专业建议和技术支持,确保施工质量和安全。

三、监理职责1. 监督施工单位的资质和合规性,确保其具备从事灌注桩工程施工的能力。

2. 监督施工单位按照设计图纸和规范要求进行施工,包括施工工艺、材料选择和施工方法等。

3. 监督施工现场的安全措施,包括施工人员的安全培训和使用个人防护装备等。

4. 监督施工过程中的质量控制措施,包括材料的检测和试验、施工工序的验收等。

5. 提供专业建议和技术支持,解决施工过程中的技术问题和质量疑问。

6. 编制监理报告,记录施工过程中的问题和解决方案,提出改进意见。

四、监理流程1. 施工前阶段:a. 监督施工单位的资质和合规性,包括承包资质和施工人员的证书等。

b. 审查设计图纸和规范要求,确保施工单位理解并能按照要求进行施工。

c. 确定监理人员和施工单位的沟通渠道,建立监理档案。

2. 施工中阶段:a. 监督施工单位按照设计图纸和规范要求进行施工,包括施工工艺、材料选择和施工方法等。

b. 检查施工现场的安全措施,确保施工人员的安全和施工设备的正常运行。

c. 检查施工过程中的质量控制措施,包括材料的检测和试验、施工工序的验收等。

d. 提供专业建议和技术支持,解决施工过程中的技术问题和质量疑问。

3. 施工后阶段:a. 编制监理报告,记录施工过程中的问题和解决方案,提出改进意见。

b. 评估施工质量和安全情况,提供监理意见和建议。

五、监理报告内容监理报告应包括以下内容:1. 施工单位的资质和合规性审查结果。

2. 施工过程中的质量控制措施和验收结果。

3. 施工现场的安全情况和安全措施的执行情况。

4. 技术问题和质量疑问的解决方案。

沉管灌注桩监理细则

沉管灌注桩监理细则

沉管灌注桩监理细则一、引言沉管灌注桩(下称沉管桩)是一种常用的地基处理技术,其施工质量直接影响工程的安全性和使用寿命。

为了确保沉管桩施工的质量和安全性,需要进行全面有效的监理工作。

本文将介绍沉管桩监理的一些细则,以提供有效的指导。

二、监理工作内容1. 设计文件审核:监理人员应仔细审查沉管桩的设计文件,包括桩长、直径、布置密度、混凝土配合比、固结灌注法等方面的要求是否符合规范要求。

2. 施工方案审查:监理人员应审查施工单位提交的沉管桩施工方案,包括沉管的顺序、施工方法、施工参数等内容是否科学合理。

3. 监督施工过程:监理人员应随时到现场进行巡视,并检查施工单位的施工工艺、材料、设备等是否符合规范要求。

4. 现场质量检查:监理人员应与检测单位合作,对沉管桩的质量进行抽样检测,包括钢筋的强度、混凝土的坍落度、方向、应力等参数的测试。

5. 监控质量记录:监理人员应及时记录施工过程中的关键节点,比如钢筋的焊接、混凝土浇筑、灌浆等环节的参数和质量,以备后期追溯和检查。

三、监理人员要求1. 专业知识:监理人员应具备相关的工程技术背景,熟悉沉管桩施工的规范和要求,了解施工过程中可能出现的质量问题,并能提出解决方案。

2. 严谨态度:监理人员应认真对待每一个环节,对施工单位的操作进行严格监督,确保施工过程的规范性和质量。

3. 沟通能力:监理人员应与设计、施工、检测等各方面进行密切合作,及时沟通和解决问题,确保施工的顺利进行。

4. 持证上岗:监理人员应具备相应的监理工程师资格证书,确保具备相应的专业知识和技能。

四、监理工作的风险和控制1. 安全风险:沉管桩施工过程中可能存在坍塌、坠落、冲击等安全风险。

监理人员应对施工现场进行安全检查,确保施工作业符合安全要求,并采取相应的控制措施,如安全帽、安全带等。

2. 质量风险:沉管桩施工质量直接关系到工程的安全性和耐久性。

监理人员应及时发现和纠正施工过程中的质量问题,确保质量符合规范要求。

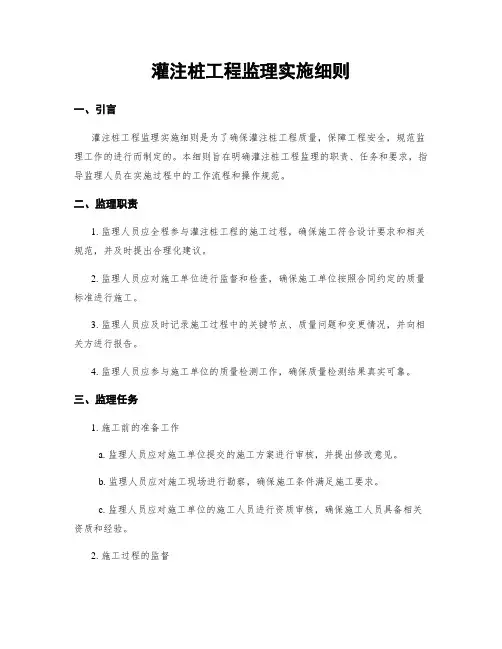

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、引言灌注桩工程监理实施细则是为了确保灌注桩工程质量,保障工程安全,规范监理工作的进行而制定的。

本细则旨在明确灌注桩工程监理的职责、任务和要求,指导监理人员在实施过程中的工作流程和操作规范。

二、监理职责1. 监理人员应全程参与灌注桩工程的施工过程,确保施工符合设计要求和相关规范,并及时提出合理化建议。

2. 监理人员应对施工单位进行监督和检查,确保施工单位按照合同约定的质量标准进行施工。

3. 监理人员应及时记录施工过程中的关键节点、质量问题和变更情况,并向相关方进行报告。

4. 监理人员应参与施工单位的质量检测工作,确保质量检测结果真实可靠。

三、监理任务1. 施工前的准备工作a. 监理人员应对施工单位提交的施工方案进行审核,并提出修改意见。

b. 监理人员应对施工现场进行勘察,确保施工条件满足施工要求。

c. 监理人员应对施工单位的施工人员进行资质审核,确保施工人员具备相关资质和经验。

2. 施工过程的监督a. 监理人员应对灌注桩的钢筋绑扎、模板安装、混凝土浇筑等工序进行监督,确保施工符合设计要求。

b. 监理人员应对施工现场的安全措施进行检查,确保施工过程中的安全风险得到控制。

c. 监理人员应对施工现场的环境保护措施进行检查,确保施工不对周边环境造成污染。

3. 施工质量的控制a. 监理人员应对灌注桩的质量检测工作进行监督,确保质量检测结果符合要求。

b. 监理人员应对施工单位的材料采购和使用情况进行监督,确保材料的质量符合要求。

c. 监理人员应对施工单位的施工记录进行审核,确保施工记录真实可靠。

四、监理要求1. 监理人员应具备相关的专业知识和工作经验,能够熟练掌握灌注桩工程的施工技术和质量要求。

2. 监理人员应具备良好的沟通和协调能力,能够与施工单位、设计单位和业主进行有效的沟通和协调。

3. 监理人员应按照合同约定的时间节点和要求,及时提交监理报告和相关资料。

4. 监理人员应保持独立、公正的态度,不受任何利益干扰,确保监理工作的客观性和真实性。

灌注桩工程监理实施细则

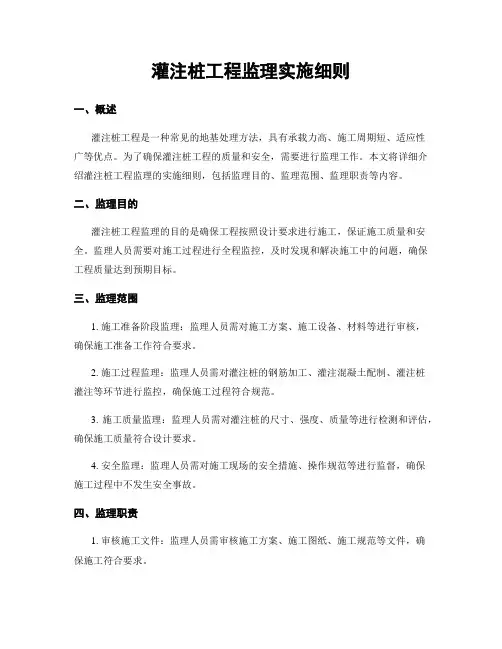

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、概述灌注桩工程是一种常见的地基处理方法,具有承载力高、施工周期短、适应性广等优点。

为了确保灌注桩工程的质量和安全,需要进行监理工作。

本文将详细介绍灌注桩工程监理的实施细则,包括监理目的、监理范围、监理职责等内容。

二、监理目的灌注桩工程监理的目的是确保工程按照设计要求进行施工,保证施工质量和安全。

监理人员需要对施工过程进行全程监控,及时发现和解决施工中的问题,确保工程质量达到预期目标。

三、监理范围1. 施工准备阶段监理:监理人员需对施工方案、施工设备、材料等进行审核,确保施工准备工作符合要求。

2. 施工过程监理:监理人员需对灌注桩的钢筋加工、灌注混凝土配制、灌注桩灌注等环节进行监控,确保施工过程符合规范。

3. 施工质量监理:监理人员需对灌注桩的尺寸、强度、质量等进行检测和评估,确保施工质量符合设计要求。

4. 安全监理:监理人员需对施工现场的安全措施、操作规范等进行监督,确保施工过程中不发生安全事故。

四、监理职责1. 审核施工文件:监理人员需审核施工方案、施工图纸、施工规范等文件,确保施工符合要求。

2. 监督施工过程:监理人员需全程监控施工过程,包括材料验收、施工设备安装、施工工艺操作等,及时发现和解决问题。

3. 检测施工质量:监理人员需对灌注桩的尺寸、强度、质量等进行检测,确保施工质量达标。

4. 提出整改意见:监理人员如发现施工中存在质量问题或安全隐患,需及时向施工单位提出整改意见,并监督整改工作的实施。

5. 编写监理报告:监理人员需按要求编写监理报告,记录施工过程中的问题、整改情况等,并向相关部门和单位进行汇报。

五、监理要求1. 监理人员应具备相关专业知识和丰富的实践经验,能够熟练掌握灌注桩工程的施工要求和技术规范。

2. 监理人员应与施工单位保持良好的沟通和协调,及时解决施工中的问题。

3. 监理人员应按照监理合同的约定履行监理职责,保持独立、公正的态度。

4. 监理人员应定期进行工作汇报,及时向相关部门和单位汇报工程进展情况和存在的问题。

沉管灌注桩桩基工程施工监理细则1

沉管灌注桩桩基工程施工监理细则1

沉管灌注桩桩基工程施工监理实施细则一、本细则严格遵守国家《工程建设标准强制性条文》(房屋建筑部分)《建筑地基基础设计规范》(GB5007-2002),《建筑地基基础工程施工质量验收规范》(GB50202-2002),浙江省标准《建筑软弱地基基础设计规范》(DBJ10-1-90)规定。

本细则未列入的内容应按现行国家、省、市有关规范、规程、标准及设计图纸要求执行,与上述标准、设计图纸不一致之处以上述标准、设计图纸为准。

二、沉管灌注桩按沉管工艺分为锤击沉管、振动沉管、静压沉管、振动加压沉管等四种;常用的桩管外径有φ325mm,φ377mm,φ426mm等三种。

沉管灌注桩适用于下列条件:1.地基属于人工填土,淤泥质土,一般粘性土,以及在沉管时不产生液化的粉土和中密粉细砂土。

2.桩基所承受外力主要是竖向力。

3.建筑物属于二级或三级安全等级。

三、桩基工程概况:本工程采用φ377mm沉管灌注桩,桩长12~21米,主筋砼保护基厚度不应小于50mm,桩身砼强度等级C25,桩数量为4061根。

本工程沉管灌注桩低应变测试数量不低于总数的50%。

四、沉管灌注桩桩基工程监理控制要点:施工工艺:放样——复桩位——放置预制桩尖(桩尖面放加固钢板,止水草绳)——桩机就位——桩管对准预制桩尖——复核垂直度——沉管至设计深度——放入钢筋笼——灌入砼至设计标高——拔桩管——检查钢筋笼及砼标高——成桩。

1.在开工前,承包单位须提供营业执照,企业资质等级证书,承包工程许可证(复印件),施工组织设计(方案)、质量安全管理体系和专职管理人员和特种人员的资格证、上岗证等,监理应进行审核。

对承发包合同等资料也应复印备查。

对施工组织设计(方案)中制定的施工顺序、监测手段(包括仪器、方法)也应检查。

2.所有材料质量都必须符合国家有关规定。

进场水泥必须有质保单、合格证和按规定在现场见证取样的强度、安定性试验报告和砼级配试验报告。

沉管灌注桩粗骨料粒径宜采用25~38mm,细骨料应采用干净的中、粗砂,砂、石做含泥量、含水率等相应试验。

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、引言灌注桩工程是一种常见的地基处理方法,用于增加地基承载力和稳定性。

为了确保灌注桩工程的质量和安全,需要进行监理工作。

本文将详细介绍灌注桩工程监理的实施细则。

二、监理任务1. 监理范围:对灌注桩工程的施工全过程进行监理,包括施工准备、桩基开挖、灌注桩浇筑、质量检验等环节。

2. 监理目标:确保灌注桩工程符合设计要求和相关规范标准,保证施工质量和安全。

三、监理人员1. 监理工程师:具备相关资质和经验的专业人员,负责整个灌注桩工程的监理工作。

2. 监理助理:协助监理工程师进行实地检查和记录工作。

四、监理工作内容1. 施工准备阶段:a. 检查施工图纸和设计文件,确保施工方案符合要求。

b. 检查施工材料的质量和合格证明。

c. 检查施工现场的安全措施是否到位。

2. 桩基开挖阶段:a. 检查开挖机械的使用情况和操作人员的资质。

b. 检查开挖的深度和直径是否符合设计要求。

c. 检查开挖过程中是否发现地质问题,如土层变化、水位等。

3. 灌注桩浇筑阶段:a. 检查混凝土搅拌站的生产情况和质量检验报告。

b. 检查灌注桩模具的安装和拆除情况。

c. 检查浇筑过程中的振捣和充实情况。

4. 质量检验阶段:a. 对灌注桩进行抽样检测,包括强度、密实度等指标。

b. 对灌注桩的外观质量进行检查,确保无裂缝、空洞等缺陷。

五、监理报告监理工程师应每日记录监理工作的情况,并及时编写监理报告。

监理报告应包括以下内容:1. 施工进度和质量情况的总结。

2. 发现的问题和存在的风险,并提出相应的整改措施。

3. 对施工方提出的问题进行解答和指导。

4. 对施工人员的工作进行评价和奖惩建议。

六、监理成果评价监理工程师应根据监理工作的结果进行评价,包括以下几个方面:1. 施工质量的评价:根据质量检验结果,对灌注桩的质量进行评价。

2. 施工进度的评价:对施工进度进行评价,是否符合合同要求。

3. 监理报告的评价:对监理报告的内容和及时性进行评价。

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则引言概述:灌注桩工程是一种常见的基础工程,为了确保灌注桩工程的质量和安全,监理工作显得尤其重要。

本文将从灌注桩工程监理的角度,详细介绍实施细则。

一、监理前准备工作1.1 资质审核在确定监理单位之前,必须对其进行资质审核。

监理单位应具备相应的资质和经验,能够胜任灌注桩工程的监理工作。

1.2 管理组织监理单位应建立完善的管理组织,明确各岗位职责,确保监理工作的顺利进行。

管理组织应包括项目经理、技术负责人、监理工程师等。

1.3 编制监理计划监理单位应根据工程进度和施工计划,制定详细的监理计划。

监理计划应包括工程的各个阶段和关键节点,以及监理工作的具体内容和要求。

二、施工前监理工作2.1 设计文件审查监理单位应对灌注桩的设计文件进行审查,确保其符合相关规范和标准。

审查内容包括桩的类型、尺寸、深度、荷载等设计参数的合理性。

2.2 施工方案审查监理单位应对施工方案进行审查,确保施工方案的可行性和安全性。

审查内容包括灌注桩施工的工序、设备的选择和使用、施工现场的布置等。

2.3 材料试验检查监理单位应对施工材料进行试验检查,确保其质量符合要求。

检查内容包括水泥、骨料、钢筋等材料的强度、含水率等指标的检测。

三、施工中监理工作3.1 施工现场巡查监理单位应定期对施工现场进行巡查,确保施工按照设计文件和施工方案进行。

巡查内容包括桩的布置、灌注过程的控制、设备的使用情况等。

3.2 质量检验监理单位应对灌注桩的质量进行检验,确保其符合设计要求和规范标准。

检验内容包括桩的尺寸、强度、荷载等指标的检测。

3.3 施工记录管理监理单位应对施工过程进行记录管理,包括施工日志、质量检验报告等。

记录管理有助于及时发现和解决问题,并为后期的验收提供依据。

四、施工后监理工作4.1 竣工验收监理单位应对灌注桩工程进行竣工验收,确保其符合设计要求和规范标准。

验收内容包括桩的数量、尺寸、质量等的检测。

4.2 竣工资料整理监理单位应整理灌注桩工程的竣工资料,包括竣工图纸、施工记录、质量检验报告等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

湖州开发区西南分区(39号地块)外庄拆迁安置用房I标段沉管灌注桩监理实施细则内容提要一、专业工程的特点 (2)二、监理工作的流程 (2)三、监理工作的控制点及目标值 (2)四、监理工作的方法及措施 (7)项目监理部(章):专业监理工程师:总监理工程师:日期:桩基工程监理实施细则1 专业工程的特点本工程为安置用房,一期总建筑面积72020㎡,框架结构,地下一层,地上一~十一层,高度约4.2~24.4米,工程合同价1.33亿元,工期440天。

2 监理的工作流程2.1监理人员经常有目的地对灌注桩的施工过程进行巡视检查、检查,即平行检查,检查施工记录的真实性,并及时填写《沉管灌注桩监理记录用表》(附表一),签认施工记录。

2.2桩基混凝土施工坚持全过程旁站监理,及时、准确地做好监理原始记录,时间、填写《混凝土灌注桩浇筑旁站监理表》(附表二),坚持交接班制度,确保24小时有人在岗。

2.3委派专职见证员,对进场材料督促施工单位及时按批量的见证取样、送检,做到原材料检验的真实性。

2.4桩基建立流程图:(见附图)3 监理工作的控制点及目标值3.1施工前的准备工作对一项工程是否能保证质量和进度有相当重要作用。

因此监理人员对施工单位施工准备工作同样要做好监督管理。

1、技术准备对沉管灌注桩工程,在开工前监理人员要掌握并督促施工单位完成以下资料的准备、熟悉工作。

1)施工场地的工程地质即本工程的地质勘察报告;2)设计图纸和技术要求,及时组织图纸会审和设计院图纸交底;3)现场的测量基准点资料;4)场地障碍物的分布情况及埋置深度,影响桩基施工时要及时清理;5)施工工程中所用到的有关报告、规范、技术资料等;6)审查施工单位编写的施工组织设计,是否根据本工程实际特点编写、是否有针对性、各种技术措施是否可行、人员组织计划是否合理等。

2技术管理施工单位选择的施工设备是否合理,是保证施工顺利能否的重要环节;监理人员要根据工艺要求严格审核查验施工单位报验进场的施工设备,不符合工艺要求,可能影响工程质量和工期的设备不准进场。

审核施工单位选择的施工设备要把握以下几条原则: 1)能满足设计对工程的技术要求和质量标准;2)适应地层特点和施工工艺的要求;3)适应施工现场的场地大小、场内搬迁、工期要求、供水、供电条件等;4)适应施工单位现有的设备条件,以较少设备投入来满足施工需要;5)能较好地根据主机设备型号、数量进行辅助设备和工机具的选型配套。

3、施工现场准备施工前首先检查施工单位的场地平整,探明和清楚桩位处的地下障碍物,按平面布置图的要求做好施工现场的施工道路、供水供电、泥浆循环系统、施工设施放置、材料堆放及生活设施就位等有关布设和具体安排等内容是否符合开工要求;3.2对总包单位质保体系组织审查1、人员,为保证施工质量,现场项目管理班子必须配套,且有善齐全制度和各个目标任务,针对工程专业性质、规范特点和工程复杂程度进行配置项目经理、技术负责人、质量员、安全员。

现场操作人员工种要齐全,桩机操作员、钢筋工、电焊工、砼工、班组长均要求持证上岗。

1、设备,为保证施工质量,必须配备的设备须到场,桩机应具备当地的许可证,设备性能满足工程要求及安全使用,砼搅拌机应具有经检测合格的计量设备及备用搅拌机、电焊机,应备有确定桩位的经纬仪。

2、施工方案,在图纸会审的基础上,由施工单位编制相应的施工方案,施工方案应结合具体工程的特点,包括场地、地质、桩长等,要有保证施工质量的具体措施及异常情况的应急措施,还应有安全管理办法。

3、核查开工条件,项目监理部在审查施工方案、场地条件、进场人员资质的基础上,对承包商填报的《开工申请表》,进行审查签证,由图纸交底会议,了解设计意图,解决图纸中不明确事项。

3.3工程材料监督1、所有建筑材料的规格品种和性能必须满足设计要求和国家质量标准的要求。

1)钢筋进场后,在卸车前,有承包商填报“设备/材料/构配件进场验单”,监理人员根据报验单中所附的出场质量证明书,核对每件的包装(铭牌、商标等)是否相应,同时对钢筋的外观质量(锈蚀、弯曲)进行检查。

钢筋出场合格证中的力学性能及化学成分指标应符合《钢筋混凝土用钢筋》的要求。

2)水泥必须有质保单及现场抽样检查报告,检验报告由主管部门批准的检测单位出具,散装水泥按批次进行抽样检查。

3)钢筋搭接焊以2020焊点位为一批试焊送检。

4)在上述各项检查符合要求后,监理见证员会同承包单位试验员对进场材料按批抽检,封样后送试验室进行试验。

监理工程师在核对试验报告无误后,签署监理意见。

合格后进场材料方可在工程中使用。

砼浇捣5)试桩前砼级配应通过试验合格,施工过程中每台班做砼试块一组。

6)砼拌和前,对各原材料都要经过检验,达到要求后方可进场,石子严格控制在粒径40㎜以内,不准将风化石用到工程中去。

7)砼拌和时,各材料都要经过严格的计量,尤其是要控制好水灰比及外加剂的掺量。

8)砼拌和时间必须保证在90s左右,以保证拌和均匀。

9)对砼配合比每天抽检若干次,坍落度发现异常情况时抽查,要求监理人员在场时见证制作砼试块,防止试块作弊,并按要求进行抽检检查。

试块数量每工作班组不小于一组,且每根桩不小于一组,试块取样应在现场浇筑地点上进行,监理人员进行旁站见证,试块应有编号,商品砼要有合格证、质量卡、配比单及抽查坍落度,按规定取样。

试块试验及试验结果符合国家规范的要求。

钢筋笼制作与安装10)钢筋笼应整体制作,制作前应将钢筋拉直,清除钢筋表面锈蚀,准确控制下料长度,接头采用电焊连接,焊工必须持证上岗,监理对同一截面接头数量、焊缝长度、饱满度、焊渣清理等进行检查验收。

11)钢筋笼制作经监理验收合格同意后,方可下放,钢筋笼全部安装入孔后应检查安装位置,确认符合要求后将钢筋笼吊筋固定定位,避免灌注砼时钢筋笼上浮。

3.4施工质量控制标准灌注桩的平面位置和垂直度的允许偏差混凝土灌注桩质量检验标准4 监理工作的方法及措施4.1重点部位的监理及措施1、验承包单位的测量防线,要求依据规划部门提供的基准标高及控制桩,由承包商根据桩位确定桩位的基准控制轴线;完成轴线定位后,填报《施工测量报验单》,报项目监理部审查,经复查的控制轴线和高程点应妥善保护,施工中须经常复测。

桩位的放样允许偏差群桩2020单排桩10㎜。

2、通过试成桩,由设计、监理、施工方共同确定桩长和进入持力层的控制指标,现场监理首先注意的界面的深度。

3、为保证垂直度偏差<1%,施工单位必须挂线锤控制桩机挺杆垂直度,必要时并用正交架设的两台经纬仪控制桩管垂直度。

同时检查枕木的平整,避免打桩过程中倾斜。

打桩前加强探桩,防止较大的地下障碍物造成桩倾斜。

4、严格审核桩基施工方案中的打桩流程图,严防因基土的挤压并使成桩倾斜;严禁一次性放样成活,应多次复核为打桩位,杜绝因基土的挤压而发生位移误差。

5、记录打桩起始时间。

6、检测记录最后贯入度按试桩结果确定。

7、沉桩到位后,记录料斗距地面高度,验算桩长。

8、记录钢筋笼距地面高度。

9、抽测砼配合比,每台班做出试块一组,坍落度二次,注意水泥、黄砂、石料车数,石子粒径严格控制(不大于40㎜)。

10、记录第一次拔管高度及砼加灌高度。

11、注意拔管速度<2m/分,每拔一米,停振5~19秒。

12、记录桩顶砼距地面高度。

13、记录打桩完成时间。

4.2施工过程中异常情况控制当出现下列情况时,现场监理人员应向监理工程师及时汇报。

1、贯入度剧变。

2、砼充盈系数(规定值,或充盈系数特别大。

)3、石子粒径过大,造成拔管时砼拒落。

4、沉桩过程中,邻近桩的砼回冒大于20205、拔管时,出现严重倾斜。

因上述情况分析原因,并及时与设计、施工单位研究处理意见。

6、对于打桩顺序,遵循以下原则:1]对于密集桩群,自中间向两个方向或四周对称施打。

2]当一边毗邻建筑物时由建筑物一侧向另一侧方向施打。

4.3主要隐患控制:4.4沉管灌注桩质量检测监理事项:1、须委托具有法定效力的检测单位承担桩基测试任务2、检测单位进场测试前必须提交有关证明材料,如技术鉴定资料(动测)、设备计量认证证书、营业执照等。

3、参加试桩的见证抽样监理旁站及记录。

4、试桩过程中实验旁站及记录。

5、审查试桩报告。

4.5桩基子分部验收工程桩应进行承载力检验。

对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数少于50根时,不应少于2根。

桩身质量应进行检验。

对设计等级为甲级或地质条件复杂,抽检质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于2020对地下水位以下且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不得少于10根。

每个柱子承台下不得少于1根。

桩基子分部——沉管灌注桩工程验收包括隐蔽工程验收和工程竣工验收。

隐蔽工程验收在被验收工序施工完毕后下道工序施工前进行;工程竣工验收在被基坑开挖至设计标高后组织验收。

这两项验收均应在施工单位自检合格的基础上进行。

施工单位确认自检合格后提出工程验收申请,验收由监理工程师或建设单位项目负责人组织勘察、设计单位及施工单位的项目负责人、技术质量及施工单位的项目负责人、技术质量负责人,共同按设计要求和本规范及其他有关规定进行。

主控项目必须符合验收标准规定,发现问题应立即处理直至符合要求,一般项目应有80%合格。

混凝土试件强度评定不合格对试件的代表性有怀疑时,应采用钻芯取样,检测结果符合设计要求可按合格验收。

工程验收时主要提供下列技术文件和记录。

1、桩设计图纸、施工说明和地质资料;2、桩平面位置和垂直度检验记录;3、材料合格证和到施工现场后复试试验报告;4、灌注桩从开孔至混凝土灌注的各工序施工记录;5、隐蔽工程验收记录;6、见证取样及检测试验报告(包括钢筋接头、单桩混凝土试件);7、单桩承载力测试报告;8、混凝土灌注桩钢筋笼质量检验记录;9、事故处理记录及有文件;10、桩体完整性测试报告;11、混凝土灌注桩质量检验记录;12、桩竣工桩平面图;13、其他必须提供的文件或记录。

附图。
