文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!煤矿联合试运转延期审批流程如下:1. 提交延期申请a. 煤矿企业应向所在地煤矿安全监察机构提交联合试运转延期申请报告。
煤矿联合试运转汇报材料

贵州万海隆矿业集团水城县三岔沟煤业有限公司联合试运转汇报材料2013年4月申请单位基本情况项目名称:水城县三岔沟煤业有限公司项目性质:整合矿井项目地址:水城县比德镇设计规模:30万吨/年设计单位:贵州晨辉达矿业工程设计有限公司施工单位:水城县三岔沟煤业有限公司施工时间:2009年11月~2013年3月申请单位:水城县三岔沟煤业有限公司1目录一、项目背景 ............................................................ 错误!未定义书签。
二、主要技术资料与审批文件 ................................ 错误!未定义书签。
三、矿井基本情况 .................................................... 错误!未定义书签。
(一)、交通地理位置 ........................................ 错误!未定义书签。
(二)、矿井面积、储量、生产能力及服务年限。
错误!未定义书签。
(三)、可采煤层情况 ........................................ 错误!未定义书签。
(四)、可采设计方案及安全专篇批复时间:错误!未定义书签。
(五)、开工时间、设计工期............................ 错误!未定义书签。
(六)、开采技术条件: .................................. 错误!未定义书签。
四、机构设置及人员配备情况 ................................ 错误!未定义书签。
五、项目工程建设完成情况 .................................... 错误!未定义书签。
六、各系统完成情况 ................................................ 错误!未定义书签。
矿井联合试运转及竣工验收程序及要求

鑫隆煤矿联合试运转程序及要求一、联合试运转需要的条件、图纸、资料(一)18项主要系统工程必须按照设计和安全专篇施工完成地面:1、主井提升系统2、副井提升系统3、通风系统4、压风系统5、地面原煤生产系统6、地面排矸系统7、地面供电系统8、通讯系统9、安全监测、监控、井下人员定位、监测管理系统及调度系统10、地面防灭火系统11、地面供水、供热系统12、地面运输系统13、辅助厂房和仓库14、必需的生活设施15、“两堂一舍”及办公设施16、地面消防材料库井下:1、井下排水系统2、井下煤流运输系统3、井下辅助运输系统4、井下供电系统5、井下安全监测、监控、井下人员定位、监测管理系统及调度系统6、井下防灭火系统7、井下消防系统8、井下防尘系统9、井下运输系统10、井下机电设备11、井下通讯系统12、井下通风系统13、井下压风自救系统14、井下消防材料库15、避难硐室等六大系统(二)符合矿井实际的20种矿图(一式四份)1、矿井地质地形图2、矿井水文地质图3、煤岩层综合柱状图4、各井筒断面布置图5、采掘工程平面图6、井上下对照图7、矿井充水性图8、安全监控系统图及断电控制图9、采煤工作面布置图10、安全监控监测装备布置图11、运输系统图12、通风系统图13、井上下通讯系统图14、通风系统立体图和网络图15、排水系统图16、消防、洒水管路布置图17、井上下供电系统图18、压风自救系统图(包括躲避硐室)19、井下避灾线路图20、反风操作示意图(三)其它资料1、采矿许可证在有效期内;2、营业执照在有效期内;3、“六长”矿长资格证、安全资格证齐全有效;4、最终设计资料及批复文件完备;5、矿领导班子已组建、结构符合要求;6、安全生产科室、队、班(组)已组建、满足生产要求;7、工作人员已全员培训、并考试合格取得上岗证;8、特种作业人员配置满足要求,取得操作证;9、专职安全人员按要求配置;10、安全劳动合同已签订;11、救护协议已签订;12、相关保险费用已缴纳;13、井下劳动定员按需要配置、并已经市局批复;14、主要机电设备、连接装置(钢丝绳、楔形连接)等检测报告、准用证;15、相关的生产管理制度、安全生产措施、各项作业规程、各工种操作规程已制定,并已学习贯彻落实;16、必需的生产物资储备量满足生产需要;17、矿井重大安全生产隐患自查表(申报试运转时);18、合格的联合试运转方案及安全保障措施;19、质量认证书和工作监理质量评估报告;20、联合试运转申请报告。
中国中煤能源集团有限公司煤矿项目联合试运转管理暂行规定

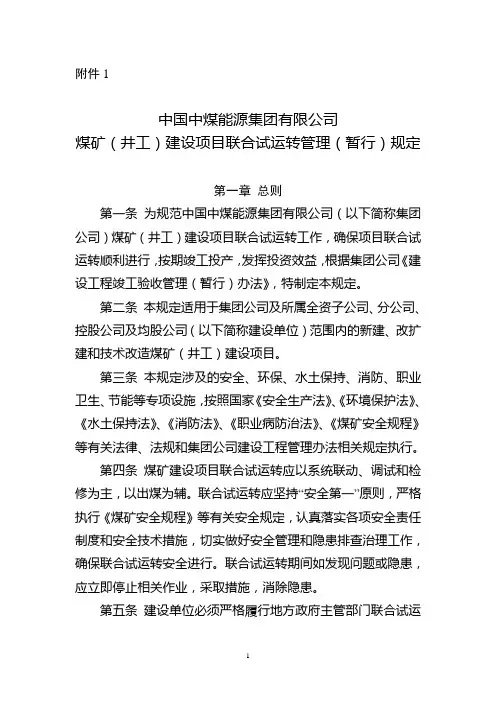

附件1中国中煤能源集团有限公司煤矿(井工)建设项目联合试运转管理(暂行)规定第一章总则第一条为规范中国中煤能源集团有限公司(以下简称集团公司)煤矿(井工)建设项目联合试运转工作,确保项目联合试运转顺利进行,按期竣工投产,发挥投资效益,根据集团公司《建设工程竣工验收管理(暂行)办法》,特制定本规定。
第二条本规定适用于集团公司及所属全资子公司、分公司、控股公司及均股公司(以下简称建设单位)范围内的新建、改扩建和技术改造煤矿(井工)建设项目。
第三条本规定涉及的安全、环保、水土保持、消防、职业卫生、节能等专项设施,按照国家《安全生产法》、《环境保护法》、《水土保持法》、《消防法》、《职业病防治法》、《煤矿安全规程》等有关法律、法规和集团公司建设工程管理办法相关规定执行。
第四条煤矿建设项目联合试运转应以系统联动、调试和检修为主,以出煤为辅。
联合试运转应坚持“安全第一”原则,严格执行《煤矿安全规程》等有关安全规定,认真落实各项安全责任制度和安全技术措施,切实做好安全管理和隐患排查治理工作,确保联合试运转安全进行。
联合试运转期间如发现问题或隐患,应立即停止相关作业,采取措施,消除隐患。
第五条建设单位必须严格履行地方政府主管部门联合试运转审批程序,未经批准不得组织联合试运转。
集团公司相关业务部门要做好联合试运转期间的业务指导、技术支持工作。
第二章联合试运转的基本条件第六条矿井的采掘、提升、运输、通风、供水和排水、供配电、瓦斯抽采、防尘洒水、安全监测监控、调度通讯、井下安全避险、产量监控以及井下开拓布置、回采工作面安装和安全设施均按设计内容建成,确保安全技术措施落实到位。
地面生产系统、辅助生产系统、行政公用及其它附属设施,环境保护等专项设施也已按设计内容建成。
各系统设备安装完毕并调试合格。
第七条主要生产系统和安全设施必须经过竣工验收,且在空载状态下完成了单机单系统调试。
竣工的单位工程个数达到设计总数的85%以上,且竣工的单位工程均已通过矿区质量监督站进行了单位工程质量认证。
煤矿联合试运转所需的验收项目及验收程序资料要点

联合试运转及竣工验收所需进行的验收项目及验收程序第一部分联合试运转300万吨/年建设项目建成后竣工验收前,应进行联合试运转。
建设单位要编制联合试运转方案,逐级上报主管部门,办理联合试运转手续,经省煤炭厅基建局基本建设处审批。
联合试运转的期限一般为1--6个月,超过批准期限的可以申请延期,但最长不的超过3个月。
联合试运转前,要先由市煤炭工程质量监督站进行单位工程质量认证。
申请联合试运转所需提供的材料:1、联合试运转方案(包括各专篇验收计划);2、市煤管局上报文件,主送山西省煤炭工业厅;3、环评批复文件(复印件);4、开工批复文件(复印件);5、单位工程质量认证文件;6、土地使用证明(复印件);7、工期延期文件(复印件);8、现在的采掘工程平面图;9、采矿许可证(复印件);10、复工验收文件和复工验收相关手续。
联合试运转期间,项目建设单位可按有关规定向有关部门申请专项验收。
一、单项工程质量认证(前置验收)由省煤炭工程质量监督中心站进行认证。
认证过程:建设单位先给市质量监督站打申请报告,市质量监督站再给省中心站打申请报告,省中心站组织专家到现场进行认证。
认证分四个组,即:一个综合组和矿建、安装、土建三个专业组。
综合组对建设程序文件、审批手续、建设资料及监理资料等,三个专业组对所有单位工程抽检15%进行复检,对实体工程和施工资料进行分类检查,复检的单位工程合格且符合设计和使用要求,颁发煤炭工业建设单项工程认证书。
如果抽检的某个单位工程认证不合格,则所有单位工程由省中心站组织重新认证。
二、通风、瓦斯抽采系统验收(前置验收)由省煤炭厅瓦斯处组织专家验收。
所需的各项报告:1、《矿井瓦斯预测报告》及批复文件;2、《矿井瓦斯抽放专项设计》说明书、图纸、批文(如有修改的情况应包括修改的资料);3、《瓦斯抽放验收申请报告》;4、矿井通风管理资料。
三、作业人员准入和用工管理验收(前置验收)由省煤炭工业厅劳动用工处组织专家验收。
《煤矿联合试运转申请材料》

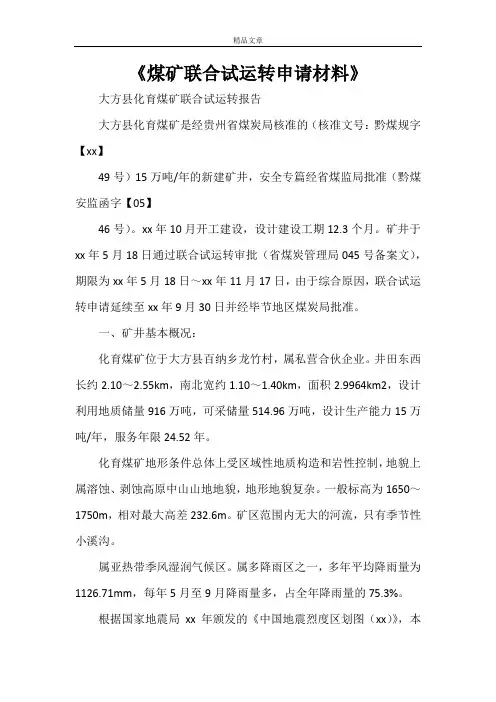

《煤矿联合试运转申请材料》大方县化育煤矿联合试运转报告大方县化育煤矿是经贵州省煤炭局核准的(核准文号:黔煤规字【xx】49号)15万吨/年的新建矿井,安全专篇经省煤监局批准(黔煤安监函字【05】46号)。
xx年10月开工建设,设计建设工期12.3个月。
矿井于xx年5月18日通过联合试运转审批(省煤炭管理局045号备案文),期限为xx年5月18日~xx年11月17日,由于综合原因,联合试运转申请延续至xx年9月30日并经毕节地区煤炭局批准。
一、矿井基本概况:化育煤矿位于大方县百纳乡龙竹村,属私营合伙企业。
井田东西长约2.10~2.55km,南北宽约1.10~1.40km,面积2.9964km2,设计利用地质储量916万吨,可采储量514.96万吨,设计生产能力15万吨/年,服务年限24.52年。
化育煤矿地形条件总体上受区域性地质构造和岩性控制,地貌上属溶蚀、剥蚀高原中山山地地貌,地形地貌复杂。
一般标高为1650~1750m,相对最大高差232.6m。
矿区范围内无大的河流,只有季节性小溪沟。
属亚热带季风湿润气候区。
属多降雨区之一,多年平均降雨量为1126.71mm,每年5月至9月降雨量多,占全年降雨量的75.3%。
根据国家地震局xx年颁发的《中国地震烈度区划图(xx)》,本区地震基本烈度为Ⅵ度。
井田内主要褶曲构造为化育向斜,其次为向斜东翼的次级小褶曲和断层附近的小揉皱。
主要断裂构造出现于南部,共有四条小断裂产出。
井田内地层产状虽有一定变化,但变化不大,且有规律可寻,断裂构造不发育,地质构造复杂程度属中等偏简单型。
含煤地层为二叠系上统龙潭组(p2l),该组为一套海陆交互相,多旋回沉积组成,地层厚度为147.86米。
井田内4层主采煤层(m60、m70、m73、m80煤层),其岩性特征为浅灰至深灰色薄至中厚层状粉砂质泥岩、泥质粉砂岩、泥岩夹粉砂岩、灰岩、钙质粉砂岩、粘土岩、煤层及煤线,底部为黄铁矿粘土岩,厚29.14~43.47米,与下伏茅口组呈假整合接触。
煤矿联合试运转申请材料

煤矿联合试运转申请材料尊敬的领导:首先感谢您近期对XX煤矿发展的关心和支持。
为了进一步提高我煤矿的生产效率和安全管理水平,我们决定向您申请进行煤矿联合试运转实验,以期在实践中得出更好的经验和管理方法。
一、申请事由作为我煤矿的领导,我们始终坚持以科技发展为核心。
当前,我煤矿生产中存在一些技术难题,需要对其进行改进和升级,同时也需要提升人员管理和运作流程的效率。
为此,我们向相关技术领域专家请教,得知联合试运转实验可以为我们解决很多问题。
我们计划与其他煤矿进行合作,互换经验和资源,共同研究解决当前存在问题,发掘更多优化生产管理的方法。
二、试运转实验计划我们拟将试运转实验计划分为以下几个流程:1.寻找合适的合作煤矿并与其沟通,商定试运转细节和方案。
2.明确双方的任务和责任,做好计划和资源准备。
3.联合试运转,收集数据并进行记录和分析,尤其注意生产效率和安全赋值的监测和控制。
4.在实验结束后进行分析和总结,得出经验和结论,并及时调整优化煤矿生产管理流程和技术手段,真正取得试运转实验的目的。
三、申请实验期间的保障由于煤矿联合试运转实验涉及到多个方面的投资和资源调配,我们需要以下保障措施:1.团队协作:统筹规划、协同贯彻,确保联合试运转实验的顺利进行。
2.安全保障:强化现场安全管理,确保生产安全及环保,切实查缉打击违法违规权益侵害。
3.技术保障:强化数据采集、分析以及信息共享,保证各方能够全面了解到实验结果。
4.资金保障:确保资金投入合理、充足,同时加强成本控制,保证联合试运转实验健康稳定开展。
四、结语通过煤矿联合试运转实验,我们将在实际操作中获得更多的煤矿生产管理经验,发掘出更多的改进和优化方案,提高生产效率和安全管理水平。
在此,我们再次申请进行联合试运转实验,并向您承诺,我们会在试验期间认真执行联合试运转的计划和方案,确保实验取得最佳效果。
最后,感谢您对本项目的支持,期待您在煤矿联合试运转实验取得成功后的评价和支持。
煤矿联合试运转批复程序及提供资料

煤矿联合试运转批复程序及提供资料一、矿井编制联合试运转方案的前提条件1、煤矿生产系统和安全设施已按设计建设完工;2、安全管理机构及安全生产管理制度健全;3、矿长具备安全资格、配齐足够的特种作业人员、其他入井人员培训合格;4、30万吨以上矿井已建立专职矿山救护队,30万吨以下已建立兼职矿山救护队并与具有资质的专业救护队签订救护协议。
根据国家煤矿安全监察局《关于加强煤矿建设项目安全设施设计审查与竣工验收工作的通知》(煤安监监察[2007]44号),具备以上条件的煤矿建设项目,必须在编制联合试运转方案,报经有关主管部门批准(大中型项目报省级煤炭行业管理部门审批,小型项目报市、地级煤炭行业管理部门审批),并按规定报煤矿安全监察机构备案后方可组织实施。
二、煤矿联合试运转审批程序1、国有及国有控股设计生产能力45万吨/年及以上的矿井,在其上级主管公司出具申报意见后,由省煤炭管理局负责审批;民营设计生产能力45万吨/年及以上的矿井,经市级煤炭管理部门初步审查,合格后报省煤炭管理局审批。
2、列入省规划重点建设的民营45万吨/年以下能力的矿井,经市级煤炭管理部门初步审查,合格后报省煤炭管理局审批。
3、国有及国有控股的设计生产能力30万吨/年及以下的矿井,在其上级主管公司出具申报意见后,由所在县级煤炭管理部门初步审查,合格后报市级煤炭管理部门审批;民营设计生产能力30万吨/年及以下的矿井,煤矿提出申请后,经所在县级煤炭管理部门初步审查,合格后上报市及煤炭管理部门审批。
三、煤矿联合试运方案应当包括以下内容1、联合试运转的系统、范围和期限;2、联合试运转的测试项目、测试方法、测试机构和人员;3、联合试运转的预期目标和效果;4、联合试运转期间产量计划与劳动组织;5、应急预案与安全技术措施;6、其他规定的事项。
四、煤矿申请联合试运转必须提供资料:1、煤矿生产系统和安全设施完工情况说明;2、安全管理机构及安全生产管理制度情况;3、矿长资格证、矿长安全资格证、特种作业人员证件复印件及汇总表、入井人员培训情况;4、矿山救护队组织情况或已与具有资质的专业矿山救护队签订救护协议;5、开采方案设计及批文3份;6、联合试运转方案3份;7、煤矿申请联合试运转的申请报告。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
煤矿联合试运转审批所需资料
一、进窗口所需原件
1、采矿许可证、工商营业执照、矿长资格证、矿长安全资格证、机电矿长安全资格证、生产矿长安全资格证、安全矿长安全资格证、总工程师安全资格证,工程技术人员职称证书(9万吨3名、15万吨5名、30万吨10名);
《开采设计方案》批复文件、《安全专篇》批复文件;
救护协议、供电协议、保险合同。
二、所需提供资料
1、《开采设计方案》及《安全专篇》说明书(附电子版);
2、近几年瓦斯等级鉴定情况相关文件;
3、煤尘爆炸性、自燃倾向性鉴定报告;
4、采掘工程平面图(巷道部分)缩小成A3图纸,将井下所有密闭、风门编号上图,并在空白处列表说明每个风门和密闭的位置、性质、用途后加盖煤矿公章。
(性质是指如永久密闭、临时密闭、防突风门、联络风门、单向风门、双向风门等);
5、联合试运转期间工作计划;
6、联合试运转期间承诺书
7、对联合试运转现场验收提出的问题和隐患的整改方案;
8、对联合试运转现场验收提出的问题和隐患的自查报告。
煤矿企业申报联合试运转所需资料(亦为政务中心窗口预审资料)1、煤矿企业对生产系统及安全设施的自检报告;
2、煤矿联合试运转方案;
3、《开采方案设计》及《安全专篇》的批复文件;
4、煤矿向县工能局申报试运转的申请报告;(放在资料汇编第一页);
5、县(市、管理区)煤炭管理局对煤矿联合试运转的上报文件;
6、有关证照:采矿许可证、工商营业执照、矿长资格证、矿长安全资格证、生产矿长安全资格证、安全矿长安全资格证、工程技术人员职称证书、特作人员资格证书、其他入井作业人员培训合格证明。
7、煤矿安全管理机构建立及人员配置相关文件(盖章)
8、煤矿安全生产管理制度
9、建立矿山救护队或与具有资质的专业矿山救护队签订救护协议。
10、其他需要提供的资料。
如供电协议、保险合同、五职矿长和工程技术人员聘书(每人一份)、特作人员聘用文件等。
《煤矿生产系统及安全设施自检报告》、《煤矿联合试运转方案》应当包括的主要内容、提纲。
1、矿井建设基本情况。
(1)矿井地理位置、矿区范围、矿界面积;(2)煤矿资源赋存及储量;(3)矿井设计生产能力及服务年限;(4)设计(指《煤矿开采设计方案》及《安全设施设计》)确定的矿、土、安工程量、投资金额。
