监理项目部人员配置基本要求一览表
监理人员配置标准与规定

建设工程项目监理机构岗位人员配置要求
一、一般公共建筑
注:1.一级工程以单项工程3万平方米为基数,每增加3万平方米相应增加监理员1人;二级或三级工程分别以报建面积3万和1万平方米为基数,每增加2万平方米相应增加监理人员1人。
2.工业、高耸构筑工程及其它类型房建工程按照本表要求配置。
二、住宅工程
注:1.一级工程以小区建筑面积12万平方米为基数,每增加3万平方米相应增加监理员1人;二级及三级工程以小区建筑面积6万平方米为基数,每增加3万平方米相应增加监理员1人;
2.混合类项目中,住宅面积比例达到30%以上的,岗位人员按住宅工程要求配置。
三、市政公用工程
注:1.本表中N指造价,单位为万元。
2.工程造价超过10000万元的,以10000万元为基数,每增加2500万元,监理员增加1人。
四、小型建设项目
1.建筑面积≤3000平方米或工程造价≤300万元的房屋建筑、建筑装饰和机电安装等工程配备1名监理人员。
2.造价200万元以下(不含200万元)的市政公用项目的监理,经建设单位书面同意且工程地址在同一个镇区范围内,可由正在承担1000万元以下市政公用项目监理业务的监理机构兼管。
承接兼管业务的单位须在我局综合考评中被评为A或B等级,其中A等级监理单位可同时监管2个项目,B等级监理单位可同时监管1个项目,每个监管项目必须另行增加1名监理员。
项目监理人员配置标准

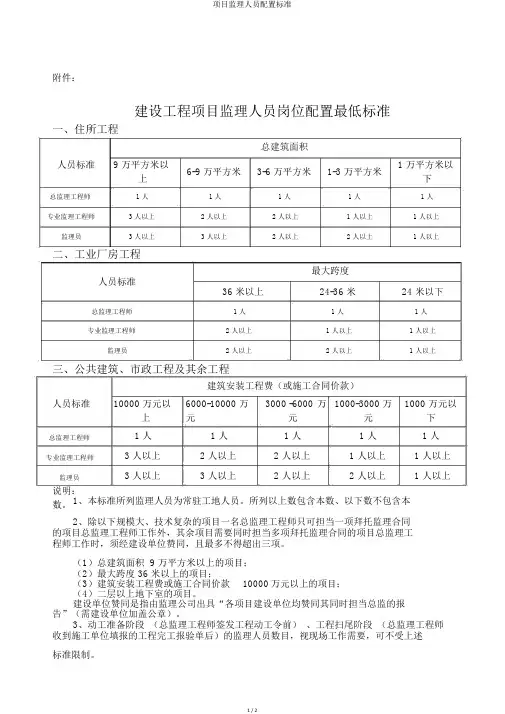

附件:建设工程项目监理人员岗位配置最低标准一、住所工程总建筑面积人员标准9 万平方米以6-9 万平方米3-6 万平方米1-3 万平方米1 万平方米以上下总监理工程师 1 人 1 人 1 人 1 人 1 人专业监理工程师 3 人以上 2 人以上 2 人以上 1 人以上 1 人以上监理员 3 人以上 3 人以上 2 人以上 2 人以上 1 人以上二、工业厂房工程人员标准最大跨度36 米以上24-36 米24 米以下总监理工程师 1 人 1 人 1 人专业监理工程师 2 人以上 1 人以上 1 人以上监理员 2 人以上 2 人以上 1 人以上三、公共建筑、市政工程及其余工程建筑安装工程费(或施工合同价款)人员标准10000 万元以6000-10000 万3000 -6000 万 1000-3000 万1000 万元以上元元元下总监理工程师 1 人 1 人 1 人 1 人 1 人专业监理工程师 3 人以上 2 人以上 2 人以上 1 人以上 1 人以上监理员 3 人以上 3 人以上 2 人以上 2 人以上 1 人以上说明:1、本标准所列监理人员为常驻工地人员。
所列以上数包含本数、以下数不包含本数。
2、除以下规模大、技术复杂的项目一名总监理工程师只可担当一项拜托监理合同的项目总监理工程师工作外,其余项目需要同时担当多项拜托监理合同的项目总监理工程师工作时,须经建设单位赞同,且最多不得超出三项。
(1)总建筑面积 9 万平方米以上的项目;(2)最大跨度 36 米以上的项目;(3)建筑安装工程费或施工合同价款10000万元以上的项目;(4)二层以上地下室的项目。
建设单位赞同是指由监理公司出具“各项目建设单位均赞同其同时担当总监的报告”(需建设单位加盖公章)。
3、动工准备阶段(总监理工程师签发工程动工令前)、工程扫尾阶段(总监理工程师收到施工单位填报的工程完工报验单后)的监理人员数目,视现场工作需要,可不受上述标准限制。

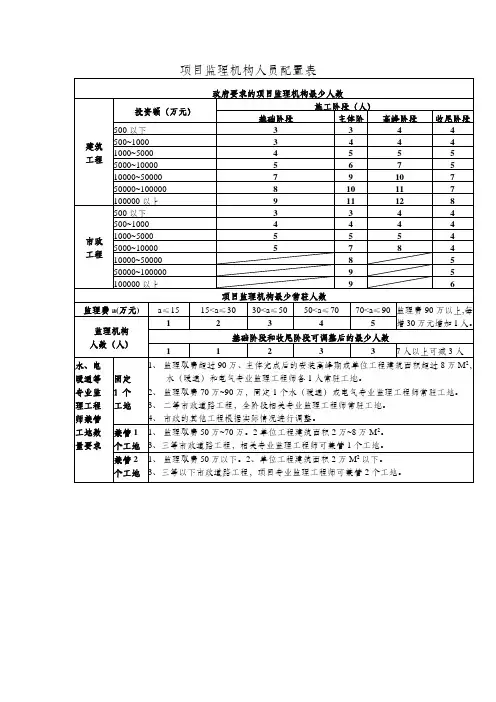

项目监理机构人员配置表

11
12
8
市政
工程
500以下
3
3
4
4
500~1000
4
4
4
4
1000~5000
5
5
5
4
5000~10000
5
7
8
4
10000~50000
8
5
50000~100000
9
5
100000以上
9
6
项目监理机构最少常驻人数
监理费a(万元)
a≤15
15<a≤30
30<a≤50
50<a≤70
70<a≤90
监理费90万以上,每增30万元增加1人。
11、施工准备阶段监理机构人数由工程部与业主协商。
12、基础及收尾阶段,7人以上的监理机构人员进退场时间由工程部与业主协商。
项目监理机构人员配置表
政府要求的项目监理机构最少人数
建筑
工程
投资额(万元)
施工阶段(人)
基础阶段
主体阶段
高峰阶段
收尾阶段
500以下
3
3
4
4
500~1000
3
4
4
4
1000~5000
4
5
5
5
5000~10000
5
6
7
5
10000~50000
7
9
10
7
50000~100000
8
10
11
7
100000以上
其他说明情况
1、本表要求的监理人员为国家注册监理工程师。
2、满足现场监理工作,配置了总监(总监代表)和专业监理工程师的情况下,其他人员由工程部考虑选派监理员上岗。
施工与监理人员配备标准表

附件1:
施工项目部关键岗位人员配备标准
1.此标准为关键岗位人员最低配备标准。
2.对于复杂的体育场所、综合性工程以及工期较紧、多班施工作业的工程,在以上配备标准基础上应适当增加施工员、质量员、安全员人数。
3.当施工员、安全员为2人及以上时,应按专业配备。
附件2:
现场监理部关键岗位人员配备标准
1.此标准为关键岗位人员最低配备标准。
2.标准中总监指项目总监理工程师或总监代表,专监仅包括项目主导专业监理工程师,不包括非主导专业监理工程师。
3.建筑面积超过15万平方米,每增加5万平方米,各阶段专业监理工程师、监理员应各增加1人。
4.对于复杂的体育场所、综合性工程以及工期较紧、多班施工作业的工程,在以上配备标准基础上应适当增加主导专业监理工程师和监理员。
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求。
监理机构人员配备标准[详]
![监理机构人员配备标准[详]](https://img.taocdn.com/s3/m/f90a131db8f67c1cfbd6b8d3.png)
附件1省建设工程项目监理机构人员配备标准备注:1、表中监理工程师人数指总监(总监代表)和全职专业监理工程师人数之和。
附属专业(水、暖、电)监理人员可同时担任不超过3个监理项目且3项合计房建工程不得超过12万平米、其他工程不得超过10000万元。
2、工程规模指同期施工的建设项目;若非同期施工,监理项目人员配备数量标准按实际开工面积配备人数。
3、以上标准为监理项目人数配备最低标准,建设单位对监理项目人员配备有具体要求的,监理单位可根据项目具体情况,对人员配备情况进行调整,以双方约定为准,但必须达到监理机构人员配备的最低标准要求。
附件2省建设工程施工阶段监理机构人员登记表建设单位(公章)监理单位(公章)注:此表一式四份,登记部门、建设单位各1份,监理单位2份,其中1份交现场监理机构备查。
附件3外地进冀工程监理企业登记表企业名称:(公章)企业法定代表人:(签名)填报日期:年月日说明1、《外地进冀工程监理企业登记表》(一式三份,加盖企业公章);2、进冀负责人;3、企业法定代表人声明;4、法人委托书与被委托人;5、工程监理企业所在省(直辖市)建设主管部门出具的出省(直辖市)承接监理业务介绍信(原件);6、工程监理企业营业执照;7、工程监理企业资质证书;8、进冀现场监理人员、职称证书、注册监理工程师执业证书,监理工程师、总监岗位任命书,经劳动保障部门签章的劳动合同,近三个月的三金(养老保险、医疗保险与失业保险)缴纳证明。
9、工程监理企业所在省(直辖市)建设工程质量监督管理部门出具的企业近三年未发生质量事故证明(原件);10、工程监理企业所在省(直辖市)建设工程安全监督管理部门出具的企业近三年未发生安全事故证明(原件);11、工程监理企业所在省(直辖市)建设工程建筑市场管理部门出具的企业近三年无市场违规行为证明(原件);12、招标公告或邀标书(容包括:工程名称、工程报名日期、工程开标日期、工程面积、工程造价)。
监理项目部人员配置基本要求一览表

附件3监理项目部人员配置基本要求一览表序号监理项目部名称总监理工程师总监理工程师代表专业监理工程师安全监理工程师监理员造价人员信息资料人员一线路工程1 750kV(±660kV)及以上输电线路工程1 1 1 1原则上平地每10km,山地每7km配备1名监理员1 22 500kV(±500kV)、330kV输电线路工程1根据需要配备1 1原则上平地每12km,山地每8km配备1名监理员1,可兼 13 220kV输电线路工程或各电压等级的电缆工程1根据需要配备1 1原则上平地每12km,山地每8km配备1名监理员(电缆隧道工程按照每2km配备1-2名监理员需要配置,其他按需配备)1,可兼 14 110(66)kV输电线路工程1 无 1 1原则上平地每15km、山地每10km配备1名监理员公司统筹安排1二变电工程注:1. 除330千伏以上新建项目总监不得兼任多个项目总监理工程师外,当总监理工程师需同时兼任多个监理项目部总监理工程师时,应经建设单位同意,且220千伏新建项目不应超过2项,其他项目一般不应超过3项。
2. 特高压项目可根据实际情况适当增加监理人员。
3. 35kV监理项目部人员配置基本要求可参照110千伏项目执行。
工程项目监理人员配置参照表

附件二
工程项目监理人员配置参照表
建设工程项目监理人员岗位配低标准
附件:
建设工程项目监理人员岗位配低标准一、住宅工程
二、工业厂房工程
三、公共建筑、市政工程及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包括本数、以下数不包括本数。
2、除下列规模大、技术复杂的项目一名总监理工程师只可担任一项委托监理合同的项目总监理工程师工作外,其它项目需要同时担任多项委托监理合同的项目总监理工程师工作时,须经建设单位同意,且最多不得超过三项。
(1)总建筑面积9万平方米以上的项目;
(2)最大跨度36米以上的项目;
(3)建筑安装工程费或施工合同价款10000万元以上的项目;
(4)二层以上地下室的项目。
建设单位同意是指由监理企业出具“各项目建设单位均同意其同时担任总监的报告”(需建设单位加盖公章)。
3、开工准备阶段(总监理工程师签发工程开工令前)、工程收尾阶段(总监理工程师收到施工单位填报的工程竣工报验单后)的监理人员数量,视现场工作需要,可不受上述标准限制。
4、项目监理人员必须配置1名负责安全监理的专业监理工程师或监理员,并根据监理合同范围配置有专业配套的监理人员;房建工程最少配置1名土建专业监理工程师,其它专业工程最少配置1名相应专业的专业监理工程师。
5、建设单位出具证明工程已完工的,本工程监理人员除总监外均可按规定在其它监理项目担任监理人员;监理企业提交竣工验收报告(交工报告)后,总监可在其它监理项目担任项目监理人员。
建设项目施工阶段监理机构人员配备最低标准(暂行)。
工程项目监理人员配置参照表

附件二
工程项目监理人员配置参照表
建设工程项目监理人员岗位配低标准附件:
建设工程项目监理人员岗位配低标准一、住宅工程
二、工业厂房工程
三、公共建筑、市政工程及其它工程
说明:
1、本标准所列监理人员为常驻工地人员。
所列以上数包括本数、以下数不包括本数。
2、除下列规模大、技术复杂得项目一名总监理工程师只可担任一项委托监理合同得项目总监理工程师工作外,其它项目需要同时担任多项委托监理合同得项目总监理工程师工作时,须经建设单位同意,且最多不得超过三项。
(1)总建筑面积9万平方米以上得项目;
(2)最大跨度36米以上得项目;
(3)建筑安装工程费或施工合同价款10000万元以上得项目;
(4)二层以上地下室得项目。
建设单位同意就是指由监理企业出具“各项目建设单位均同意其同时担任总监得报告”(需建设单位加盖公章)。
3、开工准备阶段(总监理工程师签发工程开工令前)、工程收尾阶段(总监理工程师收到施工单位填报得工程竣工报验单后)得监理人员数量,视现场工作需要,可不受上述标准限制。
4、项目监理人员必须配置1名负责安全监理得专业监理工程师或监理员,并根据监理合同范围配置有专业配套得监理人员;房建工程最少配置1名土建专业监理工程师,其它专业工程最少配置1名相应专业得专业监理工程师。
5、建设单位出具证明工程已完工得,本工程监理人员除总监外均可按规定在其它监理项目担任监理人员;监理企业提交竣工验收报告(交工报告)后,总监可在其它监理项目担任项目监理人员。
建设项目施工阶段监理机构人员配备最低标准(暂行)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1
1
原则上平地每15km、山地每10km配备1名监理员
公司统筹安排
1பைடு நூலகம்
二
变电工程
1
750kV(±660kV)及以上变电工程
1
1
土建专业:1电气专业:1(±800kV换流站土建专业:3电气专业:3;±600kV换流站土建专业:2电气专业:2;)
1
按专业需要配置
1
2
2
500kV(±500kV)、330kV变电工程
2. 特高压项目可根据实际情况适当增加监理人员。
3. 35kV监理项目部人员配置基本要求可参照110千伏项目执行。
1
根据需要配备
1
1
原则上平地每12km,山地每8km配备1名监理员
1,可兼
1
3
220kV输电线路工程或各电压等级的电缆工程
1
根据需要配备
1
1
原则上平地每12km,山地每8km配备1名监理员(电缆隧道工程按照每2km配备1-2名监理员需要配置,其他按需配备)
1,可兼
1
4
110(66)kV输电线路工程
1
附件3
监理项目部人员配置基本要求一览表
序号
监理项目部名称
总监理工程师
总监理工程师代表
专业监理工程师
安全
监理
工程师
监理员
造价人员
信息资料人员
一
线路工程
1
750kV(±660kV)及以上输电线路工程
1
1
1
1
原则上平地每10km,山地每7km配备1名监理员
1
2
2
500kV(±500kV)、330kV输电线路工程
1
1
土建专业:1电气专业:1(±500kV换流站土建专业:2电气专业:2;)
1
按专业需要配置
1,可兼
2
3
220kV变电站工程
1
需要时配置
土建专业:1电气专业:1
1
按专业需要配置
1,可兼
1
4
110(66)kV变电工程
1
无
土建专业:1电气专业:1
1
按专业
需要配置
公司统筹
安排
1,可兼
注:1. 除330千伏以上新建项目总监不得兼任多个项目总监理工程师外,当总监理工程师需同时兼任多个监理项目部总监理工程师时,应经建设单位同意,且220千伏新建项目不应超过2项,其他项目一般不应超过3项。
