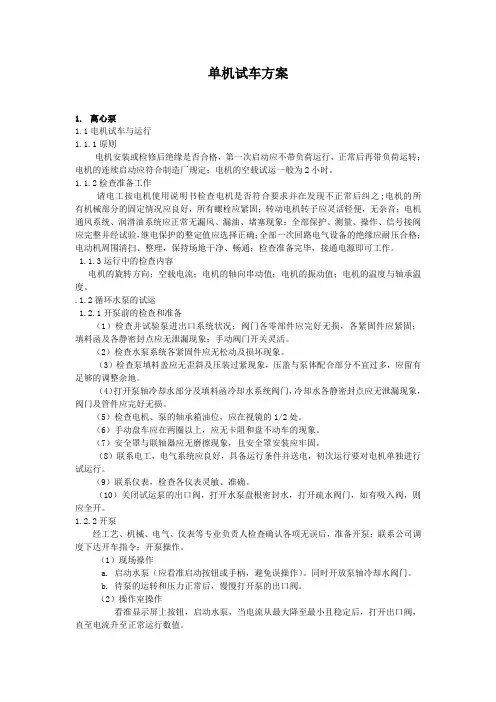

电动机单机试车方案说明
系统设备单机试车方案

系统设备单机试车方案(1)电机1、试车前准备1.1脱开连轴器,将电机与减速机或泵体等设备分离。
1.2检查固定连接部位有无松动。
1.3盘车检查电机转子运转是否灵活,有无异常现象。
1.4 检查电源电压与电机明牌上标识的电压是否一致,接线是否牢固,电机绝缘是否符合电气要求。
1.5点动电机检查转向是否符合工艺要求。
2、电机试运转启动电机进行2小时空运转。
检查空载电流、温升、振动是否正常,有无异响。
(2)减速机及搅拌器1、试车前准备1.1电机单试合格,电机转向符合要求。
1.2各固定连接部位应无松动。
1.3各润滑部位加注润滑剂的规格和数量应符合设备技术文件的规定。
1.4各指示仪表安全保护装置及电控装置均应灵敏、准确、可靠。
1.5盘车应灵活,无异常现象。
1.6减速机机架和减速机应水平。
1.7检查电机轴和减速机输入轴以及减速机输出轴与搅拌轴的同轴度,如果是刚性连轴器连接其同轴度下表的规定,如果是弹性连轴器其误差不得大于所用连轴器的许用补偿量。
1.8 电源电压应与电机铭牌上标识的电压一致,接线牢固,电机绝缘符合电气要求。
2、减速机试运转2.1 启动电机进行减速机试运转。
首先检查该机油位是否在规定范围内,低速试运转30分钟,然后逐渐调节至与工况相同的转速试运转,并检查电机电流、温升、振动和减速机润滑、声音、温升及渗、漏油等情况是否正常,搅拌轴的运转是否平稳,摆动幅度是否在允许的范围内并做好记录。
2.2 减速机空载运行正常后,向储槽或反应釜中加入规定量的自来水,准备进行减速机负荷试车。
2.3 检查储槽或出料阀有无漏液现象,并做好记录。
2.4 启动搅拌器在与工况条件相同的负荷下运转24小时,前2小时每30分钟记录一次电机电流、温度和减速机油温及搅拌器转速,以后每2小时记录一次直至试车结束。
3、停车3.1 降低搅拌器转速在低速下运转30分钟。
3.2 按下电机停止按钮。
(3)离心泵1、试车前准备1.1电机单试合格,电机转向与泵体叶轮标注的转向一致。
单机试车方案

单机试车方案1.离心泵1.1电机试车与运行1.1.1原则电机安装或检修后绝缘是否合格,第一次启动应不带负荷运行,正常后再带负荷运转;电机的连续启动应符合制造厂规定;电机的空载试运一般为2小时。
1.1.2检查准备工作请电工按电机使用说明书检查电机是否符合要求并在发现不正常后纠之;电机的所有机械部分的固定情况应良好,所有螺栓应紧固;转动电机转子应灵活轻便,无杂音;电机通风系统、润滑油系统应正常无漏风、漏油、堵塞现象;全部保护、测量、操作、信号接阀应完整并经试验,继电保护的整定值应选择正确;全部一次回路电气设备的绝缘应耐压合格;电动机周围清扫、整理,保持场地干净、畅通;检查准备完毕,接通电源即可工作。
1.1.3运行中的检查内容电机的旋转方向;空载电流;电机的轴向串动值;电机的振动值;电机的温度与轴承温度。
.1.2循环水泵的试运1.2.1开泵前的检查和准备(1)检查并试验泵进出口系统状况;阀门各零部件应完好无损,各紧固件应紧固;填料函及各静密封点应无泄漏现象;手动阀门开关灵活。
(2)检查水泵系统各紧固件应无松动及损坏现象。
(3)检查泵填料盖应无歪斜及压装过紧现象,压盖与泵体配合部分不宜过多,应留有足够的调整余地。
(4)打开泵轴冷却水部分及填料函冷却水系统阀门,冷却水各静密封点应无泄漏现象,阀门及管件应完好无损。
(5)检查电机、泵的轴承箱油位,应在视镜的1/2处。
(6)手动盘车应在两圈以上,应无卡阻和盘不动车的现象。
(7)安全罩与联轴器应无磨擦现象,且安全罩安装应牢固。
(8)联系电工,电气系统应良好,具备运行条件并送电,初次运行要对电机单独进行试运行。
(9)联系仪表,检查各仪表灵敏、准确。
(10)关闭试运泵的出口阀,打开水泵盘根密封水,打开疏水阀门,如有吸入阀,则应全开。
1.2.2开泵经工艺、机械、电气、仪表等专业负责人检查确认各项无误后,准备开泵;联系公司调度下达开车指令;开泵操作。
(1)现场操作a. 启动水泵(应看准启动按钮或手柄,避免误操作)。
电动机单机试车方案说明

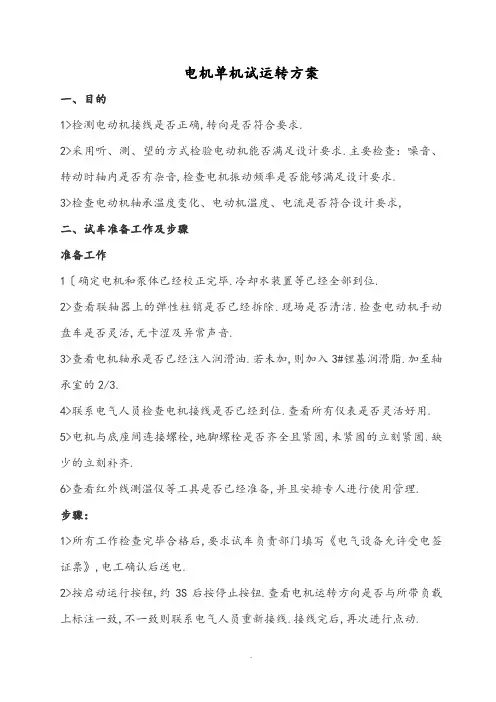

电机单机试运转方案一、目的1>检测电动机接线是否正确,转向是否符合要求.2>采用听、测、望的方式检验电动机能否满足设计要求.主要检查:噪音、转动时轴内是否有杂音,检查电机振动频率是否能够满足设计要求.3>检查电动机轴承温度变化、电动机温度、电流是否符合设计要求,二、试车准备工作及步骤准备工作1〔确定电机和泵体已经校正完毕.冷却水装置等已经全部到位.2>查看联轴器上的弹性柱销是否已经拆除.现场是否清洁.检查电动机手动盘车是否灵活,无卡涩及异常声音.3>查看电机轴承是否已经注入润滑油.若未加,则加入3#锂基润滑脂.加至轴承室的2/3.4>联系电气人员检查电机接线是否已经到位.查看所有仪表是否灵活好用.5>电机与底座间连接螺栓,地脚螺栓是否齐全且紧固,未紧固的立刻紧固.缺少的立刻补齐.6>查看红外线测温仪等工具是否已经准备,并且安排专人进行使用管理.步骤:1>所有工作检查完毕合格后,要求试车负责部门填写《电气设备允许受电签证票》,电工确认后送电.2>按启动运行按钮,约3S后按停止按钮.查看电机运转方向是否与所带负载上标注一致,不一致则联系电气人员重新接线.接线完后,再次进行点动.3>电机点动无异常后,起动电机,连续运转 2 小时,检查电机运转情况,运转过程中每隔30 分钟检查电机振动、声音、温度、电流等是否异常,并做记录.若出现异常则需立刻停机,查找原因,原因不明确不允许开机.4>查看电流表读数,电机启动电流不宜过高,运转电流必须低于额定电流.所有电机额定电流见上表.5>电机温升不得超过铭牌的规定,最高温度不超过75℃,6>检查电机轴承室是否存在漏油现象,若漏油,单机试车完毕后,修整.三、安全措施1、电机单机试车时,闲杂人等不得靠近运转电机,不得私自拿管或棍状物品接触转轴,防止把物品绕飞伤人.任何人不得私自乱动仪表、电气设备,如压力表、电流表、电压表等.2、单试前必须打扫干净电机外壳、底座等相关地方卫生.3、单试前相关盖板、轴承套等防护物品必须安装就位.固定螺栓等必须紧固,4、试车人员必须穿戴配发的劳保用品.5、试车小组选一名专门的安全监督员,进行试车的监督提醒工作.所有人员必须听从监督员或班组长的安排.四、环保措施1、试车中排出的润滑油、机油等必须运至室外,不得泄露在室内.注油时不得把润滑油涂抹在电机本体上.2、不得在电机、泵体、墙上乱写乱画.3、联轴器防护罩、连接柱销等物品必须摆放整齐,不得乱推乱放,防止配件丢失.五、电机常出现的故障及排除方法附件一电气设备允许受电签证票说明:受电票一式两份,只作为公司内电气设备首次投运时保证安全的管理措施,不能作为设备交接或费用结算的依据.保证安全的技术规定为电气操作票及带电方案.受电票由建设管理单位组织办理.受电票先由施工单位、建设管理单位,运行管理单位同时签字后,再经公司审批签字后方视为有效.有效受电票一份保留在公司审批单位,另一份返回建设管理单位作为首次受电的执行依据,受电票执行完毕后必须保存一年,以备待查.。
单机试车方案

单机试车方案标题:单机试车方案引言概述:单机试车是指在设备制造完成之后,通过模拟真实工作环境进行测试,以确保设备正常运行。
本文将介绍单机试车方案的相关内容。
一、试车前准备1.1 确认试车时间:在试车前需提前安排好试车时间,确保有足够的时间进行测试。
1.2 检查设备完整性:确认设备安装完整,所有部件齐全,并对设备进行外观检查。
1.3 确认试车环境:试车环境应符合设备要求,包括空气清洁度、温度、湿度等要求。
二、试车流程安排2.1 制定试车计划:根据设备特点和试车要求,制定详细的试车计划,包括试车步骤、测试内容等。
2.2 分配试车人员:确定试车人员,包括操作人员、监控人员等,确保每个环节都有专人负责。
2.3 安排试车设备:准备好试车所需的设备和工具,如电源、工具箱等。
三、试车操作步骤3.1 启动设备:按照设备启动顺序,逐步启动设备,检查设备运行状态。
3.2 运行测试:进行设备运行测试,包括正常运行测试、负载测试等,记录测试数据。
3.3 故障处理:如发现设备故障,及时停机处理,记录故障信息并进行修复。
四、试车记录和分析4.1 记录试车过程:对试车过程进行详细记录,包括试车时间、试车人员、测试数据等。
4.2 数据分析:根据试车记录和测试数据进行分析,评估设备运行情况,发现问题并及时处理。
4.3 修订方案:根据试车结果,修订设备使用方案,包括调整参数、优化操作流程等。
五、试车总结与改进5.1 总结经验:对试车过程进行总结,总结试车经验和教训,为下次试车提供参考。
5.2 改进方案:根据试车总结,提出改进方案,包括设备优化、操作流程改进等。
5.3 完善文件:完善试车文件,包括试车报告、操作手册等,确保设备正常运行。
结语:单机试车是设备制造过程中至关重要的一环,通过科学合理的试车方案,可以确保设备正常运行,提高生产效率。
希望本文介绍的单机试车方案能为相关人员提供参考,确保设备顺利投入使用。
电机单机试运转施工方案

电机单机试运转施工方案1. 引言电机单机试运转是指在电机设备投入工作之前,对其进行试验运行,以验证其性能和可靠性。
本施工方案旨在提供电机单机试运转的详细步骤和注意事项,以确保试运转过程安全、顺利进行。
2. 试运转前的准备工作在进行电机单机试运转之前,需要完成以下准备工作:2.1 确认试运转设备和条件•确定试运转电机的型号、规格和额定参数。
•确认试运转时所需的电源电压、频率和相数。
•确定试运转时所需的负载条件。
2.2 检查电机设备和相关系统•检查电机设备的外观是否完好,是否有松动或损坏的零部件。
•检查电机设备的冷却系统是否正常工作。
•检查电机设备的控制系统是否正常工作,包括启动、停止和保护装置。
2.3 准备试运转记录表和相关工具•准备试运转记录表,用于记录试运转过程中的数据和问题。
•准备必要的工具,如电压表、电流表、温度计等。
3. 试运转步骤3.1 预备操作•关闭电源总开关,并确保电源正常断开。
•打开电机设备的维修门,检查设备内部是否存在异物。
•检查电机设备的轴线是否在水平位置,并根据需要进行调整。
3.2 动作准备•将电机设备的端盖和端盖密封件拆下,检查轴承润滑情况,并根据需要进行润滑。
•检查电机设备的导线连接是否牢固,并通过电压表确认电机设备的绝缘电阻。
3.3 电机设备试运转•将电机设备的维修门关闭,并连接电源。
•按照电机设备的操作手册操作,启动电机设备,并逐渐提高转速。
•观察电机设备的运行情况,包括噪音、振动和温度等。
•通过电流表和电压表监测电机设备的电流和电压,确保其在正常范围内。
•观察电机设备的运行时间,记录起始时间和结束时间,并记录过程中的任何异常情况。
3.4 试运转结束•停止电机设备的运行,关闭电源。
•检查电机设备的运行记录和试运转记录表,确认是否存在异常情况。
•对电机设备进行冷却,确保其温度恢复到正常范围。
•维护人员根据试运转记录表中的问题,对电机设备进行必要的维修和调整。
4. 注意事项在进行电机单机试运转时,需要注意以下事项:•确保试运转过程中的人身安全,尤其是在高速运行时要注意防护措施。
电动机单机试运行方案

电动机单机试运行方案目录一编制说明 (1)二编制目的 (1)三编制依据 (1)三工程量概况 (2)四试车流程 (2)五电动机试运行步骤 (3)六电动机试运行施工组织 (12)七主要施工机具材料及人员配置 (12)八工程质量保证措施 (13)九 HSE风险及措施 (16)附表1 电机功能参数表 (24)附表2 低压送配电系统试验记录表 (24)附表3 电动机试车记录表 (24)附表4 交流电动机安装检验与空载运行记录表 (24)一编制说明1.1 本方案仅用于XXXXX项目各装置区内380V低压交流电动机的空载试运行。
1.2 电动机单试期间需将试车负荷、试车时间及所需电量于每周三下班前书面报于业主确认。
1.3对于现场100KW以上电动机及高压电动机试运行前,需征得业主书面同意后,方可进行电动机试运行工作。
二编制目的经过电动机空载试运行进一步检验电动机的性能和安装状况是否符合相关标准和技术文件的要求。
三编制依据电动机的空载试运行应符合下述标准、规范及技术文件中的相关要求:2.1工程承包合同或协议2.2 设计图纸及其它设计文件2.3 电动机厂家的技术资料2.4 《电气装置安装工程旋转电机施工及验收规范》GB50170-2.5《电气装置安装工程电气设备交接试验标准》GB50150-2.7《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257- ;2.8 《危险源与环境因素辨识评价管理规定》华能集团华亭煤业有限公司三工程量概况本项目工程电机可分为两大部分,现分类统计如下:注:具体电机参数见附表1四试车流程五电动机试运行步骤5.1试运行前准备工作5.1.1 变电所内高、低压系统及变压器试运行已结束,并符合要求。
5.1.2 高压馈线线路及电动机本体调试完毕,且实验记录完整。
400V低压馈线线路检查完毕,保护动作值整定准确,仪表指示正确,系统模拟动作完毕,并做好记录(详见附表2)。
5.1.3 土建、工艺安装施工完毕(地脚螺栓固定,二次灌浆完毕,并达到养生期)。
单机试车方案

单机试车方案一、背景介绍单机试车是指在电力系统建设或改造完成后,对各个设备进行独立试运行的过程。
通过单机试车,可以验证设备的性能和可靠性,排除潜在的问题,确保设备在正式投入运行前能够正常工作。
本文将详细介绍单机试车的步骤、要求和注意事项。
二、试车步骤1. 准备工作在进行单机试车前,需要进行一系列的准备工作,包括:- 确定试车方案:制定试车计划,明确试车的范围、内容和要求。
- 准备试车设备:确保试车设备完好,并进行必要的校准和检修。
- 准备试车人员:组建试车队伍,明确各个岗位的职责和任务。
2. 预试运行预试运行是单机试车的第一步,旨在检查设备的基本功能和性能。
具体步骤如下:- 检查设备接线:确保设备的接线正确无误。
- 检查设备参数:核对设备的参数设置,确保设备运行参数符合要求。
- 进行设备开关试验:逐一进行设备的开关试验,验证其正常工作。
- 进行设备调整:根据试车情况,对设备进行必要的调整和优化。
3. 故障模拟试验故障模拟试验是为了验证设备在故障情况下的应对能力。
具体步骤如下:- 选择故障模式:根据设备的特点和试车要求,选择适合的故障模式。
- 模拟故障:按照选定的故障模式,对设备进行故障模拟。
- 观察记录:记录设备在故障模拟过程中的反应和表现。
- 分析评估:根据观察记录,对设备的故障应对能力进行评估。
4. 耐久性试验耐久性试验是为了验证设备在长时间运行下的稳定性和可靠性。
具体步骤如下:- 设备连续运行:将设备连续运行一段时间,观察其运行状态和性能。
- 记录数据:记录设备在耐久性试验期间的各项数据。
- 进行分析:根据记录的数据,对设备的耐久性进行分析和评估。
5. 性能验证性能验证是为了验证设备在正常工作条件下的性能和可靠性。
具体步骤如下:- 设备运行测试:对设备进行各项运行测试,验证其性能指标是否满足要求。
- 数据记录和分析:记录设备运行测试过程中的各项数据,并进行分析评估。
- 问题排查和处理:对于发现的问题,及时进行排查和处理,确保设备运行正常。
单机试车方案

单机试车方案目录1. 单机试车方案概述1.1 方案背景1.1.1 发展历程1.1.2 目的与意义1.2 方案实施步骤1.2.1 预备工作1.2.2 设备检查1.2.3 车辆检查1.2.4 试车操作1.2.5 试车结束单机试车方案概述方案背景单机试车是指在新组装的机械设备或车辆完成组装后进行的一项重要操作。
通过单机试车,可以确保设备运行正常、无故障,为后续的生产和运营提供可靠保障。
这个环节在生产制造行业中至关重要。
发展历程单机试车方案作为重要的质量控制手段,经过多年的发展和完善,已经形成了一套系统的操作流程和标准。
无论是生产车间还是工程现场,都会遵循相似的试车步骤和要求。
目的与意义单机试车的主要目的是验证设备的性能和功能是否正常,排除潜在故障,确保设备安全稳定地运行。
只有通过严格的试车检测,才能保证设备在生产中不会出现问题,避免造成不必要的损失。
方案实施步骤预备工作在进行单机试车之前,需要进行充分的预备工作。
包括准备试车所需的工具、检测设备、试车方案和相关文件等。
设备检查在试车前,需要对设备进行全面的检查,确保各个部件安装正确、连接牢固,无松动现象。
同时,检查润滑油、冷却液、燃油等液体是否充足,确保设备正常运行所需的条件。
车辆检查对车辆进行全面检查,包括底盘、电气系统、液压系统等各方面。
检查各部件是否正常,电路是否通畅,液压系统是否泄漏等。
试车操作按照试车方案要求,逐步进行试车操作。
首先进行基本启动,观察设备运行是否正常,然后逐步加大负荷,检查各部件工作是否稳定。
试车结束试车完成后,对设备进行全面的检查和清洁。
记录试车过程中的数据和问题,为后续的运营维护提供参考。
通过以上步骤,可以确保单机试车过程安全顺利进行,为设备的正常运行提供保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电机单机试运转方案
一、目的
1)检测电动机接线是否正确,转向是否符合要求。
2)采用听、测、望的方式检验电动机能否满足设计要求。
主要检查:噪音、转动时轴内是否有杂音,检查电机振动频率是否能够满足设计要求。
3)检查电动机轴承温度变化、电动机温度、电流是否符合设计要求,
二、试车准备工作及步骤
准备工作
1) 确定电机和泵体已经校正完毕。
冷却水装置等已经全部到位。
2)查看联轴器上的弹性柱销是否已经拆除。
现场是否清洁。
检查电动机手动盘车是否灵活,无卡涩及异常声音。
3)查看电机轴承是否已经注入润滑油。
若未加,则加入3#锂基润滑脂。
加至轴承室的2/3。
4)联系电气人员检查电机接线是否已经到位。
查看所有仪表是否灵活好用。
5)电机与底座间连接螺栓,地脚螺栓是否齐全且紧固,未紧固的立刻紧固。
缺少的立刻补齐。
6)查看红外线测温仪等工具是否已经准备,并且安排专人进行使用管理。
步骤:
1)所有工作检查完毕合格后,要求试车负责部门填写《电气设备允许受电签证票》,电工确认后送电。
2)按启动运行按钮,约3S后按停止按钮。
查看电机运转方向是否与所带负载上标注一致,不一致则联系电气人员重新接线。
接线完后,再次进行点动。
3)电机点动无异常后,起动电机,连续运转2 小时,检查电机运转情况,运转过程中每隔30 分钟检查电机振动、声音、温度、电流等是否异常,并做记录。
若出现异常则需立刻停机,查找原因,原因不明确不允许开机。
4)查看电流表读数,电机启动电流不宜过高,运转电流必须低于额定电流。
所有电机额定电流见上表。
5)电机温升不得超过铭牌的规定,最高温度不超过75℃,
6)检查电机轴承室是否存在漏油现象,若漏油,单机试车完毕后,修整。
三、安全措施
1、电机单机试车时,闲杂人等不得靠近运转电机,不得私自拿管或棍状物品接触转轴,防止把物品绕飞伤人。
任何人不得私自乱动仪表、电气设备,如压力表、电流表、电压表等。
2、单试前必须打扫干净电机外壳、底座等相关地方卫生。
3、单试前相关盖板、轴承套等防护物品必须安装就位。
固定螺栓等必须紧固,
4、试车人员必须穿戴配发的劳保用品。
5、试车小组选一名专门的安全监督员,进行试车的监督提醒工作。
所有人员必须听从监督员或班组长的安排。
四、环保措施
1、试车中排出的润滑油、机油等必须运至室外,不得泄露在室内。
注油时不得把润滑油涂抹在电机本体上。
2、不得在电机、泵体、墙上乱写乱画。
3、联轴器防护罩、连接柱销等物品必须摆放整齐,不得乱推乱放,防止配
件丢失。
五、电机常出现的故障及排除方法
附件一
电气设备允许受电签证票
说明:
受电票一式两份,只作为公司内电气设备首次投运时保证安全的管理措施,不能作为设备交接或费用结算的依据。
保证安全的技术规定为电气操作票及带电方案。
受电票由建设管理单位组织办理。
受电票先由施工单位、建设管理单位,运行管理单位同时签字后,再经公司审批签字后方视为有效。
有效受电票一份保留在公司审批单位,另一份返回建设管理单位作为首次受电的执行依据,受电票执行完毕后必须保存一年,以备待查。
