吹砂施工方案一、工程概况宁德市飞鸾水产品精深加工园区及蕉城区大黄鱼交易中心吹砂填方工程位于福建省宁德市飞鸾镇梅田村海滩,一期工程吹填区域为围海鱼塘,鱼塘内分为二个吹砂作业队施工。

二、吹砂施工区域吹砂区域见《吹填砂区域及总平面布置图》。

吹填砂总量约为75万m3。

(按二个作业队均分大约为每个作业队37.5万立方米)三、施工进度计划安排1、工期安排一期工程吹填砂工作已于2014年7月30日开始,计划于2014年8月25日结束,施工工期25日历天。

2、施工进度计划安排根据建设单位阶段性工期目标要求及回填施工工序需要,首先吹填一条便道至施工临时便道区域,然后吹填警务室区域,接着吹填A区(一号池塘),最后吹填排水渠及其他区域,形象进度安排见《吹砂施工进度计划横道图》。

四、主要施工机械设备及人员配置1、吹填海砂机械设备依据施工进度计划安排及2.4万m3/d的吹砂强度要求,结合滩涂海床水深情况,拟采用中大仓容(1200~2500m3)的采装、运抛、吹填作业船舶。

采装运抛:采用1200~2500m3自吸自卸船舶;运距约15海里,2趟/d;共计划10艘。

吹填:采用500m3/h吹砂船,每天工作15小时,则吹填7500立方米,计划4艘。

2、投入机械设备及人员根据吹填砂施工工期及进度计划安排情况,编配两个吹砂队,各队投入主要机械设备及人员数量见下表:主要施工机械设备及人员配置表五、施工方法、工艺及技术措施1、施工方法在福安北斗都由自吸自卸船采砂,运至滩涂边储砂池,再由绞吸船吹填至回填区域,分区一次到位,尾水经排水渠回流至海。

2、吹填工艺流程吹填场地排水、测量定位→地坪抄标高→采砂→运砂至储砂池→吹砂船就位、铺管路→吹填、尾水回流→表面整平3、吹砂质量标准采用中细海砂(粒径﹥0.25mm颗粒砂质量占总质量的50%以上),含泥量≯5%,填砂厚度1.0m,吹填区标高应满足砂垫层顶标高+1.4m。

4、技术措施要点⑴、砂采用北斗都的海砂,进场后,先自取样送指定检测机构检验,经业主和监理确认砂源合格后取用。

吹砂回填施工方案

吹砂回填施工方案

吹砂回填施工方案一、施工概述吹砂回填是一种常见的土方工程施工方法,广泛应用于土地平整、地基加固等工程中。

本文档将详细介绍吹砂回填的施工方案。

二、施工材料准备在吹砂回填施工中,需要准备以下材料: - 施工用砂:砂的粒径应符合工程设计要求,通常采用细砂。

- 螺旋输送机:用于将砂输送到施工现场。

- 喷吹设备:用于将砂吹入回填区域。

三、施工流程吹砂回填的施工流程如下: 1. 准备施工现场:清理施工区域,保证回填区域的平整。

2. 安装喷吹设备:将喷吹设备安装在场地适宜的位置,调整喷吹角度和喷吹速度。

3. 运输砂料:利用螺旋输送机将施工用砂输送到施工现场,确保输送的砂料能够满足施工需求。

4. 砂料回填:使用喷吹设备将砂料均匀地吹入回填区域,保证回填层的厚度和密实度。

5. 检查施工质量:施工完成后,需要对回填区域进行检查,确保回填层的均匀性和密实度符合要求。

四、施工考前须知在吹砂回填施工过程中,需要注意以下事项: 1. 施工速度:施工速度应适宜,过快的施工速度会导致回填层的厚度不均匀,过慢的施工速度那么会延长工期。

2. 砂料质量:施工用砂的质量应符合要求,不得混入杂质。

否那么会对回填层的密实度和稳定性产生影响。

3. 施工厚度:回填层的厚度应符合设计要求,过厚或过薄都会影响工程的稳定性。

4. 施工均匀性:施工时,要保证砂料的均匀吹入回填区域,防止出现密集或稀疏的情况。

5. 施工质量检查:施工完成后,要对回填区域进行质量检查,确保回填层的均匀性和密实度符合要求。

五、施工验收标准吹砂回填施工完成后,需要进行验收。

验收标准如下: 1. 吹砂回填层的厚度应符合设计要求,允许偏差范围为正负5%。

2. 回填层的密实度应满足标准要求,未出现明显松散与开裂现象。

3. 回填层的平整度应满足标准要求,未出现重要部位的凸起和凹陷现象。

4. 回填层的均匀性应满足标准要求,未出现局部密集和稀疏的情况。

六、平安措施在吹砂回填施工过程中,需要注意以下平安措施: 1. 工人必须佩戴平安帽和平安鞋,并按规定使用个人防护用品。

吹砂回填施工方案

吹砂回填施工方案

1. 引言吹砂回填是一种常用于土地开发和土地平整的施工方法。

本文档旨在介绍吹砂回填的施工方案,包括施工方法、施工工艺、施工注意事项等内容。

2. 施工方法吹砂回填的施工方法一般可以分为以下几个步骤:2.1 准备工作在施工前,需要进行准备工作,包括场地勘测、材料准备和设备检查等。

场地勘测需要确定吹砂回填的施工范围和土地的地质条件,以确保施工的安全性和可行性。

材料准备包括砂料的采购和贮存,并确保质量符合相关标准。

设备检查需要对吹砂机和相关设备进行检查和维护,确保设备运行正常。

2.2 施工工艺吹砂回填的施工工艺包括以下几个步骤:2.2.1 场地清理首先,需要对施工场地进行清理,清除杂物、碎石和植被等,确保施工的顺利进行。

2.2.2 基层处理在清理完施工场地后,需要对基层进行处理。

基层处理的方式可以根据具体情况选择,常见的方法有夯实、平整和加固等。

基层处理的目的是提供一个稳定的施工基础,以确保吹砂回填的质量。

2.2.3 吹砂回填在完成基层处理后,可以进行吹砂回填施工。

吹砂机通常通过压缩空气将砂料吹到需要回填的位置。

施工时需要保持吹砂机与地面的适当间距,以确保砂料均匀、稳定地回填。

2.2.4 压实吹砂回填完成后,需要对回填的砂料进行压实处理。

压实可以使用压路机等设备进行,通过振动和压力使砂料更加紧实,提高地基的稳定性和承载力。

2.3 施工注意事项在吹砂回填施工过程中,需要注意以下几个问题:2.3.1 安全施工现场需要进行必要的安全措施,包括设置警示标志、保护栏和安全警示线等,以确保施工人员的安全。

2.3.2 质量控制在施工过程中需要进行质量控制,包括砂料质量、施工工艺和施工质量的监控和检查。

对于不合格的砂料或施工工艺,需要及时调整和处理,以确保施工质量。

2.3.3 环境保护吹砂回填施工过程中需要注意环境保护,避免对周围环境造成不良影响。

施工现场需要采取必要的防尘措施,减少粉尘污染。

3. 结论吹砂回填是一种常用的土地平整施工方法。

吹砂施工方案

吹砂施工方案

吹砂施工方案吹砂施工是一种表面处理工艺,可用于金属、木材、石材、玻璃等材料的表面处理。

吹砂施工可以使材料表面产生砂纹,增加其装饰效果,同时也可以改善其耐磨性能。

吹砂施工的步骤如下:第一步,准备工作。

首先需要将待处理的材料进行清洗和除油处理,确保其表面是干净的。

然后选择合适的砂粒进行喷砂处理。

常用的砂粒有石英砂、金刚砂等。

根据需要,还可以添加一些颜料和颗粒,以增加装饰效果。

第二步,喷砂。

将准备好的砂粒装入喷砂枪中,通过压缩空气将砂粒喷向待处理的材料表面。

喷砂的时候要注意均匀喷砂,保持一定的距离和喷砂时间,避免造成过度喷砂或喷砂不均匀的情况。

第三步,清理。

喷砂后,需要对材料进行清理。

可以用清水将表面的砂粒冲洗掉,也可以用刷子或抹布擦拭。

清理的时候要注意力度,避免破坏表面的砂纹效果。

第四步,修整。

根据需要,可以对施工后的表面进行修整。

可以使用打磨机或砂纸对表面进行打磨,以进一步增强砂纹效果。

吹砂施工的优点是装饰效果好,可以在材料表面形成多种不同的砂纹效果,使其更加美观。

另外,喷砂可以增加材料的耐磨性能,提高其使用寿命。

此外,吹砂施工还能改善材料表面的粗糙度,增加其与其他材料的粘接性。

然而,吹砂施工也存在一些缺点。

首先,喷砂过程中会产生很大的噪音和灰尘,需要采取相应的安全措施。

其次,不适合对一些材料进行喷砂处理,比如一些容易受损的材料,如陶瓷制品。

另外,喷砂会产生一定的废料和污染,需要进行合理的处理。

综上所述,吹砂施工是一种常见的表面处理工艺,通过喷砂可以使材料表面产生砂纹,增加装饰效果和耐磨性能。

但也需要注意安全和环境保护的问题。

吹砂施工方案

吹砂施工方案

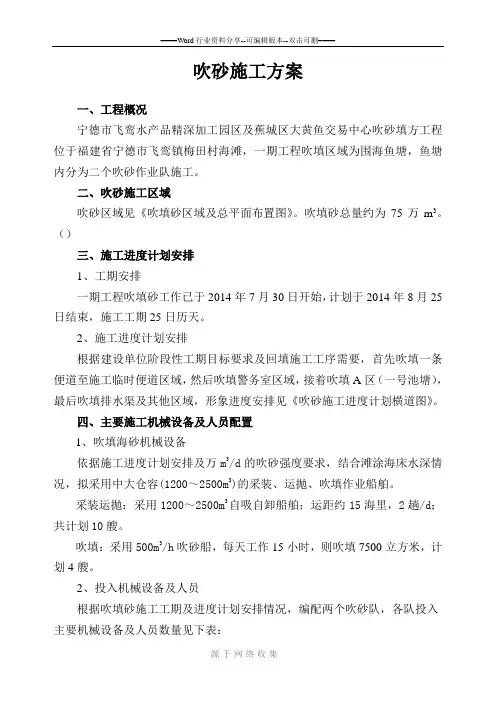

吹砂施工方案一、工程概况宁德市飞鸾水产品精深加工园区及蕉城区大黄鱼交易中心吹砂填方工程位于福建省宁德市飞鸾镇梅田村海滩,一期工程吹填区域为围海鱼塘,鱼塘内分为二个吹砂作业队施工。

二、吹砂施工区域吹砂区域见《吹填砂区域及总平面布置图》。

吹填砂总量约为75万m3。

()三、施工进度计划安排1、工期安排一期工程吹填砂工作已于2014年7月30日开始,计划于2014年8月25日结束,施工工期25日历天。

2、施工进度计划安排根据建设单位阶段性工期目标要求及回填施工工序需要,首先吹填一条便道至施工临时便道区域,然后吹填警务室区域,接着吹填A区(一号池塘),最后吹填排水渠及其他区域,形象进度安排见《吹砂施工进度计划横道图》。

四、主要施工机械设备及人员配置1、吹填海砂机械设备依据施工进度计划安排及万m3/d的吹砂强度要求,结合滩涂海床水深情况,拟采用中大仓容(1200~2500m3)的采装、运抛、吹填作业船舶。

采装运抛:采用1200~2500m3自吸自卸船舶;运距约15海里,2趟/d;共计划10艘。

吹填:采用500m3/h吹砂船,每天工作15小时,则吹填7500立方米,计划4艘。

2、投入机械设备及人员根据吹填砂施工工期及进度计划安排情况,编配两个吹砂队,各队投入主要机械设备及人员数量见下表:主要施工机械设备及人员配置表五、施工方法、工艺及技术措施1、施工方法在福安北斗都由自吸自卸船采砂,运至滩涂边储砂池,再由绞吸船吹填至回填区域,分区一次到位,尾水经排水渠回流至海。

2、吹填工艺流程吹填场地排水、测量定位→地坪抄标高→采砂→运砂至储砂池→吹砂船就位、铺管路→吹填、尾水回流→表面整平3、吹砂质量标准采用中细海砂(粒径﹥0.25mm颗粒砂质量占总质量的50%以上),含泥量≯5%,填砂厚度1.0m,吹填区标高应满足砂垫层顶标高+1.4m。

4、技术措施要点⑴、砂采用北斗都的海砂,进场后,先自取样送指定检测机构检验,经业主和监理确认砂源合格后取用。

雨水收集池吹砂施工专项方案

雨水收集池吹砂施工专项方案

目录1、工程概况 (2)2、编制依据 (2)3.管理目标 (3)3.1工期目标 (3)3.2质量目标 (3)3.3安全文明施工目标 (3)4.工期及需用资源计算 (3)4.1工期计算 (3)4.2需用资源 (4)5.总平面布臵 (5)5.1用水布臵 (6)5.2用电设备布臵 (6)5.3堆砂区设臵 (6)6.施工方案 (6)6.1施工工艺流程: (6)6.2施工方法 (6)6.4围堰及沟渠 (6)6.5吹砂试验区 (7)6.6吹砂工程量确认 (7)7.吹砂施工与原机械挖运施工工艺对比 (7)8.安全生产、文明施工及环境保护措施 (7)8.1安全生产保证体系 (7)9、应急预案 (10)9.1、触电事故应急预案 (10)9.2、高空坠落事故应急预案 (11)9.3、机械伤害事故应急预案 (12)9.4、坍塌倒塌事故应急预案 (12)9.5、物体打击事故应急预案 (13)1、工程概况雨水收集池池顶南北长1560米,东西宽175米,西邻东临时排洪沟和经六路,东接厂东区,南邻纬五路及预留用地(红蓝线之间),为湛钢厂区蓄水、排洪设施的重要组成部分,并用于雨水收集和存储,是钢厂建设和生产期间的用水重要来源。

根据目前湛钢前期准备工作进程,大项目启动前主要制约问题就是厂区内的排水,工管部2010年9月28日推进会要求:安全水池作为明年汛期重要排水通道,力争在10年10月~11年4月期间完成施工,如不能按期完成施工,也必须形成过水能力,保证明年汛期的排洪安全。

目前,正在进行安全水池7.5m场平标高以上区域的砂方挖运,此部分施工为合同外增补项目,已基本完成纬三路以南区域场地整平,准备进行防渗帷幕及强夯施工。

但由于地下水位较高,7.5m标高场平区域积水严重,通过明排水沟渠进行地表排水,效果较差,防渗帷幕和强夯机械无法进入7.5m场平区域,后续施工进度控制难度非常大。

根据地堪资料可知,水池本体砂方约173万方、土方约58万方(主要集中在水池北部),砂方空隙比达40%,即砂方内蓄水约占总量40%,计69万立,如按原投标文件的施工工序:防渗帷幕——基坑降水——土方挖运——池体砌筑,降水时间较长(约1个月),降水效果无法控制,土方挖运的效率低,无法保证明年汛期前完成池体施工或过水的目标要求。

吹砂施工方案

吹砂施工方案

吹砂施工方案1. 引言吹砂是一种常用于建筑和装饰工程中的表面处理技术,它通过将高压空气喷射到表面上,使表面受到冲击和摩擦,从而达到去除污物、增加表面粗糙度和改善表面质量的目的。

本文将介绍吹砂施工的基本原理、施工步骤和注意事项,以帮助工程人员正确进行吹砂作业。

2. 基本原理吹砂施工主要依靠高压空气将砂粒喷射到目标表面上,产生冲击和摩擦力,从而改变表面的物理性质。

主要的原理包括以下几点:•高压空气:吹砂机通过压缩空气产生高压气流,将砂粒从喷嘴喷射出来。

•砂粒的选用:根据目标表面的要求,选择合适的砂粒,通常选用的砂粒有玻璃珠、铝砂等。

•冲击和摩擦力:砂粒被喷射到表面后,与表面发生冲击和摩擦,从而将污物和旧涂料等物质除去。

3. 施工步骤步骤一:准备工作在进行吹砂施工前,需要做一些准备工作:1.检查施工区域:确保施工区域没有明显的障碍物,以确保操作安全。

2.清洁表面:清洁目标表面,确保表面没有灰尘、油污等杂物,以提供更好的施工效果。

3.确定施工顺序:根据工程要求,确定施工的顺序,避免反复施工造成浪费。

步骤二:施工过程1.调整吹砂机:根据砂粒的选用和目标表面的要求,调整吹砂机的喷射压力和喷嘴的角度。

2.均匀施工:将吹砂机对准目标表面,并保持一定的施工距离,均匀地喷射砂粒到表面上。

3.重复施工:根据需要,可以进行多次重复的施工,以达到理想的表面效果。

4.检查施工质量:施工完成后,对施工质量进行检查,确保表面的要求达到预期效果。

步骤三:清理工作1.清理施工区域:清理施工区域的积尘、杂物等,确保施工区域的整洁。

2.维护吹砂机:清洁和维护吹砂机,以延长其使用寿命。

4. 注意事项在进行吹砂施工时,需要注意以下事项:1.安全操作:在操作吹砂机时,要注意安全事项,如佩戴防护眼镜、手套和口罩等。

2.施工环境:选择合适的施工环境,在通风良好的地方进行施工,以避免砂粒飞溅和造成环境污染。

3.施工质量:根据工程要求,注意施工质量的控制,避免喷射压力过高或过低造成表面质量问题。

吹砂回填施工方案

吹砂回填施工方案

吹砂回填施工方案1. 引言吹砂回填施工是一种常用的工程施工方法,广泛应用于土石方工程和路基填筑工程中。

本文将介绍吹砂回填施工方案的具体步骤和注意事项。

2. 施工准备在施工前,需要进行充分的准备工作,确保施工的顺利进行。

施工准备包括以下几个方面:2.1 设备准备•吹砂设备:主要包括吹砂机、压缩空气设备、输送管道等。

•其他辅助设备:包括挖掘机、平地机、水车等。

2.2 材料准备•回填材料:一般使用砂土作为回填材料,确保砂土的质量符合要求。

•道路边坡保护材料:如草席、草垫等。

2.3 施工人员准备•确保施工人员具备相关的操作技能和安全意识。

•安排足够数量的施工人员,以保证施工的顺利进行。

3. 施工步骤3.1 施工场地准备在进行吹砂回填施工前,需要对施工场地进行准备。

具体步骤如下:1.清理施工场地,确保场地整洁,无杂物。

2.对场地进行平整处理,确保施工场地的平整度符合要求。

3.2 吹砂准备1.检查吹砂设备是否正常运转,确保设备无故障。

2.检查压缩空气设备,确保供气充足。

3.3 确定施工方式根据具体情况,确定吹砂回填的施工方式。

一般有以下几种方式:•集中吹砂法:首先在一侧开挖一段浅沟,再将挖出的泥沙堆积在另一侧。

然后使用吹砂机将挖出的泥沙吹回到开挖的沟槽中。

•分散吹砂法:将泥沙分散到各个挖沟位置,并使用吹砂机将泥沙吹回到挖沟中。

3.4 吹砂回填施工根据确定的施工方式进行吹砂回填施工,具体步骤如下:1.对需要回填的区域进行定位和测量,确定回填的范围。

2.根据需要回填的区域,在开挖处进行吹砂作业。

3.将吹砂机移至开挖处,并将泥沙吹回到挖沟中。

4.进行适当的压实处理,以保证回填土体的稳定性和密实度。

5.对回填后的土体进行边坡保护,防止风蚀和水蚀的发生。

4. 注意事项在吹砂回填施工中,需要注意以下事项:1.确保吹砂设备的安全运行,及时进行设备维护和保养。

2.施工人员必须戴好安全帽、工作服等个人防护装备,确保施工人员人身安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

吹砂施工方案
项目概述
本文档详细描述了吹砂施工方案,包括施工前的准备工作、工程流程、施工步骤以及安全注意事项等内容。

施工前的准备工作
在进行吹砂施工前,需要对施工现场进行充分准备,确保施工顺利进行。

具体准备工作包括以下几个方面:
1.设计方案确认:根据设计方案,确认施工材料的种类、用量以及施工
工艺等要求。

2.施工材料准备:根据设计方案的要求,准备好所需的吹砂材料,包括
砂粒的选择、颜色搭配等。

3.施工设备准备:检查施工设备的完好性,确保吹砂机等设备能正常运
行。

4.施工区域清理:清理施工区域,确保施工场地干净整洁,避免杂物对
施工质量造成影响。

5.安全措施落实:提前制定好安全操作规程,并为施工人员提供必要的
安全防护用具,确保施工过程中的安全。

工程流程
吹砂施工的工程流程主要分为以下几个阶段:
1.基层处理:对施工基层进行处理,包括检查基层平整度、清理基层表
面等。

2.材料配制:根据设计方案的要求,配制好吹砂所需的材料,包括砂粒
的搭配比例、颜色选择等。

3.设备调试:根据施工设备的操作手册,对吹砂机等设备进行调试,确
保设备能正常运行。

4.施工操作:根据设计方案的要求,使用吹砂机将砂粒均匀地喷洒在基
层表面,完成吹砂施工。

5.检验验收:施工完成后,对吹砂施工的效果进行检验验收,确保施工质量符合设计要求。

施工步骤
具体的吹砂施工步骤如下:
1.清理基层表面:使用扫帚或吸尘器等工具,清理基层表面的灰尘、杂物等。

2.基层处理:对基层进行检查,确保基层平整度符合要求,若有不平整的部分,需要进行修复。

3.材料配制:按照设计方案的要求,按比例将吹砂材料进行配制,确保配制好的材料均匀、稳定。

4.设备调试:按照设备操作手册的要求,对吹砂机等设备进行调试,确保设备能正常运行。

5.施工操作:将配制好的吹砂材料放入吹砂机的喷粉仓中,使用吹砂机将砂粒均匀喷洒在基层表面,注意保持施工均匀、连续。

6.完工验收:施工完成后,对吹砂效果进行验收,确保吹砂施工质量符合设计要求。

安全注意事项
在吹砂施工过程中,需要注意以下安全事项:
1.佩戴个人防护用具:施工人员在施工过程中应佩戴好安全帽、防护眼镜、防尘口罩等个人防护用具。

2.设备操作规程:严格按照设备操作手册的要求进行设备的调试和操作,杜绝违章操作行为。

3.施工区域安全隔离:在施工现场周围设置安全警示标志和隔离设施,确保施工区域的安全。

4.消防设备准备:施工现场应配备灭火器等消防设备,确保施工过程中的火灾安全。

5.防尘措施落实:施工现场应进行防尘控制,使用湿润、覆盖等防尘措施,减少施工过程中的粉尘产生。

总结
吹砂施工是一项技术要求较高的工程,通过对施工前的准备工作、工程流程、
施工步骤以及安全注意事项的详细描述,可以确保吹砂施工的顺利进行和质量可控。

在实际施工过程中,各项措施和注意事项应严格执行,确保施工质量和安全。
