立方储罐制作与安装方案

立方储罐制作与安装方案

0000立方储罐制作与安装方案清晨的阳光透过窗帘,洒在了我的办公桌上,一杯咖啡的香气在空气中弥漫。

此刻,我的大脑开始飞速运转,关于0000立方储罐的制作与安装方案在我脑海中逐渐浮现。

一、项目背景0000立方储罐是我国某大型化工企业的重要设备,用于储存危险化学品。

为确保生产安全和环保要求,我们需要制定一套科学、合理、高效的制作与安装方案。

二、制作方案1.材料选择储罐的主体材料选用高强度、耐腐蚀的钢材,厚度根据设计要求确定。

还需选用符合国家标准的焊接材料、密封材料等。

2.制作工艺(1)下料:根据储罐尺寸,将钢材切割成所需的形状和尺寸。

(2)焊接:采用二氧化碳气体保护焊、埋弧焊等先进焊接技术,确保焊接质量。

(4)防腐处理:在储罐内外表面涂覆防腐材料,提高其耐腐蚀性能。

3.制作流程(1)制定制作计划,明确制作任务、时间节点等。

(2)准备制作所需材料、设备、工具等。

(3)按照制作工艺进行下料、焊接、组装等。

(4)进行防腐处理,确保储罐质量。

(5)验收合格后,交付使用。

三、安装方案1.安装准备(1)了解储罐的结构、尺寸、重量等参数,制定安装方案。

(2)准备安装所需设备、工具、吊具等。

(3)对安装人员进行技术培训,确保安装质量。

2.安装流程(1)将储罐运输至安装现场,卸车并摆放至指定位置。

(2)采用吊车将储罐吊装至基础上,调整储罐位置,使其与基础吻合。

(3)进行储罐与管道、阀门等设备的连接,确保连接牢固、密封。

(4)进行储罐的调试,检查储罐的密封性、稳定性等。

(5)验收合格后,交付使用。

四、质量保障1.严格遵循国家相关法律法规,确保制作与安装质量。

2.采用先进的生产设备和技术,提高制作与安装效率。

3.强化过程控制,对每个环节进行严格把关。

4.建立完善的售后服务体系,对储罐进行定期检查、维修。

0000立方储罐制作与安装方案旨在确保生产安全和环保要求,提高企业的经济效益。

通过科学、合理、高效的制作与安装,为企业创造价值。

储罐基础施工方案 (3)精选全文完整版

储罐基础施工方案 (3)精选全文完整版

可编辑修改精选全文完整版稳定轻烃储罐(400m³)基础施工方案一.概述1.1 工程概况本工程主要为轻烃储罐设备制作基础,基础为天然浅基础,结构为钢筋混凝土基础,施工范围约为700㎡,基础相对标高为EL.+0.000m(相当于85黄海高程+4.850m),基底相对标高均为EL.-2.200m,本项工程采用人工开挖,基坑周边按1:1.2放坡。

基坑底采用100mm厚C10素混凝土做垫层,其顶标高为EL.-2.100m,两边出基础边缘100mm,基础混凝土强度等级为C30,保护层厚50mm。

基础钢筋加工均在预制场地集中预制。

基础模板采用2.0cm厚建筑木模(胶合板),施工位置如图1所示。

1.2 主要工程量2.1 施工图甲方提供图纸(BN-DWG-TF-CS-2021 REV.0,BN-DWG-TF-CS-2022 REV.0)2.2 施工技术规范3.1技术准备:①图纸会审②对施工人员进行技术交底③了解施工现场的现状,排查地下隐蔽工程。

3.2物资准备:①施工用料准备②施工机具准备3.3 现场准备:三通一平①施工道路利用场区现有临时道路,如图2所示②施工用水利用场区现有的水源,采用水管引至施工现场③施工用电从场区现有的总配电箱接至现场各分配电④场地平整施工前拆除原有地砖(图1),平整场地3.4 平面布置见总平面布置图。

四.施工总体安排4.1 施工顺序拆除原有地砖----使用经纬仪定位、放线----验线-----土方开挖----地基验槽---- 基础垫层---二次放线、验线---预制钢筋----模板、钢筋安装---- 固定预埋件-----砼浇筑----拆模----基础验收回填----土方回填 ----二次浇注-----地面硬化养护-----交验4.2 施工进度计划本工程计划工期30天日历天400m³轻烃储罐施工位置图1 施工位置图2 现场路况五.主要工序施工方法5.1 拆除原有地砖组织施工人员将原有地砖拆除,地砖拆除后全部运送到业主指定位置,摆放整齐。

储罐安装施工方案(3篇)

储罐安装施工方案(3篇)

第1篇一、项目概述1.1 项目背景随着我国经济的快速发展,石油、化工、食品等行业对储罐的需求日益增加。

储罐作为储存、运输、加工各类液体、气体的重要设备,其安全、稳定运行对于企业的生产和发展具有重要意义。

本方案旨在为储罐安装施工提供一套科学、合理、安全的施工方案,确保储罐安装工程顺利进行。

1.2 项目内容本项目涉及储罐的安装施工,包括储罐基础施工、储罐本体安装、附件安装、电气设备安装、防腐保温、试压、验收等环节。

二、施工组织设计2.1 施工组织架构本项目成立项目经理部,下设施工技术部、质量保证部、安全环保部、物资供应部、人力资源部等部门,确保施工组织有序、高效。

2.2 施工人员配备根据工程量及施工要求,配备相应的施工人员,包括施工队长、技术员、安全员、电工、焊工、防腐工、保温工等。

2.3 施工进度计划根据工程量及施工要求,制定详细的施工进度计划,确保工程按期完成。

三、施工工艺及技术要求3.1 储罐基础施工3.1.1 土方开挖及基础垫层1. 根据设计要求,进行储罐基础土方开挖,确保基础底面平整、坚实。

2. 土方开挖过程中,应做好排水、防坍塌措施。

3. 基础垫层采用C15混凝土,厚度按设计要求进行施工。

3.1.2 基础垫层施工1. 混凝土浇筑前,对基础垫层进行清理,确保表面干净、无杂物。

2. 混凝土浇筑过程中,应严格控制混凝土的配合比及坍落度,确保混凝土质量。

3. 混凝土浇筑后,应及时进行养护,确保强度达到设计要求。

3.2 储罐本体安装3.2.1 储罐本体组装1. 按照设计图纸,将储罐本体分段进行组装,确保组装精度。

2. 组装过程中,严格控制组装间隙,确保储罐本体组装质量。

3.2.2 储罐本体焊接1. 焊接前,对储罐本体进行清理,确保焊接质量。

2. 焊接过程中,采用合理的焊接工艺,确保焊接质量。

3. 焊接完成后,对焊缝进行无损检测,确保焊缝质量。

3.3 附件安装3.3.1 附件选型1. 根据设计要求,选择合适的附件,包括进出口管道、人孔、排污口、液位计、安全阀等。

M3储罐(正装)施工方案

M3储罐(正装)施工方案

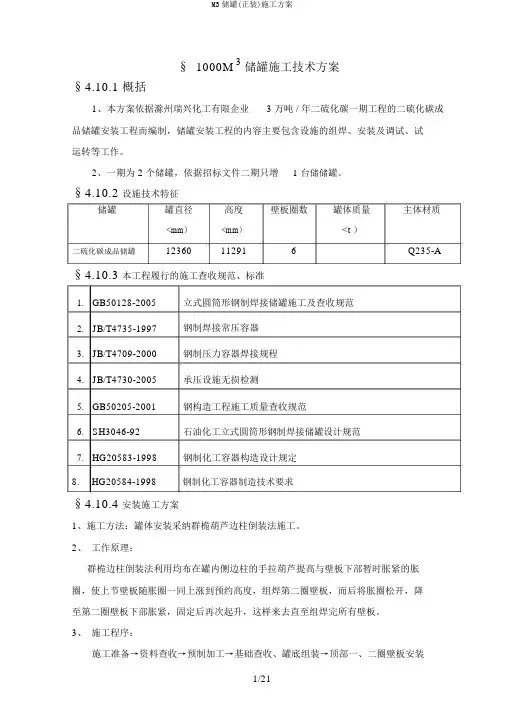

§1000M 3储罐施工技术方案§4.10.1 概括1、本方案依据滁州瑞兴化工有限企业 3 万吨 / 年二硫化碳一期工程的二硫化碳成品储罐安装工程而编制,储罐安装工程的内容主要包含设施的组焊、安装及调试、试运转等工作。

2、一期为 2 个储罐,依据招标文件二期只增 1 台储储罐。

§4.10.2 设施技术特征储罐罐直径高度壁板圈数罐体质量主体材质<mm)<mm)<t )二硫化碳成品储罐12360112916Q235-A §4.10.3 本工程履行的施工查收规范、标准1.GB50128-2005立式圆筒形钢制焊接储罐施工及查收规范2.JB/T4735-1997钢制焊接常压容器3.JB/T4709-2000钢制压力容器焊接规程4.JB/T4730-2005承压设施无损检测5.GB50205-2001钢构造工程施工质量查收规范6.SH3046-92石油化工立式圆筒形钢制焊接储罐设计规范7.HG20583-1998钢制化工容器构造设计规定8. HG20584-1998钢制化工容器制造技术要求§4.10.4 安装施工方案1、施工方法:罐体安装采纳群桅葫芦边柱倒装法施工。

2、工作原理:群桅边柱倒装法利用均布在罐内侧边柱的手拉葫芦提高与壁板下部暂时胀紧的胀圈,使上节壁板随胀圈一同上涨到预约高度,组焊第二圈壁板,而后将胀圈松开,降至第二圈壁板下部胀紧,固定后再次起升,这样来去直至组焊完所有壁板。

3、施工程序:→顶板托架安装→顶板安装→提高装置安装→壁板自上而下逐圈顶升组装→底板角焊缝及缩短缝焊接并查验→罐体接收、构件安装→罐体充水实验→交工查收4、施工技术要求及举措A施工准备a储罐施工前,应组织相关人员熟习施工图和相关技术法例,并做好以下工作:经过图纸会审,明确与储罐施工相关的专业工程相互配合的要求。

依据出席的资料规格做好排板图的绘制。

对施工班组进行图纸技术交底工作。

罐体施工方案(3篇)

罐体施工方案(3篇)

第1篇一、项目背景随着我国工业的快速发展,石油、化工、食品等行业对罐体设备的需求日益增加。

罐体作为储存、运输和加工各类物料的重要设备,其质量直接关系到生产安全和产品质量。

为确保罐体施工质量,提高施工效率,特制定本罐体施工方案。

二、工程概况1. 项目名称:某化工有限公司储罐安装工程2. 项目地点:某市某化工园区3. 项目规模:新建1000m³不锈钢储罐一座,100m³碳钢储罐一座4. 施工周期:60天三、施工组织1. 施工单位:某建筑安装工程有限公司2. 施工队伍:由具有丰富经验的罐体施工队伍组成,包括焊工、起重工、电工、防腐工等。

3. 施工设备:电焊机、起重设备、防腐设备、检测设备等。

四、施工准备1. 施工图纸:熟悉罐体施工图纸,了解罐体的结构、尺寸、材料等。

2. 材料准备:提前采购罐体所需钢材、焊接材料、防腐材料等,确保材料质量。

3. 施工工具:准备好电焊机、切割机、起重设备、防腐设备、检测设备等。

4. 人员培训:对施工人员进行罐体施工工艺、安全操作等方面的培训。

5. 施工现场:施工现场应平整、坚实,排水良好,满足施工要求。

五、施工工艺1. 施工流程(1)基础施工:根据设计图纸,开挖基坑,浇筑混凝土基础。

(2)罐体组装:按照设计要求,将罐体钢板分片组装成罐体。

(3)焊接:采用自动焊接或半自动焊接,确保焊接质量。

(4)无损检测:对焊接部位进行无损检测,确保焊接质量。

(5)防腐处理:对罐体进行防腐处理,提高罐体的使用寿命。

(6)罐体安装:将罐体安装到基础上,调整罐体位置。

(7)试压:对罐体进行试压,确保罐体密封性。

(8)验收:对罐体进行验收,确保施工质量。

2. 施工要点(1)基础施工:严格按照设计图纸进行基础施工,确保基础坚实、平整。

(2)罐体组装:按照罐体施工图纸,将罐体钢板分片组装成罐体,确保组装精度。

(3)焊接:采用自动焊接或半自动焊接,严格控制焊接电流、电压等参数,确保焊接质量。

5万立方储罐施工方案

5万立方储罐施工方案

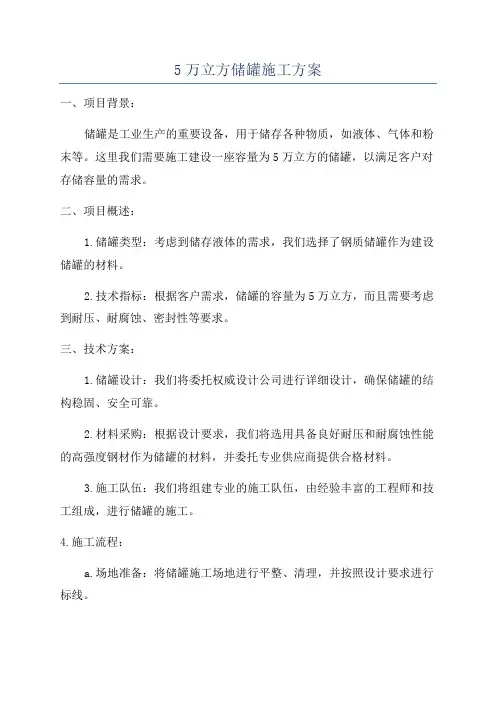

5万立方储罐施工方案一、项目背景:储罐是工业生产的重要设备,用于储存各种物质,如液体、气体和粉末等。

这里我们需要施工建设一座容量为5万立方的储罐,以满足客户对存储容量的需求。

二、项目概述:1.储罐类型:考虑到储存液体的需求,我们选择了钢质储罐作为建设储罐的材料。

2.技术指标:根据客户需求,储罐的容量为5万立方,而且需要考虑到耐压、耐腐蚀、密封性等要求。

三、技术方案:1.储罐设计:我们将委托权威设计公司进行详细设计,确保储罐的结构稳固、安全可靠。

2.材料采购:根据设计要求,我们将选用具备良好耐压和耐腐蚀性能的高强度钢材作为储罐的材料,并委托专业供应商提供合格材料。

3.施工队伍:我们将组建专业的施工队伍,由经验丰富的工程师和技工组成,进行储罐的施工。

4.施工流程:a.场地准备:将储罐施工场地进行平整、清理,并按照设计要求进行标线。

b.基础施工:根据储罐设计方案,进行基础的施工,确保储罐的稳定性。

c.钢结构制作与安装:按照设计方案制作储罐的钢结构,并进行安装,保证储罐的整体稳固。

d.焊接与测试:对储罐进行焊接,保证焊缝的质量,并进行相应的测试,如超声波检测、液压试验等。

e.防腐处理:根据设计要求,在储罐表面进行合适的防腐处理,提高储罐的耐腐蚀性。

f.密封处理:对储罐的连接处进行密封处理,确保储罐的密封性能。

g.安装配套设施:安装储罐的配套设施,如进出料管道、防护设备等。

h.验收与交付:对储罐进行验收,确保储罐符合设计要求,并进行交付使用。

四、安全管理:1.施工人员必须持有相关岗位资质证书,并参加安全培训。

2.建立施工现场的安全管理制度,明确责任分工,做好安全生产监督和管理。

3.严格按照相关法规和标准进行施工,并加强现场安全巡查,确保施工过程中的安全。

五、质量管理:1.建立质量管理体系,确保施工过程中的质量管控。

2.严格执行设计文件,质量验收合格后方可进行下一步施工。

3.进行工序检查和监控,确保施工质量符合要求。

金石两万立方储罐施工方案

金石两万立方储罐施工方案

目录第一部分施工措施第一章、工程概况第二章、编制依据第三章、施工准备第四章、施工方法及施工程序第五章、基础验收第六章、施工方案第七章、充水试验第八章、储罐检查及验收第九章、交工验收第二部分组织措施第一章、施工组织第二章、施工技术管理(服务)措施第三章、安全技术组织措施第四章、降低成本措施第五章、工期保证措施第六章、施工技术经济指标第七章、环境保护及文明施工第八章、现场平面布置及临时设施32第一部分施工措施第一章、工程概况本工程为金石集团100万吨改性沥青装置工程,本工程储罐均为拱顶结构;计划工期为68天,详细施工计划表见附表;储罐一览表:20000m储罐材料一览表:5000m储罐材质一料表:323000m储罐材质一料表:1000m储罐材料一览表:32第二章、编制依据2.1《立式圆筒形钢制焊接油罐施工及验收规范》GB50128-20052.2《气焊、手工电弧焊及气体保护焊焊缝坡口的基本型式与尺寸》GB/T985—20002.3《立式圆筒形钢制焊接油罐设计规范》GB50341-20032.4《压力容器无损检测》JB4730-20042.5《现场设备、工业管道焊接工程施工有验收规范》GB50236-982.6《钢结构工程施工及验收规范》GB50205-952.7招标文件第三章、施工准备3.1 施工技术准备3.1.1对施工图进行三级会审,并做详细记录,施工方案经业主批准且进行详细安全技术交底,施工记录表格齐全。

3.1.2做好基础检查验收工作,基础应符合设计和规范要求,并结合土建交工资料会同监理单位、建设单位进行检查和验收,做好检查验收记录。

基础验收合格并经业主、监理同意方可进行罐底的施工。

3.1.3预制加工前要根据图纸、材料及施工规范的要求绘制罐底、罐壁、浮顶排版图。

3.1.4 根据焊接工艺评定制定焊接工艺卡。

3.1.5 做好焊工的技术培训。

3.2施工现场准备3.2.1 预制场地的选择必须科学、合理、分阶段充分利用好储罐附近现有空地的有限预制场地,预制厂地应平整,纵横方向各挖两条排水沟,以方便下雨天雨水的及时排出,保证雨后及时恢复施工。

10万立方储罐制作安装工程施工方案

10万立方储罐制作安装工程施工方案

10万立方储罐制作安装工程施工方案一、项目概述本工程是一项10万立方储罐的制作和安装工程,主要包括储罐的设计、材料采购、制作加工、运输安装等工作。

施工方案应确保储罐的质量和安全性。

二、工程流程1.设计阶段根据储罐的使用要求和设计参数,进行储罐的设计和计算。

设计应符合相关国家标准和规范,确保储罐的结构强度和密封性。

2.材料采购阶段根据设计参数,进行储罐所需的材料采购。

采购的材料应符合相关标准,确保储罐的质量。

3.制作加工阶段根据设计图纸,进行储罐的制作和加工。

制作工艺应符合相关标准和规范,确保储罐的质量和密封性。

制作过程中应进行质量检查和测试,确保制作完成的储罐符合设计要求。

4.运输阶段制作完成后,进行储罐的运输。

根据储罐的尺寸和重量,选择合适的运输方式,保证储罐在运输过程中的安全性。

5.安装阶段将储罐运到施工现场后,进行储罐的安装。

先进行现场勘测和布置,确保储罐的位置和基础符合设计要求。

然后进行储罐的卸载、吊装和安装。

安装过程中应符合相关安全规范,确保储罐的稳定性和安全性。

安装完成后,进行质量检查和测试,确保储罐的使用功能正常。

6.预验收和竣工阶段储罐安装完成后,进行预验收和竣工工作。

对储罐进行全面验收,确保储罐符合相关质量标准和使用要求。

验收合格后,办理竣工手续,进行竣工验收。

三、安全措施1.确保设计和施工符合相关国家标准和规范,保障储罐的结构强度和安全性。

2.严格按照制作加工工艺进行制作,确保储罐的质量和密封性。

制作过程中进行质量检查和测试,确保制作完成的储罐符合设计要求。

3.运输过程中选择合适的运输方式,保障储罐在运输过程中的安全性。

储罐在运输过程中应进行固定,防止震动和碰撞。

4.安装过程中严格按照安全规范进行操作,确保储罐的稳定性和安全性。

安装完成后进行质量检查和测试,确保储罐的使用功能正常。

5.在施工现场设置施工警示标志,保障工人的安全。

6.配备必要的安全设施,并对相关人员进行安全教育和培训,提高施工人员的安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(4)预制加工前要根据图纸、材料规格及施工规范的要求绘制贮罐排版图。所有切割
成型的专用钢板和罐顶支撑构件,在包装起运前按制造图注上标记。
施工机具准备
按施工机具计划配备施工机械,并保证机具性能完好,机械运转记录随时填写。
施工现场准备
施工场地应设置:材料、半成品存放场地;加工场地、办公设施等。场地应平整,道路应畅通,临时用水、用电线路应按要求敷设。
GB50236-98 《现场设备、工业管道焊接施工及验收规范》。
JB4708-2000 《钢制压力容器焊接工艺评定》。
JB/T4709-2000 《钢制压力容器焊接规程》。
JB4730-2005 《压力容器无损检测》。
施工图纸。
2.
施工技术准备
(1)对施工图进行三级会审,并做详细记录,施工方案经业主批准且进行详细安全技术交底,施工记录表格齐全。
弓形边缘板尺寸允许偏差:
弓形边缘板尺寸测量部位图:
E
A B
C F D
(3)罐底板除锈、防腐
下料切割后的底板局部凹凸度不得大于变形长度的1%,且不大于20mm,若超过此要求必须进行平整,对接缝处的坡口及上下表面离坡口20mm范围内进行除锈和氧化皮的清除。罐底板与基础接触的一面应喷砂除锈,除边缘50mm外的部分涂刷环氧煤沥青漆两道。
间隙不得大于10mm。
顶板预制图
其它构件预制
弧形构件的加工用弧形板检查,其间隙不得大于2mm,放在平台上检查,其翘曲变形不得超过构件长度的%,且不得大于4mm。
热煨成型的构件,不得有过烧、变形现象,其厚度减薄量不得超过1mm。
预制件经检查合格后编号,应有清晰的标志。标志采用油漆书写的办法,不得使用打钢印的办法,标记要做好记录。所有板材下料后应打磨掉飞溅、油污、氧化铁。
5、 储罐安装
基础验收
在罐体组装前结合土建交工文件资料,应对基础表面尺寸进行检查,并应符合下列要求:
基础中心坐标偏差应不大于 20mm;标高偏差应不大于20mm。
罐壁处基础顶面的水平度:环墙表面任意10m弧长应不超过。 环墙外径差不超过8mm。
基础表面任意方向上不应有突起的棱角;从中心向周边拉线测量基础表面凹凸度不应超过25mm。
罐底边缘板之间为对接连接,下面加垫板。中幅板之间采用搭接。
(2)罐底预制
测量部位
允许偏差(mm)
长度AB、CD
±2
对角线之差AD—BC
≤3
宽度AC、BD、EF
±2
主要是弓形边缘板和中幅边缘板的切割。罐底中幅板和罐底边缘板采用净料预制技术,采用半自动火焰切割机切割。(边缘板可以预留一块毛料)。所有中腹板、边缘板下第一块料时应经过项目部技术组检验合格后方可下料,并以此料做样板再下其他相同的料。下完的料应用油漆笔按图纸的排版号进行标注。
e) 底圈壁板与罐底边缘板之间的角焊缝。
其它构件及附属设备的安装
安装开孔接管,应保证和罐体轴线平行或垂直,接管法兰应保证水平或垂直,螺栓孔的分布应跨中。
所有配件及附属设备的开孔、接管、垫板,应在贮罐总体试验前安装完毕,并对开孔补强圈通以压缩空气进行气密性试验。
安装量油管、液位测量管时,必须保证其垂直度偏差不大于±5mm。
1.
工程概述
本方案适用于3000m3内浮顶油罐的现场预制、组装。
储罐规格如下表:
序号
名称
内径
材料
重量(公斤)
备注
1
3000m3内浮顶罐
Φ18000
Q235-B
84945
铝浮盘重约吨
编制依据
GB50128-2005 《立式圆筒形钢制焊接油罐施工及验收规范》。
SH/T3530-2001 《石油化工立式圆筒形钢制储罐施工工艺标准》。
K1--风载荷系数,一般可取
K时,抱杆数量n按以下原则确定
①n0≥G总/8
②n0≥Dπ/4
式中:D--储罐直径
取上两式中n0较大者,由此确定抱杆数量n
抱杆总高度H的确定
抱杆有效高度H1应大于最宽一带壁板与提升用倒链最小长度二者之和,且应保证最宽一带壁板提升到位后,倒链受力中心线与抱杆中心线之夹角不大于30°
(2) 在临时支架上,划出每块顶板的位置线,并焊上组装挡板。
(3) 组装纵向筋和环向筋。
(4) 拱顶组装时,在轴线对称位置上,先组装四块预制拱顶板,调整后定位好,再组装其余拱顶板,并调整搭接宽度,搭接宽度允许偏差为±5mm。先焊接拱顶内侧间断焊缝。最后焊接拱顶板外部搭接角焊缝。
(5)安装拱顶中心顶板,透光孔、人孔、平台及护栏等。
(2)工程所用材料,均要有合格的质量证明书。若对材质合格证明书或货物有疑问时须进行复验,无合格证的材料不得使用。检查材料的表面质量,表面应无严重锈蚀、损伤及表面裂纹、分层、重皮等缺陷。
(3)做好基础检查验收工作,基础应符合设计和规范要求,并结合土建交工资料进行检查和验收,做好检查验收记录。基础验收合格并经业主同意方可进行罐底的施工。
4.
5.
5.1底板预制
(1)罐底排版
底板预制前应绘制排版图,并应符合下列要求:
底板排板直径应比设计直径大~2/1000。
罐底由中幅板和边缘板组成,边缘板的径向宽度、在罐壁内侧至罐底搭接缝之间
不得小于700mm,伸出罐壁外侧不得小于50mm。并应在圆周方向均匀布置。
底板任意相邻焊缝之间的距离应大于200mm。
当δ>10mm时,错边量≤δ/10,且≤ mm。
b) 对接环缝错边量:当上圈板δ<8mm时,错边量<。
当上圈板δ≥8mm时,错边量≤δ/5,且≤2mm。
c)罐壁的铅垂允许偏差,不应大于3mm。
罐壁焊接顺序:
a) 围板组装采用点焊固定;
b) 围板外侧纵缝焊接;
c) 罐体提升后,纵缝内侧分段退焊;
d) 环缝应在上、下两圈壁板的纵缝焊完后进行,焊工对称均匀分布,沿同一方向分段退焊;
直线度
AC、BD


AB、CD
≤1
≤1
壁板尺寸测量部位图:
A E B
C F D
(4)钢板的切割要求:δ=6mm厚的壁板必须用等离子半自动切割机进行切割,人工打磨坡口;δ≥8mm厚的钢板采用半自动气割机进行切割。钢板在切割时必须放在制作好的临时胎架上进行切割,(最好准备两组胎架)。胎架制作图如下。
(5)钢板的滚圆要求:
(6)罐顶板所有接缝在上表面进行焊接,并为连续满角焊。顶板焊接成形后,用弧
形样板检查,间隙不得大于15mm。
罐壁组装
罐体组装时加胀圈,将抱杆安装、固定好。
抱杆安装示意如下图。
起重量G的确定
计算所需抱杆之前,应确定最大起重量G(吨)
G=G0X(1+K1+K2)
式中:G0--为储罐除底板外所需提升的最大重量,包括罐顶、 罐壁、提升过程中已安装的附件及组对用涨圈等全部重量的总和
成形后的卷板应放在事先制作好的、与罐体同曲率的胎具上,并将两边垫好、固定,以防变形或损坏。
顶板预制
拱顶板预制前应绘制排版图,并应符合下列要求:
顶板任意相邻焊缝的间距,不得小于200mm。
拱顶的顶板下料后,宜在胎具上拼装成形,胎具制作成与顶板的拱型方向正好相反,
然后将顶板放在胎具上,将加强筋焊在顶板上,焊好后脱胎,并用弧形板检查,
罐底板铺设顺序为:先铺设边缘板,然后铺中幅心板,中幅板铺设时应自中心向外,注意确保搭接量。
底板拼成整体,点焊定位,点焊长度30~50mm,间隔300~500mm,点焊顺序按执行。但长焊缝尽量用卡具固定,或在能定位的情况下尽量减少定位焊的的数量。待短焊缝焊完之后再进行加固。
底板焊接顺序
底板焊接应采用收缩变形最小的焊接顺序进行焊接;尽量确保罐底焊后趋于平整;
3.3材料的保管:大件在漏天存放时应摆放整齐,尤其是钢板摆放时地面应平整并用枕木垫高,钢板垫高时应保持表面平整,不翘头、不塌腰、不扭曲。在潮湿的环境里应用苫布遮盖。小件应放在仓库进行保管,重要部件应有专人保管。所有材料应用标牌注明材质、规格。
3.4材料的入库、发放管理:材料验收合格后应及时由库管用电脑入库上帐,发放时应凭施工方管理人员签字及项目部技术组签字后的材料领用单进行发放。
基础锥面坡度:由周边坡向中心,坡度为15‰。
清理基础表面的杂物、废料。
基础验收后,应在基础上按图纸的要求,划出纵横中心线及底板圆线,罐底中心应与基础中心重合。
罐底板的铺设与焊接
基础验收合格后,将底板下表面按要求涂环氧煤沥青漆,每块底板边缘50mm不涂。才能开始底板铺设。
底板铺设前,应在基础上划出十字中心线,按排版图由中心向四周铺设中幅板和边缘板。
3.
3.1材料的采购应根据储罐的排版图合理采购材料,既要考虑到缩短施工时间,节约施工材料,节省人力资源,又要考虑到施工的难易程度和施工质量控制。材料供应厂家应是国家级大型企业、全国知名企业。
3.2材料入场后应按照相关的国家规范进行验收。尤其是钢板的验收必须严格按照GB/709-2006进行验收,钢板的外形几何尺寸、不平整度、钢板的外观、厚薄、短面的变形情况、锈蚀情况进行检查。
a) 先焊接中幅板的短焊缝;
b) 焊接中幅板的长焊缝,由中心向外分段退焊;
C)焊接边缘板的对接缝,隔缝跳焊;
d) 罐体倒装完毕后,焊接底圈壁板与边缘板的环形角焊缝;
e) 最后焊接罐底中幅板和边缘板的搭接焊缝。
底板铺设焊接图:
罐壁第一带板组焊
注:~节中的“第一带板”,指最高处的一圈板,其余类推。
在底板边缘板上,每隔3~4米安放一个高80~100mm的支墩,支墩找平后在支墩上划出罐体内直径组装圆周线,并在罐内壁组装圆周线上焊上角钢挡块,以便提升壁板就位协助找圆。
上数第三带壁板围在罐体外,并在罐外施焊纵缝,留一道纵缝活口,用倒链封闭,纵缝外侧焊完后,用倒链控制提升罐体,组对环焊缝,每带壁板环缝采用涨圈下移法进行对接。如此往下组装,其它各带壁板每组装一带做好一次检查记录,直到最下一带壁板与底板组焊。
