塔机顶升加节安装方案(正式)

合集下载

塔机顶升加节安装方案

塔机顶升加节安装方案

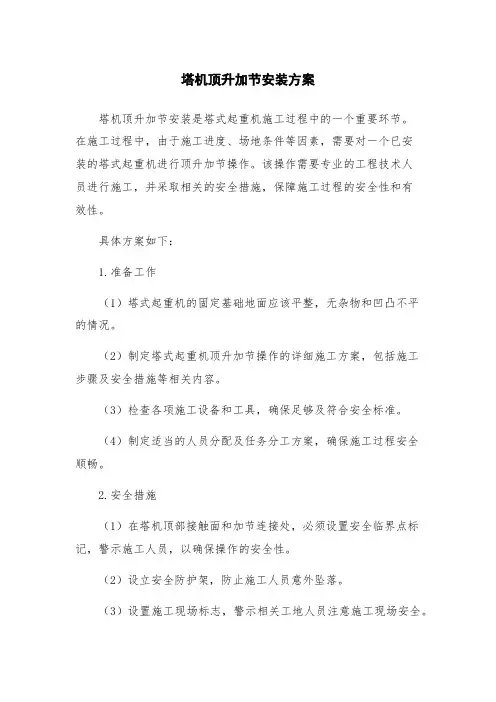

塔机顶升加节安装方案塔机顶升加节安装是塔式起重机施工过程中的一个重要环节。

在施工过程中,由于施工进度、场地条件等因素,需要对一个已安装的塔式起重机进行顶升加节操作。

该操作需要专业的工程技术人员进行施工,并采取相关的安全措施,保障施工过程的安全性和有效性。

具体方案如下:1.准备工作(1)塔式起重机的固定基础地面应该平整,无杂物和凹凸不平的情况。

(2)制定塔式起重机顶升加节操作的详细施工方案,包括施工步骤及安全措施等相关内容。

(3)检查各项施工设备和工具,确保足够及符合安全标准。

(4)制定适当的人员分配及任务分工方案,确保施工过程安全顺畅。

2.安全措施(1)在塔机顶部接触面和加节连接处,必须设置安全临界点标记,警示施工人员,以确保操作的安全性。

(2)设立安全防护架,防止施工人员意外坠落。

(3)设置施工现场标志,警示相关工地人员注意施工现场安全。

3.加装过程(1)将塔机前支腿同时垂直下降,使其悬空状态。

(2)将台车固定在基础上。

(3)将塔机顶部设置为承载加节的车架。

(4)将新加的级别加到原有的顶部cc4125,并将它们固定。

(5)存在轮廓问题的塔机顶升加节,如顶部有设备、管道等,需对施工过程中的阻挡物采取适当措施,如加装保护盖,确保操作的安全性。

(6)进行试运转,确保塔机顶升加节系统正常工作。

4.注意事项(1)在施工过程中,必须有足够的人员值守,保持现场疏通,注意安全。

(2)在顶升加节过程中,应有专业工程技术人员指挥和监管,确保施工质量及操作安全。

(3)施工现场必须严格遵守安全操作规程,做到“安全第一”。

(4)在施工过程中,要持续关注环境变化及天气状况,及时调整施工计划,确保施工进度及安全。

总之,塔机顶升加节的施工过程,需要认真制定完善的方案及遵循严格的安全操作规程。

只有这样,才能保证施工安全、有效、高效完成。

3、塔吊顶升加节方案

3、塔吊顶升加节方案

塔吊顶升加节方案编制人:徐小惠审核人:张民塔吊顶升加节方案工程概况:齐河三发·名士华10#楼,位于德州市齐河县齐鲁大街与经三路交叉口西南,本单体工程地下2层,地上18层,建筑高度为52.8m,采用QTZ40式塔吊。

塔吊初次安装高度30m,为满足工程需要,现进行1次顶升,预计加节 4 节,10m,附着安装在6层。

编制依据:建筑施工塔式起重机安装、使用、拆卸安全技术规程(JGJ196-2010)操作人员:安装方案:一、附着架:附着架是由四个撑杆和一个环梁组成,它主要是把塔机和建筑物固定在一起,起着依附作用,使用时环梁套在标准节上,四根撑杆通过撑杆端部的大耳环与建筑物附着处和环梁铰接,四根撑杆应保持在同一水平内,本塔机附着架按塔机中心与建筑物外沿距离为3.5m设计的。

注意:如果在使用过程中,不能按要求预埋附着点或打混凝土基础,则必须重新设计附着杆,严禁在没有计算的情况下加长或缩短撑杆的长度及随便更改预埋点的位置,否则可能发生人身及设备安全事故。

二、附着架的安装与使用(一)附着架的准备和检查:1.检查环梁、撑杆及大、小耳等构件应无变形、开焊、裂纹,附着撑杆长度符合要求,螺栓、销轴顶块等紧固件齐全,并将各件吊到塔机附近处。

2.检查建筑物上附着点的强度应满足附着的技术要求,结构尺寸符合安装要求,附着点混凝土结构设计图纸应存底备查。

3.附着点的高度是否符合要求。

(二)附着的安装:注意:在安装附着装置前,可以将塔机的临时悬高增大到34m,但在顶升完毕后,必须立刻安装附着并调整好后,才能投入正常使用。

风速大于4级时严禁顶升及安装附着。

1.在须附着处的塔身上搭好脚手架以及作业平台;2.将环梁提升到附着点的位置包括在塔身外,然后用16条M24*70高强度(8.8级)螺栓(预紧扭矩260N·M)把环梁连城一体。

3.拧紧螺栓(拧紧扭矩为160N·M)将顶块顶紧塔身标准节的外皮。

4.将撑杆与大、小耳、锁母、调整螺栓等件在地面上连接好。

塔机顶升加节安装方案0802-04

塔机顶升加节安装方案0802-04

QTZ80(TC5613-6)塔式起重机顶升加节方案一、工程概况:1、工程名称:旗丰供应链电子配送中心仓库一、二、三2、工程地点:深圳市龙岗区南湾街道3、总承包单位:深圳市建筑工程股份有限公司4、设备信息:制造单位长沙中联重机科技发展股份有限公司塔式起重机附墙加节内容产权单位深圳市建瀛机械设备租赁有限公司检测前安装初始高度米出厂日期2010年03月22日产权备案号粤BC-T02279检测后附墙加节前高度米检测后附墙加节后高度米出厂编号02027546 规格型号QTZ80(TC5613-6)附墙数量 1道附墙检测后加节数量个标准节二、现场顶升具体情况说明:1、仓库一塔吊现为39.2米高度状态,为满足施工进度需要,将仓库二塔吊在六层设置一道附墙,地面与附墙高度位置在24.6米,设置好附墙顶升9个标准节后高度为64.4米,顶升后高度满足规范要求。

2、且保持比仓库三高于两个标准节高度,仓库三保持比仓库二高于两个标准节高度,现场三台塔吊满足碰撞措施规范要求。

三、安装技术措施:总负责人组织全体作业人员学习加节安装方案,进行安全技术交底,落实每项工作。

1、加节安装作业前,组织学习加节安装安全技术方案,对安装人员进行安全技术方案交底,对各项工作内容、技术要求、安全措施及注意事项进行单独交底。

2、作业人员必须经过培训考核合格,起重工及电工要持证上岗;进入作业现场必须戴安全帽,高空作业时系好安全带,穿防滑鞋,冬季、雨季应采取防滑措施。

3、安装作业区[5-10]米范围内应设安全警戒线,工地派专人把守。

非有关人员不得进入警戒线。

4、安装作业人员工作岗位明确,作业职责清楚,既要坚守岗位,又要互相配合,自觉遵守安全操作规程及安全技术措施规定,集中精力,全神贯注地工作。

5、油泵、顶升横梁、爬爪应由专人操作,职责明确,并相互监督、协调。

安装螺栓(帽)时,铁锤与扳手要握牢,防止螺杆、螺帽、榔头、扳手等物件高空坠落,使用铁锤应由熟练人承担作业。

塔吊安装、顶升加节及拆除专项方案

塔吊安装、顶升加节及拆除专项方案

目录一、工程概况.............................................................................................................................................- 1 -1.1:建筑概况...................................................................................................................................- 1 -二、编制依据.............................................................................................................................................- 1 -三、塔机概况.............................................................................................................................................- 2 -3.1 设备信息.....................................................................................................................................- 2 -3.2 设备性能参数.............................................................................................................................- 2 -四、安装前的准备.....................................................................................................................................- 2 -4.1塔吊安装前的检查验收...............................................................................................................- 2 -4.2场地准备.......................................................................................................................................- 2 -五、安装拆除工具准备.............................................................................................................................- 4 -六、安装拆除程序.....................................................................................................................................- 5 -七、安装拆除作业过程中安全措施和注意事项 .....................................................................................- 7 -八、安全措施.............................................................................................................................................- 9 -九、塔机安装完毕后的检查和试运转...................................................................................................- 10 -十、塔机顶升......................................................................................................................................... - 11 -10.1塔机顶升作业过程................................................................................................................... - 11 -10.2塔机顶升过程中的操作规程................................................................................................... - 11 - 十一、使用中的安全措施与操作.........................................................................................................- 12 - 十二、汽车吊的操作规程.......................................................................................................................- 13 - 十三、40T汽车起重机行驶状态主要技术参数表.................................................................................- 15 - 十四、塔吊基础计算书...........................................................................................................................- 16 -一、工程概况1.1:建筑概况本工程建筑概况二、编制依据2.1《质量环境职业健康安全管理手册与体系程序》2.2《起重机械安全规程》GB6067-20052.3《起重设备安装工程施工及验收规范》GB50278-20112.4《塔式起重机技术条件》 GB/T9462-20112.5《塔式起重机检验规则》 GB10057-2001DB11611-2008施工现场塔式起重机检验规则2.6《建筑机械使用安全技术规程》JGJ33-20112.7《QTZ80(TCT5510-6G)塔式起重机使用说明书》2.8 公司重大危险因素清单/环境因素管理方案、控制程序2.9 公司及其他单位以往发生的事故经验教训2.10《建筑桩基技术规范》JGJ 94-2008根据本工程需要,本次安装塔机QTZ50(TCT5008),臂长50米。

顶升加节、附着方案

顶升加节、附着方案

塔机顶升、加节方案附着建筑的加高,塔机须顶升、加节,塔机的起重臂与建筑物或外架最高点保持10米高。

一、顶升、加节前的准备1、检查液压泵站的液压油的质量和油量是否符合要求,电器线路是否正常;2、清理好各个塔身节,在塔身节连接套内涂上黄油,将待顶升加高用的标准节在塔机引进架的方向排成一排,这样能使塔机在整个顶升加节过程中不用回转机构;3、放松电缆长度略大于总的顶升高度,并紧固好电缆;4、将起重臂旋转至爬升架前方,平衡臂处于爬升架的后方;5、在引进平台上准备好引进滚轮,爬升架平台上准备好塔身高强度螺栓;6、塔机配平前,必须先将载重小车运行并吊起一节标准节,然后拆除下支座,四个支腿与标准节连接螺栓;7、将液压顶升系统操作杆推至顶升方向,使爬升架升至下支座支腿刚刚脱离塔身的主弦杆的位置;8、通过检验下支座支腿与塔身主弦杆是否在一条垂直线上,并观察爬升架8个导轮与塔身主弦杆间隙是基本相同来检查塔机是否平衡,略微调整载重小车的配平位置直至平衡,使得塔机上部重心落在顶升油缸梁的位置;9、操纵液压系统使爬升架下架,连接好下支座和塔身间的直接螺栓;10、将一节标准节吊至顶升爬升架引进横梁的正上方,在标准节下端装上四只引进滚轮,缓慢落下吊钩,使装在标准节上的引进滚轮比较合适地落在引进横梁上,然后摘下吊钩;11、再吊一节标准节载重下车开至顶升平衡位置;12、使用回转机构上的回转制动器,将塔机上部机构处于制动状态;13、卸下塔身顶部与下支座连接的8个高强度螺栓;14、开动液压顶升系统,使油缸活塞杆伸出,将顶升横梁两端的销轴放入距顶升横梁最近的塔身节踏步的圆弧槽内并顶紧(要设专人负责观察顶升横;梁两端销轴都必须放在踏步圆弧槽内),确认无误后继续顶升,将爬升架及其以上部分顶起1 0~5 0mm时停止,检查顶升横梁等爬升架传动部件是否有异响、变形,油缸活塞杆是否有自动回缩等异常现象,确认正常后,继续顶升;顶起略超过半个塔身节高度并使爬升架上的活动爬爪滑过一对踏步并自动复位后,停止顶升,并回缩油缸,使活动爬爪搁在顶升横梁所顶踏步的上一对踏步上。

K80115塔机顶升加节方案

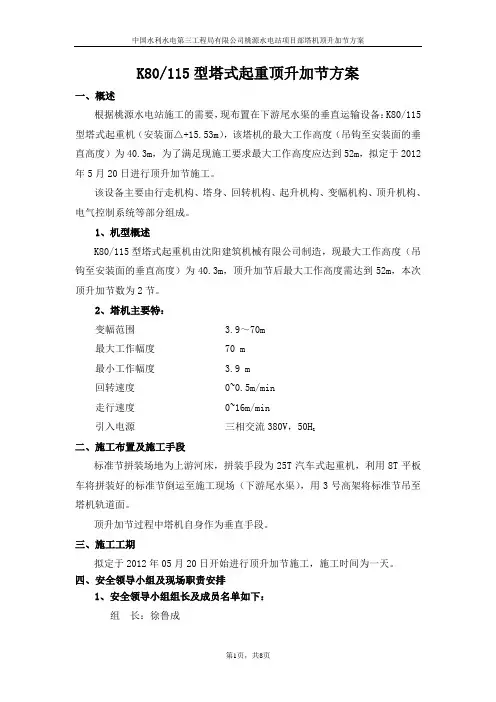

K80115塔机顶升加节方案

K80/115型塔式起重顶升加节方案一、概述根据桃源水电站施工的需要,现布置在下游尾水渠的垂直运输设备:K80/115型塔式起重机(安装面△+15.53m),该塔机的最大工作高度(吊钩至安装面的垂直高度)为40.3m,为了满足现施工要求最大工作高度应达到52m,拟定于2012年5月20日进行顶升加节施工。

该设备主要由行走机构、塔身、回转机构、起升机构、变幅机构、顶升机构、电气控制系统等部分组成。

1、机型概述K80/115型塔式起重机由沈阳建筑机械有限公司制造,现最大工作高度(吊钩至安装面的垂直高度)为40.3m,顶升加节后最大工作高度需达到52m,本次顶升加节数为2节。

2、塔机主要特:变幅范围 3.9~70m最大工作幅度 70 m最小工作幅度 3.9 m回转速度 0~0.5m/min走行速度 0~16m/min引入电源三相交流380V,50HZ二、施工布置及施工手段标准节拼装场地为上游河床,拼装手段为25T汽车式起重机,利用8T平板车将拼装好的标准节倒运至施工现场(下游尾水渠),用3号高架将标准节吊至塔机轨道面。

顶升加节过程中塔机自身作为垂直手段。

三、施工工期拟定于2012年05月20日开始进行顶升加节施工,施工时间为一天。

四、安全领导小组及现场职责安排1、安全领导小组组长及成员名单如下:组长:徐鲁成副组长:王军张忠民朱跃华孙细安成员:赵黎峡李富根黄宝成刘成杰巴小宁王小孟吕石军2、安全领导小组成员现场职责安排如下:现场施工负责人:黄宝成现场安全监督总负责:张忠民施工区域安全警戒总负责:李富根现场总协调:巴小宁机械设备安全总负责:王小孟五、顶升加节施工方案1、顶升前准备塔机顶升加节必须在风力小于13m/s的情况下进行,加节过程中若遇大风,必须立即停止工作,加节前必须将油缸及泵站就位,检查油缸及右路接头无泄漏。

接通电源,调整好顶升速度和油压。

将正常起吊的吊钩卸下,安装上专门用于加节的扁钩,准备好用于吊装标准塔身节的吊具。

建筑塔吊附墙顶升加节方案

建筑塔吊附墙顶升加节方案

建筑塔吊附墙顶升加节方案建筑塔吊是建筑工地上常见的起重设备,它能够提供稳定的起重作业效果。

在一些特殊情况下,为了满足工地需要,需要对建筑塔吊进行附墙和顶升加节。

附墙是指将建筑塔吊与建筑物的墙面结合起来,使塔吊更加稳固,并提供更大的作业范围。

顶升加节是指在现有的建筑塔吊的顶部增加节,以增加其高度,使其能够适应更高的建筑需求。

首先,进行建筑塔吊附墙,需要对建筑物的墙面进行加固。

首先,在墙面上安装临时支承,以防止墙面受到拉力过大而产生裂缝。

然后,根据需要,选择合适的固定方式。

一种常见的方式是使用膨胀螺栓将塔吊的底座固定在墙体上。

此外,还可以使用专用的连接件将建筑塔吊与建筑物的结构进行连接,以增加稳定性。

在进行附墙时,需要根据实际情况进行计算,确保塔吊与建筑物的结合点具有足够的强度和稳定性。

其次,进行建筑塔吊顶升加节需要先行规划。

首先,根据建筑高度的需求,计算出所需增加的高度。

然后,选择合适的增高方式。

常见的增高方式有两种:一种是直接在塔吊顶部增加一个或多个节,以增加高度;另一种是使用附加设备,如顶升机构等,将塔吊整体提升到所需高度。

对于较小的高度变化,可以选择直接增加节的方式。

对于较大高度变化,需要使用顶升机构进行增高,这需要在塔吊底座和塔吊本体之间加入顶升设备。

在进行建筑塔吊的顶升加节时,需要特别注意安全。

首先,需要确保塔吊底座的稳定性。

在进行顶升时,必须使用专用的顶升设备,并确保设备的质量和性能符合要求。

其次,在进行顶升时,需要进行详细的计算和分析,确保塔吊的各个部件的受力状态正常,并采取相应的安全措施。

另外,在进行顶升时,需要进行全面的检查和测试,确保顶升设备和塔吊的正常工作。

总结起来,建筑塔吊的附墙和顶升加节是建筑工地中常见的工程需求。

在进行附墙和顶升时,需要进行详细的规划和计算,并且要注重安全,确保工作的稳定性和安全性。

只有在充分考虑工地的实际需求和安全要求的情况下,才能顺利完成建筑塔吊的附墙和顶升加节工作。

塔机顶升加节安装方案范本(二篇)

塔机顶升加节安装方案范本(二篇)

塔机顶升加节安装方案范本一、将起重臂旋转至引入塔身标准节的方向,即起重臂位于起升横梁的正上方,使回转机构制动,吊臂不能回转。

如要加几个标准节,就把要加的几个标准节一个个依次排列在起重臂下;二、调整好套架导轮和塔身之间的间隙,以3~___mm为宜,放松电缆的长度,使之略大于总的顶升高度。

用吊钩吊起一个标准节,放到___在下转台下部的引进梁中的引进小车上。

吊钩再吊起一个标准节上升至最高处,移动小车位置(小车约在回转中心___m处),使得塔机套架以上部分的重心落在顶升油缸上铰点的位置上。

实际操作时,观察套架四角的导向轮基本上与塔吊标准节、主顶杆脱开时,既为理想位置。

然后卸下下转台与标准节相联的八个高强度联结螺栓,并检查爬爪是否影响爬升;三、将顶升横梁放在塔吊的踏步上,开动液压系统,使活塞杆全部伸出后,稍微缩回活塞杆,使爬爪搁在塔身的踏步上。

接着活塞杆全部缩回,重新使顶升横梁放到塔吊上一级踏步上,再次全部伸出活塞杆,此时塔吊上方恰好是一个能装好标准节的空间;四、拉动引进小车,把标准节引至塔身的正上方,对准标准节的螺栓联结孔,缩回活塞杆至上下标准节时,用高强度螺栓把上下标准节联系起来;五、调整活塞杆的伸缩长度,用高强度螺栓将下转台与标准节联系起来;六、以上为一次标准节的加节过程,若需要连续加节,可重复上述过程,在___完___节标准节后,必须___下部的四根斜撑,并调整使之均匀受力,这样塔机才能吊装作业;七、顶升加节过程中的注意事项:1、自顶升横梁放在塔身的踏步上至油缸的活塞杆全部伸出,套架上的爬爪搁在踏步上这段过程中,必须认真观察套架相对顶升横梁和塔身的运动情况,有异常情况应立即停止顶升;2、自准备加节,拆除下转台与标准节之间的高强度连接螺栓,到加节完毕,联结好下转台与标准节之间的高强度螺栓,在这整个过程中,严禁回转起重臂;3、若要连续升几个标准节,则每加一个标准节后,在用塔机起吊一个标准节之前,应把塔机下转台与标准节之间的高强度螺栓联结上,可不完全拧紧;4、所加标准节有踏步板的一面应对准;5、塔机加节完毕,应使套架上所有导轮主横杆外表面,并检查塔身与标准节各接头间高强度螺栓的你拧紧情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编订:__________________
单位:__________________
时间:__________________
塔机顶升加节安装方案
(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-7173-50 塔机顶升加节安装方案(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行
具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常
工作或活动达到预期的水平。

下载后就可自由编辑。

一、将起重臂旋转至引入塔身标准节的方向,即起重臂位于起升横梁的正上方,使回转机构制动,吊臂不能回转。

如要加几个标准节,就把要加的几个标准节一个个依次排列在起重臂下;
二、调整好套架导轮和塔身之间的间隙,以
3~5mm为宜,放松电缆的长度,使之略大于总的顶升高度。

用吊钩吊起一个标准节,放到安装在下转台下部的引进梁中的引进小车上。

吊钩再吊起一个标准节上升至最高处,移动小车位置(小车约在回转中心10m 处),使得塔机套架以上部分的重心落在顶升油缸上铰点的位置上。

实际操作时,观察套架四角的导向轮基本上与塔吊标准节、主顶杆脱开时,既为理想位置。

然后卸下下转台与标准节相联的八个高强度联结螺栓,并检查爬爪是否影响爬升;
三、将顶升横梁放在塔吊的踏步上,开动液压系统,使活塞杆全部伸出后,稍微缩回活塞杆,使爬爪搁在塔身的踏步上。

接着活塞杆全部缩回,重新使顶升横梁放到塔吊上一级踏步上,再次全部伸出活塞杆,此时塔吊上方恰好是一个能装好标准节的空间;
四、拉动引进小车,把标准节引至塔身的正上方,对准标准节的螺栓联结孔,缩回活塞杆至上下标准节时,用高强度螺栓把上下标准节联系起来;
五、调整活塞杆的伸缩长度,用高强度螺栓将下转台与标准节联系起来;
六、以上为一次标准节的加节过程,若需要连续加节,可重复上述过程,在安装完3节标准节后,必须安装下部的四根斜撑,并调整使之均匀受力,这样塔机才能吊装作业;
七、顶升加节过程中的注意事项:
1、自顶升横梁放在塔身的踏步上至油缸的活塞杆全部伸出,套架上的爬爪搁在踏步上这段过程中,必须认真观察套架相对顶升横梁和塔身的运动情况,
有异常情况应立即停止顶升;
2、自准备加节,拆除下转台与标准节之间的高强度连接螺栓,到加节完毕,联结好下转台与标准节之间的高强度螺栓,在这整个过程中,严禁回转起重臂;
3、若要连续升几个标准节,则每加一个标准节后,在用塔机起吊一个标准节之前,应把塔机下转台与标准节之间的高强度螺栓联结上,可不完全拧紧;
4、所加标准节有踏步板的一面应对准;
5、塔机加节完毕,应使套架上所有导轮主横杆外表面,并检查塔身与标准节各接头间高强度螺栓的你拧紧情况。

在塔机加节完毕后,空载时,回转塔机,使塔机主横杆位于平衡臂的正下方,从上至下把这根主横杆上的所有联结螺栓拧紧,用同样的办法拧紧其它螺栓;
八、安全纪律:
1、严禁违章作业,无证上岗;
2、本次作业由专门负责,总体
安排整个顶升加节过程;
3、作业人员必须戴好安全帽,穿防滑胶鞋,高空作业必须系好安全带;
4、严禁酒后及带病作业;
5、严格遵守施工现场纪律;
6、风力达到6级以上时,严禁作业;
7、升降及必须注意前后保持平衡,4级风以上严禁升降节;
8、作业区严禁其他作业人员同时作业;
9、安装过程中,所有螺栓必须拧紧,所有销轴必须用开口销锁定。
