[安徽]尾矿库主体工程施工组织设计gdo
尾矿库 施工方案

尾矿库施工方案1. 引言尾矿库是存储矿业企业产生的尾矿废料的设施,它在保护环境、确保尾矿废料安全排放方面起着重要作用。
设计和施工一个安全可靠的尾矿库是矿业企业的首要任务。
本文将介绍一种尾矿库的施工方案。
2. 方案概述本方案使用混凝土填筑法构建尾矿库。
具体步骤包括场地准备、基础施工、坝体建造、排水系统安装、防渗设施建设以及样品采集和监测等。
3. 场地准备在施工前,需要对场地进行充分的准备工作。
这包括清理场地上的垃圾和杂物,确保场地平整,并清除一切可能对工程施工产生影响的因素。
4. 基础施工基础施工是尾矿库施工的基础,它包括基坑开挖、地基处理、基础浇筑等步骤。
在基坑开挖阶段,需要根据设计要求准确测量基坑的尺寸,并进行控制爆破或挖掘。
开挖后,是地基处理的关键步骤。
地基处理可以采用填埋和压实等方法,以确保基础的稳定性。
然后进行基础的混凝土浇筑,采用预置钢筋网格作为增强材料。
5. 坝体建造坝体建造是尾矿库施工的核心步骤,它直接决定了尾矿库的稳定性和安全性。
坝体建造需要根据设计要求进行坝体分段施工。
每一段施工包括设备调整、土方开挖、灌浆与压实,以及防渗层施工等步骤。
每一段施工完成后,需要进行严格的质量检查和监测,确保达到设计要求。
6. 排水系统安装尾矿库排水系统的安装对于尾矿库的正常运行和安全排放起着重要作用。
排水系统包括雨水排水和尾矿排水两部分。
雨水排水需要设置雨水收集设施和排水管道,确保雨水及时排出。
而尾矿排水需要设置尾矿收集系统和导流设施,将尾矿排出尾矿库,以防止溢出和渗漏。
7. 防渗设施建设为了减少尾矿库的渗漏,需要建设有效的防渗设施。
这包括设置防渗帷幕、地下排水系统以及人工堆积体等。
防渗帷幕可以采用膜材料、混凝土浇筑或粘土屏障等方式进行施工,以防止水分渗透。
地下排水系统用于收集和排放渗漏的水分。
人工堆积体则用于存储和稳定尾矿废料。
8. 样品采集和监测尾矿库施工完成后,需要进行样品采集和监测工作。
样品采集可以包括土壤、水体和空气等方面的采集,并进行分析。
尾矿库施工组织设计

6.2 施工进度计划 (14)6.3 施工进度保证措施 (14)6.4 工期承诺 (17)第七章主要工程施工方案 (18)7.1 施工测量 (18)7.2 围堰截水 (20)7.3 初期坝施工方案 (21)第八章季节性施工技术措施 (29)8.1 管理措施 (29)8.2 冬季施工措施 (29)8.3 雨季施工措施···············错误!未定义书签。
第九章物资设备管理·············错误!未定义书签。
9.1 施工机械设备管理·············错误!未定义书签。
9.2 材料管理·················错误!未定义书签。
第十章工程技术管理·············错误!未定义书签。
10.1 技术管理体系及岗位职责·········错误!未定义书签。
10.2 资源配备················错误!未定义书签。
尾矿库工程施工组织设计方案

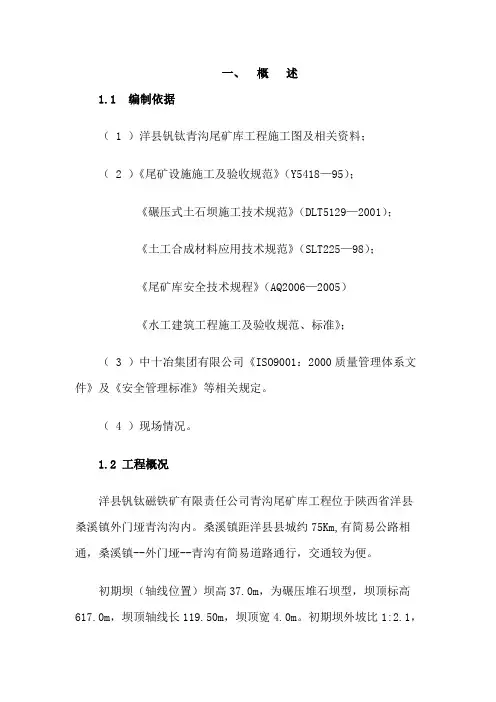

一、概述1.1编制依据( 1 )洋县钒钛青沟尾矿库工程施工图及相关资料;( 2 )《尾矿设施施工及验收规范》(Y5418—95);《碾压式土石坝施工技术规范》(DLT5129—2001);《土工合成材料应用技术规范》(SLT225—98);《尾矿库安全技术规程》(AQ2006—2005)《水工建筑工程施工及验收规范、标准》;( 3 )中十冶集团有限公司《ISO9001:2000质量管理体系文件》及《安全管理标准》等相关规定。
( 4 )现场情况。
1.2 工程概况洋县钒钛磁铁矿有限责任公司青沟尾矿库工程位于陕西省洋县桑溪镇外门垭青沟沟内。
桑溪镇距洋县县城约75Km,有简易公路相通,桑溪镇--外门垭--青沟有简易道路通行,交通较为便。
初期坝(轴线位置)坝高37.0m,为碾压堆石坝型,坝顶标高617.0m,坝顶轴线长119.50m,坝顶宽4.0m。
初期坝外坡比1:2.1,内坡比1:1.68,内、外坡在标高605.0m和593.0m均设有马道,内坡马道宽1.2m,外坡马道宽2.0m,内、外坡采用0.3m厚干砌石面层护坡。
排洪系统工程:自上而下分别设3#排洪井(竖井)、2#排洪井(竖井)、1#排洪井、2#、1#排洪支洞、排洪隧洞、消力池。
3#、2#竖井直径5m,3#、2#竖井深16.5m、11.0m,1#、2#井架高18.0m,1#井内径3.0m,3#、2#井架内径6.0m,3#井架高36m。
1#、2#支洞和隧洞为城门洞型,1#支洞B×H=2.0×2.5m,长98.89m,2#支洞B×H=3.5×4.0m,长124.6m,隧洞B×H=3.5×4.0m,长960.9m。
均为钢筋混凝土结构。
1.3 工作范围工程主要范围包括初期坝、排洪系统工程和甲方安排的其他工作。
1.4 主要工程量主要工程量一览表1.5 施工要求工期要求:总工期四个月,2012年6月30日前确保工程竣工。
尾矿库施工组织设计

四川鑫源矿业呷村矿新增尾矿库工程施工组织设计编制人:审核人:审批人:北京首钢矿山建设工程有限责任公司目录第一章工程概况 ...................................................................................1.1工程简介.............................................................................................................1.2工程概况:.........................................................................................................1.3现场条件和周围环境.........................................................................................1.4承包范围.............................................................................................................1.5编制依据............................................................................................................. 第二章施工部署 .....................................................................................2.1项目经理部组织机构...............................................................................................2.2项目管理人员配备及职责.......................................................................................2.3分部、分项工程劳动力配备计划...........................................................................2.4分阶段劳动力配备计划...........................................................................................2.5主要施工机械设备配置计划...................................................................................2.6主要测量实验检测设备配置计划........................................................................... 第三章施工总平面布置...........................................................................3.1临时设施...................................................................................................................3.2临时用水、用电.......................................................................................................3.3施工道路及现场排水...............................................................................................3.4施工总平面图........................................................................................................... 第四章施工进度计划 ..............................................................................4.1施工项目划分及施工顺序.......................................................................................4.2施工进度计划........................................................................................................... 第五章主要工程施工方法.......................................................................5.1 工程施工技术要求:..............................................................................................5.2施工准备...................................................................................................................5.3主要工程施工顺序安排...........................................................................................5.4主要分部分项工程施工方法...................................................................................5.5雨季施工措施........................................................................................................... 第六章工程质量管理及技术措施...........................................................6.1质量管理体系...........................................................................................................6.1.2各岗位职责...........................................................................................................6.2关键部位质量控制措施...........................................................................................6.3培训管理制度...........................................................................................................6.4施工新工艺...............................................................................................................6.5材料取样、送检管理...............................................................................................6.6分部分项验收步骤及管理办法...............................................................................6.7质量目标奖罚管理................................................................................................... 第七章安全文明施工技术组织措施 .......................................................7.1安全管理体系...........................................................................................................7.2现场专职安全员及特殊作业人员配备...................................................................7.3拟投入现场的各种安全设备设施...........................................................................7.4分部分项工程安全防护措施...................................................................................7.5大、中型施工机械管理...........................................................................................7.6文明施工技术组织措施........................................................................................... 第八章确保工期的技术组织措施...........................................................8.1进度计划的编制及控制措施...................................................................................8.2合理安排交叉流水作业...........................................................................................8.3各种施工资源的调配............................................................................................... 第九章、施工成本的措施.........................................................................第一章工程概况1.1工程简介工程名称:四川鑫源矿业呷村矿新增尾矿库工程建设单位:四川鑫源矿业有限责任公司建设地点:四川鑫源矿业有限责任公司呷村矿区。
尾矿库工程施工项目施工组织设计

尾矿库工程施工项目施工组织设计此文档word版本下载后可任意编辑修改目录第一章总体概述第二章项目经理部组成人员第三章工程质量保证措施第四章安全生产保证措施第五章工期保证措施及劳动力安排计划第六章施工方案第七章施工总平面布置图、施工进度表或施工网络图第八章文明施工及环境保护措施第九章其他内容附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附表七项目管理机构第一章总体概述第一节工程概况工程名称:某某化工有限公司商洛氟硅化工一期项目二标段杨斜尾矿库工程施工建设地点:某某省商洛市商州区杨斜镇、洛南县高耀镇工期:180日历天(具体开工日期以业主下发的开工令为准)建设单位:某某化工有限公司项目概况:杨斜尾矿库位于商州区杨斜镇林华村铁铜沟内,设计为透水堆石坝堆石坝初期坝,尾矿库等级为Ⅲ级,初期坝顶高程1044.0m,坝高24.43m,可形成总库容170×104m³。
工程范围:尾矿库工程施工,包括尾矿初期坝(透水堆石坝)、库区防洪排水系统、拦水坝以上排洪系统、观测设施、回水系统等设施建设及通过行政主管部门的竣工验收第二节编制依据、编制原则一、编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1.某某化工有限公司商洛氟硅化工一期项目杨斜尾矿库工程施工招标文件、设计图纸及答疑。
2.本工程现场踏勘考察情况。
3.我公司施工过类似工程的技术经验资料和有关技术新成果等。
4.我公司可投入工程的施工技术力量、机械设备、资金实力。
二、编制原则1.认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序。
尾矿库施工组织设计方案(两篇)2024

引言:尾矿库施工组织设计方案是指依据尾矿库工程的设计文件,在尾矿库建设过程中,根据工程实际情况,制定施工组织设计方案,明确施工进度、施工方法、施工工艺等内容。
本文将详细阐述尾矿库施工组织设计方案的相关内容,以确保尾矿库工程的安全和顺利进行。
概述:尾矿库施工组织设计方案作为尾矿库建设的重要文件,对于保证工程品质、提高施工效率具有至关重要的作用。
本文将从施工进度、施工方法、施工工艺等方面进行论述,并具体介绍每个方面的小点。
正文内容:一、施工进度1. 工程开工准备阶段- 确定工期和施工周期- 制定工程进度计划表- 配置施工人员和设备2. 地基处理阶段- 进行土质勘察和测试- 细化地基处理方案- 制定地基处理进度计划3. 堆筑坝体阶段- 选择合适的堆筑材料- 制定堆筑坝体进度计划- 控制施工质量,确保坝体稳定4. 溢流与排水体系阶段- 设计合理的溢流与排水系统- 安装溢流管道和泄洪设施- 加强尾矿库防渗措施5. 尾矿库围护结构阶段- 制定围护结构施工方案- 确定围护结构材料及施工技术- 加强围护结构质量监控二、施工方法1. 坝体均匀性控制- 合理安排堆筑队伍- 严格控制堆筑质量- 使用现代化的堆筑方法2. 堆筑材料的选择- 选择符合规定的均质尾矿材料- 控制尾矿材料的含水率- 保证材料的均匀性和稳定性3. 施工现场管理- 划定施工区域边界- 安排合理的施工人员和设备- 加强安全管理和质量监督4. 沉降调控- 制定沉降观测方案- 加强沉降监测和处理- 采取相应的措施控制沉降速度5. 坝体抗滑安全- 进行坝体抗滑稳定分析- 增加坝体的稳定性- 加强灌浆和护坡措施三、施工工艺1. 地基处理工艺- 制定地基处理工艺流程- 执行工艺,包括排水、填筑、夯实等- 控制地基处理的质量和效果2. 坝体堆筑工艺- 制定坝体堆筑工艺流程- 确定堆筑层次和均匀度要求- 控制堆筑工艺的质量3. 围护结构施工工艺- 制定围护结构施工工艺流程- 确定施工顺序和方法- 加强围护结构质量监控4. 溢流与排水体系工艺- 设计溢流与排水体系工艺流程- 安装溢流管道和泄洪设施- 加强防渗措施5. 稳定处理工艺- 制定沉降调控工艺流程- 加强灌浆和护坡工艺- 控制尾矿库的稳定性结论:尾矿库施工组织设计方案对尾矿库工程的顺利进行具有重要影响。
尾矿库工程施工组织设计

尾矿库工程施工组织设计尾矿库工程施工组织设计一、工程概述尾矿库工程是指为处理工矿企业产生的矿石尾矿而建设的库区,旨在对尾矿进行储存和处理,以减少对环境的影响并保护周边水体资源。
本旨在提供尾矿库工程施工组织设计的详细内容。
二、项目背景根据工矿企业生产需求,尾矿库工程的施工组织设计需要考虑以下因素:1. 尾矿产量和质量;2. 尾矿处理技术;3. 施工时间和进度安排;4. 施工人员和设备需求;5. 安全和环境保护要求。
三、施工组织设计内容1. 工程概况本部分需要详细描述尾矿库工程包括工程规模、施工地点、建筑要求、设计图纸等。
2. 施工时间安排根据工期要求和施工进度,详细描述尾矿库工程的施工时间安排,包括工期计划、施工顺序、重点工作节点等。
3. 勘察设计介绍尾矿库工程的勘察设计工作,包括场地勘察、水文地质勘察、地基处理设计等。
4. 施工方案详细描述尾矿库工程的施工方案,包括土方开挖、防渗墙施工、堆筑工艺、排水系统、边坡保护等。
5. 施工组织架构介绍尾矿库工程的施工组织架构,包括施工组织体系、施工管理人员职责和分工、施工班组设置等。
6. 安全管理详细描述尾矿库工程的安全管理措施,包括施工安全制度、安全培训、安全防护措施、应急预案等。
7. 环境保护介绍尾矿库工程的环境保护措施,包括排水处理、废水处理、废弃物管理、环境监测等。
8. 质量控制详细描述尾矿库工程的质量控制要求,包括施工工艺、材料质量、施工质量检验等。
9. 施工设备与材料尾矿库工程所需的施工设备和材料清单,并介绍设备的选用原则和使用方法。
10. 施工费用估算根据工程量和施工条件,对尾矿库工程的施工费用进行详细估算,包括人工费用、设备租赁费用、材料费用等。
附件:本所涉及附件如下:1. 尾矿库工程设计图纸;2. 施工进度计划表;3. 施工组织架构图;4. 安全防护设施布置图;5. 环境保护监测报告。
法律名词及注释:1. 矿石尾矿:指工矿企业产生的矿石经过选矿过程后剩余的废料。
末煤储煤场施工组织设计

末煤储煤场施工组织设计1. 引言在末煤矿进行煤炭生产过程中,储煤场的建设是一个关键环节。
储煤场的施工组织设计对于保证施工质量、提高工作效率具有重要作用。
本文档将对末煤储煤场施工组织设计进行详细阐述,并提供相应的施工组织设计方案。
2. 施工目标和原则2.1 施工目标末煤储煤场的施工目标包括:•制定合理的时间计划,确保施工按时完成;•保证施工质量,确保储煤场的安全可靠;•最大限度地降低施工成本。
2.2 施工原则末煤储煤场的施工原则包括:•安全第一:在施工过程中,确保施工人员的人身安全,并采取相应的安全防护措施;•质量为本:确保施工质量符合设计要求,并进行相应的质量监督和检测;•环保节能:在施工过程中,采用环保节能的材料和技术,减少对环境的影响;•高效经济:合理安排施工流程,提高工作效率,降低施工成本。
3. 施工方案3.1 施工流程末煤储煤场的施工流程包括:1.场地准备:对施工场地进行勘测和平整处理,确保施工基础符合要求;2.基础施工:进行储煤场基础的施工,包括地基处理、梁柱浇筑等;3.围墙建设:建设储煤场的围墙,确保煤炭的安全储存;4.配套设施:建设储煤场的配套设施,包括进出口通道、防火设施等;5.绿化美化:进行储煤场的绿化美化工作,提升环境质量;6.安装调试:安装储煤场所需的设备和机械,并进行相应的调试工作。
3.2 施工组织末煤储煤场的施工组织包括施工队伍的组建和施工计划的制定。
3.2.1 施工队伍组建施工队伍的组建包括:•施工人员:根据施工进度和需要,招聘合适的施工人员,包括工程师、技术人员、工人等;•管理人员:负责施工队伍的管理和协调工作,包括施工队长、安全管理员等;•设备和机械:根据施工需要,提前采购和租赁所需的设备和机械。
3.2.2 施工计划制定施工计划的制定包括:•时间计划:根据施工流程和目标,制定详细的时间计划,确保施工按时完成;•资源计划:确定施工所需的材料、设备和人力资源,并合理安排使用;•风险管理:识别施工过程中的风险因素,并采取相应的措施进行风险管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第01章工程概述01.1工程概况本工程位于XX铜矿选矿厂东南方,南洪村XX西侧,隶属于铜陵市天门镇,西距市区8km。
尾矿库总库容1938.86万m3,有效库容1804.70万m3。
本工程属于Ⅲ等工程,主要建筑物按Ⅲ级建筑物设计。
本工程主要建筑物包括:由库区石料碾压构筑而成的不透水坝和排洪系统中的双格斜槽+连接井+隧洞+明渠。
1、堆石坝体坝体为碾压堆石坝,坝顶高程120m,坝底高程30m,最大坝高90m,坝顶长729m,宽度4m。
坝体分两期施工,一期筑坝至高程75.00m,二期从75.00m标高施工至120.00m标高。
外坡采用干砌块石护面,内坡护面采用铺砌预制混凝土块,防渗采用防渗土工膜。
2、隧洞隧洞总长339m,洞身2m×2m直墙圆拱形。
衬砌厚度根据开挖过程中隧洞的地质素描图及岩石普氏f值的试验数据选择不同的衬砌厚度及方案。
根据招标文件要求,本工程计划于2007年7月1日开工(具体日期以发包人书面通知为准),于2008年12月31日前完成施工图所有工作内容的建设及验收并移交给发包人。
通过对本工程工作内容的分析,我局决定提前至2008年11月30日完成所有工作内容,总工期为17个月。
01.2工程施工条件01.2.1工程自然条件01.2.1.1水文气象条件XX尾矿矿区气候属亚热带湿润气候,年平均气温16.2℃,最高40.2℃,最低-11.5℃,年平均降水量1500.37mm,最大年降水量1759.2mm,最大小时降水量165.2mm,年平均湿度20~60%;主导风向东风,最大风速24m/s。
库区谷底地处稻田、水塘、山间沟谷中,有间歇性水流。
地下水稳定水位埋深为0.0~1.50m,相当于标高37.94~42.41m,主要赋存于第四系冲洪积层中,主要补给源为大气降水,变化幅度在1.0m左右。
另外受大气降水的作用,沟谷中流水冲蚀,沟谷两侧一部分涌出地表成泉,径流很短;另一部分沿断裂、层面、溶隙等通道形成地下径流。
01.2.1.2工程地形、地质条件XX尾矿库位于铜陵县天门镇境内,库区汇水面积0.62km2,场地地形起伏较大,属山地地貌单元。
场地标高37~246m,谷底地形呈阶梯状,表现为西高东低,相对高差209.0m。
区内有XX水库、农田,场地距离选厂较近,交通便利。
根据XX尾矿库初步设计阶段工程地质勘察结果,库区范围内未见活动断裂、泥石流、滑坡等影响坝基稳定的重大不良地质作用。
坝体随地形填筑后,通过工程措施不会发生因地形条件导致的尾矿水渗漏。
XX尾矿库场地在地质构造上属于下扬子台拗中的贵池-繁昌凹断褶皱的一部分,根据(GB18306—2001)《中国地震动参数区划图》,尾矿库所在地抗震设防烈度7度,地震动峰值加速度为0.10g,地震动反应谱特征周期值为0.35s。
在漫长的地质发展史中,由于地壳的多旋回褶皱运动、断裂变动及岩浆活动,使地质构造复杂化,形成了以铜铁为主的内生金属矿床。
从区域地质构造看,场地东部有牛山-青阳山隐伏深断裂,北部有铜陵隐伏深断裂以及铜陵沿江破碎带,XX库区位于大通-顺安北东向复向斜中次级青山背斜北东段的南东翼。
区内主要褶皱为青山背斜,次一级小褶曲较发育,总体走向40~50°,长22.50km,宽8.0km,南西段窄,向北东渐开阔,均由三叠系下、中统组成,为一短轴不对称褶曲。
尤其是两端及其翼部小褶曲发育,一般规模不大,主要有花树坡褶皱组、花树坡东褶皱组。
区域断裂构造主要以印支-燕山晚期断裂为主,区内分布有沙子堡平推断层组和XX小断层组。
据工程勘察资料,XX尾矿库场地第四系覆盖层近0.4-12.5m,第四系埋深不大,区内主要为大理石岩体,各岩土层地基具有如下工程性质:(1)植物层(Q pd)和杂填土(Q m1):土质松散,不宜作为坝基基础。
(2)粘土(Q a1+p1):天然含水量w为27.6%~29.4%,平均值W=28.6%,天然孔隙比 e 0.800~0.918,平均e=0.856,液性指数IL为0.10~0.41,平均值IL =0.25,压缩系数a1-2为0.24~0.54MPa-1,平均值a1-2=0.42 MPa-1,呈可塑-硬塑状态,属中偏高压缩性土。
(3)粘土(Q d1+p1)天然含水量w为28.3%~44.1%,平均值W=33.7%,天然孔隙比e为0.807~1.247,平均e=0.947,液性指数IL为0.05~0.43,平均值IL =0.19,压缩系数a1-2为0.20~0.47MPa-1,平均值a1-2=0.34 MPa-1,呈硬塑-可塑状态,属中压缩性土。
(4)粘土(Q e1+d1)天然含水量w 25.4%~57.4%,平均值W=40.2%,天然孔隙比e为0.745~1.582,平均e=1.180,液性指数IL为0.13~0.60,平均值IL =0.31,压缩系数a1-2为0.24~0.77MPa-1,平均值a1-2=0.45 MPa-1,呈硬塑-可塑状态,属中偏高压缩性土。
(4-1)碎石(Q e1+d1):为第(4)层中的夹层,呈透境体状分布,呈中密状态。
(5)大理石(T2):饱和密度平均为2.70g/cm3,比重平均为2.75,总开孔隙率平均为1.88%,饱和单轴抗压强度平均为44.3MPa,软化系数平均为0.79,为非软化岩石,岩体比较完整,属较硬岩石,岩体基本质量等级Ⅲ级。
闪长岩(δ):饱和密度平均为2.65g/cm3,比重平均为2.70,总开孔隙率平均为2.61%,饱和单轴抗压强度平均为59.3MPa,软化系数平均为0.65,为非软化岩石,岩体比较完整,属较硬岩石,岩体基本质量等级Ⅲ级。
01.2.1.3天然建筑材料条件坝体石料主要来源于库区采石场开挖的可用料,石料主要是:(1)大理岩,软化系数平均为0.79;(2)闪长岩,软化系数平均为0.65。
以上两种岩石均可用于筑坝。
砂料由市场采购。
01.2.2工程施工条件01.2.2.1对外交通条件XX尾矿库位于XX铜矿选矿厂东南方,南洪村XX西侧,隶属于铜陵市天门镇,西距市区8km,北距宁-铜铁路2km,市区公交汽车直达矿区,区内有一简易公路通往库址,地理交通条件适宜。
01.2.2.2施工场地条件XX尾矿库场区建设条件复杂,有供电线路穿越库区,周围地下为狮矿XX矿床采空区,坝址下游东北侧有大片民居,XX尾矿坝占用XX 水库约1/3的水面。
XX尾矿库场地俯视呈“马蹄”形,三面山体环抱,山体高差较大,山谷的周边山体坡度平缓,谷底平均纵坡3%,谷口窄小,拟建坝体位置山坡稍陡,谷口位置用尾矿坝拦截,形成封闭的“马蹄”库容。
XX铜矿XX尾矿坝采用库区石料碾压堆筑,库区大理石料强度高、易于开采、运输距离短,可以扩大有效库容,节约投资;根据XX尾矿库工程勘察报告,钻探深度65.0m范围内,地基岩土主要由第四系残坡积、洪积、冲积的粘性土碎石层,三叠系中统(T2)大理岩及岩浆岩侵入体闪长岩、石英闪长岩等组成,场地地基持力层在垂直方向变化大,设计要求将坝基清基开挖至中风化稳定岩面后,再堆筑大块度岩石分层碾压;因此,在满足设计及施工要求条件下,XX尾矿坝基场地持力层不会发生流土、管涌、接触冲刷、接触流失等渗透变形破坏,不会发生沿结构面整体滑动破坏现象。
01.2.2.3施工供电条件⑴承包人负责设计、施工、采购、安装、调试、管理和维修由发包人提供的终端杆至所有施工区和生活区的输电线路、配电所及其全部配电装置和功率补偿装置。
⑵除合同另有规定外,承包人按本合同《通用合同条款》第3.5.12款规定和监理人的指示,为进入现场的其他承包人提供用电方便。
⑶承包人按其自身需要,为本合同工程的施工和生活用电,配备一定容量的施工急需的事故备用电源,除发包人指定的降压变电站发生的电网停电事故外,承包人自行负责其电力设备或备用电源出现故障所引起的损失。
⑷承包人需向监理人提供现场办公和生活用电,包括引向办公地点和生活区的线路架设。
01.2.2.4施工供水⑴承包人自行负责提供本合同施工生产用水和生活用水,水质要求符合《混凝土拌和用水标准》(JGJ63—89)的规定和生活用水有关规定,承包人需要按合同规定负责设计、施工、采购、安装、管理和维修施工区和生活区的供水系统,包括修建为保证正常供水的引水、储水、水处理和抽排水设施等。
⑵承包人必须按本合同《通用合同条款》第3.5.12款的规定和监理人的指示,为进入现场的其他承包人提供施工用水方便。
其费用由双方商签协议。
⑶承包人需要向发包人和监理人提供现场办公和生活用水,包括引向办公地点和生活区的引水管路架设及其设备的提供、安装和维修等。
01.2.2.5施工通信⑴承包人在工程开工前自行与当地邮电部门协商解决通向施工现场的通信线路和现场的邮电服务设施,并由承包人与邮电部门签订协议。
⑵承包人自行负责设计、施工、采购、安装、管理和维修施工现场的内部通信服务设施。
发包人和监理人有权使用承包人的内部通信设施。
其他承包人需要使用内部通信设施时,按本合同《通用合同条款》第3.5.12款规定办理。
⑶承包人需在进场28天内保证施工现场至少有一部直拨电话,且应24h值守,以保证与监理人、发包人之间的联系畅通。
01.3合同项目和工作范围01.3.1主体工程项目合同征地范围内本工程碾压石料坝(坝体清基、坝体填筑、排水棱体、拦水坝);排洪系统(连接井、隧洞、明渠、消力池、斜槽、溢洪道);道路;库内采石;原型观测及相关工程的施工(详见施工图),以及环境保护和水土保持的相关工程内容。
01.3.1.1堆石坝坝体为碾压堆石坝,坝顶高程120m,建基面最低高程30m,最大坝高90m,坝顶长729m,宽度4m。
坝面外坡坡度1:2.25,内坡坡度1:1.75。
坝体分两期施工,一期筑坝至高程75.00m,二期从75.00m标高施工至120.00m标高。
外坡采用干砌块石护面,内坡护面采用铺砌预制混凝土块,防渗采用防渗土工膜。
本合同承包人需完成坝基土石方开挖、坝基处理、坝体填筑、预制混凝土块(干砌块石)护面及防浪墙、及坝区公路等全部土建工程。
01.3.1.2排洪系统溢洪系统主要包括隧洞(总长339m,洞身2m×2m直墙圆拱形。
衬砌厚度根据开挖过程中隧洞的地质素描图及岩石普氏f值的试验数据选择不同的衬砌厚度及方案)、连接井、明渠、溢洪道、消力池、斜槽等。
01.3.2施工临时设施项目01.3.2.1施工围堰施工围堰:本工程所处山谷无地表径流,但库区汇水面积达0.62km2,为防止雨天地表泾流汇集到坝面上,需地上游侧设一道挡水围堰,采用排水明渠和水泵翻坝的方式将库区积水排往下游;另外,大坝下游浆砌石挡水坝在XX水库的库内,需要设置一道下游挡水围堰,形成旱地施工。
01.3.2.2其它临时设施承包人负责下列施工临时设施工程的布置、设计、营建、运行管理、维护和拆除:(1)施工区域内除本章规定由发包人提供的施工道路以外的场内施工交通工程以及由发包人提供的场内施工道路的施工期管理、养护等;(2)施工供电系统工程;(3)施工供水系统工程;(4)施工通信系统工程;(5)施工供风、通风系统工程;(6)混凝土生产及浇筑系统工程;(7)附属加工车间及仓库;(8)临时办公及生活用房;(9)工地试验室;(10)堆(弃)料场;(11)施工期洪水测报;(12)施工期环境保护与水土保持工程;(13)其他施工辅助工程。
