风电项目建设过程简介

合集下载

风电项目施工主要流程

风电项目施工主要流程

风电项目施工主要流程
1. 地质勘察与选址
进行风电场选址的地质勘察,评估该地区的风能资源情况,确定风电场的位置。

需要考虑的因素包括平均风速、风向分布、地形地貌等。

2. 道路和基础施工
根据风机位置规划内部道路,进行道路施工。

同时进行风机基础施工,基础形式多为混凝土灌注基础。

3. 吊装风机
将风机运抵现场后,使用大型吊车将风机吊装到预先打好的基础上。

这是整个施工过程最关键的环节之一。

4. 风机组装
将风机轮毂、叶片、机舱等部分逐个吊装到塔架上,进行组装。

确保各个部件连接精确,防止动平衡。

5. 电气装配
将风机与电网连接, , .
6. 调试运行
完成全部风机安装后,对每个风机进行无载试运行,检查是否有故障。

之后进行各项功能和性能试验。

7. 竣工验收
确保风电场各项指标达到设计要求,无故障后,进行完工竣工验收。

验收合格后即可正式投入运行。

以上是风电项目从规划到竣工的简要施工流程。

每一个环节都需要精心组织,以保证风电场顺利建成。

风电项目土建施工流程

风电项目土建施工流程

风电项目土建施工流程1. 引言1.1 风电项目土建施工的重要性风电项目是利用风能来发电的项目,是清洁能源领域的重要组成部分。

而土建施工是风电项目建设中不可或缺的一环,它直接关系到项目的顺利进行和运行效率。

风电项目土建施工的重要性不言而喻。

土建施工是风电项目的基础工作,它影响着项目后续各个环节的进行。

只有做好土建施工,才能确保风电机组的安全稳定运行。

土建施工关乎到项目的施工进度和质量。

只有合理规划和高效施工,才能保证项目按时完工,达到预期效果。

土建施工还涉及到项目的投资成本和可持续发展。

只有有效控制工程造价,降低运营成本,才能使风电项目持续盈利,并为清洁能源事业做出贡献。

风电项目土建施工的重要性不仅体现在项目建设阶段,更体现在项目后期的运营与管理中。

只有重视土建施工,注重规范化和标准化,才能确保风电项目的顺利进行和长期稳定运行。

1.2 风电项目土建施工的背景信息风电项目土建施工的背景信息包含着对风电发展趋势、技术要求和施工团队素质的需求和期望。

只有认清这些背景信息,才能更好地指导和规范风电项目土建施工的实践工作,为风电项目的顺利运营和持续发展提供强有力的支持。

2. 正文2.1 前期准备工作前期准备工作是风电项目土建施工中至关重要的一环,它直接影响着整个施工过程的顺利进行和最终的项目质量。

在准备阶段,需要进行的工作包括但不限于以下几个方面:需要进行现场勘测和测绘工作。

通过对施工现场的详细勘测和测绘,可以确保施工计划的合理性和施工设计的准确性。

这也是后续土地平整和场地布置工作的基础。

需要进行土地利用规划和环境评估。

在选择施工现场时,需要考虑到土地的利用规划和环境保护等因素,以确保施工过程的合法性和环境可持续性。

接着,需要准备施工人员和机械设备。

选择适合的施工人员和机械设备是保障施工进度和质量的重要保证,因此在准备阶段需要做好人员和设备的调配工作。

还需要制定详细的施工计划和安全管理方案。

施工计划是施工过程中的指导性文件,包括了施工的时间安排、工程量的分配等内容。

风电项目开发建设流程

风电项目开发建设流程

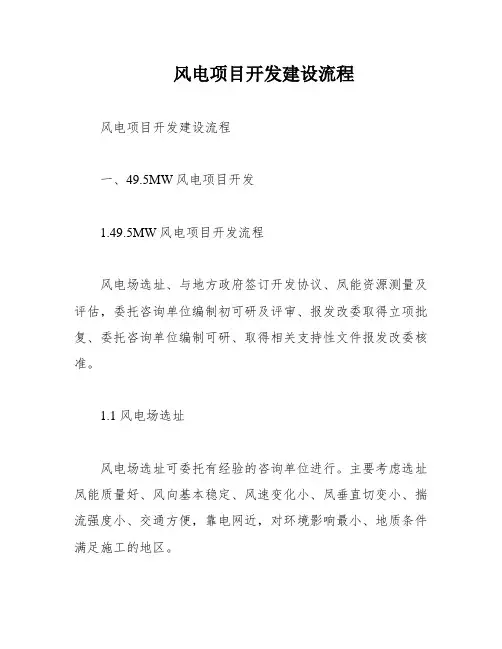

风电项目开发建设流程风电项目开发建设流程一、49.5MW风电项目开发1.49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。

1.1 风电场选址风电场选址可委托有经验的咨询单位进行。

主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。

1.2 与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议。

主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。

1.3 风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4-8座。

测风仪应安装在10m、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。

在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。

1.4 委托咨询单位编制初可研及评审测风数据收集齐全后可委托咨询单位编制初可研。

初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析;(4)投资估算和资金筹措设想;(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。

初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。

1.5 报XXX取得立项批复初可研编制完成后由投资商把初可研上报XXX,等发改委给予立项批复。

1.6 委托咨询单位编制可研接到立项批复后,可委托咨询单位编制可行性研究报告。

可研主要包括:(1)项目建设方案;(2)项目建设的技术方案;(3)项目建设的组织管理方案;(4)项目建设的投资估算和资金筹措方案;(5)项目建设的经济效益和社会效益分析;(6)项目建设的环境影响评价报告等。

风电场站 建设 流程

风电场站 建设 流程

风电场站建设流程全文共四篇示例,供读者参考第一篇示例:风电场站建设流程是一个复杂且需要多方合作的过程。

下面将详细介绍风电场站建设的主要流程。

一、项目前期筹备阶段:1.确定项目位置:首先需要确定风电场站的位置,这需要考虑地理条件、气候条件、地形条件等因素。

2.项目立项:对于建设风电场站的项目,需要进行立项申请,获得相关部门的批准。

3.进行可行性研究:在项目立项之后,需要进行可行性研究,评估项目的投资回报率、环保影响等因素。

4.融资筹备:确定项目可行性后,需要进行融资筹备工作,包括与金融机构协商融资方案等。

二、项目选址与土地征用阶段:1.选址规划:确定风电场站具体位置后,需要根据规划要求进行项目选址规划。

2.土地征用:由于风电场站需要占用一定面积的土地,因此需要进行土地征用手续,获得土地使用权。

3.土地平整与准备:在获得土地使用权之后,需要进行土地平整、准备等工作,为风电场站的建设创造条件。

三、工程设计和设备采购阶段:1.工程设计:进行风电场站的工程设计,包括场站布局、设备选型等。

2.设备采购:根据设计方案,进行设备采购,包括风力发电机组、风片、塔架等设备。

3.施工招投标:进行施工招投标工作,确定施工企业和施工方案。

四、风电场站建设阶段:2.设备安装:安装风力发电机组、风片等设备。

3.电气施工:进行场站的电气施工工作,包括电缆敷设、接线等工作。

五、环境保护和验收阶段:1.环境保护:在建设期间,需要进行环保工作,避免对环境造成污染。

六、并网运行阶段:1.并网调试:完成验收后,进行风电场站的并网调试工作,确保设备正常运行。

2.商业运行:将风电场站纳入商业运行,开始发电并向电网输送电力。

第二篇示例:风电场站是利用风力发电的设施,是清洁能源发展的一个重要组成部分。

在当今环境保护和可持续发展的大背景下,风电场站的建设变得越来越重要。

那么,风电场站的建设流程究竟是怎样的呢?下面我们来详细介绍一下。

一、项目前期准备1.确定项目位置:首先需要确定风电场站的建设位置,一般需要考虑当地的风资源、用地情况、交通便利度等因素。

分布式风电项目建设开发流程

分布式风电项目建设开发流程

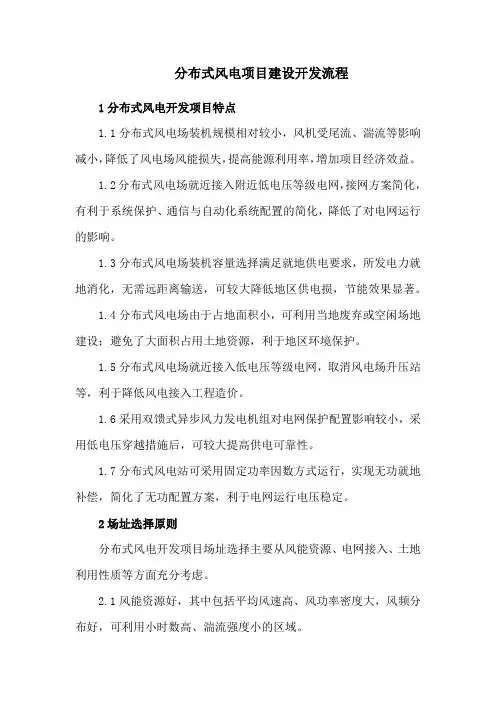

分布式风电项目建设开发流程1分布式风电开发项目特点1.1分布式风电场装机规模相对较小,风机受尾流、湍流等影响减小,降低了风电场风能损失,提高能源利用率,增加项目经济效益。

1.2分布式风电场就近接入附近低电压等级电网,接网方案简化,有利于系统保护、通信与自动化系统配置的简化,降低了对电网运行的影响。

1.3分布式风电场装机容量选择满足就地供电要求,所发电力就地消化,无需远距离输送,可较大降低地区供电损,节能效果显著。

1.4分布式风电场由于占地面积小,可利用当地废弃或空闲场地建设;避免了大面积占用土地资源,利于地区环境保护。

1.5分布式风电场就近接入低电压等级电网,取消风电场升压站等,利于降低风电接入工程造价。

1.6采用双馈式异步风力发电机组对电网保护配置影响较小,采用低电压穿越措施后,可较大提高供电可靠性。

1.7分布式风电站可采用固定功率因数方式运行,实现无功就地补偿,简化了无功配置方案,利于电网运行电压稳定。

2场址选择原则分布式风电开发项目场址选择主要从风能资源、电网接入、土地利用性质等方面充分考虑。

2.1风能资源好,其中包括平均风速高、风功率密度大,风频分布好,可利用小时数高、湍流强度小的区域。

2.2靠近负荷接入点,便于近距离接入直接供电,一般不超过电网接入点5km范围。

2.3符合城镇规划,结合乡镇规划建设风电站,避开规划园区。

2.4尽量避开灾害性天气频繁出现及地震灾区。

2.5尽量利用乡镇周边废弃地,不占基本农田、军事设施及文物与自然保护区,避开主要公路干线及铁路、水库及湖泊;建设场址地下未发现具有开发价值矿藏。

3装机容量规划考虑分布式风电开发项目建设规模小,就近接入低电压电网的特点,其供电地区主要为经济欠发达、偏远的山区、牧区、农村等,用电负荷性质主要以农用负荷为主,负荷峰谷差较大。

为实现地区变电站与分布式风电电源就地平衡,同时尽量提高分布式风电机组经济效益,风电机组装机容量宜与地区小负荷相匹配。

风电场的建设流程详解.doc

风电场的建设流程详解.doc

风电场的建设流程详解.doc 范本一:风电场的建设流程详解1. 需求评估1.1 确定项目目标和范围1.2 收集区域气象数据1.3 进行风能资源评估1.4 根据评估结果确定可行性2. 可行性研究2.1 开展风电场的技术可行性研究2.2 进行风电场的经济可行性分析2.3 评估与风电场相关的环境影响2.4 综合评估可行性并做出决策3. 场址选择3.1 筛选潜在场址3.2 进行场址评估和选择3.3 进行土地使用和土地权益谈判4. 系统设计4.1 进行风电机组选型和布置设计4.2 设计风电场的电网接入方案4.3 进行风电场的道路、线缆和基础设施设计5. 权益谈判和采购5.1 进行与土地使用和货物供应相关的权益谈判5.2 确定材料和设备的采购计划5.3 进行供应商选择和合同谈判5.4 签订合同并进行采购6. 工程建设6.1 准备建设工地6.2 进行风电机组基础施工6.3 安装风电机组和风机叶片6.4 安装电网接入设备和电缆6.5 完成配套设施建设7. 调试和运营准备7.1 进行风电机组的调试和性能测试7.2 进行电网接入设备的调试7.3 编制风电场运营手册7.4 进行培训并做好运营准备8. 运营和维护8.1 进行风电机组的日常运营和监测8.2 进行定期的风电场维护和检修8.3 处理与风电场运营相关的问题和事故8.4 进行风电场运营数据的收集和分析9. 项目验收和移交9.1 进行风电场的终验和技术评审9.2 确认风电场的商务验收和合格证书9.3 完成项目的移交和交接10. 总结和改进10.1 进行风电场建设的总结和评估10.2 提出改进和优化建议10.3 完善风电场建设流程和经验附件:- 区域气象数据收集表格- 风能资源评估报告模板- 场址评估和选择报告模板- 设计图纸和计划书- 合同范本和供应商评估表格- 施工进度表格- 运营手册模板- 维护记录表格- 验收评审表格法律名词及注释:1. 土地使用权:指土地所有权人将土地使用权授予他人的权利。

风力发电厂建设流程概述

风力发电厂建设流程概述

风力发电厂建设流程概述1. 项目前期准备1.1 项目立项在风力发电厂建设前,首先要进行项目立项。

此阶段需对项目的可行性进行研究,包括市场调研、技术调研、经济性分析等。

1.2 选址根据项目规模和地形、风向等条件,选择合适的地点进行建设。

此阶段需进行地质勘察、环境评估等。

1.3 项目审批完成项目立项和选址后,需要向有关部门进行项目审批,包括环境影响评估、土地使用等。

2. 设计与规划2.1 设计方案在项目审批通过后,进行风力发电厂的设计方案制定。

包括风力发电机组的选择、布置、基础设计等。

2.2 规划许可根据设计方案,向有关部门申请规划许可。

3. 设备采购与施工准备3.1 设备采购根据设计方案,采购所需的风力发电机组、基础、塔架等设备。

3.2 施工准备在设备采购完成后,进行施工现场的准备工作,包括临时设施建设、施工队伍组织等。

4. 施工与安装4.1 风力发电机组安装按照设计方案,进行风力发电机组的安装,包括塔架、基础、发电机等。

4.2 电气设备安装安装所需的电气设备,包括变压器、电缆、控制器等。

4.3 调试与验收在设备安装完成后,进行调试和验收,确保设备运行正常。

5. 并网发电与运营维护5.1 并网发电在设备调试合格后,进行并网发电。

5.2 运营维护对风力发电厂进行日常运营和维护,确保发电量稳定。

6. 项目后期评估在风力发电厂运行一段时间后,进行项目后期评估,包括经济效益评估、环境影响评估等。

以上就是风力发电厂建设流程的概述,希望对您有所帮助。

风电项目开发建设流程图

风电项目开发建设流程图

风电项目开发建设流程一、49.5MW风电项目开发1.1 49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。

1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。

1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。

1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在1O m、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。

在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。

1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。

(4)投资估算和资金筹措设想·(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。

初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。

1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。

1.I.6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。

对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

风电项目建设过程简介一个风电场项目的投资和建设必须与项目所在地的风电规划和电网建设规划相一致,与当地的经济发展、电力消费水平和电网接纳或输送能力相一致。

在此基础上,从有了建设风电场的意向,确定了风场场址,到最后建成风电场投入生产,一般要经历项目立项(项目建议书的申报和批准)、可行性研究、工程建设和运行管理几个阶段。

各阶段的工作目标、工作内容和工作性质有很大的不同,本文将分别介绍其具体要求。

1 风电场项目的立项风电场项目的立项是在风电规划的基础上,由有意开发风电的企业发起(或由政府部门提出设想后由企业操作),提出开发风电的项目,而后由政府有关部门批准。

风电场立项之前首先要确定厂址,应选择风况较佳,交通运输、安装运行和上网条件都较好的地点做场址。

风电场的厂址选择也应通过大范围初选、初步测风、测风数据处理、风能资源评估等几个步骤,最后综合分析确定风电场场址。

具体方法需按照我国电力行业标准《风力发电厂选址导则》进行。

场址选定,有了一定的测风资料并经评估可开发之后,就可以组织进行风电项目预可行性研究[预可行性研究的内容和深度可以参见国家电力公司下发的《风力发电项目预可行性研究内容深度规定》(试行)]。

预可行性研究报告经有关权威部门审查通过后,可组织编制风电场项目建议书,并按国家规定的程序上报审批。

风电场项目建议书包括的主要内容有项目建设的必要性、工程建设规模、工程建设条件(包括风力资源资料及其评价)、环境影响评价及节能效益分析、投资估算及筹资方案、经济分析和财务评价等。

此外,还需取得以下附件:(1) 预可行性研究及其审查意见。

(2) 项目发起人意向书。

(3) 土地征用意向书。

(4) 当地环保部门的意向函。

(5) 同意电量上网的意向函。

(6) 银行贷款意向函。

将风电场项目建议书连同所需附件一起上报有关主管部门,申请风电场项目的立项。

我国目前负责审批风电项目的主管部门主要是国务院职能部门国家发改委及他们的下属机构。

项目可以根据自己的情况选择上报相关部门审批。

项目申报立项过程中可能要准备回答国家主管部门提出的一些问题,补充有关的材料等等。

直到国家正式行文批复项目建议书,同意所申报的项目予以立项后,项目的立项工作才算完成。

2 风电场项目的可研报告风电场项目经批准立项以后,可以进行风电场项目的可行性研究。

风电场项目可行性研究的有关内容和深度要求,按我国已颁发的电力行业标准《风力发电厂项目可行性研究报告编制规程》进行。

风电场项目可行性研究的内容是在预可行性研究的基础上的进一步深化,在广度和深度上都要严格得多,风力资源的资料数据更加准确可靠。

工程(包括配套)各部分的设计和实施方案都已经确定,经济分析和财务评价也更加接近实际情况。

可行性研究报告的编制应更加完善和严密。

可行性研究报告也须按国家有关规定报国家主管部门审批。

在上报可行性研究报告时,必须提供以下附件:(1) 项目建议书审批文件。

(2) 可行性研究报告及其审查意见。

(3) 项目发起人协议书。

(4) 土地征用意向书。

(5) 环境保护部门的批准文件。

(6) 银行贷款承诺函。

另外,还需有当地电网对风电上网的承诺意见。

可行性研究报告连同附件批准后即可进入工程建设阶段,进行工程设计和施工。

根据我国已颁发的电力行业标准《风力发电厂项目可行性研究报告编制规程》编制的可行性研究报告,其深度在许多方面已达到了某些工程项目初步设计的要求。

在规模小和比较简单的情况下,项目往往可以免去初步设计而直接进入工程设计和实施,这样就缩短了项目的建设周期,对项目及早投产,产生经济效益有利。

风电场项目的开发和建设要经过的三个主要阶段大致可用图1.2所示的流程图来表示。

其中第一阶段完成,既项目建议书得到批准之后,就可以成立风电场项目公司,进行项目的公司化运作。

图1.2 风电场项目建设程序示意图3 风电场项目公司在商品经济条件下,为了把一个生产经营项目建设好、管理好,保证各投资方的合法利益和权利,自然要求成立专门的机构即项目公司来投资建设和经营管理项目。

项目公司一般是有限责任公司,风电场项目一般也是如此。

3.1 公司的发起风电项目公司的发起一般由风电项目的发起单位发起。

在项目的可行性研究得到批准之后,工程实施开展之前应先成立项目公司,以便进行项目的融资,组织工程建设和运行维护以及项目管理等工作。

根据公司法规定,项目公司要设立公司董事会和公司经营管理机构。

风电项目公司可实行董事会领导下的总经理负责制度,总经理的责权由董事会确定。

风电项目公司应向当地工商行政管理部门申请项目公司的注册登记。

各投资方必须事先商定和签署项目公司的章程和投资协议,作为申请注册所必备的两个文件。

风电项目公司的经营范围一般限于所投资建设的风电项目本身和与该风电项目有关的业务。

3.2 公司章程和投资协议项目公司中各投资方的权利、义务的规定,分工协调、决策层和管理层职责范围划分以及公司重大事务的处理方法和原则,都由各方通过充分协商,确定后在项目公司的章程中予以规定。

投资协议规定项目投资的用途、来源、总投资额、各投资方出资额和投资比例的大小。

各方的出资额可以是现金、技术、土地、设施等任何国家规定的形式,但必须是其他投资方认可的。

3.3 公司经营管理机构参与投资建设的各投资方根据自己投入到项目公司的资本金在项目的总资本金中所占的比例享有权力,并承担相应义务。

各投资方按事先约定派出代表组成董事会。

董事会是项目公司经营管理的最高决策机构。

项目公司需设办公机构,处理公司日常事务。

公司的日常事务可由总经理负责。

总经理负责执行董事会决议,并按国家规定进行公司运营。

3.4 项目的资本金和公司注册资金项目的资本金的数额国家有严格规定。

分以下几种情况:(1) 对于国内投资的电力项目,资本金数额不得小于项目总投资的20%。

(2) 对于中外合资项目,有以下规定:项目投资<300万美元资本金≥70%300万美元≤项目投资<1000万美元资本金≥50%1000万美元≤项目投资<3000万美元资本金≥40%项目投资≥3000万美元资本金≥30%(3) 另外还有一个规定,对中外合资企业,外方投资比例不得小于总资本金的25%。

对于任何一个风电场项目,项目资本金的数额都必须满足上述要求。

必须指出,资本金的数额和投资各方的出资比例,要在申报项目建议书的附件、项目发起人意向书和协议书中原则规定。

项目的资本金可以作为项目公司的注册资金用于注册,注册完成后用于工程开支。

3.5 项目公司注册程序项目公司的注册必须要有项目的批准文件。

有了项目批准文件,就可按国家工商注册管理程序和要求,在项目所在地的工商行政管理局进行项目公司注册。

中外合资的项目在公司注册时,还要先向国家外经贸部或其授权部门或单位申请批准。

项目公司的工商注册管理程序如图6.3.5所示的框图。

图1.3.5 项目公司的工商注册程序框图4 风电场项目的工程实施风电场项目工程建设期一般不到一年,太长则会影响项目的整体经济效益。

由于建设期时间短,现金流出量大,且存在许多不可预见的情况需要随机支付,容易造成超支、浪费甚至失控,需要特别注意。

要严防工程超概算。

工程超概算造成投资成本过大,将会使项目的经营期经济预期效益受到先天性的影响,给项目造成较大风险。

因此,要加强工程管理。

工程管理的目的是要保证工程质量和预定工期,并在此基础上将工程实际造价降到最低。

风电场工程建设要达到上述目的较有效的方法是采用工程招标进行工程建设,严格执行国家颁布的招投标法和关于采购工作的规定。

至于招标方式,最好是采用整个工程的一揽子总承包招标,即交钥匙工程方法招标,这样对保证工程质量、确保工期、降低工程造价都有好处,也便于工程管理。

为了保证项目保质、保量的如期完成,造价又不能超出概算,也可以用分部工程招标的方法以达到预期的效果。

风电场工程分部工程招标是将风电场工程的采购分为三个部分进行招标和管理,即风电机主设备、风电场工程施工和部分自行采购物资。

其中风电机主设备和风电场工程施工部分都需用招标方法解决,而且风电机主设备若需进口,还需进行国际竞争性招标。

自行采购部分应尽量压缩,尽量将风电场建设所需物资都包容到招标合同中,必须自行采购的,要采用严格的管理办法。

4.1 风力发电机设备定购风力发电机是风电场运行的主要设备,风电机的造价占全部风电场造价的70%左右。

风电机的购置必须严格贯彻国家招投标法,采用招标方法进行。

风电机设备若需进口,则按国际通用做法,采用国际招标方法进行。

通过招标,可以选择质量好、性能优越和成本相对较低的设备,招标之后还可以就合同进行谈判,以获取更实惠和更适合风场的条件。

风力发电机供货合同至少要考虑以下内容:(1) 风力发电机主设备。

包括成套的叶片、轮毂、机舱整体、机内配套设施、电力及通信电缆、风机控制器等。

(2) 2~3年内风电场运行所需的备品和备件。

(3) 风力发电机的运行维护和一般修理技术培训。

(4) 塔架设计图纸和塔架在中国制造时的监理。

(5) 风力发电机现场安装调试监理。

(6) 风力发电机到达风电场安装现场的运输和保险。

上述各条,除第(6)条之外,其余各条都是风机供货商所必须提供的,缺一不可。

第(6)条的内容可在风机供货商和其他承包商之间选择。

条件相同者以供货商为优先,这样责任较为统一,便于管理。

4.2 风电场工程施工风电场工程施工包括土建、道路、场地、风力发电机基础、风机塔架、场内配送电、电力送出工程、场内运输、机组吊装和调试、试运行等。

风电场工程施工专业门类多,与风力发电机相比,风电场工程施工显得复杂一些,协调工作量大。

风电场工程施工也应进行招标,当然最好是总体承包。

总体承包有困难时,可以根据专业内容分成几个包,例如塔架制造一个包,电力送出工程一个包等。

要特别注意分包时各个包之间在工作量、工作责任和时间进度上的衔接,不能出衔接问题,否则将影响整个风电场的整体建设进度。

4.3 自行采购部分风电场自行采购部分在分部工程招标方法中也是不可缺少的,自行采购的主要物资可包括:(1) 必须由业主或合作某方供应的物资。

(2) 为加快进度于工程招标之前必须到位的物资。

(3) 各个分包和各环节间的衔接物资以及难以预见和临时需要物资等。

对于风电场来说,如土地、风力发电机塔架、地脚螺栓、变压器以及少量钢筋水泥等都可以由风电场项目单位自行采购。

自行采购由于是业主直接向供货商买货,减少了中间环节,可以减少成本。

图1.4.3 项目设备及工程招标采购框图各地风电场项目根据具体情况在工程实施中具体研究,如地区土地上冻早,土建工程必须在上冻前完成,而有的风电场离电网较远,送出工程必须先进行等。

图6.4.3所示是一个风电场设备及工程招标采购的框图,可供参考。

5 风电场项目的经营管理风电场项目在工程完成后,经过试运行和工程验收交付使用,就投入了生产发电阶段。

相关文档
最新文档
