L挂篮设计及使用说明1、挂篮设计相关说明1.1设计原则(1)悬浇箱梁分段长度按最大长度4.5m来考虑,以满足梁体分段变化要求。

(2)箱梁高度变化范围3~16m,设计中考虑外模、内模在高度方向可分段解体。

(3)挂篮安全锚式设计,主桁后锚筋为精轧螺纹钢。

(4)模板系统有调节肋板厚度及底板两端高差变化的功能。

挂篮前移采用一次走行工艺。

1.2设计依据(1)《施工图设计文件》(2)《公路桥涵施工规范》(3)《钢结构设计规范》(4)《混凝土结构设计规范》2、挂篮结构及技术要求。

挂篮是悬臂灌筑混凝土施工的主要施工设备,它是一个能沿轨道走行的活动脚手架。

挂篮的结构形式很多,变化发展也很快。

按结构形式分挂篮有:型钢式、桁架式、斜拉式等按抗倾覆平衡方式的不同挂篮有:压重式、锚固式和半压重半锚固式等按其走行方式的不同则又可分为滚动式、滑动式和组合式等。

不同的桥跨、桥型可选用不同形式的挂篮。

2.1挂篮的基本组成部分:挂篮主桁系统、吊挂系统、底托系统及走行锚固系统。

2.2各部件主要功能及要求。

(1)挂篮主桁主桁由菱形桁架组成。

主桁架采用组合截面,各节点采用节点箱加强的销结形式,为主要承重结构。

(2)吊杆及锚固系统。

A底平台采用吊带,内外模滑梁吊杆均采用精轧螺纹钢。

b内外模滑梁后锚点均采用精轧螺纹钢,需施加预应力5t,底模后锚点需预施加5吨力,只可采用手动千斤顶施加,以保证分段处混凝土接口平顺。

不得采用高压顶施加,以免将挂篮结构破坏。

(3)行走系统1a主桁架与外模板的行走。

在箱梁顶面铺设II形轨道,主桁架下弦杆设计前支座与轨道之间设置滑动装置,用液压单顶或手动葫芦牵引行走。

b内模板前移:在内滑梁上设置滚动承重吊架,在承重吊架处设置葫芦牵引沿滑走动。

c外模及底平台移动:利用外吊杆将底平台降到自由高度,通常降到离底板50厘米即可,然后将底平台后下横梁两侧通过15吨葫芦反扣在后上横梁上。

拆掉底平台后内外吊杆,利用外滑梁移动同时将底平底吊住同步移动;走行时需用直径为20以上的钢丝绳将后下横梁反扣在外滑梁上作为走行安全保证。

大桥主桥挂篮施工方案13页word文档

大桥主桥挂篮施工方案13页word文档

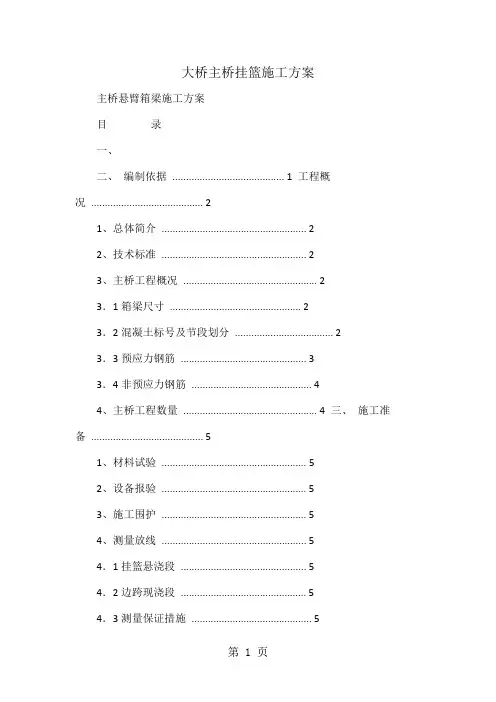

大桥主桥挂篮施工方案主桥悬臂箱梁施工方案目录一、二、编制依据......................................... 1 工程概况.. (2)1、总体简介 (2)2、技术标准 (2)3、主桥工程概况 (2)3.1箱梁尺寸 (2)3.2混凝土标号及节段划分 (2)3.3预应力钢筋 (3)3.4非预应力钢筋 (4)4、主桥工程数量................................................. 4 三、施工准备.. (5)1、材料试验 (5)2、设备报验 (5)3、施工围护 (5)4、测量放线 (5)4.1挂篮悬浇段 (5)4.2边跨现浇段 (5)4.3测量保证措施 (5)5、技术交底..................................................... 6 四、1、2、3、施工方案......................................... 7 施工安排.................................................. 7 施工流程.................................................. 7 挂篮.....................................................103.1挂篮结构 (10)3.2施工控制 (11)3.3模板安装 (13)3.4模板验算 (14)3.5挂篮拼装与移动......................................... 25 4、挂篮设计与计算. (27)4.1各梁段参数及挂篮系统重量 (27)4.2上横梁 (28)4.3下横梁 (30)4.4 主构架 (32)4.5 吊杆 (37)4.6 外滑梁 (38)4.7 内滑梁 (41)4.8滑梁吊点验算 (41)4.9 挂篮抗倾覆稳定性....................................... 42 5、钢筋 (45)5.1、钢筋 (45)5.2、钢筋加工.............................................. 45 无锡路桥集团有限公司1主桥悬臂箱梁施工方案5.3、钢筋连接 (45)5.4、钢筋网片.............................................. 47 6、预应力筋. (48)6.1、纵向、横向预应力钢绞线 (48)6.2、竖向精轧螺纹钢筋...................................... 52 7、混凝土浇筑与养护.. (54)7.1、混凝土浇筑 (54)7.2、养护.................................................. 55 8、边跨现浇段.. (56)8.1、支架与底模板 (56)8.2、钢筋与侧模板 (63)8.3、混凝土浇筑及养护...................................... 67 9、合拢段 (68)9.1、边跨合拢 (68)9.2、中跨合拢 (68)10、安全文明方案 (70)10.1、安全施工 (70)10.2、文明施工 (77)11、施工组织网络 (79)11.1、施工组织机构 (79)11.2、质量管理网络 (79)11.3、安全管理网络 (80)12、方案的局部增加事项 (81)13、施工进度计划 (81)14、投入的劳动力、机械、设备 (81)无锡路桥集团有限公司2主桥悬臂箱梁施工方案一、编制依据1、国家现有的有关验收规范、质量检验评定标准和技术标准《工程建设标准强制性条文》城市建设部分《市政桥梁工程质量检验评定标准》(CJJ2-90)《混凝土强度检验评定标准》(GBJ107-1987)《混凝土质量控制标准》(GB50164-92)《钢筋焊接及验收规程》(JGJ 18-2019)《钢筋混凝土用钢第1部分:热轧光圆钢筋》(GB 1499.1-2019)《钢筋混凝土用钢第2部分热轧带肋钢筋》(GB 1499.2-2019)《钢筋混凝土用钢筋焊接网》(GB/T 1499.3-2019)《预应力混凝土用钢绞线》(GB/T 5224-2019)《预应力筋用锚具、夹具和连接器》(GB/T 14370-2019)《预应力筋用锚具、夹具和连接器技术规程》(JGJ 85-2019)《钢结构设计规范》(GB 50017-2019)《木结构设计规范》(GB 50005—2019)《竹胶合板模板》(JG/T 156-2019)《公路桥涵施工技术规范》(JTJ 041-2000)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ D62-2019)2、施工图:新光路B1标运河桥梁工程施工图设计第二册共三册第一册总体及下部结构第二册上部结构第一分册主桥第二分册西引桥第三分册东引桥及匝道第三册附属结构3、我公司拟用于本工程的施工设备,人员和技术力量情况4、本着经济、合理、优质、高效的原则,以施工组织设计和施工图纸为依据,严格执行有关施工规范,采用先进的施工技术,施工机械和科学的计划安排,制定切实可行的施工方案,科学管理,精心施工。

挂篮拼装使用说明书

挂篮拼装使用说明书

菱形挂篮拼装使用说明书一、设计依据:1、桥梁设计图;2、《钢结构设计规范》(GB17-86)二、主要技术性能:1、适应最大梁段重:设计重量为210t;2、适应最大梁段长: 4.0m3、梁高变化范围: 4.0m-9.0m4、最大梁宽:顶板12.2m,底板7.0m5、走行方式:采用液压千斤顶助力行走6、挂篮自重:70T7、挂篮起步长度:安装时最小长度10m。

三、挂篮特点:1、结构简单、受力明确2、挂篮前端及中部工作面开阔,可以从挂篮中部运送混凝土,便于轨道的安装以及腹板、底板钢筋的吊装,加快施工进度。

3、设有走行装置,移动方便,外侧模、底模可一次就位,内模能整体抽位;4、利用竖向预应力的锚具锚固轨道,反扣轮沿轨道行走。

5、挂篮主要材料为普通型钢加工制作,安全简单。

6、可用于合龙段施工。

7、挂篮的安全系数:设计3.00。

四、挂篮的结构形式根据本桥连续箱梁段设计分段长度,梁段重量,外形尺寸,断面形式和施工荷载因素,确定采用自锚菱形吊杆式挂篮,该挂篮具有刚度大、变形小、重量适宜、施工灵活等优点,挂篮采用普通型钢和易于加工的工艺设计。

菱形挂篮由主构架、提吊系统、模板系统、走行锚固系统及张拉操作平台等五大部分组成。

1、纵梁:纵梁是挂篮的主要承重结构,总量由AC、BD、CD、BC、AB杆及A、B、C、D钢板组成,分两片位于箱梁腹板位置,期间用前横梁,底模后横梁组成平面连接系,纵梁由32槽钢组焊而成,上横梁用钢板组焊底模前后横梁用40槽钢组焊而成。

2、提吊系统:前吊杆:前掉带的作用是将悬臂灌注的底板、腹板、顶板混凝土及底模重量传至纵梁上,前吊杆采用直径为32的精扎螺纹钢,前吊杆下端与底模前横梁连接,上端吊在上横梁上,每组吊带用2个32T螺旋千斤顶及扁担梁调节底模标高。

后吊杆:后吊杆的作用是将底模模板荷载传至已成箱梁底板,后吊杆采用直径为32的精扎螺纹钢,下端与底模横架后横梁连接,上端穿过箱梁梁底板(预留孔),每个吊带用2个32T螺旋千斤顶及扁担梁支撑在已成箱梁的底板上。

挂篮设计说明

挂篮设计说明

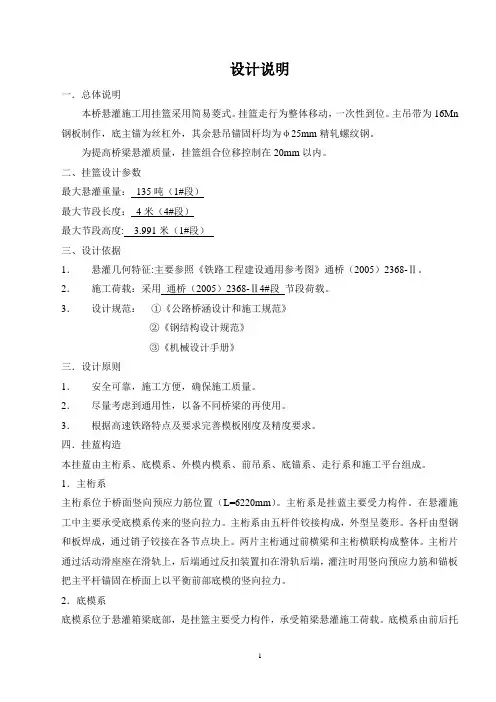

设计说明一.总体说明本桥悬灌施工用挂篮采用简易菱式。

挂篮走行为整体移动,一次性到位。

主吊带为16Mn 钢板制作,底主锚为丝杠外,其余悬吊锚固杆均为φ25mm精轧螺纹钢。

为提高桥梁悬灌质量,挂篮组合位移控制在20mm以内。

二、挂篮设计参数最大悬灌重量:135吨(1#段)最大节段长度:4米(4#段)最大节段高度: 3.991米(1#段)三、设计依据1.悬灌几何特征:主要参照《铁路工程建设通用参考图》通桥(2005)2368-Ⅱ。

2.施工荷载:采用通桥(2005)2368-Ⅱ4#段节段荷载。

3.设计规范:①《公路桥涵设计和施工规范》②《钢结构设计规范》③《机械设计手册》三.设计原则1.安全可靠,施工方便,确保施工质量。

2.尽量考虑到通用性,以备不同桥梁的再使用。

3.根据高速铁路特点及要求完善模板刚度及精度要求。

四.挂蓝构造本挂蓝由主桁系、底模系、外模内模系、前吊系、底锚系、走行系和施工平台组成。

1.主桁系主桁系位于桥面竖向预应力筋位置(L=6220mm)。

主桁系是挂蓝主要受力构件。

在悬灌施工中主要承受底模系传来的竖向拉力。

主桁系由五杆件铰接构成,外型呈菱形。

各杆由型钢和板焊成,通过销子铰接在各节点块上。

两片主桁通过前横梁和主桁横联构成整体。

主桁片通过活动滑座座在滑轨上,后端通过反扣装置扣在滑轨后端,灌注时用竖向预应力筋和锚板把主平杆锚固在桥面上以平衡前部底模的竖向拉力。

2.底模系底模系位于悬灌箱梁底部,是挂篮主要受力构件,承受箱梁悬灌施工荷载。

底模系由前后托梁及各纵梁、工作梁及上模板组成,与砼接触处辅制上模板。

上模板为10mm面板。

底模系前吊带悬挂在前横梁上,后托梁由二个底锚锚固在已成梁段上。

后托梁两端由两根吊杆悬挂在已成梁段翼板上,另有两根吊杆吊在外滑梁,再有两根吊杆吊在主桁悬出的平杆上承吊底模以便走行。

3.外模系外模系主要承受腹板砼产生的侧压力及翼板砼荷载。

外侧模为一整体。

外模系主要靠滑梁承吊。

侧模开有对拉筋孔以联接两片侧模和内模,可抵抗腹板砼的侧压力又保证侧模与已成梁段的很好密合(是否设对拉筋需要根据施工要求)。

桥梁挂篮施工方案

桥梁挂篮施工方案

桥梁挂篮施工方案本文旨在探讨桥梁挂篮施工方案,以确保施工的安全性和高效性。

概述桥梁挂篮是桥梁施工中常用的辅助设备,用于在桥梁结构上悬挂工人和设备,进行高空作业。

挂篮施工方案应综合考虑安全、施工效率和成本等因素,制定合理的施工计划。

施工准备在进行桥梁挂篮施工前,需要充分准备工作,包括但不限于:- 挂篮设备检查:确保挂篮设备完好无损,符合安全标准; - 施工区域清理:清理施工区域,确保工作区域整洁、安全; - 人员培训:培训施工人员关于挂篮操作和安全知识; - 施工计划制定:制定详细的施工计划,包括工序安排、工期计划等。

施工流程安装挂篮1.确定挂篮悬挂点:根据桥梁结构特点确定挂篮的悬挂点,确保安全稳固;2.安装挂篮主体:将挂篮主体通过吊装设备吊装到悬挂点,确保主体牢固可靠;3.安装挂篮配件:安装挂篮配件,如安全门、扶手等,确保工人安全。

施工作业1.工人进出:工人在挂篮内进出时需注意安全,必须系好安全带;2.施工设备搬运:搬运施工设备时要注意平衡和安全;3.施工过程中:严格按照施工计划执行,确保施工安全高效;4.施工结束:工作完成后,及时清理施工现场,收拾挂篮设备。

安全注意事项在桥梁挂篮施工中,需注意以下安全事项: 1. 挂篮悬挂点必须符合承载要求,悬挂牢固稳定; 2. 工人必须系好安全带,严禁趴坐在挂篮边沿; 3. 施工现场要设置警示标志,保持施工现场通畅; 4. 恶劣天气要停止施工,确保工人安全。

结论桥梁挂篮施工是一项涉及高空作业安全的工作,只有制定合理的施工方案,严格执行安全规定,才能确保施工顺利进行并保障工人的安全。

希望通过本文的介绍,读者能更加深入了解桥梁挂篮施工方案,促进相关工程的安全进行。

大桥主桥主梁挂篮施工方案

大桥主桥主梁挂篮施工方案

大桥主桥主梁挂篮施工方案编制:复核:审核:批准:项目经理部二零一零年四月1.工程概况******大桥位于**市**区**镇,是***大通道**绕城公路跨越**的一座特大桥。

主桥为****预应力混凝土独塔双索面斜拉桥,主塔为“H”型索塔。

主桥主梁采用预应力钢筋混凝土,横断面为单箱三室流线形梁段,梁宽29.5m,轴线处梁高3m。

顶板厚20cm,底板厚25cm,腹板厚25cm,斜腹板厚23cm,斜拉索外侧设宽度2.4m的人行道悬臂。

梁顶设2%双向桥面横坡。

主梁截面宽高比B/h=9.833:1,高跨比h/L=1/90,跨宽比L/B=9.153:1。

主梁分块从索塔处开始,1、1’#块长7.0m;然后对称分为2(2’)~25(25’)#块件长均为6m;26~42#块件长3m,26#块件为**岸合拢块;26’~44’#块件长6 m;43#块件为T梁牛腿块件,块件长13.5m;45’#块件为**岸合拢块,块件长2 m;46’块件为**岸35+30m连续梁,块件长68m。

全桥共设94道横隔板(1、1’#块除外),横隔板厚均为20cm。

施工时专门成立测量组进行主梁线型及施工过程中挠度控制,包括主梁浇筑的立模标高控制。

边跨密索区(27~43#块件)和**岸侧现浇梁段施工详见各自分项施工方案,本方案重点是挂篮施工。

混凝土采用拌合站集中拌制,枯水期在地面安装两台HBT-60型混凝土泵车,混凝土罐车运输至墩旁,垂直泵送至梁段;洪水期分别在拌合站,26#钢平台各设两台HBT-60型混凝土输送泵垂直泵送,进行现浇梁段混凝土施工。

主塔布置QTZ160F 10T塔吊1台,垂直运输材料、小型设备、机具等,在2#梁段施工完后,拆除塔吊,用固定扒杆或电动葫芦替代塔吊。

主梁块件主要工程数量:2.施工进度计划主梁现浇段挂篮施工总工期控制在20个月内,阶段目标为:2007年06月10日前完成主梁挂篮施工。

(1)挂篮安装 05年10月10日~05年11月10日(2)挂篮拼装压载试验 05年11月11日~05年11月21日(3)挂篮施工2#-25#节段 05年11月22日~06年09月11日(4)挂篮施工2’#-25’#节段 05年11月22日~06年09月11日(5)26#合拢段 06年09月12日~06年10月02日(6)挂篮施工26’#-44’#节段 06年10月03日~07年05月18日(7)45’#合拢段 07年05月19日~07年06月10日3.施工方案及施工程序3.1主梁标准段施工程序本桥设计为塔梁固结形式,主梁与塔身下横梁固结。

大桥挂篮设计与施工技术分析

大桥挂篮设计与施工技术分析

大桥挂篮设计与施工技术分析随着桥梁建筑项目技术的迅猛发展,挂篮设计项目趋于定性化、标准化以及系列化。

为了确保桥梁施工过程的连续性提高项目施工的效率以及质量,使用悬臂挂蓝的项目施工技术被广泛的实施在各种桥梁项目的施工中,包括连续梁、钢结构以及斜拉锁等大型桥梁的建造中都可以出现其身影。

在挂蓝法的采用中挂蓝的设计以及项目施工技术就成为了项目工程的重点实施环节。

标签:挂蓝;挂蓝设计;挂蓝安装;施工技术1 大桥挂蓝概述1.1挂篮类型桥梁项目施工过程中的挂蓝方式有很多种,一般采用的有三角形、菱形以及弓形等。

三角形挂蓝结构实施简单;菱形挂蓝主要的杆件是涉及的拉压装置,其承重实施结构为菱形,结构也比较便捷,除了主要的构件形式有一定的差别,菱形挂蓝的工作原理以及施工实施等都与其他的挂蓝相一致,其中反锚式的行走结构机构是采用尾部的反挂轮和浇筑完成的梁锚固的轨道连接而成,行走时反锚的作用力非常有限。

弓形挂蓝的主要承重结构接触是弓形,同时使用万能件、连接件以及主纵梁组成,由于弓形结构基础以及横向的组合形式使用了万能的连杆,挂蓝能够拆卸回收,并可以多次利用,因此减少了挂蓝的运营成本。

实践表明,三角形挂篮结构较为简单,受力相对明确,自重较轻,应用范围较大,是目前实际挂篮应用中最为实用经济的。

菱形挂蓝的结构设计较为复杂,构件的专一应用性强,不容易进行多次利用。

而弓形挂蓝以及前支点的万能连杆挂蓝都是使用万能杆实施拼装的,挂蓝应用玩后可以再回收,从而达到重复反复利用的目的。

在项目的施工进程中,设计单位要依据具体的项目施工状况来分析并指导使用哪种类型的挂蓝,以达到最优的辅助实施施工效果。

1.2挂蓝设计原则1、减轻化挂篮的自重。

在符合桥梁项目设计对挂篮自重的要求基础上,尽可能减轻挂篮的自重;挂篮适合使用自锚平衡式,充分的利用箱梁竖向的预应力筋平衡倾覆力矩。

2、缩短挂篮项目施工的周期。

挂篮施工项目中宜使用各梁段全断面进行一次性的浇筑,以达到便捷且高效的目的。

挂篮设计说明

挂篮设计说明

挂蓝设计说明一、设计依据及方案选择其工程概况是:1、0#节段采用拼装托架架现浇施工,总长为12米;2、主梁悬浇施工从1#节段至6#节段,其中节段长度分为3.0m、3.5m、4.0m 两种。

梁高从4.072m渐变至2.7m。

最大梁段(3#节段)重量为105.63t,混凝土量为39.86m3。

基于以上状况,菱形挂蓝方案比较经济合理。

二、挂蓝特点1、挂蓝主要由菱形支架系统、悬吊走行系统、底平台系统、模板系统各部分组成。

2、挂蓝支架采用常规型钢组成。

3、挂蓝总重为48.23t(不包括侧模板)与最重梁段(105.63)比重为0.36,减少了钢结构数量,节省了投资。

4、挂蓝走行前移:检查滑梁锚点稳固后松开支架后锚点使挂篮能够沿轨道前移,拉动挂篮支架、底模、内外模、及滑梁同时前移,到指定位置后将内外模后锚点固定。

5、挂蓝除应用于2#—6#节段施工外,还可用于合拢段;其内模、外模由其它节段模板组拼而来。

三、梁段浇注(一)1#梁段施工1、待主梁0#节段砼强度达到一定强度后及时张拉预应力钢筋并压浆、封端。

2、在0#节段顶面安装好走道梁、前支点、后支点、支架架大梁及平联、前上横梁、后上横梁、后锚固梁以及悬吊系统,完成后安装后下横梁、前下横梁、底平台、底模、外侧模板。

3、初步调整底模及外侧模板中线、标高,底模将其固定于底平台上。

4、挂蓝预加载试验。

5、绑扎底板、腹板钢筋及竖向预应力钢筋,安装纵向预应力管道。

6、安装内模及箱梁内施工脚手架。

7、绑扎顶板钢筋,安装纵、横向预应力管道。

8、最后调整立模标高。

9、检查签证,灌注梁段砼并养护。

10、三向预应力张拉、压浆、封端。

(二)普通梁段施工1、待上一节段砼强度达到一定强度后及时张拉预应力钢筋并压浆、封端。

2、挂蓝前移至设计位置,并可靠锚固在已浇筑好梁段的预留位置上。

3、初步调整底模及外侧模板中线、标高,侧模固定于底平台上。

4、挂蓝预加载试验。

5、绑扎底板、腹板钢筋及竖向预应力钢筋,安装纵向预应力管道。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

不同材质的构件严禁混用。
7.6 构件切割前,应将切割区域表面的铁锈、污物等清除干净,切割后应清
除飞溅物和熔渣。切割后的零件边缘不得有裂纹及超过 1mm 的缺棱。
7.7 放样、切割允许偏差如下(除图纸标明之外):
放样和样板(样杆)的允许偏差
项目
允许偏差
平行线距离和分段尺寸
±0.5mm
对角线差
1.0mm
宽度、长度
±0.5mm
孔距
±0.5mm
加工样板的角度
±20’
气割的允许偏差
项目
允许偏差
零件宽度、长度
±3.0mm
切割面平整度
±0.05t 且不大于 2.0mm
局部缺口深度
1.0mm
注:t 为切割面的厚度
7.8 制孔
挂篮上的螺栓孔均为钻孔或镗孔,禁止冲孔。粗制螺栓孔的公称直径应比杆
ቤተ መጻሕፍቲ ባይዱ
径大 1.0mm,其允许偏差值为±0.5mm 之内,相邻螺栓孔的间距允许偏差值为±
牵索系统由张拉机构、斜拉索冷铸锚和连接器组成。张拉机构中的张拉千斤 顶通过撑脚固定在垫块总成上。垫块总成可沿主纵梁头部导轨上下滑动并锁定, 因而前支点空间位置可调整。
4.3 行走系统
行走系统实现挂篮空载前移功能,由牵引机构及行走反滚轮组成。牵引机构 由两台 YC70X150 千斤顶通过两根精轧螺纹钢筋,同步牵引挂腿下部行走滑靴带 动挂篮前移,行走滑靴在主梁顶面辅设的滑轨上滑动。挂篮行走时由行走反滚轮 平衡前倾力。
4.4 定位系统
定位系统实现挂篮浇筑前的定位,由前锚杆组、止推机构及顶升机构组成。 挂篮由前锚杆组提升到位,放置在主纵梁尾部的顶升机构调整挂篮前端的竖向标 高,止推机构承受斜拉索张拉力中的水平分力。
由于挂篮的自重及构造尺寸都较大,再加上本桥主梁断面的构造特点,使得 挂篮横桥向定位的调整较困难,因此在挂篮前移时,应尽量保证挂篮整体同步平 移,并不断观测,随时纠正挂篮的偏位。
6. 主要施工步骤
挂篮施工中, 仅处于两种状态:行走状态和浇筑状态。
6.1 行走状态
1) 混凝土养护、脱模、张拉主桥预应力; 2) 挂篮前支点支撑力转换,放松张拉千斤顶并拆除张拉千斤顶与斜拉索的
连接; 3) 拆除止推机构,接长钢板滑道; 4) 拆除后锚杆组; 5) 放松前锚杆组,挂篮下降(200mm),挂腿落至钢板滑道上; 6) 安装尾部顶升机构千斤顶,且油缸伸长; 7) 安装行走反滚轮,顶升机构千斤顶油缸缩回; 8) 安装牵引机构,将挂篮前移并定位。
3. 设计概要
(1)本挂篮为斜拉桥施工前支点挂篮,设计承载混凝土重量 460 吨。挂篮 由承载平台,牵索系统,锚固系统等组成,设计充分考虑了结构的安全性和实用 性。
(2)为保证施工质量,设计承载主体结构刚度大,并在适当位置配置锚杆, 以减少箱梁在主梁和桥面板等位置处纵横向变形及“错台”量。
(3)长大构件分段制作,最大质量约 10t,以满足运输尺寸及现场拼装的 要求。
6.2 浇筑状态
1) 安装顶升机构千斤顶,油缸伸长并顶升,放下行走反滚轮; 2) 安装前锚杆组,同时顶升机构千斤顶油缸缩回,提升挂篮; 3) 安装止推机构,操作止推千斤顶,使挂篮纵向定位; 4) 安装后锚杆组; 5) 立模,测量标高,同时调整顶升机构千斤顶及锚杆组,使挂篮精确定位,
并满足预变形要求; 6) 连接张拉机构与斜拉索冷铸锚,形成挂篮前支点,并一次张拉; 7) 按主梁施工控制要求分层浇筑混凝土(或张拉斜拉索),使各节段满足
温州市大门大桥主桥(预应力混凝土斜拉桥)
挂篮设计图及说明
中交第一公路工程有限公司 上海同港桥梁科技有限公司
二 O 一三年四月
温州市大门大桥主桥(预应力混凝土斜拉桥)
挂篮设计说明


1、 工程概述 2、 设计依据 3、 设计概要 4、 总体构造 5、 设计特点 6、 主要施工步骤 7、 制作与拼装 8、 试载要求 9、 结构计算 10、 建 议
挂篮前移到位后,再将拱架提升到设计标高位置,立模,浇筑下一节段。 拱架用千斤顶顶升到位,并用销轴定位。因而可方便地立模、拆模并将模板 系统整体移至下一待浇节段。
5.设计特点
本挂篮悬浇节段长度 6.6m,主桥宽度方向分次浇筑,桥面总宽 32.2m,2.05m 长悬臂板滞后一个节段浇筑,悬浇节段混凝土质量最大 460t,挂篮设计上具有 如下特点:
索力及变形双控的要求。 需要注意:主桥横梁内侧模板采用螺旋支撑方法设计,以便拆模的施工方便, 但是在安装定位之后,需要确保支撑的支点均匀受力,避免模板重量仍由拱架承 担。
7. 材料、加工制作与拼装
7.1 挂篮设计中除吊杆、张拉总成、销轴等之外均为 Q235 钢,凡图中未注 明材料型号的构件均采用 Q235 钢。
2. 设计依据
《温州大门大桥施工图设计》 《钢结构设计规范》(GB50017-2003) 《钢结构工程施工质量验收规范》(GB50205-2001) 《公路桥涵设计通用规范》(JTG D60-2004) 《公路桥涵钢结构及木结构设计规范》(JTJ025-86) 《冷弯薄壁型钢结构技术规范》(GB50018-2002) 《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91) 《公路桥涵施工技术规范》(JTJ041-2000) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 委托设计合同
4.1 承载平台
承载平台是挂篮的主体结构,由支承悬浇荷载及模板体系的平面刚架和挂腿 组成。平面刚架分别由主纵梁、横梁组成。两侧主纵梁前端开槽,在主纵梁上设 置承力面。
4.2 牵索系统
牵索系统的功能是在挂篮悬浇施工时将斜拉索与挂篮连接起来形成前支点; 在悬浇完成后,将斜拉索与挂篮分离,实现索力的转换。
当挂篮前端产生横桥向偏移时,可在挂篮后横梁与桥主梁主肋间设反向顶推 予以调整;当挂篮挂腿中心线处产生横桥向位移时,在挂篮挂腿与桥主肋间加反 向顶推。
4.5 锚固系统
锚固系统包括 4 组前锚杆组和 2 组后锚杆组。前锚杆组设在主纵梁上面,其 作用是将承载平台承受的施工荷载传递到已浇梁段上,后锚杆组设在主纵梁尾部, 其作用是平衡挂篮斜拉索初张拉时产生的后倾力,同时,4 组锚杆组亦作为抗风 安全锚固点。
斜拉索采用扇形空间双索面布置,每塔每索面共 22 对斜拉索,共 176 根。 塔上索距分别为 1.3m、1.6m、1.8m,梁上索距除边跨压重区为 2.8m 外,其余均 为 6.6m。斜拉索采用高强度低松弛平行钢丝索,索体采用双层 HDPE 防护的全防 腐索体,规格为 139Φ7、151Φ7、163Φ7、187Φ7、199Φ7、223Φ7、241Φ7、 283Φ7、313Φ7 共九种,抗拉强度标准值为 fpk=1670Mpa。拉索锚具采用冷铸镦 头锚锚固体系,均在主塔端张拉。
7.2 挂篮采用工厂制作,运至现场进行拼装。由于挂篮承受荷载大,又长时 间重复使用,故要求按永久结构的标准制作。制作中应严格控制焊接质量及机加 工件特别是张拉构件的加工质量。
7.3 加工单位在加工之前,应首先熟悉图纸,注意对称制造的构件,对于有
质疑的地方,应及时反馈到设计方,对于需要改进或合理建议化之处,应与设计
4.6 模板系统
模板系统由横隔板底模及侧模、主肋侧模及底模、顶板底模、顶模拱架及支 架、支撑等组成。
横隔板侧模底部通过铰接与承载平台相连,侧模之间采用对拉螺杆连接,横 隔板底模位于承载平台前横梁之上。前端顶模采用可调撑杆支撑在承载平台上, 中间顶模采用拱架支撑,拱架通过铰接固定在主纵梁的滑轨上。
在挂篮前移前,松开对拉螺栓,将主肋侧模及横隔板侧模放置于拱架及承载 平台上,并与顶模一起随拱架下降至横隔板底标高以下。
(4)挂篮可以满足大门大桥主桥主梁的浇筑、浇筑后前移以及标高、预抛 高调整等使用功能的要求。
(5)本挂篮适用于主梁 SB1#~SB22#节段、MB1#~MB22#节段的浇筑。 (6)挂篮自重约为 140t。 (7)设计尽量方便模板的安装与拆模,减少人力的使用,并提高准确就位 率。
4.总体构造
挂篮由承载平台、牵索系统、行走系统、定位系统、锚固系统、模板系统、 操作平台及预埋件系统等组成。(参见设计图纸)
方协商并征得设计方同意。加工之前,应事先编制详细的加工工艺和制定合理的
加工方案,确保加工质量。
7.4 挂篮各构件应按设计图纸准确放样和号料,并应根据制作工艺要求和安
装时的焊接收缩量以及切割、刨边等留足余量。对切角、切边的构件应严格按照
图纸和现行规范切割,确保与拼装部分相吻合和拼接质量。
7.5 对于已下料的构件应用油漆标明其编号,特殊的材质还应标明其钢号,
主塔采用花瓶型,一方面增加主塔自身的横向稳定性,另一方面为斜拉索空 间索面布置提供条件,增加结构的抗风性能。主塔承台以上全高 136m,较常规 塔柱高,主要是因为本方案拉索根数较多,拉索在上塔柱上需要的锚固区段较长, 同时桥面较宽,如果按常规塔高布置,中塔柱在横向立面上倾角较小,主塔在景 观上会显得极不协调,因此,主塔桥面以上高度有所加高。
0.25mm 之内.
7.9 焊接 加工前应首先熟悉图纸,并根据设计图纸中各构件三向连接的特点,具体确 定各构件的组拼焊接顺序,确保构件的连接强度,同时尽量减小焊接残余应力。 施焊前复核构件编号及位置是否正确,检查和修整定位焊点,清除焊缝位置附近 的铁锈、油污和脏物等。 7.10 纵横梁各板块节点均为焊接,焊接时各杆件截面形心轴线应汇交于中 心点,其误差精度控制在±0.3mm 之内。 7.11 挂篮主梁弧形部分板材较厚,焊缝密集,施焊时应制定详细的单项焊 接工艺及操作要求,尽量减小焊接变形及焊接残余应力。 7.12 焊接工作应由取得合格证书的焊工来承担。焊接工作应在拼装检查合 格之后进行。 7.13 当进行多层焊接时,在焊接每层焊缝之前,应对前一层焊缝进行检查, 如发现有夹渣、气孔和裂纹等时,应将缺陷焊缝部分除净后再焊。 7.14 焊接完成后,所有的拼装辅助装置,残留的焊缝金属和熔渣均应除去, 并对焊缝进行检查,检查焊缝的实际尺寸是否符合设计要求和有无看得见的缺陷, 如咬肉、气孔、夹渣、裂纹、未焊满的陷槽等。当钢材厚度在 10 及 10mm 以下时, 基本金属的咬肉深度不得大于 0.5mm;当钢材厚度超过 10mm 时不得大于 10mm。 7.15 对于缺陷焊缝应及时进行处理: 7.15.1 间断焊缝和陷槽应予焊满; 7.15.2 焊缝有裂纹、未焊透、夹渣和气孔,应除净重焊; 7.15.3 焊缝尺寸不足及咬肉深度超过 7.14 的规定时,应予补焊。 7.16 对剪力件、弧形头部等极其重要部位的焊缝,必须进行探伤检查。 7.17 为方便运输且考虑现场起重能力的限制,长大构件一律分段制作现场 拼装。
相关文档
最新文档
