坝体土方填筑施工方案
土石方填筑坝体施工方案

祝家临时坝土石方填筑工程施工方案一、施工准备1、交接线路中桩,进行路线贯通测量,内容包括导线、中线及高程的复测,水平点的复查与增设,横断面的测量与绘制等,然后送交监理工程师核查,核对无误后进行现场放样测量,放出路基中桩、边桩,并标注路基挖填高度,以及取土坑、借土场、弃土场等的具体位置,并提交监理工程师检查批准。
2、填料的选择①路堤填料,不得使用淤泥、沼泽土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土。
钢渣、粉煤灰等材料,可用做路堤填料,其他工业废渣在使用前应进行有害物质的含量试验,避免有害物质超标,污染环境。
捣碎后的种植土,可用于路堤边坡表层.②液限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路堤填料。
需要应用时,必须采取满足设计要求的技术措施,经检查合格后方可使用。
③路基填方材料,应有一定的强度。
3、填料试验:取土场的填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行。
试验项目如下:(1)液限;(2)塑限;(3)颗粒大小分析试验;(4)含水量试验;(5)土的承载比试验(CBR)值;(6)有机质含量试验;(7)易溶盐含量试验.把调查和试验结果以书面形式报告监理工程师备案。
如所调查和试验的结果与图纸资料不符时,提出解决方案报监理工程师审批。
4、调查施工范围内的地质、水文、障碍物、文物古迹的详细情况。
5、调查沿线电缆、光缆及管线位置、埋深,按设计要求进行改移或埋设明显标志。
6、修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态。
7、场地清理:施工前将路基用地范围内的树木,灌木、垃圾、有机物残渣及原地面以下10-20cm内的草皮和表土清除。
将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后全面进行填前碾压,使密实度达到设计要求。
8、拆除工程:根据现场的实际情况、施工、交通需要,制定确实可行的拆除方案,经监理工程师批准后,按设计和规范要求进行拆除工作。

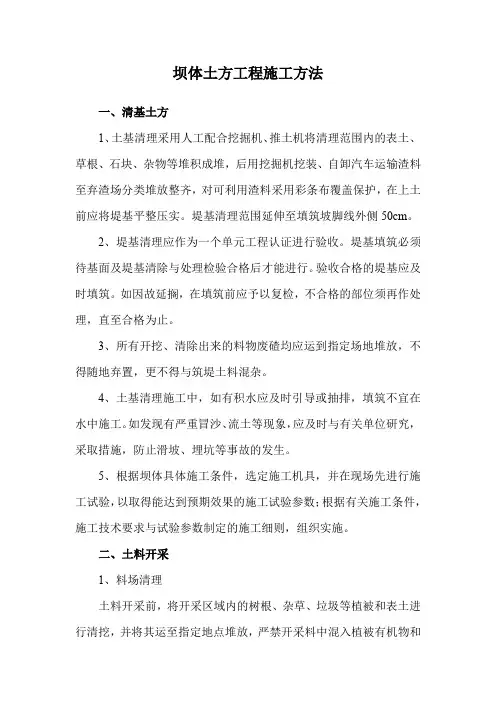

坝体土方工程施工方法

坝体土方工程施工方法一、清基土方1、土基清理采用人工配合挖掘机、推土机将清理范围内的表土、草根、石块、杂物等堆积成堆,后用挖掘机挖装、自卸汽车运输渣料至弃渣场分类堆放整齐,对可利用渣料采用彩条布覆盖保护,在上土前应将堤基平整压实。
堤基清理范围延伸至填筑坡脚线外侧50cm。
2、堤基清理应作为一个单元工程认证进行验收。
堤基填筑必须待基面及堤基清除与处理检验合格后才能进行。
验收合格的堤基应及时填筑。
如因故延搁,在填筑前应予以复检,不合格的部位须再作处理,直至合格为止。
3、所有开挖、清除出来的料物废碴均应运到指定场地堆放,不得随地弃置,更不得与筑堤土料混杂。
4、土基清理施工中,如有积水应及时引导或抽排,填筑不宜在水中施工。
如发现有严重冒沙、流土等现象,应及时与有关单位研究,采取措施,防止滑坡、埋坑等事故的发生。
5、根据坝体具体施工条件,选定施工机具,并在现场先进行施工试验,以取得能达到预期效果的施工试验参数;根据有关施工条件,施工技术要求与试验参数制定的施工细则,组织实施。
二、土料开采1、料场清理土料开采前,将开采区域内的树根、杂草、垃圾等植被和表土进行清挖,并将其运至指定地点堆放,严禁开采料中混入植被有机物和弃渣。
2、开采方法(1)应按项目监理批准的料场开采范围、开采方式和深度进行土料的开采。
(2)土料开采按规划的分区、分块进行施工,每工作面采用反铲挖掘机挖土装车,自卸车运输土料至围堤施工现场。
采用平采分层的方法开采土料,每层厚度不超过 4.0m,并严格控制临时开采边坡的安全。
每土料场配备装载机用做装车、平整、修路等综合调剂使用。
(3)土料场周围及开采区内,应按规定设置有效的排水系统和采取必要的防洪措施,以保证土料质量和开挖工作的顺利进行。
3、土料运输(1)运输设备土料应采用自卸汽车运输,因施工需要而改用其它方式运输时,应经过论证,并提交措施计划报送项目监理批准。
运输土料的车辆应相对固定,并经常保持车厢、轮胎的清洁,防止残留在车厢和轮胎上的泥土带入填筑区。
坝体土石方填筑

坝体土石方填筑摘要:坝体土石方填筑是水利工程中非常重要的一项施工工作。
本文将介绍土石方填筑的定义、施工准备工作、填筑材料选择、填筑过程以及填筑质量控制等内容。
通过详细的介绍和分析,读者将对坝体土石方填筑有一定的了解。
引言:坝体土石方填筑是指在土石方工程中,根据设计要求使用合适的土石材料填充堆筑,形成坝体结构。
坝体土石方填筑工程是水利工程中的一项重要工作,对于提高水利工程的安全性和稳定性具有关键作用。
一、施工准备工作1. 方案设计:根据工程要求,制定合适的坝体填筑方案。
方案设计需要考虑填筑区域的地质条件、坝体的设计要求以及施工条件等因素。
2. 材料储备:根据设计要求和方案设计,储备合适的土石材料,并保证其质量达到要求。
3. 设备准备:准备必要的施工设备,如挖掘机、运输车辆、压实机械等。
同时,对施工设备进行检验和维护,确保施工过程中设备的正常使用。
二、填筑材料选择在坝体土石方填筑工程中,常用的填筑材料包括土壤、砂、砾石和碎石等。
在选择填筑材料时,需要考虑材料的物理性质、力学性质以及材料的来源和质量等因素。
同时,需要根据工程要求选择合适的填筑材料进行填筑。
三、填筑过程1. 土石方挖掘:首先,需要清理和挖掘填筑区域的土石方。
挖掘时应按照要求的深度和坡度进行,确保填筑面的平整度和坡度达到要求。
2. 填筑材料运输:将准备好的填筑材料运送到施工现场,按照设计要求进行堆载和分层填筑。
在填筑过程中,要保持填筑面的平整度和坡度。
3. 土石方压实:在填筑材料达到一定的高度后,利用压实机械对填筑材料进行压实,提高填筑体的稳定性和密实度。
4. 坝体防渗处理:在填筑完成后,对坝体进行防渗处理,常用的方法包括铺设防渗材料和进行灌浆等。
四、填筑质量控制为了保证填筑工程的质量,需要进行相应的质量控制措施。
质量控制主要包括填筑材料的质量检验、施工过程的监控和填筑体的质量验收等。
同时,需要进行填筑体的压实度检测和渗透率测试等,确保填筑体的稳定性和安全性。
新建水库土方工程施工方案

一、工程概况新建水库位于我国某地区,水库总库容为XXX万立方米,设计坝高XXX米,坝顶长度XXX米。
水库建设的主要目的是防洪、灌溉、供水和发电。
本次土方工程主要包括坝体填筑、溢洪道土方开挖、泄洪洞土方开挖、导流洞土方开挖等。
二、施工方案1. 施工准备(1)施工组织:成立土方工程施工项目部,明确项目经理、技术负责人、施工员等岗位人员职责。
(2)人员培训:对施工人员进行技术培训,确保施工人员掌握土方工程施工技术。
(3)材料设备:提前采购施工所需材料设备,确保施工顺利进行。
2. 施工工艺(1)坝体填筑1)施工顺序:从上游向下游进行填筑,分层压实。
2)填筑材料:选用符合设计要求的土料,进行试验,确保填筑质量。
3)压实度:根据试验结果,确定填筑压实度要求。
4)施工机械:采用振动压实机、推土机、挖掘机等设备进行施工。
(2)溢洪道土方开挖1)施工顺序:从上游向下游进行开挖,分层开挖。
2)开挖材料:将开挖的土方用于坝体填筑。
3)施工机械:采用挖掘机、装载机、自卸汽车等设备进行施工。
(3)泄洪洞土方开挖1)施工顺序:从洞口向洞内进行开挖,分层开挖。
2)开挖材料:将开挖的土方用于坝体填筑。
3)施工机械:采用挖掘机、装载机、自卸汽车等设备进行施工。
(4)导流洞土方开挖1)施工顺序:从洞口向洞内进行开挖,分层开挖。
2)开挖材料:将开挖的土方用于坝体填筑。
3)施工机械:采用挖掘机、装载机、自卸汽车等设备进行施工。
3. 施工质量控制(1)严格控制填筑材料的选用,确保填筑质量。
(2)加强施工过程中的质量检查,确保填筑压实度达到设计要求。
(3)严格执行施工规范,确保施工安全。
(4)对施工过程中发现的问题及时进行处理,确保工程顺利进行。
三、施工进度安排1. 施工准备阶段:1个月2. 坝体填筑阶段:3个月3. 溢洪道、泄洪洞、导流洞土方开挖阶段:2个月4. 工程验收阶段:1个月总计:7个月四、施工安全措施1. 严格执行安全生产法规,加强施工人员安全教育培训。
大坝填筑施工方案

大坝填筑施工方案一、项目概况本次施工方案涉及一座大坝的填筑工程,主要包括大坝上游的挖掘、填筑、围堰、集料料场和水泥搅拌站的建设。
二、项目目标1.完成大坝填筑施工,确保坝体的稳定性和密实性。
2.积极采取环保措施,保护周边环境。
三、施工方案1.挖掘1.1挖掘大坝基坑:根据设计要求,采用机械挖掘方式,确保基坑平整和稳定。
1.2清除基坑底部积水:采用抽水设备将基坑底部积水排除,保证填筑施工能够进行。
1.3爬坡道建设:根据大坝的高度和施工进度,建设合适的爬坡道,方便机械设备运输和施工人员进出。
2.填筑2.1填筑物料选择:选择符合设计要求的土方填筑材料,确保填筑坝体的稳定性和均匀性。
2.2施工方法:采用重力式填筑方法,即将填筑材料从爬坡道倒入基坑,利用自身重力均匀分布填筑材料。
2.3坝体分层填筑:根据设计要求,将填筑材料分层填筑,每一层填筑完成后进行水平和垂直的压实作业。
3.围堰3.1围堰材料选择:选择合适的防渗漏材料,确保大坝填筑后的渗透性和稳定性。
3.2围堰施工方法:采用分段施工的方式,将围堰材料摆入预定的位置,并进行钢丝绑扎等固定措施。
4.集料料场建设4.1设施建设:建设合适的集料料场,包括料仓、输送设备、仓储设备等。
4.2原料选择:选择符合设计要求的石料作为填筑材料,确保填筑坝体的稳定性和均匀性。
4.3原料加工:将原料进行破碎、筛分等加工处理,以确保材料符合填筑要求。
5.水泥搅拌站建设5.1设施建设:建设合适的水泥搅拌站,包括水泥罐、搅拌机、输送设备等。
5.2水泥配比:根据设计要求,制定合适的水泥配比方案,确保水泥的质量稳定性和填筑效果。
四、环境保护措施1.施工现场周边布设防尘网,防止填筑材料的扬尘污染。
2.使用环保型机械设备,减少噪音和排放污染物。
3.建设防渗漏围堰,防止填筑过程中水土流失。
4.施工现场及时清理垃圾和废弃物,保持周边环境整洁。
五、质量控制措施1.施工前进行材料试验,保证填筑材料的质量符合要求。
坝体填筑施工专项实施方案

坝体填筑施工1、填筑施工原则1、土石方填筑施工工艺流程坝体填筑严格按监理工程师赞同参数分层填筑、分层碾压,大坝填筑尽可能平起。
每层填筑前测量放出上、下游边线和各分区料分界限。
坝面填筑施工工艺流程见以下图。
大坝填筑施工工艺流程图说明:虚线框表示的混凝土面板施工,是垫层料填筑对应的施工项目。
(1)填筑前准备工作坝基断面测量:将已开挖达成,并经过查收的坝基,重新进行断面测量,并将测量断面的结果报监理人审批签字,作为大坝填筑收方计量的依照。
同时对填筑区范围打桩、放线、洒白石灰,标出填筑区范围。
坝基表面清理:填筑前,将准备填筑的块号内的浮土、松弛石块等杂物清除干净,如遇砂砾石基础,则用YZJ-18自行式振动碾将基础碾压最少6遍以上,经监理人检查查收签证后,再进行填筑。
供水管路铺设:供水管路必定延伸至填筑工作面,并能控制到填筑块的任意部位。
所用水表经率定合格,且应有备用水表,经监理工程师确认后方可投入使用。
备足料源:检查料场储料量可否满足要求,如开采及储量不足,不得开始填筑,待料备足后才能进行填筑。
设备检查:检查挖装、运输、平料、碾压设备配置的数量可否足够,圆满率状况,备用设备状况等。
坝基查收:填筑前对付所填部位的基础提请监理工程师组织查收,合格后由监理工程师签发合格证。
当上述事项都一一落实,经监理工程师签证后,方可进行坝体正式填筑。
(2)测量放线按填筑规划分区、分片的单元用石灰和木桩做好标志,并进行桩号高程测量。
(3)坝料运输依照大坝不同样的上坝资料要求,采用相应的挖装及运输设备,运至填筑工作面卸料。
对运输不同坝料的自卸汽车,要有不同样的标志。
坝面施工员依照坝体填筑的施工进展,经过调换要求料场供应不同样的坝料,坝面指挥人员依照施工员的要求特地指挥自卸汽车将不同样的坝料卸到指定的部位。
(4)卸料大坝填料运至填筑工作面后,采用相应的进占法和退后法卸料(见以下图)。
卸料时,应由拥有丰富施工经验的专职指挥人员指挥卸料。
塘坝土方填筑工程施工方案

塘坝土方填筑工程施工方案一、工程概况塘坝土方填筑工程是指根据设计要求,在河流、湖泊或水库中修建塘坝,用土石等填筑材料进行填筑,形成坝体,以达到水资源利用、防洪、供水等目的的工程。
塘坝土方填筑工程一般包括坝体设计、土石方料、坝体土方填筑、坝体护坡及排水等工程。
二、施工前准备1. 工程准备(1)组织施工队伍,确定工程进度和施工计划。
(2)编制施工图纸、施工方案、施工组织设计等施工文件。
(3)购买所需土石方料,保证施工用料的供应。
(4)准备土方填筑机械设备,如推土机、挖掘机、装载机等。
2. 地质勘察(1)对工程区域地质情况进行勘察,特别是对水文地质条件和地下水情况进行详细调查。
(2)根据地质勘察结果,编制施工方案,并采取相应的防范措施。
3. 环境保护(1)对工程施工区域进行环保调查,采取相应的环保措施,防止污染。
(2)合理安排土方填筑工程施工路线,减少对周边环境的破坏。
4. 安全生产(1)编制安全生产方案,确保施工过程中安全生产,避免事故发生。
(2)进行安全生产培训,提高施工人员的安全意识和技能。
三、施工工艺1. 土地平整(1)对坝基进行平整处理,清除杂草和沉积物,保持坝基平整。
(2)在土地平整的同时,对坝体周边进行清理,确保施工路线畅通。
2. 土方填筑(1)首先根据设计要求和现场实际情况确定土方填筑的施工顺序和施工工艺。
(2)选择合适的土石方料,进行土方填筑,严格按照设计要求进行填筑。
(3)采用多台推土机、挖掘机、装载机等机械设备进行土方填筑,保证坝体填筑的均匀性和密实性。
3. 坝体护坡(1)根据设计要求,在坝体上部进行斜坡护坡,采用土工布、草皮、石子等材料进行护坡。
(2)对护坡进行浇筑,确保护坡的牢固性和平整度。
4. 排水(1)坝体填筑完成后,对坝体内部进行排水处理,确保坝体内部的排水系统畅通。
(2)对周边区域进行排水处理,防止坝体附近积水造成坍塌。
四、施工安全1. 施工队伍安全(1)施工前进行安全教育和培训,确保施工人员具备一定的安全防范意识和技能。
坝体土方工程施工方案

坝体土方工程施工方案一、施工总体说明本工程土方主要是建筑物基坑土方开挖、建筑物土方回填、大坝修复施工等。
在降排水措施上,采取明挖龙沟排水为主。
二、土方挖填平衡及施工方法1、清基倒毛根据要求将施工区域的杂草、树根、乱石等全部清除与处理。
表层的不合格土如淤泥、腐殖土、浮土、松土、杂质土及勘探施工时遗留的坑、槽、孔、穴等进行彻底清除与处理。
开挖、清除的弃土、杂物、废渣等,均应运到指定的场地堆放。
基面清理平整后,应及时报验。
基面清理并验收合格后应抓紧施工,若不能立即施工时,应做好保护,复工前应再检验,必要时须重新清理。
2、土方开挖(1)土方调配结合工程具体的特点合理调配土方,基本做到挖填平衡,防止出现大面积的土方二次转运影响工期。
总体原则是:挖迎水坡土方填筑背水坡,基坑开挖土方就近回填建筑物。
多余的土方工程结束后按照要求存放弃土区。
土方平衡表(2)涵洞基坑土方开挖本工程土方开挖包括基坑土方开挖、人工保护层土方开挖。
坝顶高程31.39米,开挖底高程23.8米,开挖深度7.59米,挖掘机一次开挖不到位,计划分两次开挖,在高程27米左右设置二级开挖平台采用2台1m3反铲挖掘机,上下接力开挖(见图示)。
开挖出的土方一部分用于填筑围堰,一部分就近堆放以便于后期回填。
土方开挖时注意边坡的刷坡处理,清除坡面的松动土体,防止松动土体自重滑落造成人员受伤或设备受损,开挖时时刻注意观测边坡的稳定,发现开挖后的边坡有大面积失稳倾向时,立即停止开挖,重新修改边坡,制定新的开挖方案。
在开挖到大坝的浸润线位置时停止开挖,观察浸润线渗水情况,待浸润线位置渗水稳定后再接着开挖,防止浸润线陡渗造成事故。
距离设计高程0.5米左右时停止机械开挖,用人工进行开挖保护层。
开挖时铺设木跳板作为运输便道,人工用独轮车运输。
土方开挖完成后,在边坡顶部设置积水沟拦截雨水,防止雨水冲刷边坡。
基坑底部四周开挖排水沟和积水井,汇积底下渗水,用水泵集中抽排(3)坝体土方开挖根据迎水坡的设计开挖底高程用挖掘机自上而下进行开挖,开挖出的土方一部分用于马道的修筑和施工场地的填筑,其它的土方直接用于背水坡的填筑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三门峡市山口水库复建工程坝体土质防渗填筑
施工方案
批准:
审核:
编制:
河南省水利第二工程局
第五工程处
二O一O年十月十七日
三门峡市山口水库复建工程
坝体土质防渗填筑施工方案
1.工程概况
工程枢纽由大坝、岸边溢洪道、输水建筑物等组成。
溢洪道位于大坝左岸,输水建筑物位于大坝右岸。
大坝坝型为土质防渗体分区坝,分为土质防渗区和堆石区,两区间为反滤层和过渡层,最大坝高42.50m,坝顶高程662.50m,坝顶宽6m,坝顶长153m,上游坝坡自上而下为1:2.5、2.75,下游坝坡为1:2,土质防渗体下游坡为1:0.45,大坝上游护坡为现浇砼块护坡,下游坝坡626高程以下为干砌石护坡,以上为浆砌石条带内植草皮护坡,坝基及坝肩防渗为截水槽和帷幕灌浆。
溢洪道位于大坝左岸,为无闸控制正槽溢洪道,轴线水平投影总长327.3m,坝轴线对应位置架设跨溢洪道交通桥,桥面宽4.5m,桥长44m,共分3跨,单跨14m,上部结构为现浇砼板梁结构,下部结构为钢筋砼桥墩。
输水系统位于大坝右岸,设计输水流量为1m3/s, 由岸塔式进水口、无压输水涵洞等组成,均座落于右岸基岩上,进水塔进口底板高程637.5m。
机电设备及金属结构安装工程、附属工程、移民工程、水土保持工程等其它内容详见图纸。
工程移民道路分永久移民道路和施工期移民道路,永久移民道路通过跨溢洪道交通桥自坝顶穿过。
施工导流采用非汛期围堰挡水,导流管导流,汛期坝体临时断面挡水,导流管导流,围堰最大高度约
8m,导流管为直径1400mm承插式钢筋砼管。
2土方填筑工程量
主要工程量:土方填筑约32万m3。
3施工机械配置
根据施工需要及碾压试验,本项工程主要施工机械配置如下:1.0m3~1.6m3反铲挖掘机2台、15t
自卸汽车10~15辆、SD16推土机1~2台、ZL50装载机1台、20T凸块振动碾1台、DH90振动打夯机
2台。
4土方填筑施工程序
5左岸土料碾压试验
土料压实是控制土方回填施工质量的关键工序,我项目部于2010年10月13日至17日对左岸土料进行碾压试验,根据试验结果,选用最优含水率控制在15.6%~20.6%的土料,采用SD16推土机推平,铺土35cm厚,20t振动碾碾压8遍确定为施工碾压参数。
6土方填筑施工方法
6.1填筑基面清基
土方填筑区域上部表土按设计或监理工程师批准的深度范围采用1.6m3反铲挖掘机或推土机集中清除,表层土清除平均深度30cm,清理边界应在设计基面线外50cm。
清理的废料按设计或监理工程师批准的地方堆放。
当基础为软弱基础时按图纸要求进行换土处理,若软弱层小于2m时全部挖出后,用监理工程师同意的材料回填,分层压实。
基础清理自检合格后,提请监理工程师验收。
清理合格的基础及时进行土方回填。
6.2填筑基面验收及处理
土方填筑之前,对已清基后的地段采用20t凸块振动碾进行压实处理,压实范围与压实标准要符合设计文件和规范的规定。
压实后,由监理人对清基完毕的基础进行隐蔽工程分段验收,如发现局部清基不彻底或出现异常地质情况,立即按监理人的要求尽快处理,处理达到要求后,再进行复验,验收通过一段,上料一段,没有验收或验收不合格的基础不能上料。
6.3填筑作业安排
①填筑工程包括基本作业和辅助作业。
二者穿插进行,基本作业为:卸料、平料、压实、检测;辅助作业为:清理面、接缝处理等。
土料填筑的工序按基本作业内容来划分,即:卸料→平料→压实→检测四道工序。
②工作面统一管理,严密组织,做到工作面整体均衡上升,减少接缝,作业面内统一铺土、统一整平、统一碾压、统一验收。
③大坝填筑土方上坝采用自卸汽车运土施工现场。
6.4土方回填
⑴基面不平处理:当基面起伏不平时,按水平分层由低处开始逐层填筑,不得顺坡填筑,岸坡附近和结构边角处采用人工填土,采用振动打夯机夯实,直到基面大致平整。
⑵压实参数控制:按设计控制指标626m高程以下压实度不低0.98,现场控制土料的干密度为不低于1.71g/cm3,高程626m高程以上压实度不低于0.96,现场控制土料的干密度为不低于1.67 g/cm3;选用含水率在15.6%~20.6%控制范围内的土料,采用SD16推土机推平,铺土35cm厚,20t振动碾静压两遍,振动6遍(左岸土料场土料)。
⑶土方运输:土方回填料采用1.6m3反铲挖掘机挖装,15t自卸汽车运至填筑区。
⑷摊铺碾压:当工作面宽度大于2m时,采用SD16kw推土机进行摊铺,20t凸块振动碾碾压;当工作面宽度小于2m时,人工摊铺,振动打夯机夯实。
⑸土方回填时,相邻工段应尽量平衡上土,两工段接头处要逐层交错压实,不准留有界沟。
如进度不一,铺筑相差两层以上时,接头处按不陡于1:3的坡度进行搭接。
⑹填筑时分层铺筑,逐层碾压,贴边填筑用振动打夯机夯实,铺土厚度机械为30~35cm,人工为10~15cm。
分段填筑时,各段土层之间应设立标志,以防漏压、欠压和过压,上、下层分段位置应错开。
⑺土方填筑,采用含水率为15.6%~20.6%的土料,如果超出,应采取措施(如翻晒、加水等),使其含水量满足要求后,再进行填筑。
⑻建筑物周边填筑时,必须先将建筑物表面湿润,边涂泥浆、边铺土边夯实,涂浆高度与铺土厚度一致,涂层厚度为3~5mm,并与下部涂层衔接,严禁泥浆干固后再铺土夯实。
⑨为提高效率、加快进度、保证质量,碾压机械与运土机械配备比例以卸料、铺料、碾压工序连续进行为原则合理确定。
6.5填筑要求
⑴填筑面起伏不平时,按水平分层由低处开始填筑,不得顺坡填筑;大坝土方填筑横断面上的地
面坡度陡于l:5时,将地面坡度削至缓于1:5。
⑵分段作业面的最小长度不小于100m,人工施工时段长可适当减短。
作业面分层统一铺土、统一碾压,严禁出现界沟。
⑶填筑过程中若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,及时进行处理,并经监理工程师验收后,方准铺填新土。
⑷按设计要求将土料铺至规定部位,严禁将砂(砾)料或其它透水料与粘性土料混杂,土料中的杂质予以清除。
⑸铺料至填筑边线时,在设计边线外侧各超填一定余量:人工铺料为10cm厚,机械铺料为30cm 厚。
⑹分段填筑,各段设立标志,以防漏压、欠压和过压。
上下层的分段接缝位置应错开。
⑺机械碾压时振动碾工作重量为20t,振动频率20H z~30Hz,行驶速度不超过4km/h,并定期检查振动碾的工作性能。
机械碾压不到的部位,辅以夯具夯实,夯实时采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3;分段、分片夯实时,夯迹搭压宽度应不小于1/3夯径。
⑻当气候干燥、土层表面水分蒸发较快时,铺料前,压实表土适当洒水湿润,严禁在表土干燥状态下,在其上铺填新土。
⑼防渗土料的铺筑应沿坝轴线方向进行,铺料及时,采用定点测量方式,严格控制铺土厚度,不得超厚。
⑽采用振动凸块碾压实,碾压沿坝轴线方向进行,如特殊部位只能垂直坝轴线方向碾压时,在铺料和碾压过程中,质检人员现场监视,严禁铺料超厚、漏压或欠压。
⑾分段碾压时,相邻两段交接带碾迹彼此搭接,垂直碾压方向搭接带宽度不小于0.3m~0.5m;顺碾压方向搭接带宽度为1m~1.5m。
⑿防渗体压实控制指标采用干密度、含水率及压实度,每层铺土前,要测定土料干密度、含水率,边角夯实部位取样为2~3次/每层,碾压面取样为1次/100m3~200m3。
经取样检查压实合格后,方可继续铺土。
⒀对防渗土料,干密度或压实度的合格率不小于90%,不合格干密度或压实度不低于设计干密度或压实度的98%。
⒁雨天施工要符合下列要求:
①雨季填筑时,适当缩短流水作业段长度,土料及时平整、及时压实。
②降雨来临之前,将已平整尚未碾压的松土,用振动平碾快速碾压形成光面。
③做好坝面保护,下雨至复工前,严禁施工机械穿越和人员践踏。
④雨后复工要彻底,首先人工排除防渗体表层局部积水,并视未压实表土含水率情况,分别采用
翻松、晾晒或清除处理。
严禁在有积水、泥泞和运输车辆走过的坝面上填土。
⒂负温下施工要符合下列要求:
①负温填筑范围内的坝基在冻结前处理好,并预先填筑1m~2m松土层或采取其他防冻措施,以防坝基冻结。
若部分地基被冻结时,仔细检查。
②负温下露天土料的施工,缩小填筑区,并采取铺土、碾压、取样等快速连续作业,压实时土料温度在-1℃以上。
当日最低气温在-10℃以下,或在0℃以下且风速大于10m/s时,停止施工。
③填土中严禁夹有冰雪,不得含有冻块。
如因下雪停工,复工前清理坝面积雪,检查合格后复工。
河南省水利第二工程局
第五工程处
2010年10月20日。
