树木移植方案资料
苗木移植方案及措施

苗木移植方案及措施在城市绿地建设中,苗木移植是一项关键的工作。
如何保证苗木移植成活率、生长良好,是绿化工作者和城市规划者需要面对的重要问题。
本文将从移植时机、移植方法、管理细节等方面,探讨苗木移植的方案及措施。
一、移植时机苗木移植的最佳时期是在秋季或春季,此时苗木分别处于休眠期和萌芽期,适应性较强。
夏季移植容易造成苗木缺水、高温伤害等问题,而冬季移植则可能因寒冷天气导致苗木根系损伤。
移植时机的确定还需根据具体苗木的生长情况来定,如苗木生长迅速、根系发达的大树,应将移植时间尽量贴近秋季和春季。
相反,生长缓慢、耐旱性强的小乔木可以在夏季进行移植。
总之,移植时机应尽量考虑苗木生长周期和生长特性,确保苗木在新的生长环境中顺利生长。
二、移植方法苗木移植主要有两种方法:整株移植和球根移植。
整株移植较为简单,适用于树木直径较小的情况。
球根移植则专门针对树木根系比较发达的情况,能够更好地保证苗木的成活率和生长。
整株移植时,首先要将苗木的根系挖掘出来,并将其移植到新的土壤中。
此时需注意,移植后应及时浇水,尽快恢复苗木的生理活力。
对于大型苗木,建议采取球根移植,此方法可以保证苗木根系彻底摆脱旧土壤的影响,并在新土壤中生长更加健康。
球根移植的具体方法,是将苗木根系在移植前剪断,留下生长良好的根系,再用新的土壤和肥料进行移植。
此方法需要针对树木的生长情况确定具体的板根面积和球根直径,以保证根系不会过度损伤。
三、管理细节苗木移植过程中,管理细节同样至关重要。
首先,要确保移植现场的光照、土壤湿度等环境条件符合苗木生长的需求。
如果苗木根系有损伤或移植后不适应新环境,建议使用植物生长调节剂来促进苗木生长。
其次,移植后需要注意苗木的浇水和施肥。
移植初期,应尽量保持土壤湿润,并在第一周内适量施肥,促进苗木营养吸收。
移植后一段时间,需要定期巡查苗木的生长情况,对不健康的树枝要及时修剪,保证苗木生长的效果。
总之,苗木移植是城市绿地建设中不可或缺的环节。
乔木移植专项施工方案三篇

乔木移植专项施工方案三篇篇一:乔木移植专项施工方案第一章、工程概况项目位于XX,场地整体标高较平坦,总改造面积约40000㎡;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装,公共卫生间改造等。
一、编制依据1、新华公园提升工程项目景观工程设计2、《成都市风景园林绿化工程施工技术操作规程》3、《城市绿化和园林绿地用植物材料木本苗》 GJ/T 344、《城市绿化工程施工及验收规范》CJJ/T 825、《城市绿化植树工程施工规范》6、《城市园林绿化养护管理标准》7、《城市园林苗圃育苗技术规程》二、移植苗木品种及数量:三、工程内容:1、以上苗木表中树木的栽植工作;2、树木栽植成活养护工作;3、工程施工范围内所需的相关平整工作;4、现场的清理整洁工作;四、工程的重点及难点结合我司多年的施工经验及对本工程的现场踏勘,深入细致的了解、分析,以下几点将是本工程施工的重点及难点。
一、大树种植及应对措施本工程所移植的绝大部分苗木是大规格的乔木,在移植的过程中,从起苗、包装、吊装、运输、栽植及后期养护都存在较大的困难。
我司在大树移植方面有很多施工经验,克服此困难的具体措施:1、制定详细的施工方案和养护方案及应急预案。
2、要配备专业工程师及有经验的施工人员。
3、做好移植过程的质量管理。
乔木移植把好掘苗、包装、吊装、调运、栽植关。
4、加强养护。
俗话说三分种、七分养,苗木移植后的养护管理工作也很重要,我司将配备业务水平高、责任心强的专业管理人员及技术人员,组成分工细致、责任明确的服务管理体系,按养护工程方案全方位进行养护管理。
二、大树移植后的成活率问题大树移植的不利因素较多,首先,树龄大、阶段发育程度深,细胞的再生能力下降,在移植过程中被损伤的根系恢复慢。
其次,树体在生长发育过程中,根系扩展范围不仅远超出树冠水平投影范围,而且扎入土层较深,挖掘后的树体根系在一般带土范围内可包含的吸收根较少,近干的粗大骨干根木栓化程度高,萌生新根能力差,移植后新根形成缓慢。
园林绿化树木移栽方案

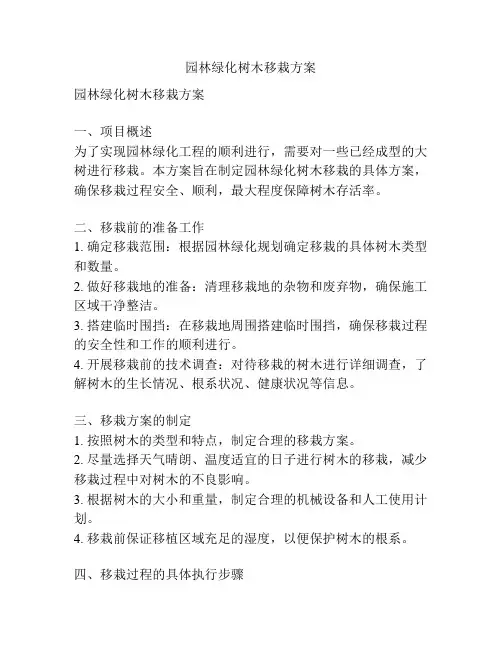

园林绿化树木移栽方案园林绿化树木移栽方案一、项目概述为了实现园林绿化工程的顺利进行,需要对一些已经成型的大树进行移栽。
本方案旨在制定园林绿化树木移栽的具体方案,确保移栽过程安全、顺利,最大程度保障树木存活率。
二、移栽前的准备工作1. 确定移栽范围:根据园林绿化规划确定移栽的具体树木类型和数量。
2. 做好移栽地的准备:清理移栽地的杂物和废弃物,确保施工区域干净整洁。
3. 搭建临时围挡:在移栽地周围搭建临时围挡,确保移栽过程的安全性和工作的顺利进行。
4. 开展移栽前的技术调查:对待移栽的树木进行详细调查,了解树木的生长情况、根系状况、健康状况等信息。
三、移栽方案的制定1. 按照树木的类型和特点,制定合理的移栽方案。
2. 尽量选择天气晴朗、温度适宜的日子进行树木的移栽,减少移栽过程中对树木的不良影响。
3. 根据树木的大小和重量,制定合理的机械设备和人工使用计划。
4. 移栽前保证移植区域充足的湿度,以便保护树木的根系。
四、移栽过程的具体执行步骤1. 刨沟:按照移栽方案中确定的树木规格,开挖合适大小的移栽沟。
2. 树木准备:对待移栽的树木进行修剪,去掉枯枝、病虫害等,确保树木的整洁、健康。
3. 挖掘树木:在树木周围开挖树木周界树皮外的土壤,挖掘深度要达到树木根系的最外围。
4. 装卸树木:使用适当的机械设备,将树木从土壤中提起,放置在移栽车上,经过稳固的固定。
5. 运输树木:树木运输过程中,稳定树木的位置,以免造成根系或树木本身的挤压和损害。
6. 移栽树木:根据移栽方案指引,将树木逐一移栽到预定的位置,并确保树木的整齐和稳定。
7. 填土固定:移栽完成后,将移植区域周围的土壤填满,保证树木的稳定。
填土时要注意,不要过于密实,以免影响树木的通气和水分吸收。
8. 浇水抚育:移栽后及时浇水,以保持树木的适度湿润,并定期进行护理工作,促进树木的生长。
五、移栽后的维护工作1. 进行定期的浇水工作,以保持树木的湿润状态。
树木砍伐移植技术方案

树木砍伐移植技术方案一、前言。
咱们要对树木进行砍伐或者移植,这可不是一件小事儿,就像给大树搬家或者给它来个大变身一样,得小心翼翼、规规矩矩地来。
二、砍伐树木。
1. 准备工作。
首先呢,得确定哪些树是真的需要砍伐的。
这就好比挑选手下的士兵去执行特殊任务,不能乱点鸳鸯谱。
要根据树木的健康状况(比如那些病恹恹的,怎么治都治不好的树)、对周围环境的影响(是不是挡住了重要的建设项目啦,或者是不是威胁到其他植物的生存空间了)等来确定砍伐对象。
工具要准备齐全。
就像战士上战场不能少了武器一样,咱们得有锋利的电锯、手锯(以备电锯突然闹脾气的时候)、安全头盔、护目镜、手套等。
这些东西可都是保护我们自己的小卫士呢。
2. 砍伐流程。
在砍伐之前,要先在树的周围设置警示标识,就像给树围上一圈“警戒线”,告诉周围的人和小动物:“这儿要进行大动作啦,离远点哦。
”然后呢,从树的倒向一侧开始下锯。
这就像是给树开个小口子,引导它按照我们希望的方向倒下。
下锯的时候要保持平稳,就像厨师切菜一样,稳稳当当的,不能东晃西晃。
如果是比较粗的树,可能需要从不同的方向锯,就像大家一起围攻一个大怪兽一样,各个方向同时发力。
当树开始倒下的时候,所有人都要躲得远远的。
这时候树就像一个巨大的醉汉,它可不管前面是什么,倒下去的力量可不小呢。
看着树倒下之后,可不能掉以轻心,还要检查一下周围有没有被压倒的东西,有没有隐藏的危险。
三、树木移植。
1. 前期准备。
同样得先选好要移植的树木。
那些生命力比较顽强、长得比较壮实的树才有资格被移植哦。
就像选拔运动员去参加比赛,身体好的才能上。
移植坑的准备。
这个坑就像树的新“家”,要提前挖好。
坑的大小要根据树的根系大小来定,不能让树的根系在新家里觉得太挤或者太空旷。
一般来说,坑的深度要比树的土球高度深一点,宽度也要比土球宽一些,就像给树准备了一个宽敞又舒适的大床。
工具方面,除了上面砍伐提到的安全装备,还需要铲子、锄头、吊车(对于大树来说)等。

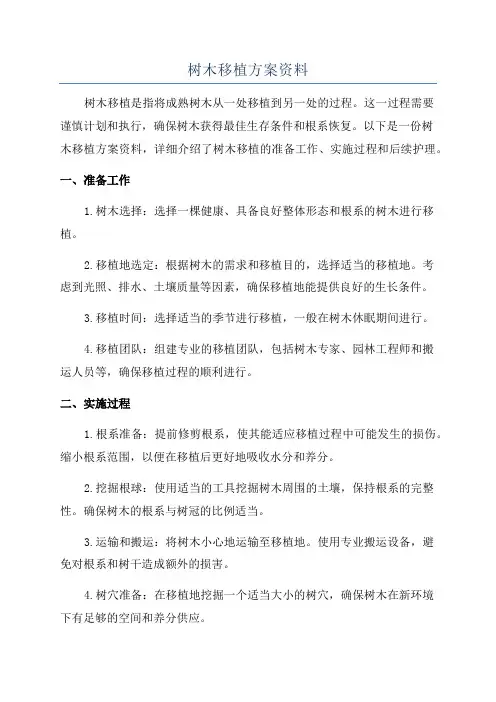

树木移植方案资料

树木移植方案资料树木移植是指将成熟树木从一处移植到另一处的过程。
这一过程需要谨慎计划和执行,确保树木获得最佳生存条件和根系恢复。
以下是一份树木移植方案资料,详细介绍了树木移植的准备工作、实施过程和后续护理。
一、准备工作1.树木选择:选择一棵健康、具备良好整体形态和根系的树木进行移植。
2.移植地选定:根据树木的需求和移植目的,选择适当的移植地。
考虑到光照、排水、土壤质量等因素,确保移植地能提供良好的生长条件。
3.移植时间:选择适当的季节进行移植,一般在树木休眠期间进行。
4.移植团队:组建专业的移植团队,包括树木专家、园林工程师和搬运人员等,确保移植过程的顺利进行。
二、实施过程1.根系准备:提前修剪根系,使其能适应移植过程中可能发生的损伤。
缩小根系范围,以便在移植后更好地吸收水分和养分。
2.挖掘根球:使用适当的工具挖掘树木周围的土壤,保持根系的完整性。
确保树木的根系与树冠的比例适当。
3.运输和搬运:将树木小心地运输至移植地。
使用专业搬运设备,避免对根系和树干造成额外的损害。
4.树穴准备:在移植地挖掘一个适当大小的树穴,确保树木在新环境下有足够的空间和养分供应。
5.移植树木:将树木小心地安置在新挖掘的树穴中,并将土壤填充至需要的高度。
确保树木树干与土壤之间没有空隙。
6.补充养分:适当添加有机肥料和植物生长调节剂,帮助树木尽快适应新环境。
三、后续护理1.浇水:在移植后的几周内要保持树木周围土壤的湿润,但避免过度浇水,以免导致根系腐烂。
2.修剪和修整:移植后可能需要修剪树枝和叶片,以帮助树木分配资源和促进生长。
3.对树木进行支撑:根据树木的大小和形态,使用木杆和绳索等支撑装置,帮助树木稳固根基,防止其倾倒或受风吹袭。
4.定期检查:定期检查树木的生长状态和根系状况,及时发现并处理任何问题。
5.对移植地进行维护:保持移植地的整洁和良好的生长环境,及时清除杂草和病虫害。
树木移植方案范本

树木移植方案范本一、背景和目的树木移植是指将已生长的树木从一个地点转移到另一个地点的过程。
移植树木可以为城市规划、建筑工程和景观设计提供绿色植物资源,同时保护原有的自然环境。
本方案旨在提供一种科学合理的树木移植方案,确保树木能够成功生根、生长并适应新的环境。
二、前期准备工作1. 调查评估:对移植地点和树木进行调查评估,了解土壤条件、水资源、光照和周围环境等情况,判断是否适合进行树木移植。
2. 树木选择:根据移植地点的规划要求和树木的生长习性,选择适合移植的树种和树龄,并进行合理布局。
3. 移植计划:制定详细的移植计划,包括移植时间、移植方法、移植后的护理措施等。
三、移植方法1. 准备工作:a. 树木修剪:移植前,对树木进行修剪,剪除病虫害和死枝,保留健康有活力的枝干和根系。
b. 树木挖掘:使用专业工具和设备进行树木挖掘。
根据树木的大小和根系情况,确定挖掘的范围和深度,并避免对根系造成过大的损伤。
2. 移植过程:a. 运输保护:在树木挖掘完成后,进行适当的包裹保护,防止根系在运输过程中受损或干燥。
b. 移植操作:将树木运输到准备好的移植地点,根据树木的大小和重量,采用起吊机械或人工等方式将树木移植到预定位置。
c. 固定根系:移植完成后,用支撑物和土壤等方式固定树木的根系,保证树木的稳定性。
3. 施工现场的保护措施:a. 避免机械伤害:在施工现场周围设立围栏或警示标志,防止机械设备对树木造成损害。
b. 防止污染:在施工现场进行过程中,避免对树木的根系和叶片等部分进行油漆、喷涂等操作,以防止树木受到污染。
c. 避免挤压受损:在施工现场上搭设临时道路或通道,避免树木的根系被压、挤和损坏。
四、移植后的护理和管理1. 生根期护理:移植完成后的最初几周为树木的生根期,需要特别关注树木的水分供应和养分摄取。
定期浇水,保持土壤湿润,防止树木发生缺水现象。
同时,施用适量的有机肥料,促进树木快速生根。
2. 成活期护理:树木在移植后一年内为成活期,需要进行细心护理和管理。
树木移植施工方案三篇

树木移植施工方案三篇篇一:树木移植施工方案因XX石化生产建设需要,在危化品码头及油气输送管线迁建项目──储运及系统配套工程(0601单元)中,需对炼油新区至液化气罐区输送线路管线沿线树木进行移植。
本工程建设单位为XX石化工程管理部,设计单位为XX实华工程技术股份有限公司、监理单位为XX万纬工程管理有限公司,施工单位为XX省XX建设集团有限公司(专业分包为XX亿和石化发展有限公司),质量监督单位为中石化建设工程质量监督总站XX分站,相关配合单位为XX石化储运部、运输部、化工一部、机动部、安环部、公用工程部、生产部、电仪部及XX石化社区管部部绿化委员会。
本次移植树木干径在40CM以上的约500棵。
根据现场勘察,需移植的树木旁边有排水沟、围墙、路灯和地下电缆,施工难度大,为杜绝安全事故的发生,绝大部分树木均需进行人工起挖。
移出的树木应按XX石化绿化委指定位置进行树木移植。
根据前期对接方案,初步将移出的树木栽至储运部办公大楼后面及石化游泳馆对面的老足球场上。
工程计划开竣工时间:2017年4月3日至2017年4月30日;非建设单位原因,力争一个月内完成树木移植任务。
工程质量目标:移植树林成活率95%,一次性通过验收。
工程安全目标:轻伤率控制在1/1000范围内,强加安全管理,杜绝事故发生。
施工难点及重点分析:本工程施工范围大,相关需要协调的单位多,施工场地周围及地下情况不明,如施工不当,便会产生安全事故,给施工带来了相当大的难度。
另外,树木在移植运输中,应与交通运输部门协调好,尽量避开石化职工上下班高峰期,运输安全也是本工程管理的重点。
第二章施工方案第一节树木移植施工程序一、准备工作1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等。
2.掌握树木生物特性、生态习性、种植地土壤等环境因素。
种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。
3.在起树前,把树干周围2~3米以内的碎石.垃极.灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件。
树木移植施工方案(两篇)

引言树木移植是一项重要的工程,涉及到城市绿化和环境保护两个方面。
有效的移植方案可以确保树木的生存率和健康状况,同时也能减少对周围环境的影响。
本文将提出一种树木移植的施工方案,旨在帮助相关从业人员更好地进行树木移植工作。
概述树木移植是指将已经成长的树木从一个地方移植到另一个地方。
这项工作需要各种技术和设备的支持,包括土壤准备、树木修剪、根系保护和营养补充等方面。
树木移植的施工方案应当全面考虑这些因素,并制定相应的操作计划。
正文一、土壤准备1.了解目标地的土壤类型和特点,包括土壤质地、酸碱度、通气性等。
2.根据目标树木的需求,调整目标地土壤的养分含量和水分状况。
3.对目标地土壤进行改良,如添加有机肥料、调整酸碱度等。
二、树木修剪1.对树冠进行适当修剪,减少移植过程中的光能损失和水分蒸发。
2.修剪树冠的同时,也要注意保持树木的整体结构和平衡。
3.修剪树木的根系,以适应移植和重新生长的需要。
三、根系保护1.在移植前,进行树木的根系挖掘和保护工作,避免根系的损伤和脱离。
2.对挖掘出的树木进行包裹和固定,保护其根系免受外界环境的影响。
3.树木移植后,应当及时进行根系的恢复和修复工作,促进根系再生。
四、营养补充1.移植后的树木需要适当的营养补充,以促进其重新生长和恢复健康。
2.可以通过施加有机肥料、微量元素和水分管理等方式进行营养补充。
3.营养补充的时间和量应当根据树木的需求和目标地的环境条件进行调整。
五、移植后管理1.移植后的树木需要进行适当的管理和维护,以确保其健康生长。
2.及时修剪枯死枝条和保持树木的整洁。
3.定期检查树木的生长情况和健康状况,及时采取必要的措施。
总结树木移植是一项技术性较强的工作,需要综合考虑各种因素,制定相应的施工方案。
土壤准备、树木修剪、根系保护、营养补充和移植后管理等都是关键的步骤和措施。
通过科学的施工方案和严格的操作,可以确保树木的生存率和健康状况,实现城市绿化工作的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
树木移植方案根据业主要求,需要将现场部分树木移栽,针对此次移栽施工特拟定如下施工方案:一、工程特点及难点特点:本次工程时间紧、移栽树木多,业主对树木的成率要求较高;难点:1.施工期间属于反季节栽植树木,为了保证较高的成活率,应采用带土球移栽,不宜采用裸根移栽,但由于现阶段土质酥松,加大了土球挖掘和运输的难度,为了保证土球的完整性,挖掘时间大大延长;2.需要大量人工对移栽树木进行树冠进行修剪,还要对移栽完毕后的树木撒生根粉,输送营养液,并进行病虫害防治工作;3..由于移栽树木根系受损,且白天温度较高,树木本身水分的吸收速度远远小于其自身的蒸发速度,所以对后期的养护要求严格,需经常保持突然湿润;二、移植前准备工作1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、高枝剪子、生根粉、营养液、吊带,找好吊车、运输车等等;2.选苗:要移植的树木无严重的病虫害、无严重的损伤、植株健壮、生长量正常。
起重及运输可达到移植树木的现场,树木宜近不宜远;3.挖栽植穴:应提前选好移栽位置,预先挖好栽植穴,并做好备土工作;4.树木处理:移植树木必须做好树体的处理。
落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,一般剪掉全部枝叶的1/2~1/3,带土球移植则可适当轻剪,剪去枝条的1/3即可。
修剪时剪口做到平滑,截面尽量缩小,修剪2公分以上的枝条,剪口涂抹上防腐剂。
常绿树移植前一般不需修剪。
定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等。
常绿树修剪时应留1-2公分木橛,不得贴根剪去,落叶树可适当留些小枝。
树干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既减少蒸发又可以减少移植过程的擦伤。
三、移栽的主要步骤1.回填土与施基肥在栽植以前,要先在种植穴的底层回填部分肥沃壤土。
回填土时需严格掌握两项规范:(1)要依据树种的特性以及种植穴周围和下层土壤结构的情况,选用符合质量要求的土壤作为底层土。
如该树种适宜在砂质壤土中生长,而种植穴周围和下层为砂砾、卵石或大块碎砖等,则需要在种植穴中选填部分轻黏质壤土,这样可以防止栽植后种植穴内水分的流失。
然后再在上面填上部分砂质壤土。
(2)填土量和土壤紧实度要达到质量要求,如土壤量不足,紧实度差,则大树在栽植后一经浇水,土壤便会下沉,植株也会随之一起下沉,若要再将植株往上抬升,既增加困难,又会影响植株的成活。
一般在施工时应先掌握大树根系和土球规格所需的填土高度,并在填土时稍高于要求的高度,随填随踩实,待浇水下沉后便正适合植株的栽植深度要求。
为了减轻后期养护管理工作,可在回填土过程中,结合施入基肥,基肥可以在较长时间内供给树体养分,因此一般以迟效性的有机肥料为主,如腐殖类肥料、堆肥、厩肥、作物秸杆、枯枝落叶等,施入后使其逐渐分解,供树木较长时间吸收利用各种养分。
2.栽植前的修剪(1)根系修剪:植株在挖掘时所造成的根系受伤、断裂、根皮撕裂,以及在运输过程中造成的根系严重磨损等,栽植后伤口不易愈合,且容易感染、腐烂或失水干枯,因此栽植前必须进行根系修剪。
根系修剪要求剪口平滑,剪口贴近伤口处修剪,修剪伤口能小则小,以减少感染的可能性。
修剪时应尽量多保留须根,个别剪裂严重,但又不便于去除的根系,可将劈裂伤口消毒后用草绳扎紧,让其生长过程中自然愈合。
(2)树冠修剪:树冠的修剪是为了提高成活率和注意培养树形,同时减少自然灾害。
对干性强又必须保留中干优势的树种,采用削枝保干的修剪法。
应对领导枝截于饱满芽处,可适当长留,要控制竞争枝;对主枝适当重截于饱满芽处(约剪短1/3~1/2);对其它侧生枝条可重剪(约剪短1/2~2/3)或疏除。
这样既可以保证成活,又可保证日后形成具明显中干的树形。
对无中干的树种,按上述类似方法,以保证数个主枝优势为主,适当保留二级枝,重截或疏去小侧枝。
对萌芽率强的可重截,反之,宜轻截。
3.土球的挖掘及包装(1)挖掘树木选好后,根椐树木的胸径和树种的不同以及当地的土壤条件确定土球的大小和高度。
一般来说,土球直径为树木胸径的7-10倍,土球的高度视树种而定,一般不超过土球的直径.对于人工栽植的树木,因为几乎没有主根,毛细根和须根较多。
为了减轻土球重量,先铲除树干周围的浮土,以树干为中心,比规定土球大3-5cm划一圆圈,并顺着此圆圈往外挖,沟宽60-80cm,深度以到土球所要求的高度为止。
修整土球要用锋利的铁锨,遇到较粗的树根时,用锯或剪将根切断,切忌用铁锨硬砸,以防土球松散。
当土修整到1/2深度时,可逐步向里收底,直到缩到土球直径的1/3为止,然后将土球表面修整平滑,下部修一小平底。
(2)包装土球修成圆形之后,立即用预先湿润的草绳横腰绕7-10圈,捆紧。
将围腰草绳捆好后就开始包扎土球。
用草绳包土球时,将双股草绳的一头系在树干基部,然后从土球上部往下部绕过土球底部,从土球的对面再绕上去,将草绳每隔5-8绕一圈,这样从上绕到下,再下绕到上,反复缠绕,就能将整个土球包住。
拉草绳的人每拉一次草绳就用小锤顺阗草绳前进的方锤好土球肩部的草绳,使草绳紧紧套住底部。
土球包好后,将草绳拴绕在树干的根基处,并在土球腰部密集绕捆草绳10-14圈,在腰箍上打成花扣(即用草绳上下斜穿一圈),将绳头拴紧,以免横腰的草绳脱落。
并顺着树木倾斜的方向将草绳紧紧拴在土球中部的草绳上,待树木放倒后用草包将露出底部封严,再用拴在土球的草绳交叉错开勒紧底草包,捆成双十字形即可。
4.吊装、运输吊装、运输中,关键是保护土球,不使其破碎、散开。
吊装前应事先准备好粗麻绳和木板等。
吊装量,先将双股麻绳的一头留出长1m以上打结固定,再将双股绳分开,捆在土球由上至下的3/5位置上,将其捆紧,然后将大绳的两头扣在吊钩上。
在绳与土球接触的地方用木板垫起,以免麻绳勒入土球。
将树木轻吊起之后,再将脖绳套在树干基部,另一头也扣在吊钩上,即可起吊、装车。
装车时,为放稳土球,土球向前、树冠向后放在车辆上,并用木块将土球的底部卡紧,使土球不会滚动。
根部盖草包等物进行保护,树身与车板接触之处,必须垫软物,并用绳紧紧固定,以防擦伤树皮,碰坏树枝。
树冠不可与地面接触,以免运输途中树冠、树枝受损伤。
5.栽植(1)带土球大树栽植:用吊车将大树吊起时,应使树干直立,然后慢慢放入种植穴内。
穴内应先堆放15~25cm 厚的松土,使土球能刚好立在土堆上。
填土前应将草绳尽量取出,如不好取出,也应剪断草绳,然后分层填土踏实。
6.浇水及中耕大树移植后应及时浇水,浇水前要在坑的外围开一圆堰,堰埂高20-25厘米,第一次浇水的根本要求就是浇透灌足,即水分渗透至全种植穴土壤及穴周围土壤内,一方面可增加土壤含水量,给大树补充必要的水分,另一方面可以使大树根系与土壤紧密接触,有利于根系对养分和水分的吸收。
在第一次浇水后,通常隔3~5d 浇第二次水,再隔7~10d 浇第三次水。
但并非对于所有情况均是如此,需要根据不同树种、不同地势及不同土壤条件及天气情况对浇水的时间和频次作一定的调整。
在每次浇水之后,待水分完全下渗后,要进行中耕松土,将根际周围浇水面积内的土壤疏松,避免土壤龟裂和水分大量蒸发。
四、栽植后的养护1.保持树体水分代谢平衡未经移植或断根处理的大树,在移植过程中,根系会受到较大的损伤,吸水能力大大降低。
树体常常因供水不足,水分代谢失去平衡而枯萎,甚至死亡。
因此,保持树体水分代谢平衡是新植大树养护管理、提高移植成活率的关键。
地上部分保湿:(1)包干:用草绳、麻布片等材料严密包裹树干和比较粗壮的分枝。
上述包扎物具有一定的保湿性和保温性。
经包干处理后:①可避免强光直射和干风吹袭,减少树干、树枝的水分蒸发;②可贮存一定量的水分,使枝干经常保持湿润;③可调节枝干温度,减少高温和低温对枝干的伤害,效果较好。
目前,有些地方采用塑料薄膜包干,此法在树体休眠阶段效果是好的,但在树体萌芽前应及时撤换。
因为,塑料薄膜透气性能差,不利于被包裹枝干的呼吸作用,尤其是高温季节,内部热量难以及时散发会引起高温,灼伤枝干、嫩芽或隐芽,对树体造成伤害。
(2)喷水:树体地上部分(特别是叶面)因蒸腾作用而易失水,必须及时喷水保湿。
喷水要求细而均匀,喷及树上各个部位和周围空间、地面,为树体提供湿润的小气候环境。
2.促发新根控水:新移植大树,根系吸水功能减弱,对土壤水分需求量较小。
因此,只要保持土壤适当湿润即可。
土壤含水量过大,反而会影响土壤的透气性能,抑制根系的呼吸,对发根不利,严重的会导致烂根死亡。
严格控制土壤浇水量,移植时第一次浇透水,以后应视天气情况、土壤质地,检查分析,谨慎浇水。
同时要慎防喷水时过多水滴进入根系区域。
要防止树池积水,种植时留下的浇水穴,在第一次浇透水后即应填平或略高于周围地面,以防下雨或浇水时积水。
同时,在地势低洼易积水处,要开排水沟,保证雨天能及时排水。
要保持适宜的地下水位高度(一般要求在1.5m 以下)。
在地下水位较高处,要采取网沟排水,汛期水位上涨时,可在根系外围挖深井,用水泵将地下水排至场外,严防淹根。
保持土壤通气。
保持土壤良好的透气性能有利于根系萌发。
为此,一方面,我们要做好中耕松土工作,以防土壤板结。
另一方面,要经常检查土壤通气设施(通气管或竹笼)。
发现通气设施堵塞或积水的,要及时清除,以经常保持良好的通气性能。
3.树体保护新移植大树,抗性减弱,易受自然灾害、病虫害、人为的和禽畜危害,必须严加防范。
支撑:树大招风,大树种植后应即支撑固定,慎防倾倒。
正三角桩最利于树体稳定,支撑点以树体高2/3 处左右为好,并用布条或麻布片绑在树干上作为保护层,以防支撑物晃动时伤害树皮。
防病治虫:坚持以防为主,根据树种特性和病虫害发生发展规律,勤检查,做好防范工作。
一旦发生病情,要对症下药,及时防治。
施肥:施肥有利于恢复树势。
大树移植初期,根系吸肥力低,宜采用根外追肥,一般半个月左右一次。
用尿素、硫酸铵、磷酸二氢钾等速效性肥料配制成浓度为0.5~1%的肥液,选早晚或阴天进行叶面喷洒,遇降雨应重喷一次。
根系萌发后,可进行土壤施肥,要求薄肥勤施,慎防伤根。
五、移植的保活技术1.土壤的选择和处理:要选择通气、透水性好,有保水保肥能力,土内水、肥、气、热状况协调的土壤。
用泥沙拌黄土(3:1为佳)作为移栽后的定植用土比较好,它有三大好处,一是与树根有"亲和力"。
在栽培大树时,根部与土往往有无法压实的空隙,经雨水的侵蚀,泥沙拌黄土易与树根贴实;二是通气性好。
能增高地温,促进根系的萌芽,三是排水性能好。
雨季能迅速排掉多余的积水。
免遭水沤,造成根部死亡,旱季浇水能迅速吸收、扩散。
在挖掘过程中要有选择的保留一部分树根际原土,以利于树木萌根。
同时必须在树木移栽半个月前对穴土进行杀菌、除虫处理,用50%托布津或50%多菌灵粉剂拌土杀菌,用50%面威颗粒剂拌土杀虫(以上药剂拌土的比例为0.1%)。
