土方路堤填筑试验段总结报告

合集下载

石方路基填筑试验段施工总结

石方路基填筑试验段施工总结

石方路基填筑试验段施工总结一、工程概述本次石方路基填筑试验段位于_____路段,起止桩号为 K_____ +_____ 至 K_____ +_____ ,长度为_____m。

该试验段的施工目的是为了确定石方路基填筑施工的最佳工艺参数,包括石料的规格、压实设备的选型及组合、压实遍数、压实速度、松铺厚度等,为后续大规模的石方路基填筑施工提供可靠的技术依据。

二、施工准备(一)技术准备在施工前,我们组织了技术人员对设计文件、施工图纸进行了详细的会审,并编制了石方路基填筑试验段施工方案。

同时,对现场施工人员进行了技术交底和安全交底,确保每一位施工人员都熟悉施工工艺和质量要求。

(二)材料准备石料选用了质地坚硬、强度高、耐风化的岩石,其抗压强度不小于_____MPa。

石料的最大粒径不超过层厚的 2/3,且不大于_____cm。

对于粒径过大的石料,采用了机械破碎的方法进行处理,以保证石料的级配良好。

(三)机械设备准备投入的主要机械设备有:推土机_____台、压路机_____台、装载机_____台、自卸汽车_____辆等。

所有机械设备均性能良好,满足施工要求。

(四)测量准备在施工前,我们对试验段进行了测量放样,确定了填筑的边界和中心线,并在每隔 20m 处设置了中桩和边桩,以便控制填筑的高程和宽度。

三、施工工艺(一)基底处理首先对基底进行清理,清除表面的杂草、树根、腐殖土等杂物,并对基底进行平整和碾压,使其压实度达到设计要求。

对于基底存在的软弱土层,采用换填或加固处理的方法进行处理。

(二)分层填筑采用水平分层、纵向分段的方法进行填筑。

每层松铺厚度根据试验确定,一般不超过 50cm。

填筑时,由自卸汽车将石料卸至指定地点,然后由推土机进行推平,使石料分布均匀。

(三)摊铺平整在石料推平后,采用人工配合平地机进行平整,确保层面平整,无明显的高差和突出的石块。

(四)碾压夯实碾压采用先静压、后振压的方式进行。

静压 1-2 遍,振压 4-6 遍,碾压速度控制在 2-4km/h。

填土路基试验段总结报告

填土路基试验段总结报告

基床以下路堤填筑试验段总结报告基床以下路堤填筑试验段于2008年4月18日正式开始施工,历经16天的时间于2008年5月4日结束,共完成路基填筑7层。

试验段施工由我五分部路基一队负责施工;试验段施工的全过程均由我队各项负责人及现场监理工程师全过程监控、检测,在试验过程中进行了过程检查,现就本次试验段的施工总结如下:一、试验路段的确定:根据我分部现场勘察及监理工程师确认,将试验段定于DK542+285~DK542+390段。

二、工程概况包西铁路DK542+285~DK542+390段填方路基长105m,位于甘泉北车站站场(DK542+285~DK542+390)起始段。

本段路基填高平均10m,顶面宽度为17.35m,边坡坡率为1:1.5,1:1.75,设计路堤本体填方31000m3。

该段路堤原地面比较平坦,地面无积水,无软基,周围交通便利。

三、机械及人员配置本试验段现场技术负责人张宝军,质量负责人杨军胜,试验负责人汪建军,测量负责人李俊,同时有相应的技术人员配合。

另现场配置施工员2人,卡特320挖掘机1台,徐工180平地机1台,洛阳路通21t振动压路机1台,宣工170推土机1台,8吨自卸车8台。

四、试验段填料的选择为保证试验段的代表性,同时考虑合理的土方调配,试验段填方从曲里取土场取土,该处土最大干密度ρdmax=1.95g/cm3;最佳含水量W Q=12.6%;液限W L=26.0%;塑限Wp=10.0%;塑性指数Ip=16;各项指标符合设计和规范要求,经试验室判定为低液限粘土,可作为C组填料使用,经监理工程师批准后作为本试验段路基填料。

五、路基试验段施工㈠前期准备1、首先按设计断面图测设中桩,并按实际断面高程放出路基填筑边线,(路基填筑每侧加宽50cm),报监理工程师检查验收,并在边桩外设护桩,将边桩位置保护好。

2、将原地面30cm内的耕植土、种植物根系清除干净,并做好原地面临时排水设施,保障施工时场地内不积水。

路基填筑96区试验段总结报告

路基填筑96区试验段总结报告

目录一、工程概况 (2)二、试验段施工目的和任务 (2)三、施工组织机构 (2)四、机械组合 (3)五、路基填料选择 (3)六、施工方法 (4)1.测量放样 (4)2.挖土与运土配合 (5)3.松铺布土 (5)4.土方摊铺 (5)5.路基整平 (5)6.路基压实 (7)7、整平的合适机具和方法的确定 (9)8、压实机械的选择和组合, 压实的顺序、速度和遍数 (9)七、结论 (10)96区路基填筑试验段总结报告一、工程概况机西高速公路JXZT-1标位于开封市尉氏县境内,土建工程起点桩号K25+600, 线路自拟建的商登高速公路向南过史家村、赵家村、何家村、张家村、上王村、下王村、陈村, 终点桩号K32+000, 土建工程路线全长6.4km;路基挖土方20万m3, 填土方157万m3, 最大挖深3m, 最大填土高度11m。

二、试验段施工目的和任务1、通过试验段施工进行施工优化组合, 机械合理配置, 确定出96区标准施工方法, 合理的技术参数, 用以指导大面积施工。

具体项目如下:2、确定材料的松铺系数3、确定标准施工方法1)确定填料含水量的增加和控制方法2)确定整平和整型的合适机具和方法3)压实机械的选择和组合, 压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的协调和配合方法5)确定压实度的检测方法三、施工组织机构项目部成立路基试验段施工现场管理及作业人员组成和分工如下:四、机械组合挖掘机2台: PC-220型推土机2台: T-140型平地机1台: PY180型压路机2台: 徐工22T振动压路机洒水车1辆: 5000L自卸汽车12辆:奔驰(25t)5辆, 红岩(20t)7辆五、路基填料选择为满足试验段各种要求, 选取K31+850-K32+000为96区路基试验段, 该段94区顶已经过监理验收, 可以进行96区施工。

试验段土源来自上王北取土场, 经现场取土做实验后确定其各项指标如下:最大干密度ρd=1.878g/cm3, 最佳含水量WO=8.9%, CBR值为17.3。

路基土方填筑试验段总结报告

路基土方填筑试验段总结报告

路基试验段成果总结报告为全面展开路基土方填筑施工,我标段在DK13+720~DK113+840段进行了路基填方试验段施工,试验段长120米.根据路基填方试验段施工方案,我部于2015年10月31日顺利完成了该段试验施工工作,获得了路堤土方填筑的试验数据,为大面积的土方填筑施工提供了依据.在本标路基试验段施工期间,得到了瓦松铁路监理II站监理部的大力协助及现场指导。

路基试验段在路基填前碾压及路基填筑过程中,严格遵守铁路工程施工技术规范要求施工,按照工程监理实施办法的有关程序,周密细致的组织,成功地完成了路基土方填筑试验路段的施工。

施工总结如下:一、试验目的1、确定填料辗压时的最佳含水量;2、确定适宜的松铺厚度;3、确定合适的辗压遍数和辗压速度;4、标高、边坡、横坡的测量控制方法;5、最佳的机械组合和施工组织。

二、施工人员及设备配置情况如下:1、参加施工的主要人员如下:施工现场负责人:朱尤参质量负责人:刘成安全负责人:杨自刚试验负责人:易元国测量负责人:刘环平现场施工员:李铭2、投入的机械设备见下表:3、试验、测量仪器三、施工过程1、取土场1)取土场位于DK14+700段路基范围内。

2)取土时,首先采用推土机推除表层30㎝耕植土至指定地点,适用的填料采用挖掘机、装载机装车,自卸车运输至试验路段。

3)开挖时结合路堑开挖断面,修整两侧边坡,坡脚处设臵临时排水沟,保证作业面无积水,待开挖至设计标高后,设臵完整的排水系统。

2、填筑前的准备1)路基填筑前,已对调平层进行复压,并经监理工程师检验合格。

1)用全站仪准确测设路基每20m的中桩、边桩位置。

用水准仪测出该层填铺厚度控制桩的标高。

3、填筑土方2)按松铺厚度按照30cm、40cm、50cm控制,自卸汽车每车装土12m³,推平后按松铺厚度按照30㎝计算时,则每车卸料面积为40㎡。

在填土范围内按5m×8m方格洒灰线;推平后按松铺厚度按照40cm计算时,则每车卸料面积为30㎡.在填土范围内按5m×6m方格洒灰线;推平后按松铺厚度按照50cm计算,则每车卸料面积为24m2。

土方路基填筑实验段施工总结报告

土方路基填筑实验段施工总结报告

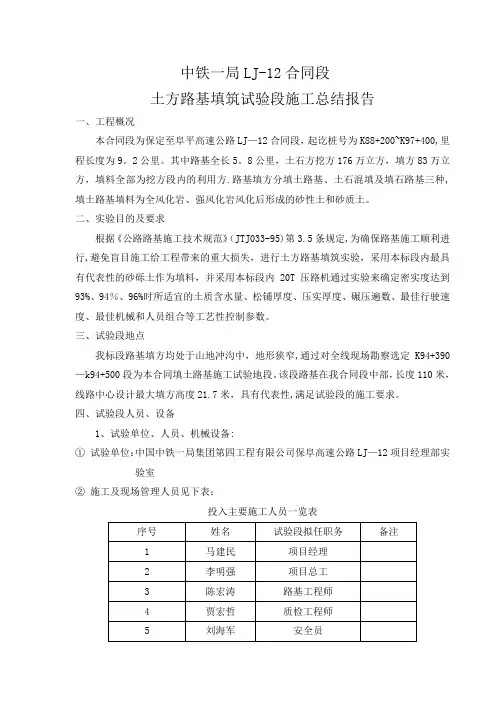

中铁一局LJ-12合同段土方路基填筑试验段施工总结报告一、工程概况本合同段为保定至阜平高速公路LJ—12合同段,起讫桩号为K88+200~K97+400,里程长度为9。

2公里。

其中路基全长5。

8公里,土石方挖方176万立方,填方83万立方,填料全部为挖方段内的利用方.路基填方分填土路基、土石混填及填石路基三种,填土路基填料为全风化岩、强风化岩风化后形成的砂性土和砂质土。

二、实验目的及要求根据《公路路基施工技术规范》(JTJ033-95)第3.5条规定,为确保路基施工顺利进行,避免盲目施工给工程带来的重大损失,进行土方路基填筑实验,采用本标段内最具有代表性的砂砾土作为填料,并采用本标段内20T压路机通过实验来确定密实度达到93%、94%、96%时所适宜的土质含水量、松铺厚度、压实厚度、碾压遍数、最佳行驶速度、最佳机械和人员组合等工艺性控制参数。

三、试验段地点我标段路基填方均处于山地冲沟中,地形狭窄,通过对全线现场勘察选定K94+390—k94+500段为本合同填土路基施工试验地段。

该段路基在我合同段中部,长度110米,线路中心设计最大填方高度21.7米,具有代表性,满足试验段的施工要求。

四、试验段人员、设备1、试验单位、人员、机械设备:①试验单位:中国中铁一局集团第四工程有限公司保阜高速公路LJ—12项目经理部实验室②施工及现场管理人员见下表:投入主要施工人员一览表错误!所投入机械设备见下表:投入机械设备一览表○,4所投入试验、测量仪器见下表投入主要试验、测量仪器一览表错误!压实机械主要技术参数五、施工准备1、测量放样○1从已复测后并被批准可使用的导线点和水准点的基础上,在找平层路基上放出路基中桩和左边桩,并测量出中桩、边桩位置地面标高.错误!做好复测和放样记录,并整理好这些资料报监理工程师审核认可.错误!该路段临时排水沟挖在路基左侧,以保证路基排水沟畅通2、材料实验填料:利用K94+600-K97+630段挖方处细类砂土.项目部实验室与试验监理联合对填料进行现场取样,按《公路土工实验规程》规定的方法进行了土颗粒分析、含水量、干密度、液限、塑限和塑限指数、承载比(CBR)实验、击实等实验后,填料结果实验合格,可用于路基填筑。

路基填筑94区试验段施工总结

路基填筑94区试验段施工总结

路基填筑94区试验段施工总结一、试验段工程概况为保证我标段路基土方填筑工程的顺利进行,确保工程质量,根据《公路路基施工技术规范》的要求,路基土方填筑大面施工前需进行试验段的施工总结。

本工程x高速TJ1标段,拟开展进行试验施工段落为:x高速公路K4+100~K4+220段做土方填筑试验,试验段共长120米,最大填方高度是17.5m。

设计为高填方路堤,基底经过清淤处理,回填山皮石及碎石至原地面。

路基设计顶面宽度为26m,底部平均宽度30.625(加超宽填筑共31.125m)。

填筑边坡为1:1.75,基底压实度为93%。

二、试验目的1、通过路基试验段施工,摸索并总结出一套路基填方合理的施工组织和机械设备的配置方式。

2、通过本试验段施工,收集以下相关试验数据及压实工艺主要参数,为指导路基工程全面施工提供施工控制依据,确保路基填筑施工质量。

①确定填料碾压时的含水量。

②确定适宜的松铺厚度及松铺系数。

③确定合适的碾压遍数和碾压速度。

④标高、边坡、横坡的测量控制方法。

⑤最佳的机械组合和施工组织。

3、摸索并总结如何依据双标管理文件的技术、质量标准以及部位质量标准进行规范的程序管理方法和质量控制手段。

三、施工人员及机械设备配置1、参加施工的主要人员施工主要管理人员表试验段施工机械表试验段测量、试验仪器表1、施工准备→路基放样,布设方格网→运料摊铺→推土机粗平→检测、调整含水量→平地机整平→整形碾压→检查验收→下层填筑。

2、路基土方填筑工艺流程图:↓↓五、试验段施工过程K4+100~K4+220段路基于x年x月x日已清淤换填至原地面,路基横坡、纵坡、平整度、压实度等达到设计规范要求,路段长度也满足试验段的要求,x年x月x日至x年x月x日路基试验段施工,在第37层做为路基填筑试验段,松铺厚度为30cm。

1、土工试验准备试验段填料取经过试验检测的xxxx山取土场土,在深挖2.5m处进行调查和取样试验,最大干密度为1.95g/cm3、最佳含水量为10.0%指标。

路基填筑试验段施工总结

路基填筑试验段施工总结

路基充填试验段施工总结为保证路基施工质量,根据某高速公路延长线施工技术规范和合同文件要求,结合本合同段实际土地流转情况,我司选定DK0+更河西立交匝道100~200路基区域填筑路堤。

填筑试验段2011年7月2于0日开工,试验段路堤填筑按上报的路基填筑试验段施工方案进行。

由于我方管段土方工程比例较大,大部分路段都适合根据填筑路基进行填筑。

具体实现如下:一、试验路建设的目的:为使中交四航一公司高速公路延长线项目管理部二分公司路基填筑施工符合规范技术参数和设计要求,确保施工质量高速公路路基的填筑施工工艺,通过质量检验控制和综合技术措施,确保路基强度,减少路基变形路基,防止路基大沉降和差异沉降。

本合同路段围绕上述指导思想和规范要求,选择具有代表性的地质条件和断面类型的路段,按照相关技术规范和规定进行路基填筑试验,确定合适的松散摊铺厚度和路基。

通过测试施工。

粒度控制和压实度满足设计要求及相应的碾压次数和施工组织状态,获得指导路基填筑施工的各项技术资料,为本合同段路基填筑提供指导参数。

二、填写测试部分的内容1、填写测试部分的内容(1)恢复勘测施工放样。

(2)试验段一楼路基施工检查。

(3)整理材料(本合同部分选择有代表性的土样),填写施工。

(4)分层充填:喂料、整平、压实。

(5)人工配合机械修复填挖边坡。

(6)总结测试结果。

2、确定试验时提出的压实方法和松铺厚度30cm,记录每台压实机在轧制达到规定压实度时所需的碾压道次,选择最合适的松铺厚度,确定碾压方式,轧制传球次数和最佳机械组合。

3、确定各工序之间质量自检的内容、方法、频率和程序,并对验收内容、方法、频率和程序进行监督。

4、明确施工记录、整理原始材料、提交各种报告的内容、方法、时间和程序。

5、检查建设计划、建设组织和劳动力结构的合理性。

6、总结实践经验,为本合同段后续填土路基施工提供理论指导。

三、施工前准备1、组织现场施工人员和机械操作人员学习施工技术规范和操作规程,熟悉图纸。

土方填筑试验段施工总结

土方填筑试验段施工总结

路基土方填筑试验段施工总结一、工程概况思剑高速公路段第十合同段路基填方总量为222万立方米(含改线土石方),其中填土方85.5万方。

根据工程实际情况,选定在K73+240~K73+340段为本合同段的路基土方填筑试验段。

该试验段长100米,共铺筑6层,总填筑高度约为1.4米,平均填筑宽度为35.7米,共填筑利用土方约4998方(压实方)。

填料来源于挖方段K73+430—K73+600,该挖方段挖深1。

76~5。

14米,内2~5米为亚粘土,下伏灰岩。

经过试验,该挖方段填料能够满足下路堤至上路床填料要求(见表1).本试验段在监理单位的严格监理和热情服务下,经过项目部技术、施工人员的共同努力,于2010年 9月6日完成了该段路基土方填筑试验段施工。

表1 土工试验二、施工组织情况1、试验段施工管理人员分工(见表2)表2 施工技术管理人员分工及职责2、试验段机械配置为完成本试验段施工而配置的主要机械情况见下表:表3 机械配置一览表3、劳动力分工普通工人6人,负责现场清理、整平及边坡修整等辅助工作;专职指挥员2人,维持现场运土车辆有序通行;各机械操作手共计18人。

4、工程进度填筑施工:2010年8月9日至2010年8月16日施工总结及结果申报:2010年8月16日至8月17日三、各工序施工方法1、施工准备工作完成情况在下列全部准备工作就绪后,方正式开始施工。

(1)完成了方案编制和报批,对施工人员再次进行技术和安全交底;(2)土工标准试验结果满足设计及规范要求,高程监控点放样和高程测量完成,各种记录表格准备齐全;(3)填前碾压符合设计及规范要求;清理了施工现场:挖好了纵向填挖交界处土质台阶,并设置了临时排水沟;临时施工便道具备运输要求。

(4)施工管理人员和劳动力全部到位;施工机械设备状况良好,小型工具准备齐全,满足了正常施工需要;测量仪器和压实度检测仪器、材料准备到位。

(5)现场安全文明施工标志、标牌按安全、文明要求设置完成;(6)履行了报检程序,旁站监理人员到达施工现场,并同意开始施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

邵三高速PA4[2003]39号
路基填筑试验方案及试验段总结报告
邵三高速公路PJ驻地办:
本标段K18+830—K18+870土方路基试验段施工完毕,通过对试验数据的分析、整理,达到预先制定的试验目的,确定出了土方的松铺厚度、压实机械的碾压程序和碾压速度、试验不同压实度要求的压实遍数,以及压实机械的组合等施工工艺流程,得出了最佳压实厚度和压实系数,具体试验成果及总结见附件。

请尽快审核此报告,以便我标段路基能够全面开工。

附:《路基填筑试验方案及试验段总结报告》
2003年8月10日
主题词:路基、试验段、方案、总结
抄送:总工室、档案室存档
京福高速南平段PA4标2003年8月10日印3份
土方路基填筑试验方案及试验段总结报告
、、试验段目的及指导思想
通过本标段K18+830~K18+870土方路基试验段的铺筑,确定最佳压实厚度,进而确定土方的松铺厚度、压实机械的碾压程序和碾压速度、试验不同压实度要求的压实遍数,以及压实机械的组合等工艺,为制定正确的施工工艺流程提供依据,并确定确实可行的压实系数,为今后的土方路基填筑提供一系列合理的参数。

、、试验时间
2003年7月26日至2003年8月4日
、、试验段地点
PA4合同段:K18+830~K18+870
、、试验单位
路桥集团第一公路工程局厦门工程处邵三高速PA4合同段项目经理部路
基二队负责施工K18+830~K18+870段
、、试验前的准备工作
(1(清除表土
清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下30cm内的
草皮和表土。

清除出来的垃圾、废料及不适用材料和树木等运至指定弃土场堆放。

(2(清除后基底试验
原地表土取样,进行液塑限颗粒分析、重型击实标准、自由膨胀率等试验,
报送试验监理工程师的批准。

(3(填前碾压
先用TY220推土机对原地面进行整平,再用平地机刮平并刮出2~4%的横
坡,山坡路堤地面横坡陡于1:5的地段,用CA T300挖掘机配合人工开挖成向内
倾斜的台阶,宽度≥2.5米,高度0.3~0.6米,再用YZ18振动压路机对地面进行压实,达到压实度>85%,自检合格后,报监理工程师验收。

(4(基底布置测点并测量标高和计算横坡(见附件一)
用钢尺在基底布置测点,使用监理工程师确认的水准点测出所布置点位的
高程,计算横坡。

(5(填料来源并完成相应土工试验
试验段填料来源于AK0+930左侧的取土场,经试验并报监理工程师批准,
其土物理(力学)性能指标为:含水量26.6%,液限44.7%,塑限25.2%,塑性指数19.5,最大干密度1.69,最佳含水量19.2%。

同时,取运到施工现场的土经试验无
较大差异。

、、机械设备
机械组合配备表
1.上土
两边插杆挂线初定松铺厚度30cm,按自卸车的运输方量,在预先用白灰打
好的3.5*4米的方格内,进行试验段填筑,先用推土机粗平,再用平地机精平,并
作成4%的横坡,每层填料的铺设宽度两侧从顶宽至底宽均加宽了0.3米。

2.测点布置及高程测量,计算松铺厚度和松铺密度。

(测点布置见附件二)
3.碾压及试验检测
①实测第一层填料的天然含水量,控制填方的含水量在最佳含水量的±2%
范围内,立即用YZ18J振动压路机进行压实;本段填料含水量均大于最佳含水量,施工中通过将土摊开、晾干,跟踪检测含水量,符合要求立即进行碾压。

今后施工中,对低于上述范围的,采用加水,使含水量达到上述要求后再进行碾压。

②以试验段确定的填筑厚度,压实机械和压实遍数为检测依据。

先静压一遍,第二遍使用振动碾压,由弱振到强振。

碾压时,先慢后快、先边缘后中间、先低后高,纵向进退式进行,前后两次轮迹应重叠15~20cm,控制最大速度不超过
5.5Km/h。

③本段填方为一般路堤,下路堤压实度要求大于等于90%。

试验成果表
据。

接着,碾压第四遍、第五遍一直到压实度达到 93%以上,每碾压一遍,检测一 次测点标高、含水量和压实度。

工 艺 流 程 图
、、
1
人,技、、 碾 量记录、、 本
施工( 动碾压 度要求
附件三:
压实试验标高测量记录表第一层
附件三:
压实试验标高测量记录表第二层
压实试验密度测定记录表
附件三:
压实试验标高测量记录表第三层
压实试验密度测定记录表
10。
