施工总体策划方案范文一、项目概述本项目旨在建设一座多功能综合体,包括商业用途、办公用途和住宅用途等。

项目总建筑面积约为50000平方米,地理位置优越,交通便利。

本方案旨在制定项目的整体施工策划,确保项目按时、按质、按量完成。

二、总体目标1. 完成项目的基础设施建设,包括道路、排水、电力等。

2. 按照设计图纸建设多功能综合体的各个功能部分。

3. 保证施工过程中的安全和环保。

三、组织架构为确保项目顺利进行,建立以下组织架构:1. 项目经理:负责整体项目的筹划、组织和协调。

2. 技术总监:负责技术指导和质量监管。

3. 安全主管:负责项目的安全管理和事故预防。

4. 供应链经理:负责采购和物资供应。

5. 财务主管:负责项目的财务管理和费用控制。

四、施工流程1. 前期准备:确定项目需求并编制详细工作计划、项目组建设及进场2. 基础设施建设:按照设计要求建设道路、排水管道和电力设施等基础设施。

3. 功能部分建设:按照设计图纸分阶段进行商业、办公和住宅区的建设。

4. 完善项目配套:完成针对项目的配套设施建设,如停车场、绿化等。

5. 质量验收:对项目进行全面的质量检查和验收,并进行必要的整改。

6. 竣工交付:完成所有施工工作,整理项目档案并进行相关方的交付。

五、安全与环保1. 安全管理:建立安全管理制度,定期组织安全培训,提高员工的安全意识。

2. 施工现场安全:明确施工现场的安全责任,设置安全警示标志,合理规划物料堆放区域。

3. 废弃物处理:合理规划施工过程中产生的废弃物处理措施,保证环境健康。

4. 节能环保:使用节能环保材料,合理利用自然资源,减少能源消耗。

六、质量管理1. 强化施工质量管理:建立项目质量检查标准,定期进行质量检查和2. 外部咨询和监督:委托第三方机构对项目施工过程进行监督和评估。

3. 质量教育培训:定期组织质量培训和技术交流,提高员工的专业知识和技能。

七、供应链管理1. 采购计划:根据项目需要,制定合理的采购计划,确保物资及时供应。

工程总体布置方案范本(3篇)

工程总体布置方案范本(3篇)

第1篇一、项目背景随着我国经济的快速发展,城市化进程不断加快,各类工程项目如雨后春笋般涌现。

为了确保工程项目的高效、安全、环保,制定一套科学、合理的工程总体布置方案至关重要。

以下为工程总体布置方案范本,供参考。

二、工程概况1. 项目名称:XX工程项目2. 项目地点:XX省XX市XX区3. 项目性质:新建4. 项目规模:占地面积XX平方米,建筑面积XX平方米5. 项目投资:XX亿元6. 项目工期:XX个月7. 项目业主:XX集团有限公司8. 项目设计单位:XX设计院三、总体布置原则1. 合理规划,统筹兼顾:充分考虑项目周边环境、交通、资源等因素,实现资源优化配置。

2. 安全第一,预防为主:确保工程安全、环保,预防事故发生。

3. 高效施工,缩短工期:合理安排施工进度,提高施工效率,缩短工期。

4. 美化环境,和谐发展:注重工程美学,营造和谐、优美的施工环境。

5. 经济合理,节约成本:在保证工程质量和安全的前提下,降低工程造价。

四、总体布置内容1. 施工现场平面布置(1)施工场地划分:根据工程特点和施工要求,将施工现场划分为施工区、生活区、材料堆放区、垃圾处理区等。

(2)施工道路规划:设置环形施工道路,方便材料运输和人员通行。

(3)临时设施布置:设置办公室、会议室、食堂、宿舍、卫生间等临时设施。

(4)施工现场绿化:在施工现场适当位置设置绿化带,美化环境。

2. 施工现场竖向布置(1)施工平面布局:根据施工工艺和设备需求,合理布置施工平面。

(2)施工高度规划:根据工程特点和施工要求,确定施工高度。

(3)施工垂直运输:设置施工电梯、施工楼梯等垂直运输设施。

3. 施工现场排水、供电、通讯布置(1)排水系统:设置雨水排水系统、污水排水系统,确保施工现场排水畅通。

(2)供电系统:设置临时供电线路,满足施工现场用电需求。

(3)通讯系统:设置临时通讯线路,确保施工现场通讯畅通。

4. 施工现场安全防护布置(1)安全警示标志:设置安全警示标志,提醒施工人员注意安全。

建筑工程施工计划范文样本

建筑工程施工计划范文样本

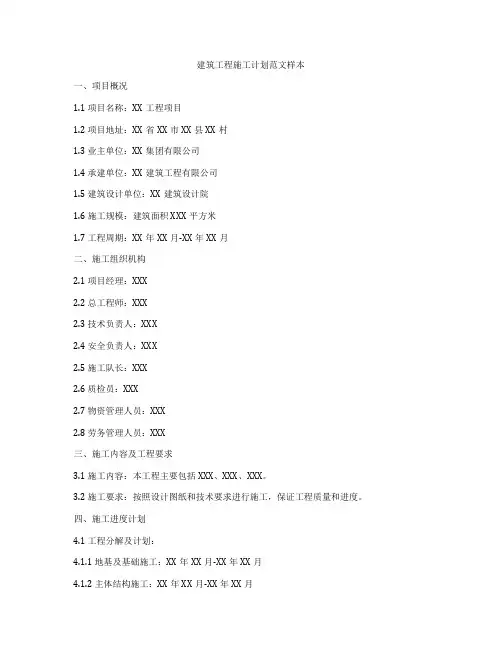

建筑工程施工计划范文样本一、项目概况1.1 项目名称:XX工程项目1.2 项目地址:XX省XX市XX县XX村1.3 业主单位:XX集团有限公司1.4 承建单位:XX建筑工程有限公司1.5 建筑设计单位:XX建筑设计院1.6 施工规模:建筑面积XXX平方米1.7 工程周期:XX年XX月-XX年XX月二、施工组织机构2.1 项目经理:XXX2.2 总工程师:XXX2.3 技术负责人:XXX2.4 安全负责人:XXX2.5 施工队长:XXX2.6 质检员:XXX2.7 物资管理人员:XXX2.8 劳务管理人员:XXX三、施工内容及工程要求3.1 施工内容:本工程主要包括XXX、XXX、XXX。

3.2 施工要求:按照设计图纸和技术要求进行施工,保证工程质量和进度。

四、施工进度计划4.1 工程分解及计划:4.1.1 地基及基础施工:XX年XX月-XX年XX月4.1.2 主体结构施工:XX年XX月-XX年XX月4.1.3 室内装修施工:XX年XX月-XX年XX月4.1.4 外部环境工程:XX年XX月-XX年XX月4.1.5 竣工验收:XX年XX月-XX年XX月4.2 工程进度安排:- 地基及基础施工阶段要确保施工质量,按计划完成。

- 主体结构施工阶段要保证进度和安全,确保每阶段质量达标。

- 室内装修施工要按照设计要求进行,保证工程质量。

- 外部环境工程要提前进行规划,确保在竣工时已完成。

- 竣工验收要严格按照相关标准进行,确保验收合格。

五、质量控制措施5.1 施工前期检测:调查土质、地质条件,确认基础施工工艺。

5.2 施工过程监控:定期进行施工质量检测,及时发现和解决问题。

5.3 施工后期验收:各阶段工程完工后进行验收,确保工程质量。

六、安全管理措施6.1 安全教育培训:定期对施工人员进行安全教育培训。

6.2 安全防护设施:加强施工现场安全防护设施,确保施工安全。

6.3 施工过程监控:定期进行施工安全检查,发现并解决安全隐患。

工程整体施工计划范本(3篇)

工程整体施工计划范本(3篇)

第1篇一、项目概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程类型:住宅、商业、办公综合体5. 项目投资:XX亿元6. 项目周期:XX个月二、组织架构1. 项目经理:负责整个项目的组织、协调、指挥和监督工作。

2. 技术负责人:负责项目的技术指导和施工方案编制。

3. 质量负责人:负责项目的质量监督和验收工作。

4. 安全员:负责项目的安全生产监督和隐患排查。

5. 财务负责人:负责项目的资金管理和成本控制。

三、施工准备1. 项目立项:签订项目合同,进行项目立项。

2. 项目启动:召开项目启动会,明确项目目标、组织架构和职责分工。

3. 施工图纸:审查施工图纸,确保设计合理、符合规范。

4. 材料设备:采购施工所需材料、设备,确保质量合格、供应及时。

5. 人员配置:招聘施工人员,进行技术培训和安全教育。

四、施工进度计划1. 施工准备阶段(1个月):完成项目立项、启动、图纸审查、材料设备采购和人员配置等工作。

2. 基础工程阶段(3个月):完成土方开挖、基础施工、地下管道安装等工作。

3. 结构工程阶段(4个月):完成主体结构施工、梁板柱浇筑、钢筋绑扎等工作。

4. 装饰装修阶段(3个月):完成室内外装修、水电安装、消防设施安装等工作。

5. 验收阶段(1个月):完成项目验收、交付使用。

五、质量保证措施1. 施工过程中严格执行国家相关规范、标准和工艺要求。

2. 对施工人员进行质量培训,提高施工质量意识。

3. 对施工过程进行质量检查,确保施工质量。

4. 对施工材料进行检验,确保材料质量。

5. 对施工质量进行验收,确保项目交付使用。

六、安全生产措施1. 施工现场设立安全警示标志,明确安全责任。

2. 对施工人员进行安全教育和培训,提高安全意识。

3. 施工过程中严格执行安全操作规程,确保安全生产。

4. 定期进行安全隐患排查,及时整改。

5. 配备必要的安全防护设施,确保施工人员安全。

装饰工程施工总体筹划

装饰工程施工总体筹划

装饰工程施工总体筹划一、工程概况本项目为某住宅小区装饰工程,共计10栋楼,其中包括8栋住宅楼和2栋公寓楼。

工程总面积约为30万平方米,施工内容包括室内装修、室外景观、公共区域装修等。

工程地点位于某城市新区,交通便利,周边配套设施齐全。

二、施工目标1. 质量目标:全部土建及装饰工程的施工质量达到国家合格标准,争取达到省优质工程。

2. 工期目标:确保整体工程按时完工,不延误交付时间。

3. 安全目标:施工过程中实现零事故,确保人员安全。

4. 环保目标:施工过程中严格遵循环保法规,降低对环境的影响。

三、施工部署1. 施工组织结构:建立项目管理体系,明确各部门职责,确保施工顺利进行。

2. 施工人员配置:根据工程量及施工进度,合理配置各类施工人员,确保施工力量充足。

3. 施工材料及设备:提前策划材料采购及设备租赁,确保施工所需材料及设备及时到位。

4. 施工计划:制定详细的施工进度计划,确保各阶段施工任务按时完成。

四、施工顺序及工艺1. 施工顺序:遵循先地下、后地上的原则,先进行土建工程,再进行装饰工程。

2. 施工工艺:(1)室内装修:依次进行墙面处理、地面铺设、天花板施工、门窗安装等。

(2)室外景观:依次进行地形整理、绿化种植、景观小品施工等。

(3)公共区域装修:依次进行墙面处理、地面铺设、天花板施工、设施设备安装等。

五、施工质量管理1. 质量控制:加强施工现场质量检查,确保施工质量符合设计及规范要求。

2. 质量验收:严格执行验收程序,确保施工质量达到合格标准。

3. 质量整改:对验收不合格的项目进行整改,直至达到合格标准。

六、施工进度管理1. 进度监控:定期对施工进度进行监控,确保工程按计划推进。

2. 进度调整:根据实际情况,及时调整施工计划,确保工程按时完工。

3. 进度协调:加强与各参建单位的合作,确保施工进度顺利推进。

七、施工安全管理1. 安全培训:对施工人员进行安全教育培训,提高安全意识。

2. 安全防护:加强施工现场安全防护,防止安全事故发生。

工程施工策划方案范文大全

工程施工策划方案范文大全

工程施工策划方案范文大全一、项目概况1.1 项目名称:新建XXX工程1.2 项目地点:XXX市XXX区1.3 项目类型:建筑工程1.4 项目规模:总建筑面积XXX平方米1.5 项目工期:XXX年1.6 策划编制单位:XXX施工公司1.7 项目业主:XXX公司二、项目背景2.1 项目的建设背景及意义:根据市政府的规划,XXX地区需要新建一批公共建筑,以满足市民的日常生活需求。

本工程是其中的一部分,将成为该地区的重要公共设施,对于提升居民生活质量具有重要意义。

2.2 项目的建设条件:该地区交通便利,土地资源丰富,符合建设要求。

三、项目目标3.1 总体目标:按照合理的施工进度和高标准的质量要求,完成该项目的新建工程,确保工程质量和安全。

3.2 具体目标:完成土地平整、基础设施和主体结构等各项施工工作,并按照相关规范和标准验收合格。

3.3 项目要求:保证施工期间的安全、环保和卫生,确保各项施工任务的顺利进行,保质保量完成该项目。

四、项目范围4.1 新建工程范围:本次施工范围涵盖项目的土地平整、基础设施、主体结构和配套设施等工程内容,具体工程如下:- 土地平整:清理和整理施工用地,确保工程施工的顺利进行。

- 基础设施:包括土建工程、地基处理和基础设施建设等工作。

- 主体结构:新建建筑主体,包括钢筋混凝土和钢结构等工程内容。

- 配套设施:包括设备安装、管道铺设、电气布线等配套设施的建设。

五、项目进度计划5.1 施工工期:按照项目要求,本工程总工期为X年。

5.2 项目分期:- 第一阶段:进行土地平整和基础设施建设,时间为XX年。

- 第二阶段:主体结构施工和配套设施建设,时间为XX年。

5.3 项目阶段进度计划表:*略*六、项目施工安全及环保措施6.1 施工安全措施:- 严格执行国家相关法规和规定,确保施工场地的安全生产。

- 设立专人负责施工现场的安全管理工作,定期开展安全培训和应急演练。

- 安排专业的安全监测与检查,对施工过程中的安全隐患进行及时处理。

工程总体布置方案(3篇)

工程总体布置方案(3篇)

第1篇一、前言工程总体布置方案是工程建设项目的重要组成部分,它关系到工程的施工进度、质量和成本。

本方案旨在对某工程项目进行详细的总体布置,确保工程顺利进行,达到预期目标。

以下是对该工程项目的总体布置方案进行阐述。

二、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程类型:住宅及配套设施5. 工程建设周期:XX个月三、总体布置原则1. 安全可靠:确保工程在施工过程中安全可靠,防止事故发生。

2. 经济合理:在保证工程质量的前提下,力求降低工程成本。

3. 便于施工:合理布局,方便施工人员操作,提高施工效率。

4. 环境保护:减少施工对周边环境的影响,实现绿色施工。

5. 功能分区:合理划分功能区域,提高使用效率。

四、总体布置内容1. 施工现场平面布置(1)施工场地划分:根据工程特点,将施工现场划分为以下区域:1)施工区:主要包括施工道路、临时设施、材料堆场、施工机械停放场地等。

2)生活区:包括办公区、宿舍、食堂、卫生设施等。

3)生产区:包括施工现场、材料堆场、施工机械停放场地等。

(2)施工道路:根据施工现场地形、地貌、工程规模等因素,设置施工道路,确保施工车辆、材料、设备畅通无阻。

(3)临时设施:根据施工需要,设置临时设施,如办公室、宿舍、食堂、卫生设施等,确保施工人员的生活和工作需求。

2. 施工现场竖向布置(1)施工高度:根据工程特点和施工要求,确定施工高度,确保施工安全。

(2)施工层高:根据施工工艺和施工设备,确定施工层高,提高施工效率。

(3)垂直运输:设置垂直运输设备,如电梯、施工升降机等,确保材料、设备、人员垂直运输。

3. 施工现场临时设施布置(1)办公区:设置办公区,包括办公室、会议室、资料室等,为施工管理人员提供办公环境。

(2)宿舍区:设置宿舍区,为施工人员提供舒适的居住环境。

(3)食堂区:设置食堂区,为施工人员提供餐饮服务。

施工总体安排模板

施工总体安排模板

施工总体安排模板
1. 工程概述:简要介绍施工项目的规模、工期、施工地点等基本信息。

2. 施工目标:明确施工的主要目标和要求,例如按时完成工程,保证施工质量等。

3. 分工安排:列出各个施工团队或单位的分工和责任,确保施工过程中各方协调配合。

4. 施工流程:详细描述施工的各个环节和步骤,包括材料准备、基础施工、主体结构施工、装饰装修施工等。

5. 施工时间安排:制定施工的时间计划表,包括各个施工阶段的开始和结束时间,确保施工按计划进行。

6. 施工资源安排:确定施工所需的各种资源,包括人力、物力、财力等,并制定相应的供应计划。

7. 施工设备安排:确定所需的施工设备和机械,并制定其使用时间表和调度计划。

8. 施工安全措施:制定安全生产方案,明确施工过程中的安全措施和应急预案,确保施工过程中的安全。

9. 质量控制安排:制定质量管理计划,明确施工过程中的质量控制措施和验收标准,确保施工质量。

10. 监督检查安排:确定监督检查的部门和人员,制定监督检查计划,对施工过程进行监督和检查。

11. 风险控制措施:分析施工过程中存在的风险,并制定相应的风险控制措施,防范和应对各种可能的风险。

12. 环保措施:制定环保方案,明确施工过程中的环保措施和标准,保护环境。

13. 各方沟通协调:确保各方之间的沟通协调,及时解决施工中出现的问题和困难。

14. 施工进度控制:通过定期汇报、检查和评估等方法,控制施工的进度,保证工程按时完成。

15. 施工质量验收:制定质量验收标准和程序,对施工完工后的工程进行验收,确保质量符合要求。

以上是一份较为全面的施工总体安排模板,根据具体情况可以适当调整和修改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第三章工程总体施工谋划第三章工程总体施工谋划 ......................................................................................... 错误!未定义书签。

§1总体施工方案 ............................................................................................... 错误!未定义书签。

1.1 总体施工安排 ....................................................................................... 错误!未定义书签。

1.2 总体施工顺序 ....................................................................................... 错误!未定义书签。

1.3 总体施工方案 ....................................................................................... 错误!未定义书签。

§2工期及施工进度安排 ................................................................................... 错误!未定义书签。

2.1 安排原则 ............................................................................................... 错误!未定义书签。

2.2 项目总工期 ........................................................................................... 错误!未定义书签。

2.3 重要工程项目工期安排 ....................................................................... 错误!未定义书签。

2.4 工作循环时间计算及重要项目进度指标............................................ 错误!未定义书签。

2.5 施工进度筹划 ....................................................................................... 错误!未定义书签。

2.6 总体施工核心线路 ............................................................................... 错误!未定义书签。

2.7 工期保证办法 ....................................................................................... 错误!未定义书签。

§3施工组织机构与管理网络 ........................................................................... 错误!未定义书签。

3.1 项目组织机构 ....................................................................................... 错误!未定义书签。

3.2 管理网络 ............................................................................................... 错误!未定义书签。

§4拟达到工程目的 ........................................................................................... 错误!未定义书签。

4.1 质量目的 ............................................................................................... 错误!未定义书签。

4.2 工期目的 ............................................................................................... 错误!未定义书签。

4.3 环保目的 ............................................................................................... 错误!未定义书签。

4.4 安全生产目的 ....................................................................................... 错误!未定义书签。

4.5 文明施工目的 ....................................................................................... 错误!未定义书签。

§1 总体施工方案1.1总体施工安排1.1.1总体施工安排原则依照本工程规模和特点,施工工期,结合现场实际状况,在满足业主合同中关于工程安全、质量、进度、环保、文明施工规定前提下,选派经验丰富项目管理和技术人员,配备先进完好机械设备和专业化施工队伍,施工组织本着“合理规划、精心组织、科学施工、提迈进洞、辅洞超前、平行协调、迅速均衡、优质高效、经济持续、保护环境、风险可控”原则进行,合理、高效进行施工组织,全面完毕业重规定目的。

合理规划:对项目整个施工周期,进行整体考虑,对组织机构、资源配备、工期安排、进度筹划、质量控制、安全保证、环保办法、对外协调等,做出统筹安排,进行详细、合理规划,保证施工按照筹划有条不紊进行。

精心组织:采用项目法施工,成立以简洁精干、年富力强、经验丰富管理人员构成项目组织管理机构,突出组织指挥和协调能力,为施工创造良好内外环境条件。

科学施工:施工过程严格按照规范和设计进行施工,科学管理,加强超前地质预报,依照隧道地质状况选取合理施工方案和办法,保证施工质量和安全。

尽早进洞:加快施工前期准备工作,完善暂时工程建设,尽量缩短施工准备期,尽早进行隧道施工,特别是服务隧道。

辅洞超前:本标段施工中重点突出服务隧道超前地质预报作用,服务隧道先于行车隧道进洞,并在施工组织和管理上重点保证,充分运用服务隧道超前优势:①可以直接揭露和验证工程地质,不断修正预报手段和办法,提高预报精确性;②可以进一步探明和解决风化深槽等不良地质;③运用服务隧道形成巷道式通风,改进作业条件;④可通过行车横洞进入正洞增开工作面,加快施工进度,保证工期目的实现;⑤有助于隧道防灾救援。

平行协调:充分运用网络技术,分析核心线路,在不影响核心线路施工工期前提下,将有些工序或工作安排在与核心线路平行线上施作,不占用核心线路时间。

在施工过程中需加强安全行车、通风环保等方面协调,在不影响主线工期条件下,其她工作可尽早完毕,可改进主线施工条件。

迅速均衡:在施工过程中需稳扎稳打,慎对不良地质地段施工,特别是F1/F4风化深槽地段,严防坍塌涌突等安全事故发生,把施工风险减少到最小限度。

优质高效:施工组织应采用配套机械化施工设备,细化过程组织,提高作业效率,保证安全、质量、进度等目的实现。

经济持续:施工过程应保持持续性,减少工序衔接时间,提高生产效率,在满足技术规定以外,达到较好经济效益。

保护环境:厦门市为国内知名旅游都市,风景优美,施工中采用可靠方案和办法保证不污染和破坏本地环境,构筑人与环境和谐发展模式,为厦门构建海湾型都市做出应有贡献。

风险意识:针对海底隧道施工高风险现状,为最大限度减少施工风险,施工前认真进行风险评估和分析,特别是在不良地质段,将风险评估和分析纳入施工工序中,以做到心中有数,办法得力,针对性强。

1.1.2总体施工安排综合考虑工期、场地条件和不同工程施工内容基本上,行车主隧道除自身开辟主攻工作面外,还将分别通过1号、2号和3号行车横通道增开工作面,由于增开工作面为顺序作业而非平行作业,故主隧道共投入2个开挖支护作业队和2个衬砌作业队;服务隧道采用独头迅速掘进施工,投入1个开挖支护作业队和1个衬砌作业队;竖井投入1个作业队。

同步为了满足施工运送及其他工程施工,另投入1个机械运送队、1个注浆作业队,1个综合伙业队,共10个作业队。

各作业队施工任务划分见表3-1-1“各作业队施工任务划分表”,总体施工安排见图3-1-1“A1标段总体施工安排图。

表3-1-1 各作业队施工任务划分表1.2总体施工顺序总体施工顺序见图3-1-2“总体施工顺序图”。

1.3总体施工方案依照本工程地质条件差,工期紧特点。

在施工中将配备大型开挖支护、装运、衬砌等机械设备,配备具备复杂地质条件下施工经验专业队伍承担施工任务,由经验丰富、技术管理水平高人员构成经理部,科学组织、合理安排,严格管理,保证工程工期目的、质量目的、安全目的实现。

在隧道施工过程中,特别是在穿越洞口浅埋段、陆域全强风化带、海域风化深槽等不良地质地段施工,将超前地质预报纳入施工工序,坚持实行和管理,建立以地质图3-1-2 总体施工顺序图工作内容为先导、以量测为根据信息化施工管理体系,通过地质预报成果及监控量测信息反馈,采用相应解决办法,制定可靠施工方案和技术办法,保证施工安全和不留隐患。

服务隧道迅速掘进是保证本标段工程安全顺利竣工核心,在服务隧道迅速掘进同步,通过车行横通道为正洞增开工作面,保证正洞迅速施工。

成立科研部,认真规划科研项目,同步做好同业主委托科研项目单位配合,积极开展工作,和专家组一起解决施工中难题。

隧道施工采用大型机械化配套模式,配备先进、完好、能力相匹配机械设备,统筹安排、合理规划、精心组织,尽快形成钻爆、装运、支护、衬砌多条平行流水作业线,详见图3-1-3“隧道机械化作业示意图”,实现隧道施工迅速、安全、均衡、持续生产,全面实现工程预定目的。
