远大中心项目土方开挖及支护监理细则

合集下载

土方开挖及基坑支护监理细则

土方开挖及基坑支护监理细则

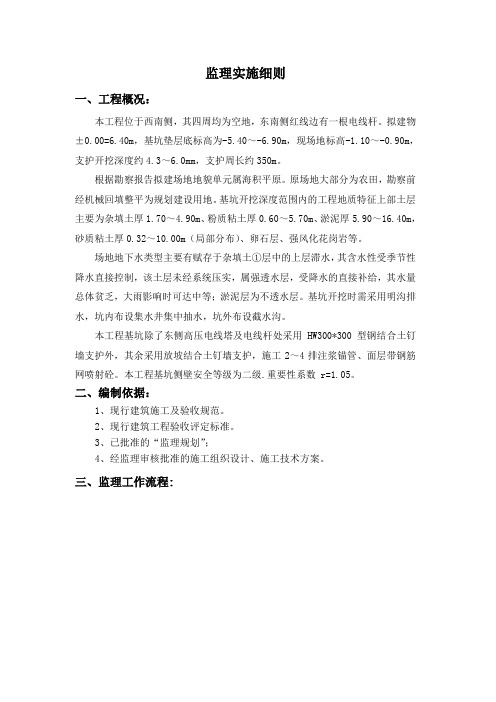

监理实施细则一、工程概况:本工程位于西南侧,其四周均为空地,东南侧红线边有一根电线杆。

拟建物±0.00=6.40m,基坑垫层底标高为-5.40~-6.90m,现场地标高-1.10~-0.90m,支护开挖深度约4.3~6.0mm,支护周长约350m。

根据勘察报告拟建场地地貌单元属海积平原。

原场地大部分为农田,勘察前经机械回填整平为规划建设用地。

基坑开挖深度范围内的工程地质特征上部土层主要为杂填土厚1.70~4.90m、粉质粘土厚0.60~5.70m、淤泥厚5.90~16.40m,砂质粘土厚0.32~10.00m(局部分布)、卵石层、强风化花岗岩等。

场地地下水类型主要有赋存于杂填土①层中的上层滞水,其含水性受季节性降水直接控制,该土层未经系统压实,属强透水层,受降水的直接补给,其水量总体贫乏,大雨影响时可达中等;淤泥层为不透水层。

基坑开挖时需采用明沟排水,坑内布设集水井集中抽水,坑外布设截水沟。

本工程基坑除了东侧高压电线塔及电线杆处采用HW300*300型钢结合土钉墙支护外,其余采用放坡结合土钉墙支护,施工2~4排注浆锚管、面层带钢筋网喷射砼。

本工程基坑侧壁安全等级为二级.重要性系数 r=1.05。

二、编制依据:1、现行建筑施工及验收规范。

2、现行建筑工程验收评定标准。

3、已批准的“监理规划”;4、经监理审核批准的施工组织设计、施工技术方案。

三、监理工作流程:四、监理目标值:确保该支护桩工程符合国家有关验收标准,质量等级“符合要求”。

五、基坑开挖及土钉墙监理实施要点:(一)、基坑土方开挖:1、土方开挖必须按挖土顺序、行车路线、分层、分段进行,宜跳段流水施工:每次分层开挖深度不得超过该层土钉下30cm,分段长度不宜大于20m。

2、下层土方开挖必须在完成上层土钉喷锚24小时后,面层约80%强度后进行。

3、土方开挖前,土方开挖前,监理应督促施工方充分了解周边各有关道路、管线、工程桩等设施的保护要求。

2023年土方开挖监理细则

2023年土方开挖监理细则

2023年土方开挖监理细则第一节:总则第一条:为了规范土方开挖工程的施工质量和安全管理,保障工程的顺利进行,特制定本监理细则。

第二条:本细则适用于土方开挖工程的监理,包括但不限于隧道、地铁、道路、水利等土方开挖工程。

第三条:本细则所称土方开挖监理是指监理人员对土方开挖工程施工过程的质量、安全进行监督和管理的活动。

第四条:土方开挖监理应遵循法律法规和相关标准、规范的要求,保证施工过程中的质量与安全。

第二节:监理人员资格与职责第五条:从事土方开挖监理工作的人员应具备相应的资格和经验,并且取得相关监理资质证书。

第六条:土方开挖监理人员应负责土方开挖施工过程的监督、检查、记录、报告和协调工作。

第七条:土方开挖监理人员应按照法律法规和合同约定,对施工单位的质量管理体系进行监督和检查,及时发现并纠正问题。

第八条:土方开挖监理人员应每天巡视施工现场,并检查土方开挖的质量与安全状况,记录并及时上报问题。

第三节:监理工作内容第九条:土方开挖监理工作应从施工前期准备开始,到工程竣工验收结束,包括但不限于以下工作内容:(一)监督土方开挖施工技术方案的制定和实施情况。

(二)监督土方开挖工程的施工质量和安全管理。

(三)监督土方开挖工程的施工进度和质量控制。

(四)监督土方开挖工程的施工标准和规范执行情况。

(五)监督土方开挖工程的安全生产管理,确保施工安全。

(六)监督土方开挖工程的施工现场卫生与环境保护。

第十条:土方开挖监理人员应准确记录每次巡查的时间、地点、内容等,并按要求编制监理巡查报告。

第十一条:土方开挖监理人员应及时与施工单位进行沟通,协调解决施工过程中出现的问题。

第四节:监理报告与记录第十二条:土方开挖监理人员应按照规定编制监理报告,报告内容包括但不限于以下:(一)土方开挖工程的施工进度、质量状况。

(二)土方开挖工程的安全生产情况。

(三)土方开挖工程的质量问题和施工单位的整改情况。

(四)土方开挖工程的环境保护情况。

土方开挖工程监理实施细则完整版.doc

土方开挖工程监理实施细则完整版.doc

土方开挖工程监理实施细则完整版.doc 范本一:土方开挖工程监理实施细则完整版第一章:工程概述1.1 项目背景1.2 工程的目标和1.3 项目组成员职责和责任1.3.1 项目经理1.3.2 监理工程师1.3.3 施工单位第二章:安全管理2.1 施工现场安全组织2.1.1 临时设施建设2.1.2 安全标识和警示标志2.1.3 现场安全培训2.2 施工现场安全控制2.2.1 施工场地的合理布置2.2.2 施工材料的安全堆放2.2.3 土方开挖的安全措施2.2.4 危险源的识别和管理2.3 安全事故处理和报告第三章:质量管理3.1 质量管理体系建立3.1.1 施工组织设计3.1.2 质量控制计划制定3.1.3 相关资料管理3.2 施工过程质量控制3.2.1 土方开挖前的准备工作3.2.2 土方开挖的施工控制3.2.3 施工质量问题的解决3.3 质量验收及记录第四章:进度管理4.1 工期计划编制4.2 施工进度控制4.2.1 项目里程碑和关键节点的控制4.2.2 施工过程中的进度调整4.3 施工进度的监测和报告4.4 进度风险分析和应对措施第五章:成本管理5.1 成本管理计划编制5.2 成本控制和分析5.2.1 施工过程成本控制5.2.2 施工期间成本风险的识别和应对5.3 成本支付和核算5.3.1 施工进度款支付控制5.3.2 施工期间成本的核算和报销第六章:变更管理6.1 变更管理流程和责任划分6.2 变更申请的审批和评估6.3 变更执行和控制6.4 变更后的影响评估和调整第七章:验收与交接7.1 施工过程验证和评估7.2 验收标准和程序7.3 竣工文件整理和提交7.4 工程交接和验收记录第八章:风险管理8.1 风险识别和评估8.2 风险应对措施制定8.3 风险监控和控制8.4 风险记录和报告第九章:附件9.1 工程设计文件9.2 监理报告和记录9.3 工程验收文件9.4 其他相关文件本文档涉及附件:附件一:工程设计图纸附件二:监理报告模板附件三:工程验收记录表本文所涉及的法律名词及注释:1. 建筑法:指的是我国《中华人民共和国建筑法》2. 工程监理:指的是监理工程师在工程施工过程中对施工质量、安全、进度等进行监督和控制的工作。

土方开挖监理细则(3篇)

土方开挖监理细则(3篇)

土方开挖监理细则是为了确保土方开挖工程的质量和安全,对开挖施工过程进行监督和管理的一系列规定和要求。

下面是一个大致的土方开挖监理细则草案,供参考。

一、总则1. 监理细则的适用范围:本细则适用于土方开挖工程的监理,包括道路、地下管线、基坑、堡块等各类土方开挖工程。

2. 监理细则的目的:确保土方开挖工程按照合同要求、设计规范和施工方案进行,保证工程质量和安全。

二、监理人员的要求1. 监理人员应具备相关专业知识和工程经验,熟悉土方开挖工程的各项施工规范和要求。

2. 监理人员应了解施工单位的技术实力和运营管理情况,确保施工单位具备相应的资质和施工能力。

3. 监理人员应遵守职业道德规范,保持中立和公正的态度,不得接受与工程监理有利益关系的礼物或贿赂。

三、监理工作范围1. 施工前的监理工作:(1)审核和评审设计文件,包括开挖方案、支护结构等。

(2)组织召开开工前会议,明确施工过程中的注意事项和要求。

(3)监督施工单位进行场地勘察和现场标志,确保施工前的准备工作符合要求。

2. 施工中的监理工作:(1)监督施工单位按照设计要求进行土方开挖施工。

(2)检查土方开挖施工的质量,包括土方的坡度和坡度控制、挖方量的准确性等。

(3)监督施工单位进行地下管线的保护和移位,确保施工过程中不破坏现有管线。

(4)监督施工单位进行支护工程,保证支护结构的稳定性和安全性。

(5)检查施工现场的安全措施,确保工人的安全。

3. 施工后的监理工作:(1)检查土方开挖工程的竣工质量,确认施工结果与设计文件的符合程度。

(2)撰写土方开挖工程的监理报告,对施工单位的工作进行评价。

四、监理记录与报告1. 监理记录应详细记录施工单位的施工过程和质量控制措施,包括施工进度、施工方法、材料使用情况等。

2. 监理报告应及时编写,并向业主或项目管理方提交。

报告内容包括工程进度、质量控制情况、存在的问题和建议等。

五、监理奖惩措施1. 对于施工单位严重违反施工规范和安全要求的行为,监理单位有权向业主或项目管理方建议终止合作。

土方开挖及基坑支护工程安全监理细则范本(2篇)

土方开挖及基坑支护工程安全监理细则范本(2篇)

土方开挖及基坑支护工程安全监理细则范本一、施工前的准备工作1. 确保施工现场的交通安全,要求设立必要的警示标志和路障,确保行人和车辆的通行安全。

2. 对施工现场进行全面的勘察,评估地质和地下管线等情况,编制详细的施工方案和施工图纸。

3. 提前组织施工人员进行安全培训,确保他们熟悉并理解施工安全操作规程。

4. 准备必要的施工机械设备,对其进行定期的检查和维护,确保其正常运行。

二、土方开挖工程的安全监督1. 在进行土方开挖之前,要进行地质勘察和监测,及时发现和处理地质灾害的危险。

2. 控制土方开挖的坡度和深度,确保符合设计要求,并定期检查开挖面的稳定性。

3. 对开挖现场进行统一管理,设立警示标志和临时围栏,防止未经许可的人员进入。

4. 对开挖现场的地面和边坡进行适时的喷洒水雾等措施,防止扬尘污染和边坡坍塌。

5. 提供必要的通风设备,确保开挖现场内空气质量达到国家标准,保护工人的健康。

三、基坑支护工程的安全监督1. 基坑支护工程施工前,要进行充分的地质勘察,并编制相应的设计方案。

2. 对基坑支护工程的施工材料要进行严格的检查和测试,确保其质量达标。

3. 确保基坑支护工程的施工现场清洁,及时清除垃圾和积水等杂物,保持施工现场的整洁。

4. 对基坑支护工程施工的每个环节进行严格的监督,确保施工质量和安全。

5. 将基坑支护工程的施工进度控制在合理范围内,避免超过承载能力而导致事故发生。

四、施工过程中的安全防护1. 施工过程中,要设立必要的隔离带和警示标志,防止未经许可的人员进入施工现场。

2. 对施工现场进行定期巡视和检查,确保施工过程安全无隐患。

3. 施工现场内要设置临时通道和安全出口,确保工人能够安全撤离。

4. 提供必要的劳动防护用品,要求工人正确使用,并进行定期的检查和更新。

5. 加强对施工机械设备的监督,确保其安全可靠,避免设备故障导致事故发生。

五、应急措施及事故处理1. 针对施工过程中可能发生的紧急情况,制定应急预案,并进行模拟演练,提高应急处理能力。

土方分项工程监理细则

土方分项工程监理细则

土方分项工程监理细则1.工程规划和设计阶段1.1监理单位应参与土方分项工程的规划和设计阶段,并对土方工程的施工方案提出意见和建议。

1.2监理单位应负责对土方工程的设计图纸和施工方案进行审核,确保其符合法规和规范要求。

1.3监理单位应对土方工程的施工过程进行全面监督,确保施工过程中不发生任何违规行为。

1.4监理单位应对土方工程所需要的材料进行检查,确保其质量可靠并符合设计要求。

2.施工准备阶段2.1监理单位应监督施工单位完成土方工程的准备工作,包括施工场地的整理和清理等。

2.2监理单位应检查施工单位提供的设备和机械,确保其正常运行并符合安全要求。

2.3监理单位应对施工人员的资质进行审核,确保其具备相应的技术和安全意识。

2.4监理单位应对土方工程的施工方案和施工组织设计进行审核,确保其科学合理并符合安全要求。

3.施工阶段3.1监理单位应对土方工程的动态监测进行定期检查,确保施工过程中不发生任何安全事故。

3.2监理单位应监督施工单位对现场进行严格管理,包括施工生产秩序、安全措施和环境保护等方面。

3.3监理单位应对土方工程所采用的施工方法和技术进行监督,确保其符合设计要求和行业标准。

3.4监理单位应对土方工程的施工进度进行监控,及时发现并解决施工中的问题和障碍。

4.施工质量控制阶段4.1监理单位应对土方工程的质量进行全程监督,确保其符合设计要求和规范要求。

4.2监理单位应对土方工程的质量检验和测试进行抽查,确保检测结果的准确性和可靠性。

4.3监理单位应对土方工程的施工误差和变形进行定期检查,及时发现并纠正问题。

4.4监理单位应对土方工程的质量验收进行参与和监督,确保工程达到交付和使用的标准。

5.竣工验收阶段5.1监理单位应协助业主完成土方工程的竣工验收,并对竣工资料进行审核和整理。

5.2监理单位应对土方工程的各项验收检测进行监督,确保检测结果的准确性和可靠性。

5.3监理单位应对土方工程的竣工报告和竣工图纸进行审核,确保其符合实际工程。

土方开挖监理细则

土方开挖监理细则一、引言本文旨在规范土方开挖监理的相关工作,确保施工过程的安全、高效进行。

为此,本细则对土方开挖监理的具体要求进行详细说明,以确保所有监理工作得到正确执行。

二、土方开挖前的准备工作1. 地质勘察:在进行土方开挖之前,必须进行详细的地质勘察工作,以了解地层的情况和土质的特点。

根据地质勘察结果,确定适宜的土方开挖方法和施工参数。

2. 安全预案:土方开挖监理需要制定详细的安全预案,包括应急措施、危险提示和防护设施等。

在进行土方开挖前,所有相关人员都必须接受安全培训,并掌握相关防护知识。

三、土方开挖过程的监理要求1. 施工设备的选择与检查:监理人员负责对土方开挖所使用的施工设备进行选择和检查。

施工设备必须符合相关的规定,并且在使用前必须进行检查和试运行,确保其正常工作。

2. 施工方案的审查:监理人员必须审查土方开挖的施工方案,并确保其符合相关的规范和标准。

施工方案必须详细说明开挖的深度、坡度和斜坡稳定性等关键参数,以确保安全施工。

3. 现场巡查和监测:监理人员需要定期巡查土方开挖现场,检查施工过程中的各项工作是否按照规定进行。

同时,监理人员还需要监测开挖现场的变形、沉降和水位等关键指标,及时发现并解决问题。

4. 施工质量的把关:监理人员需要对土方开挖过程中的施工质量进行把关。

包括土方的整齐性、坡度的准确性和排水设施的正常运行等。

如果发现质量问题,监理人员必须及时指导施工人员进行纠正。

四、土方开挖后的验收工作1. 验收标准的确定:在土方开挖完成后,监理人员需要按照相关的验收标准进行验收工作。

验收标准必须详细说明土方开挖的各项指标和要求,以确保施工质量符合规定。

2. 验收报告的编写:监理人员需要编写详细的验收报告,对土方开挖的质量、进度和安全情况进行总结和评价。

验收报告必须客观、真实,并提出改进意见和建议,以便后续工作的改进和参考。

五、结论本细则详细阐述了土方开挖监理的相关要求和工作流程。

只有严格遵守这些要求,才能确保土方开挖工程的顺利进行。

土方开挖及基坑支护监理细则2

土方开挖及基坑支护监理细则21. 前言本文档为土方开挖及基坑支护工程监理细则的第二部分,旨在规范土方开挖及基坑支护过程中的监理工作,确保工程质量和安全。

本文档适用于各类土方开挖和基坑支护工程的监理。

2. 监理要求2.1 前期准备在土方开挖及基坑支护工程施工前,监理应对施工方提供的土方开挖及基坑支护施工方案和技术文件进行审查,包括但不限于方案的技术可行性、施工方法、施工工序、施工材料、施工质量要求等方面的内容。

2.2 土方开挖监理2.2.1 施工现场管理1.监理应对现场施工进行管理,确保施工符合安全、环保和质量的要求。

2.监理应对渣土坑、挖掘机等施工设备进行检查,确保设备运行正常,无故障和安全隐患。

3.监理应对施工现场进行安全检查,及时发现并处理安全隐患,确保施工现场安全。

2.2.2 土方开挖质量监理1.监理应对土方开挖施工质量进行监督检查,确保土方开挖符合设计要求和工程质量标准。

2.监理应对土方开挖中发现的土层变异、水位高低、土质条件等问题,及时与设计方和施工方进行沟通,提出解决方案。

2.3 基坑支护监理2.3.1 施工现场管理1.监理应对现场施工进行管理,确保施工符合安全、环保和质量的要求。

2.监理应对支撑体系、降水及泵站设备等施工设备进行检查,确保设备运行正常,无故障和安全隐患。

3.监理应对施工现场进行安全检查,及时发现并处理安全隐患,确保施工现场安全。

2.3.2 基坑支护质量监理1.监理应对支护体系施工质量进行监督检查,确保支护体系符合设计要求和工程质量标准。

2.监理应对基坑支护中发现的预应力锚杆、支护钢筋锈蚀、锚固、钢板拼缝等问题,及时与设计方和施工方进行沟通,提出解决方案。

2.4 竣工验收2.4.1 土方开挖1.监理应在土方开挖完成后,对土方开挖的深度、坡度、平整度和排水情况进行检查,确保符合设计要求和工程质量标准。

2.监理应在验收过程中,对土方开挖中暴露的管线、构筑物等进行记录和检查,确保不影响后续工程施工。

土方工程施工监理细则

土方工程施工监理细则一、总则二、施工前准备1.施工前必须对土地进行详细勘测,包括地质条件、土层情况等,并编制详尽的施工方案。

2.甲方需办理土方工程施工许可证,同时提供所需的施工图纸和技术资料。

3.施工前,监理单位需对施工企业的资质进行审查,确保其具备相应的工程经验和技术能力。

三、施工过程控制1.施工过程中,监理单位必须进行常规巡视,确保施工符合施工方案和设计要求。

2.施工期间,监理单位需对材料的质量进行抽样检测,并与相关部门进行验收,确保材料符合国家和行业标准。

3.监理单位必须监督施工企业按照施工方案严格控制施工进度,并确保施工进度与合同约定的交付时间一致。

4.施工企业需遵守相关的安全生产法律法规,监理单位需对施工企业的安全施工管理进行监督并及时纠正不安全行为。

5.施工过程中,监理单位需及时记录各阶段的施工情况,包括施工措施、施工规程、施工人员等,以便后期查询和汇总。

四、质量检验1.施工结束后,监理单位需对土方工程施工质量进行全面检验,包括土质分析、填方压实度等指标。

2.检验结果需与设计要求进行对比,确保土方工程施工质量完全符合设计标准。

3.如发现施工质量存在问题,监理单位需立即通知施工企业进行整改,并进行跟踪检验。

五、工程竣工验收1.施工结束后,监理单位需提供详细的竣工报告,包括土方工程施工的全过程管理和各个阶段的质量检验结果。

2.竣工报告需提交给甲方、施工企业和相关部门,并做好相关档案的整理和保存工作。

3.如竣工验收未通过,监理单位需提供整改意见,并协助施工企业进行整改,直到达到验收标准。

六、施工后服务1.在施工结束后的一定时期内,监理单位需进行定期回访,了解土方工程施工后的使用情况,并记录相关数据。

2.根据回访结果,监理单位需提供相关建议和改进建议,以提高土方工程的使用寿命和安全性。

3.如发现施工质量问题或安全隐患,监理单位需及时通知甲方、施工企业和相关部门,以便及时处理。

七、施工监理费用1.施工监理费用由甲方承担,并与监理合同一同约定。

土方开挖及基坑支护监理细则

土方开挖及基坑支护监理细则1.引言本细则是针对基坑开挖及基坑支护施工过程中的监理工作内容和要求进行规范,旨在确保施工质量和安全,并提供指导,以保证工程顺利进行。

2.监理人员的资质和职责2.1监理人员应具备相关专业知识和经验,熟悉土方开挖及基坑支护的施工工艺、规范和要求。

2.2监理人员应对开挖及支护工程的施工方案进行审查,并在施工过程中进行现场检查和监督,以确保施工符合设计要求和规范。

2.3监理人员应对土方开挖和基坑支护的施工质量进行把关,对质量问题及时提出纠正意见和建议,并与施工方沟通解决问题。

2.4监理人员应定期向业主提交监理报告,详细记录施工现场情况、质量和安全等方面的问题,并提出改进建议。

3.土方开挖的监理要点3.1监理人员应对土方开挖的施工方案进行审查,包括挖土方式、挖土顺序、挖土深度等。

3.2监理人员应对土方开挖的质量进行监督,包括对挖土剖面的平整度、边坡稳定性等进行把关。

3.3监理人员应对土方开挖的安全进行监督,包括对机械设备的使用、现场作业人员的安全防护等进行检查。

3.4监理人员应对土方开挖的影响进行评估,包括对周边建筑物、管线等的保护措施进行检查和评定。

4.基坑支护的监理要点4.1监理人员应对基坑支护的施工方案进行审查,包括支护结构、支撑方式、支撑材料等。

4.2监理人员应对基坑支护的质量进行监督,包括对支撑结构的稳定性、支撑材料的安装质量等进行检查。

4.3监理人员应对基坑支护的安全进行监督,包括对施工现场的通风、防水、防火等安全措施进行检查。

4.4监理人员应对基坑支护的影响进行评估,包括对周边建筑物、地下管线、地面稳定性等的保护措施进行检查和评定。

5.监理报告的内容5.1监理报告应包括土方开挖和基坑支护的施工情况、质量和安全等方面的问题。

5.2监理报告应记录施工现场的问题和存在的隐患,并提出改进建议和解决方案。

5.3监理报告应定期向业主递交,并与业主进行沟通和反馈,以便及时解决施工中的问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

监理细则(土方开挖及基坑支护)工程名称宁波国家高新区远大中心项目建设单位宁波远大实业投资有限公司承包商中国建筑第八工程局有限公司编制人审批人监理单位宁波华地工程建设监理有限公司宁波高新区远大项目监理部2013年5月28日桩基工程钻孔灌注桩监理细则第一节工程概况1.1 工程名称:宁波国家高新区远大中心项目1.2 建设单位:宁波远大实业投资有限公司1.3 设计单位:宁波市城建设计研究院有限公司1.4 勘察单位:浙江省工程勘察院1.5 承包单位:中国建筑第八工程局有限公司1.6 监理单位:宁波华地工程建设监理有限公司1.7 工程建设概况宁波远大中心12#地块项目位于宁波市高新区,北临甬新干河、南为扬帆路,东临创苑路,西侧为规划路。

本工程±0.000相当于黄海高程3.800米,目前场地相对标高-1.1米。

本工程总用地51631 m2,总建筑面积约244408.99 m2,其中地上建筑面积179043.99m2,拟建1-5#楼为办公,共28层。

6#楼为商业,共4层。

7#楼1-3层为商业裙房,4-22层为办公。

8#与9#楼裙房合在一起,1-3层为商业裙房,8#楼4-22层为办公,9#楼4-20层为公寓式办公;地下建筑面积65365m2,地下室2层,局部一层。

1.8基坑设计概况本工程基坑总体呈规则形状,基坑面积约40000 m2,地下二层区域开挖深度10.0m。

属于一级基坑,地下一层区域开挖深度5.0米,属二级基坑,开挖土方量约38万m3。

围护工程支撑体系:①排桩+两道支撑:钻孔桩施工→高压旋喷桩施工→挖土至冠梁和第一道支撑垫层底标高,浇筑冠梁和第一道支撑→砖砌挡土墙,设置地表排水系统→打设管井→分层挖土至第二道环梁和支撑垫层底标高,浇筑第二道环梁和支撑→基坑分层挖到底板垫层底标高→打设底板垫层→承台、地梁、电梯井及消防集水井局部加深→打设垫层和砖胎膜(打设砼换撑板带)→绑扎钢筋,浇筑基础砼→拆除第二道支撑→二层地下室结构施工→设置第二道钢筋砼换撑支撑和钢管支撑→拆除第一道支撑→一层地下室结构施工→回填土→向上施工。

②排桩+两道锚杆+一道支撑:钻孔桩施工→高压旋喷桩施工→打设管井→开槽、凿除桩头→打设土锚杆→浇筑冠梁→浇筑砼护坡,设置地表排水系统(挖土到第二道土锚杆工作面底,打设第二道土锚杆→设置钢筋砼腰梁)→分层挖土至环梁和支撑垫层底标高,浇筑环梁和支撑→基坑分层挖到底板垫层底标高→打设底板垫层→承台、地梁、电梯井及消防集水井局部加深→打设垫层和砖胎膜(打设砼换撑板带)→绑扎钢筋,浇筑基础砼→拆除支撑→地下室结构施工→回填土→向上施工。

③排桩+一道锚杆:水泥搅拌桩施工→钻孔灌注桩施工→开槽、凿除桩头→打设土锚杆→浇筑冠梁→浇筑砼护坡,设置地表排水系统→基坑分层挖到底板垫层底标高,打设垫层→承台、地梁、电梯井及消防集水井局部加深→打设垫层和砖胎膜(打设C20砼板带)→绑扎基础钢筋,浇筑基础砼→侧板和顶板施工→回填土→向上施工。

④排桩+一道支撑:水泥搅拌桩施工→钻孔桩施工→高压旋喷桩施工→挖土至冠梁和支撑垫层底→浇筑环梁和支撑→浇筑砼护坡,设置地表排水系统→基坑分层挖到底板垫层底标高,打设垫层→承台、地梁、电梯井及消防集水井局部加深→打设垫层和砖胎膜(打设砼换撑板带)→绑扎基础钢筋,浇筑基础砼→拆除支撑→侧板和顶板施工→回填土→向上施工。

⑤分级放坡+搅拌桩重力式挡土墙:水泥搅拌桩施工→按设计要求卸土、放坡→取芯试验→浇筑砼护坡和压顶→设置地表排水系统→基坑分层挖到底板垫层底标高→打设底板垫层→承台、地梁、电梯井及消防集水井局部加深→打设垫层和砖胎膜→绑扎基础钢筋,浇筑基础砼→侧板和顶板施工→回填土→向上施工。

⑥地下一层与地下二层交界处设有排桩+一道撑的支撑体系。

支撑体系一道撑采用冠梁+角撑结合土锚杆和重力式挡土墙的支撑形式、二道撑采用支撑圆环+角撑的支撑形式。

一道撑顶相对标高为-2.60米,二道撑顶相对标高-7.40米。

支撑梁均布置在基坑周围,为保证土方开挖按照“开挖支撑、先撑后挖、分层开挖、严禁超挖”的原则,本工程土方开挖共分三阶段开挖,其中支撑位置开挖完成后及时形成有效支撑,基坑降水采用减压井降水。

1.9地质条件本工程建筑物场地类别为Ⅳ级。

①Z层:杂填土,杂色,松散~稍密,厚层状,上部以碎块石为主,夹杂建筑垃圾,下部渐以粘性土为主,局部含少量碎石,该层在场地均有分布,为新近填筑。

②1-1层:粘土,灰黄色为主,可塑~软可塑状态,厚层状,中等~高压缩性,该层场地仅ZK1,ZK104号孔缺失,物理力学性质稍好,层厚0.20~2.00m,顶板埋深0.10~1.50m;顶板标高1.02~2.75m。

③1-2层:粘土,灰色,软塑,厚层状,粘塑性较高,韧性中,该层场地仅局部分布,共21个孔揭见,具高压缩性,物理力学性质差,层厚0.5~3.00m,顶板埋深1.30~2.70m;顶板标高0.29~1.45m。

④2-1层:淤泥质粘土,灰色,流塑,厚层状,具薄层理,该层场地均匀分布,具高压缩性,物理力学性质差,层厚2.2~9.3m,顶板埋深0.90~5.30m;顶板标高-2.71~1.70m。

⑤2-2层:淤泥质粉质粘土,灰色,流塑,厚层状,该层场地有分布,具高压缩性,物理力学性质很差,层厚0.60~5.10m,顶板埋深6.00~11.30m;顶板标高-8.62~-3.18m。

⑥2-3层:淤泥,灰色,流塑,厚层状,高压缩性,土质不甚均一,该层多分布于场地南侧地块,共32个孔揭见,具高压缩性,物理力学性质很差,层厚1.5~5.4m,顶板埋深8.00~11.20m;顶板标高-8.70~-5.18m。

⑦3-1层:粉砂,灰色,稍密~中密状态,饱和,厚层状,中等压缩性,土质不均,该层场地均匀分布,物理力学性质较好,层厚3.20~8.20m,顶板埋深11.10~15.00m;顶板标高-12.19~-8.50m。

⑧3-2层:含粘性土粉砂夹粉质粘土,灰色,松散~稍密,厚层状,粘粒含量很高,该层场地均有分布,具中等压缩性,物理力学性质稍好,层厚1.20~5.70m,顶板埋深17.00~20.30m;顶板标高-17.70~-14.15m。

⑨3-3层:粉质粘土,灰色,流塑,局部软塑,厚层状,该层场地均有分布,具高压缩性,物理力学性质差,层厚3.2~10.5m,顶板埋深19.80~24.10m;顶板标高-21.52~-16.80m。

⑩根据地质勘察报告基坑围护范围1-1、1-2层粘土土性较好,但层厚较薄且在浅部;2-1层淤泥质粘土、2-2层淤泥质粉质粘土及2-3层淤泥土性较差,坑底大部分落在2-2层上,3-1层、3-2层组合层土性相对较好且层顶埋深较浅,是围护桩的桩端嵌固层。

基坑开挖范围内除杂填土、3-1层、3-2层渗透性系数较大外,其它各层土的渗透性系数一般都在10-7~10-8cm/s左右;其中3-1层、3-2层含微承压水,属于疏干型地下水,承压水头未黄海高程1.140m,渗透系数为1.34*10-3cm/s,坑底距3层组合顶板较近,尤其坑中坑局部已挖至3层,因此3层微承压水含水层对基坑施工影响相对较大,需采取有效措施降低地下水位,以便地下室基础施工。

1.10周边环境1)基坑东侧距离基坑边30m处为在建智慧城项目,西侧距离基坑边40m为在建创意港工程。

东南侧距离基坑20m为在建太平洋酒店工程,南侧为远大中心14#地块,北侧紧邻甬新干河,距离基坑100m为高档住宅小区皇冠花园。

2)基坑东侧(创苑路)有三条管线分别为污水管规格DN300mm,据地下室外墙约16.5m,埋深0.9m;电信管道规格300*200mm,据地下室外墙约13.3m,埋深3.8m;燃气管道规格DN159mm,据地下室外墙约11.8m,埋深3.3m;而基坑形状不很规则且开挖深度达到12.7米,创苑路及其分布管线均在土方开挖影响范围之内。

3)东南角老河道在基坑开挖前按设计要求需采用粘土封河。

1.11工程特点1)不良地质现象。

拟建工程场地地貌类型属滨浅海相冲淤积平原,场地及周边勘察深度以浅均由第四纪覆盖层组成,地表总体平整,为软弱土地基,不存在对工程安全有影响的岩溶、滑坡、泥石流、崩塌、地下洞穴、地面塌陷和地裂缝等不良地质作用,也未见埋藏的河道、沟浜、墓穴、防空洞、孤石等对工程不利的埋藏物。

场地内存在的主要不良工程地质问题及特殊性岩土主要是软土地基的过量沉降及不均匀沉降问题,以及人类活动对浅部地基土的破坏等。

2)本工程基坑安全等级为一级;施工将跨台风季节难度大,必须采用信息方法施工,加强工程监测和抽排水工作。

3)本工程地处宁波市区,白天及夜间晚高峰土方外运困难,可供外运时间仅在晚上至凌晨这段时间(20:00~凌晨5:00)。

而本工程出土点仅2处,每处有效出土时间8小时左右;因此土方开挖阶段平面综合布置和分区需合理,配备足够的劳务队伍与设备机械,夜间施工加大土方车数量,加快土方施工速度。

4)本工程基坑面积大,开挖面积达到43600㎡,地下室平均单层面积40000㎡,土方量约380000m³,而红线内可利用场地狭小,不能形成环形道路,因此要利用12#地块南侧增加“栈桥”,使道路能形成环形道路并保证畅通(栈桥的设置已征得设计单位确认);合理划分施工区域,安排多作业面同时施工并合理安排各个工序的穿插作业。

5)本工程有地下室二层,局部地下一层,出土第二阶段伴随地下一层区域结构施工,开挖至第三阶段,地下一层区域部分区域已开始地上结构施工,大量的机具材料进入现场,施工队伍多,工作面多,使现场平面协调难度加大;因此总包单位需负责对整个平面的统一布置和协调,根据施工阶段特点合理安排各施工区域,制定管理制度。

6)据专家建议采用一次中心岛加卸土平台的方案,先开挖1区再开挖2区,协调二个区的开挖进度及交接区预留安全的坡度,挖土剖面设计应根据地质土的土性不同确定开挖层厚、剖度、台阶宽度等,剖面调整一般在软土层厚度不宜超过1米。

(根据专家认证意见进行调整)第二节监理工作依据1、基坑围护设计图纸(2014年2月版)2、基坑土方开挖施工方案(经专家论证后修改方案)。

3、建筑工程施工质量验收统一标准 GB50300-2013(2014年6月1日实施)4、岩土勘察报告。

5、《建筑地基基础工程施工质量验收规范》 GB50202-2002。

6、混凝土工程施工规范 GB506666-20117、地下防水工程质量验收规范 GB50208-20118、建筑基坑工程监测技术规范 GB50497-20099、《建筑边坡工程技术规范》 GB50330-200210、浙江省标准《建筑基坑工程技术规程》 DB33/T1096-201411、施工现场临时用电安全技术规范 JGJ46-200512、建筑机械使用安全技术规程 JGJ33-201213、建筑基坑支护技术规程 JGJ120-201214、建筑施工土石方工程安全技术规范 JGJ180-200915、加筋水泥土桩锚支护技术规程 CECS147:200416、基坑土钉支护技术规程 CECS 96:9717、危险性较大的分部分项工程安全管理办法建质[2009]87号18、《宁波市软土深基坑支护设计与施工暂行技术规定》第三节监理工作流程监理工作流程图:第四节施工准备的监理工作控制要点一、事前控制1)审查土方开挖专项施工方案。
