路基填方试验段施工方案

合集下载

路基填筑96区试验段施工方案

路基填筑96区试验段施工方案

路基填筑96区试验段施工方案路基填筑是指在道路基础上进行填土、压实、平整,以提高道路承载能力和平整度的工作。

下面是针对96区试验段的路基填筑施工方案。

一、施工前准备1.调查阶段:对试验段的地质和水文条件进行调查和勘察,收集资料,确定施工方案。

2.设计阶段:根据调查结果进行设计,包括填土量确定、填筑层厚度、填筑方式等。

二、材料准备1.填土材料:使用均匀分布、物理性能稳定的土壤作为填土材料。

土壤应符合相关规范要求,经过理化试验检测合格。

2.辅助材料:包括排水管材料、护坡材料、草皮等。

三、施工工艺1.清理施工区域:清理路基上的杂草、石块等杂物,确保施工区域清洁。

2.填筑层厚度与分层填筑:根据设计要求,确定填筑层厚度,分层进行填筑。

每层填土高度应控制在0.1米左右,每层填筑后进行压实。

3.压实施工:使用压路机进行压实,分为初压和终压两个阶段。

初压时,采用较高压力进行初期压实,并按要求进行回头,以提高填土的密实性。

终压时,压路机的均匀行驶速度和较低压力,以避免填土的位移和不均匀沉降。

4.修整与平整:采用刮平机、平板夯等工具进行修整与平整。

5.排水施工:在填土过程中,根据设计要求设置排水管道,确保路基排水畅通。

6.护坡施工:根据设计要求,在填土路基两侧设置护坡,以防止土壤流失和坡体滑坡。

四、质量控制1.材料质量控制:对填土材料进行取样、试验,确保其符合规范要求。

2.压实质量控制:对填土层进行室内压实试验,确定合适的压实工艺参数,如压实机具、压实次数和压实速度等。

3.施工质量控制:设置专人负责施工现场质量监督与检查,确保施工过程符合设计要求和规范要求。

五、安全措施1.施工人员应接受必要的安全培训,掌握安全操作规程,并穿戴符合要求的安全防护用品。

2.在施工现场设置明显的警示标志,确保人员和车辆安全。

3.加强对施工现场的巡视,发现问题及时处理。

施工期间,应根据填筑层的厚度和施工的进度,进行适时的质量检查和整改。

同时,要充分考虑施工对环境的影响,尽量减少土壤流失和水土流失,并采取必要的措施保护周围环境。

路基土方填筑试验段施工方案

路基土方填筑试验段施工方案

本项目为夏门至成都国家高速公路赣州至崇义(赣湘界)段B5标,标段起讫桩号为K514+000- K518+150,路线全长4.15KM。

本标段路线总体为东西走向,位于崇义县关田镇境内。

本段路线起于关田村上牛岗附近,沿小江设置两座高架桥后至刘屋北面,沿山脚布线,于关田小学附近设关田互通,之后跨赣丰公路及小江,终于杨梅坑附近。

主要控制点有上牛岗、关田镇、关田互通。

主要河流为小江,主要公路为赣丰公路,为三级公路,沥青砼路面,路基宽8.5m,路面宽7m。

导线点、水准点、路基横断面已进行了准确的复测,其成果已得到监理工程师的批复。

2010年12月15日经我项目部和监理组在现场认真勘查研究,最后综合考虑决定试验段选择在K518+000—K518+150,全幅填筑施工,试验段计划施工时间2010.12.29-2011.01.02。

1、赣崇高速公路B5合同段施工承包合同书及技术规范;2、赣崇高速公路B5合同段施工图设计文件;3、交通部现行的公路设计、施工技术规范、验收评定标准等。

相关规范、规程;4、《公路工程技术标准》 JTGB01-2003;5、《公路路基施工技术规范》 JTG F10-2006;6、《公路工程质量检验评定标准》 JTG F80/1-04。

三、试验段目的1、根据各种机械的施工能力相匹配的原则,确定适宜的施工机械,按生产能力决定机械数量及组合方式。

2、通过试验段验证:最佳含水量、最大密实度等土工试验指标指导施工的实际效果。

3、通过试铺决定:1)压实机械的选择、组合,碾压顺序、碾压速度、碾压遍数;2)确定压实系数;3)挖土、运输、推平和碾压机械的合理组合;4)施工中人员的配合。

4、确定每天的施工产量及作业段的长度。

5、全面检查填料及施工质量是否符合要求。

填方用土:试验段用土主要来自主线挖方段,挖方段土源五、路基土方填筑试验段施工方案施工工艺:测量放样---场地处理---试验准备---排水设施完善—布土—推平---碾压成型---试验检测---下道工序施工。

试验段路基填筑专项施工方案

试验段路基填筑专项施工方案

试验段路基填筑专项施工方案一、项目背景•针对某一具体道路试验段路基填筑工程,为确保施工质量,提出本专项施工方案。

二、施工准备工作• 2.1 施工前准备– 2.1.1 确认填土种类及抗压强度等级。

– 2.1.2 准备必要的施工机械设备。

– 2.1.3 制定施工计划和施工组织设计。

三、施工方案• 3.1 排水处理– 3.1.1 清除原有路基表面杂物,保持路基干燥。

– 3.1.2 按设计要求确定路基边坡坡度。

– 3.1.3 针对不同部位设置合适的排水设施。

• 3.2 填土施工– 3.2.1 按层填土,每层厚度控制在设计要求范围内。

– 3.2.2 采用机械碾压或手工夯实填土,确保填土均匀密实。

– 3.2.3 对填土层进行及时检测,确保填土质量。

• 3.3 坡面处理– 3.3.1 在填土施工完成后,及时修整路基坡面。

– 3.3.2 对路基边坡进行加固处理,防止产生滑坡等安全隐患。

四、施工质量控制• 4.1 材料质量控制– 4.1.1 严格按照要求选取填土材料,保证填土强度等级符合设计要求。

– 4.1.2 对填土材料进行抽样检测,确保质量达标。

• 4.2 施工工艺控制– 4.2.1 对施工过程进行现场监控,确保施工工艺规范。

– 4.2.2 定期进行施工质量检查,发现问题及时整改。

五、安全防护措施• 5.1 施工人员安全– 5.1.1 要求施工人员佩戴安全防护用具。

– 5.1.2 对施工现场进行安全培训,提高施工人员安全意识。

• 5.2 设备安全– 5.2.1 确保施工机械设备符合安全要求,定期进行检查维护。

– 5.2.2 对机械设备操作人员进行专业培训,提高设备使用安全性。

六、施工结束工作• 6.1 施工验收– 6.1.1 在施工完成后进行验收,查验填土质量和坡面处理情况。

– 6.1.2 对施工过程中的问题进行总结,提出改进意见。

• 6.2 清理整理– 6.2.1 清理施工现场杂物和废料。

– 6.2.2 对施工设备进行清洗和维护。

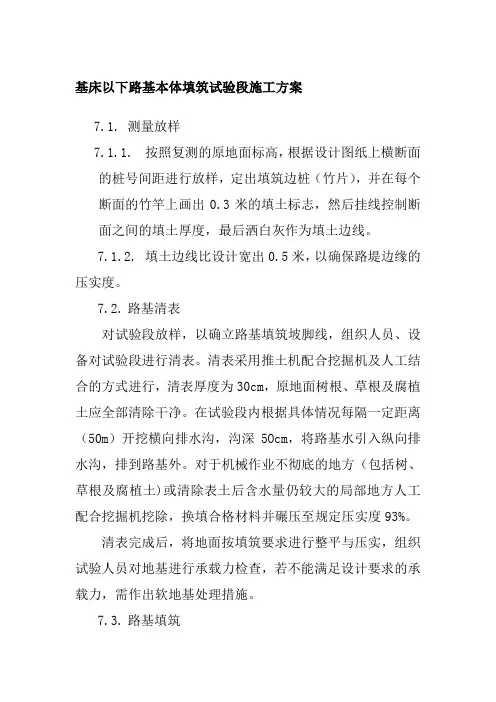

基床以下路基本体填筑试验段施工方案

基床以下路基本体填筑试验段施工方案

基床以下路基本体填筑试验段施工方案7.1.测量放样7.1.1.按照复测的原地面标高,根据设计图纸上横断面的桩号间距进行放样,定出填筑边桩(竹片),并在每个断面的竹竿上画出0.3米的填土标志,然后挂线控制断面之间的填土厚度,最后洒白灰作为填土边线。

7.1.2.填土边线比设计宽出0.5米,以确保路堤边缘的压实度。

7.2.路基清表对试验段放样,以确立路基填筑坡脚线,组织人员、设备对试验段进行清表。

清表采用推土机配合挖掘机及人工结合的方式进行,清表厚度为30cm,原地面树根、草根及腐植土应全部清除干净。

在试验段内根据具体情况每隔一定距离(50m)开挖横向排水沟,沟深5Ocm,将路基水引入纵向排水沟,排到路基外。

对于机械作业不彻底的地方(包括树、草根及腐植土)或清除表土后含水量仍较大的局部地方人工配合挖掘机挖除,换填合格材料并碾压至规定压实度93%。

清表完成后,将地面按填筑要求进行整平与压实,组织试验人员对地基进行承载力检查,若不能满足设计要求的承载力,需作出软地基处理措施。

7.3.路基填筑7.3.1.填前碾压达到设计要求后,用全站仪重新进行放样,恢复中边桩,按要求每侧超宽5Ocm。

填筑前在处理好的基底上用石灰在填筑范围内打格划线,线格宽度计算时考虑每车的装车方量和规范要求的松铺厚度,保证一格一车土,考虑土方松铺厚度40cm,每格尺寸为7cm ×7cm,用石灰线全幅连接,保证格内土方推土机松开后能够互相连续且厚度均匀(40cm左右)。

7.3.2.该段填方利用路堑开挖的挖方,两台挖掘机同时开挖,推土机拢料,挖掘机和装载机装料,汽车运输。

土方运至现场后由专人指挥倒在指定的方格内,全幅上料,人工摘除掺和在土中的树根、杂物及其它不适合路基填料的杂质。

7.3.3.填料含水量一般控制在最佳含水量±2%,按路面平行线分层控制填土标高,作业时分层平行摊铺,填土松铺厚度控制在40cm以下,先用推土机初平,测量各点的高程(用高程的方法得出压实沉降量),然后平地机精平,当平好的铺筑土层含水量达到要求后进行碾压,碾压时压路机直线段先两侧后中间,小半径曲线段先中间后两边;先慢后快、先静压后振动碾压,先弱振后强振的操作程序进行。

路基试验段施工方案及方法要点

路基试验段施工方案及方法要点

路基试验段施工方案及方法要点一、施工前准备1.确定施工目标和要求:根据设计要求和规范,确定试验段的设计参数和施工要求。

2.制定施工方案:根据工程地质条件、试验段长度和试验项目的要求,制定详细的施工方案,确定施工方法和工序。

二、路基试验段的布置1.选址:选择平坦且无显著变形的区域作为试验段,避免有较大的倾角、沉降或地表变形的区域。

2.试验段长度:根据试验要求和施工条件,确定试验段的长度,一般不少于100米。

3.横断面形状:试验段的横断面形状应与实际工程一致,包括路基的宽度、边坡的倾角等。

三、土石方开挖施工1.开挖方法:选择适宜的土石方开挖方法,根据试验段的土质情况和开挖深度,采用机械开挖或人工开挖。

2.边坡处理:根据边坡稳定性分析,确定边坡的设计坡度和斜坡系数,采取适当的边坡处理措施,如设置护坡、挡土墙等。

3.路基平整:在开挖过程中,保持路基的平整度,确保施工质量,避免开挖不均匀或堆积过高造成的试验结果偏差。

四、路基填筑施工1.填筑材料:选择与实际工程相同或相似的填筑材料,保证试验段的填筑质量与实际情况相符。

2.填筑层厚度:根据试验要求和设计要求,确定填筑层的厚度,保持填筑层的均匀性和稳定性。

3.填筑方法:采用合理的填筑方法,如定点填筑、分层填筑等,确保填筑层的均匀性和密实度。

五、路基强夯施工1.强夯设备:选择适宜的强夯设备,如单锤处、双锤处等,根据试验要求确定强夯设备的参数和作业方式。

2.夯击次数和密实度:根据试验要求和设计要求,确定强夯的夯击次数和要求的密实度,保证路基的稳定性和承载能力。

3.夯击方法:按照设计方案和夯击要求,采用适宜的夯击方法,保持路基左右夯击的均匀性和一致性。

六、路基边坡处理1.边坡处理方法:根据试验要求和设计要求,采取合适的边坡处理措施,如设置护坡、挡土墙等,确保边坡的稳定性和安全性。

2.边坡防护材料:选择适宜的边坡防护材料,如草皮、护坡砖等,保证边坡的美观性和耐久性。

七、路基试验段的检测和监测1.路基安全监测:在施工过程中,及时对路基的变形、沉降和应力进行监测,并采取相应的措施修正,保证路基的稳定性和安全性。

路基填筑试验段施工方案最新版样本

路基填筑试验段施工方案最新版样本

目录1.编制根据 (1)2.工程概况 (1)3.实验段实验目和范畴 (2)4.施工人员、机械设备及测量、检测仪器、设备投入状况 (3)5.路基实验段施工准备 (5)6.填筑施工办法 (8)7、实验成果.................................... 错误!未定义书签。

8、施工进度安排................................ 错误!未定义书签。

9、质量保证办法................................ 错误!未定义书签。

10、安全保证办法............................... 错误!未定义书签。

11.环保办法 (26)12.文明工地管理办法............................ 错误!未定义书签。

路基填筑实验段施工方案为保证高速铁路路堤填筑质量, 为后续大面积施工提供可靠资料及相应沉降参数, 避免盲目施工给工程带来损失, 找出适合本地区施工最佳施工方案, 指引本段路基施工, 特编制本方案。

1.编制根据(1)《客运专线无砟轨道铁路工程施工技术指南》TZ216-;(2)《客运专线铁路路基工程施工质量验收原则》铁建设[]160号;(3)《客运专线无砟轨道铁路工程施工质量验收暂行原则》铁建设[]085;(4)《客运专线铁路路基工程施工技术指南》TZ211-;(5)《高速铁路设计规范(试行)》TB10621-、J971-;(6)《新建铁路杭州至长沙客运专线初次设计技术交底资料》;(7)《新建铁路杭州至长沙铁路客运专线施工图》路基工程设计详图集;(8)沪昆赣鹰指安发[]8号;(9) 沪昆赣工发[]79号文;(10)《中交股份沪昆客专HKJX-3标项目经理部二分部路基施工组织设计》;2.工程概况2.1概述我项目部承建新建杭州至长沙铁路客运专线施工里程为DK453+000~DK477+301.5,全长24.3km。

填土路基试验路段施工方案

填土路基试验路段施工方案

填土路基试验路段施工方案一、工程概述填土路基试验路段是指为了验证填土路基设计和施工方案的可行性,减少工程风险和成本的试验性工程。

本施工方案针对填土路基试验路段的施工,包括工程准备、施工工序、质量控制等内容,旨在确保施工过程顺利进行,并达到预期的试验目的。

二、工程准备1.安排专业人员负责路基试验路段的施工设计和施工管理。

2.编制工程施工组织设计,并按照设计要求进行施工组织管理。

3.确定试验路段的位置、长度及宽度,并进行标志设置,保证施工过程中的安全。

4.采购和配备施工所需的机械设备、材料和人力资源。

5.设计并建立现场临时设施,包括施工办公室、临时水源和电源等。

三、施工工序1.土方开挖①根据试验路段的设计要求,进行土方开挖作业,保证路面平整,并确保挖掘深度和路堤宽度满足设计要求。

②挖掘土方时,应注意保证边坡坡度的稳定,避免边坡滑坡的风险。

③挖掘结束后,对路基进行清理,确保土方开挖段落的整洁。

2.土方填筑①选择符合设计要求的填土,按照设计要求进行分层填筑。

②每层填筑后,采用合适的压实设备对土方进行压实,确保填土的密实度和承载力。

③填土过程中,应定期进行现场质量检测,确保填土的质量符合设计要求。

3.路基整形①填土完成后,对路基进行整形作业,保证路面平整,边坡稳定,并满足设计要求的坡度和几何要求。

②路基整形时应注意保持边坡坡度和路堤的稳定性,避免边坡滑坡的风险。

4.排水设施的设置在填土路基试验路段上设置必要的排水设施,包括控制沟、雨水口、沉砂井等,保证路基的排水畅通,防止积水和水毁的发生。

5.安全管理在施工过程中,要严格遵守安全生产规定,对施工人员进行安全教育和培训,提供必要的个人防护用品,并定期进行安全检查和隐患排查,确保施工过程中的安全。

四、质量控制1.施工前,应组织开展路基试验段的勘察和设计,并确保设计符合相关规范和要求。

2.在土方开挖、填筑和路基整形等各个施工阶段,进行现场质量检测,确保填土的密实度、承载力、边坡稳定性符合设计要求。

路基试验段施工方案

路基试验段施工方案

路基试验段施工方案路基试验段施工方案一、施工目标路基试验段施工的目标是为了验证设计的科学性和可行性,验证施工方案的合理性,以及评估施工过程中可能出现的问题,并采取相应的措施进行解决。

二、施工过程1. 准备工作(1)确认路基试验段的具体位置和长度,并进行标志。

(2)清理施工现场,确保施工区域干净整洁,没有障碍物。

(3)组织施工人员进行安全培训,确保操作人员具备必要的安全意识和技能。

2. 示范工程(1)按照设计图纸要求,进行土方开挖和填筑,确保路基的平整度和稳定性。

(2)进行路基强度试验,包括静载试验和动态荷载试验,评估路基的承载力和稳定性。

(3)进行路基防水试验,采用水压试验和渗透试验,评估路基对水的渗透性和防水效果。

(4)进行路基土壤试验,包括颗粒分析试验和含水量试验,评估路基土壤的物理特性和工程性质。

(5)进行路基排水试验,包括浸水试验和渗透试验,评估路基排水性能。

3. 数据处理与分析(1)对试验期间所测得的各项数据进行整理和处理。

(2)分析数据,评估路基试验段的性能和工程可行性。

(3)根据分析结果,提出相应的建议和改进措施。

4. 结果与总结(1)根据数据分析的结果,对路基试验段施工的科学性和可行性进行评估。

(2)总结施工过程中出现的问题和不足之处,并提出改进建议。

(3)编写试验段施工方案的总结报告,包括试验过程、数据分析和结论等内容。

三、施工注意事项1. 安全第一,做好安全防护工作,确保施工人员的人身安全。

2. 严格按照设计要求和规范进行施工,确保试验段的建设质量。

3. 合理安排施工工期和施工序列,确保施工进度和施工质量。

4. 在实施试验前,进行试验设备的校准和调试,保证试验结果的准确性和可靠性。

5. 施工过程中及时记录试验数据和观察情况,确保数据的真实性和完整性。

6. 对试验结果进行合理解读和分析,及时采取相应的措施进行调整和改进。

通过科学合理的路基试验段施工方案,可以全面了解路基工程的性能和工程可行性,从而为道路工程的设计和施工提供科学依据和技术支持。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基填筑试验段施工组织(方案)一、编制依据1.本工程合同文件、施工图纸等相关资料;2.交通部现行的有关施工技术规范及验收标准。

3.福建省高速公路施工标准化指南。

4.现场实地勘察资料(含交通运输、材料来源、民俗民情资料等)。

5.合同总工期及业主对安全、质量、工期的要求。

6、现场勘查获得的当地工程地质和水文地质资料。

7、《公路路基施工技术规范》、《公路土工试验规程》、《公路工程质量检验评定标准》等。

二、工程概况本合同段选择K24+000~K24+220段长度220m作为填土路基试验段,进行压实工艺试验。

路基填料来源于K23+800~K23+950路基挖方。

工程特点: 该段为一般路基填方,位于水田路段,表层为可塑状粉质粘土,厚1.0~3.0米,中心填土最高位12.8米,含水量>30,孔隙比<1。

三、试验目的试验的目的是使该种填料达到规定的压实为止,试验时应做好记录。

确定如下内容:1、压实设备的类型,最佳机械组合方式;2、碾压遍数及碾压速度、工序;3、每层材料的松铺厚度;4、填料碾压时的最佳含水量;5、标高、边坡、横坡的测量控制方法。

其试验成果报监理工程师批准后,即可作为该种填料施工控制的依据。

四、试验时间计划自2011年4月5日~2011年5月5日。

五、资源配置1、劳动力配置为确保路基试验段的顺利进行,本着精干高效的原则,项目部成立了路基填方试验段质量小组, 该试验段由路基一队负责施工。

人员具体分工见下表1-1:路基试验段质量、保障小组成员表表1-1汽车司机10人、挖掘机3人推土机2人、压路机2人普通工10人、后勤人员3人2、机械设备配置3、试验测量仪器配置六、填土施工方案1、施工程序路堤填方试验段按照施工准备—基底处理—分层填筑—摊铺整平—晾晒(撒水)—密实碾压—检测记录—编写试验报告的基本程序组织施工。

2、工艺流程见:《路基填方试验段施工工艺框图》3、填料试验填料按《公路土工试验规程》规定的方法进行颗粒分析、含水量与密实度、液限和塑限、有机质含量、承载比(CBR)试验和击实试验。

填四、路堤分类根据路堤填料的不同,分为填土路堤、填石路堤、土石混填路堤。

填料中石料含量小于30%,按填土路堤施工;路堤填料中石料含量等于或大于70%时,按填石路堤施工;石料含量小于70%,大于30%时按土石混填路堤施工。

4、确定最佳的施工组织和机械组合①、根据工地地形、路基横断面形状和土方调配图等合理地确定路堑开挖方法和机械车辆运行路线;②、根据路基土石方的总工程量、挖掘机(装载机)的生产率、有效工作时间计算出挖掘机(装载机)的台数;③、根据挖掘机的生产率、空压机的生产率确定空压机、风镐的台数和钻杆的长度、根数;④、根据汽车运土循环时间、挖掘机工作循环时间、每台汽车装土的斗数计算出每台挖掘机(装载机)应配自卸汽车的台数;⑤、根据堆积土的自然倾斜角、路堤长度、推土板长度、运行速度等参数计算出推土机平整土方的生产率⑥、根据刮刀长度、路堤长度、行程次数、行驶速度等参数计算出平地机的生产率,以合理确定流水作业时间;⑦、压路机根据压实参数合理确定流水作业时间;4、测点布置按每20米一个横断面,每个横断面按填筑宽度布置3个测点,分别是填筑宽度中心线、距离左、右边线(包括加宽部分)1米处。

如下图: 路线前进方向左边线中线右边线20m 20m 20m5、层厚控制方法:①根据填筑面积(考虑加宽30cm)、松铺厚度(暂时按30cm控制)和自卸汽车装载能力,计算出层铺运量和卸料间距;②根据线路有关资料、路基横断面图和底层标高,采用SET全站仪准确定出每层路基中桩、左右边桩位置,然后采用水准仪检测测点底层和摊铺后顶面标高,以满足松铺层厚要求。

6、压实度检测方法:填土路堤压实度采用灌砂法进行检测,检验频率每200m检验4点,不足200m 时至少检测两点。

根据本段填筑面积、层厚控制点和检测频率,第一层测点选择在左、中、右三条控制线按40m间距梅花形选择2~4点检测压实度,第二层测点按同样方法在其余测点上选择2~4点检测压实度。

土石混填、填石路堤采用沉降差法检测,在路堤顶面埋设沉降板,纵向间距20米,横向间距5米布置。

在最后两次沉降量,平均沉降差<3mm。

7、填土路堤压实工艺试验填料运至试验场地后,用推土机初平,平地机终平,且自中线向两侧根据设计坡率设置横坡。

填土时应随时检测含水量,当土的实际含水量超出最佳含水量的±2%时,应均匀加水或将土摊开、晾干,当层厚、含水量等达到要求后方可压实。

压实作业采用YZ18振动式压路机。

碾压自两边向中间进退进行。

横向接头0.4~0.5m,前后相邻两区段重叠 1.0~1.5m。

应达到无漏压、无死角,确保碾压均匀。

第一遍应静压,静压后如填方表面平整度发生变化,要用平地机进行细平一遍。

然后采用振压,先慢后快,由弱振到强振,碾压速度为2~4Km/h,振动频率30Hz左右。

振压6~8遍后,每压完一遍,进行一次压实度检测,并分别作好93区、94区、96区各种测试数据记录。

如果测试值达到规范要求,则停止该层的碾压试验。

并采用水准仪测量出顶面标高,计算出松铺系数。

重复上述步骤,填筑第二层,对上层试验数据进行校核。

七、施工技术要求1、路基施工前,应先做好截水沟、排水沟等排水措施,才能进行路基施工。

临时排水设施尽量与道路永久排水设施结合。

2、路基填料不得使用淤泥、有机土、生活垃圾、建筑垃圾等,捣碎后的耕植土可用于填筑路堤边坡表层。

3、路基填方材料应有一定强度,基CBR值:上路床(路槽下0~30cm)不得小于8%,下路床(30~80cm)不得小于5%,上路堤(80~150cm)不得小于4%,下路堤(>150㎝)不得小于3%。

填料最大粒径:路床部分不得大于10cm,路堤部分不得大于15cm。

4、路基填土应水平分层填筑、分层压实,分层厚度应按压实机械吨位进行确定,但不应超过30cm,路基顶面最后一层不得小于8cm。

路堤土宽度每侧应宽于填层设计宽度,压实宽度不得小于设计宽度,最后削坡,确保路基全宽的压实度。

5、土方路基碾压施工应在最佳含水量±2.0%范围内进行,超出上述范围时应采取晾晒或洒水等措施。

路基填筑施工工艺框图八、文明施工与保护环境措施㈠、文明施工⑴严格按经批准的施工组织设计进行施工现场布设,做到布置合理,道路畅通,排水良好,场地平整洁净。

对施工便道、施工场地,要及时维修,保持平整,做到雨天不泥泞、旱天不扬尘。

⑵执行现场管理责任制,竖标牌公布,欢迎各界公开监督和指导,做到现场材料堆放整齐,并将各类材料标识清楚。

机械设备停放有序,场内清洁干净,实施现场标准化管理。

现场应设标识牌,写明通道的桩号、结构型式、施工技术负责人、质量负责人、安全负责人。

现场安设砂浆、混凝土配合比标识牌。

⑶加强文明施工教育,使参与施工的职工遵纪守法,上岗作业,着装整齐,佩带标志,防护到位,下岗休班遵守村规民约。

⑷加强机械、车辆和司机人员的管理,做到遵章行车,安全礼让。

⑸所有工程项目实施标准化施工,做到施工作业规范有序,整洁而文明。

㈡、环境保护措施环境保护是生态平衡的保证,是我国重要国策, 为了减少或避免施工对环境的破坏,采取措施如下:⑴认真学习环境保护法,执行当地环保部门的有关规定,并充分发挥经理部中环保组的作用,会同市有关部门组织环境监测,调查和掌握环境状态,督促全体职工自觉做好环境保护工作,并认真接受建设单位和环保部门的监督指导。

⑵加强施工管理,实行文明施工,对环境有污染的废弃物,需排放时,必须经过处理,并经有关部门同意后送到指定地点掩埋或销毁。

施工的工程废料、垃圾及时清理并运弃于规定地点进行处理。

⑶不乱挖乱弃,夏季天气干燥,注重道路洒水养护,降低粉尘对环境的污染,运输土方的车辆加盖遮盖,防止土粒散落污染道路,雨季做好沟渠疏通,防止填料因雨水剥离造成污染。

⑷对路基清表土的堆放,首先调查选择合理的场地,做好排水及防护措施,合理堆放,需回填耕植土的相关工程完成后及时回填,减少堆放面积,防止污染河流渠道。

⑸施工时注意做好排水系统,防止雨季水土流失,污染环境或河流;对取土场在工程竣工后,按设计要求进行绿化创造美好环境或还田与民。

⑹认真学习森林保护法,不能乱砍乱伐并做好防火措施。

⑺工程竣工后,认真清理沿线杂物,拆除临建,并将上述垃圾弃至监理工程师指定地点。

九、质量保证体系及措施㈠、质量保证体系我公司已建立了ISO9001:2000质量保证体系,在推行全面质量管理的过程中积累了一定的经验,为实现本工程的目标,我们将进一步完善本企业的质量管理体系,提高质量管理水平。

质量保证体系框图见图9.1-1,质量保证人员结构框图见图9.1-2。

质量保证体系框图9.1-1质量保证人员结构框图9.1-2(二)、质量保证措施1、路基施工前恢复中线,复测断面,对地形、地质变化处及时报监理工程师处理。

2、对全线挖方段土样进行重型标准击实试验,掌握各种土壤的最佳含水量和最大干容重,为填筑施工提供可靠的控制含水量范围和土壤密实度值。

3、填筑前对各种填料进行专项填筑试验,为压实施工提供依据。

在正式开工之前,选择适当的场区,进行路基填料选取、填筑压实等工艺试验。

通过试验,达到如下目的:第一,求得各种填料压实遍数与干密度的关系;第二,含水量的变化对压实效果的影响;第三,求得不同的压实区,不同填料含水量的合理范围;第四,求得准确的压实技术参数,包括:各种填料的分层厚度、碾压遍数和压实机械的合理走行速率。

4、路堑开挖严格按自上至下逐级分层开挖,每开挖一级及时进行防护,避免堑坡长期暴露,影响稳定。

及时施工路堑截水沟,避免雨水冲刷影响边坡稳定。

5、开挖过程中堑坡发生地下水渗流时,根据渗流位置和大小采用设排水沟、集水井等措施降低地下水位或排出路基外,避免恶化边坡地质。

6、路堤填筑前,按规范进行基底处理,使其密实度、平整度满足要求,保证上层路堤填筑压实均匀。

7、路堤填筑采用信息化施工技术,按三阶段、四区段、八流程组织施工。

严格按试验段确定的工艺参数进行施工,对分层厚度、碾压遍数、摊铺方法、填土速率和土料含水量进行重点控制,把好“三度”,即平整度、路拱度和压实度。

8、确立可靠的检测方法,建立严密的检测制度。

a.确立检测手段填料压实的密实度检测,是控制路基压实质量的重要环节,也是评价工程质量和压实效果的基本手段。

为此我们采用两类检测方法:一类是基本手段:定为灌砂法、环刀法;另一类是加强手段:采用核子密度仪和K30载荷仪。

在正式检测之前,首先用灌砂法、环刀法与核子仪进行对比测试,以灌砂法或环刀法测得的土壤干密度为标准,对核子密度仪进行标定,同时,进行灌砂法(或环刀法)与K30载荷仪的相关数据试验,取得两种用法的相关数值。

b.建立严格的检测制度在正式检测之前,制定系统、严格的检测管理制度,一是工作程序性管理制度;二是专项质量检验、验收制度,按照“跟踪检测”、“复检”、“抽检”三个等级进行。
