副井尾绳更换施工方案

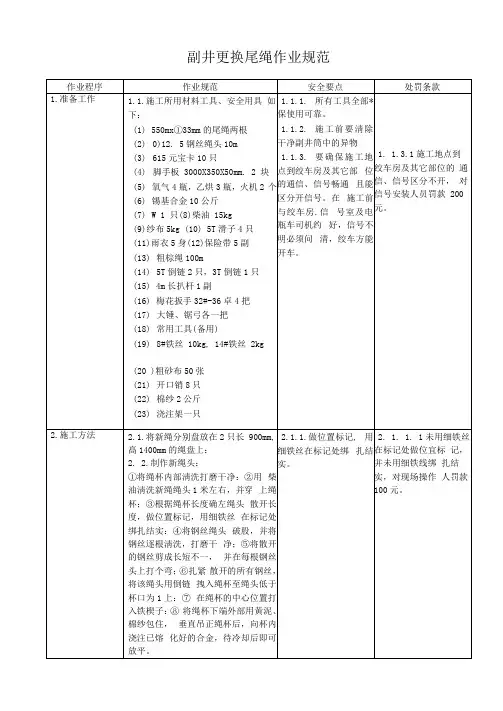

副井更换尾绳作业规范

2. 5.换绳时先将西罐下放至下井口 适当位宜(以能在罐底灵活操作施 工为宜)上,用粗棕绳与一根尾绳 栓牢,拆除联接装置,用棕绳拉出. 同理另一根尾绳拉岀。
2. 6.将两新绳联接装宜通过销轴和 开口销分别与两罐连接:与此同时, 两根旧绳拆除联接装置。
1. 1.3.1施工地点到 绞车房及其它部位的 通信、信号区分不开, 对信号安装人员罚款 200 元。
2.施工方法
2.1.将新绳分别盘放在2只长900mm,髙1400mm的绳盘上:
2. 2.制作新绳头:
①将绳杯内部淸洗打磨干净:②用 柴油淸洗新绳绳头1米左右,并穿 上绳杯;③根据绳杯长度确左绳头 散开长度,做位置标记,用细铁丝 在标记处绑扎结实:④将钢丝绳头 破股,并将钢丝逐根淸洗,打磨干 净;⑤将散开的钢丝剪成长短不一, 并在每根钢丝头上打个弯;⑥扎紧 散开的所有钢丝,将该绳头用倒链 拽入绳杯至绳头低于杯口为1上:⑦ 在绳杯的中心位置打入铁楔子:⑧ 将绳杯下端外部用黄泥、棉纱包住, 垂直吊正绳杯后,向杯内浇注已熔 化好的合金,待冷却后即可放平。
2. 11.将新尾绳应该留取尺寸确左 好,保证新尾绳绳环最低圆弧距底 梁不少于2m,并将多余部分截掉。
2.12•将两绳头分别拉出井口,按第 二条的工艺制作新绳头,并与联接 装置连接。
2. 13.将两联接装置分别与东罐固 定。
2. 3.1.放绳过程中严 禁绳滚失控,余绳过 多,造成新绳扭结: 要控制好放绳速度与 绞车速度一致。
2. 5. 1.换绳过程中要 防止尾绳扭转和打结 以及其它机械损伤: 提升起勾要稳,加速 减速要匀,以减少尾 绳的摆动。
2. 9. 1.截取两根新 绳时保证其长度,应 比旧尾绳长5米。
副立井尾绳更换安全技术措施

孔庄煤矿混合井副提绞车系统维修施工安全技术措施中煤五公司机厂二〇一五年月日审批栏一、工程概况大屯煤电公司孔庄煤矿混合井副井井筒直径8m,井深1080米,装配一台两层四车罐笼配一台平衡锤,罐笼下方有尾绳三根,因尾绳不满足安全生产要求,经矿方决定由我方进行更换。
为保证施工安全特编制此措施。
二、主要工程量拆除更换原有平衡尾绳Ø48mm钢丝绳三根,约1100米/9000kg/根。
三、施工准备1.施工前认真勘察现场实际情况,编制切实可行的施工安全技术措施并经矿方审批传达至每位施工人员。
2.人力准备:3.施工设备及工器具准备(见附表一)4.施工现场准备:4.1 井底车场布置660V 电焊机一台、气割器具一套、钢丝绳滚支架三组。
布置11.4KW调度绞车一台,缠绕Ф15.5mm钢丝绳80m.4.2 井口布置380V电焊机一台,气割工具一套。
4.3 对五辆平板矿车进行改造,在四台平板矿车上两侧焊接立柱六根,每根2米,在平板矿车上平放三根4米长11#矿用工字钢并与矿车焊接牢固,作为旧绳回收车。
将另三台车上加固焊接成绳滚支架,以备装载施放新绳用。
4.4 准备好井下搭设平台用槽钢、木板及改向滑车和必要索具,准备好绳头用的支架及工具。
4.5 利用缠绳机在地面将新尾绳缠在新钢丝绳滚上。
4.6 三根新尾绳缠好后,利用吊车将新尾绳吊放在改造好的平板车上,并固定牢固。
5.施工工期安排: 2 天。
2015年月日至2015年月日。
四、施工主要方法由于井下马头门空间限制,本工程施工采用旧绳拆除与新绳同步安装的施工方法。
分两步:先两根拆除安装、后单根拆除安装。
1.对副井提升机进行全面检查。
2.拆除大罐北侧的井口安全门。
3.新尾绳用平板矿车由宽罐下放至井底车场,全部存放在井底车场进车侧。
4.提升机调整为检修速度0.3米每秒。
5.在套架梁上布设5T滑轮、5T手拉葫芦各二部,井底车场出车侧调度绞车钢丝绳由滑轮穿过锁在套架梁上。
宽罐笼上升(罐笼底部距井底摇台轨面约2m),在井底车场0.00平面套架梁上铺设厚木板搭建施工临时平台。
更换尾绳措施

尾绳工程组织安全技术措施审批:公司总工:公司副总:矿长:矿总工:安全副总:机电副总:开运副总:安监处:矿调度:技术中心:通风科:生产科:机电科:开运科:运输二队:编制:二〇〇七年十一月十四日尾绳工程组织安全技术措施由于沙曲矿副立井提升机尾绳部分地方锈蚀严重,部分地方断丝数量过多。
根据《煤矿安全规程》规定已达到更换要求,为保证副立井提升机安全运行,需要更换尾绳。
为保证更换尾绳工程的安全顺利完成,特制定以下组织安全技术措施。
一、施工时间:2007年11月24日至27日二、施工地点:沙曲矿副立井井口、井底三、组织机构及职责:工程总负责:王永陈廷技术总负责:张磊安全总负责:王永生苏启云工程总协调:孙文革刘新荣王海荣安监处、通风科必须分别指派一名副科级干部现场跟班协调。
保卫科指派一名副科级干部和6名保安在井口协助维持秩序。
施工现场总负责:高宝柱施工现场井口负责:安文龙霍锁贵施工现场井底负责:周晶海杨清翔施工现场带班队长:徐伟(井口)褚眉廷(井底)现场施工人员:任吉玉李国平毕艳军武建斌韩有兵张全胜张栋张品吕旭峰胡展鸿高登鹏郭永峰陈爱礼赵亮翟振强当日早班、中班信号工、地面运输人员、主提升司机运输一队一名队干部、一名电机车司机两名安全员(井口、井底各1名)两名瓦检员(井口、井底各1名)四、人员安排及职责1、工程总负责人要在矿调度指挥,同时联系公司供应处的吊车起吊新钢丝绳。
2、技术总负责人要听从工程总负责人安排并解决好施工过程中遇到的各种技术难题,保证工程顺利进行。
3、工程总协调人要听从工程总负责人安排并作好与公司及矿属各部门的与本工程有关的各种协调工作,保证工程顺利进行。
4、现场施工总负责人要在副立井井口现场指挥,并处理好施工现场发生的各类事情,并随时与矿调度取得联系,听从矿调度和工程总负责人指挥,矿其他单位出现异常情况时,矿调度或工程总负责人有权根据情况严重性决定是否停止施工。
5、现场施工负责人(井口、井底各2人)要听从现场施工总负责人指挥,要协调好施工现场人员的配合和施工现场的安全,发现异常情况及时处理、及时汇报,并立即停止施工。
主、副井换尾绳安全技术措施

主、副井换尾绳安全技术措施
主、副井换尾绳是石油钻井作业中的一项重要工作。
由于换绳
作业涉及到高空作业和重物吊运等危险因素,必须严格执行安全技
术措施,确保换绳作业的安全性和有效性。
1.前期准备
(1)检查井口安全设施是否完好,包括井口护栏、旋转顶盖
(或转盘)等。
(2)检查吊车、绞车等设备是否在良好状态,包括钢丝绳、制
动器、限位器、钳子、吊钩等。
(3)检查换绳器具是否符合标准,包括钢丝绳、扣件、吊环、
绞索等。
(4)确定主副井换绳作业的顺序,选择合适的时间进行作业。
2.作业过程中的安全技术措施
(1)井口控制:
在换绳作业时,井口必须设置护栏,禁止工作人员站在护栏之
外的范围内。
井口控制要求工作人员必须佩戴安全带或防坠落装置,防止工作人员坠落造成伤害。
(2)吊物控制:
在换绳作业时,必须设置吊物控制装置,防止工作人员和设备
受到吊物的伤害。
吊物控制装置应该根据作业的需要,设置在合适
的位置,对吊物进行限位控制、速度控制和加速控制。
1。
副井更换尾绳安全协议书

副井更换尾绳安全协议书引言:随着现代工业的发展,各行各业都在不断地追求更高的效率和更好的安全性。
而在工业生产中,副井更换尾绳是一项既重要又危险的工作。
为了确保工人的安全,保障生产的顺利进行,制定一份副井更换尾绳安全协议书势在必行。
本文将探讨副井更换尾绳的安全问题,并提出相应的解决方案。
一、副井更换尾绳的重要性副井更换尾绳是指在井下矿井作业过程中,当原有的尾绳出现损坏或磨损时,需要将其更换为新的尾绳。
尾绳作为连接矿井底部提升设备与井下作业人员的重要工具,直接关系到工人的生命安全和生产的顺利进行。
因此,副井更换尾绳的重要性不言而喻。
二、副井更换尾绳存在的安全隐患然而,在实际操作中,副井更换尾绳存在一些安全隐患,如下所示:1. 高空作业风险:由于矿井的深度,副井更换尾绳需要在高空中进行,工人存在坠落的风险。
2. 尾绳损坏:在更换尾绳的过程中,原有的尾绳可能会出现损坏,导致工人在高空中无法保持稳定。
3. 装备不符合标准:有些矿井在副井更换尾绳时使用的装备可能不符合安全标准,存在安全隐患。
三、副井更换尾绳的解决方案为了解决副井更换尾绳存在的安全隐患,我们提出以下解决方案:1. 加强培训:对参与副井更换尾绳的工人进行专业培训,提高他们的安全意识和操作技能。
2. 安全装备:确保使用的装备符合安全标准,如安全带、安全绳等,以减少工人坠落的风险。
3. 定期检查:对矿井设备进行定期检查,及时发现并修复存在的安全隐患。
4. 建立应急机制:在副井更换尾绳的过程中,建立应急机制,以应对突发情况。
四、副井更换尾绳安全协议书的内容为了确保副井更换尾绳的安全,我们制定了以下安全协议书:1. 工作流程:明确副井更换尾绳的工作流程,包括前期准备、操作步骤、安全防范等。
2. 安全培训:要求所有参与副井更换尾绳的工人必须接受安全培训,并持有相关证书。
3. 安全装备:规定必须使用符合安全标准的装备,如安全带、安全绳等。
4. 定期检查:要求定期对矿井设备进行检查,确保其安全可靠。
主副井首尾更换施工方案及安全技术措施

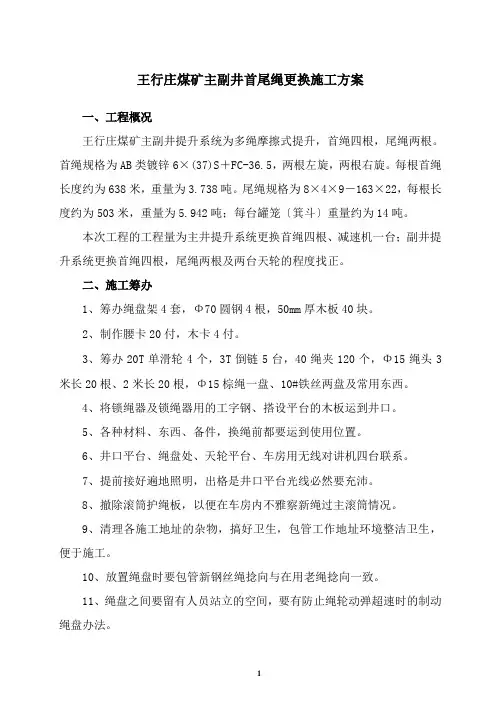

王行庄煤矿主副井首尾绳更换施工方案一、工程概况王行庄煤矿主副井提升系统为多绳摩擦式提升,首绳四根,尾绳两根。
首绳规格为AB类镀锌6×(37)S+FC-36.5,两根左旋,两根右旋。
每根首绳长度约为638米,重量为3.738吨。
尾绳规格为8×4×9-163×22,每根长度约为503米,重量为5.942吨;每台罐笼〔箕斗〕重量约为14吨。
本次工程的工程量为主井提升系统更换首绳四根、减速机一台;副井提升系统更换首绳四根,尾绳两根及两台天轮的程度找正。
二、施工筹办1、筹办绳盘架4套,Φ70圆钢4根,50mm厚木板40块。
2、制作腰卡20付,木卡4付。
3、筹办20T单滑轮4个,3T倒链5台,40绳夹120个,Φ15绳头3米长20根、2米长20根,Φ15棕绳一盘、10#铁丝两盘及常用东西。
4、将锁绳器及锁绳器用的工字钢、搭设平台的木板运到井口。
5、各种材料、东西、备件,换绳前都要运到使用位置。
6、井口平台、绳盘处、天轮平台、车房用无线对讲机四台联系。
7、提前接好遍地照明,出格是井口平台光线必然要充沛。
8、撤除滚筒护绳板,以便在车房内不雅察新绳过主滚筒情况。
9、清理各施工地址的杂物,搞好卫生,包管工作地址环境整洁卫生,便于施工。
10、放置绳盘时要包管新钢丝绳捻向与在用老绳捻向一致。
11、绳盘之间要留有人员站立的空间,要有防止绳轮动弹超速时的制动绳盘办法。
12、天轮处要筹办细圆木、钎子、撬杆以备拨绳之用。
13、提前查抄施工中所用起吊用具、绳头、索扣、倒链、滑轮、U型卡等材料用具,只有在确认平安可靠前方可投入使用。
14、在上天轮新绳与老绳入槽处之间固定一根Φ89钢管,以免老绳压住新绳。
15、换首绳前要将4盘首绳放于井口房出车侧门口,用绳盘架支好,别离将四根首通过木卡引向井口。
放置绳盘时要包管新旧首绳捻向不异。
绳盘之间要留有人员站立的空间,要有防止绳盘飞车时的制动绳盘办法。
16、副井换尾绳前要将两盘尾绳及两套绳盘架运到副井底一侧并支好。
三措二案 2020年4月副井更换钢丝绳及尾绳措施

(2020)霍宝干河煤矿有限公司作业地点:副井口、副井底机第YS003号副井更换提升钢丝绳及尾绳三措二案编制:周瑞杰施工单位:运输队施工负责人:高志勇编制日期:2020年4月15日副井更换提升钢丝绳及尾绳三措二案目录1、副井更换提升钢丝绳及尾绳施工方案····················1页2、副井更换提升钢丝绳及尾绳组织措施····················11页3、副井更换提升钢丝绳及尾绳技术措施····················15页4、副井更换提升钢丝绳及尾绳安全措施····················18页5、副井更换提升钢丝绳及尾绳应急预案····················27页副井更换提升钢丝绳及尾绳施工方案一、概述:1、工程地点:山西霍宝干河煤矿副井口、副井底2、工程内容:(1)更换尾绳2根,170×28ZBB98×4×19型,每米质量12.27Kg/M,共2根,每根尾绳长550M,单绳总重约6.7T。
副井JKMD2.8×4提升机首尾绳更换施工组织方案

对矿山来讲 , 多绳磨擦提升机, 特别是落地式多
绳磨擦提升机的首、 尾绳的更换 , 是矿山安全生产 中 的一件 大事 , 方案 颇多 , 缺点不 一 。笔者结 合 多年 优
来 更换 首 、 尾绳 的成功 经验 , 将实 践 中的多个 方案 进
4 6
行综合分析 , 介绍我矿更换首 、 尾的最佳方案 , 供大 家参考 。 () 1 指导思想。在确保施工安全和质量的前提 下, 力争 以最安全 的方式、 最快的速度 、 最好 的质量 完成换绳任务 , 使矿山生产损失降到最低。
Ab ta t B s d o ee a ls t i p p r a c mme d d i e fr o li o e go n tp it n w n e s r c : a e n t x mp e , s a e s r o h h h e n e n t m f h o mu t —r p r u dy e f ci i d r r o h e d o e a d t al o e r lc me tp o r m f v r b d o e c a e a r w ls o sf m. t e h a r p n e t i rp p a e n rg a , re ey o y t x h g d d a e s n o h e o n n r Ke r s w n e h a r p d ti r p r p a e n rg a y wo d : d r i e d o e a a l o e e l c me t o r m n p
0 KM口 2 8×4 S r ieW id r fJ [. ' e vc n e
L u M i g ua i n q n
( aigzun o n ,ho nMii ds yC . Ld D yneh agG l Mi Z aj nn I ut o ,t) d e i gn r
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三号副井尾绳更换施工方案及安全技术措施XXXXXXXXX二0XX年XX月XXX日目录一、工程概述: (2)二、技术参数: (2)三、施工前的准备工作: (2)四、施工步骤: (3)(一)收旧绳: (3)(二)放新绳: (4)五、安全技术措施: (6)六、劳动组织: (8)七、更换尾绳材料计划: (9)八、施工方案审批汇签栏 (10)XXXXX尾绳更换施工方案及安全技术措施一、工程概述:我公司负责提升运输的XXXX,XXX年XX月XX日XXX中段当班信号工在罐笼运行过程中发现平衡锤尾绳异常,及时叫停。
经检修人员在904中段井底检查,发现尾绳(三根)缠绕在一起,严重打结、扭曲变形。
及时向XXXXXXX有关部门汇报,经西部铜业公司有关部门决定,尾绳以无法正常运行需更换尾绳。
为确保安全、可靠的更换尾绳,我公司和XXXXXXX有关部门人员根据现场实际情况,拟定三号副井尾绳更换安全施工方案。
二、技术参数:1、平衡锤尾绳型号:6×37S+FC 直径:Ø48.3mm2、单根悬挂长度:1120m 单位重量:8.55㎏∕m3、强度: 1570MPa 最小破断拉力:1060KN三、施工前的准备工作:1、清理副井井筒上积石和杂物。
2、清理井口、井下摇台及950、904水平、一水平(平硐)通道5M范围内积石和杂物。
3、按照材料计划准备工器具及材料,运至施工现场。
4、950、904水、平硐道口处,装设充分的照明设施。
5、换绳前必须将井底水抽完,以便察尾绳高度。
6、施工前,固定好一台稳车及两台辅助小绞车。
一台小绞车固定在地面北侧。
一台固定在950水平通道处,小绞车上各缠绕120m、Ø11.5mm的钢丝绳,用于辅助提放尾绳。
7、施工前检查稳车、小绞车电控、机械部分,确保安全可靠运行。
8、施工前,固定好罐笼和平衡锤:(1)首先,将罐笼上层提升到井口,适当位子,用两根Ⅰ32工字钢在地面上基准梁穿过下层罐笼上,托住罐笼。
在下层罐底部下1.5米——1.8米处利用井筒井架用木跳板搭设工作平台。
搭设工作平台要求:两人系好安全带,从人梯下到罐笼下1.5米-1.8米处,站在横向钢梁两侧上,将安全带挂在竖向钢梁上系好,木跳板从下层罐笼底板口处用绳子系好两端人员拽好下放,放好木跳板后用8#铁丝把两端绑好,绑牢。
(2)在四楼用六付卡绳器做在Ⅰ32的工字钢上,把配重侧首绳卡死。
将Ⅰ32mm工字钢用10mm的槽钢两端焊牢。
(3)在上层罐笼内用Ⅰ32工字钢焊接底座,安装固定直径为Φ1000mm的天轮,用于收旧尾绳和下放新尾绳。
(4)在1水平(平硐)处利用井筒井架用木跳板搭设工作平台,用于U 型卡卡引绳和旧尾绳。
搭设工作平台要求:两人系好安全带,站在横向钢梁两侧上,将安全带挂在竖向钢梁上系好,木跳板用绳子系好两端,两人抬好平送给站在横梁上的人员,放好木跳板后用8#铁丝把两端绑好,绑牢。
(5)在904水平衡锤侧下1.5米——1.8米处利用井筒井架用木跳板搭设工作平台。
搭设工作平台同1水平(平硐)相同。
四、施工步骤:(一)收旧绳:1、用地面稳车上缠绕120M、Ø28mm钢丝绳做引绳,把引绳绳头通过罐笼上层罐内天轮,罐笼下下放到1水平(平硐)与一号尾绳用U型卡卡住,300mm 一道U型卡共计八道。
2、在下层罐笼底部旋转器处,把Ø 32mm引绳与一号尾绳用8#铁丝捆扎牢固。
3、用气割割断旋转器上一号尾绳。
4、950水平通道处小绞车上钢丝绳通过平衡锤方向井架上固定好的滑轮,下放到904平衡锤下,与平衡锤下1号尾绳用U型卡卡住。
每300mm一道U 型卡共计8道。
5、用气割割断旋转器下1号尾绳。
6、地面稳车车上提,950水平处小绞车下放。
收旧绳。
7、当平衡锤下尾绳下放通过锅底防扭梁,上升到平衡锤下的工作平台上1.5米处。
拆除U型卡。
盘好小绞车上钢丝绳,以便收2号3号旧绳过锅底防扭梁时用。
8、地面稳车上提钢丝绳尾绳缠到稳车处,把旧尾绳头固定在稳车滚筒上。
拆除绳卡,用稳车收回旧绳。
9、收2号、3号尾绳同1号尾绳收法相同。
(二)放新绳:(先放1、3号两边尾绳,后放中间2号尾绳)1、将新绳缠绕在固定好的稳车上。
缠绕时一定要缠紧排好。
每层中夹-60×6(mm)扁铁,间距为100mm。
以免上下层之间相互绞绳。
2、缠好尾绳后,做尾绳绳头。
3、将做好的绳头与小绞车钢丝绳用U型卡卡好,用小绞车带着绳头穿过天轮。
4、拆除绳头与小绞车钢丝绳上的U型卡。
5、稳车以0.045m/s的速度下放新尾绳。
下放时派两人佩戴对讲机从井筒人梯与稳车同速度下行,来观察尾绳下放,如发现异常立即用对讲机叫停,待处理完后方可下绳。
6、新尾绳绳头下放至940水平平衡锤下的工作平台上1.5米处停车,与固定好的小绞车上钢丝绳用U型卡卡住。
7、稳车继续下放,小绞车上提带着新尾绳绳头穿过锅底防扭梁。
8、当新尾绳绳头带到平衡锤下旋转器位子时,停止稳车下放。
9、在平衡锤下的工作平台上,悬挂旋转器。
10、挂好尾绳后,拆除新尾绳绳头与小绞车钢丝绳上的U型卡。
11、观察锅底新尾绳于防扭梁之间的悬挂距离(2.5米)。
12、观察尾绳与下层罐底部旋转器的悬挂位置,做好标记。
13、稳车上提新尾绳至适当位置。
14、下层罐底部处,用锁绳器将新尾绳锁在工字钢上。
15、在标记处用气割割断新尾绳,做绳头。
16、再用稳车将割断剩余尾绳下放到罐笼下工作平台处,搭接尾绳用U 型卡卡住,计8道。
17、待尾绳绳头做好,稳车稍微上提,拆除锁在工字钢上的锁绳器。
18、稳车下放,旋转器到达下层罐底部下的连接位置处停车。
19、在工作平台上,悬挂旋转器。
20、一号尾绳更换悬挂完毕。
(三)3号尾绳更换同1号尾绳更换相同。
2号中间尾绳下放时防止与1号3号尾绳缠绕,加设滑架,用1号.3号尾绳下滑2号尾绳。
其余步骤与1号相同。
五、安全技术措施:该项施工工程为我单位的重大项目,井筒作业,危险性大,全体施工人员必须高度重视安全施工,为保质、保量按时完成该施工任务,特编制安全措施。
1、施工总负责人,在施工前召开换绳专题会,并对全体施工人员进行安全技术交底,组织施工人员学习施工方法、步骤及安全施工措施。
做到施工明确,责任落实到位,所有参加施工人员必须熟悉施工流程、安全注意事项。
2、施工人员必须听从指挥,服从安排,思想集中,动作灵敏,步调一致;严禁施工人员在施工现场嬉戏打闹。
严禁酒后上岗。
3、参加施工的工作人员,必须带好安全帽,系好安全带。
安全带应认真检查,使用前确认无问题后,方可使用,穿好防护鞋。
4、井口设专人负责警戒,设置警戒线,进入施工现场人员必须戴安全帽,严禁闲杂人员靠近井口。
5、井筒施工均为高空作业,施工人员必须严格执行<<高空作业规程〉〉。
,井筒施工人员必须好系安全带;施工过程中,严禁施工人员跳跃来变换工作位置;安全带必须挂在无脱角的可靠处;多人在同一空间同时作业时在解自己保险带时必须同其他人打招呼,防止误解他人保险带;严禁多水平同时作业;所用工具必须拴安全尾绳;严禁用抛掷的方式来传递工器具及物件;严禁任何器物坠入井筒。
6、施工前必须对机械系统、电气系统、制动系统、润滑系统、保护系统全面检修、确保完好;确保信号准确、制动可靠、保护灵敏、运行平稳。
检查电气时必须切断电源并挂上有人作业勿合闸的警示牌。
7、施工时所使用的架板必须平整、坚固、可靠(厚度不小于50㎜),使用时两头必须用铅丝绑扎;架板必须固定在牢固位置;架板必须搭实并用8#铅丝绑扎固定。
绳扣按承载重量选择绳径相应的卡子,必须满足安全条件。
以确保施工人员安全。
8、施工现场必须派专职安检员跟班负责安全监督工作;各施工地点必须指定经验丰富的同志担任兼职安全监督员;发现问题,任何人有权叫停施工。
9、缠绳前应对稳车车检查,稳车在所打的锚桩应稳固牢靠,绳盘转动灵便保证出绳灵活,设置的刹车装置应安全可靠,并保证绳盘出绳。
10、卡接绳的U型卡,卡接必须牢固,U型卡受力均匀,防止U型卡卡紧伤绳和防止U型卡松导致尾绳坠井筒,拧U型卡螺丝螺母时,应注意次序的对称、用力均匀,并分次拧紧。
11、新尾绳绳头过锅底时,必须派专人携带对讲机到锅底观察,发现异常立即叫停,采取相应措施排出异常后,进行下道工序。
12、每个施工工序结束后,施工人员和安全负责人要认真全面检查一次,确保无误后进行下一道的施工工序。
13、下放新绳时,派两人从井筒爬梯下行速度与下绳速度相同观察尾绳下行变化,以防绳头下放过程中与另一根尾绳发生缠绕现象。
14、稳车开车时,必须接到指挥人员发出动车信号后,方可动车。
任何一方发出停车信号时,应立即停车。
15、换完尾绳后,清理井底杂物,恢复井底装置后方可试动车。
六、劳动组织:本项工程主要由机电队承担,运输队协助,计划共计9天,分两班作业,每班12小时,人数 20人∕班,其中机电队8人、提升司机2人、信号工2运输队8人。
共需人数 40人。
在换绳工作期间,所有参加工作人员必须服从现场总指挥领导,其他人员发现问题应立即报告。
为安全、高效完成三号副井尾绳的更换工作,成立换绳领导小组:施工总负责人:XXX现场安全负责人:XXX现场总指挥: XXX施工负责人: XXX安全员:XXX、XXX施工技术员: XXX机电队长:XXX机电组组长:XXX、XXX运输队长:XXX七、更换尾绳材料计划:序号材料名称型号规格单位计划购入备注1 旋转器套 32 巴氏合金Kg 504 汽油90﹟L 505 铁丝12﹟Kg 106 钢丝绳15.5﹟M 2407 砂纸0﹟张508 U型卡50﹟个1009 U型卡20﹟个2010 高强度螺栓320*80*24 套50 平、弹垫11 螺母24 个5012 铁丝8﹟Kg 1013 棉纱Kg 514 钢丝刷把 415 棕绳M 3016 倒链3T 台 217 倒链5T 台 118 绳扣¢15.5*2000mm 个 119 绳扣¢18*1000mm 个 120 绳扣¢15.5*2000mm 个 121 圆钢¢100 根 122 割嘴个 423 扳手12〞15〞把各226 手钳子把 327 扳手46〞把 328 镀锌焊管4〞根 229 4芯电缆m 10030 打点器个 131 电铃127V 个 132 防爆荧光灯个 433 氧气瓶 634 乙炔瓶 335 架板付1337 保险带条10八、施工方案审批汇签栏单位名称编审人员签字审核编制经理副经理机电队长资产部安环部第10 页共10页。
