桥墩的施工流程

合集下载

桥梁实体桥墩七大关键施工工艺流程

桥梁实体桥墩七大关键施工工艺流程

桥梁实体桥墩七大关键施工工艺流程测量放样在承台顶面定出墩身的边线和中线,依此线定模板位置线;并测量出墩身底面高程,用来确立墩身模板高度。

②砂浆找平设置砂浆找平层,依墩身边线,在其外侧(即模板位置处)用M10号砂浆找平,使墩身模板的底层在同一水平面上。

③承台面凿毛凿毛属于墩身部位的承台,以便承台与墩身的结合。

凿毛后露出的新鲜混凝土面积不低于总面积的75%,严防多凿及露凿现象的出现。

采用人工凿毛时混凝土强度不低于2.5Mpa,采用机械凿毛时不低于10Mpa。

④绑扎墩身钢筋沿墩身外侧(离墩身模板3050cm左右)处用50mm的钢管支立脚手架。

脚手架的横向间距为1.2米,高度为0.6米。

脚手架外侧用小油绳拉紧,确保其整体稳定性。

在脚手架上搭设工作平台。

钢筋规格、型号、接头焊接等均符合设计图纸和验标的要求,并严格做好原材料抽检和焊接试验。

绑扎墩身钢筋时,其间距、位置及混凝土保护层厚度等的设置必须符合设计和规范要求。

按1250px或者2500px间距梅花型增设定位钢筋,定位钢筋两端安设圆锥形或者圆柱形顶帽垫块,横穿墩身,顶紧两侧模板。

⑤安装模板模板采用25吨的吊车进行吊装组拼,施工人员在脚手架上的平台上施工,最后用人工进行精平和微调。

保证模板的竖直度、设计坡度、标高。

根据每墩台身实际高度事先考虑模板的组合。

在支立模板之前,对每块模板进行检查,对于变形量很小的模板要进行人工整平,对于变形量很大的模板要排除在使用外。

模板调装前先人工除去模板上的浮锈。

先用砂轮机对模板进行打抹,再用棉砂布把浮锈擦干净,后刷上新鲜的脱模剂,严禁使用废机油。

相邻两模板接缝粘贴海棉密封条,密封条宽度为20~50 mm,厚度为5~10 mm,粘贴密封条时防止其外露出模板内侧,对于接头处要双层叠加防止露贴。

加固模板时,两相邻模板和桁架是受力的最大点和最薄弱环节,要用钢筋或钢管将一下两相邻的模板和桁架焊固,保证其竖向整体受力均匀,不得出现鼓模或折模现象。

桥墩、桥台施工工艺

桥墩、桥台施工工艺

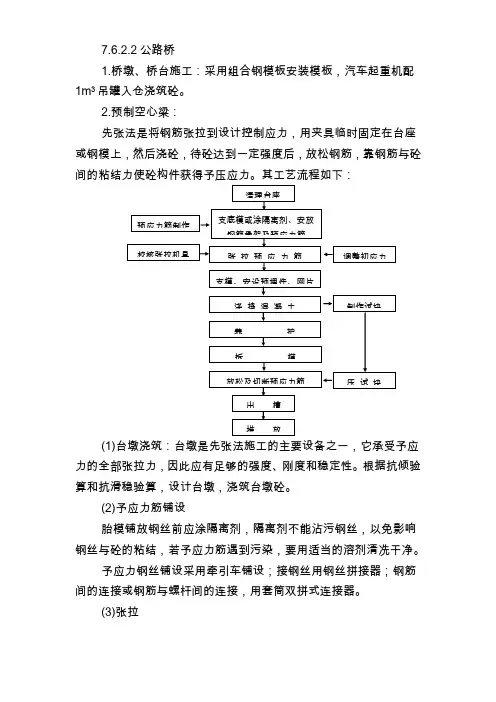

7.6.2.2公路桥1.桥墩、桥台施工:采用组合钢模板安装模板,汽车起重机配1m3吊罐入仓浇筑砼。

2.预制空心梁:先张法是将钢筋张拉到设计控制应力,用夹具临时固定在台座或钢模上,然后浇砼,待砼达到一定强度后,放松钢筋,靠钢筋与砼间的粘结力使砼构件获得予压应力。

其工艺流程如下:(1)台墩浇筑:台墩是先张法施工的主要设备之一,它承受予应力的全部张拉力,因此应有足够的强度、刚度和稳定性。

根据抗倾验算和抗滑稳验算,设计台墩,浇筑台墩砼。

(2)予应力筋铺设胎模铺放钢丝前应涂隔离剂,隔离剂不能沾污钢丝,以免影响钢丝与砼的粘结,若予应力筋遇到污染,要用适当的溶剂清冼干净。

予应力钢丝铺设采用牵引车铺设;接钢丝用钢丝拼接器;钢筋间的连接或钢筋与螺杆间的连接,用套筒双拼式连接器。

(3)张拉①予应力钢丝张拉:在钢模上用墩头梳筋板张拉,一端卡在固定梳筋板上,另一端卡在张拉端的活动梳筋板上,用张拉钩钩住活动梳筋板,再通过连接套筒将张拉钩和拉杆式千斤顶连接进行张拉。

②予应力钢筋张拉:用三横梁或四横梁式张拉钢筋。

③张拉注意事项:a.张拉时,张拉机具与予应力筋在一条直线上,在台面上每隔一定距离放一圆钢筋头作垫块,防止予应力筋因自重而下垂污染予应力筋。

b.顶紧锚塞时,用力不要过猛,以防钢丝折断。

c.予应力筋张拉完毕后,对设计位置的偏差小于5mm。

a.张拉过程中发生断丝或滑脱时,予以更换。

b.沿台座长度方向每隔4~5m设一个防护架。

(4)砼浇筑根据试验配合比,采用425#的硅酸盐水泥拌制砼。

浇筑砼时要细心施工,避免吊罐碰撞胎模。

(5)予应力筋放张先同时放张予应力较小区域的予应力筋,再同时放张予应力压力大的区域的予应力筒。

放张采用千斤顶放张法。

(6)养护:按照砼施工规范要求进行予制空心梁的养护。

3.安装支座根据市场调查征得监理单位认可,购买设计要求的橡胶支座,并提供生产厂家技术说明和质量证明。

安装橡胶支座前首先测量检查墩、台支座位置处的高程与设计高程的误差。

桥墩盖梁工程施工

桥墩盖梁工程施工

桥墩盖梁工程施工一、桥梁施工的一般流程桥梁施工一般经历勘察设计、施工准备、主体施工、工程验收等阶段。

在桥梁的主体施工中,桥墩盖梁工程是一个非常关键的环节,直接影响到桥梁的承载能力和使用寿命。

因此,在进行桥墩盖梁工程施工前,需要认真做好施工准备工作,包括技术交底、安全技术交底、施工方案编制等,在施工过程中要按照设计要求和施工方案进行施工,确保施工质量。

二、桥墩盖梁工程的施工特点1. 桥墩施工:桥墩是桥梁的支撑部分,起着支撑和传递荷载的作用。

桥墩的施工需要按照设计要求进行,包括施工工艺、模板支撑、混凝土浇筑等。

桥墩的质量直接影响到桥梁的安全性和承载能力。

2. 盖梁施工:盖梁是桥梁的横向承载结构,承载着行车荷载和自重荷载。

盖梁的施工需要考虑材料选择、施工工艺、支撑及提升等因素,确保盖梁的承载能力和使用寿命。

3. 施工工艺:桥墩盖梁工程的施工工艺包括桩基施工、模板支撑、混凝土浇筑、钢筋加工等。

在施工过程中需要加强质量控制,保证施工质量。

4. 安全施工:桥墩盖梁工程施工中存在高空作业、电气作业、施工机械等风险,要做好安全技术交底和现场监管,确保施工安全。

三、施工过程中需要注意的事项1. 根据设计要求进行施工,严格控制施工质量,确保桥梁的安全性和承载能力。

2. 加强现场管理,做好施工进度控制和质量监督,确保施工进度。

3. 做好施工过程中的安全防护工作,保障施工人员的安全。

4. 加强与监理单位的沟通和协调,及时处理施工过程中的问题,确保施工质量。

四、施工管理1. 施工组织设计:施工单位应根据桥梁工程的特点和施工实际情况编制施工组织设计,明确各施工工序和作业流程,确保施工质量。

2. 安全施工:施工单位应制定安全技术交底和消防预案,加强施工安全教育和培训,确保施工安全。

3. 施工进度控制:施工单位应制定详细的施工计划,合理安排施工进度,确保按时完成施工任务。

4. 施工质量控制:施工单位应加强对施工过程中的质量控制,建立施工记录和档案,确保施工质量。

深海桥墩施工步骤

深海桥墩施工步骤

深海桥墩施工步骤
深海桥墩施工步骤是指在海底深水区域进行桥墩建设的过程。

一般情况下,深海桥墩施工步骤分为以下几个阶段:
1. 选址:根据地理、水文、地质和环境等因素,选定适合建设深海桥墩的区域。

2. 建造桩基:在选定的区域内进行桩基建设,包括在海底钻孔、灌浆和安装钢筋等步骤。

3. 施工混凝土墩身:在桩基上施工混凝土墩身,一般采用钢模板进行模板施工。

4. 安装桥梁支架:在混凝土墩身上安装桥梁支架,用于支撑桥梁。

5. 安装桥梁:在桥梁支架上安装桥梁,包括钢筋连接、焊接、预应力张拉等步骤。

6. 安装装置:安装桥面防护装置、灯光设施、交通标志等设施,确保桥梁安全通行。

深海桥墩施工步骤需要经过严格的计划和管理,确保施工过程的顺利和安全。

随着技术的不断发展,深海桥梁施工的质量和效率也将得到不断提高。

- 1 -。

桥墩保护施工方案

桥墩保护施工方案

桥墩保护施工方案桥墩保护施工方案一、施工前准备阶段:1. 制定施工计划书,包括施工工序、工期、工艺流程、材料准备等内容。

2. 调查勘察桥墩的存在问题,包括裂缝、破损等。

3. 选择合适的施工材料和设备,并进行采购准备。

4. 做好施工人员的培训和安全教育工作,确保施工人员具备必要的技能和知识。

5. 确定施工时的管控措施,包括交通管制、安全警示等。

二、施工过程:1. 清理桥墩表面的杂物和灰尘,并进行喷混凝土附着剂处理,增加粘结力。

2. 根据桥墩表面的状况采用不同的修复方法,如使用钢筋、钢板进行补强,或者使用混凝土进行填补。

3. 如果桥墩存在裂缝问题,可以采用注浆技术进行修复,以增加桥墩的强度和稳定性。

4. 在桥墩表面进行防腐处理,使用防水材料涂刷,以防止水分侵蚀导致桥墩破损。

5. 进行桥墩的喷涂保护层施工,使用防腐、防水、耐候等性能良好的涂料进行涂刷,以延长桥墩的使用寿命。

三、施工后阶段:1. 对施工过程进行质量检查,确保施工质量符合规范要求。

2. 进行施工记录和成果整理,包括施工图纸、施工记录、施工流程等,以便日后的档案管理和维护保养工作。

3. 对施工人员进行工作总结和经验总结,提炼出施工中的经验和教训,以提高今后施工质量和效率。

4. 维护保养阶段的方案制定,包括定期检查、清洁、防护等工作,以保持桥墩的良好状态。

以上为桥墩保护施工方案的主要内容,通过严格执行该方案,可以保证桥墩的安全和稳定性,延长其使用寿命,提高交通运输的安全性和便利性。

在实际施工中,还需要根据桥墩的具体情况进行合理调整和灵活应用,以确保施工质量和效果的达到最佳状态。

同时,要注重施工过程中的安全风险管控和环境保护工作,确保施工过程的安全、环保和卫生。

桥墩施工方案

桥墩施工方案

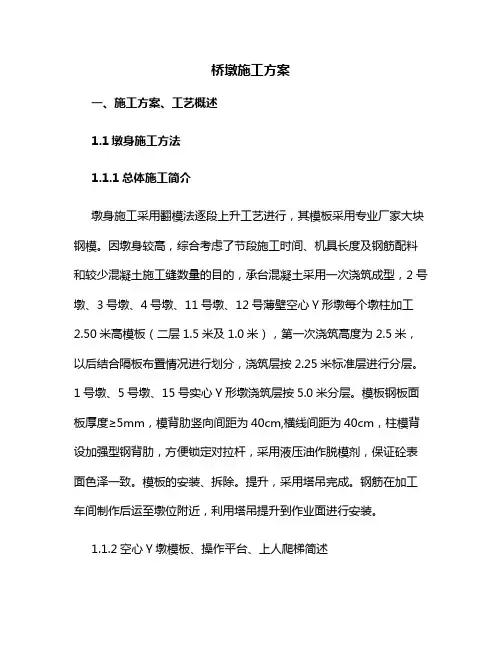

桥墩施工方案一、施工方案、工艺概述1.1墩身施工方法1.1.1总体施工简介墩身施工采用翻模法逐段上升工艺进行,其模板采用专业厂家大块钢模。

因墩身较高,综合考虑了节段施工时间、机具长度及钢筋配料和较少混凝土施工缝数量的目的,承台混凝土采用一次浇筑成型,2号墩、3号墩、4号墩、11号墩、12号薄壁空心Y形墩每个墩柱加工2.50米高模板(二层1.5米及1.0米),第一次浇筑高度为2.5米,以后结合隔板布置情况进行划分,浇筑层按2.25米标准层进行分层。

1号墩、5号墩、15号实心Y形墩浇筑层按5.0米分层。

模板钢板面板厚度≥5mm,模背肋竖向间距为40cm,横线间距为40cm,柱模背设加强型钢背肋,方便锁定对拉杆,采用液压油作脱模剂,保证砼表面色泽一致。

模板的安装、拆除。

提升,采用塔吊完成。

钢筋在加工车间制作后运至墩位附近,利用塔吊提升到作业面进行安装。

1.1.2空心Y墩模板、操作平台、上人爬梯简述2号墩、3号墩、4号墩、11号墩、12号薄壁空心Y形高墩采用外模焊接[8槽钢三角托架满蒲50mmm木板为施工操作平台,外侧设踢脚杆和扶手杆,扶手杆挂双层密目网作为防护。

内侧操作平台利用墩柱内侧搭设满堂脚手架,在其横杆满铺木板作为操作平台。

墩柱外侧采用定型大钢模立模,内侧采用后1.5mm竹胶板立模,横格板采用脚手架支撑,组合钢模板立模,其顶面预留40×60cm人孔,以便拆模。

墩身混凝土采用塔吊吊送混凝土入仓,振捣棒振捣,表面上涂刷化学养护剂并包裹塑料薄膜养护的施工工艺。

塔吊与墩身20米设置一道撑拉构件,与墩身预埋角钢连接。

墩身横桥向左侧设置人工爬梯,每2m预埋扁铁与上人爬梯连接,爬梯竖向40㎝设置一道防护网。

1.1.3实心Y墩模板、操作平台、上人爬梯简述1号墩、5号墩、15号实心Y形墩施工采用扣件式钢管脚手架作为施工操作平台,墩柱外侧采用双排落地脚手架搭设,脚手架横向铺满木板。

脚手架外侧挂双层密目安全网作为防护,下挂兜网形成封闭。

墩身、台身施工方案

墩身、台身施工方案

桥墩、台身施工方案一、墩、台身施工方案1.1 施工工艺墩、台身施工的简要工序为:施工准备→测量放样→混凝土凿毛→钢筋绑扎→模板支设→混凝土浇筑→养护。

施工工艺流程图见下表:施工工艺流程图1。

2 施工准备材料准备:开工前,进行成品水泥混凝土取样试验,合格后方可进场使用,不合格禁止使用,墩、台身模板要提前加工,在施工前及时进场,并检验模板质量、线形、平整度等。

技术准备:施工前对施工图纸进行全面复核,提前做好墩、台身混凝土配合比试验报告。

机械准备:所需的施工机械要提前进场。

1.3 测量放样测量人员在本分项工程开工前对该项工程施工图纸中各墩位的平面位置和标高进行认真复核,提前进行测量放样的内业资料计算、复核工作,在支设墩、台身模板前在承台顶面放出墩身边线,施工队应该根据放样边线点焊模板下口口撑(为了定位模板下口)。

支设墩柱模板后由施工队吊垂球校正上口,测量技术人员一般在墩柱模板校正后进行检查,如果模板上口没有变形,可以采用前方交会法进行测量。

现场技术人员要控制好墩、台身模板的垂直度,在墩柱混凝土浇筑前精确测量并固定好墩身模板的位置,在混凝土浇筑过程中要认真观察模板是否有跑模现象,如果有要及时调整,以保证墩身混凝土能按正确的位置浇筑成形,避免发生涨模等情况。

1。

4承台混凝土凿毛在墩、台身施工前要对与墩身相接部分的承台顶面进行凿毛处理。

采用人工凿毛时混凝土强度须达到2。

5 MPa,用风动机凿毛时须达到10 MPa,凿毛的位置不得超过模板支设位置,否则容易造成漏浆、烂根等病害.混凝土凿毛深度控制在0。

5—1cm,凿除顶面浮浆露出新鲜混凝土石子.在模板支设前清理凿毛剩余的残渣,用钢丝刷及高压水枪冲洗表面.1.5钢筋绑扎1。

5.1 首先调整承台预埋的墩、台身钢筋,使其直顺,再搭设钢管架作为工作平台。

钢管架立杆步距1。

2m,横杆步距0。

9m,立杆底托支撑在承台上,纵横杆间采用十字扣件连接。

1。

5。

2 钢筋原材检测:钢筋进场时,必须按批抽取试件做力学性能(屈服强度、抗拉强度和伸长率)和工艺性能 (冷弯)试验。

桥墩施工技术工艺

桥墩施工技术工艺

桥墩施工技术工艺1.施工工艺流程2、施工准备→绑扎第一节钢筋→安装第一节模板→浇筑第一节砼→绑扎第二节钢筋→安装第二节模板→浇筑第二节砼→拆除第一节模板, 提升至第三节安装→浇筑第三节砼。

3、钢筋制作在承台施工时, 先加工好墩身预埋钢筋, 预埋深度为1.5m, 钢筋外露端需做锈处理。

施工前先调整墩身预埋在承台中的预埋钢筋, 使其直顺, 将预埋筋上的水泥浆敲除掉, 采用逐根主筋连接的方式与承台顶预埋钢筋连接, 再绑扎箍筋。

严格按照图纸要求进行施工, 确保钢筋间距和连接质量符合设计和规范要求: 钢筋焊接单面焊长度不小10d, 双面焊接长度不小于5d;钢筋焊接要保证在同一轴线上, 偏差不得大于0.1d, 同时不得大于2mm;受力钢筋加工长度偏差为±10mm;箍筋各部分尺寸偏差为±5mm;绑扎成型的钢筋骨架, 受力主筋同排间距偏差为±20mm;骨架长度为±10mm, 宽度偏差为±5mm;保护层偏差为±10mm。

墩身竖向主筋连接采用I级机械头连接, 主筋接头错开布置,同一断面的接头不超过该截面钢筋总数的50%, 接头断面距离不小于1m。

为保证竖向主筋的质量,每加工一根直螺纹钢筋,用通规和止规检测。

钢筋下料时切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲。

不得有与钢筋轴线相垂直的横向表面裂纹。

不合格的连接头应切去后重新加工,不得对连接头进行二次加工。

绑扎第一节钢筋时在墩身四周搭设脚手架做钢筋安装的施工平台, 用钢管或角钢斜撑固定住钢筋笼, 防止钢筋歪斜、倒塌。

绑扎第二节以后钢筋时用钢管支架支撑在模板顶层操作平台上。

通过定位钢管架对钢筋骨架进行定位, 保证钢筋骨架垂直度及其间距。

钢筋骨架连接完成后绑扎、焊接水平箍筋。

为保证钢筋保护层厚度及钢筋定位的准确性, 钢筋骨架上事先牢固设置垫块, 垫块采用同强度等级的砼垫块, 垫块应错开布置, 一般按间距1m布设(每平米4个布置)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥墩的施工流程
桥墩是桥梁的基础,是桥梁稳定性外支撑肋梁的重要组成部分。

施工
时需要经过一系列精密的工序,它是桥梁建设的重要环节。

下面详细
介绍一下桥墩的施工流程:
一、桩的挖掘与固定
桩的挖掘是桥墩施工的第一个步骤。

根据设计图钻插桩,按照规定的
深度和直径,把桩子安装到桩基,然后用混凝土将桩子固定。

二、桩墩施工
确定桩墩的高度后,开始施工桩墩。

根据设计图,建立桩墩坐标,按
照规定的深度和垂直度,在桩基上层施工混凝土,垒制出墩身结构,
最后将桩墩安装完成。

三、墩顶横梁安装
安装桩顶横梁有两种方式,一种是预制的横梁,另一种是定做的横梁。

在安装前,先根据横梁荷载重量,设计横梁的型钢尺寸,然后将预制
的横梁安装在桩顶,最后紧固横梁螺栓。

四、桥墩锚杆安装
桥墩锚杆是桥墩稳定性的重要因素。

锚杆安装前,需要在桩墩上进行
钻孔,以确保锚杆的深度和位置。

然后把锚杆放入钻孔,用砂浆粘接,最后紧固螺栓。

五、墩周围防水工程
完成先前的步骤后,就需要做防水处理,一般先在墩周围进行喷射灌注,这样能够把土层含水率降低,然后用防水材料制作一个防水袋,把防水袋放在桩墩的外周,最后用砂浆和混凝土连接完成。

六、桩墩端部装饰
桩墩端部装饰是桥墩及桥梁外观装饰的重要环节。

根据设计要求,使用艺术石墙和装饰平板进行装饰,以增加桥梁的美观度。

上述是关于桥墩施工流程的介绍,希望可以对大家有所帮助。

在施工的过程中,要特别注意安全措施,以确保施工质量。
