二次结构专项施工方案

二次结构专项施工方案

一、工程概况本项目为一栋高层住宅楼,共13层,建筑高度约50米。

二次结构施工主要包括砌筑墙体、构造柱、圈梁、门窗过梁等。

为确保施工质量、安全、进度,特制定本专项施工方案。

二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《砌体结构工程施工质量验收规范》(GB50203-2011)3. 《砌体结构设计规范》(GB50003-2011)4. 《建筑施工安全检查标准》(JGJ59-2011)5. 《现场施工安全生产管理规范》(DG/TJ08-903-2010)6. 施工图纸及相关设计文件三、施工工艺1. 基层处理:清理干净基层,不平整处采取剔除或补抹砂浆措施,确保构造柱地面平整度达到3mm。

2. 构造柱放线:按照设计要求进行构造柱放线,无设计要求时按规范要求处理。

3. 砌筑墙体:选用标准砖,砌筑砂浆强度等级为M10。

砌筑过程中注意砂浆饱满度、皮杆数、马牙槎的留置等。

4. 构造柱、圈梁、门窗过梁:按照设计要求施工,确保位置准确、尺寸符合规范。

5. 填充墙:选用轻质砖或轻质砌块,砌筑过程中注意拉结筋、构造柱植筋等。

6. 门窗洞口:按照设计要求设置门窗洞口,确保洞口尺寸准确、垂直度符合规范。

四、质量控制1. 砌筑前,对材料、砂浆进行检验,确保符合要求。

2. 施工过程中,加强质量监控,及时发现并处理质量问题。

3. 施工完成后,进行质量验收,确保符合规范要求。

五、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。

2. 施工现场设置安全警示标志,防止意外事故发生。

3. 严格遵循施工规范,确保施工安全。

六、进度安排1. 砌筑墙体:5天/层2. 构造柱、圈梁、门窗过梁:2天/层3. 填充墙:3天/层4. 门窗洞口:1天/层总计:约10天/层七、注意事项1. 施工过程中,严格按照施工方案执行,确保施工质量。

2. 加强施工人员的安全教育,提高安全意识。

3. 加强与监理单位的沟通,及时解决问题。

二次结构施工技术要求

二次结构施工技术要求

二次结构施工技术要求一、施工工艺要求1.施工前准备:在进行二次结构施工前,必须做好施工前的准备工作,包括搭建安全稳定的施工场所,清理施工现场和检查材料的质量。

2.材料验收:在进行施工前,必须对所使用的材料进行验收,确保材料的质量符合国家标准和设计要求。

3.第一次浇筑:在进行第一次混凝土浇筑前,必须保证基础和角线的准确性,严格按照设计图纸和规范要求进行浇筑,并注意控制混凝土浇筑的速度和浇注温度。

4.砼浇筑工艺:二次结构的混凝土浇筑要按照设计图纸和规范要求进行,严格控制水灰比和配合比,避免出现空鼓、裂缝和渗漏等质量问题。

5.钢筋加工和安装:钢筋加工和安装要按照设计图纸和规范要求进行,保证钢筋的几何尺寸和布置符合要求,且连接牢固、位置正确。

6.构件安装:构件安装要按照设计图纸和规范要求进行,确保构件的安装位置准确、固定牢固,避免出现倾斜或错位等问题。

7.砌体施工:砌体施工要按照设计图纸和规范要求进行,保证砌体的工艺质量以及墙体的水平、垂直和平整度。

8.预应力构件施工:预应力构件的施工要按照设计图纸和规范要求进行,确保预应力筋的张拉和锚固工艺正确、稳定,并保证预应力构件的受力符合设计要求。

二、质量标准要求1.尺寸偏差:二次结构中的构件尺寸偏差要控制在允许范围内,确保构件的安装和使用的准确性。

2.表面质量:二次结构的混凝土表面质量要保证平整、无裂缝、无腐蚀等缺陷。

3.混凝土坍落度:混凝土的坍落度要符合设计要求,确保混凝土的流动性和做工性。

4.钢筋保护层厚度:钢筋的保护层厚度要按照设计要求进行控制,保证钢筋的防腐性和使用寿命。

5.齐全性:二次结构施工过程中需要使用的构件、材料和设备要保证齐全,确保施工的顺利进行。

三、安全要求1.施工现场安全:必须做好施工现场的安全防护工作,包括搭建安全稳定的脚手架、设置警示标志、采取安全防护措施等。

2.施工人员安全:施工人员必须按照相关规定佩戴安全防护用品,严禁乱穿、乱走、乱停等。

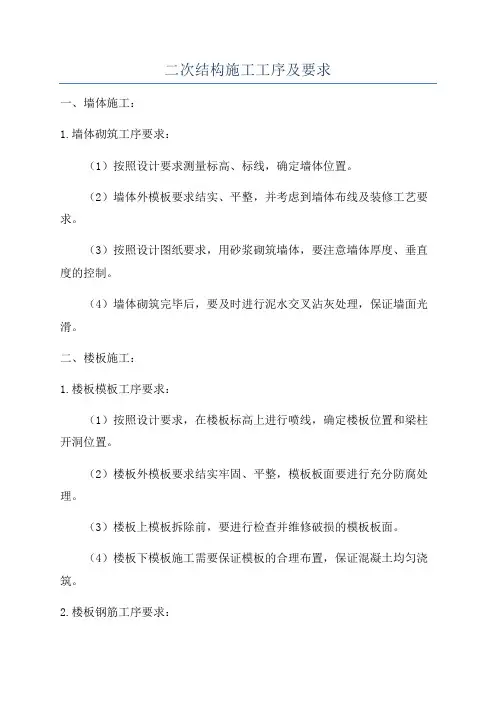

二次结构施工工序及要求

二次结构施工工序及要求

二次结构施工工序及要求一、墙体施工:1.墙体砌筑工序要求:(1)按照设计要求测量标高、标线,确定墙体位置。

(2)墙体外模板要求结实、平整,并考虑到墙体布线及装修工艺要求。

(3)按照设计图纸要求,用砂浆砌筑墙体,要注意墙体厚度、垂直度的控制。

(4)墙体砌筑完毕后,要及时进行泥水交叉沾灰处理,保证墙面光滑。

二、楼板施工:1.楼板模板工序要求:(1)按照设计要求,在楼板标高上进行喷线,确定楼板位置和梁柱开洞位置。

(2)楼板外模板要求结实牢固、平整,模板板面要进行充分防腐处理。

(3)楼板上模板拆除前,要进行检查并维修破损的模板板面。

(4)楼板下模板施工需要保证模板的合理布置,保证混凝土均匀浇筑。

2.楼板钢筋工序要求:(1)按照设计要求进行钢筋组织和弯制。

(2)钢筋要保持清洁,焊接处要符合要求,接头要牢固可靠。

(3)楼板下钢筋要经过验收后才能进行浇筑。

3.楼板混凝土工序要求:(1)按照设计要求进行配合比的确定和混凝土搅拌、浇筑。

(2)混凝土浇筑前要清理楼板,防止杂物入侵。

浇筑工艺要正确,均匀浇筑,注重施工速度控制。

(3)混凝土浇筑完毕后要及时进行养护,防止开裂。

三、屋面施工:1.屋面防水工序要求:(1)按照设计要求选择合适的防水材料,施工前要进行试验,确保材料质量合格。

(2)施工前要进行基层处理,确保基层干燥、坚固。

(3)防水材料施工要均匀涂覆,接触面要充分粘结,边角部位要经过专门处理。

(4)防水层施工完成后,要及时进行验收和养护,确保防水效果。

2.屋面瓦工序要求:(1)按照设计要求选择合适的瓦材料,确保瓦面干净、平整。

(2)瓦的施工要注意造型和排水坡度,确保屋面排水畅通。

(3)瓦面施工完毕后要进行验收,检查瓦面平整度和排水情况。

四、门窗安装:1.门窗安装工序要求:(1)按照设计要求确定门窗的位置和倒位,进行标注。

(2)门窗安装要保证水平、垂直,按照施工图纸进行固定。

(3)门窗安装完毕后要进行检查,确保开关灵活,并对门窗进行保护,防止损坏。

二次结构施工专项方案

二次结构施工专项方案

二次结构施工专项方案一、工程概况和施工条件本工程为XX项目,位于XX市XX区,是一座高层住宅楼工程。

该工程的二次结构施工主要包括构造柱、圈梁、过梁、压顶等构件的浇筑和砌筑工作。

施工条件包括现场地形、气候、交通、能源供应、安全环境等因素。

在二次结构施工中,应充分考虑这些因素,确保施工顺利进行。

二、施工组织和任务分配为确保二次结构施工的顺利进行,我们成立专门的施工队伍,明确各岗位职责和任务分配。

同时,制定详细的工作计划和技术交底,确保施工过程有序、高效。

三、施工工艺和方法二次结构施工主要包括以下工艺和方法:1.钢筋绑扎:按照设计要求,对构造柱、圈梁等构件进行钢筋绑扎。

2.模板安装:根据设计图纸,安装相应的模板,确保模板的稳定性和密封性。

3.混凝土浇筑:将搅拌好的混凝土倒入模板中,用振捣器振捣密实。

4.砌筑施工:采用合适的砌筑砂浆和砖块,按照设计要求进行砌筑施工。

5.养护:完成浇筑或砌筑后,进行适当的养护,确保构件达到设计强度。

四、施工设备和材料要求为保证二次结构施工的顺利进行,我们需要以下设备和材料:1.搅拌机、振捣器、钢筋加工设备等施工设备。

2.水泥、砂、砖、钢筋等建筑材料。

3.相应的模板、支撑架等辅助材料。

4.安全设施和防护用品。

五、施工安全和质量控制在二次结构施工过程中,我们采取以下措施确保施工安全和质量控制:1.制定安全操作规程,加强安全教育和技术交底。

2.定期检查施工现场的安全状况,及时发现和处理安全隐患。

3.严格按照设计要求和相关标准进行施工,确保施工质量符合规范要求。

4.加强材料质量控制,对进场的材料进行严格检查和验收。

5.实行质量责任制,明确各岗位的质量控制要求。

6.定期进行质量检查和验收,对不合格的部位及时进行处理和整改。

7.加强与设计单位和相关部门的沟通协调,确保施工符合设计意图和规范要求。

8.做好施工现场的环境保护工作,减少对周边环境的影响和污染。

二次结构施工标准

二次结构施工标准

二次结构施工标准一、施工前准备1.1图纸准备在施工前,必须对图纸进行充分理解和熟悉,确保对二次结构的施工要求、尺寸、材料等有清晰的认识。

同时,应对图纸进行会审,以避免在施工过程中出现因图纸问题导致的停工或返工。

1.2施工计划根据图纸和项目实际情况,制定详细的施工计划,包括施工进度、人员配备、材料需求等,确保施工过程有序进行。

1.3材料准备根据图纸和施工计划,准备所需的材料,包括钢筋、模板、混凝土等,确保材料的质量和数量满足施工需求。

1.4施工现场布置在施工前,应对施工现场进行合理的布置,包括材料堆放、人员通行、安全设施等,确保施工过程的安全和顺利进行。

二、钢筋工程2.1钢筋加工钢筋加工前应对钢筋进行质量检验,确保符合设计要求。

加工过程中,应按照图纸和规范要求进行,确保钢筋的形状、尺寸、数量等符合要求。

2.2钢筋连接钢筋连接应采用合适的连接方式,如焊接、绑扎等,确保连接牢固、稳定。

同时,应注意连接质量,防止出现虚焊、漏焊等情况。

2.3钢筋安装钢筋安装应按照图纸要求进行,确保钢筋的位置、间距、数量等符合要求。

同时,应保证钢筋的稳定性,防止在施工过程中出现移位等情况。

三、模板工程3.1模板设计根据图纸要求和施工计划,对模板进行设计,包括模板的形状、尺寸、材料等。

同时,应考虑模板的承载能力、稳定性和拆卸方便等因素。

3.2模板加工与制作按照模板设计要求,对模板进行加工和制作,确保模板的形状、尺寸、平整度等符合要求。

同时,应注意模板的材料质量和使用寿命。

3.3模板安装与拆卸根据施工计划和模板设计要求,对模板进行安装和拆卸。

安装过程中,应保证模板的稳定性、垂直度和水平度等;拆卸过程中,应注意避免模板损坏和安全事故的发生。

四、混凝土工程4.1混凝土配合比设计根据设计要求和试验数据,对混凝土的配合比进行设计,确保混凝土的强度、耐久性和工作性能等符合要求。

4.2混凝土搅拌与运输在混凝土搅拌和运输过程中,应保证混凝土的质量和均匀性。

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。

2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。

3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。

蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。

4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。

5、遇有穿墙管线,应预先核实其位置、尺寸。

以预留为主,减少事后剔凿,损害墙体。

6、砌筑砖墙上不得有小于砌块长度的1/3的砖。

最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。

砌块墙的丁字交接处,应使横墙砌块隔皮露头。

7、灰缝应横平竖直,砂浆饱满。

蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。

8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。

9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。

10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。

当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。

2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。

3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。

蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。

4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。

5、遇有穿墙管线,应预先核实其位置、尺寸。

以预留为主,减少事后剔凿,损害墙体。

6、砌筑砖墙上不得有小于砌块长度的1/3的砖。

最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。

砌块墙的丁字交接处,应使横墙砌块隔皮露头。

7、灰缝应横平竖直,砂浆饱满。

蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。

8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。

9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。

10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。

当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。

2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。

3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。

蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。

4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。

5、遇有穿墙管线,应预先核实其位置、尺寸。

以预留为主,减少事后剔凿,损害墙体。

6、砌筑砖墙上不得有小于砌块长度的1/3的砖。

最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。

砌块墙的丁字交接处,应使横墙砌块隔皮露头。

7、灰缝应横平竖直,砂浆饱满。

蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。

8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。

9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。

10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。

当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二次结构专项施工方案1、编制依据1.1、《混凝土结构加固设计规范》GB50367-20131.2、《混凝土结构工程施工质量验收规范》GB 50204-20131.3、《砌体工程施工质量验收规范》GB50203-20151.4、《建筑机械使用安全技术规程》JGJ33-20151.5、《施工现场临时用电安全技术规范》JGJ46-20121.6、《建筑工程施工质量验收统一标准》GB50300-20131.7、钢筋混凝土过梁13G322-3标准执行1.8、工程施工图纸1.9、施工组织设计方案2、工程概况工程名称:利保商贸中心工程地点:顺德区龙江镇121省道与325国道交汇处建设单位:佛山市利保置业投资有限公司设计单位:佛山建筑设计院有限公司监理单位:广东海外建设监理有限公司施工单位:龙元建设集团股份有限公司本工程地处佛山市顺德区龙江镇121省道与325国道交汇处东南侧,建筑总面积为178484.68m2,地下三层,地上十六层至二十四层,共包括三个单体项目,其中1#楼为24层,总高度123.2米、2#楼为21层,总高度105米、3#楼为16层,总高度为89米,地下二、三层层高为3.6米、地下一层层高为8.5m。

裙楼商铺部分首层层高6米,二层层高5m,1#塔楼8、18层层高为3.6m,标准层层高均为5m;2#塔楼四至九层层高3.5m,十至二十一层层高5m;3#塔楼层高为5m。

3 施工部署3.1 施工准备3.1.1 技术准备1)施工前应对认真图纸审核,了解各部位的材料选择、做法和技术要求。

2)基础、主体结构验收合格后方可进行砌体工程施工。

3)做好书面的技术(安全)交底,施工前由施工员进行现场交底。

4)砌体材料的复试和砂浆配合比确定的准备工作。

5)试验用具的准备。

6)绘制砌块排列图:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:(1)砌块在砌筑前,应根据工程设计施工图,结合砌块的品种规格绘制砌体砌块的排列图,二次结构应预先设计好配筋带(或圈梁)、接顶方法等,经审核无误,按图排列砌块砌筑施工。

(2)砌块排列应从基础面开始,排列时尽可能采用主规格的砌块,砌体中主规格的砌块应占总量的75%~85%。

(3)外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施。

(4)配制异形尺寸砌块。

3.1.2 材料、机具准备1)材料准备:(1)砌块:加气混凝土砌块:外墙采用级别A7.5 ,容重B07规格蒸压加气块;内墙、分户墙、楼梯间采用级别A5.0,容重B07规格蒸压加气块;女儿墙采用MU10灰砂砖。

砌块的主要规格尺寸(公称尺寸)600×200×200mm、600×150×150mm 、600×100×100mm(长×宽×高)。

地下室、1#楼裙楼和标准层外墙和楼梯间采用200厚砌块,走廊两侧及分户墙采用150厚砌块,其余参照图纸要求选用砌块,2#楼、3#楼按照图纸要求选用砌块。

施工时所用砌块的产品龄期不应小于28d。

严禁使用断裂砌块。

(2)砌筑砂浆:砌筑砂浆采用预拌砂浆(又称商品砂浆),室内砌筑砂浆强度为M5混合砂浆,室外砌筑砂浆强度为M7.5水泥砂浆。

(3)水泥:A、采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥。

B、水泥进场使用前,应分批对其强度、凝结时间、安定性进行复试。

C、当在使用中对水泥的质量有怀疑或水泥出厂超时三个月时,应复查试验,并按其结果使用。

D、不同品种的水泥不得混合使用。

(4)砂:采用中砂,砂含泥量不超过3%,不得含有草根等杂物,使用前用5mm孔径的筛子过筛。

(5)钢筋:22、20、18、16、14、12、10、φ8、φ6。

(6)混凝土:A、夹层梁板及构造柱混凝土采用C30细石混凝土加15天早强剂,构造要求反坎、圈梁、过梁等采用C20细石混凝土。

B、混凝土进场使用前,应检查标号是否符合要求、留置试块、塌落度检测。

C、当在使用中混凝土的塌落度太小,严禁加水使用,应退回并重新搅拌。

D、不同标号的混凝土不得混合使用。

(7)门窗洞口少于1200mm采用预制砼过梁,厚度为120mm。

(8)所有门窗过梁除设计说明之外应按13G322-3 标准执行。

(9)根据施工期间的工程量、施工进度,确定材料的数量及进场时间,有专人负责,确保材料按时进场,并妥善保管。

(10)材料进场后堆放整齐,上部覆盖严密,下部垫起架空,防止日晒雨淋,应搭设一个材料堆放场。

2)施工机具准备:主要施工机具:砂浆搅拌机、手推倒车、大铲、手锯、托线板、线坠、钢卷尺、灰槽、小水桶、笤帚、2m靠尺,以及放线水平仪、激光仪等。

3.1.3 劳动力准备劳动力的配置根据工程量及施工进度安排进行投入,总体施工人员在239人左右,并根据实际施工进度及时调整以满足施工需要。

劳动力计划见表3.3-1:序号工种人数1 泥工1483.1.4 现场准备1)对进场的砌块型号、规格、数量、质量和堆放位置、次序等已经进行检查、验收,能满足施工要求。

2)所需机具设备已准备就绪,并以安装到位。

3)放好砌体墙身位置线、门窗口等位置线和结构1000mm标高线、砖砌体双线控制线、砌体砌块的排列图、构件及飘板的定位线。

4)立皮数杆:宜采用30×40木料制作,皮杆数上注明门窗洞口。

皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。

5)上道工序已经验收合格,并办好交接手续。

6)墙体拉结筋已按设计、施工方案要求预埋,并经过隐蔽验收。

7)根据最下面一皮砖的标高,拉通线检查,楼板结构或室内地坪出现偏差时应预先用1:2水泥砂浆找平,如水平灰缝厚度超过20毫米,用C20细石混凝土找平,按设计要求砌筑墙下设200厚反坎方可砌筑加气砖。

8)样板墙砌筑:在正式施工前,应先砌筑样板墙,经各方验收合格后,方可正式砌筑。

4 主要施工方法本工程填充墙外墙和楼梯间采用200厚加气混凝土砌块,内墙分隔墙采用100厚混凝土砌块,女儿墙采用灰砂砖砌筑;夹层梁板及分户墙构造柱为现浇混凝土结构。

4.1加气混凝土砌块施工1)施工工艺流程:楼面清理→墙体放线→双线控制→立皮数杆→制备砌筑砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑→竖缝灌砂浆→勾缝→验收。

2)施工要点:(1)加气混凝土砌块的砌筑面上应适量洒水,砌块施工时含水率应控制在15%下。

(2)放线:加气混凝土砌块砌筑前,应在楼面上定出轴线位置,在柱、墙上标出1M结构标高线。

(3)立皮数杆:在各转角处设立皮数杆,皮数杆间距不得超过15m。

皮数杆上应注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。

皮数杆应垂直、牢固、标高一致,拱砖的高度统一高度。

(4)拌制砂浆;采用预拌砂浆(又称商品砂浆),砂浆标号为M5和M7.5混合砂浆,砂浆随拌随用,一般在3-4h内用完,严禁使用隔夜砂浆;砂浆具有一定的粘结性,良好的和易性和保水性,砂浆的稠度控制在70-80mm。

(5)加气混凝土砌块砌筑墙体时,墙底部应设混凝土反坎,其高度不宜小于200mm。

有防水要求的房间,房间四周除门洞外,也应做C20混凝土反坎,其高度为200mm,厚度同墙厚。

混凝土反坎处的楼板应在模板安装前,进行凿毛处理,并清理干净。

(6)根据各段墙身的细部尺寸,进行排砖撂底(根据砌块模数进行排砖,对构造柱尺寸可作适当调整),使组砌方法合理,以便于操作。

砌块排列尽量采用主规格砌块,减少品种,减少切割开缝,以保证墙体良好的整体性。

(7)加气混凝土砌块的砌筑方法可采用“铺灰灌浆法”。

先在墙顶上摊铺砂浆,然后将砌块按砌筑位置摆放到砂浆层上,并与前一块砌块靠拢,待砌完墙体后,砂浆未终凝之前,采用人工勾缝。

(8)加气混凝土砌块上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为300mm,并不小于200mm。

如不能满足要求,应在水平灰缝设置2φ6的拉结钢筋,拉结钢筋的长度应不小于700mm。

(9)加气混凝土砌块墙的转角处,应使纵横墙的砌块相互搭接,隔皮砌块露端面。

加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块(见图4.2-1)。

图4.2-1 砌体转角处、交接处砌筑(10)每段内的砌块墙体应连续砌完,不留接槎。

如必须留槎时,应留成斜槎,或在门窗洞口侧边间断。

(11)砌筑时,水平及垂直灰缝均应≤15mm,如砌块精确,灰缝应尽可能减小。

砂浆饱满度竖缝应≥85%,水平缝应≥90%。

(12)穿越墙体的水管应严防渗水,穿墙附墙或埋入墙体内的铁件应做防锈处理。

(13)砌体墙体沉实后(砌体砌筑并应至少间隔14天后),再用细石砂浆把下部砌体与上部板、梁间塞实,砂浆应饱满密实,拱砖应从结构墙柱两端开始起拱,最后小于一皮砖位置用预制成型砖块封堵。

(14)加气混凝土砌块墙体上不得留设脚手眼。

(15)砌块在砌筑时要随吊、随靠,以保证墙体垂直、平整。

(16)水电安装线槽施工,砌体施工完后,在预埋位置弹线,用切割机沿线切槽(切割前与土建办理手续后方可切割),预埋后用1:2水泥砂浆填实抹平,并应在槽面上加贴镀锌网,防止开裂。

(17)在砌体施工前,水电安装需将预留洞口的尺寸提前交给技术质量部,由技术质量部将之下发给工程部及砌体施工队伍,施工时按图施工。

(18)墙体与框架柱、梁、板及剪力墙界面处应双面沿缝两侧各通长设置300mm宽度镀锌网。

4.2构造柱、抱框立柱、圈梁、过梁、拉结筋4.2.1 构造柱、抱框立柱、圈梁、过梁、拉结筋的布置:(1)构造柱布置:A、纵横墙交接处,墙体的端部;B、墙长每隔5m左右。

(2)抱框立柱布置:门窗洞口两侧,大于2米的洞口两侧。

(3)圈梁布置:200厚墙高度超过4m和100厚墙高度大于3m时,在墙的大约中部适当位置加钢筋混凝土圈梁一道。

(4)过梁布置:门窗洞口上部。

(5)拉结筋布置:后砌填充墙与柱或剪力墙连接时,填充墙应沿高度每400mm(二皮砌块高度)设2φ6拉筋。

4.2.2 构造柱、抱框立柱、圈梁、过梁、拉结筋的截面尺寸及配筋:(1)构造柱截面尺寸及配筋:A、构造柱截面尺寸:墙交接处或墙端部:墙厚×墙厚;墙中部位置:墙厚×240mm,标准层构造柱参照夹层施工图。

B、构造柱配筋:纵筋4Ф12、箍筋φ6@200;夹层构造柱参照施工图。

(2)抱框立柱截面尺寸及配筋:A、抱框立柱截面尺寸:墙厚×100mm(按门窗洞口平面尺寸,长度小于200mm内墙垛)。

B、抱框立柱配筋:纵筋2Ф12、水平S形筋φ6@200。

C、洞口宽度≥2100mm时,抱框立柱通顶。

(3)圈梁截面尺寸及配筋:A、圈梁截面尺寸:墙厚×150mm。

B、圈梁配筋:纵筋4φ12、箍筋φ6@200。

圈梁兼过梁时,过梁处断面尚需满足过梁要求,配筋应增加过梁所需纵向钢筋面积。
