国际工程索赔案例及索赔策略分析在国际工程承包中,承包商的索赔涉及经济、法律、商务、管理、工程技术、谈判技巧等方面的综合知识,更包括一系列的决策活动。

承包商应当重视并认清工程索赔的原则和程序,严格按照国际惯例采取有效方法来实施索赔,提高合同意识、风险意识和索赔意识。

本文通过典型案例,阐述国际工程项目实施过程中,开展索赔工作的注意事项和要点,供对外承包工程企业学习参考。

一、南亚某国工程索赔案例1、工程概况南亚某国的水电站工程,利用13km河段上的95m水头,修建拦河堰和引水隧洞发电站。

水电站装机3台,总装机容量6.9万kw,年平均发电量4.625亿度。

首部混凝土拦河堰长102m,高23.5m,蓄水量为625万立方米。

堰顶安装弧形闸门5扇,控制发电站进水口的水位。

当5扇闸门全部开启时,可宣泄洪水9100立方米/秒。

电站引水洞经过岩石复杂的山区,洞长7119m,直径6.4m,全部用钢筋混凝土衬砌。

在施工过程中,承包商遇到了极不利的地质条件。

在招标文件中,地质资料说明:6%的隧洞长度通过较好的A级岩石,55%的隧洞长度通过尚好的B级岩石,在恶劣状态的岩石(D.E.F级岩石)中的隧洞长度仅占隧洞全长的12%,其余27%隧洞长度上是处于中间强度的C级岩石。

事实上,通过开挖过程中的鉴定。

D级岩石占隧洞全长的46%,E级岩石段占22%,F级岩石段占15%,中间强度的C级岩石段占17%,根本没有遇到B级和A级岩石。

因此,在施工过程中出现塌方40余次,塌方量达340余立方米,喷混凝土支护面积达62486平方米,共用钢锚杆25689根。

水电站厂房位于陡峭山坡之脚,在施工过程中发现山体可能滑坡的重大威胁。

因此,出现了频繁的设计变更。

调压井旁山体开挖边坡的过程中,先后修改坡度6次,使其实际明挖工程量达到标书工程量表(BOQ)的322%。

厂房工程岩石开始中,修改边坡设计3次,增加工程量23000立方米。

虽然遇到了上述诸多严重困难,但在承包商联营体的周密组织管理下,采取了先进的施工技术,使整个水电站工程优质按期地建成,3台发电机组按计划满负荷地投入运行,获得了业主和世界银行专家团的高度赞扬。

国际工程施工索赔内容

国际工程施工索赔内容

国际工程施工索赔内容我是(公司名称)的法律代表,我们代表公司提出此次索赔请求。

在这封信中,我将向您详细说明我们公司对国际工程施工项目的索赔请求。

1. 项目背景(公司名称)是一家专业从事国际工程施工的公司,我们在全球范围内承接各种规模的工程项目。

在这次索赔中,我们代表公司申请索赔的项目是位于(项目地点)的一座大型工程项目,该项目由(客户名称)委托我们承建。

该项目的总价值为(金额)。

由于一系列不可抗力和客户原因,项目已经延迟超过(时间),导致我们公司遭受了严重的经济损失。

2. 索赔原因2.1 不可抗力原因在工程施工过程中,我们公司遇到了一系列不可抗力因素,包括但不限于恶劣天气、地质条件不佳、政治动荡等。

这些因素造成了工程进度的严重延误,使得我们不得不增加人力物力投入,导致了公司成本的大幅提升。

2.2 客户原因除了不可抗力因素外,客户的行为也给项目带来了一定程度的延误。

客户在项目执行过程中频繁修改设计方案、违约违约等行为,严重干扰了我们公司的施工计划,导致工程进度无法按时完成。

3. 经济损失计算由于项目的延误和客户行为的影响,我们公司遭受了巨大的经济损失。

具体包括但不限于:延误增加的人力物力成本、利润减少、合同履行能力受损、名誉受损等。

根据相关文件和数据,我们公司的经济损失总计为(金额)。

4. 索赔要求根据以上情况,我们公司要求客户支付给公司的经济赔偿为(金额),以弥补公司因工程延误和客户行为而遭受的损失。

5. 结语作为一家专业的国际工程施工公司,我们一直本着诚信合作、互利共赢的原则与客户合作。

然而,由于项目的不可控因素和客户的行为,我们公司遭受了严重的经济损失。

为了维护公司的合法权益,我们决定提出此次索赔请求。

我们相信法庭会给予公正的判决,并维护我们公司的权益。

感谢您对此次索赔请求的关注。

此致敬礼(公司名称)法律代表(日期)。

国际工程合同索赔

国际工程合同索赔

国际工程合同索赔一、背景某国际工程项目,甲方为业主,乙方为承包商。

双方根据《国际工程合同》(以下简称“合同”)的规定,就本项目的施工、管理等方面达成一致意见。

在合同履行过程中,由于不可抗力因素导致项目延期,乙方因此遭受了一定程度的损失。

为了维护双方的合法权益,乙方决定向甲方提出索赔。

二、索赔内容1. 延期索赔:由于不可抗力因素导致的项目延期,乙方要求甲方按照合同约定支付相应的延期赔偿金。

2. 成本增加索赔:由于项目延期,乙方需要承担额外的人力、物力等成本支出,因此要求甲方按照合同约定支付相应的成本增加赔偿金。

3. 利息索赔:由于项目延期,乙方需要承担额外的财务费用,因此要求甲方按照合同约定支付相应的利息赔偿金。

三、索赔依据1. 合同条款:乙方的索赔请求均基于合同中关于不可抗力、延期赔偿、成本增加等方面的约定。

2. 法律法规:乙方的索赔请求符合相关国家和国际法律法规的规定。

3. 证据材料:乙方提供了充分的证据材料,证明其索赔请求的合理性和合法性。

四、索赔程序1. 乙方应在发现索赔事项后立即书面通知甲方,并详细说明索赔原因、依据和金额。

2. 甲方收到乙方的索赔通知后,应在合理期限内进行核实,并与乙方协商解决。

3. 如双方无法达成一致意见,可按照合同约定的争议解决方式进行处理,如仲裁或诉讼。

五、结语在国际工程合同中,索赔是一种正常的权益保障手段。

通过本文提供的国际工程合同索赔范本,希望能为您在处理类似问题时提供一定的参考。

在实际操作中,请根据具体情况灵活运用,确保合同的公正、客观执行。

国际建设工程项目中的索赔业务

国际建设工程项目中的索赔业务

国际建设工程项目中的索赔业务引言在国际工程项目实施过程中,工程承包索赔是经常遇到的一种情况,也是非常重要的一项管理和创效益的手段。

工程承包索赔做的好与否,将直接反映出一个经营管理者能否顺利地完成预期利润、创造最佳的经济效益的主要业绩,笔者在国际工程的投标、实施过程中,听到同行们说过这样一句话“我们能中标是靠低报价,实现经济效益是靠搞好索赔”。

这句话不能说是完全正确的,但可以间接地说明索赔的重要性。

1、工程承包索赔的概念索赔是当事人在合同实施过程中,根据法律、合同规定及惯例,对并非由于自己的过错,而是由于合同对方应承担责任的情况造成损失后,向对方提出补偿要求的过程。

1.1国际工程承包索赔的概念国际工程承包索赔是指承包商在合同实施过程中,根据合同及法律规定,对并非由于自己的过错,并且属于应由业主承担责任的情况所造成的实际损失,凭有关证据,按—定程序,向业主或其代理人提出给予补偿要求的过程。

在工程建设的各个阶段,都有可能发生索赔,但施工阶段的索赔发生较多。

国际工程承包索赔具有广义和狭义两种解释:广义的索赔是指合同双方向对方提出的索赔,既包括承包商向业主的索赔,也包括业主向承包商的索赔;狭义的索赔仅指承包商向业主的索赔。

对施工合同双方来说,索赔是维护双方合法利益的权利,它同合同条件中双方的合同责任一样,构成严密的合同制约关系。

也有人从承包商的角度将索赔的定义概括为:承包商要求或申请他认为应当有的,但尚未达成协议的权利或付款。

尽管可以有不同的定义,但归纳起来,索赔具有如下的几点本质特征:(1)索赔是要求给予补偿(赔偿)的权利主张;(2)索赔的依据是合同文件及适用法律的规定;(3)承包商自己没有过错;(4)导致索赔事件发生的责任应由业主(包括其代理人,如工程师等)承担;(5)与合同标准比较,已经发生了实际损失,包括工期和费用损失;(6)必须有切实的证据;(7)协议尚未达成。

1.2国际工程承包索赔的两种补偿理论在国际承包工程中,索赔是和工程承包合同及其实施过程同时存在的。

国际工程施工索赔管理

国际工程施工索赔管理

国际工程施工索赔管理随着全球经济的不断发展和国际合作的日益频繁,国际工程施工项目的数量和规模也越来越大。

在这个过程中,施工索赔问题也日益突出。

施工索赔是指承包商因为某些原因要求业主支付额外费用的一种行为。

这种行为往往会导致项目延误、成本上升、质量下降等问题。

因此,对于国际工程施工索赔管理的研究和实践具有重要意义。

一、施工索赔的原因施工索赔的原因有很多,主要包括以下几个方面:1.设计变更设计变更是导致施工索赔的主要原因之一。

在施工过程中,由于设计方案的变更,承包商需要重新调整工程进度、人力物力等资源,从而导致成本增加。

2.工程变更工程变更也是导致施工索赔的原因之一。

在施工过程中,由于工程变更,承包商需要重新调整工程进度、人力物力等资源,从而导致成本增加。

3.不可抗力不可抗力是指不可预见、不可避免的自然灾害、政治因素等因素。

这些因素无法由承包商控制,但却会对施工进度和成本产生影响,从而导致施工索赔。

4.合同条款合同条款是导致施工索赔的另一个原因。

如果合同条款不明确,或者存在漏洞,承包商就有可能利用这些漏洞要求业主支付额外费用。

二、施工索赔的影响施工索赔的影响主要包括以下几个方面:1.项目延误施工索赔会导致项目延误,从而影响项目的进度和质量。

2.成本上升施工索赔会导致成本上升,从而影响项目的经济效益。

3.质量下降施工索赔会导致承包商在施工过程中采取一些不当的措施,从而影响工程的质量。

三、国际工程施工索赔管理的主要内容国际工程施工索赔管理的主要内容包括以下几个方面:1.合同管理合同管理是国际工程施工索赔管理的核心。

在签订合同之前,业主和承包商需要充分了解合同条款,避免合同条款存在漏洞。

在施工过程中,业主需要严格按照合同条款进行管理,避免承包商利用合同条款要求支付额外费用。

2.变更管理变更管理是国际工程施工索赔管理的重要内容。

在施工过程中,如果需要进行设计变更或者工程变更,业主和承包商需要详细协商,确定变更后的工程进度、人力物力等资源,并明确变更后的费用。

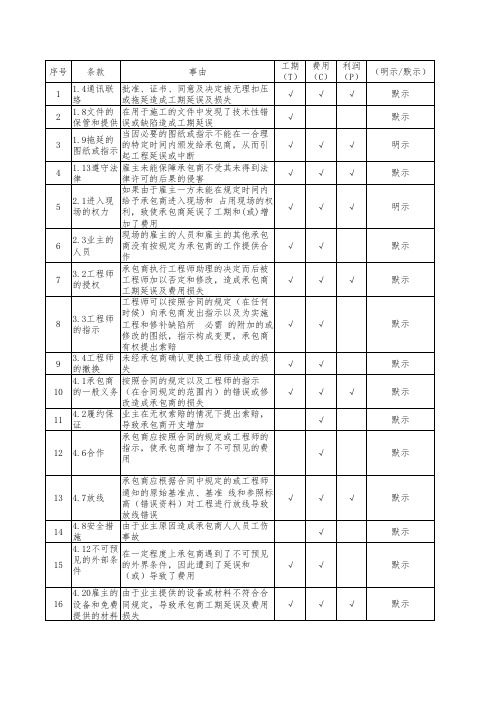

国际工程索赔明细(以FIDIC为准)

国际工程索赔明细(以FIDIC为准)

15 件
的外界条件,因此遭到了延误和 (或)导致了费用
√√
4.20雇主的 由于业主提供的设备或材料不符合合 16 设备和免费 同规定,导致承包商工期延误及费用 √ √ √
提供的材料 损失
默示 默示 默示 默示
工程师发出关于处理上述物品的指示
17 4.24化石 。如果承包商由于遵守该指示而引起 √ √

使用除外,)而使承包商招致了费用
26 10.3对竣工 延误进行竣工检验致使承包商遭受了

检验的干扰 延误和(或)导致了费用
27
11.2修补缺 由于非承包商原因造成的缺陷所修补 陷的费用 的费用

28
11.6进一步 进一步检验结果表明责任方非承包商 的检验 原因,由此产生的费用

11.8承包商 应工程师要求,承包商应在其指导下
序号 条款
事由
工期 (T)
费用 (C)
利润 (P)
(明示/默示)
1.4通讯联 批准、证书、同意及决定被无理扣压
1
√√√

或拖延造成工期延误及损失
默示
2 1.8文件的 在用于施工的文件中发现了技术性错 √ 保管和提供 误或缺陷造成工期延误
默示
3
1.9拖延的 当因必要的图纸或指示不能在一合理
图纸或指示
的特定时间内颁发给承包商,从而引 起工程延误或中断
9
3.4工程师 未经承包商确认更换工程师造成的损 的撤换 失


默示
4.1承包商 按照合同的规定以及工程师的指示
10 的一般义务 (在合同规定的范围内)的错误或修 √ √ √
默示
改造成承包商的损失
11

国际工程施工索赔的方式

国际工程施工索赔的方式随着全球经济一体化的不断加深,国际工程施工项目也越来越受到关注。

在国际工程施工项目中,由于各种各样的原因,往往会出现工程施工过程中的索赔问题。

索赔是指在工程施工过程中,承包商基于合同约定或因无法控制的情况,提出要求获得经济赔偿的权利。

因此,对于国际工程施工项目来说,了解并掌握索赔的相关方式和程序是非常重要的。

一、索赔的定义与分类在国际工程施工项目中,索赔是指由于工程项目合同约定的原因,或者是因为无法控制的情况而导致的损失要求。

索赔通常是指承包商向业主提出的要求,目的是为了弥补因合同履行中的问题而产生的经济损失。

根据索赔的性质和原因,可以将索赔分为以下几类:1. 变更索赔:变更索赔是指工程合同中规定了价格、范围等方面的变更,由此产生的索赔。

2. 延期索赔:延期索赔是指工程进度因不可抗力或其他原因而延误,由此产生的索赔。

3. 隐蔽工程索赔:隐蔽工程索赔是指在施工过程中由于无法预见或检测到的工程问题而引起的索赔。

4. 质量索赔:质量索赔是指工程项目执行期间或完工后,发现产品或工程质量存在问题而提出的索赔。

5. 紧急工作索赔:紧急工作索赔是指由于突发事件或意外事故,在没有合同约定的情况下,承包商被要求临时执行的工作所产生的索赔。

以上是几种常见的索赔类型,实际项目中还会有其他类型的索赔,具体情况需要根据合同约定和实际情况而定。

二、国际工程施工索赔的方式对于国际工程施工索赔,通常有如下几种方式:1. 协商解决:在工程项目施工过程中,双方可以通过协商的方式解决索赔问题。

协商解决的优点是灵活、快速,有利于维护双方的合作关系。

但是,需要注意的是协商解决需要双方在索赔问题上达成一致意见,因此在一些争议较大的情况下,可能不太适用。

2. 仲裁解决:在国际工程施工项目中,仲裁是一种常见的解决纠纷的方式。

双方可以通过仲裁机构或仲裁庭来解决索赔问题。

仲裁相对于诉讼具有成本低、效率高的优点,并且仲裁裁决具有约束力。

国际工程施工索赔的方式

国际工程施工索赔是承包商在承包工程项目过程中,由于业主或其他相关方面的原因,导致承包商在施工过程中增加额外费用或遭受损失,依据合同条款,通过合法程序向业主或其他相关方面要求赔偿的行为。

在国际工程承包市场中,施工索赔是常见且必要的现象,合理的施工索赔对维护承包商的合法权益具有重要意义。

本文将从以下几个方面介绍国际工程施工索赔的方式。

一、延长工期索赔延长工期索赔是指由于非承包商原因导致工程进度延误,承包商依据合同条款要求延长工期并相应增加工程成本的索赔。

在国际工程承包中,工期延误往往会导致承包商承担额外的经济损失,如人员成本、设备租赁费用等。

因此,承包商有权依据合同规定,向业主提出延长工期索赔。

二、额外费用索赔额外费用索赔是指由于业主或其他相关方面的原因,导致承包商在施工过程中增加额外费用,承包商依据合同条款要求业主赔偿的行为。

这类索赔主要包括以下几个方面:1. 恶劣自然条件或环境导致的额外费用:如洪水、地震、台风等自然灾害,以及特殊的地理环境、气候条件等,使得承包商在施工过程中遭受额外费用。

2. 工程变更导致的额外费用:由于业主或其他相关方面的要求,导致工程变更,从而增加承包商的施工成本。

3. 第三方责任导致的额外费用:如由于设计失误、监理不力、安全事故等原因,导致承包商遭受额外费用。

三、工程质量索赔工程质量索赔是指由于业主或其他相关方面的原因,导致工程质量不符合合同规定,承包商依据合同条款要求业主赔偿的行为。

这类索赔主要包括以下几个方面:1. 设计质量问题:由于设计失误、计算错误等原因,导致工程质量问题。

2. 材料质量问题:由于业主提供的材料质量不合格,导致工程质量问题。

3. 施工质量问题:由于承包商的施工原因,导致工程质量问题。

四、合同争议解决在国际工程施工过程中,由于合同条款不明确、双方理解不一致等原因,可能导致合同争议。

合同争议解决方式主要包括以下几种:1. 协商解决:双方通过友好协商,达成一致意见,解决合同争议。

国际工程施工索赔案例

【案例2—1】由于不利的自然条件引起的索赔我国L水电站工程引水隧洞在施工过程中遇到连绵大雨。

由于地下断层、裂隙和许多卡斯特溶洞相互贯通等不利的地质条件,使隧洞工区的地下水涌量骤增,形成被迫停工和设备淹没。

为了保证工程进度和施工安全,业主指令承包施工的外国公司从国外紧急进口所需的额外排水设备,尽快恢复施工。

外国承包公司在贯彻实施业主指令的过程中,向水电站业主单位正式提出了索赔要求。

承包商认为,如此大量的地下涌水,造成设备被淹和被迫停工,实属承包商无法合理预见的不利自然条件(Unforeseeable Adverse Physical Conditions),故应得到补偿。

该承包公司的索赔报告书中提出了下列3项索赔款:(1) 额外增加的排水设备费,计58.377384日元,和12892.67元人民币;(2) 被地下涌水淹没的机械设备损失费,1716877日元,以及2414.7元人民币;(3) 额外排水工作的劳务费,50793元人民币。

以上3项合计索赔款额为:60094261日元,以及66100.37元人民币。

工程师对承包商的索赔要求进行了仔细地分析和核算,征取了业主单位的意见,并同承包商多次磋商,最后做出了下列决定:(1) 此项大量地下涌水事故属于不利的自然条件,是有经验的承包商无法合理预见的,也是业主的设计人员和编标人员无法预见的。

I程师确认并证实所发生的情况属实。

(2) 承包商所采取的增加额外排水设施的紧急措施,系按照业主单位的指示而进行的,并预先报告了工程师,得到批准。

因此,对承包商的额外的、超出合同规定的排水设施费,应予以合理补偿。

(3) 根据合同规定,承包商已安装了满足“最小排水能力”的排水设备,其排水容量为7.5t/min;又按规定安装了附加排水设施,其排水容量亦为7.5t/min,即按合同规定共安装了15t/min n的排水设施,并采取了总价支付的方式。

但实际发生的地下涌水量大大超过了合同规定的排水总容量15t/min,而实际安装的排水总容量达到26.5t/min。

国际工程施工索赔难点

国际工程施工索赔的难点随着全球化进程的不断推进,我国建筑企业越来越多地参与到国际工程承包市场中。

在国际工程施工中,索赔是一个常见且重要的环节,它关系到企业的经济效益和声誉。

然而,国际工程施工索赔存在诸多难点,给企业带来了很大的困扰。

本文将从以下几个方面分析国际工程施工索赔的难点。

1. 法律法规的差异性不同国家或地区的法律法规、建筑规范和标准存在差异,这在很大程度上增加了国际工程施工索赔的难度。

当双方在合同执行过程中出现分歧时,如何准确地适用法律法规成为解决问题的关键。

我国建筑企业在国际工程承包中,往往需要了解和熟悉所在国家的法律法规,以便在发生纠纷时能有效地维护自身权益。

2. 证据收集和鉴定困难国际工程施工索赔涉及到的证据多样且复杂,包括合同文件、施工图纸、工程量清单、工程照片、音视频资料等。

在实际操作中,证据的收集和鉴定成为一大难点。

一方面,由于跨国界的限制,证据的获取和传递存在一定困难;另一方面,证据的真实性、合法性和可信度往往成为双方争议的焦点。

因此,如何充分、有效地准备证据,以便在索赔过程中占据有利地位,是企业需要关注的问题。

3. 合同条款的不明确性国际工程施工合同通常涉及大量的条款,包括合同的签订、履行、变更、解除等。

在这些条款中,往往存在一些不明确、模糊的内容,给索赔工作带来困难。

例如,合同中关于工期延误、工程变更、费用支付等方面的条款可能存在多种解释。

在发生纠纷时,双方往往根据自己的理解进行解释,导致矛盾无法调和。

因此,企业在签订合同时,应尽量明确合同条款,以减少后期纠纷。

4. 文化差异和沟通能力国际工程施工涉及不同国家和地区的当事人,文化差异和沟通能力成为影响索赔的重要因素。

由于文化背景、价值观念、沟通方式等方面的差异,双方在处理问题时可能产生误解和矛盾。

此外,语言障碍也使得沟通不畅,导致索赔工作的顺利进行受到影响。

因此,企业需要加强跨文化沟通能力,以便在国际工程施工中更好地应对索赔问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二、引起施工索赔的原因: 国际工程承包实践中,索赔经常发生,而且 额度较大,主要以下原因: 1、工程量大、工期长、技术和质量要求高、 工程环境有许多不确定性:地质条件变化、 建筑市场、货币贬值、自然条件等。 2、承包合同是基于对未来的预测,对于复杂 的工程和环境,不可能全面准确考虑。 3、业主对工程的要求总有变化,导致工程变 更,业主管理的疏忽,未履行合同责任。 4、大型工程有多方参与,互相影响,各方技 术和经济关系复杂,一方失误,殃及他方。
7.4 工期索赔值的确定 一、工期索赔计算依据及思路 计算依据:合同规定的总工期计划、进度 计划、以及相关文件。 基本思路:工期索赔值可通过原网络计划 与事件发生后的新网络计划对比得到,重 点是工程的关键线路。新工期与原工期之 差即为干扰事件对总工期的影响,为工期 索赔值。 注意事件是否在关键线路上,如果在非关 键线路上,而且影响后仍在非关键线路上, 则视为对工期无影响,不能索赔。
三、工程拖期索赔 拖期的责任不在承包方,而是业主责任时: 1、未按规定时间向承包商提供施工现场、道 路、干涉施工进度,大量工程变更等。 2、监理工程师的原因:修改设计,不按规定 时间提供施工图纸,或图纸错误引起返工。 3 3、客观原因:特殊恶劣气候、政局动荡等。 可原谅的拖期(Excusable Delay):双方都无 责任的客观原因,仅可要求工期延长(EOT)。 业主或监理工程师的责任,不仅可得到工期 延长,而且有经济补偿(Compensation for Additional Costs)。
二、工程范围变更索赔 新增工程,业主或监理工程师以工程变更指 令(Variation Orders,VO)形式通知承包商。 分两种:附加工程;额外工程 1、附加工程(Additional Work):该合同项 目所必不可少的工程,如果缺少了,则不能 正常发挥预期的作用。承包商必须完成。 工程款的申报和获取,一般按合同规定计算。 2、额外工程(Extra Work,A New Project): 合同文件未包括的工作,缺少它,工程项目 可正常运行。经济计算需要协商。 业主或监理工程师下达通知。
(2)索赔权的论证(Justification):索赔 依据的出处; (3)索赔值的量化:费用多少、工期多少; (4)证据部分。 业主或监理工程师收到索赔通知后,就应立 即审查施工记录、确认事实;进行适当协商。 一般在协商基本一致的情况下,再由承包商 报送索赔资料。 业主接受报告后,做出赔偿决定。 3、友好协商解决:多数复杂事项,很难准 确推定责任,或合同双方都有责任时需协商。
二、索赔的依据
必须具有说服力的索赔依据: 1、构成合同的原始文件:明确说明所依据的具体合 同条款。 2、监理工程师的指示:施工中监理工程师发布的必 须执行的书面或口头指示,为此要多发生的费用。 特别是口头指示,先执行,而后在规定时间必须补 充书面确认文件。 3、来往的函件:涉及索赔事项的各方来往函件,特 别是工程技术问题、费用结算等。 4、会议记录:各种相关会议,商讨解决合同实施中 的问题,会议纪要,各方均需核签。 5、施工现场记录:施工日志、质量检查验收、设备、 人员、进料、施工进度等,有效签字。
1、招标文件描述现场条件失误 (Mispresentation of Site Conditions):开挖 的岩石或砾石的位置、高程差别较大;地下 水位、水量、水质差别大,地表高程等; 2、发现地下障碍物需要处理 3、施工现场条件不满足合同要求 4、招标文件未提到,而且按该类高程的一般 经验完全出乎意料(Totally Unexpected): 发现古幕、古建遗址、高度腐蚀性地下水或 有毒气体;强大的突水、溶洞、涌砂等。 处理原则:不是承包商的责任,一般应给予 经济补偿和工期延长。
(1)工程量增加超过合同规定范围,进行 工期索赔,按增加的比例同步延长所涉及的 工序施工时间。 (2)附加工程,在合同规定范围新的工程 分项,导致施工网络新增加项目,合同双方 须协商新工程与其它工序间的逻辑关系。 (3)因业主责任造成的停工、返工、窝工 及等待变更指令等,按监理签字认可的实际 记录延长相应工期。 (4)业主变更施工次序会引起网络活动间 的逻辑关系变更,必须调整网络结构,需要 对比新旧网络间的工期差别。
六、暂停施工或终止合同引起的索赔 1、业主方面的原因暂停施工:出现紧急情 况,如战争、内乱、强烈灾害等。有时限。 工程在规划设计上出现严重问题,需要修 改设计;业主工程款支付出现严重困难等。 2、终止合同:违约终止合同(Termination for Default),可能是合同某一方严重违约, 由另一方提出。 业主自便终止合同,对自己方便和有利, 要注意合同条件中是否有该项,对承包商 不利(Termination for Convenience)。
二、工期索赔的分析步骤及相关影响分析 分两步进行: 1、确定索赔事件对某道工序或活动的影响; 2、分析由于该工序或活动的持续时间变化, 对总工期产生的影响。通过对比计算。 对相关工序的影响分析: 1、工程拖延的影响分析:业主推迟提供设 计图纸、建筑场地、行驶道路等,影响整 个工期,实际推迟天数即可作为工期延长 索赔天数;以现场实际记录为证据。 2、工程变更的影响分析:有 FIDIC合同条件,业主风险(Employer`s Risks )和特殊风险(Special Risks)所导致 的经济损失、施工延误,承包商有权索赔。 业主风险是从工程的照管角度来分担责 任,只涉及受损工程修复费用,没有赔偿 问题。 如不可抗力为业主风险,没有赔偿。 特殊风险有具体赔偿原则。如战争、罢 工等政治原因。有权要求对施工机械、设 备等所遭受的损失的赔偿。
第7讲 国际工程施工索赔与反索赔
7.1 索赔(Claim)的基础知识 一、索赔的概念: 签订合同的一方,依据合同的有关规定, 对非自身原因引起的损失,向对方提出工期、 费用或其他方面的合理要求,以弥补不应由 自己承担的损失,维护本身的合法利益。 索赔是双向的:承包商与业主都可提出。 一般将业主向承包商的索赔称为反索赔 (Counter-Claim)。
处理原则: 正确区分合同工程的不同工作范围: (1)包括在招标文件中的工程范围,以及 合同计量与技术规程(Specification)涉及的 工程为附加。 (2)工程变更属于延伸或合同范围之外, 属于根本性变更(Substantial Changes),则 属于额外工程,需要谈判 。 (3)附加工程的量超过一定界限,超出的 量应按额外工程协商价格。 FIDIC合同:最终有效合同价上下15%;具 体工作项目的工程量上下25%时,需要调整。
施工费超支的原因,主要有两种: (1)施工受到干扰(Disruption or Interference),导致施工效率低; (2)业主指令工程变更或额外工程 (Variations or ExtraWorks),包括新增费 用(Additional Costs)或额外费用(Extra Costs)。 索赔的作用:合同有效实施的保证措施; 落实和调整合同双方的经济责任和权利的手 段。合同和法律赋予受损失者的权利。 对于国际工程承包,不能进行有效的索赔、 不精通索赔业务,将不是合格的技术管理者。
3、暂停施工或工程中断的影响分析 对于罢工、恶劣气候和其他不可抗力造成 的工程暂时中断,或业主指令性停工,工 期索赔按实际停滞时间计算。 如果干扰事件有后果要处理,还要加上处 理后果的时间。 五、索赔事件对整个工期的影响分析 1、网络分析法:使用计算机,应用最多, 但要注意干扰事件与其它工序的相互作用。 2、比例计算法:简单,仅影响某些单项工 程,或分部分项工程时可采用。
5、对合同理解上的差异,造成管理或实施 中的行为失调等。不同的法律、语言理解、 工程习惯都可能引起差异。 三、索赔的目的和作用 目的:工期索赔和费用索赔: (1)工期索赔(Claim for Extension of Time):承包商向业主要求延长施工时间, 避免误工期损害赔偿费(Liquidated Damages for Delay)。 (2)费用索赔(Cost Compensation):要 求补偿不应该由承包商承担的经济损失或额 外开资(Losses and Expenses)。责任不在 承包商,也不在承包商的风险范围。
7.3 常见的索赔问题
一、施工现场条件变化索赔(Changing Site –Condition Claims) 不利的自然条件或障碍,有经验的承包商也 无法预见。FIDIC合同条件为APC(Adverse Physical Conditions);在美国土木工程标准 合同条件为DSC(Differing Site Conditions), 不同现场条件。 地质、地基、地下水等与招标文件描述差别 太大(Differ-Materially)或未提到,会引起 超出计划的额外开支(Additional Costs)。 主要有以下类型:
7.2 索赔的程序和依据 一、索赔的基本程序: 合同实施阶段所出现的每一个索赔事项,均 应及时按程序抓紧协商解决,一般4个步骤: 1、提出索赔要求:在合同规定的时间(28天) 内,向业主(监理工程师)方发出索赔意向 书面通知。 2、报送索赔材料:应在发生索赔事件后,尽 快准备索赔资料,在向业主提出索赔通知后 的规定时间(不大于28天)内,报送索赔报 告。包括以下内容: (1)总论部分:概括索赔事项,发生的时间、 地点、原因,产生持续影响的时间;
四、加速施工索赔 由可原谅的拖期造成工程不能按期完成,而 业主要求加速施工,按期完成。 承包商为此要投入更多的资源、加班施工。 业主应向承包商发出书面的加速施工指令 (Acceleration Order),明确费用的支付问 Acceleration Order 题。承包商提出加速施工措施及增加的成本 开支,即加速施工索赔;再由业主审核批准。 附加开支包括:增加施工人员数量或采取加 班连续作业;采购或租赁有关设备;奖励费 用;现场管理费用以及材料物资供应等。 业主有延误而未补偿,工期按时完成也索赔。
七、业主拖期付款 合同规定付款时间,监理工程师签发的支付 证书送交业主后的28天内。否则,承包商可 要求按拖付时间计算利率。 八、政府法令变更 1、海关税率提高;2、所得税等提高; 3 3、当地货币贬值,外汇兑换率指令调整; 4、支付货币比例变化;汇兑币种限制等 5、当地工人工资或补助法定增加; 6、对外来工人的特别征税或税率增加。 注意分包责任由承包商承担。
