混凝土浇筑质量保证措施

合集下载

混凝土浇筑质量控制十大措施

混凝土浇筑质量控制十大措施

混凝土浇筑质量控制十大措施1.建立科学的配合比。

混凝土的配合比直接影响混凝土的强度、耐久性和工作性能。

通过合理减水剂的应用、粉煤灰、矿渣粉等掺合料的使用,可以调整混凝土的配合比,改善混凝土的性能。

2.选择优质原材料。

水泥、砂、骨料等原材料的质量对混凝土的强度和耐久性有直接影响。

应选择符合国家标准要求的优质原材料,并进行必要的试验检测。

3.进行现场试块试验。

在浇筑混凝土之前,在施工现场制作试块,并在规定的养护期内进行试验。

试验结果可以及时反馈混凝土强度情况,为进一步的施工提供依据。

4.使用优质的混凝土搅拌设备。

搅拌设备的质量直接关系到混凝土的均匀性和品质。

应选择质量稳定、搅拌效果好的设备,并按照规定的搅拌时间和速度进行操作。

5.控制混凝土的浇筑速度。

混凝土浇筑速度过快容易引起分层和气孔,速度过慢则容易造成冷缝和质量问题。

应根据混凝土的性能和施工条件,合理控制浇筑速度。

6.进行适当的振捣。

振捣可以增加混凝土的密实度,排除气泡,提高混凝土的强度和耐久性。

应选择适合的振捣工具和振捣方法,并确保振捣的时间和强度符合要求。

7.控制混凝土的养护。

混凝土在初凝和硬化过程中需要进行适当的养护,以保证混凝土的强度和耐久性。

应根据气温、湿度和施工条件等因素,选择合适的养护措施,并按照规定的时间和方法进行养护。

8.进行混凝土的质量检测。

通过对混凝土的强度、抗渗性能等方面进行检测,可以及时发现质量问题,并采取相应的措施进行修复和改进。

9.做好现场管理。

合理组织施工人员和设备,划定施工范围和流程,确保施工过程的顺利进行。

应加强对施工现场的管理,遵守施工规范和操作规程,并及时解决施工中的问题。

10.做好施工记录和整理。

施工过程中应及时记录施工情况、施工人员和设备的使用情况等相关信息,以便于后期的追溯和整理。

同时,对施工中的问题和经验进行总结和归纳,为今后的施工提供参考。

通过以上十大措施的实施,可以有效控制混凝土浇筑的质量,提高混凝土的强度和耐久性,确保建筑物的安全和稳定。

混凝土施工质量管控十项措施

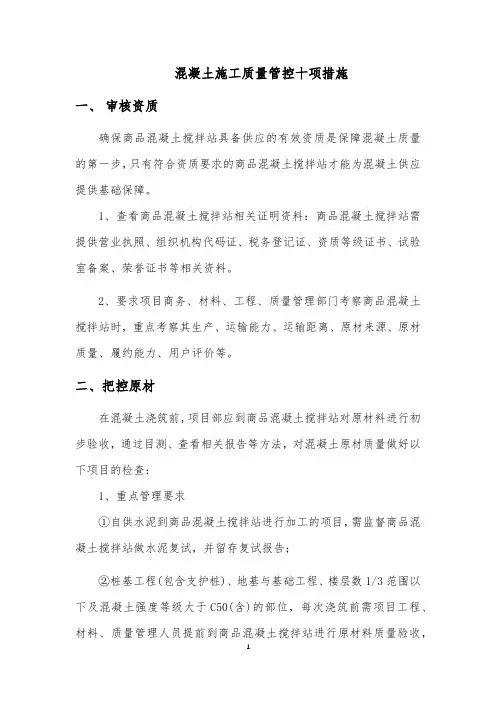

混凝土施工质量管控十项措施

混凝土施工质量管控十项措施一、审核资质确保商品混凝土搅拌站具备供应的有效资质是保障混凝土质量的第一步,只有符合资质要求的商品混凝土搅拌站才能为混凝土供应提供基础保障。

1、查看商品混凝土搅拌站相关证明资料:商品混凝土搅拌站需提供营业执照、组织机构代码证、税务登记证、资质等级证书、试验室备案、荣誉证书等相关资料。

2、要求项目商务、材料、工程、质量管理部门考察商品混凝土搅拌站时,重点考察其生产、运输能力、运输距离、原材来源、原材质量、履约能力、用户评价等。

二、把控原材在混凝土浇筑前,项目部应到商品混凝土搅拌站对原材料进行初步验收,通过目测、查看相关报告等方法,对混凝土原材质量做好以下项目的检查:1、重点管理要求①自供水泥到商品混凝土搅拌站进行加工的项目,需监督商品混凝土搅拌站做水泥复试,并留存复试报告;②桩基工程(包含支护桩)、地基与基础工程、楼层数1/3范围以下及混凝土强度等级大于C50(含)的部位,每次浇筑前需项目工程、材料、质量管理人员提前到商品混凝土搅拌站进行原材料质量验收,每一步骤均需留存验收照片并存档备查;③其他部位混凝土原材料验收次数不少于混凝土浇筑总批次的1/5;④现场搅拌混凝土(如边坡支护喷面混凝土等),需按每批次(即单次进场量)对原材料进行全数检查。

2、水泥①重点检查水泥的生产单位、水泥品种、强度等级、出厂日期、随车“产品质量合格证”等;②注意观察不同时期的水泥颜色,如果水泥颜色突变,则要慎重使用,查看水泥进场时间,及时发现水泥中的掺合料或熟料变化、调包、误用粉煤灰等。

关注3d和28d强度发展情况,发现3d强度偏低应及时调整混凝土配合比。

水泥应选择强度稳定,与外加剂相容性好,便于操作控制的大厂水泥;③根据混凝土浇筑部位和体量不同,选择相应水化热的水泥,便于施工现场温度控制和质量保障。

3、砂重点检查砂的细度模数、颗粒级配、含泥量、泥块含量、含水率、杂物等。

初步判断砂质量的好坏,主要靠“看、捏、搓、抛”的方法。

混凝土工程质量保证措施

混凝土工程质量保证措施

混凝土工程质量保证措施混凝土工程质量保证措施是确保混凝土工程施工过程中混凝土质量达到设计要求的一系列措施。

混凝土工程质量保证措施的实施能够提高工程质量,确保工程安全可靠。

下面将从原材料选用、施工过程管理以及工程验收等方面介绍混凝土工程质量保证措施。

一、原材料选用(1)水泥:选用符合国家标准的水泥品种,水泥应符合相关标准要求,并应提供检验报告,保证水泥的质量稳定。

(2)骨料:选用合适的骨料,应符合相关标准要求,骨料的质量稳定,应进行初检和定期检测。

(3)砂:选用合适的砂,砂的颗粒粗细适当,砂应进行初检和定期检测。

(4)水:选用清洁的淡水,水质应符合相关标准要求,并应定期进行检测。

二、施工过程管理(1)拌合:按照设计要求和工程施工方案进行拌合,严格控制水灰比及拌合时间,保证混凝土的均匀性。

(2)浇筑:在浇筑过程中,要保证连续性和均匀性,采用适当的浇筑方式和浇筑工艺,防止混凝土的分层、脱水和泥浆分离等现象。

(3)养护:对混凝土在浇筑后的早期养护进行管理,采取适当的养护措施,如覆盖保湿、喷水养护等,保证混凝土的养护质量。

(4)防止渗漏:对混凝土结构中可能出现渗漏的部位进行特别处理,如设置防水层、堵漏等,以防止渗漏对工程质量的影响。

(5)质量监督:在施工过程中进行现场质量检查,对混凝土和相关工程进行抽检,确保混凝土质量符合设计要求。

对不合格的混凝土,应及时予以整改或更换。

三、工程验收(1)质量验收:在混凝土工程施工完成后,进行工程质量验收,包括混凝土强度检测、尺寸测量、质量检验等。

只有符合相关标准和设计要求的工程,才能通过质量验收。

(2)工程文件:对施工过程中的质量管理文件进行整理和归档,包括设计图纸、施工方案、验收报告等,以备后期工程质量追责和维护。

总之,混凝土工程质量保证措施是确保混凝土工程质量的重要手段,需要从原材料选用、施工过程管理以及工程验收等方面进行全面的管理和监督。

这样才能确保混凝土工程质量达到设计要求,保证工程安全可靠。

混凝土浇筑质量保证措施

混凝土浇筑质量保证措施

混凝土浇筑质量保证措施一、混凝土浇筑质量管理措施1、建立岗位责任制,明确质量职责,责任落实到人,以便在施工过程中各司其职。

2、商品混凝土运至施工现场后,实验员要对混凝土外观质量和坍落度进行抽查,实测坍落度与要求坍落度之间允许偏差为±10mm。

3、混凝土浇筑及收平过程中严禁加水。

4、底板混凝土浇筑标高按标高控制点拉通线进行控制,标高误差应控制在3mm范围内。

5、浇筑过程中严禁用振捣棒直接振捣钢筋和模板,以防止钢筋和模板发生位移。

6混凝土振捣时应沿混凝土坡面自下而上进行振捣,以防漏震,振捣以混凝土泛出浆液不再明显下沉为准。

7、混凝土浇筑过程中应安排足够的钢筋工看护钢筋,保证混凝土浇筑过程中钢筋不变形、不位移。

8、混凝土浇筑过程中应安排足够的木工看护模板,特别是电梯井坑模板,混凝土浇筑时先浇至坑底向上100mm,待其稍微凝固后再行浇筑,以防止一次浇筑太快导致电梯井模板浮起,同时浇筑时应对称浇筑,防止产生位移。

二、混凝土抗裂措施1、控制砼温升(1)控制砼浇筑温度(砼从搅拌机出料后,经泵送、浇筑、振捣、平仓等工序后的砼温度,一般控制在30℃以下)(2)控制出机温度(主要控制石子、水温)、泵送管覆盖(3)延缓砼降温速率(控制在1.5℃/天以内)2、为防止混凝土表面散热过快,避免内、外温差过大而产生裂缝,混凝土终凝后,立即进行保温养护,保温养护时间根据测温控制,当混凝土表面温度与大气温度基本相同时,撤掉保温养护,改为浇水养护。

浇水养护不得少于14d;3、保湿保温养护措施:先铺二层草帘子,再铺一层塑料布,根据温差来决定草帘子的增加量。

如遇雨天必须在草垫子上再增加一层塑料布防雨,并做好排水措施。

4、初凝后,终凝前用铁滚碾压两遍,再用木抹子搓平压实,以控制混凝土表面微裂缝的出现。

三、质量通病及防治措施(一)蜂窝麻面(混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成隙类似蜂窝状的窟窿)1、产生原因分析:(1)混凝土配合比不当,或砂、石子、水泥材料加水量计量不准,造成砂浆少、石子多。

混凝土浇筑的质量控制措施

混凝土浇筑的质量控制措施

混凝土浇筑的质量控制措施混凝土浇筑是建筑工程中至关重要的环节,其质量直接影响着整个结构的安全性、稳定性和耐久性。

为了确保混凝土浇筑的质量,需要采取一系列有效的控制措施,从原材料的选择到施工过程的监控,再到后期的养护,每一个环节都不容忽视。

一、原材料的质量控制1、水泥水泥是混凝土的主要胶凝材料,其质量对混凝土的性能有着重要影响。

应选择质量稳定、强度符合设计要求的水泥品种。

同时,要注意水泥的生产日期和存放条件,避免使用过期或受潮结块的水泥。

2、骨料骨料包括粗骨料和细骨料。

粗骨料应质地坚硬、级配良好,最大粒径应符合设计要求。

细骨料宜选用中砂,其含泥量、泥块含量等指标应符合规范要求。

3、外加剂外加剂能改善混凝土的性能,如减水剂能提高混凝土的流动性,缓凝剂能延长混凝土的凝结时间。

在选用外加剂时,应根据混凝土的性能要求和施工条件进行选择,并严格控制其掺量。

4、水混凝土搅拌用水应符合国家标准,不得使用含有有害物质的污水或海水。

二、配合比设计合理的配合比是保证混凝土质量的关键。

配合比应根据混凝土的强度等级、施工条件、使用环境等因素进行设计,并通过试验确定。

在设计配合比时,要考虑到水泥的品种和强度、骨料的级配和含水量、外加剂的种类和掺量等因素,以确保混凝土具有良好的工作性、强度和耐久性。

三、混凝土搅拌1、搅拌设备应选用性能良好、计量准确的搅拌设备,并定期进行维护和校准。

2、搅拌时间搅拌时间应根据搅拌机的类型、混凝土的坍落度等因素确定,确保混凝土搅拌均匀。

3、投料顺序一般先投入骨料和水泥,干拌均匀后再加入水和外加剂,继续搅拌至规定的时间。

四、混凝土运输1、运输工具应选择合适的运输工具,如混凝土搅拌运输车、自卸车等,并保证运输过程中混凝土不发生离析、泌水等现象。

2、运输时间混凝土应在规定的时间内运输到浇筑地点,避免因运输时间过长导致混凝土坍落度损失过大。

五、混凝土浇筑1、浇筑前的准备工作在浇筑混凝土前,应检查模板、钢筋、预埋件等是否符合设计要求,并清理模板内的杂物和积水。

混凝土施工质量保证措施

混凝土施工质量保证措施

确保混凝土质量施工方案一原材料质量保证措施第一条水泥、粉煤灰、外加剂等由指定厂家供应,并按规范要求及相关规定及时取样复检,合格后方可使用;第二条水泥、粉煤灰和外加剂的堆放务必保持干燥,严禁使用已结块或失效的外加剂和粉煤灰,外加剂水溶液配制浓度务必准确、适宜,搅拌均匀,严禁表面结块;第三条每季度必须对砂、石骨料进行一次全分析试验;每天应对砂的细度模数和砂、石料含泥量进行检测,不合格品严禁使用,并应及时进行状态标识;第四条试验室一个月对各种原材料用量进行统计,并与物资部门进行核实,从总量上对混凝土原材料进行控制,避免超用、误用等情况的发生;二混凝土拌和物质量保证措施第一条拌和站称量系统与机械系统1对各种原材料称量系统务必每一个月校核一次,水泥、粉煤灰和外加剂称量误差按±1%控制,砂、石称量误差按±2%控制;特别是胶材、外加剂称出现异常时,必须加大校称频率,确保称量准确;2拌和站值班人员必须按照相关要求定期对混凝土原材料投料情况进行统计分析,发现异常情况必须及时通知相关负责人和拌和站操作人员,采取相关措施保证称、投料的准确性;3拌和站必须保证机械设备处于完好状态,尤其在翻板门严重漏料、外加剂和水阀严重漏水以及拌和叶片严重磨损等严重影响混凝土拌和质量情况下必须停机进行检修,任何人员不得强制要求继续拌制;4拌和机械修复必须确保机械修复的完好率,并满足正常生产要求,避免修复后出现机械拌制混凝土坍落度差别过大和单机机口、中间和机尾混凝土和易性差别过大等不正常情况;第二条拌和站拌制工艺控制1 拌和站操作人员必须按规定的各种原材料的上料次序和拌制工艺进行操作,以达到最佳的拌制效果;2务必保证各种强度等级混凝土拌制规定的拌制时间在添加混和材和外加剂的情况下,一般要求3min;3务必保证每盘混凝土用水量和外加剂用量的准确性,避免因水和外加剂混和后循环使用,从而改变外加剂的浓度,一方面给混凝土坍落度控制带来困难,另一方面直接影响混凝土水灰比稳定,从而影响混凝土的质量;4 拌和站操作人员应严格按照试验员换算的施工配料单进行配料,任何人无权擅自更改,严禁少上料、漏上料等问题的发生,保证拌制合格的混凝土;第三条拌和站值班人员记录要求1拌和站试验室值班人员务必认真仔细填写混凝土拌和物相关的质量控制记录表格;每台班必须抽查二次拌和时间,必须详细记录混凝土试块制作时间及坍落度,认真核实其编号,使其具有可追溯性;2 拌和站试验室值班人员对混凝土出机口温度、气温及混凝土浇筑温度进行观测,记录务必按要求准确、真实填写,避免任何形式的弄虚作假;3 对混凝土拌和过程中出现的异常情况必须有详细记录,包括此混凝土是否合格,处理意见,使用工程部位等都应有准确详细的记录,并应及时通知相关负责人进行及时有效的处理,绝对避免因人为因素导致生产不合格的混凝土入仓;4 拌和站操作人员对当班的机械运行情况进行详细记录,开班前要对各种易损件及其机械完好率进行全面认真检查,发现问题要及时处理并向主管部门汇报;第四条混凝土拌和质量过程控制措施1试验人员必须按照设计要求严格控制混凝土的坍落度,混凝土坍落度按180±20mm控制;2混凝土试块的制作装模骨料粒径、振捣方式和时间、表面抹平等和养护必须严格按照有关的操作规程严格进行;3试验室值班人员根据混凝土原材料的含水率、骨料直径等情况对混凝土理论配合比及时进行换算,调整混凝土施工配合比,保证混凝土生产质量的稳定;4 试验室对包括混凝土试块在内的所有中间产品及原材料质量必须及时反馈给技术主管部门,确保混凝土各项技术指标满足设计要求;5 各种原始资料必须每月作一次统计分析,编制混凝土质量控制月份评价报告;6各种原始资料必须分类准确及时归档;三混凝土运输质量保证措施第一条根据现场施工条件合理配备运输车辆的数量,控制发车时间,做到现场既不压车又能保证混凝土的连续供应,确保在运输时间上控制好混凝土的质量;第二条混凝土在搅拌运输前,必须将罐车罐体内的剩余水倒净;第三条运输过程中确保罐体持续慢速运转,保证混凝土的和易性;第四条根据气温及混凝土性质的不通,合理控制如泵时间;第五条混凝土在运输及浇筑过程中严禁随意加水;第六条混凝土罐车在冬季应保暖夏季应保湿降温;四混凝土浇筑质量保证措施第一条合理科学调配各种资源,尽量缩短混凝土运输及等待卸料时间,混凝土到场后应及时进行坍落度实验,控制在要求的180±20mm的范围内,合格后方可进行浇筑,混凝土入模后及时进行振捣第二条倒料要求:混凝土应按一定次序、方向分层倒料入模,混凝土入模,不得集中倾倒冲击模板或钢筋骨架,当浇筑高度大于2M时,应采用串筒,溜管下料,出料管口至浇筑层的倾落自由高度不得大于1.5M;混凝土由于未及时供应导致供应中断超过小时后,应在中断部位留设施工缝;第三条振捣要求:模板内混凝土振捣必须按顺序由外到内先模板边再中间依次振捣,振捣器前后两次插入混凝土的间距,应不超过振捣器有效半径的倍,防止漏振和超振,振捣器应快进慢出,每一位置的振捣时间,以混凝土不再显着下沉,不出现大气泡,并开始泛浆为准;振捣上层混凝土时振捣器应插入下层混凝土5cm左右,加强层间结合;如发现混凝土和易性较差时,应加强振捣,保证混凝土的质量;第四条混凝土养护要求:混凝土拆模后,要加强表面养护,养护时间不少于7d,始终保持混凝土表面湿润;不同季节,针对不同性能混凝土的相关要求,采取灵活多样的养护措施;冬季还应特别加强对混凝土表面保温措施的落实;第七条质量缺陷及质量事故的处理措施:1对在混凝土浇筑过程中出现的质量问题和质量事故,要本着及时、有效和措施简单易行的原则,快速地进行处理;2混凝土拆模后,应检查其外观质量,并作好记录;有混凝土裂缝、蜂窝、麻面、错台和模板走样等质量问题和质量事故时应及时检查和处理;并派专人负责,专业人员修补;3对施工过程中出现的较为严重的质量事故,要组织召开专题技术会议,认真分析事故原因,提出行之有效的技术处理方案后,指定专业技术人员负责实施,确保工程质量和水工建筑物的运行安全;五混凝土试块的质量保证措施第一条我项目部标养室已购置智能养护控制器,该设备能根据标养室内的温度和湿度进行自动控制,保证室内温度和湿度在20±2℃,95%相对湿度的标准;第二条配备足够的实验人员,实行分区负责制,保证试块质量;第三条加强现场同条件试块的保护工作;第四条试块在制作时应振捣密实,避免因试块不合格而影响混凝土原材料的不合格;。

混凝土工程质量保证措施

混凝土工程质量保证措施

混凝土工程质量保证措施1、为了保证混凝土保护层的必要厚度,应在钢筋与模板之间设置强度不低于构件设计强度的埋设有铁丝的混凝土垫板,并与钢筋扎紧,垫板应互相错开,分散布置。

2、在混凝土浇筑施工中,应安排值班人员经常检查钢筋架立位置。

如发现变动应及时矫正,严禁为方便浇筑擅自移动或割除钢筋。

3、施工中采用的混凝土运输设备,应保证混凝土在运输过程不发生分离、漏浆、严重泌水及过多降低塌落度等现象。

同时运输两种以上标号的混凝土时,应在运输设备上设置明显的标志,以免混淆。

4、运输过程中,应尽量缩短运输时间及减少运转次数,因故中途停歇过久,混凝土初凝时,应作废料处理,在任何情况下,严禁中途加水后运入仓内。

5、不论采用何种运输设备,当混凝土入仓自由下落高度大于2m 时,应采用缓降措施。

6、在容易风化的岩基及软基上浇筑混凝土,应作好下列各项工作:⑴在立模扎筋以前,处理好基面的临时保护层。

⑵在软基上进行操作时,应力求避免破坏或扰动原状土层。

⑶非粘性土质,如湿度不够,应至少浸湿15cm深,使其湿度与此土壤在最优强度时的湿度相符。

⑷地基为湿陷性黄土或其它不良土壤时,应采取专门的处理措施,并报监理人同意后方可实施。

7、在倾斜面上浇筑混凝土时,应从低处开始浇筑,并使浇筑面保持水平,仓内的沁水必须及时排除,严禁在模板上开孔赶水,以免带走灰浆。

8、混凝土浇筑施工缝的处理,应遵守下列规定:⑴严格按设计图纸中规定划分施工缝;⑵临时工作缝下一层已浇好的混凝土,在强度未达到2.5Mpa前,不得进行上一层混凝土浇筑工作;⑶凝土浇筑施工缝表面应加工成毛面并清洗干净、排除积水、铺2~3cm厚高一级标号水泥砂浆后方可浇筑新混凝土。

9、混凝土模板拆除的期限,应征得监理人的同意。

若设计文件中没有明确规定,则必须遵守下列规定:⑴承重的侧面模板,应在混凝土强度达到2.5Mpa以上,并能保证其表面及棱角不因拆模而损坏时,才能拆除。

⑵筋混凝土结构的承重模板,应在混凝土强度达到设计强度的50%以上,才能拆除。

混凝土质量保证措施

混凝土质量保证措施

混凝土质量保证措施:1、混凝土浇筑前,必须经过现场监理、甲方人员共同进行隐蔽工程检查,并办理有关手续方可开始浇筑混凝土。

2、各分项工程施工前,工长必须对操作者进行详细的技术交底,混凝土振捣人员必须是经过培训的熟练工人。

3、混凝土振捣器数量除正常使用外,要留有备用机具以应急使用。

振捣操作由专人负责。

4、商品混凝土运至现场后,现场设专人定期抽查混凝土的坍落度和外观检查,实测坍落度与要求坍落度之间允许偏差为±10mm。

以此来控制混凝土的搅拌质量。

5、在浇筑混凝土时,设两名钢筋工在混凝土浇筑前修整钢筋,保证钢筋在浇筑混凝土时位置正确,同时要求在钢筋上架设脚手板,以减少作业人员踩踏钢筋。

6、对混凝土表面处理:当混凝土振捣完毕后,用2m长的木刮杠按设计标高进行找平,并随刮随拍打使混凝土沉实。

然后用木抹子再反复搓抹,提浆找平,使混凝土面层进一步的密实,最后在混凝土终凝前再抹压收浆一遍,可避免因混凝土收缩而出现裂缝。

7、现浇混凝土楼板厚度的施工控制做法:(1)容易出现的问题:标高定位不准,使现浇混凝土楼板厚度不一致,不符合设计要求。

(2)解决措施:①加强模板起拱高度尺寸的控制:依据规范及设计要求,在模板安装过程中,对需要起拱的构件使用水准仪严格控制起拱高度。

②模板上皮标高的控制:以测定水平线为依据上反尺寸安装模板,安装过程中随时使用水准仪进行复核,并将上一楼层水平线标点标识在竖向钢筋上,拉对角线用直尺下反尺寸进行复核,楼板跨中起拱尺寸应符合已确定的尺寸。

③混凝土上表面标高的控制:浇筑混凝土前,将楼板上表面标高线标识在立面模板和竖向钢筋上。

根据施工图上的楼板厚度,采用φ48钢管截成板厚尺寸标件均匀布置在板上并与钢筋焊牢。

在混凝土浇筑过程中用长杠依照标件两点刮平,这样既保证了楼板的厚度又可用于在质量验收时检测楼板的厚度,从而避免了在过去验收时给楼板开孔问题。

8、预防混凝土现浇混凝土楼板裂缝的方法:(1)容易出现的问题:现浇混凝土楼板开裂。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土浇筑质量保证措施
本工程近期混凝土浇筑施工对质量通病控制效果不理想,部分墙、柱等竖向构件存在蜂窝、麻面、“烂根”、缺棱掉角、胀模、露筋等现象。

为规范混凝土浇筑作业,提高构件观感质量,特制定以下针对性措施。

一、蜂窝、麻面
1、产生原因分析
模板表面未清理干净,粘有干混凝土;浇灌混凝土前湿润不够,脱模剂涂刷不均匀;模板缝不严,局部漏浆;混凝土和易性差,混凝土浇筑后有的地方砂浆少石子多,形成蜂窝;混凝土浇入后振捣质量差或漏振;钢筋较密,使用的石子粒径过大或坍落度过小。

2、预防措施
周转利用的模板清理干净,均匀涂刷脱模剂;模板拼缝满粘海绵条,防止漏浆;严格控制拆模时间,不经允许不得私自拆模;模板使用前检查,不合格板面、木方不得用于现场,入模前检查拼模平整度及整体刚度;混凝土入模后,必须掌握振捣时间,一般每点振捣时间约20-30秒,直至混凝土不再显著下沉,不再出现气泡,混凝土表面出浆液且呈水平状态,混凝土将模板边角部分填满充实。

3、处理方法
对于小蜂窝,先用水洗刷干净后,用1:2或2.5水泥砂浆修补;如果是大蜂窝则先将松动石子剔掉,用水冲刷干净湿透,再用高一级标号的细石混凝土捣实,加强养护。

二、“烂边”、“烂根”
1、原因分析
钢筋密集或有预留孔洞、埋件,造成混凝土浇筑过程中无法正常下料,无法正常振捣;混凝土组成石子偏多,浆液偏少;局部漏浆严重;振捣不密实;混凝土一次小过多,振捣器振捣不到;
2、预防措施
确保模板加工精度,模板拼缝满粘海绵条;混凝土分层浇筑,层厚不大于50cm;保证铺底砂浆厚度;针对混凝土振捣手进行专项交底,保证振捣密度、振捣次序及振捣时间;保证现场50振捣棒不少于2个,并增配小直径振捣棒,增加混凝土班组人员,尽可能缩短每一班作业时间。

3、处理方法
漏浆较少时按麻面修复;漏浆严重时按蜂窝处理办法修复。

三、露筋
1、产生原因
混凝土振捣时钢筋垫块移位,或垫块摆放密度不够,造成钢筋紧贴模板,致使拆模后露筋;钢筋混凝土构件断面小,钢筋过密,如遇大石子卡在钢筋上水泥浆不能充满钢筋周围,使钢筋密集处产生露筋;混凝土振捣时,振捣棒撞击钢筋,将钢筋振散发生移位,因而造成露筋;模板为充分润湿,吸水粘结或脱模过早,拆模时缺棱掉角导致露筋。

2、预防措施
钢筋混凝土施工时,保证钢筋定位准确,注意垫足垫块,保证厚度,固定好;和搅拌站提前沟通,钢筋混凝土结构钢筋较密集时,要选配适当石子,以免石子过大卡在钢筋处;普通混凝土难以浇灌时,向建设单位、设计单位、
监理单位请示采用细石混凝土;混凝土振捣时严禁振动钢筋,防止钢筋变形位移,踩踏变形钢筋及时恢复;保护层混凝土要振捣密实;延长脱模时间,防止拆模过早。

3、处理方法
首先将外露钢筋上的混凝土渣子和铁锈清理干净,然后用水冲洗湿润,用1:2或1:2.5水泥砂浆抹压平整;如露筋较深,应将薄弱的混凝土全部凿掉,冲刷干净润湿,采用高一级标号的细石混凝土捣实,认真养护。

四、缺棱掉角
1、原因分析
木模板未充分润湿,混凝土养护工作及措施不到位,边角混凝土脱水过早,强度不高,或模板吸水膨胀将边角拉裂,拆模时棱角被粘掉;低温施工拆模过早;拆模过程中,边角受外力或重物撞击,或保护不好,棱角被碰掉;脱模剂涂刷不均匀。

2、防治措施
浇筑混凝土前模板要充分湿润或涂刷隔离剂;按规定做好混凝土养护工作;拆模作业时注意保护棱角,避免用力过猛过急,吊运模板时,防止撞击棱角;按规定时间拆模,并做好成品保护工作。

3、处理措施
将该处松散颗粒凿除,冲洗充分湿润后,视破损程度用1:2或1:2.5水泥砂浆抹补齐整,或支模用比原来高一级混凝土捣实补好,认真养护。

五、表面不平整
1、原因分析
墙体采用木模板施工,板面拼缝不严,紧固螺栓紧固程度不均匀;混凝土浇筑过程中,墙体各部位振捣强度不一致,造成局部螺栓松动;大型预埋件周边模板加固不到位,密封不严,振捣时造成局部胀模;板内暗埋管线直径较大,抬高钢筋,造成构件截面加大;混凝土收面过程中标高控制不严;夜间低温作业,及时覆盖塑料薄膜,为进行二次收面;上料过早,且不均匀堆载。

2、预防措施
调整混凝土浇筑作业时间,尽量避开低温时间段;严格按施工规范操作,灌筑混凝土后,根据水平控制标志或弹线用抹子找平、压光,终凝后覆盖养护;模板应有足够的强度、刚度和稳定性,应支在坚实地基上,有足够的支承面积,并防止浸水,以保证不发生下沉;在浇筑混凝土时,加强检查,凝土强度达到1.2N/mm2以上,方可在已浇结构上走动。

3、处理措施
平整度在后续施工做法容许范围内时,整体歪斜、轴线位移偏差不大时,在不影响正常使用的情况下,可不进行处理;整体歪斜、轴线位移偏差较大时,需经项目部会同有关部门检查认定,并共同研究处理方案。

六、胀模
1、原因分析
(1)模板自身变形,有孔洞,拼装不平整。

(2)模板体系的刚度、强度及稳定性不足,造成模板整体变形和位移。

3)混凝土下料方式不当,冲击力过大,造成跑模或模板变形。

(4)振捣时振捣棒接触模板过度振捣
2、预防措施
)模板使用前要经修整和补洞,拼装严密平整。

(2)模板加固体系要经计算,保证刚度和强度;支撑体系也应经过计算设置,保证足够的整体稳定性。

(3)下料高度不大于2米。

随时观察模板情况,发现变形和位移要停止下料进行修整加固。

(4)振捣时振捣棒避免接触模板。

(5)浇筑混凝土前,对结构构件的轴线和几何尺寸进行反复认真的检查核对。

3、处理方法
将胀模部分用花锤、钢钎精细敲凿,确保无松动石子、混凝土颗粒,并用毛刷刷净、用清水冲洗;抹灰前该部位均匀涂刷界面剂;加强养护,防止开裂。
