(整理)填充墙技术交底
填充墙技术交底

填充墙技术交底在建造或修建住宅或建筑物时,墙壁是必不可少的建筑元素。
而墙壁填充技术是建筑师们在建筑过程中必须熟知的技术之一。
本文将介绍填充墙技术的概念、应用场景、施工流程及注意事项等方面,让您对这项技术有一个全面的认识。
填充墙技术的概念填充墙技术是一种建筑施工技术,用于填充或密实建筑中墙体的内部空间。
它通常用于住宅和商业建筑中,以提供合适的隔音、隔热、防火防水等效果,并增加墙体强度、稳定性和防震性能。
填充墙技术的应用场景填充墙技术应用广泛,特别是在以下场景中:建筑的隔音和隔热隔音和隔热是现代建筑的两个重要考虑因素。
使用合适的填充墙材料可以使建筑物内部保持温度稳定,减少室内噪音干扰。
提供建筑结构的强度和稳定性在建筑中,墙壁承担承重和结构稳定的角色。
在填充墙技术的帮助下,墙壁的强度和稳定性可以得到大大提高。
防火防水填充墙材料也可以提供防水和防火的效果。
这样可以保证建筑在遭受自然灾害或意外火灾时具备更好的保护和安全性。
填充墙技术的施工流程使用方法会根据所使用的材料和建筑结构类型而变化。
通常而言,包含以下步骤:1.起草和确认施工设计方案2.检查墙体,以确保不会造成安全隐患3.准备填充材料和所需工具,如灌注设备等。
4.将填充材料搅拌均匀5.开始填充,在横向和纵向上均匀填充,直到墙体内部充分填满6.等待填充物干燥。
7.对墙体进行表面处理和装饰,完成外部的焊接和装饰。
填充墙技术的注意事项•在施工之前必须检查墙体是否合适这种技术,以避免破坏完整性。
•选择正确的填充材料和工具,防止产生潜在的安全问题。
•如果需要,填充要进行适当的内部加强,以确保墙体的完整性•填充过程中,需要注意温度和湿度。
在不适合的条件下进行施工,可能会导致墙体中的水分造成裂缝。
填充墙技术在建筑行业中很常见,其可靠性和适用性使其成为各种不同类型建筑中的重要组成部分。
如此多样的应用场景和多样性的材料可以让建筑师和施工团队根据需要选择适当的技术和材料。
填充墙技术交底

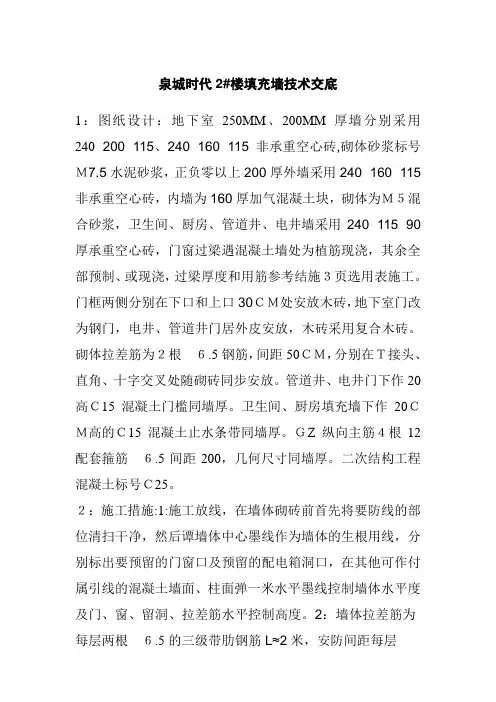

泉城时代2#楼填充墙技术交底1:图纸设计:地下室250MM、200MM厚墙分别采用240×200×115、240×160×115非承重空心砖,砌体砂浆标号M7.5水泥砂浆,正负零以上200厚外墙采用240×160×115非承重空心砖,内墙为160厚加气混凝土块,砌体为M5混合砂浆,卫生间、厨房、管道井、电井墙采用240×115×90厚承重空心砖,门窗过梁遇混凝土墙处为植筋现浇,其余全部预制、或现浇,过梁厚度和用筋参考结施3页选用表施工。
门框两侧分别在下口和上口30CM处安放木砖,地下室门改为钢门,电井、管道井门居外皮安放,木砖采用复合木砖。
.5钢筋,间距50CM,分别在T接头、直角、十字交叉处随砌砖同步安放。
管道井、电井门下作20高C15混凝土门槛同墙厚。
卫生间、厨房填充墙下作20CM高的C15混凝土止水条带同墙厚。
GZ纵向主筋4根12 .5间距200,几何尺寸同墙厚。
二次结构工程混凝土标号C25。
2:施工措施:1:施工放线,在墙体砌砖前首先将要防线的部位清扫干净,然后谭墙体中心墨线作为墙体的生根用线,分别标出要预留的门窗口及预留的配电箱洞口,在其他可作付属引线的混凝土墙面、柱面弹一米水平墨线控制墙体水平度及门、窗、留洞、拉差筋水平控制高度。
2:墙体拉差筋为每层两根.5的三级带肋钢筋L≈2米,安防间距每层50CM,端部有构造柱处拉差筋长度L≈1米从构造柱主筋内部分布安防,有混凝土墙体的接差处采用植筋施工。
3:墙体砌砖块:在要砌砖的墙体内首先进行水平长度、和竖直高度内砖的莫数排放,灰逢厚度和宽度保持在8-12MM,莫数分别长度为18、12、6CM,墙体端部有构造柱时砌块要留马呀差,差体高度25CM出进6CM,门朵墙端用标砖填补错差,加气混凝土砌快下层作三层标砖砌体,240×120×115标砖用切割机进行切割杜绝用刀砍,加气混凝土砌块用手据切割,墙顶端按照规范采用抢砖标砌。
填充墙技术交底

填充墙技术交底一、工程概述本工程为_____,填充墙主要分布在建筑物的_____部位。
填充墙采用_____材料砌筑,其设计要求和施工标准需严格按照相关规范执行。
二、施工准备1、技术准备施工前,认真熟悉施工图纸,明确填充墙的位置、尺寸、标高及构造要求。
编制专项施工方案,并向施工人员进行技术交底。
2、材料准备填充墙所使用的砌块,其品种、规格、强度等级必须符合设计要求,并应有产品合格证书和性能检测报告。
水泥:采用_____水泥,应有出厂合格证和复试报告。
砂:宜采用中砂,过 5mm 孔径筛子,砂的含泥量不超过 5%。
其他材料:拉结筋、预埋件、木砖等应准备齐全。
3、主要机具准备砂浆搅拌机、垂直运输设备、手推车、大铲、刨锛、托线板、线坠、钢卷尺、小白线、瓦刀、砂浆试模等。
4、作业条件准备主体结构已施工完毕,并经有关部门验收合格。
弹出轴线、墙边线、门窗洞口线,经复核无误。
立皮数杆:宜用30mm×40mm 木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。
皮数杆间距 15~20m,转角处均应设立,一般距墙皮或墙角 50mm 为宜。
砌筑部位的灰渣、杂物应清除干净,基层浇水湿润。
三、施工工艺流程基层清理→放线→排砖撂底→砌筑→勾缝→顶部处理1、基层清理将砌筑填充墙部位的楼地面、灰渣杂物及高出部分剔除干净,并浇水湿润。
2、放线根据设计图纸放出填充墙的轴线、边线及门窗洞口线。
3、排砖撂底根据墙体尺寸和砌块规格,进行排砖撂底,使组砌方法合理,便于操作。
4、砌筑砌筑时,应先盘角,每次盘角不超过五层,新盘的大角,及时进行吊、靠。
如有偏差要及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。
大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
砌砖时采用“三一”砌砖法,即一铲灰、一块砖、一揉压。
砌筑时,先砌两端的转角处,然后再砌中间部分。
砌砖要上跟线,下跟棱,左右相邻要对平。
主体填充墙技术交底

主体填充墙技术交底一、工程概况二、作业准备1、主体分部工程中的磴结构已施工完毕。
2、楼地面灰渣杂物及高出部分应剔除清理干净。
3、弹出墙体轴线、墙边线、门窗洞口线,并经复核准确无误。
4、立皮数杆:用20mmχ20mm木龙骨制作,皮数杆上注明门窗洞口、预埋块、拉结筋、过梁的尺寸标高。
在有剪力墙、柱子的位置应直接将皮数线弹在柱、墙上,皮数杆在墙体起始端及转角处均应设立,一般距墙皮或墙角50mm为宜。
皮数杆应垂直、牢固、标高一致,并经复核准确无误。
5、根据最下面第一皮砖的标高,拉通线检杳,如水平灰缝厚度超过20mm,用细石混凝土找平。
6、在砌筑前1~2天将砖浇水湿润,保证砌筑时的含水率控制在10~15%。
7、砂浆配合比已经试验室确定,并已根据进场砂子含水率测试结果,调整为施工配合比。
现场计量设备安装到位,配合匕麻识牌标识清楚。
三、操作工艺1、工艺流程:施工准备T排砖T拌制砂浆T墙体砌筑T自检T专检T验收2、施工工艺(1)、砌筑前,将楼、地面清扫干净,洒水湿润。
(2)、根据设计图纸各部位尺寸进行排砖摆底,排砖应上下错缝、内外搭接,灰缝平缝立缝控制在8~12丽之间,加气混凝土砌块的灰缝水平、竖向灰建均为15mmβ(3)、拌制砂浆a、严格按砂浆配合比拌制砂浆,拌制砂浆的稠度、强度及保水性,均应符合要求。
b、砂浆配合比为重量比,应设过磅员盘盘过磅,且计量准确。
U砂浆必须采用机械搅拌,投料顺序为砂一水泥一掺合料一水,搅拌时间不少于2minβd、砂浆应随拌随用,水泥混合砂浆在拌合后3h内用完,当施工期间最高气温超过30℃时,应在拌成后2h内使用完,严禁用过夜砂浆。
(4)、墙体砌筑a、墙体砌筑前,应先弹线、吊掉垂、设立皮数杆,待复核无误后再进行砌筑。
b、砌体组砌方法应正确,上下错缝、内外搭接,转角及交接处应同时砌筑。
对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎(踏步槎),斜槎的水平长度不应小于墙体高度的2/3。
填充墙砌筑安全技术交底

单位工程名称施工单位日期施工部位施工内容填充墙砌筑安全技术交底交底内容:一、材料准备砂加气混凝土砌块、加气混凝土砌块、M5预拌干混砌筑砂浆、HRB400级C12、10、8、6钢筋、12mm厚木胶板、木方、脚手架、钢管等;混凝土采用商品混凝土。
二、施工机具1•测量、放线、检验:皮数杆、水准仪、经纬仪、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线。
2•施工操作:应备有大铲、瓦刀、灰槽、泥桶、砖夹子、筛子、运砖车、灰浆车、翻斗车、扫帚。
三、作业条件1、对进场的砂加气混凝土砌块、加气混凝土砌块型号、规格、数量、质量和堆放位置等已经进行检查、验收,满足施工要求。
2、所需机具设备已准备就绪,并已安装就位。
3、墙体基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已经过技术核验。
4、在房屋四角或楼梯间转角等处设立皮数杆,并办好预检手续。
5、上道工序已经验收合格,并办理交接手续。
6、砌筑砂浆和灌孔洞用混凝土根据设计要求进行施工。
7、砌筑用的砌筑马凳支架已钉设完成、垂直运输机具准备就绪。
8、施工人员已经接受进场三级安全教育工作,并且学习并掌握施工技术、安全交底内容。
四、质量要求填充墙砌体施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2011)的规定。
五、工艺流程放线f验线f立皮数杆f基层清理、湿润f排列砌块f拉线f砌筑f预留洞施工f质量验收六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
按照楼层建筑50线进行画线定位,外墙300厚砂加气应加3道拉结筋,拉结筋51cm—道第一道从建筑50现向下90mm,拉结筋为2根①6mm钢筋距墙边为50mm,长度不小于700mm。
填充墙长度大于5m时或墙长大于2倍层高时,墙顶宜与梁底或板底拉结,墙体中部应设置混凝土构造柱,当填充墙高超过4m,宜在墙体半高处加设水平系梁,梁截面高度不小于60mm。
填充墙砌体工程技术交底

填充墙砌体工程技术交底
填充墙是建筑工程中一种常见的砌筑材料,其主要目的是填补墙体与墙体之间的空隙和缝隙,使房屋具有更好的隔热性和保温性。
在填充墙砌体工程中,技术交底是非常重要的一环,其目的是确保施工质量,并最终实现建筑工程的质量标准。
技术交底主要包括以下方面:
一、墙体设计和规格要求:
在施工前,需要对填充墙的各项规格要求进行详细的设计规划,如墙体构造、砖头大小、砂浆配比等。
根据实际情况进行调整,确保设计方案符合需求。
二、施工材料选择及质量要求:
填充墙砌体工程材料的质量直接关系到工程的质量和施工进度。
因此,在选择砖头和砂浆时,需要仔细考虑其质量要求,并确保材料的质量符合标准。
三、砌筑方法:
在填充墙的施工过程中,需要按照砌筑方法进行施工,如先确定厚度、用水和拌合砂浆、按照施工线进行输出等。
施工过程中需要注意每一道工序每一步骤的正确进行。
四、现场质量管理:
现场施工过程中需要对施工过程进行现场质量管理,非常重要。
这包括监控材料的运输、转移和储存等,便于检查质量问题是否存在以及及时的解决措施。
综上所述,技术交底在填充墙砌体工程中扮演着非常重要的角色,可以实现施工的质量管理,并确保工程的质量标准。
应当根据实际情况进行适当的调整,以确保施工的质量和进度。
在施工过程中,需要严格按照规格执行工作,对现场进行质量管理,可保证工程施工效果和建筑的使用安全。
填充墙技术交底

综合楼
填充墙砌体主体结构分部砖砌体子分部
1、墙体砌筑前空心砖提前2天浇水湿润,根据目前汽温及空气湿度砖的含水率宜控制在15%左右为好。
2、砖在运输过程中应做到轻拿轻放,堆放时要小心速度不宜过猛以免将砖弄碎。
3、堆放要求:现场瓦工工长应根据所砌部位墙体厚度不同堆放相应规格的空心砖。
4、在墙体砌筑前应将墙体的中心线用墨线弹自柱,并同时将地面的墙体中心线清理出来后将各门洞口窗洞口线标明位置。
5、本工程一至六层及跃层墙均采用M5混合砂浆砌筑墙体。
6、墙体水平灰缝应保持8~12mm厚度,墙体垂直度≤5mm,门窗洞口尺寸为±5mm。
外墙上下窗口偏移20mm,表面平整度8mm,轴线位移10mm,以上为墙体砌筑的各项允许偏差。
7、构造柱处交墙体位置砌筑时应先退后进(6cm),同时设墙体拉结筋,拉结筋伸入墙体不少1m,伸入构造柱不少于构造柱延墙方向长度的一半,每隔50cm高度放置2φ6拉筋,拉结筋从最下面顺高度数,第四皮砖开始设置(指小粘土砖高度)
8、砌体应做到上下错缝内外搭接,应缝横平竖直
9、墙体砌筑一般每日不宜超过1.2m高,当墙体砌到离梁底具有一定空隙时,暂停7天施工待墙体沉降完毕后再用砖或用细石砼浇灌。
综合楼
填充墙砌体主体结构分部砖砌体子分部。
填充墙砌体工程施工技术交底

填充墙砌体工程施工技术交底
一、工程概述
填充墙砌体工程是建筑施工中常见的工程之一,它通过砌筑砖块或混凝土块填充墙体的方式来形成固定的墙体结构。
在填充墙砌体工程中,施工技术的合理应用和正确操作对于保证工程质量、提高施工效率具有重要意义。
本文将对填充墙砌体工程的施工技术进行交底。
二、施工前的准备工作
1. 施工前的准备工作是确保工程顺利进行的重要步骤。
首先,要对施工现场进行勘测,了解场地的地质情况、周围环境以及周边设施情况,以便进行合理的设计和施工方案制定;
2. 其次,要充分了解工程图纸和设计要求,明确工程的施工范围、施工方法和材料要求;
3. 接下来,要对所使用的砌体材料进行检验和试验,确保其质量符合施工要求;
4. 最后,要制定详细的施工计划和施工方案,明确施工队伍的任务分工和工期安排。
三、填充墙砌体施工的操作技术要点
1. 墙体基准线的确定
在填充墙砌体施工前,首先要确定墙体的准确基准线。
使用水平仪和测量工具对墙面进行测量,确保基准线的水平度符合要求。
2. 砌筑基层墙体
基层墙体是填充墙砌体工程中非常重要的组成部分。
在砌筑基层墙体时,要先将砖块涂抹砂浆粘贴在基层墙面上,然后按照设计要求进行砌筑。
砖块的摆放要整齐紧密,砂浆的挤入要充分,确保整个基层墙体的强度和稳定性。
3. 填充墙体的施工
填充墙砌体施工时,要根据设计要求选择合适材料并进行妥善安排。
在填充过程中,要注意保证墙体的垂直度和水平度。
材料的填充要均匀,不得有断层和空鼓现象。
填充墙砌体的每一层都要进行专业的检测和验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(一)作业条件
1、材料经复试合格,且实验室确定砂浆配合比,掺合料选用砂浆王。
1、结构墙柱上弹好±0.500标高水平线。
2、剔除砌筑墙体部位楼地面上的凝结灰浆,并清扫干净。
弹好墙身、门窗洞及设备预留洞位置线。
3、砌筑砌体前两天应对砌块进行适量浇水,湿润后空心砖含水率宜为10%—15%,不宜采用即时浇水淋砖,即时使用,禁止干砖上墙。
砌筑前一天,应将预砌墙体与结构相接处,洒水湿润,以保证墙体连接。
4、根据砖块尺寸和灰缝厚度计算皮数和排数
(二)操作工艺
1、砌筑前,基础墙或楼面清扫干净,洒水湿润。
2、根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。
3、严格按照砂浆配合比施工,车车过称。
砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺合料±5%。
4、砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后3~4h 内用完,严禁用过夜砂浆。
5、砌体要求:
(1) 采用三一砌法,一砖、一灰、一揉搓,上、下错缝搭砌,搭砌长度不应小于90mm,且竖向通缝不应大于2皮砌块,交接处层层咬槎搭砌,掉角严重的空心砖不宜使用。
(2) 水平灰缝宜在8mm-12mm,应砂浆饱满,平直道顺,立缝用砂浆填实。
(3) 空心砖墙在地面或楼面上先砌筑三皮实心砖。
(4) 砌筑时设立皮数杆,皮数杆设立在墙体起点和转角处。
每层起筑时应从转角处和定位砌块开始,砌一皮,校正一皮,皮皮拉线控制砌体标高和表面平整度。
(5)空心砖墙砌至梁或楼板下,应留一定空隙,待其变形稳定后并应至少间隔七天后,用实心砖斜砌挤紧,并用砂浆填实。
(6) 空心砖墙按设计要求设置构造柱、圈梁、过梁或现浇混凝土带。
(7) 各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。
(8) 空心砖墙门窗框两侧用实心砖砌筑。
(9) 窗户下部砌体应排砖至窗台下10cm,然后砌一层标砖浇筑C10砼压顶。
(10)纵横墙应整体咬茬砌筑,临时间断可拖斜茬,接茬时应先清理基砖,浇水湿润,然后铺浆接砌。
(11) 拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。
(12)有防水要求的房间(如卫生间)在砌筑前应先在墙下做出150高的C15砼基座。
(13)落地灰应及时清理再利用,严禁浪费材料,经发现除以罚款。
(14)工完场清。
(三)配筋要求
(1) 填充墙与剪力墙拉结处采用2∮6钢筋进行拉结。
(2)拉结筋锚入剪力墙深度为10d,每500mm高一道拉结筋。
(3)拉结筋伸入砖墙内的长度不应小于砖墙长度的1/5,且不小于700mm。
若墙长不足700mm时,则拉结筋同墙的长度。
(4)在剪力墙植筋时,应将钢筋栽入部分表面和孔洞清理干净并干燥,在钢筋植入部分涂胶并在孔洞内放入适量的胶后,将钢筋插入孔洞内。
(四)质量要求
项次项目允许偏差 (mm) 检查方法
1 轴线位移 10 经纬仪或拉线尺量检查
2 墙体顶面标高±15 水准仪和尺量检查
每层 5 用2m托线板检查
3 垂直度 5 用经纬仪或吊线、尺量检查
4 表面平整度 8 用2m靠尺,楔形尺检查
5 水平灰缝平直度 10 拉10m线,尺量检查
6 门窗洞口宽度±5 尺量检查
(后塞口) 高度 +15、-5 尺量检查
7 水平灰缝厚度 +2 与皮数杆比较尺量检查
8 构造柱截面 +10 尺量检查
9 外墙窗口位置上下偏移 20 检查,以底层窗口为准
(五)应注意的问题
1 砂浆强度不够:注意不使用过期水泥,计量要准确,保证搅拌时间,砂浆试块的制作、养护、试压应符合规定。
2 墙体顶面不平直:砌到顶部时不好使线,墙体容易里出外进,应在梁底或板底弹出墙边线,认真按线砌筑,以保证墙体顶部平直通顺。
3 砌筑时,灰缝应横平竖直,不得出现透明缝,瞎缝和假缝,
且水平灰缝的砂浆饱满度不应小于80%。
4 预留孔洞、预埋件应准备预留、预埋。
防止后剔凿,以免影响质量。
5 拉结筋不合砖行:混凝土墙、柱内预埋拉结筋经常不能与砖行灰缝吻合,应预先计算砖行模数、位置、标高控制准确,不应将拉
结筋弯折使用。
6 预埋在墙、柱内的拉结筋不得任意弯折、切断,应注意保护。
7 砌块在运输、装卸过程中严禁抛掷,倾倒,应轻装轻放计算
专用量,按规格分别码放整齐。
参加交底工人:。
