工程造价全过程控制分析
工程项目的工程造价全过程动态控制分析

工程项目的工程造价全过程动态控制分析一、引言工程项目的工程造价是指在工程项目的全过程中,对工程项目在设计、施工、监理、招标、采购、变更等环节的相关费用进行估算、控制、分析和考核的过程。
工程造价全过程的动态控制分析是指在工程项目实施过程中,随着工程项目的不断推进,根据实际情况及时调整和控制工程造价的过程。
本文将对工程项目的工程造价全过程动态控制分析进行深入探讨,旨在为工程项目的顺利实施提供参考。
二、工程造价全过程动态控制分析的重要性工程项目的工程造价全过程动态控制分析是工程项目管理中的一个重要环节。
在工程项目实施过程中,工程造价的控制对于项目的顺利进行至关重要。
工程造价的动态控制可以有效避免项目预算超支的情况发生,提高项目的经济效益。
动态控制可以及时发现项目实施中的成本增加因素,为项目质量提供保障。
动态控制也可以提高整个工程项目实施过程的透明度,降低相关风险。
工程造价全过程动态控制的主体为工程项目管理团队。
由于工程造价的控制需要从设计、施工、监理、招标、采购等环节进行全方位的把控,因此需要专业的团队来进行协调和管理。
这个团队通常由工程项目经理、造价工程师、设计师、施工队等相关人员组成。
从工程项目启动到完成的全过程中,工程造价的动态控制涉及的内容相当广泛。
其中包括但不限于:(1)工程项目立项前的全面预算工程项目启动前,需要进行全面的工程造价预算。
预算内容包括土地成本、施工成本、设计成本、管理费用、物资采购费等。
这个预算将是整个工程项目实施过程中的基准,也是后续控制和分析的依据。
(2)项目实施中的成本管控一旦工程项目启动,各个环节的成本都需要得到有效的管控。
在施工过程中,需要管控材料的进场、使用与余料的处理等环节;在设计过程中,需要管控设计变更、技术升级等成本增加的因素等。
(3)工程造价的动态分析在工程项目实施过程中,需要对工程造价进行动态分析,及时调整预算,为后续工程项目提供更准确的预算依据。
具体可通过建立成本追踪表、项目成本曲线等形式来实现。
工程项目造价全过程控制研究

一、背景及意义
一、背景及意义
工程项目造价全过程控制是指从项目决策、设计、实施到竣工验收结算等阶 段,针对工程造价进行全面、系统、动态的控制。其意义在于合理确定工程造价, 有效控制投资风险,优化资源配置,提高工程建设管理水平,实现项目经济效益 和社会效益的最大化。
二、研究现状
二、研究现状
国内外学者针对工程项目造价全过程控制开展了广泛的研究。国外研究主要 集中在工程造价估算方法、工程造价风险管理以及工程造价过程控制等方面;国 内研究则更加注重于工程造价控制方法、工程造价管理制度以及工程造价信息化 建设等方面。这些研究成果为工程项目造价全过程控制的实践提供了重要的理论 支持。
五、案例分析
以某大型桥梁工程为例,该工程在建设过程中采用了全过程造价控制方法。 在决策阶段,通过对项目进行全面的技术经济分析,得出了可行的投资方案;在 设计阶段,通过限额设计和价值工程分析,降低了工程成本;在实施阶段,通过 严格的招投标程序和合理的施工组织设计,确保了工程质量的同时降低了工程成 本;在竣工阶段,认真进行了工程结算和验收工作,
关键词:工程造价,全过程控制,方法研究
方法论本研究采用了文献综述和案例分析相结合的方法,首先对国内外相关 文献进行梳理,总结出工程造价全过程控制的理论框架。然后,结合实际案例, 对理论框架进行逐一验证和分析。其中,文献综述主要从学术论文、政策法规及 行业报告等方面收集资料,对工程造价全过程控制的相关理论进行研究;案例分 析则以实际工程项目为研究对象,对全过程控制方法的应用效果进行实证分析。
一、造价控制的整体考虑
4、经济性原则:造价控制应综合考虑项目的经济效益和社会效益,以实现项 目整体效益最大化。
二、设计阶段的造价控制
二、设计阶段的造价控制
分析工程造价全过程控制的重点及措施

分析工程造价全过程控制的重点及措施工程造价全过程控制是指在工程项目的整个生命周期中,通过合理的预算、精细的成本核算和科学的成本控制手段,实现工程造价的有效控制,保障工程项目的质量、进度和预算。
在工程项目的实施过程中,工程造价的全过程控制是非常重要的,因为它直接关系到工程项目的投资效益和整体成本管理。
本文将对工程造价全过程控制的重点及措施进行分析,以期能够帮助相关专业人员更好地进行工程项目管理。
一、分析工程造价全过程控制的重点1.预算的合理性在工程项目立项阶段,预算是工程项目整个生命周期的基础。
预算的合理性直接关系到工程项目的成本控制效果和项目投资的风险。
预算的编制要根据项目的实际情况进行科学合理的规划,充分考虑项目的技术难度、市场行情、政策环境等因素,确保预算的合理性和可控性。
2.成本核算的精细化成本核算是工程项目实施过程中的核心环节,通过对材料、人工、设备等各项成本数据的积累和分析,可以确保工程项目成本的真实性和准确性。
在工程项目实施过程中,要加强对成本核算的管理,建立完善的成本核算制度,明确各项成本的计量和核算方法,确保成本数据的可靠性。
3.成本控制的科学性成本控制是工程项目实施过程中的关键环节,通过对工程项目各项成本的管控,可以有效地控制工程成本的增长,确保工程项目的投资效益。
在工程项目实施过程中,要对各项成本进行差异分析,找出成本增长的原因,采取相应的控制措施,确保项目成本的控制在合理范围内。
4.项目变更的管理在工程项目实施过程中,由于各种外部和内部因素的影响,会出现项目变更的情况。
项目变更会对工程造价产生影响,因此在工程项目实施过程中,要加强对项目变更的管理,建立完善的项目变更管理机制,确保项目变更的合理性和可控性,避免因项目变更导致工程成本的不可控增长。
二、分析工程造价全过程控制的措施1.加强预算管理预算管理是工程项目造价全过程控制的基础和前提。
在工程项目实施过程中,要加强对预算的编制和执行管理,建立完善的预算管理制度,明确预算编制的依据和流程,确保预算的科学性和合理性。
分析工程造价全过程控制的重点及措施

分析工程造价全过程控制的重点及措施工程造价全过程控制是指在工程项目实施过程中,对工程造价进行全面控制,确保项目在预算范围内高效完成。
工程造价的全过程控制涉及项目计划、设计、招投标、采购、施工等各个环节,因此对于工程造价的控制,需要进行全方位的分析和制定合理的措施。
下面将从工程造价全过程控制的重点以及相应的措施两方面进行分析。
一、工程造价全过程控制的重点1. 成本预算的制定成本预算是工程造价全过程控制的起点和基础,其制定需要对工程项目的功能定位、规模、质量要求、设计标准等进行充分的分析和研究。
在制定成本预算时,需要充分考虑项目的各项费用,包括工程费用、设计费用、材料费用、人力费用、环保费用等,确保成本预算的全面性和准确性。
2. 设计阶段的控制设计阶段是工程项目的萌芽阶段,设计方案的合理性和经济性直接影响后续的工程造价。
在设计阶段需要对设计方案进行深入的分析和评估,确保在满足功能需求的前提下尽可能减少工程造价。
3. 招投标的控制招投标环节是工程造价控制的重要环节,合理的招投标可以有效的控制工程成本。
在招投标环节,需要对投标人的资质和信誉进行综合评估,确保招标结果的合理性和公正性,避免因招标环节产生的问题导致工程造价超支。
4. 采购和合同的控制采购和合同环节是工程造价全过程控制的关键环节,合理的采购和合同可以有效降低工程成本。
在采购和合同环节,需要对供应商进行严格的筛选和评估,确保供应商的信誉和产品质量,同时需要制定严格的合同条款,规定明确的责任和义务,以防止因采购和合同问题导致的额外费用。
5. 施工阶段的控制施工阶段是工程项目的核心阶段,合理的施工组织和管理可以有效降低工程造价。
在施工阶段,需要对施工过程进行全面监控,确保施工进度和质量的合理性和可控性,避免因施工问题导致的工程成本增加。
工程造价全过程控制是工程项目管理的重要环节,对于确保工程项目的成本控制和项目管理的高效性具有重要意义。
我们需要根据工程项目的实际情况,采取相应的措施,加强全过程控制,确保工程项目在预算范围内高效完成。
建设工程项目全过程造价控制实例分析课件

招投标阶段造价控制
通过合理确定合同价格、选择优秀的承包商 等方式,确保项目成本得到有效控制。
整体项目造价控制效果评价
项目总成本节约情况
通过对项目实际总成本与预算总成本的比较,评估整体造价控制的 效果。
项目成本偏差情况
分析各阶段实际成本与预算成本的偏差,评估整体造价控制的稳定 性。
THANKS
感谢观看
准确性。
进度完成率
评估项目实际进度与计划进 度的差异,反映造价控制与 项目进度的协调性。
质量合格率
评估项目质量是否达到预期 标准,反映造价控制与项目 质量的平衡பைடு நூலகம்。
具体项目造价控制效果评价
施工阶段造价控制
该阶段是整个项目过程中成本发生最多的环 节,需要严格控制工程变更、索赔等带来的 成本增加。
设计阶段造价控制
项目设计阶段造价控制
方案设计阶段
邀请设计单位进行方案设计,对方案进行评审和优化,确保设计方 案符合项目要求和投资估算。
初步设计阶段
根据方案评审结果,进行初步设计,对项目的整体规划、建筑结构、 设备配置等进行详细设计。同时,进行初步设计概算编制。
施工图设计阶段
根据初步设计评审结果,进行施工图设计,对项目的施工细节进行设 计。同时,进行施工图预算编制。
06
参考文献
参考文献
1
[1] 张学伟. 建筑工程造价控制管理[J]. 建筑与工 程, 2018(9): 12-23.
2
[2] 王海波. 建筑工程造价控制措施探讨[J]. 建筑 工程技术与设计, 2019(11): 17-30.
3
[3] 马丽. 建筑工程造价控制问题及对策研究[J]. 科学与技术, 2019(1): 23-34.
工程造价全过程控制浅析

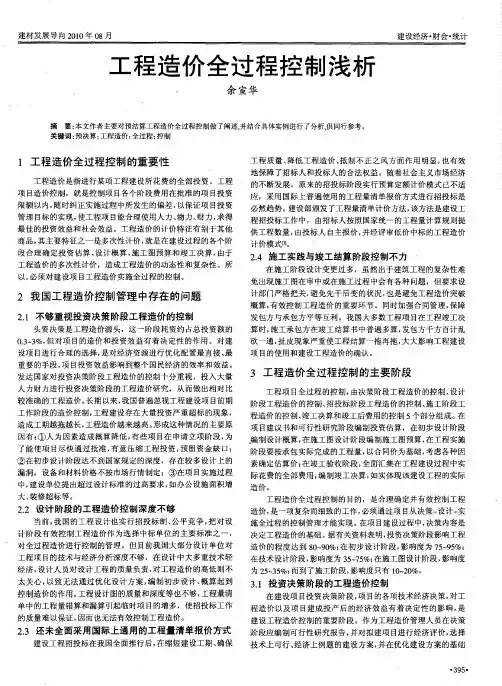

建设经济・ 财会・ 统计
工程 造价全 过 程控 制浅析
余 宣 华
摘 要: 本文作者主要对预 结算 工程造价全过程控制做 了阐述, 并结合具体实例进行了分析. 同行参考 。 供 关键词 : 预决算; 工程造 价; 全过程 ; 制 控
1 工程 造价 全过程控制 的重要性
计价模式p 】 。
段合理确 定投资估算 、 设计概算 、 施工 图预算和竣工 决算 , 由于 工程造价的多次性计价,造成工程造价 的动态性和复杂性 。所
以, 必须对建设项 目工程造价实施全过程的控制 。
24 施 工 实践与竣 工 结算 阶段控 制不 力 .
在施 工阶段设计变更过多,虽然出于建筑工程 的复杂性难 免 出现施工图在审中或在施工过程中会有各种问题 ,但要求 设 计部 门严格把关 , 免先干后变 的状况 , 避 也是避免工程造 价突破 概算, 有效控制工程造价 的重要环节 。同时加强合同管理, 障 保
22 设 计 阶段 的工程 造价 控制 深度 不够 .
当前 , 我国的工程设计 也实行招投标 制、 公平竞 争 , 把对设 计阶段 有效控制工程造价 作为选择 中标单位 的主要标准之 一, 对全过程造价进行控制的管理 。但 目前我 国大部分设计单位对
工程项 目的技术与经济分 析深度不够 ,在设计 中大多重技术轻
2 我 国工 程造 价控制管理 中存在 的问题
21 不够 重 视投 资决 策 阶段工 程造价 的控制 .
头资决策是工程造价源头 ,这一阶段耗资约 占总投资额 的 03 3 但对项 目的造价和投 资效益有着决 定性 的作用 。对建 .~ %,
发包方与承包方平等互利 。我 国大多数工程项 目在 工程竣工 决
工程造价全过程控制的重点及对策

工程造价全过程控制的重点及对策工程造价控制是指在整个工程项目的全过程中,通过采取科学的管理手段和有效的控制措施,对工程造价进行合理控制的过程。
工程造价全过程控制的重点及对策主要包括以下几个方面。
一、前期工作的控制前期工作是工程项目进行的第一步,决定了后期工作的顺利进行。
工程项目在前期应进行充分的调查研究,包括土地、环境、建筑等各项调查,以便提前发现问题并加以解决。
前期控制的重点及对策有以下几个方面。
1.充分了解项目的业主需求,明确工程项目的目标,避免后期变更导致的成本增加。
2.合理控制土地及环境调查成本,进行全面的勘测与设计,防止施工阶段出现不可预测的问题。
3.制定详细的施工方案,充分考虑施工工序、工期以及人力物力的合理配置,减少后期施工过程中的变更和调整。
二、设计阶段的控制设计阶段是整个工程项目的核心环节,直接关系到工程项目的质量和成本。
设计阶段的控制重点及对策有以下几个方面。
1.严格按照标准和规范进行设计,避免设计方案在后期被否决或需要返工,增加成本。
2.设计过程中应充分考虑到工程的整体性和协调性,避免设计不合理导致的成本增加,如设备选型、结构计算等。
3.设计过程中应注重与供应商和施工单位的沟通,方便后期材料供应和施工进度的控制。
三、采购与施工阶段的控制采购与施工阶段是工程项目的实施阶段,决定了工程质量和成本的最终结果。
采购与施工阶段的控制重点及对策有以下几个方面。
1.在材料的采购过程中,要选择性价比最优的供应商,并严格按照采购合同的内容执行,避免虚报材料或不合理的变更。
2.施工过程中要加强现场监督,确保施工质量和进度的控制,及时发现并解决问题。
3.合理调配人力资源,提高劳动生产率,减少资源的浪费,降低人工成本。
四、工程竣工及验收阶段的控制工程竣工及验收阶段是工程项目的最后一个环节,也是决定工程项目成功与否的关键。
工程竣工及验收阶段的控制重点及对策有以下几个方面。
1.严格按照施工合同的要求进行工程竣工,减少竣工后的返工和整改。
分析工程造价全过程控制的重点及措施

分析工程造价全过程控制的重点及措施工程造价全过程控制是指工程项目从前期筹备到实施阶段,通过有效的控制措施,确保项目的投资预算得到合理的执行和控制,从而达到项目成本的控制目标。
下面将从前期、设计、施工、竣工四个阶段介绍工程造价全过程控制的重点及措施。
一、前期阶段:1.确保项目投资预算的准确性:合理分析项目的投资组成及难点,提前编制预算,确保项目投资预算的准确性。
2.确定项目目标和范围:明确项目目标和范围,规划项目的工期和质量要求,明确关键工程量和关键工程部位,从而确定项目投资预算。
3.开展市场调研:在前期阶段,对材料供应商、承包商进行调研,了解市场行情,合理掌握材料价格和施工费用变化趋势,以便进行合理的成本控制。
二、设计阶段:1.设计进度控制:在设计阶段,合理安排设计进度,确保设计文件的及时提交,从而避免后期返工或加急施工增加成本。
2.控制设计变更:严格控制设计变更,确保设计文件的稳定性,并及时评估变更对工程造价的影响,避免不必要的成本增加。
三、施工阶段:1.施工过程控制:在施工阶段,严格按照设计要求进行施工,确保工程质量和进度的有效控制,避免施工过程中引起的不必要成本增加。
2.控制变更和索赔:监督施工过程中变更和索赔的合法性和合理性,确保变更和索赔的成本合理,避免不必要的成本增加。
四、竣工阶段:1.确认竣工量和质量:在竣工阶段,核实竣工量和质量,与合同要求及工程实际情况进行对比,确保竣工量和质量的准确性。
2.控制结算过程:监督施工单位进行结算,确认结算单据的真实性和合法性,避免过高的工程造价。
1.建立完善的成本管理制度:建立项目管理成本编制、审核、使用和验收的制度,规范成本管理流程,确保成本数据准确、可控。
2.加强沟通协调:加强各参与方之间的沟通协调,及时解决问题,避免因沟通不畅导致的成本增加。
3.优化资源配置:合理配置项目资源,包括人力、物质等,确保资源的合理利用,降低项目成本。
4.风险管理:对项目的风险进行全面评估和管理,避免风险对项目造成的成本损失。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程造价全过程控制分析 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
工程造价全过程控制分析
摘要:工程造价是指一项工程预计开支或实际支出的全部费用,它贯穿于工程的各阶段,是项目决策、制定投资计划和控制投资的有效工具,是合理利益分配和调节产业结构的手段,是评价投资效果的重要指标。
因此研究工程造价全过程控制具有重要的意义。
关键词:工程造价;全过程;控制;重要性
工程造价的管理和控制,即预决算人员根据已经确定的施工图计算工程量、套用定额、计取费用(施工图预算),或在施工结束后根据图纸和施工组织设计以及现场施工签证记录等资料编制竣工决算。
1、目前工程造价存在的问题
不够重视投资决策阶段工程造价的确控
长期以来,我国的工程建设存在投资膨胀严重的现象,造成工期越拖越长,工程造价越来越高,原因是缺乏建设前期确定工程造价的有效依据,不能很好的进行工可调研,只能依据专家、决策者们借鉴已完成的项目工程造价进行估算,但又往往因为诸多因素影响。
比如:人为因素造成概算降低,有些项目在申请立项阶段,为了能使项目尽快通过批准,有意压缩工程投资,预留资金缺口,不能有效的保证工程的质量和进度。
设计阶段的工程造价控制不严
目前,我国大部分设计单位对工程项目的技术与经济进行深入分析不够、在设计中大多重技术轻经济,设计人员似乎只对设计工程的质量负责,对工程造价的高低不太关心。
以致无法通过优化设计方案,编制初步设计、概算起到控制总造价的作用。
工程设计图的质量和深度等也不够,工程量清单中的工程量错算、漏算,也引起暂估项目的增多,使招投标工作的质量难以保证,因而也无法有效控制工程造价。
施工阶段对工程造价控制不够
在施工阶段还要严格控制设计变更。
虽然出于建筑工程的复杂性难免出现施工图在会审中或在施工过程中会有这样那样的问题,但要求设计部门严格把关,避免先干后变的状况,也是避免工程造价突破概算,有效控制工程造价的重要环节。
同时加强合同管理,保障发包方与承包方平等互利。
工程竣工结算阶段的工程造价控制不力
施工承包方在竣工决算时,施工承包方在竣工结算书中普遍多算,发包方千方百计乱砍一通,扯皮现象严重,工程结算一拖再拖,有的一拖就是几年,大大影响工程建设项目的使用和建设工程造价的确认。
2、加强工程造价各个控制的重要性
投资决策阶段工程造价控制的重要性
正确的项目投资行为来源于正确的项目投资决策,项目决策正确与否,直接关系到项目建设的成败,关系到工程造价的高低及投资效果的好坏。
正确决策是合理确定与控制工程造价的前提。
决策阶段影响工程造价的主要因素有:1、项目建设规模。
2、建设地区及地点的选择。
3、技术、设备、工程方案4、坏境保护的措施。
因此,为了在投资决策阶段做到有效控制工程造价,必须做好以下两方面的工作:
确定一个合理经济规模,也就是在一定的技术条件下,项目投入产出比处于较优状态,资源资金可以充分的利用。
在确定规模时,不仅要考虑项目内部各因素之间的数量匹配,能力协调,还要使生产力因素共同形成的经济实体在规模上大小适应。
这样可以有效控制工程造价,提高项目经济效益,但也需注意,规模扩大所产出的效益不是无限的、受技术、管理、经济环境等多种因素制约,超过限度则效益不再递增,甚至递减。
加强工程地质、水文地质以及征地、水源、供电、运输、环保等工程项目外部条件的工作深度,使投资估算有充分依据。
同时应广泛调查研究,多方案比较和选择,最终确定技术先进、功能可靠、经济合理的项目建设方案。
设计阶段工程造价控制的重要性
在项目做出投资决策后,控制工程造价的关键就在于设计。
设计是在技术和经济上对拟建工程的实施进行全面的安排,也是对工程建设进行规划的过程。
因此,有必要在满足功能的前提下,做多个方案,通过技术比较、经济分析和效益评价,选用技术选进适用、经济合理的设计方案,即设计方案的优化过程。
要在设计阶段控制好工程造价应着重做好以下几方面的工作:
提倡设计招投标和设计方案竞选方式优选设计单位
按照适用、经济、美观的原则以及技术先进、结构合理、满足建筑节能和环境等要求,综合评定设计方案的优劣,择优确定中选方案。
设计单位要努力提高自身素质,在工程设计方案巧妙构思,在降低工程造价上要多动脑筋,以提高设计质量,力争在设计阶段就把工程造价控制在批准的投资限额内。
积极推行限额设计
所谓限额设计,就是按照批准的设计任务书和投资估算,在保证功能要求的前提下,控制初步设计及概算,按照批准的初步设计及总概算控制施工图设计。
杜绝在工程设计中任意提高安全系数和设计标准,或只考虑技术方案的可行性,而不重视经济合理性的现象,保证工程造价得到有效的控制。
实行设计的奖罚制度
为使限额设计落实到实处,应建立和健全限额设计的奖罚制度。
对限额设计搞得好、节约投资和控制造价确有成效的,项目法人应给予设计单位适当奖励。
做到奖罚分明,激励设计人员深挖设计潜力,重视设计方案的经济合理对控制工程造价将是一个大的突破。
3、建设项目施工阶段的造价控制
在施工阶段主要是以施工图预算或建安工程承包合同价为目标,控制建安工程造价。
在这一阶段节约的余地已经很小,但浪费的可能性却很大,因而要对工程造价的控制给予足够的重视。
加强对施工方案的技术经济比较
施工方案是施工组织设计中的一项重要工作内容,通过定性分析和定量分析,对质量、工期、造价三项技术经济指标比较,可以合理有效地利用人力、物力、财力资源,取得较好的经济效益,把好施工管理关,是全面造价管理的重要途径。
健全设计变更审批制度
设计如有变更,一是要尽量提前变更,因为变更越早,损失越小;二是在每一变更设计之前,必须进行工程量及造价增减分析,并经原设计单位同意。
如果变更后工程造价突破总概算,必须经有关部门审查,要切实防止通过变更设计增加设计内容、提高设计标准、提高工程造价的情况发生。
对工程现场签证手续严格把关
通过建设工程监理制度,建立专门部门,利用专业人员对工程实行专业化管理,避免出现工程管理人员只管签证,不算经济帐的现象,造成投资失控的严重后果。
为了严肃变更签证手续,应采取建设方、监理方、施工方代表现场联签的方式,保证变更、签证的真实性、合理性、经济性,避免弄虚作假现象及由此引出的纠纷。
4、认真做好竣工结算价的审核工作
工程竣工结算是综合反映竣工项目建设成果及财务情况的总结性文件,它采用货币指标、实物数量、建设工期和各种技术经济指标综合、全面反映建设项目开始建设到竣工为止全部建设成果和财务情况。
经审核的工程竣工结算是核定建设工程造价的依据。
因此,竣工结算的审核是一项非常重要的工作,应着重做好以下几个方面的工作:
审核工程量的准确性。
工程量的审核是竣工结算审核过程中最重要、最繁琐、最细致的一项工作,必须以工程竣工图、设计变更及施工现场为依据,严格按照定额规定的工程量计算规则逐项进行审核,以防止施工单位在工程竣工结算上虚增工程量来增加工程造价。
审查定额套用是否正确。
审查所列分项工程的单价是否与定额单价相符,其名称、规格、计量单位和所包含的内容是否与单位估价表一致;对于换算的单价,首先审查单价的换算是否是定额允许的,其次审查单价换算是否正确。
审查各项取费标准是否符合费用定额和施工期间有关工程造价政策规定。
5、结语
要有效的控制建设工程造价,就要坚决把控制重点转移到前期阶段来;重视和加强项目决策阶段的投资估算工作,努力提高可行性研究报告投资控制数的准确度,明确概预算工作不仅要反映设计,计算工程造价,更要能动地影响设计,优化设计,并发挥控制工程造价。
从而达到合理使用投资,有效地控制造价,取得最佳投资效益的目的。
