不动产开发投资项目基础数据测算
第5章房地产投资项目基础数据的分析估算

3
项目总投资
3.1 3.2 3.3
2019/12/20
开发产品成本 固定资产投资 经营资金
单位:万元
总投资
课件
估算说明
(1)+(2)
4
表5-2
开发建设投资估算表
单位:万元
序号
1 2 3 4 5 6 7 8 9 10 11 12
项
目
开发产品成本 固定资产投资
土地费用 前期工程费用 基础设施建设费 建筑安装工程费 公共配套设施建设费 开发间接费 管理费用 财务费用 销售费用 开发期税费 其他费用 不可预见费
8.财务费用
财务费用是指房地产开发企业为筹集资金 而发生的各项费用。主要包括借款和债券的 利息、金融机构手续费、融资代理费、外汇 汇兑净损失以及企业筹资发生的其他财务费 用。
2019/12/20
课件
26
5.1房地产开发项目总投资与总成本费用的估算
1)长期借款利息的估算
每年应计利息的近似计算公式如下:
从财务的角度讲,这些成本可按其用途分为:土 地开发成本、房屋开发成本、配套设施开发成本。
而在核算上又将其划分为:开发直接费(包括土 地费用、前期工程费用、基础设施建设费、建筑安 装工程费用、公共配套设施建设费)和开发间接费 (包括管理费用、财务费用、销售费用、其他费用、 开发期税费、不可预见费等)。
目前期规划、设计、可行性研究,水文、地 质勘测,以及“三通一平”等阶段的费用支 出。
2019/12/20
课件
16
表5-4 前期工程费估算表 单位:万元
序号
项目
1 规划、设计、可研费 2 水文、地质勘察费 3 道路费 4 供水费 5 供电费 6 土地平整费
第五章房地产投资项目基础数据的分析估算资料

开发产品成本 固定资产投资 经营资金
总投资
单位:万元
估算说明
(1)+(2)
表5-2
开发建设投资估算表
单位:万元
序号
1 2 3 4 5 6 7 8 9 10 11 12
项
目
开发产品成本 固定资产投资
土地费用 前期工程费用 基础设施建设费 建筑安装工程费 公共配套设施建设费 开发间接费 管理费用 财务费用 销售费用 开发期税费 其他费用 不可预见费
5.1房地产开发项目总投资与总成本费用的估算
10.其他费用 其他费用主要包括临时用地费和临时建设费、工
程造价咨询费、总承包管理费、合同公证费、施工 执照费、工程质量监督费、工程监理费、竣工图编 制费、工程保险费等。这些费用按当地有关部门规 定的费率估算,一般约占投资额的2%~3%。
表5-8
其他费用估算表
5.2房地产投资项目的收入、税金估算与资金筹措
5.2.1经营收入估算 1.租售方案的确定
租售方案一般应包括以下几个方面的内容: 1)项目出售、出租还是租售并举?出售面积和出租面积的比例是多少? 以及整个项目中哪些出售、哪些出租、哪些自营? 2)可出售面积、可出租面积、自营面积和可分摊建筑面积及各自在建筑 物中的位置; 3)出售和出租的时间进度安排和各时间段内租售面积数量的确定,并要 考虑租售期内房地产市场可能发生的变化对租售数量的影响; 4)售价和租金水平的确定; 5)收款方式与收款计划的确定。
5.1房地产开发项目总投资与总成本费用的估算
上述开发项目总投资构成见图5-1所示。 从上图可以看出,如果该项目只有租售部分无自营 部分,那么其总投资就不包括经营资金8万元;其中 的开发建设投资也不包括自营固定资产182万元,而 只余下开发产品成本12867万元。此时,总投资等于 开发建设投资也等于开发产品成本12867万元。 如果是开发完成后用于租售的项目,项目总投资基 本上等于开发建设投资并等于开发产品成本(也即总 成本费用)。
房地产开发项目(投资)经济测算

房地产开发项目(投资)经济测算1、测算三方面:开发成本、盈利能力、现金流安排2、项目建设总投资(开发总成本):建设成本+ 财务费用(1)土地成本:土地款+ 税费(土地取得方式:征用农地、场地平整、临设费)(2)勘察设计和前期工程费:勘察测量+ 市场研究+ 规划设计+ 场地平整+ 临设(3)建筑安装工程费:土建工程+ 安装工程+ 装修装饰(4)室外工程和市政配套:基础设施配套+ 公共配套+ 附属工程(5)其他工程费:监理费+ 竣工验收费(6)管理费用:组织和管理房地产经营活动必要的费用(7)财务费用: 项目筹集资金发生的费用,主要为利息3、项目评价指标:(1)静态评价指标:1\收资收益率:投资成本获得利润的能力.(除以开发年数得出年投资收益率) 2\静态回收期:净收益回收全部投资所需时间。
3\盈亏平衡点:收入等于成本时的项目销售率。
(2)静态评价指标:1\项目净现值:项目投资活动期内,净现金流按基准收益这算到项目建设期初的基准年后的数值。
2\内部收益率:项目寿命期内,使投资方案净现值为0的贴现率.3\项目净现值率:动态投资收益率,单位同投资现值所获得的净收益现值大小。
4\动态回收期:考虑货币时间价值的条件下,以投资项目净现金流量的现值抵偿原始投资现值所需要的时间。
4、操作指南:(1)项目基本经济技术指标:土地面积、建筑面积、可售面积、地下室面积(2)建设工期安排:资料齐备(3)成本计取计划:其他费用:按建安工程费、室外工程及市政配套和的3%计取;管理费用:按前期工程费、建安工程费、室外工程及市政配套、其他费用和3%计取;不可预见费:按前期工程费、建安工程费、室外工程及市政配套、其他费用、管理费用之和3%-5%计取。
(4)销售安排:明确销售价格、销售期安排、销售率及销售费用计提比例。
(5)销售回款:假设一次性付款比例为10%,按揭比列为90%,按揭首付比例为3成,非住宅为4层,按揭资金在销售后的第三个月或下一季度到位。

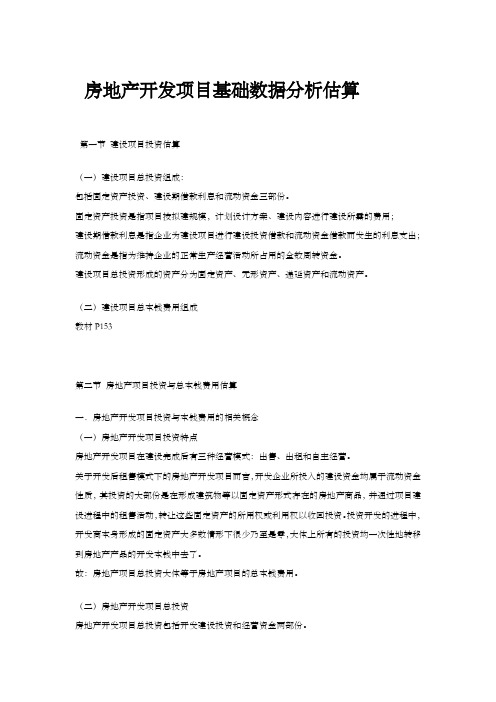

房地产开发项目基础数据分析估算

房地产开发项目基础数据分析估算第一节建设项目投资估算(一)建设项目总投资组成:包括固定资产投资、建设期借款利息和流动资金三部份。
固定资产投资是指项目按拟建规模,计划设计方案、建设内容进行建设所需的费用;建设期借款利息是指企业为建设项目进行建设投资借款和流动资金借款而发生的利息支出;流动资金是指为维持企业的正常生产经营活动所占用的全数周转资金。
建设项目总投资形成的资产分为固定资产、无形资产、递延资产和流动资产。
(二)建设项目总本钱费用组成教材P153第二节房地产项目投资与总本钱费用估算一.房地产开发项目投资与本钱费用的相关概念(一)房地产开发项目投资特点房地产开发项目在建设完成后有三种经营模式:出售、出租和自主经营。
关于开发后租售模式下的房地产开发项目而言,开发企业所投入的建设资金均属于流动资金性质,其投资的大部份是在形成建筑物等以固定资产形式存在的房地产商品,并通过项目建设进程中的租售活动,转让这些固定资产的所用权或利用权以收回投资。
投资开发的进程中,开发商本身形成的固定资产大多数情形下很少乃至是零,大体上所有的投资均一次性地转移到房地产产品的开发本钱中去了。
故:房地产项目总投资大体等于房地产项目的总本钱费用。
(二)房地产开发项目总投资房地产开发项目总投资包括开发建设投资和经营资金两部份。
一、开发建设投资是指开发期内完成房地产产品开发建设所需投入的各项本钱费用。
包括土地费用、前期工程费、基础设施建设费、建筑安装工程费、公共配套设施建设费、开发间接费、治理费用、财务费用、销售费用、开发期税费、其他费用和不可预见费等开发建设投资在建设进程中形成以出售和出租为目的的开发产品本钱和以自营为目的的固定资产及其他资产,应注意开发建设投资在开发产品本钱与固定资产和其他资产之间的合理分派。
二、经营资金是指房地产开发企业用于日常经营周转的资金。
(三)开发产品本钱开发产品本钱是指房地产开发企业在开发进程中所发生的各项费用,也确实是当开发项目产品建成时,按国家有关会计制度和财务制度规定转入的房地产产品的开发建设投资。
房地产投资项目基础数据的分析估算

表5-6
建筑安装工程费用估算表 建安工程费 单价 金额
单位:万元 金额合计
项 目 建筑面积 单项 工程1 单项 工程2 …
装饰工程费 单价 金额
合 计
5.1房地产开发项目总投资与总成本费用的估算
5.公共配套设施建设费 公共配套设施建设费是指居住小区内为居民服务 配套建设的各种非营利性的公共配套设施(又称公 建设施)的建设费用,主要包括:居委会、派出所、 托儿所、幼儿园、锅炉房、变电室、公共厕所、停 车场等。一般按规划指标和实际工程量估算。
房地产投资项目基础数据的分析估算
房地产开发项目总投资与总成本费用的估算 房地产投资项目的收入、税金估算与资金筹措 借款还本付息的估算
5.1房地产开发项目总投资与总成本费用的估算
我们以开发项目为例,来介绍投资与成本费用的 估算方法。 5.1.1房地产开发项目投资与成本费用的相关概念 1.房地产开发项目投资与一般建设项目投资的不同 对一般建设项目而言,其总投资是固定资产投资、 建设期借款利息和流动资金之和。 对于开发后租售模式下的房地产开发项目而言, 开发商本身所形成的固定资产大多数情况下很少甚 至是零,房地产项目总投资基本就等于房地产项目 的总成本费用。
5.1房地产开发项目总投资与总成本费用的估算
10.其他费用 其他费用主要包括临时用地费和临时建设费、工 程造价咨询费、总承包管理费、合同公证费、施工 执照费、工程质量监督费、工程监理费、竣工图编 制费、工程保险费等。这些费用按当地有关部门规 定的费率估算,一般约占投资额的2%~3%。
表5-8 序 号 1 2 3 4 5 6 7 8 9 10 11 12 项
5.1房地产开发项目总投资与总成本费用的估算 3.开发产品成本 开发产品成本是指房地产开发企业在开发 过程中所发生的各项费用,也就是当开发项 目产品建成时,按照国家有关会计制度和财 务制度规定转入的房地产产品的开发建设投 资。
第五章 房地产投资项目基础数据的分析估算

表5-4 序 号 1 2 3 4 5 6
前期工程费估算表 项 目 规划、设计、可研费 水文、地质勘察费 道路费 供水费 供电费 土地平整费 合 计 金 额
单位:万元 估算说明
5.1房地产开发项目总投资与总成本费用的估算
3.基础设施建设费 基础设施建设费是指建筑物2米以外和项目用地规 划红线以内的各种管线和道路等工程的费用,主要 包括供水、供电、供气、排污、绿化、道路、路灯、 环卫设施的建设费用,以及各项设施与市政设施干 线、干管、干道的接口费用。一般按实际工程量估 算。
总成本费用 开发 建设 投资 13049 万元 开发 项目 总投 资 13057 万元 土地费用 前期工程费用 基础设施建设费用 建筑安装工程费用 固定资产 及其他资 产182万元
公共配套设施建设费用
开发间接费用 管理费用 财务费用
经营 资金8 万元
图5-1
销售费用 开发期税费 其他费用 不可预见费用
开发产品 成本12867 万元
房地产开发项目总投资构成图示
5.1房地产开发项目总投资与总成本费用的估算
5.1.2房地产开发项目总成本费用的具体估算 1.土地费用估算 土地费用是指为取得房地产项目用地使用权而发 生的费用。对土地费用的估算要依实际情况而定。 1)土地征用拆迁费。土地征用拆迁费分为:农村土 地征用拆迁费和城镇土地拆迁费。
表5-10 销售期间
5.1房地产开发项目总投资与总成本费用的估算
9.销售费用 销售费用是指房地产开发企业在销售房地产产品过程中发 生的各项费用,以及专设销售机构或委托销售代理的各项费 用。主要包括销售人员工资、奖金、福利费、差旅费、销售 机构的折旧费、修理费、物料消耗、广告费、宣传费、代销 手续费、销售服务费及预售许可证申领费等。综合起来为: 1)广告宣传及市场推广费,一般约为销售收入的2%~3%。 2)销售代理费,一般约为销售收入的1.5%~2%。 3)其他销售费用,一般约为销售收入的0.5%~1%。 以上各项合计,销售费用约占到销售收入的4%~6%。
第章房地产投资项目基础数据的分析估算
2019/10/20
课件
3
表5-1
序号 1
项目总投资估算表
项目 开发建设投资
1.1 2.2 3.3 4.4 5.5 6.6 7.7 8.8 9.9 10.10 1.11 1.12
2
土地费用 前期工程费 基础设施建设费 建筑安装工程费 公共配套设施建设费 开发间接费 管理费用 财务费用 销售费用 开发期税费 其他费用 不可预见费
目前期规划、设计、可行性研究,水文、地 质勘测,以及“三通一平”等阶段的费用支 出。
2019/10/20
课件
16
表5-4
前期工程费估算表
单位:万元
序号
项目
1 规划、设计、可研费 2 水文、地质勘察费 3 道路费 4 供水费 5 供电费 6 土地平整费
合计
金 额 估算说明
2019/10/20
课件
17
2019/10/20
合计 课件
单位:万元 额 估算说明
30
5.1房地产开发项目总投资与总成本费用的估算
11.开发期间税费 开发期间税费是指项目所负担的与房地产
投资有关的各种税金和地方政府或有关部门 征收的费用。各项税费应根据当地有关法规 标准估算。
2019/10/20
课件
31
表5-9
开发期税费估算表
2019/10/20
课件
12
5.1房地产开发项目总投资与总成本费用的估算
3)土地转让费。土地转让费是指土地受让方 向土地转让方支付土地使用权的转让费。 4)土地租用费。土地租用费是指土地租用方 向土地出租方支付的费用。
2019/10/20
课件
13
5.1房地产开发项目总投资与总成本费用的估算
第5章房地产投资项目基础数据的分析估算
2020/8/19
课件
7
5.1房地产开发项目总投资与总成本费用的估算
例如,某开发商开发一小区,总建筑面积为49 781平方米,其中,住宅部分为47 581㎡,休养所为 1 200㎡,综合商场为1 000㎡。住宅部分全部预售, 休养所出租,综合商场为自营。该项目总投资为13 057万元,其中开发建设投资13 049万元,由开发产 品成本12 867万元和自营固定资产的182万元组成; 综合商场在开发完毕后自营时,需经营资金8万元, 到项目结束时一次性收回。
经营资金
3
项目总投资
3.1 3.2 3.3
2020/8/19
开发产品成本 固定资产投资 经营资金
单位:万元
总投资
课件
估算说明
(1)+(2)
4
表5-2
开发建设投资估算表
单位:万元
序号
1 2 3 4 5 6 7 8 9 10 11 12
项
目
开发产品成本 固定资产投资
土地费用 前期工程费用 基础设施建设费 建筑安装工程费 公共配套设施建设费 开发间接费 管理费用 财务费用 销售费用 开发期税费 其他费用 不可预见费
如果是开发完成后用于租售的项目,项目总投资基 本上等于开发建设投资并等于开发产品成本(也即总 成本费用)。
2020/8/19
课件
9
总成本费用
开发 项目 总投 资 13057 万元
开发 建设 投资 13049 万元
经营 资金8 万元
图5-1 房地产开发项目总投资构成图示
2020/8/19
土地费用 前期工程费用 基础设施建设费用 建筑安装工程费用 公共配套设施建设费用 开发间接费用 管理费用 财务费用 销售费用 开发期税费 其他费用 不可预见费用
第五章房地产投资项目基础数据的分析估算资料
5.1房地产开发项目总投资与总成本费用的估算
7.管理费用 管理费用是指房地产开发企业的管理部门为组织
和管理房地产项目的开发经营活动而发生的各项费 用。
管理费可按项目投资或前述1~5项直接费用的一个 百分比计算,这个百分数一般为3%左右。
5.1房地产开发项目总投资与总成本费用的估算
8.财务费用 财务费用是指房地产开发企业为筹集资金
而发生的各项费用。主要包括借款和债券的 利息、金融机构手续费、融资代理费、外汇 汇兑净损失以及企业筹资发生的其他财务费 用。
5.1房地产开发项目总投资与总成本费用的估算
1)长期借款利息的估算 每年应计利息的近似计算公式如下: 每年应计利息=(年初借款本息累计+本年借款额
÷2)×年利率(有效年利率) 2)流动资金借款部分是按全年利息。利息计入财务费
固定资产 及其他资 产182万元
开发产品 成本12867 万元
5.1房地产开发项目总投资与总成本费用的估算
5.1.2房地产开发项目总成本费用的具体估算 1.土地费用估算
土地费用是指为取得房地产项目用地使用权而发 生的费用。对土地费用的估算要依实际情况而定。 1)土地征用拆迁费。土地征用拆迁费分为:农村土 地征用拆迁费和城镇土地拆迁费。
表5-3
土地费用估
序号
1 2 3 4 5 6
项目
土地出让金 征地费 拆迁安置补偿费 土地转让费 土地租用费 土地投资折价
合计
单位:万元 金 额 估算说明
5.1房地产开发项目总投资与总成本费用的估算
2.前期工程费用 房地产项目前期工程费主要包括:开发项
目前期规划、设计、可行性研究,水文、地 质勘测,以及“三通一平”等阶段的费用支 出。
房地产投资项目基础数据的分析估算 共71页
5.1房地产开发项目总投资与总成本费用的估算
例如,某开发商开发一小区,总建筑面积为49 781平方米,其中,住宅部分为47 581㎡,休养所为 1 200㎡,综合商场为1 000㎡。住宅部分全部预售, 休养所出租,综合商场为自营。该项目总投资为13 057万元,其中开发建设投资13 049万元,由开发产 品成本12 867万元和自营固定资产的182万元组成; 综合商场在开发完毕后自营时,需经营资金8万元, 到项目结束时一次性收回。
5.1房地产开发项目总投资与总成本费用的估算
10.其他费用 其他费用主要包括临时用地费和临时建设费、工
程造价咨询费、总承包管理费、合同公证费、施工 执照费、工程质量监督费、工程监理费、竣工图编 制费、工程保险费等。这些费用按当地有关部门规 定的费率估算,一般约占投资额的2%~3%。
表5-8
其他费用估算表 单位:万元
对一般建设项目而言,其总投资是固定资产投资、 建设期借款利息和流动资金之和。
对于开发后租售模式下的房地产开发项目而言, 开发商本身所形成的固定资产大多数情况下很少甚 至是零,房地产项目总投资基本就等于房地产项目 的总成本费用。
5.1房地产开发项目总投资与总成本费用的估算
2.房地产开发项目总投资 开发项目总投资包括开发建设投资和经营资金
表5-4 前期工程费估算表 单位:万元
序号
项目
1 规划、设计、可研费 2 水文、地质勘察费 3 道路费 4 供水费 5 供电费 6 土地平整费
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
• (5)利润总额及利润分配预测 • 指项目建成后各年的利润与收益的预测。利润是
指经营收入扣除成本、费用、各种税金及附加后 的数额;收益则是利润与固定资产折旧之和。 • (6)贷款还本付息预测 • 指项目建成后,按国家规定预测归还贷款的资金 来源,分年归还银行贷款及国内外其他借款的本 金和利息,用以计算偿清贷款本息的时间(贷款 偿还期)。
第6章 不动产开发投资项目基 础数据测算
6.1 不动产开发投资项目基础数据结构 6.2 项目总投资、总成本估算与资金筹措 6.3 项目经营收入、税金及利润的估算 6.4 必要报酬率的确定
不动产开发投资项目基础数据测算
6.1 不动产开发投资项目基础数据结构
• 6.1.1 环境数据 • 不动产投资决策的环境数据涉及自然环境、经济环境和人
不动产开发投资项目基础数据测算
• (3)总成本费用预测 • 指项目建成后,在一定时期内,对项目在
各年度所发生的总成本费用进行的预测。 即对项目开发产品成本和营运成本进行预 测。 • (4)经营收入和税金预测 • 指在生产期间的一定时期内,对项目各年 的经营收入与经营税金进行的预测。
不动产开发投资项目基础数据测算
文环境等不同环境领域。 • 1. 自然环境 • 项目所处的地势地貌、气候特征、地理位置、土质条件等
自然环境因素,不仅对项目的销售价格、租金收入有影响, 而且对项目技术手段的选择有着直接的影响。 • 2. 经济环境 • 鉴于不动产流动性差的基本属性,不仅要考虑宏观经济环 境,更要考虑区域经济环境甚至竞争对手、关联企业的微 观经济行为。
不动产开发投资项目基础数据测算
• 3. 人文环境 • 不动产投资项目,尤其是住宅开发项目,
对项目所处的人文环境常常有着很强的依 赖性。
不动产开发投资项目基础数据测算
• 6.1.2 技术数据 • 不动产投资技术数据主要包括土地面积数
据、基础设施数据、建筑安装数据、公共 配套数据以及工程进度数据。这些技术数 据直接影响着项目的资源消耗、投资水平 以及施工管理。
不动产开发投资项目基础数据测算
• 2. 工程费用 • 不动产项目的开发必然涉及建筑材料的消耗以及
相关设备的采购与安装,将这部分支出列入工程 费用的范畴,具体包括:前期工程费用、基础设 施建设费用、建筑安装工程费用和公共配套设施 建设费用。 • (1)前期工程费用 • 不动产开发项目正式开工之前需要完成一些列前 期准备工作,如开发项目前期规划、设计、可行 性研究,水文、地质勘测,以及“三通一平”等。
不动产开发投资项目基础数据测算
• 项目的总投资是开发建设投资和流动资金之和, 总投资形成开发产品成本以及项目运营中所需要 的固定资产、无形资产、递延资产和流动资产; 项目运营中发生的总成本不仅包括经营成本,还 包括固定资产折旧、无形资产摊销等;项目的经 营收入表现为租金收入和自营收入。
• 在三者兼而有之的混合经营模式下,根据混合经 营的比例,项目总投资就转化为项目开发产品成 本、固定资产和经营资金;项目运营总成本相应 包括经营成本、固定资产折旧、无形资产摊销等; 项目的经营收入表现为销售收入、租金收入和自 营收入。
不动产开发投资项目基础数据测算
不动产 基础 数 据
环 境 数据 技 术 数据
财 务 数据
图6-1 不动产投资项目基础数据结构
不动产开发投资项目基础数据测算
6.2 项目总投资、总成本估算与资金筹措
• 6.2.1 不动产开发项目投资支出测算 • 不动产开发建设投资是指在开发期内完成不动产
产品开发建设所需要投入的各项成本费用。开发 建设投资测算项目内容主要包括:土地费用、工 程费用、开发间接费、开发费用、开发期税费、 销售费用、其他费用以及不可预见费等。 • 1. 土地费用 • 土地费用是指为取得项目用地使用权而发生的费 用。项目土地使用权的取得方式不同,发生的土 地费用也不同。
不动产开发投资项目基础数据测算
• 2. 财务数据测算的基本内容 • 项目财务数据测算是指项目分析人员根据
自身的调查研究,搜集整理有关数据和资 料,并据此估算不同营运模式下项目总投 资、总成本、经营收入及税金、利润及利 润分配等各项财务基础数据,编制有关财 务报表的一系列工作。
不动产开发投资项目基础数据测算
不动产开发投资项目基础数据测算
• 6.1.3 财务数据 • 1. 不动产开发投资项目营运模式对财务数据测算
的影响 • 出售、出租和自营是不动产开发项目的三种基本
营运模式。 • 在开发出售模式下,开发商所投入的建设资金均
属于流动资金的性质,其投资的大部分是形成建 筑物或构筑物等以固定资产形式存在的不动产商 品,并通过项目建设过程中的预售或பைடு நூலகம்成后的出 售活动,转让这些不动产的所有权以收回投资。
不动产开发投资项目基础数据测算
• 1. 土地面积数据 • 2. 建筑安装数据 • 建筑安装数据主要包括土建工程、装饰工
程、设备安装等内容。 • 3. 工程进度数据 • 工程进度是不动产投资项目的重要技术数
据。合理安排工程进度不仅有利于保障工 程质量、控制薪酬支出,而且有利于不动 产公司赢得市场机会。
• (1)项目的计算期 • 其计算期就是开发期,是指从建设开始到全部售
出的时间;对开发后出租、自营或置业后出租的 项目而言,其计算期就是持有期或经营期,是指 从建设或购买不动产开始,不断地获取收益直到 项目转售或项目的经济寿命结束的时间。 • (2)项目总投资预测 • 指对项目建设期间各期的投资支出和建设项目的 总投资进行预测。总投资包括开发建设投资和自 营模式下项目经营需要垫付的营运资金。
不动产开发投资项目基础数据测算
• ①项目规划、设计、可行性研究所需费用可按总 投资的一定比例测算。一般情况下,规划设计费 为建安工程费的3%左右,可行性论证费占建安工 程费的1%~3%。
• ②项目水文、地质勘测所需费用支出根据工作量 结合有关收费标准测算,一般为建安工程费的 0.5%左右。
• ③土地开发中“三通一平”(通水、通电、通路、 场地平整)等工程费用,主要包括地上原有建筑 物、构筑物的拆除费用,场地平整费用和通水、 电、路的费用。这些费用的测算可根据实际工程 量,参照有关计费标准进行。
