施工方案和工程量管理办法

工程计量和施工方案

工程计量和施工方案引言工程计量和施工方案是建筑工程中非常重要的一部分。
它涉及到工程量的准确测算和施工步骤的合理安排,对于工程的顺利进行具有重要意义。
本文将对工程计量和施工方案进行详细阐述,探究其在建筑工程中的作用和应用。
一、工程计量1.1 工程计量的基本概念工程计量是指对工程项目中的各种工作量进行准确、清晰的计算和记录。
它是衡量工程规模和成本的重要手段,也是工程进度管理和成本控制的基础。
工程计量主要包括工程量清单的编制、工程项目的测量和统计等内容。
1.2 工程量清单的编制工程量清单是工程项目中各项工作量的详细分项表,包括工程名称、定额单位、工程量、单价、合价等内容。
工程量清单的编制需要结合工程设计图纸和技术规范进行,确保每一项工作量都得到准确计算和清晰记录。
1.3 工程项目的测量和统计工程项目的测量和统计是工程计量的重要环节。
通过现场测量和数据统计,可以准确获取工程项目中各项工作量的实际情况,为后续施工方案的制定和成本估算提供可靠的依据。
1.4 工程计量的意义和作用工程计量对于建筑工程具有重要的意义和作用。
它可以帮助工程管理者准确评估工程规模和成本,为工程进度和质量管理提供可靠的数据支持。
同时,工程计量还可以帮助准确核算成本,合理控制成本,确保工程项目的经济效益。
1.5 工程计量的注意事项在进行工程计量时,需要注意以下几个方面:(1)准确性:工程计量需要尽可能准确,避免因计量误差导致工程成本、进度等方面的偏差。
(2)清晰性:工程计量需要表达清晰,便于不同角色的人员理解和使用。
(3)及时性:工程计量需要及时更新和记录,保持与工程实际进展的同步。
(4)合规性:工程计量需要符合相关工程规范和标准要求,确保计量内容的合理和可靠。
二、施工方案2.1 施工方案的基本概念施工方案是指在工程计量的基础上,根据工程设计和实际情况制定的施工步骤和方法。
它包括施工工艺、施工流程、施工标准等内容,是确保工程施工质量和效率的重要依据。
工程质量及进度管理制度

工程质量及进度管理制度一、总则为了确保工程质量和进度的稳定、持续、高效,提高工程建设的质量和保证工期,制定本工程质量及进度管理制度。
该制度适用于所有涉及工程建设的部门和人员,重点规范了工程质量及进度管理的各个环节,确保工程建设的顺利进行。
二、质量管理1.质量目标本制度的质量目标是:保证工程质量符合相关规范和标准,确保工程建设进度按时完成。
2.质量管理责任(1)项目负责人负责组织和协调工程质量管理工作,并对整个工程质量负总责,包括工程项目的质量计划、技术负责人选聘、质量培训、技术文件管理等工作。
(2)技术负责人负责工程项目的技术指导和技术支持,确保施工过程中技术方案的有效实施和技术问题的解决。
3.质量管理措施(1)建立完善的质量管理体系,明确工程质量目标和标准。
(2)严格按照相关规范和标准开展各项工作,确保工程质量达到要求。
(3)定期对工程质量进行检查和评估,及时发现问题并进行整改。
(4)加强员工培训,提高员工素质,保证工程施工技术有保障。
4.质量管理文件(1)建立工程质量管理档案,包括质量计划、检查记录、技术文件等。
(2)所有质量管理文件必须保留完整、准确,并定期进行归档管理。
三、进度管理1.进度目标本制度的进度目标是:根据工程计划和合同要求,保证工程施工按时完成,并确保进度优先。
2.进度管理责任(1)总监督负责组织和协调工程进度管理工作,包括施工进度计划的编制与调整、进度问题的排查解决等。
(2)项目经理负责具体的工程项目进度管理工作,包括工程施工进度与质量的协调、进度执行情况的监督和整改等。
3.进度管理措施(1)建立完善的进度管理体系,明确各项工作的进度计划和执行标准。
(2)加强施工进度的监督和检查,及时发现并解决进度问题。
(3)建立健全的进度管理机制,定期召开项目进度会议,协调各部门工作,推动工程的顺利进行。
4.进度管理文件(1)建立工程施工进度监控档案,包括施工进度计划、进度执行情况记录等。

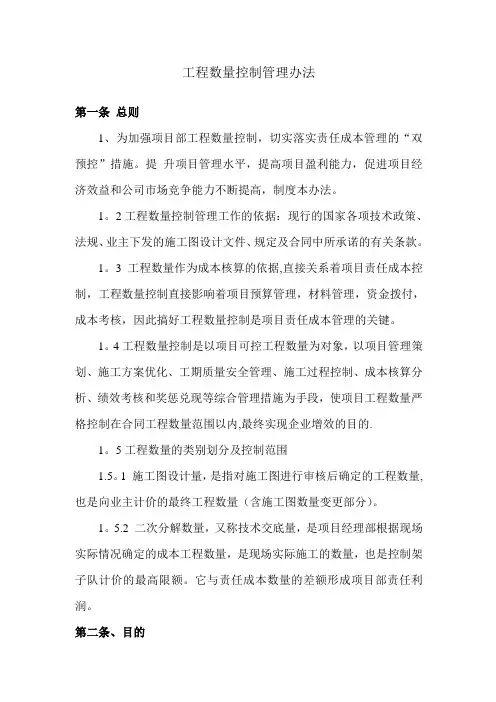

工程量管理办法

工程数量控制管理办法第一条总则1、为加强项目部工程数量控制,切实落实责任成本管理的“双预控”措施。
提升项目管理水平,提高项目盈利能力,促进项目经济效益和公司市场竞争能力不断提高,制度本办法。
1。
2工程数量控制管理工作的依据:现行的国家各项技术政策、法规、业主下发的施工图设计文件、规定及合同中所承诺的有关条款。
1。
3工程数量作为成本核算的依据,直接关系着项目责任成本控制,工程数量控制直接影响着项目预算管理,材料管理,资金拨付,成本考核,因此搞好工程数量控制是项目责任成本管理的关键。
1。
4工程数量控制是以项目可控工程数量为对象,以项目管理策划、施工方案优化、工期质量安全管理、施工过程控制、成本核算分析、绩效考核和奖惩兑现等综合管理措施为手段,使项目工程数量严格控制在合同工程数量范围以内,最终实现企业增效的目的.1。
5工程数量的类别划分及控制范围1.5。
1 施工图设计量,是指对施工图进行审核后确定的工程数量,也是向业主计价的最终工程数量(含施工图数量变更部分)。
1。
5.2 二次分解数量,又称技术交底量,是项目经理部根据现场实际情况确定的成本工程数量,是现场实际施工的数量,也是控制架子队计价的最高限额。
它与责任成本数量的差额形成项目部责任利润。
第二条、目的建立内部工程数量控制体系,保证项目各项工程数量得到全过程、全员控制。
在保证质量、环境、职业健康安全的同时,获取最大的经济效益。
第三条、适用范围本管理办法适用于项目经理部工程数量控制,属项目经理部内部管理要求。
第四条、工程数量控制责任制4.1项目经理部制定和完善本项目工程数量内控制度,确保本项目工程数量内部控制体系有效运行。
项目经理部在确定项目总体实施方案时即确定项目的施工图设计数量和责任预算数量。
项目经理部也是项目工程数量控制的执行层。
负责贯彻落实指挥部工程数量管理各项制度,全面完成指挥部下达的责任成本目标;具体实施项目工程数量的过程控制和成本核算与分析;在保证质量、环境、职业健康安全的同时,通过实现工程数量可控来获取最大的经济效益.4。
项目工程数量控制办法 (2)

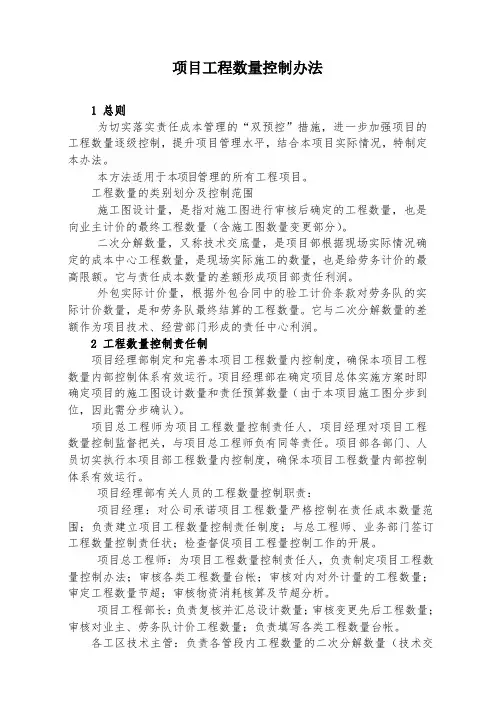

项目工程数量控制办法1 总则为切实落实责任成本管理的“双预控”措施,进一步加强项目的工程数量逐级控制,提升项目管理水平,结合本项目实际情况,特制定本办法。
本方法适用于本项目管理的所有工程项目。
工程数量的类别划分及控制范围施工图设计量,是指对施工图进行审核后确定的工程数量,也是向业主计价的最终工程数量(含施工图数量变更部分)。
二次分解数量,又称技术交底量,是项目部根据现场实际情况确定的成本中心工程数量,是现场实际施工的数量,也是给劳务计价的最高限额。
它与责任成本数量的差额形成项目部责任利润。
外包实际计价量,根据外包合同中的验工计价条款对劳务队的实际计价数量,是和劳务队最终结算的工程数量。
它与二次分解数量的差额作为项目技术、经营部门形成的责任中心利润。
2 工程数量控制责任制项目经理部制定和完善本项目工程数量内控制度,确保本项目工程数量内部控制体系有效运行。
项目经理部在确定项目总体实施方案时即确定项目的施工图设计数量和责任预算数量(由于本项目施工图分步到位,因此需分步确认)。
项目总工程师为项目工程数量控制责任人, 项目经理对项目工程数量控制监督把关,与项目总工程师负有同等责任。
项目部各部门、人员切实执行本项目部工程数量内控制度,确保本项目工程数量内部控制体系有效运行。
项目经理部有关人员的工程数量控制职责:项目经理:对公司承诺项目工程数量严格控制在责任成本数量范围;负责建立项目工程数量控制责任制度;与总工程师、业务部门签订工程数量控制责任状;检查督促项目工程量控制工作的开展。
项目总工程师:为项目工程数量控制责任人,负责制定项目工程数量控制办法;审核各类工程数量台帐;审核对内对外计量的工程数量;审定工程数量节超;审核物资消耗核算及节超分析。
项目工程部长:负责复核并汇总设计数量;审核变更先后工程数量;审核对业主、劳务队计价工程数量;负责填写各类工程数量台帐。
各工区技术主管:负责各管段内工程数量的二次分解数量(技术交底量);审核对劳务队计价工程数量;负责填写本工区内各类工程数量台帐。

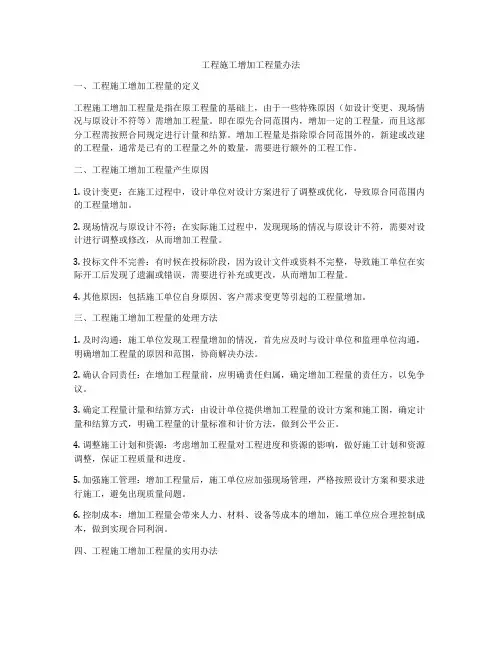

工程施工增加工程量办法

工程施工增加工程量办法一、工程施工增加工程量的定义工程施工增加工程量是指在原工程量的基础上,由于一些特殊原因(如设计变更、现场情况与原设计不符等)需增加工程量。
即在原先合同范围内,增加一定的工程量,而且这部分工程需按照合同规定进行计量和结算。
增加工程量是指除原合同范围外的,新建或改建的工程量,通常是已有的工程量之外的数量,需要进行额外的工程工作。
二、工程施工增加工程量产生原因1. 设计变更:在施工过程中,设计单位对设计方案进行了调整或优化,导致原合同范围内的工程量增加。
2. 现场情况与原设计不符:在实际施工过程中,发现现场的情况与原设计不符,需要对设计进行调整或修改,从而增加工程量。
3. 投标文件不完善:有时候在投标阶段,因为设计文件或资料不完整,导致施工单位在实际开工后发现了遗漏或错误,需要进行补充或更改,从而增加工程量。
4. 其他原因:包括施工单位自身原因、客户需求变更等引起的工程量增加。
三、工程施工增加工程量的处理方法1. 及时沟通:施工单位发现工程量增加的情况,首先应及时与设计单位和监理单位沟通,明确增加工程量的原因和范围,协商解决办法。
2. 确认合同责任:在增加工程量前,应明确责任归属,确定增加工程量的责任方,以免争议。
3. 确定工程量计量和结算方式:由设计单位提供增加工程量的设计方案和施工图,确定计量和结算方式,明确工程量的计量标准和计价方法,做到公平公正。
4. 调整施工计划和资源:考虑增加工程量对工程进度和资源的影响,做好施工计划和资源调整,保证工程质量和进度。
5. 加强施工管理:增加工程量后,施工单位应加强现场管理,严格按照设计方案和要求进行施工,避免出现质量问题。
6. 控制成本:增加工程量会带来人力、材料、设备等成本的增加,施工单位应合理控制成本,做到实现合同利润。
四、工程施工增加工程量的实用办法1. 项目阶段管控:在项目立项阶段,应全面评估项目情况,尽量减少设计变更和工程量增加的可能性,避免后期不必要的增加工程量。

施工总承包管理方案与措施

施工总承包管理方案与措施第一节总承包管理一、管理原则二、总承包管理的办法1、总承包管理的三个层次2、总承包管理的方法施工总承包将以目标管理、过程管理、平衡协调管理、制度管理等方法进行管理。
具体管理方法及内容见下表:第二节施工协调措施一、与建设单位之间的配合协调发包人代表项目的所有者,对项目具有特殊的权力,而项目经理为发包人管理项目,服从发包人的决策、指令和对项目的干预,项目经理的最重要职责是保证发包人满意。
1、业主在工程上起主导作用,为业主服务是我们永远追求的目标。
我们要求项目每一个人必须具备这种强烈意识,业主最关心的问题就是最大的需求,业主的满意度就是服务的质量标准。
这种服务必须积极、主动、优质、高效。
2、追求工程各方的稳定、和谐、可靠、相互信任的合作关系对工程有百利而无一害。
我们一定会站在总包高度,具备总包的胸襟,服务好业主,接受业主的管理和监督,有效协调工程各方的工作关系,使工程各方处于一种稳定、和谐、可靠、相互信任的合作关系。
3、本公司负责全面协调本工程,包括指定专业分包人和其他单位的工程。
4、项目经理首先理解总目标、发包人的意图,反复阅读合同或项目任务文件。
5、项目经理作出决策安排时要考虑到业主的期望、习惯和价值观念,说出他想要说的话,经常了解发包人所面临的压力,以及发包人对项目关注的焦点。
6、尊重发包人,随时向发包人报告情况。
在发包人作决策时,提供充分的信息,让他了解项目的全貌、项目实施状况、方案的利弊得失及对目标的影响。
7、加强计划性和预见性,让发包人了解承包商、了解他自己非程序干预的后果8、在项目运行过程中,项目管理者越早进入项目,项目实施越顺利。
如果条件允许,最好能让项目管理者亲身参与目标设计和决策过程,在项目整个过程中保持项目经理的稳定性和连续性。
9、项目经理遇到发包人所属的其他部门或合资者各方同时来指导项目的情况,项目经理应很好地倾听这些人的忠告,对他们作耐心的解释和说明。
消防工程施工方案中的工程量清单编制及管理

消防工程施工方案中的工程量清单编制及管理在消防工程施工过程中,工程量清单的编制和管理是非常重要的一环。
它既是对工程项目实施和控制的前提,也是保证施工质量和进度的基础。
本文将深入探讨消防工程施工方案中的工程量清单编制及管理的相关内容。
一、工程量清单的概念和作用工程量清单是指在工程项目中,根据工程设计方案和施工方案,按照一定的规范和标准,将工程项目划分成一个个具体的工程量项目,进行数量计算和详细描述,以编制出清晰明确的工程量清单表。
工程量清单的作用主要有以下几个方面:1. 施工准备:工程量清单可以为施工方案的编制提供重要依据,明确施工过程中所需材料、设备和人力资源的数量和规格。
2. 施工组织:工程量清单具体明确了施工项目的工作内容和工程量,为施工组织和协调提供了依据。
3. 成本控制:通过工程量清单的编制,可以准确计算出所需材料、设备和人力资源的成本,为项目的成本控制提供可靠依据。
4. 施工进度管理:工程量清单的编制可根据施工进度计划,合理安排施工顺序和工作量,以实现施工进度的控制和管理。
二、工程量清单的编制步骤1. 确定编制范围:根据消防工程施工方案的需要,确定工程量清单的编制范围,包括施工项目的各个阶段、分部、部位等。
2. 搜集资料:收集和整理消防工程施工方案的相关设计文件、技术规范、施工图纸等,以获取工程量清单所需的基础资料。
3. 划分工程项目:根据施工方案和设计文件,将工程项目划分成一个个具体的工程量项目,明确工程项目的工作内容和范围。
4. 计算数量:根据工程项目的具体要求,进行数量计算和测量,确保工程量清单的准确性和可靠性。
5. 编制清单表:按照一定的格式和规范,将工程项目的具体信息和数量结果填入清单表中,并进行核对和审查。
6. 调整修订:根据实际情况和需要,对工程量清单进行适当的调整和修订,确保其与实际施工方案相一致。
三、工程量清单的管理工程量清单的管理主要包括清单数据的存储和维护,以及对清单的更新和修订。
工程量清单及施工方案

工程量清单及施工方案一、工程量清单1. 土建工程a. 地基处理1)开挖土方2)填筑回填土3)压实土壤b. 地面工程1)铺设地面砖2)打磨抛光3)铺设防滑地砖c. 基础工程1)混凝土浇筑2)钢筋搭设3)清除现场杂物d. 墙体工程1)砌筑墙体2)抹灰粉刷3)装修装饰e. 屋面工程1)防水处理2)砌筑屋面3)铺设屋面防水材料2. 机电工程a. 电气工程1)配电箱安装2)线路敷设3)开关插座安装 b. 暖通空调1)空调设备安装 2)风管敷设3)制冷系统调试 c. 水暖工程1)水管安装2)卫生洁具安装 3)给排水系统安装3. 装饰工程a. 石材装饰1)石材选材采购 2)石材安装3)石材抛光打磨 b. 木工装饰1)木材选购2)木工制作3)木工安装c. 油漆涂料1)油漆选购2)表面处理3)油漆施工4. 其他工程a. 环保设施1)废水处理设施安装2)垃圾分类设施安装3)环保设施调试b. 安全设施1)消防设备安装2)安全出口标识3)安全设备挂装二、施工方案1. 土建工程施工方案a. 地基处理地基处理施工前,需先对地面进行勘测,确定开挖土方的深度和范围。
开挖土方采用机械开挖,将挖出的土方及时清理,并进行堆放分类。
填筑回填土需按照工程要求进行分层夯实,保证地基土的密实度。
b. 地面工程铺设地面砖前,需先对地面进行找平处理,然后进行砖砌胶水施工。
打磨抛光需在砖砌结束后,利用专业设备进行打磨和抛光处理。
铺设防滑地砖时,需按照防滑地砖的规格和要求进行铺设,确保施工质量。
c. 基础工程混凝土浇筑需按照设计图纸要求,采用混凝土搅拌车进行浇筑。
钢筋搭设需按照设计图纸进行布置,并在浇筑前进行验收和调整。
清除现场杂物需在混凝土浇筑完成后进行,确保施工现场整洁。
2. 机电工程施工方案a. 电气工程配电箱安装需在配电室进行,进行线路连接和固定。
线路敷设需在电气管道内进行,并进行良好的固定。
开关插座安装需按照设计图纸要求进行,确保安装位置和数量正确。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工方案和工程量管理办法一、施工方案管理办法项目部成立方案优化领导小组,由项目长为组长,项目总工为副组长,各相关部门负责人为成员,其职责是负责优化项目的提出、工序安排、工期计算,分析对质量安全的影响,进行经济效益比较;设备配套、物资供应、调整,试验数据测定,最后负责审批和下达最优的施工方案,完善施组。
制定施工方案前,必须充分理解与业主签订合同条款及现场的各种条件,进行详细的实地调查。
制定施工方案首先要确定施工方法,然后选择与方法相配套的施工机械、施工顺序安排。
一个工程项目可以制定出多个施工方案,我们必须选择一个能保证安全、质量、工期、不违背设计意图,满足施工规范,成本最低、操作性强的施工方案,尽可能采用量化分析和网络计划技术进行优化选择;但由于项目施工活动比较复杂,不确定因素和约束条件比较多,全部用量化评定有时也难做到,还需配合经验的判断和对生产要素的优化管理来选择最佳施工方案。
严格方案审批制度,项目整体性施工方案必须经公司审批后方可实施,因施工方法改变而需进行调整时也要经公司审批后方可实施;在不改变施工方法的前提下而进行的局部优化,由项目部指挥长和总工共同负责审批并实施。
施工方案实施动态管理,由于项目施工的周期较长,施工条件随时都会发生变化,所以,施工方案应随着施工条件的变化而调整。
施工方案调整后,要相应地调整所对应的责任预算,对因优化施工方案而实现项目增效的,要对主要负责人和参与人给予重奖,具体奖励标准要结合工程节余奖励和变更设计创效奖励的标准一并结合计提兑现。
二、工程量预控制度工程数量的增减与项目物资、机械、人工费用的增减成正比,工程数量增大就必然会使物资、机械、人工费用同比增长。
因此,在过程控制中,工程数量的控制无疑对工程成本的控制起着决定性的作用。
㈠工程数量的逐级确定和审批制度项目部以确定的实施性施工组织设计为前提,组织项目工程技术人员复核施工图纸和现场实测等方法确定项目部各责任中心的工程数量;由项目长和项目总工审核批准后执行。
隧道工程的工程数量预控从两个方面做文章,一是对超前支护,锚杆,喷砼对中心核立数量时分别按设计数量的60%,20%,5%进进行核减,二是地表加固部分对中心核立数量时按设计数量的30%进行核减。
路基工程则要合理安排土石方调配,充分向软基处理方面挖潜。
㈡工程数量的动态管理制度当责任中心的工程数量发生变化时,项目部按照责任预算动态管理的原则,对责任范围之外发生的工程数量的变化,要及时的调增或调减责任中心的实际工程数量,并相应地增加或减少责任预算。
调增的工程数量不受甲方是否承认或甲方调差的影响;对责任范围之内工程数量的变化或由于自身责任增加的工程数量则不予调整责任预算;当责任中心的实际工程数量大于责任预算的工程量时项目部首先用项目长基金调整责任中心的预算。
对中心工程数量原则上不允许超过初步优化核定的比例范围。
在项目管理层,工程部是工程数量控制的关键部门,作为费用中心只是对其业绩和所节余的成本进行量化,纳入项目长基金进行考核。
工程部控制工程数量的节余,形成项目长基金,项目长基金最终转化为责任利润,工程数量的节余按工程部实现责任利润的3%从项目长基金中计提,并奖励直接责任人和其他相关人员,由总工程师负责分配。
成本中心对工程数量的控制。
主要就是发生工程数量变更增加时,要求项目部追加本中心的责任预算,同时也及时为工程部向建设单位申请变更提供准确的信息。
因此,责任中心在施工过程中,当工程数量发生变化时要及时的报告并做好基础资料的整理签字,以便为变更责任预算提供依据。
工程数量台帐的建立。
对工程数量台帐的设计有以下几方面的要求:一是对工程数量能达到动态管理;二是工程数量台帐对各成本中心内部验工计价形成网络化管理,达到全方位地控制工程数量的目的;三是工程数量总台帐与各成本中心工程数量台帐形成一定的平衡关系;四是能全方位的反映出工程数量的变更情况;五是有利于对责任盈亏和经营盈亏的分析。
㈢砼搅拌站预控措施(1)、原材料的管理:⒈分部技术部门根据施工进度计划提供原料采购计划,报送物资部门,物资部门根据采购计划负责采购原材料,在提供计划时要考虑到汛期及冬季施工时原材料的储备量。
⒉原材料(水泥、砂、碎石)入库前必须由收料员清点(丈量)数量,没经过收料员清点的原材料一律不得入库。
收料员对搅拌站操作程序图入库的原材料数量负责,有权拒绝数量不足和不符合质量要求的原材料入库。
入库后,收料员依据材料类别分别登记《原材料入库数量台帐》,写明品名、数量、入库时间以及材料产地,并有搅拌站负责人签认。
⒊原材料使用时,必须有技术负责人签认的《砼使用通知单》,同时写明砼的配合比和预计数量。
搅拌站负责人在通知单上签字后,仓库管理员方可发料。
仓库管理员对材料的使用有监督权,有权制止原材料的浪费现象,直至拒绝发料,并向主管领导汇报。
仓库管理员对库存的原材料数量负责。
砼搅拌完后,仓库管理员必须按照材料类别登记《原材料出库台帐》,写明数量、时间。
⒋搅拌站站长必须每隔一定的时间对原材料的入库、使用、库存进行核对,确保材料数量的准确,并报工程管理部存档。
(2)、半成品砼的管理:⒈技术负责人按照施工计划提供砼的计划使用量,并提供给搅拌站负责人。
搅拌站依据此计划展开施工。
⒉搅拌站负责人要进行机械设备的日常保养,确保机械设备的正常运转,同时合理安排作业人员,保证砼的正常供应。
⒊需要浇注砼时,由技术员提供《砼使用通知单》,由搅拌站负责人签收后方可开始拌料;同时,由测量班提供使用部位的断面资料,确定砼的实际断面用量。
⒋搅拌砼时,要杜绝原材料的浪费现象,控制原材料的使用。
⒌搅拌站配料员要严格按照配合比进行操作,控制水泥、砂、碎石的消耗量,不得随意调整配合比,否则对由于配料员随意调整配合比引起的原材料超耗由配料员负责。
如确实由于施工工艺的要求要进行现场调整的,必须写明调整的原因、材料消耗的数量等,作为《砼使用通知单》的附件,同时还必须报搅拌站负责人、试验室批准。
⒍搅拌结束后,砼使用部门负责人必须对实际搅拌的砼量进行签认。
同时搅拌站需登记《砼台帐》,写明按照配合比计算的水泥、砂、碎石的理论用量和搅拌站实际使用的数量以及搅拌砼的时间。
⒎每月根据实际使用的砼的数量和测量班的断面资料确定的砼的数量进行考核,明确材料节超的数量,分析原因,确定责任。
砼使用通知单使用部门负责人:搅拌站负责人:试验室负责人:原材料入库数量台帐原材料出库数量台帐(3)、砼配合比中心实验室对砼实际配合比负责现场交底,并对由此造成的经济损失负直接责任。
现确定砼配合比按下列标准执行。
并由中心实验室根据原材料情况随时予以调整。
单位:1m3混凝土(4)、奖惩办法⒈因试验室提供配合比节余或超出定额消耗量的在分析原因后由试验室全体人员承担损失或节余,试验负责人负担比例为试验员的2倍。
⒉如试验室提供配合比正确而搅拌站操作引起的损失由搅拌站全权负责,对造成质量问题的要追究行政责任。
⒊搅拌站在验收砂石料时,要考虑到运来砂子的膨松系数,在考核时若出现验收数量大于或小于实际使用数量加库存数量时,收料员和搅拌站负责人要对量差造成的价差全额负责。
⒋对因不按通知单搅拌而超过通知单砼用量造成的浪费由搅拌站承担损失责任。
第二节现场技术管理和变更设计预控制度一、现场技术管理预控制度㈠现场技术管理责任范围⒈保证施工过程符合技术要求,保证施工按正常秩序进行。
⒉完善各种劳动力组织,不断提高劳动生产率,降低工程成本,提高经济效果。
⒊不断更新和开发新技术,促进技术现代化,提高企业的竞争力。
⒋通过技术管理,使施工建立在先进的技术基础上,从而保证工程质量。
⒌开挖责任中心按照技术交底并结合当班循环的地质情况,确定钻爆参数和支护参数。
⒍衬砌责任中心按照技术交底做好二衬和仰拱、铺底砼施工的现场技术指导工作。
㈡现场技术管理处罚规定现场技术人员在施工现场技术指导到位,服务超前,并取得较好的经济效益或工程质量明显提高的,每月奖励100~500元;因责任心不强、工作松懈、措施不得力,造成技术滞后影响施工的,每次罚款100~300元。
二、变更设计预控制度在施工过程中,为使设计更加完善,符合实际,提高工程质量,确保施工安全,加快工程进度,就必须紧紧抓住现场成本控制和变更设计管理这两个重要环节,尤其是变更设计及优化设计方案是提高项目经济效益的重要途径。
㈠变更设计实施原则⒈本项目变更分一般变更和特殊变更,一般变更费用自理,我们变更设计的重点是特殊变更。
变更设计必须遵循“先变更、后施工”、按设计、按规范施工的原则。
⒉积极主动防止和杜绝设计文件已预示的地质灾害对工程造成的损失,确保工程质量。
㈡变更设计的程序⒈对外变更设计,应抓好以下几个环节⑴项目总工及施工程管理部、安质部要认真复核施工图纸,提出施工图缺陷和错误;详细调查施工现场的自然环境,包括地形、地貌、周边环境、材料储备与来源、水文地质以及民族风情等;认真编制实施性施工组织设计和工程质量计划,提出优化方案;准确掌握施工的每个环节,充分提出设计变更的理由、数据,广泛收集变更资料。
⑵及时邀请设计、监理和业主代表到现场勘察、论证,特别在施工中出现的突发情况和险情,需要采取紧急措施的,必须由现场监理、设计或业主代表勘察,形成变更会议纪要。
⑶按业主的要求和合同条款规定编制变更设计资料,做到内容齐全,符合标准,预算准确,有理有据,装订工整美观,并按规定报送有关各方。
⑷切实抓好变更设计的攻关环节,确保变更设计方案的成功实施。
攻关的重点是要耐心细致的给对方做好说服、解释工作,运用科学的方法,让对方给予支持、理解,并最终达到监理、设计和业主的共同签字认可。
⑸在变更设计资料得到各方签字盖章认可后,变更设计工作才算完成百分之五十,另一半就是及时验工计价和拨付变更设计资金,只有资金拨付到指挥部的帐户上才能说明变更设计的完善与成功。
⒉内部优化变更⑴指挥部对各成本中心在工程施工前和过程中,按实施性施组和实测的有关数据,通过优化后进行中心数量的分解和调整产生的与施工图量差节超就是指挥部直接实现的优化变更效果。
⑵各成本中心在实行“零利润”承包后,成本中心人员再次结合现场施工实际提出优化变更方案,经指挥部批准同意,不论是否作为对外设计变更处理,产生责任数量的变化,指挥部都不能调整成本中心的责任数量,作为成本中心产生的优化变更效果。
⑶凡成本中心提出的优化变更,也要进行变更资料的收集和上报,按必要程序进行审批,并由指挥部发出变更通知书。
㈢变更设计的奖罚原则⒈为鼓励技术人员和相关业务人员的变更创效积极性,按实现变更创效纯利润的5%奖励在变更设计工作中做出突出贡献人员(特别是技术人员),由项目总工负责分配,其提取的变更设计奖金在公司批复的可分配效益工资中列支,每季度兑现一次。
变更设计的确认以业主已经批复和计价拔款为依据。
