沥青混凝土路面施工接缝处理

合集下载

沥青混凝土路面施工接缝处理方法

沥青混凝土路面施工接缝处理方法

沥青混凝土路面施工接缝处理方法
一、预处理:
1.清理接缝:使用高压水枪将接缝内外的灰尘、杂物、泥浆等清洗干净,确保接缝干燥、清洁。

2. 抹槽:采用机械或人工方式,在接缝两侧挖槽,槽宽一般不小于
25mm,槽深一般为路面厚度的1/2或2/3左右,确保接缝处有足够的空间
容纳填缝料。

3.表面处理:对接缝两侧的路面进行表面处理,以增强填缝料与路面
的附着力。

可采用切割、热加工、喷射清理等方法。

二、选择接缝材料和填充:
1.接缝材料选择:选择适合沥青混凝土路面的高弹性、耐热老化、耐
疲劳性好的弹性填缝料,如聚氨酯、聚合物、橡胶等材料。

2.填充接缝:将选好的接缝材料填充到挖好的槽内,注意填缝料的充
实度和均匀程度。

填缝料的填充宽度一般为槽宽的1/2,填充厚度与槽深
相匹配。

三、密封接缝:
1.接缝密封剂选择:选择合适的接缝密封剂,如沥青胶带、聚合物胶带、聚氨酯等材料。

要根据路面的使用情况和环境条件选择适当的密封剂。

2.密封接缝:将接缝密封剂涂抹在填缝材料上,确保接缝处的密封性
和耐久性。

可采用刷涂、喷涂等方式进行施工,涂布范围一般为填缝料的
两侧及其周边。

以上即为沥青混凝土路面施工接缝处理方法的一般步骤。

需要注意的是,具体施工操作可能会根据实际情况有所调整,如施工温度、湿度等环境因素。

此外,为了保证接缝处理的质量,施工人员需要具备一定的技术和经验,并使用合适的工具和设备。

在施工过程中,还需要严格按照相关施工标准和规范执行,以确保接缝处理的效果和使用寿命。

沥青混凝土路面施工接缝处理工艺探析

沥青混凝土路面施工接缝处理工艺探析

沥青混凝土路面施工接缝处理工艺探析摘要:沥青路面因其行驶舒适性高、施工方便、表面平整、噪音小等优点,在高速公路中得到广泛应用。

随着沥青混凝土路面的广泛应用,路面施工中的接缝问题逐渐引起人们的重视,接缝不好会给驾驶员的驾驶舒适性和行车安全带来很大隐患。

本文对公路沥青混凝土路面接缝技术进行了详细阐述,明确了公路沥青混凝土路面接缝施工要点,可为此类工程施工提供参考。

关键词:沥青混凝土路面;施工接缝处理工艺引言沥青混凝土路面施工过程中,会出现各种接缝问题,主要分为横向接缝和纵向接缝。

如果接缝不及时处理,将明显影响路面的平整度和整体厚度,进而降低公路的行车安全性和稳定性。

本文重点介绍沥青混凝土路面接缝处理技术,并将其应用于具体工程中。

1公路沥青混凝土路面接缝施工的重要意义随着中国经济的发展,国家对道路通行能力的需求也在增加。

基于此,国家对公路建设的投入也在不断增加。

近年来,国家更加重视交通建设,使得我国的道路桥梁建设更加科学,道路总里程比以前有了很大的提高。

随着道路建设的发展,它是施工技术的内容。

尤其是筑路材料逐渐增多。

需要使用不同的材料来满足道路建设的需要。

沥青混凝土路面基于自身的优势,在我国道路修建中占据了重要的位置。

特别是在早期修建的道路中,多数会使用沥青来完成路面的铺设工作。

但随着时间的推进,许多路面的功能逐步发生变化,传统路面敷设技术面临较多的问题,无法适应当前的路面使用情况。

其中一些沥青混凝土路面建设上会出现路面开缝等问题,在这样的路面上行驶,极易引发跳车。

由此可见,路面接缝问题十分严峻。

以上问题的发生,是路面接缝施工方法不好导致的。

若对于沥青混凝土路面使用更为科学的接缝施工方法,则可以避免上述问题的发生。

所以,在后续公路沥青混凝土路面铺设的过程中,可以针对路面施工的宽度及长度,采取路面接缝技术,确保路面与路面间施工的连贯性,延长路面使用寿命。

2沥青混凝土路面接缝技术2.1热接缝技术(1)热接缝技术是指在旧沥青混合料在接缝处未完全冷却的情况下,摊铺碾压新沥青混合料对接缝进行处理。

沥青混凝土路面施工接缝处理方法

沥青混凝土路面施工接缝处理方法

沥青混凝土路面施工接缝处理方法
沥青混凝土路面施工接缝处理是在施工过程中,将沥青混凝土路面分
为若干个交叉面,并将其连接形成整体,以增加路面的承载力和稳定性,
同时也能减少路面的开裂和水患风险。

以下是几种常见的沥青混凝土路面
施工接缝处理方法:
1.预应力技术:利用钢筋或钢板在沥青混凝土路面上施加预应力,以
减小接缝的张开宽度,增加路面的承载力和抗裂性能。

2.切割接缝:在沥青混凝土路面施工完成后,使用切割机在已经凝固
的路面上沿着预定的切割线进行切割,形成一定的宽度和深度的接缝。


割接缝能够有效地减小路面的开裂和位移,提高路面的稳定性。

3.压缩型接缝料:在切割接缝的基础上,使用专用的压缩型接缝料填
充接缝,能够有效地减小接缝的宽度和深度,增加路面的承载能力,并防
止杂质和水进入接缝,延长路面的使用寿命。

4.弹性体接缝:利用弹性体材料填充接缝,能够保持路面的柔性和弹性,减小路面的开裂和断裂风险,提高路面的稳定性和耐久性。

弹性体接
缝材料还能够自行回复,减小修缮的需求和维护成本。

5.密封胶接缝:采用专用的密封胶填充接缝,能够有效地防止水、灰
尘和杂质进入接缝,保证路面表面的平整和美观,并提高路面的使用寿命。

密封胶接缝还可以减小路面的噪音和振动,提供舒适的行车体验。

总结起来,沥青混凝土路面施工接缝处理的方法有预应力技术、切割
接缝、压缩型接缝料、弹性体接缝和密封胶接缝等。

选择适当的接缝处理
方法能够有效地减小路面的开裂和断裂风险,提高路面的稳定性和耐久性,
延长路面的使用寿命。

同时,也能保证路面的平整和美观,提供安全和舒适的行车环境。

沥青混凝土路面施工接缝处理技术

沥青混凝土路面施工接缝处理技术

浅析沥青混凝土路面施工接缝处理技术摘要:沥青混凝土路面在使用中,有时会不同程度的出现凹坑、波浪、车辙、桥涵与路面连接处高低不平、路面接缝台阶等路面不平整现象。

沥青混凝土路面平整度涉及的方面很广,影响因素很多,情况十分复杂。

其中,沥青混凝土路面接缝处理的好坏对平整度有较大的影响。

因此,重视沥青混凝土路面施工接缝处理技术对于路面施工具有重要的意义。

本文主要介绍沥青混凝土路面施工接缝处理技术的有关内容。

关键词沥青;混凝土;施工;接缝处;工艺;技术;中图分类号:tu37 文献标识码:a 文章编号:引言沥青混凝土结构层因具有透水性小、水稳定性好、耐久性高、行车舒适性好、有较强的抵抗自然因素的能力等特点被越来越多的应用在高速公路和普通干线公路上。

沥青路面的平整度是评定路面质量和使用性能的主要指标之一,公路等级越高,对路面平整度的要求也越高。

其中接缝的处理是影响平整度的一个重要环节,其施工质量不但直接关系到行车的安全、舒适,还会影响车辆的燃料消耗、轮胎磨损、运输时效及其它经济指标。

在沥青混凝土路面施工中,接缝有纵向接缝和横向接缝(工作缝)两种。

如果接缝处的平整度不好,会产生路面高低不平。

或因接缝处压实度不够和结合强度不足而产生裂纹。

一、施工接缝技术1.1热接缝技术热接缝技术一般是在使用两台以上摊铺机并列同时施工时采用的,此时两条毗邻摊铺带的混合料都还处于压实前的热状态,应立即进行骑缝碾压,以消除缝迹。

采用振动压路机压实,每次碾压轮迹都要重叠10~15cm。

所以纵向接缝易于处理得好,连接强度较好,毗邻摊铺带的搭接宽度可较小。

在接缝处理中,采用全幅摊铺,虽然可以消除纵向接缝,但沥青混合料容易产生离析,且容易受供料水平的限制,并不是实用的办法。

梯队作业时纵缝采用热接缝,如果现场条件允许,在碾压及时、连续的条件下,的确为一理想的纵缝处理技术,被认为是最有效的方式。

1.2冷接缝技术冷接缝技术是指新铺层与经过压实后的已铺层进行拼接,当半幅施工不能采用热接缝时方可采用。

沥青混凝土面层接缝施工

沥青混凝土面层接缝施工

沥青混凝土面层接缝施工摘要:道路沥青混凝土面层接缝处理的质量好坏,影响路面结构的整体性、耐久性,影响行车安全,容易引起安全事故。

接缝施工的关键是按现行规范施工和验收。

关键词:道路沥青面层接缝处理Abstract: the road asphalt concrete surface layer of joint processing quality direct influence on the whole of the pavement structure, durability, safety effects, easy to cause accidents. Juncture is the key construction according to the current standard construction and acceptance.Keywords: road asphalt surface juncture processing贺州市钟山县北环路改造工程(二期)位于钟山县城,是一条呈东向西走向的环城道路,城市Ⅲ级主干路,设计行车车速为40公里/小时,是323国道的一部分;道路宽为约55~60米,路面结构为20㎜细粒式沥青混凝土表面层,40㎜中粒式沥青混凝土中面层,60㎜粗粒式沥青混凝土底面层。

一、纵向接缝两条摊铺带相接处,必须有一部分搭接,才能保证该处与其它部分具有相同的厚度,搭接的宽度前后要一致。

沥青混凝土路面接缝必须紧密、平顺。

上、下层的纵缝应错开150㎜(热接缝)或300~400㎜(冷接缝)以上。

采用3m直尺检查,确保平整度达到要求,面上层的纵缝应顺直,且宜留在车道区画线位置上。

沥青混凝土纵向接缝有热接缝和冷接缝两种。

(1)热接缝:为了避免纵向冷接缝,沥青混凝土路面碾压采用梯队作业摊铺,此时毗邻摊铺带的混合料还处于压实前的热状态,接缝易于处理,连接强度较好。

施工时,两机相隔间距不要过大,保持在10~20m以内,摊铺带应重叠50~100mm,将已铺部分留下100~200㎜不碾压,作为后面摊铺机摊铺高程和厚度控制的基准面,双幅摊铺后一起碾压(跨缝碾压),消除缝迹,形成良好的结合。

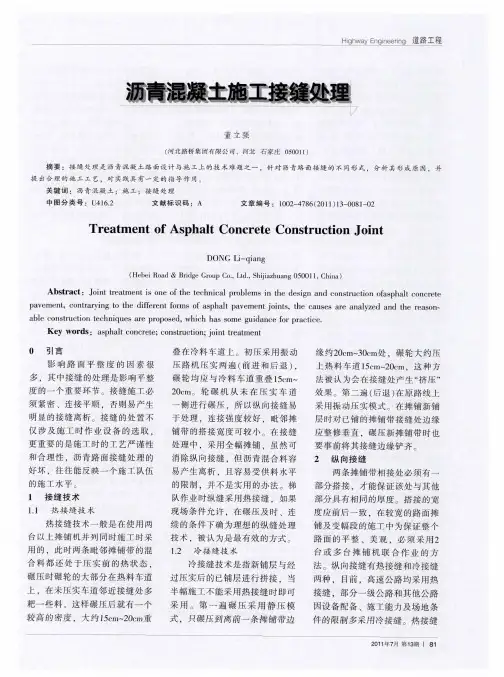

沥青混凝土施工接缝处理

沥青混凝土施工接缝处理

用垂 直 的平接 缝 ,其 他等 级公 路
的各 层 均可采 用 斜接 缝 。斜 接缝 的搭 接 长度 与层 厚有 关 .一 般为 0 m~ .m.搭 接 处 应 清 扫 干 净 . 08 4
并洒 少量 沥青 。当搭 接处 混合 料
中的粗集 料颗 粒超 过 压实 层厚 时
行 ,严 禁停 在 接 缝 处 原 地 不 动 ,
也 包 括 由于多 种原 因导 致 摊铺 中 断 .情 况 消除 后再 开始 摊铺 ,沥 青 混 合 料 温 度 下 降 而 设 置 的 接 缝 。横 向接 缝 的关键 是 混合 料 的 温 度变 化 .温度 太 高很 容 易产 生 混 合 料推 移 ,温度 太低 横 缝不 能 压 实 ,易造 成 早期 路面 损 坏 。横 缝 碾 压温度 一 般 比正 常碾 压温 度
个 垂 直面 。在 不设 挡板 的情况 下
碾 压后 边部 会 滑移 形成 斜 面 .在 摊 铺 相邻 之前 应将 呈斜 面 部分 切
割 后 除去 .在 切割 后 的垂 直面 上 涂 粘结 沥 青 ,摊 铺 时新 混 合料 应
重 叠 在 已 铺 带 上 5 m~ O m. 以 c lc
找 出表 面纵坡 或 已铺 层 厚度 开始 发生变化的断面( 已铺 层 表 面与 3 m直 尺 底 面 开 始 脱 离 接 触 处 ) 。
道路工程 H h a ni ei i w y g erg g E n n
即使 用两 台以上摊 铺 机成 梯 队 同
缝 位 置 、接 缝 方式 和施 工方法 。
31 接 缝 位 置 .
铺 段端约 l m长 的摊 铺 宽 度 范 围
内铺 一层 牛皮 纸 、麻 袋 .再 摊 铺
步摊 铺 沥青混 合料 ,此 时两 条相

沥青混凝土路面施工接缝处理方法

沥青混凝土路面施工接缝处理方法

沥青混凝土路面施工接缝处理方法沥青砼路面施工接缝处理方法探讨1、纵向施工缝的处理1.1纵向施工缝热接茬的处理此种方法主要应用于两台以上摊铺机同时作业的情形,该方法比较简单,也不易被施工单位掌控,只要施工人员特别注意两台摊铺机接茬处均衡梁的摊铺平坦,掌控不好虚铺,压路机操作手按正常施工碾压方法碾压,对路面平整度影响就并不大。

总体来说,热粘连较好处置,施工单位都能够运用自如,在此就不再累述。

1.2纵向施工缝的冷接茬的处理在目前二级公路路网改建项目中,路面宽度通常存有9m至18m左右,再加之大多建议就是边施工边通行,摊铺机很难一次摊铺成型,实际中大多使用半幅施工作业,这就发生了大量横向缠热接茬的情况。

但实际处置出来,并不十分理想。

根据公路施工规范的有关建议,并结合实际,我们探索出来一条比较理想的方法,并大量应用于课堂教学,获得了比较理想的效果。

横向缠热接茬的处置方法:①要将先铺过的半幅沥青砼路面中缝切割齐整。

但这并不是简单切齐了事,而是先要对路面进行考察,调查切割宽度,即切多宽能使路面平整,不出现坡头等。

切割前要求施工员认真放样,恢复中线,用白线或粉笔作出标记,使切割人员能够准确切割。

切割时更应注意不要出现犬齿型接茬,保证平直顺,不影响路面表观质量。

②涂抹乳化沥青,实际施工中许多施工人员指出涂抹乳化沥青没什么促进作用,关系不大,其实这种观点就是不恰当的。

沥青砼路面的融合须要一种粘贴剂,乳化沥青做为沥青砼路面的融合可望,避免漏水。

乳化沥青就是高温施工时最出色的融合可望。

实际施工中建议施工人员切缝、打扫整洁后,光滑涂抹乳化沥青,切勿敷衍了事,否则过一段时间后,施工缠必将沦为水侵害的切入点。

③选用自动找平式大型摊铺机,找平仪依靠已铺筑路面找平,摊铺机在铺筑时最好是紧邻接缝,但熨平板不能压在已铺筑路面上,采用人工处理接缝,然后压路机碾压成型。

整体摊铺过程要求摊铺机匀速、连续施工。

④一般来说采用自动找平摊铺机,机械很少出现问题,关键是人工找平处理。

沥青路面施工横缝的处理措施

沥青路面施工横缝的处理措施

沥青路面施工横缝的处理措施作者:申娟来源:《城市建设理论研究》2013年第24期摘要:接横缝是沥青路面施工中经常遇到的情况。

一个处理得较好的施工横缝能够把不同时间摊铺的前后两段路面平顺衔接,从而使行车舒适、平稳、安全。

沥青路面施工横缝处理不好,对道路的通行能力影响很大。

文章通过对横缝的处治工艺及专用机械的论述,提出处理施工横缝的方法。

关键词:沥青路面;横缝;措施中图分类号:U416.217 文献标识码:A 文章编号:我国沥青路面的常见病害多而复杂,但经过长期的实践探索和研究,随着施工技术和机械化程度的提高,许多病害正在逐年减少。

横缝是沥青路面施工中经常遇到的情况。

一个处理得好的施工横缝能够把不同时间摊铺的前后两段路面平顺衔接,从而使行车舒适、平稳、安全。

如果一条横缝处理不好,常会出现以下缺陷:(1)接缝处平整度下降,两边路面沉降量的差异而存在台阶,当车辆快速越过台阶时造成车辆的突跳和颠坡。

(2)接缝处结合强度不够而产生松散或裂纹。

那么如何处理才能得到一条较好的横缝?仅以我处负责的省道204线锡林浩特~巴彦乌拉段公路施工经验谈几点思路及其处理方法,以供参考。

1 切缝在摊铺作业快结束时,随着摊铺机料斗内混合料越来越少,熨平板将沿着纵坡下降趋势,摊铺厚度逐渐变薄,为了获得一个良好的横缝接头,必须进行切缝。

首先采用3m直尺检验并确定摊铺段的末端,用人工将端部混合料拢齐并修成斜坡,压路机应碾进斜坡。

当碾壓完毕,以3m直尺垂直接头每隔一米测量一次,并记下每尺测量的压实层端部开始下塌的位置,以最内侧的那个塌点为基准,画垂直路线方向的直线,此直线即为切缝位置。

处理好的横缝接头必须做到端头平顺,横缝处必须清扫干净,这一工序是必要的,若不清扫,必然会影响摊铺的路面质量。

沥青喷洒。

直接用油壶灌入加热沥青,向切削后的切面喷洒沥青,使旧的路面材料与新铺混合料良好地结合。

完毕后,注意保护喷洒面以保证摊铺下段面层时不被破坏。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沥青混凝土路面施工接缝处理
【摘要】随着生活水平的不断提高,人们越来越对城市中的公共设施提出了更高的技术及功能要求,而沥青混凝土路面正是满足人们行的要求的最好的解决方式。

沥青路面的平整度、舒适度的控制的好不好正是由纵横缝处理措施是否到位有决定因素,只有纵横缝处理措施到位才能保证沥青路面平整、舒适、持久耐用。

【关键词】沥青混凝土,路面纵横缝,接缝技术,路面平整、舒适
一、工程概况
南昌市红角洲新区丰和南大道全长4.6公里,车行道分左右两幅中间设有绿化带,其车行道单幅路面宽为12.25m。

原先道路在进行路面施工时,由于受南昌航空大学开学的影响及南昌市政府的强烈要求下,我司对其沥青混凝土路面施工时仅铺筑了中、下面层。

现在应业主要求对上面层5cm厚的AC-16Ⅰ中粒式沥青混凝土进行施工。

本次我对沥青混凝土路面施工中关于路面平整度的施工技术和方法作些简单的研究和分析。

影响沥青路面平整度的涉及面很广,影响的因素很多,其中接缝的处理是影响平整度的一个重要环节,其施工质量的优劣直接影响到道路的服务质量和使用寿命。

接缝施工必须接缝紧密、连接平顺,否则易产生明显的接缝离析。

它的处置不仅涉及施工时作业设备的选取,更重要的是施工时的工艺严谨性和合理性,沥青路面接缝处理的好坏,往往能反映一个施工队伍的施工水平。

下面就我实际工作中接缝的处理经验作一介绍。

二、接缝技术
(一)热接缝技术:热接缝技术一般是在使用两台以上摊铺机并列同时施工时采用的,此时两条毗邻摊铺带的混合料都还处于压实前的热状态,碾压时碾轮的大部分在热料车道上,在未压实车道邻近接缝处多耙一些料,这样碾压后就有一个较高的密度。

同时在邻近接缝处多耙的料大约152mm重叠在冷料车道上。

初压采用振动压路机压实两遍(前进和后退),无论碾轮前进和后退都要与冷料车道重叠152mm,然后轮碾机再从未压实车道一侧进行依次碾压施工。

所以纵向接缝易于处理得好,连接强度较好,毗邻摊铺带的搭接宽度可较小。

在接缝处理中,采用全幅摊铺,虽然可以消除纵向接缝,但沥青混合料容易产生离析,且容易受供料水平的限制,并不是实用的办法。

如果是梯队作业时纵缝采用热接缝,且现场条件允许,在碾压及时、连续的条件下,确为一理想的纵缝处理技术,被认为是最有效的方式。

(二)冷接缝技术:冷接缝技术是指新铺层与经过压实后的已铺层进行拼接,当半幅施工不能采用热接缝时方采用。

第一遍碾压采用静压模式,只碾压到离前
一条摊铺带边缘约20 cm~30 cm 处,碾轮大约压上热料车道152mm,这种方法被认为在接缝处产生“挤压”效果。

第二遍(后退)在原路线上采用振动压实模式。

在摊铺新铺层时,对已铺的摊铺带接缝处边缘应整修垂直。

碾压新摊铺带时,也要事前将其接缝边缘铲齐。

(三)接缝机技术:它是一种自动接缝技术,是接缝技术的一次革新。

它由一个约75mm的靴形设备组成,安装在熨平板的侧面,用于将接缝处的多余混合料挤到熨平板前面。

在摊铺机的一侧安装一个反冲板,即可自动完成混合料的搭接。

这种方法也是从未压实车道进行接缝的碾压。

如果正确使用接缝机可确保高密度和在接缝处良好的集料嵌锁。

(四)切削盘技术:切削盘技术是在混合料还是塑性的时候,将已压实车道的无侧限的低密度边切削20 - 50mm,.一个直径254mm 的切削盘可以安装在一个中间的碾轮上,也可以安装在平地机上。

切削得到的边缘垂直面要在铺设相邻的混合料之前加一粘层,这种技术可以使纵缝密度提高,但是抗拉强度并没有明显提高。

三、纵向接缝
两条摊铺带相接处必须有一部分搭接,才能保证该处与其他部分具有相同的厚度。

搭接的宽度应前后一致。

在较宽的路面摊铺及变幅段的施工中为保证整个路面的平整、美观,必须采用2台或多台摊铺机联合作业的方法。

纵向接缝有热接缝和冷接缝两种,目前,高速公路均采用热接缝,部分一级公路和其它公路因设备配备、施工能力及场地条件(如养护改善工程要求半封闭施工,确保通车)的限制多用冷接缝。

热接缝即使用两台以上摊铺机成梯队同步摊铺沥青混合料,此时两条相邻摊铺带的混合料都处于压实前的热状态,所以纵向接缝易于处理,且连接强度好。

如果特殊情况必须设置纵向冷接缝,可以在先摊铺的靠近中间一侧设置挡板,挡板的厚度与铺筑层厚度相同,以便压路机能压实边部并形成一个垂直面。

在不设挡板的情况下,碾压后边部会滑移形成斜面。

在摊铺相邻摊铺带之前,应将呈斜面部分切割后除去,在切割后的垂直面上涂粘结沥青,摊铺时新混合料应重叠在已铺带上5-10cm,以此加热接缝边缘的冷沥青混合料。

不管采用冷接缝技术还是热接缝技术,摊铺带的边缘都必须齐整,这就要求机械在直线上或弯道上行驶时始终保持正确位置。

为此,可沿摊铺带一侧敷设一根导向线,并在机械上安置一根带链条的悬杆,驾驶员只要注视所悬链条对准导向线行驶即可。

四、横向接缝
横向接缝在沥青路面施工中最常见,通常指每天的工作缝,也包括由于多种原因导致摊铺中断,情况消除后再开始摊铺,沥青混合料温度下降而设置的接缝。

横向接缝的关键是混合料的温度变化。

温度太高,很容易产生混合料推移,温度太低,横缝不能压实,易造成早期路面损坏。

横缝碾压温度一般比正常碾压温度低5℃-10℃。

沥青混凝土路面横向接缝的好坏,对沥青路面的质量影响很大,重者出现错台跳车,甚至坑槽开裂等病害,严重影响路面的使用质量和使用寿命。

横向接缝的处理有三个要点,即正确的接缝位置、接缝方式和施工方法。

(一)接缝位置:由于摊铺结束最后一个碾压段的混合料在压路机的重复碾压下不断地向前推移,造成接头路面的标高低于设计标高,形成一段抛物线性的斜面。

所以在施工结束时,摊铺机在接近端部约1m处将熨平板稍微抬起驶离现场,用人工将端部混合料铲齐后再予以碾压。

在已铺层顺路中心方向2-3个位置后放3m直尺,找出表面纵坡或已铺层厚度开始发生变化的断面(已铺层表面与3m直尺底面开始脱离接触处)。

趁尚未冷透时用切割机将此断面切割成垂直面,并将切缝靠端部一侧已铺的不符合厚度平整度要求的尾部沥青混合料全部铲除,与下次摊铺时成平缝连接。

同时在接缝处,对断面切口涂刷适量的沥青或乳化沥青。

(二)接缝方式:横向接缝有斜接缝和平接缝两种。

高速公路、一级公路的中、下面层的横向接缝可采用自然碾压的斜接缝;在上面层应采用垂直的平接缝,其他等级公路的各层均可采用斜接缝。

斜接缝的搭接长度与层厚有关,一般为0.4~0.8m.搭接处应清扫干净并洒少量沥青。

当搭接处混合料中的粗集料颗粒超过压实层厚时应予以剔除,并补上细料。

斜接缝应充分压实并搭接平整。

为保证接缝的压实度、平整度、外观美观,建议采用平接缝,平接缝应做到紧密粘结、充分压实、连接平顺。

(三)施工方法:为了便于铲除混合料,可事先在摊铺临近结束时,在预定摊铺段端约1m长的摊铺宽度范围内铺一层牛皮纸、麻袋,再摊铺沥青混合料;或在摊铺前泼洒足量水,以破坏其与基层的粘结;然后再碾压密实、待混合料稍冷却后,确定切割位置,切割后将尾部混合料铲除,铲除后需立即对切割面清洗,在下段继续摊铺前,要在完全干燥的切割面上涂刷粘层沥青,也可在已压实部分上面铺一些热混合料使之预热软化,以加强新旧混合料的粘结。

但在开始碾压前应将预热用的混合料铲除。

五、注意事项
接缝应避开结构物及下面层的接缝位置,该位置应保持碾压不受阻挡。

接缝处切割不宜太整齐,否则容易粘结成为一个整体,尤其是在切割后不要用水清洗干净,或者清洗后未等水分干燥,或者未涂刷粘层油,就铺筑混合料,这样很难与老沥青层粘结牢。

在接缝上钻孔往往可以发现接缝两侧是分开的。

若用凿岩机等在尚未硬化的沥青层上凿成凹凸不平的横向缝,则便于工作缝的接茬牢固,不易开裂。

摊铺机在摊铺前必须预热充分,头车料温提高到150℃左右,起步摊铺速度达到2~ 5 m/min (正常摊铺速度),不能太慢,否则会使新铺路面出现拖痕,影响结构厚度。

摊铺机振捣器振动必须与摊铺机起步同步进行,严禁停在接缝处原地不动,从而造成接缝处的混合料与前进方向摊铺的混合料密实度不平衡。

摊铺前,施工人员需将接缝用的耙子、铁锹等工具上粘附上的残渣清理干净,及时整平不影响压路机的碾压。

接缝摊铺层施工结束后再用3m直尺检查平整度。

当有不符合要求的情况应趁混合料尚未冷却时立即处理,以保证横向接缝处的路面平整。

选用高性能的振动压路机碾压,碾压时速度一定要慢,需要压路机司机一定要精心操作,在转向、换向时要平稳,不得急躁。

在老路面错轮后再以同样
方式碾压接缝,直至压完整个接缝断面后再恢复正常速度碾压。

这样才能保证接缝处的质量。

六、小结
沥青混凝土路面接缝是路面质量的关键,路线越长接缝越多,路面的纵、横向接缝仍是一个薄弱环节,处理好接缝对路面质量和工程效益具有重大意义。

在选用接缝技术时,应该综合考虑现有的具体施工条件、路面宽度、路面厚度、混合料特性等,多次试验,不断吸取经验,控制好沥青混凝土路面施工接缝处理质量,保证路面施工平整度。

本次施工的丰和南大道加铺工程正是综合考虑了这几方面的优缺点,采用了最优的接缝技术,采用了最优的施工工艺。

所以施工出来的路面不仅较好的完成了有关的技术规范要求,而且还解决了以往沥青路面施工中所产生的接缝及路面施工过程中所产生的其他各种开裂现象,大大提高了路面平整度,大大提高了路面车辆行驶的舒适性,增强了沥青路面使用的寿命。

本文摘自网络、有关规范、个人工作经验的总结。
