墙地砖铺贴技术交底

合集下载

墙地砖安全技术交底模板

墙地砖安全技术交底模板

一、施工准备1. 作业条件- 墙面和地面基层必须干燥、坚实、平整,无空鼓、裂缝、油污等。

- 水电管道、开关盒等已安装完成,给水管试压验收合格。

- 有防水要求的房间,做好蓄水试验,并隐检完毕。

2. 材质要求- 水泥:选用符合国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥。

- 砂:中粗砂或粗砂,过筛后使用。

- 瓷砖:选择质量合格、尺寸一致、颜色均匀的瓷砖。

3. 主要工器具- 小水桶、半截桶、笤帚、方尺、手锹、铁抹子、大杠、水平尺、卷尺、吊线锤、筛子、窄手推车、钢丝球、棉纱、锤子、橡皮锤、钢片开刀、石材切割机等。

二、安全技术交底1. 施工人员应熟悉施工图纸和施工方案,了解墙地砖铺贴工艺流程。

2. 施工前,应对施工区域进行安全检查,确保无安全隐患。

3. 施工过程中,应遵守以下安全操作规程:a. 高处作业时,必须系好安全带,佩戴安全帽,严禁站在墙上或砖面上作业。

b. 使用切割机时,应穿戴防护眼镜和手套,确保切割机处于正常状态。

c. 搬运瓷砖时,应轻拿轻放,避免碰撞和损坏。

d. 使用电动工具时,应确保电源线路安全,严禁私拉乱接。

e. 上下楼层传递材料时,应使用专用工具,严禁抛掷。

f. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒。

4. 防火措施- 施工现场应配备消防器材,如灭火器、消防水桶等。

- 施工过程中,严禁使用明火,如吸烟、点火等。

5. 应急措施- 如遇突发情况,如瓷砖掉落、人员受伤等,应立即停止施工,采取相应措施进行处理。

三、施工注意事项1. 铺贴墙地砖前,应先进行基层处理,确保基层平整、干燥。

2. 铺贴过程中,应注意瓷砖的排列顺序,确保美观。

3. 铺贴完成后,应及时清理缝隙,确保瓷砖牢固。

4. 施工过程中,应密切注意施工质量,发现问题及时处理。

四、施工总结1. 施工完成后,应对施工质量进行检查,确保符合要求。

2. 对施工过程中发现的问题进行总结,提出改进措施。

3. 对施工过程中表现突出的个人或团队进行表彰。

04-墙地砖铺贴技术交底

04-墙地砖铺贴技术交底
1)现场安全管理应严格执行市建委、公司的安全生产规定和各有关安全生产文件。
2)进场所有人员必须进行安全培训,进场小型机具必须进行入场验收,减少安全隐患、进入施工现场严禁吸烟。
3)现场库房材料要码放整齐,留出安全通道,配备灭火器材。
4)在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。
5)清理楼面时,禁止从窗口、预留洞口处直接向外仍垃圾、杂物。
6)剔凿地面时必须带防护眼镜。
6、质量标准
饰面砖粘贴的允许偏差和检验方法
项次
项目
内墙面砖允许偏差(㎜)
1
立面垂直度
2
2
表面平整度
2
3
阴阳角方正
2
4
接缝直线度
2
5
接缝高低差
0.5
6
接缝宽度
1
1、空鼓是板块地面最常见的质量问题之一。主要表现在下列情况:基层与DTA砂浆粘结层之间粘结不牢而产生的空鼓。产生空鼓的主要原因是基层处理不好。基层表面的抹灰及不牢的砂浆,均是产生空鼓的隐患。所以清理基层必须当作一道工序去完成。此外,扫浆不均也是影响粘结的因素,因为素浆稠度不均、厚度不均,易在凝结过程中收缩不均,从而影响粘结。
2、墙地砖面层与DTA砂浆粘结层结合层之间粘结不牢而产生空鼓。产生此种现象的原因主要是地面提前拢动,刚铺好的面层,粘结强度不够,拢动后破坏了粘结面。所以在铺砌过程中,应加强施工管理。特别是在多工种交叉作业情况下,对行人出入的必经部位,应采取妥善的措施。
3、墙地砖接缝高低差较大,接缝宽度大小不一相邻的两块错缝严重,砖缝观感较
2、放线准备:地面砖铺装前在侧墙上标示出建筑一米线,作为控制标高面,同时统一整个楼内的地面标高并在铺贴楼内做标示高度。将房间依照墙地砖的尺寸、留缝大小,根据布砖图纸及起铺点位置,在基层地面弹出分格线。

墙、地砖铺贴技术交底

墙、地砖铺贴技术交底

墙、地砖铺贴技术交底本技术交底书旨在向作业班组介绍新建济南至青岛高速铁路JQGTFWSG-4标段青州北站站房墙、地砖铺贴施工的相关技术。

在施工准备方面,要求使用32.5级以上普通硅酸盐水泥和中粗砂,同时瓷砖需要按深化设计模型中的尺寸编号,并经过验收合格后分类堆码在垫木上。

在作业条件方面,要求墙上四周弹好一米水平线,铺贴瓷砖的墙、地面弹好控制线,并确保卫生间地面防水层已经做完,室内墙面湿作业已经完成,墙体和地面内预埋管线已验收合格,瓷砖施工前应预先2小时用水浸湿,并码放好晾干,铺贴时表面无明水。

在工艺流程方面,要进行基层处理、找标高、弹线、铺找平层、弹铺砖控制线、泡砖、铺砖、勾缝、擦缝和养护等操作工艺。

其中,弹控制线需要根据排砖图确定铺砌的缝隙宽度,并根据深化设计模型及缝宽在地面上弹纵、横控制线。

排砖原则包括开间方向要对称、切割块尽量排在远离门口及隐蔽处、与走廊的砖缝尽量对上,有地漏的房间应注意坡度、坡向。

最后,铺贴瓷砖前还需做出样板间,并经检查合格后方可进行大面积施工。

应该采用铺贴墙砖时先将地面砖留出一定空隙,等到墙砖铺贴完毕后再将地面砖填补上去,保证交界处整齐美观。

2、在铺贴瓷砖时,要注意选择质量好、色彩、纹理、表面平整的瓷砖,并按照现场控制线进行预铺。

在铺贴时,要采用干硬性水泥砂浆铺贴,砂浆厚度为30mm,并在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右注意边角满浆。

铺贴时要找正、找直、找方,并用橡皮锤拍实,保证面砖砂浆饱满、相接紧密、结实。

3、勾缝、擦缝工作应在铺贴面层24小时后进行。

勾缝时要用1∶1水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。

擦缝时要用同品种、同标号、同颜色的水泥或专门的嵌缝材料,将缝隙擦满,最后将面层上的水泥浆擦干净。

4、铺贴完砖后要进行养护,洒水养护时间不应小于7天,保证砖面质量。

同时在细节处理上,墙砖与地砖交界处要填补空隙,保证整体美观。

墙地砖铺贴技术交底

墙地砖铺贴技术交底
面砖放下后及时用小橡胶锤敲击地砖让其能全面与找平层结合在一起同时边敲击边看面砖用手不停地感觉四角与周边面砖之间的关系然后用2m长水平垂直测量仪及塞尺进行检查使贴好的面砖表面平整度垂直度接缝高低差及缝格平直度均要满足设计及质量检验优良评定要求
香港划云集团
www.hygroup.hk
上海划云建筑装饰工程有限公司
注:1.现场交底时,项目经理和施工员必须参加。
2.此记录必须交工程管理中心存档。
(2)复核标高及尺寸,特别是对于卫生间内的尺寸复核要仔细、认真,真正做到尺寸准确。同时,在卫生间四周进行弹线,以便控制标高。
(3)所有面砖在正式铺贴前,要全面检查其表面的色差问题,要认真挑选,单独分类堆放,真正做到色泽一致。挑选好的面砖必须要放在水中浸泡2~3h后才使用,以避免其由于干燥吸收砂浆的水份而引起空鼓。
(4)按设计要求进行地面弹线并按设计标高做好灰饼或标筋保证,保证面砖铺贴后表面平整度,缝格平直度等满足规范要求。
(5)用1:2水泥砂浆20~25mm厚做为粘结找平层,找好中心向两边分开铺贴。铺贴前,在原砂浆找平层上面均匀涂刷一层纯水泥浆为结合层,结合层要全面、周到。
(6)在铺面层时,应浸水湿润,并将地砖背面浮灰杂物清除干净,待板块饱和,取出阴干后使用。铺贴时,要让面砖的一边先下放,然后慢慢放下另外三边,以防有气泡产生。面砖放下后,及时用小橡胶锤敲击地砖,让其能全面与找平层结合在一起,同时,边敲击边看面砖,用手不停地感觉四角与周边面砖之间的关系,然后用2m长水平垂直测量仪及塞尺进行检查,使贴好的面砖表面平整度、垂直度,接缝高低差及缝格平直度均要满足设计及质量检验优良评定要求。
Huayun Architectural Decoration Engineering Co.,Ltd

墙地砖铺贴施工技术交底

墙地砖铺贴施工技术交底

墙地砖铺贴施工技术交底地砖、墙砖作为常用的室内装饰材料,其铺贴施工技术至关重要。

合理的施工技术可以有效地避免因铺贴不规范而导致的各种问题,如空鼓、开裂、掉角等,同时也能够让铺贴出来的地砖、墙砖看起来更加美观、整洁。

本文将就墙地砖铺贴施工中的技术要点进行交底,以供施工人员参考。

一、前期准备在开始施工前,施工人员需要对铺贴工程所处的环境进行检查,如地面、墙面是否平整、光洁、是否具有一定的强度、湿度等。

同时,还需要检查所用的地砖、墙砖是否规格一致、大小是否适应。

如果检查出了环境或材料等存在的问题,需要提前对其进行处理。

二、材料准备常用的地砖、墙砖铺贴施工所需材料有瓷砖胶、瓷砖勾缝剂、瓷砖粘贴剂、底层水泥等。

在准备这些材料时,需要保证其质量符合国家相关标准,不能使用过期材料或低品质的材料。

三、墙砖铺贴施工技术1.墙体处理铺贴墙砖前需要先将墙体进行处理,包括刮平水泥灰、打磨、清洁等。

处理后的墙体应符合国家相关标准,平整、光滑且干燥。

2.稀释瓷砖胶使用瓷砖胶铺贴墙砖时,需要先按比例稀释,一般胶:水的比例为1:1。

3.涂胶将稀释后的瓷砖胶均匀地涂在需要铺贴的工程墙面上,每块墙砖需要在其背面均匀涂上1-2厘米厚的瓷砖胶。

4.粘贴将墙砖贴入已经涂有瓷砖胶的工程墙面上,按照从下往上、从左往右的顺序慢慢贴上去。

在贴之前,应该先在墙砖背面均匀涂布瓷砖粘贴剂来保证其牢固扎实。

5.清理在墙砖铺贴完成后,需要对其进行清理,将墙砖表面上的多余瓷砖胶和泥浆擦净,使其表面整洁美观。

四、地砖铺贴施工技术1.地面处理铺贴地砖前需要先将地面进行处理,包括扫洗地面,去除地面积水及杂物,清除不平整、凸起的地面。

2.涂底层水泥地砖需要先在地面上涂上底层水泥,用铁铲抹平,厚度在1-2厘米为宜。

底层水泥的目的是增强地砖的粘贴性,使其能够更牢固地固定在地面上。

3.粘贴在涂上底层水泥后,需要等待水泥干透,再开始进行地砖铺贴。

将适量的瓷砖胶涂在地面上,每块地砖需要在其背面均匀涂上1-2厘米厚的瓷砖胶。

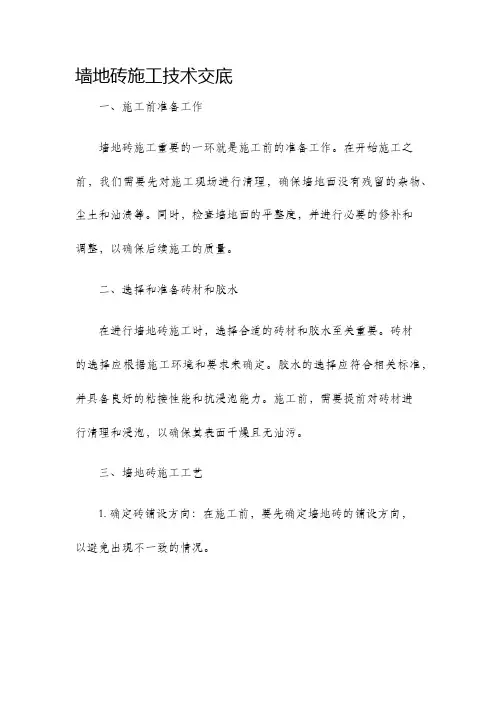

墙地砖施工技术交底

墙地砖施工技术交底

墙地砖施工技术交底一、施工前准备工作墙地砖施工重要的一环就是施工前的准备工作。

在开始施工之前,我们需要先对施工现场进行清理,确保墙地面没有残留的杂物、尘土和油渍等。

同时,检查墙地面的平整度,并进行必要的修补和调整,以确保后续施工的质量。

二、选择和准备砖材和胶水在进行墙地砖施工时,选择合适的砖材和胶水至关重要。

砖材的选择应根据施工环境和要求来确定。

胶水的选择应符合相关标准,并具备良好的粘接性能和抗浸泡能力。

施工前,需要提前对砖材进行清理和浸泡,以确保其表面干燥且无油污。

三、墙地砖施工工艺1. 确定砖铺设方向:在施工前,要先确定墙地砖的铺设方向,以避免出现不一致的情况。

2. 给墙地面进行找平:如果墙地面不平整,需要进行找平处理。

找平的材料可以使用水泥砂浆或自流平材料。

找平后,需等待足够的时间以确保找平层干燥。

3. 进行砖铺设:砖铺设时应先从施工现场的参考线开始,沿着参考线进行墙地砖的粘贴。

使用胶刀将胶水均匀涂抹在墙地面上,然后将砖贴在胶水上并轻轻拍实。

4. 进行砖缝处理:砖铺设完成后,需要对砖缝进行处理。

可以使用砖缝剂填充砖缝,或使用辅助工具进行清理。

同时,要注意确保砖缝处的卫生,避免灰尘的进入。

四、施工安全注意事项1. 使用工具时,要确保工具的安全使用,并佩戴好安全防护用品,如手套、护目镜等。

2. 施工现场应保持干燥,并防止滑倒和摔伤等意外事故的发生。

3. 在施工过程中,应注意使用胶水的用量,避免浪费或不足。

4. 如有任何不明确或有疑问的情况,请及时向施工负责人进行咨询和确认。

五、施工质量检查1. 在施工完成后,进行砖面的清洁,确保墙地面整洁无尘。

2. 进行施工质量的检查,包括墙地砖的铺贴是否平整、是否存在空鼓和开裂等质量问题。

3. 如发现任何施工质量问题,需及时进行整改和修复,确保所施工的墙地砖符合质量要求。

综上所述,墙地砖施工技术交底是确保墙地砖施工质量的关键步骤。

只有通过合理的施工前准备、选择合适的砖材和胶水、严格遵循施工工艺、注意施工安全以及进行施工质量检查,才能确保墙地砖施工的顺利进行和优良的施工质量。

墙地砖施工技术交底

墙地砖施工技术交底

墙地砖施工技术交底一、施工准备1、材料准备(1)墙地砖:品种、规格、图案、颜色应符合设计要求,质量应符合现行有关标准的规定。

(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证及复验报告。

(3)砂:中砂或粗砂,含泥量不应大于 3%。

(4)建筑胶:应符合环保要求。

2、主要机具(1)云石机、瓷砖切割机、角磨机、电钻、橡皮锤、水平尺、靠尺、线坠、小灰铲、勾缝溜子、勾缝托灰板等。

3、作业条件(1)墙面、地面基层已处理完毕,基层表面应平整、坚实、洁净,无油污、浮浆等杂物。

(2)预留孔洞、预埋件等已安装完毕,并经验收合格。

(3)墙地面的水电管线已安装完毕,并经验收合格。

(4)房间的标高和几何尺寸已校核无误。

二、施工工艺流程1、基层处理将基层表面的浮尘、油污等清理干净,对于表面不平整的部位,应采用水泥砂浆进行找平处理。

基层处理完毕后,应浇水湿润,但表面不得有明水。

2、弹线分格根据设计要求,在墙地面上弹出瓷砖的分格线。

弹线时应注意瓷砖的排列方式和缝隙宽度,确保美观整齐。

3、排砖根据弹线分格的结果,进行排砖。

排砖时应注意砖缝的对齐和对称,避免出现小半砖。

对于非整砖,应尽量排在次要部位或阴角处。

4、浸砖将瓷砖放入清水中浸泡 2 小时以上,取出晾干表面水分备用。

浸泡的目的是防止瓷砖吸收水泥砂浆中的水分,导致粘结不牢固。

5、铺贴瓷砖(1)墙面瓷砖铺贴先在基层上抹一层水泥砂浆,厚度约为 8-10mm,然后用橡皮锤将瓷砖轻轻敲实,使其与基层粘结牢固。

瓷砖铺贴应从下往上进行,每铺贴一行,应使用水平尺和靠尺检查平整度和垂直度,及时调整。

瓷砖之间的缝隙应均匀一致,一般为 1-2mm。

铺贴完毕后,用勾缝剂进行勾缝处理。

(2)地面瓷砖铺贴先在基层上均匀涂刷一层水泥浆,然后铺设一层干硬性水泥砂浆,厚度约为 30mm,用木抹子拍实抹平。

按照排砖的结果,将瓷砖铺贴在干硬性水泥砂浆上,用橡皮锤敲实。

地面瓷砖铺贴应从房间的一侧向另一侧进行,铺贴过程中应随时检查平整度和坡度,确保排水顺畅。

墙地砖铺贴安全技术交底模板

墙地砖铺贴安全技术交底模板

一、交底目的为确保墙地砖铺贴施工过程中的安全,提高施工质量,预防安全事故的发生,特制定本安全技术交底。

二、施工范围本交底适用于各类建筑物、构筑物墙地砖的铺贴施工。

三、施工要求1. 施工人员必须具备相应的专业技能和安全生产知识,持证上岗。

2. 施工现场必须遵守国家和地方的安全生产法律法规,严格执行安全技术操作规程。

3. 施工前应做好施工方案的编制、审核和审批工作,确保施工方案的科学性和合理性。

四、安全技术措施1. 人员安全(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。

(2)高空作业人员必须佩戴安全带,并系好保险钩,确保安全。

(3)施工过程中,严禁酒后作业、疲劳作业和违章作业。

2. 物料安全(1)运输、堆放材料时,应遵守相关规定,确保材料堆放稳固,防止坠落伤人。

(2)施工过程中,应严格按照材料的使用说明进行操作,确保材料质量。

(3)施工结束后,应及时清理施工现场,防止材料遗留在现场造成安全隐患。

3. 施工机械安全(1)施工机械必须符合国家相关标准和规定,确保设备安全可靠。

(2)操作人员应熟悉设备性能和操作规程,严禁无证操作。

(3)定期对施工机械进行维护保养,确保设备正常运行。

4. 施工环境安全(1)施工现场应保持整洁,合理规划施工区域,防止交叉作业。

(2)施工现场应配备消防设施,确保消防通道畅通。

(3)施工过程中,注意通风换气,防止有害气体中毒。

五、施工注意事项1. 铺贴前,对墙面、地面进行清理,确保基层平整、干净。

2. 铺贴过程中,严格控制砖缝宽度,确保砖面平整、美观。

3. 铺贴完成后,对砖面进行清洁,去除污渍和残留物。

4. 施工过程中,注意观察施工环境,发现问题及时上报,确保施工安全。

六、应急预案1. 人员伤害事故:立即采取急救措施,拨打急救电话,并向上级汇报。

2. 火灾事故:立即启动消防应急预案,扑灭火源,确保人员安全。

3. 机械设备故障:立即停机,切断电源,排除故障,确保设备安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
100高踢脚
600×600
2
卫生间
600×300×10
600×600防滑地砖
3
楼梯
100高踢脚
600宽带防滑条
以上饰面砖品牌、颜色及样式均以设计单位确认的样品为准。
二、施工准备
1、材料及主要机具:
(1)墙、地砖:品种、规格应符合设计要求,技术等级、光泽度、外观质量要求。
(2)砂浆:DTA、DTG砂浆符合设计要求。
内墙饰面砖转帖、板块面层铺设
交底提要
瓷砖铺贴工艺、施工要点
交底内容:
(2)允许偏差及检验方法
墙面饰面砖粘贴允许偏差及检查方法
项次
项 目
允许偏差(mm)
检验方法
1
立面垂直
3
用2m垂直检查尺检查
2
表面平整
4
用2m靠尺和楔形塞尺检查
3
阴阳角方正
3
用直角检测尺检查
4
接缝直线度
3
拉5m线(不足拉通线)和尺量检查
内墙饰面砖转帖、板块面层铺设
交底提要
瓷砖铺贴工艺、施工要点
交底内容:
6)墙砖粘贴墙预先拉毛,同时需在墙砖后涂刷一层背覆胶,然后采用DTA瓷砖专用粘接砂浆粘贴施工。每铺完一行后将缝隙中挤出的灰浆用抹子刮掉,用瓷砖粘接砂浆(DTG)勾(缝深0.5~1mm)。
7)养护:墙、地砖面层铺贴完以后,表面应覆盖、湿润,养护时间不得小于7d。
3)按照房间的尺寸在墙面、地面上弹出十字控制线,按照设计图纸及现场实际情况排出砖的放置位置,非整砖应排在不明显的一边。排砖时应避免出现小于1/3边长的条砖。
4)铺砖时应先在房间中间(墙体中间)按照十字线铺设十字控制砖,之后按照十字控制砖向四周铺设,并随时用2米靠尺和水平尺检查平整度。
5)在铺贴前,应对砖的规格尺寸、外观质量、色泽等进行预选。
内墙饰面砖转帖、板块面层铺设
交底提要
瓷砖铺贴工艺、施工要点
交底内容:
(2)允许偏差及检验方法
地砖地面的允许偏差及检验方法(mm)
项次
项目
允许偏差
检验方法
1
表面平整度
2.0
用2m靠尺和楔形塞尺检查
2
缝格平直
3.0
拉5m线,不足5m拉通线和尺量检查
3
接缝高低差
0.5
尺量和楔形塞尺检查
4
踢脚线上口平直
3.0
拉5m线,不足5m拉通线和尺量检查
5
板块间隙宽度不大于
2.0
尺量检查
2、墙砖质量要求
(1)质量要求
面砖墙面质量要求
序 号
项 目
质量要求
1
主控
项目
饰面砖的品种、规格、图案、颜色和性能应符合设计要
2
饰面砖粘贴工程的找平、防水、粘接和勾缝材料及施工方法应符合设计要求和国家现行产品标准和工程技术标准的规定
3
4
面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐光滑
5
踢脚线表面应洁净、结合牢固、出墙厚度一致
6
楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐、楼梯梯段相邻踏步高度差不应大于10mm,防滑条顺直
7
面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固、无渗漏
8
砖面层允许偏差应符合质量验收规范要求
8)地砖满足地面养护时间后开始粘贴踢脚地砖,成活的踢脚表面应洁净、高度一致、结合牢固,出墙厚度一致。
四、质量要求
1、地砖质量要求
(1)质量要求
铺地砖地面质量要求
序 号
项 目
质量要求
1
主控
项目
各种面层所用的板块的品种、质量必须符合设计要求
2
面层与基层的结合必须牢固,无空鼓
3
一般
项目
砖面层的表面应洁净、图案清晰、色泽一致、接缝平整、深浅一致、周边顺直
5
接缝高低差
1
用钢直尺和楔形塞尺检查
6
接缝宽度
1
用钢直尺检查
五、成品保护
1、每次贴砖完毕后,将面砖仔细清理干净。镶贴好的面砖应有切实可靠的防止污染的措施,同时要及时清擦干净残留在门窗框、扇上的砂浆。

技术交底记录
表C2-1
编号
工程名称
广华新城居住区615和621地块职工安置住宅项目1-C配套公建工程
交底日期
2017年8月1日
施工单位
北京建工长竹建设工程有限公司
分项工程名称
内墙饰面砖转帖、板块面层铺设
交底提要
瓷砖铺贴工艺、施工要点
交底内容:
一、分项工程概况
序号
房间
墙砖/踢脚
地砖
1
走道、楼梯间、物业用房、有线电视光电转换间、门卫室、文体活动中心、物业管理用房
饰面砖粘接必须牢固,满粘法施工的饰面砖工程应部空鼓、裂缝
5
一般
项目
饰面砖表面应平整、洁净、色泽一致,无裂痕和损坏
6
阴阳角处搭接方式、非整砖使用部位应符合设计要求
7
墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐
8
饰面砖接缝应平直、光滑,填嵌应连续、密实,宽度和深度应符合设计要求
9
饰面砖粘贴质量允许偏差应符合质量验收规范要求
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
技术交底记录
表C2-1
编号
-
工程名称
广华新城居住区615和621地块职工安置住宅项目1-C配套公建工程
交底日期
2017年8月1日
施工单位
北京建工长竹建设工程有限公司
分项工程名称
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
技术交底记录
表C2-1
编号
工程名称
广华新城居住区615和621地块职工安置住宅项目1-C配套公建工程
交底日期
2017年8月1日
施工单位
北京建工长竹建设工程有限公司
分项工程名称
(3)主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、、笤帚、砂轮锯、钢丝刷。
2、作业条件:
(1)施工图纸己交底,严格按排版图施工;
(2)进场材料报验己合格,复试合格;
(3)施工机具设备良好、齐全;
(4)基层验收合格,无空鼓、开裂等质量问题,基层满足粘砖厚度要求;
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏
技术交底记和621地块职工安置住宅项目1-C配套公建工程
交底日期
2017年8月1日
施工单位
北京建工长竹建设工程有限公司
分项工程名称
(5)各施工单位已施工完墙地砖样板,并经项目部验收合格。
三、施工工艺和主要施工方法
1、施工工艺
选砖→基底处理→铺砂浆找平层→铺砂浆粘接层→排砖→铺砖→擦缝→养护→检查验收
2、施工要点
1)基层处理:把沾在基层上的浮浆及落地灰全部剔掉,墙砖铺贴前用扫帚将浮土清扫干净。
2)检查房间内的水平控制线标高,如果不能闭合或有其它问题时应在施工前校核改正。
