小型预制构件施工方案

合集下载

小型构件预制施工方案

小型构件预制施工方案

小型构件预制施工方案1. 引言•为了提高施工效率、减少施工现场的噪音和污染,并实现工期缩短和成本控制,小型构件预制成为了一种常见的施工方式。

•本文将介绍小型构件预制施工方案,包括材料选择、制作流程、施工要点和注意事项等内容。

2. 材料选择•预制构件的材料选择需要根据具体的使用环境和构件设计要求进行综合考虑。

•常见的预制构件材料包括混凝土、钢筋、木材等。

根据具体的工程需要,也可以选择其他材料。

3. 制作流程3.1. 预制构件设计•首先,需要根据工程设计图纸,对预制构件进行详细的设计,并确定构件的尺寸、形状和配筋等参数。

•设计阶段需要考虑构件的强度、稳定性、耐久性等要求,以确保预制构件在使用过程中能够满足工程的需求。

3.2. 材料准备•在制作预制构件之前,需要准备好所需的材料,包括混凝土、钢筋、木材等。

确保材料的质量和规格符合设计要求。

3.3. 模具制作•根据预制构件的尺寸和形状,制作相应的模具。

模具的制作需要保证模板的齐全、光洁、无毛刺,并且能够保持稳定的尺寸和形状。

3.4. 构件浇筑•构件浇筑时,需要按照设计要求将混凝土、钢筋等材料倒入模具中,并采取相应的措施确保混凝土的均匀性和密实性。

•在浇筑过程中,需要及时排除空气和水分,避免混凝土出现空洞、裂缝等质量问题。

3.5. 养护处理•构件浇筑完成后,需要对其进行养护处理,以确保混凝土的强度和稳定性能得到充分发挥。

•养护处理包括及时刷水、覆盖保湿膜、定期湿润养护等措施,具体方法根据混凝土的种类和工程要求而定。

4. 施工要点和注意事项•在进行小型构件预制施工时,需要注意以下要点和事项: ### 4.1. 安全问题•在施工过程中,需要严格遵守安全操作规程,佩戴好相关的安全防护用具,确保施工人员的人身安全。

•预制构件需要在安全的场地进行制作和浇筑,并注意防止构件的倾倒和坠落等危险情况。

4.2. 工程质量•施工过程中需要保证预制构件的工程质量,包括混凝土的强度、钢筋的布置和连接等。

小型预制构件首件施工方案

小型预制构件首件施工方案

小型预制构件首件施工方案预制构件是指在工厂或现场生产的具有一定规格和尺寸的构件,通过预制构件首件施工方案可以提高施工效率,减少施工风险,保证质量。

下面是一个小型预制构件首件施工方案的示例,详细说明了施工的步骤和要点。

一、方案概述本方案适用于小型预制构件的首件施工,包括基础施工、预制构件制作、安装和固定等环节。

通过提前制作好预制构件,并在施工现场进行安装,可以有效提高施工效率,减少对施工现场的占用,同时保证施工质量。

二、施工步骤1.施工准备(1)了解设计图纸和施工方案,确认预制构件的尺寸和数量,并进行材料采购。

(2)准备施工现场,清理并做好标志,确保施工区域安全。

(3)准备好预制构件的制作设备和工具,包括模具、钢筋、混凝土搅拌机、吊机等。

2.基础施工(1)按照设计要求进行基础的开挖和处理,并预留好基础的固定孔。

(2)进行基础的浇筑和养护,确保基础的稳定和强度。

3.预制构件制作(1)根据设计图纸和规格要求,制作预制构件的模具。

(2)按照设计要求预先处理好钢筋,并根据模具尺寸进行剪裁和弯曲。

(3)使用混凝土搅拌机进行混凝土的配制,并根据设计要求进行浇注。

(4)将预制构件放置在制作区域,进行养护并确保达到设计要求的强度。

4.预制构件安装(1)根据设计要求,将预制构件进行搬运和定位,并通过吊机将其安装到基础上。

(2)通过调整和对齐,确保预制构件的位置准确,并使用临时支撑固定其位置。

5.预制构件固定(1)根据设计要求和施工规范,对预制构件进行固定,包括焊接、螺栓连接等方式。

(2)进行固定点的检查和测试,确保预制构件的稳定性和安全性。

6.预制构件处理(1)进行预制构件的后续处理工作,包括清洁、防腐、涂装等工艺。

(2)进行预制构件的检测和验收,确保符合设计要求和质量标准。

三、注意事项1.在制作预制构件时,应注意模具的尺寸和准确性,钢筋的强度和质量,混凝土的配比和浇注工艺。

2.在预制构件的安装过程中,应注意操作规范和安全措施,保证人员的安全。

小型预制构件施工方案

小型预制构件施工方案

小型预制构件施工方案小型预制构件施工方案一、项目背景和概况小型预制构件是在工厂中预先制作好的具有一定形状和尺寸的构件,然后再运输到现场进行安装。

本项目是在城市中心建设一座小型多层住宅楼,预计用到的预制构件种类包括梁、柱、板等。

本施工方案旨在提供一种高效、安全、节约成本的施工方法。

二、施工原则和方法1. 统一生产:根据设计图纸和规格要求,将需要的预制构件在工厂中进行批量生产,确保质量的一致性和稳定性。

2. 改进加工工艺:采用先进的加工设备和加工工艺,提高预制构件的加工精度和表面质量,在一定程度上减少现场加工工作。

3. 标准化设计:尽量采用标准化构件,减少非标构件的使用,以节约生产和安装成本。

4. 精细化安装:预制构件在现场的安装应精细化进行,确保构件的准确拼接,增加整体结构的强度和稳定性。

三、施工步骤和措施1. 运输预制构件:提前安排好合适的运输工具,将预制构件从工厂运至施工现场,并按照构件的不同类型进行分类堆放,确保施工的顺利进行。

2. 预处理构件:在运输到施工现场前,对预制构件进行清洁和预处理工作,包括去除表面的灰尘和污染物,检查构件的尺寸和质量是否符合要求。

3. 构件吊装:根据具体的吊装计划和要求,使用合适的吊装设备将构件吊装到指定位置,注意控制吊装速度和力度,确保吊装过程平稳安全。

4. 构件拼接和固定:根据设计要求和图纸指示,将吊装好的构件进行拼接和固定,包括使用螺栓和焊接等方式,确保构件的连接牢固可靠。

5. 构件涂装和防腐处理:在构件的拼接和固定完成后,对构件进行涂装和防腐处理,增加构件的使用寿命和抗腐蚀能力。

6. 检测和整改:对安装完成的构件进行检测和验收,如发现质量问题和不合格现象,及时进行整改和修复。

四、安全措施1. 施工现场设置明显的安全警示标志,引导施工人员注意安全。

2. 施工人员必须佩戴安全帽、安全鞋等个人防护装备,严禁违章操作和无证作业。

3. 吊装作业必须进行专门培训和操作证书的核发,确保作业人员具备相关技能和经验。

小型预制构件施工方案

小型预制构件施工方案

小型预制构件施工方案小型预制构件施工方案是指利用工地条件有限,工期紧迫的情况下,将建筑构件提前制作成标准化的预制构件,在工地现场进行拼接安装的施工方法。

小型预制构件施工方案可以大大提高施工效率,减少现场施工噪音和粉尘,同时还能够保证施工质量和安全。

一、施工准备工作1、组织施工前的技术交底会议,明确各个施工单位的职责和工作任务;2、进行工地勘察,了解地基情况、周边环境以及交通运输条件,制定施工计划和施工进度;3、准备施工所需的材料、设备和工具,并进行检查和验收;4、对预制构件的生产厂家进行评估和质量检查,确保其符合要求;5、制定施工方案和安全预案,明确安全措施和应急救援措施。

二、预制构件生产1、根据施工图纸和设计要求,将预制构件进行加工制作,确保其尺寸和质量符合要求;2、对预制构件进行质量检查,包括外观质量、尺寸精度、强度等方面;3、进行包装和标记,确保预制构件能够安全运输到施工现场。

三、运输和搬运1、根据预制构件的尺寸和重量,选择合适的运输工具和运输路线;2、对运输工具进行检查,确保其安全可靠;3、进行预制构件的装车和固定,确保在运输过程中不会受到损坏;4、到达施工现场后,将预制构件进行卸载,进行现场堆放或就地搬运。

四、现场拼接和安装1、根据施工图纸和设计要求,按照预定的拼接顺序进行预制构件的拼接;2、在拼接过程中,要注意预制构件之间的协调与连接,确保其稳定性和安全性;3、对预制构件进行临时固定,为后续的施工提供支撑和参考;4、在拼接完成后,进行预制构件的调整和精细调校,保证其尺寸和形状的准确性;5、进行搭设脚手架和安全设施,保证施工人员的施工安全;6、进行现场的安全监控和施工管理,确保施工的质量和安全。

五、施工结束1、进行施工的清理和整理,清除施工垃圾和废料;2、对施工现场进行巡查和验收,确保施工符合规范和安全要求;3、进行工程的竣工验收和质量检查,确保施工质量符合设计要求;4、制定工程交付和保修文件,确保施工的质保期内进行维修和保养。

小型预制构件施工方案

小型预制构件施工方案

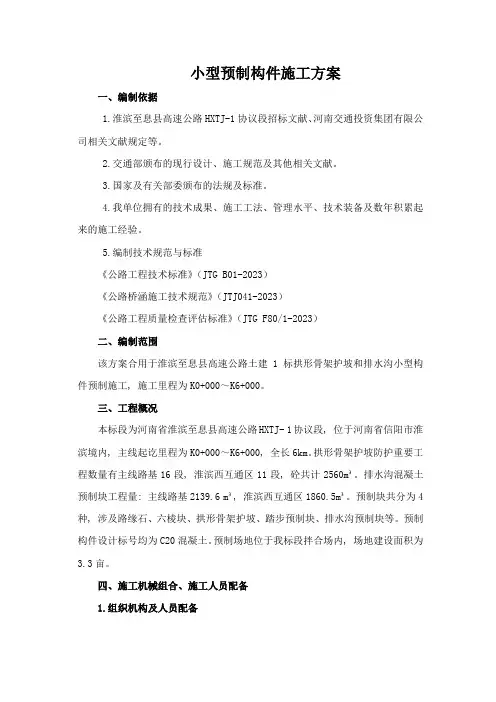

小型预制构件施工方案一、编制依据1.淮滨至息县高速公路HXTJ-1协议段招标文献、河南交通投资集团有限公司相关文献规定等。

2.交通部颁布的现行设计、施工规范及其他相关文献。

3.国家及有关部委颁布的法规及标准。

4.我单位拥有的技术成果、施工工法、管理水平、技术装备及数年积累起来的施工经验。

5.编制技术规范与标准《公路工程技术标准》(JTG B01-2023)《公路桥涵施工技术规范》(JTJ041-2023)《公路工程质量检查评估标准》(JTG F80/1-2023)二、编制范围该方案合用于淮滨至息县高速公路土建1标拱形骨架护坡和排水沟小型构件预制施工, 施工里程为K0+000~K6+000。

三、工程概况本标段为河南省淮滨至息县高速公路HXTJ- 1协议段, 位于河南省信阳市淮滨境内, 主线起讫里程为K0+000~K6+000, 全长6km。

拱形骨架护坡防护重要工程数量有主线路基16段, 淮滨西互通区11段, 砼共计2560m³。

排水沟混凝土预制块工程量: 主线路基2139.6 m³, 淮滨西互通区1860.5m³。

预制块共分为4种, 涉及路缘石、六棱块、拱形骨架护坡、踏步预制块、排水沟预制块等。

预制构件设计标号均为C20混凝土。

预制场地位于我标段拌合场内, 场地建设面积为3.3亩。

四、施工机械组合、施工人员配备1.组织机构及人员配备我项目部按照协议规定组织相关人员、机械、实验仪器已所有进场, 并拟定其职责、人员分工。

(1)、项目经理制定全面、科学而合理的施工方案, 并抓好具体贯彻工作。

(2)、总工程师制定施工方案, 并对技术、工艺、质量、进度进行把关控制, 向技术人员进行书面交底。

施工投入的人员数量表2.机械设备配置根据工程量和施工工期规定, 投入如下机械设备:机械设备配置表五、施工计划计划开工日期: 2023年09月01日计划竣工日期: 2023年05月01日进度安排:工作班制度分为两班, 每班8小时滚动加工。

首件小型预制构件施工方案

首件小型预制构件施工方案

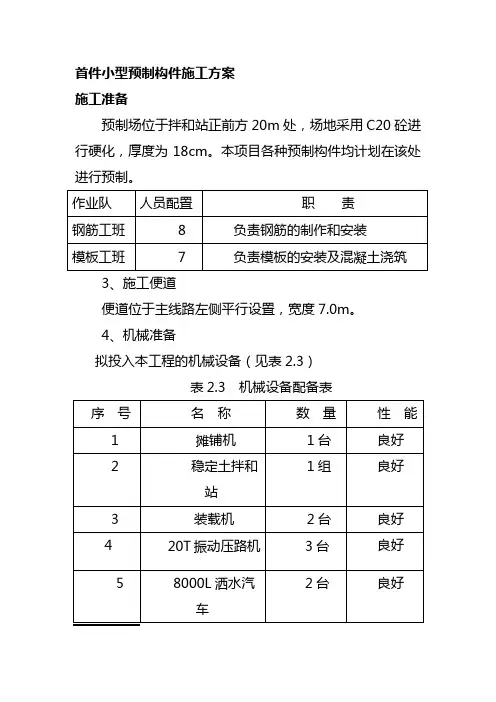

首件小型预制构件施工方案施工准备预制场位于拌和站正前方20m处,场地采用C20砼进行硬化,厚度为18cm。

本项目各种预制构件均计划在该处进行预制。

3、施工便道便道位于主线路左侧平行设置,宽度7.0m。

4、机械准备拟投入本工程的机械设备(见表2.3)表2.3 机械设备配备表5、材料准备底基层所有进场材料均由试验室取样试验合格,工程材料质量、数量能够满足施工需求。

盖板预制施工工艺1、钢筋的加工、绑扎成型:钢筋统一在钢筋车间按图纸要求下料、弯曲、现场制作,严格按规范要求进行焊接、绑扎,安装时做到尺寸准确。

2、模板的支立:模板采用钢模板,同时应具备有足够的刚度以防浇筑混凝土时有明显的挠曲变形。

模板安装前,在其表面涂刷脱模剂,不得使用易粘在混凝土上或使混凝土变色的油料。

在支立过程中,要注意检查模板内侧是否与钢筋接触,以确保结构物构件有足够的保护层厚度。

保护层的设置按照每平方米4个垫块进行设置。

3、混凝土的拌合、浇筑:严格按试验室提供的施工配合比进行配料,采用强制式拌合机集中拌合,最短拌合时间应符合施工规范要求,拌合时,在水泥和集料进筒前,应先加入一部分拌合用水,并在搅拌的最初15S内将水全部均匀注入拌合筒中,拌制的混合料肉眼观察应分布均匀、颜色一致。

混合料采用罐车运,人工配合浇注,必须对运到现场的混合料进行检查(包括混合料的坍落度、和易性等),浇筑前先对支架模板、预埋件进行检查,清除匀、颜色一致。

混合料采用罐车运,人工配合浇注,必须对运到现场的混合料进行检查(包括混合料的坍落度、和易性等),浇筑前先对模板进行检查,清除模板内的杂物、积水,模板如有缝隙必须填塞严密。

4、混凝土的养生:混凝土浇注完成之后,待表面收浆后尽快对混凝土进行人工洒水养生,洒水养生最少保持7天时间,结构物在拆摸前应连续保持湿润。

质量保障措施1、健全技术质量管理体系,严格按照ISO9001质量体系运作本项目将严格按照ISO9001质量体系要求,建立健全质量保证体系和质检系统,明确各级质量责任。

小型预制构件场建设施工方案

小型预制构件场建设施工方案

1场建施工方法场建施工需满足标准化构件预制的功能性要求。

小型构件预制生产流程一般为钢筋加工→模板安装→混凝土浇筑→养护脱模→成品堆放→出厂验收六大环节。

1.1方案综述小型构件厂设办公生活区、钢筋加工区、构件预制区、构件室内养护区、构件室外养护存放区、验收装车区、清洗(罐车、模具)区。

表1.1-1预制场各区域占地面积表序号区域长度(m)宽度(m)占地面积(m2)备注1钢筋加工区70181260彩钢棚2预制区5218936彩钢棚3带模存放区5224624彩钢棚4养护存放区//3000室外5验收装车区//220室外6清洗(罐车、模具)区//400室外7通道//950室外8生活办公区//1490K式板房9绿化范围//1654室外10合计10534办公生活区采用K式活动板房,门卫室采用箱式板房。

通道、装车区、生活区(停车场)、清洗区采用厚20cm的C20混凝土硬化;钢筋加工区、预制区、带模存放区、养护存放区、生活办公区采用厚10cm的C20混凝土硬化;成品存放区条形基础采用厚15cm的C20混凝土硬化。

表1.1-1预制场各区域硬化范围图大门处采用栅栏围挡,场地周边采用彩钢板围挡,高度1.8m;大门处设置0.8×0.8×2.2m砖砌立柱,主门设置12m长自动伸缩门,预制场门设置8m栏杆自动门。

彩钢棚全覆盖钢筋加工区、预制区、带模存放区,棚高6m,立柱间距6m;场内主通道宽度6m,场外通道宽度4m。

场外设置一处800KVA箱变变压器及一级配电箱,地埋电缆,将二级配电箱设置到预制场钢筋加工场内,场内动力线路沿场区道路布线,生活区、钢筋加工区、小型预制构件浇筑区,小型预制构件存放区各配置一个三级配电箱。

所有动力设备安装可靠的接地保护和防雷击措施,做到“一机、一箱、一闸、一漏”。

线路布置、配电盘设置均符合安全要求,并达到安全文明施工工地的标准。

1.2钢筋加工区小型预制构件场钢筋加工区设置原材存放区、模型存发区、钢筋加工区、钢筋半成品存放区。

小型构件预制施工方案)

小型构件预制施工方案)

小型预制构件施工方案一、工程概况本合同段根据设计修改后增加排水沟预制六方块和边沟盖板等小型预制构件,其相应工作量按实地测量确定。

二、施工方案本工程所需小型预制构件计划采用集中制作,小型拖拉机转运至施工部位进行施工安装的方案。

六方块采用液压机碾压成行,而边沟盖板采用场地内成批装模人工浇筑预制。

三、施工方法(一)施工准备计划在本项目的第二拌和场内设置集中预制场,开工前做好场地平整硬化,搭设临时水泥仓库,布置成品和原材料堆放区。

安装拌和机、液压制件机,架设电线,砌筑蓄水池,修好便道和临时排水设施。

(二)六方块预制1、块按图纸尺寸制模,外型轮廓线条顺直,其端面必须垂直于底面。

2、制块采用硬塑模板集中预制。

当端面宽度小于200mm时,模板应是单一宽度的板,或是经监理工程师批准的适当材料拼装成的模板,在端面上不得有模板缝。

3、制块表面清洁平整,蜂窝麻面面积不得超过该面面积的1%,深度不超过10mm,外形轮廓清晰,线条顺直,无趐曲现象,无坑洞,破角或其它缺陷,且无外部涂刷的痕迹。

4、制块采用翻转模板法预制,预制块浇筑并压实后,连同模板反转,然后脱去模板。

5、制块采用C20细石子干混凝土经液压制件机碾压成型,施工时在模具内可撒一层1︰3的水泥细砂混合料(湿润),保证预制块成型后表面光洁。

6、制块施工所用碾压混凝土应根据C20等级配制,施工时用水量保证所配制混凝土经手工能捏成团且坍落度不大于1cm的干硬性混凝土,但必须搅拌均匀。

7、预制块成型后不应立即进行洒水养护,防止表面冲刷,一般在12小时后采用无压力的水进行养生,在施工中温度高或日照强时应采取覆盖措施进行养护。

8、预制块成型24小时后可以移动堆放,但堆放高度不应超过侧向三层高,码堆后进行洒水养生3~7天。

9、待养生且混凝土强度达到设计强度的90%以上时可以转运至现场安装使用。

(三)边沟盖板预制1、A型排水边沟盖板严格按照设计图纸尺寸配置模板,制作钢筋。

2、预制台座必须平整光洁,模板安装应稳固且校方正,防止振捣时漏浆、跑模等现象出现。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小型预制构件施工方案
1. 编制依据
1.1 公路工程质量检验评定标准。

1.2 信南高速公路信泌段№8标施工图。

1.3 信南高速公路信泌段土建工程施工设计图。

2. 工程概况
我标段小型预制构件均为C20混凝土,其中其中路基边坡防护预制块5047.9m3,锥体护坡预制六角砖2329.2m3,锥坡踏步预制件157.1m3,合计7534.2m3。

3. 预制场
3.1 根据施工任务及施工工期的需要,我标段将预制场设在郭岗大桥2#墩—4#墩左侧。

3.2 场地布置:预制场地全部采用碎石进行硬化,小型预制件采用钢模机压工艺预制,预制件成型机底座浇筑20厘米厚的混凝土基座,水平安放。

混凝土搅拌机就近安装,尽量缩短混凝土的运输距离,保证干硬性混凝土的施工质量。

3.3 材料堆放场地:砂石料场四周砌筑1.2米高的隔离墙,底部浇筑C15混凝土地坪。

做到材料堆放整齐,使用方便。

3.4 构件堆放场地:堆放场地用碎石整平碾压,铺砂垫层一层,晾晒场地浇筑水泥地板,构件堆放时整齐排列,间隔堆放,防止出现碰撞、损坏。

3.5 四周挖排水沟与当地排水系统相通,防止雨季积水。

3.6 预制场平面布置(见图一)。

4. 施工计划安排
2005年3月5日至4月1日施工队进场,作好开工准备。

4月1日各种预制构件分别开工。

路基边坡防护预制块在10月30日前完成,锥体护坡预制六角砖在11月30日前完成,锥坡踏步预制件在11月30日前完成。

5. 施工方案
5.1 施工准备
施工前保证“三通”,即“通水、通电、通路”。

加强机械的整修工作,以保证施工时能良好运转。

进行机械的试运转,检查成型钢模的结构尺寸,不符合要求的坚决不用于生产。

对砂石水泥等各种原材料进场加强质量控制,做好各项试验检测工作。

5.2 施工工艺流程图(图二)
5.3 模板
模板均采用压制专用成型钢模板。

模板拼装严密,不得漏浆。

砼浇筑前将模板清刷干净,不得有杂物,并刷脱模剂。

5.4混凝土浇筑
5.4.1 混凝土拌制
预制件采用自拌C20干硬性混凝土。

施工时严格按照配合比进行拌合,砂石料的称量采用重量法,每盘材料偏差值不得超过2%。


格控制水灰比,坍落度控制在2~4mm。

5.4.1 浇筑方法
将模具放在操作台上,放上底板,根据预制构件的大小计算出混凝土用量,将混凝土装入模具内,人工大致找平,将模具连同混凝土顺着操作台上的滑槽推入压力板下部,启动压力机,压力杆顶着压板将模内混凝土挤压成设计尺寸的构件,在顶压过程中压力机压力要达到40吨,以保证混凝土的密实性。

压制成型的构件必须对混凝土外露面作二次压浆处理。

5.5 拆模、养生
混凝土脱模由成型机上的脱模千斤顶进行:将压制成型的构件和模具顺着滑槽移至脱模千斤顶中间,启动千斤顶,将底板从模具内顶出。

拆模时注意不得损坏构件棱角。

砼浇筑后7d要保持湿润状态,专人洒水养护,并覆盖麻袋。

5.6 成品堆放
刚拆模的成品需在晾晒场地养护一定时间后方可移至堆放场地存放。

成品必须按品种、规格堆放整齐,并设有醒目的标示牌,垛高不超过2m。

5.7成品检验
每一工作班生产的构件按照规范要求,抽取足够数量的构件送项目部试验室,用取芯机将在构件上钻取混凝土试件,标准养生至28天。

用压力机进行抗压试验,合格后方用于施工现场。

6. 质量控制
6.1 质量保证措施
6.1.1 建立完善有效的施工生产、技术、质量保证体系,分工负责,层层把关。

6.1.2 加强对施工队人员的质量意识教育,做好书面的技术交底工作,使每个参建人员做到目标明确,心中有数。

6.1.3 建立健全施工日志,收集好试验资料、技术资料、各工序检查记录,凭文字数据说话。

要求按照报验资料的要求填写施工记录,定期进行报验。

6.1.4 技术人员对施工全过程控制,并严格执行监理工程师的指令。

6.1.5 对施工中常见的砼质量问题及预防措施,提前下发给施工队,并组织学习,在施工中加以预防。

6.2 质量通病及预防措施
6.2.1 严格按照配合比施工,不得偷工减料,对强度不合格产品坚决作报废处理。

6.2.2 预制块的外露面出现蜂窝、麻面现象,不得随意修补,必须得到监理工程师的指示。

6.2.3 保证预制构件轮廓清晰,线条直顺,表面平整,不得有翘曲现象,杜绝构件在拆模或搬运过程中出现损坏棱角的现象。

小型预制构件质量检验表
7. 安全施工
7.1 建立健全各级安全生产责任制,形成完善的安全保证体系,全员树立安全生产思想,提高安全意识。

7.2 施工现场必须有醒目的安全作业措施标牌。

7.3 机械操作人员必须持证上岗,酒后不得操作机械。

7.4 用电安全。

电源开关处必须采用配电箱,且有明显的用电标识。

机械维修时,必须断电。

7.5 做好防洪、防汛、防盗工作。

8. 文明施工
8.1施工现场树立工程标志牌,安全质量宣传牌及工地管理制度。

8.2进入施工现场必须戴安全帽,管理人员必须佩戴胸卡。

8.3 现场办公及生活生产房屋,统一规划,搭设整齐,保持良好的施工环境。

9. 环境保护
9.1 施工废水不得任意排放,可设集水井。

9.2施工废料(残留砼、砂、石、木屑)必须清理出场。

9.3生活垃圾不得乱倒,必须倒在指定场所。
