(4)钢筋绑扎时,箍筋应与受力钢筋垂直,箍筋搭接处承受力钢筋方向相互错开。
(5)钢筋绑扎完毕后,应在梁底和钢筋外侧垫齐同标号细石混凝土垫块,以保证混凝土保护层厚度和不露筋。
(6)绑扎钢筋时应满绑,不得缺扣或漏绑。
(7) 本桥盖梁骨架要求在钢筋加工场内完成绑扎之后运至现场安装。
3、质量要求
(1)高度重视半成品加工质量,下料前必须调直钢筋。下料尺寸必须经施工技术人员严格审查后执行。钢筋制作一律在工地加工房内使用机械加工弯制成半成品使用。保证弯曲角度和平直部分长度。加工好后应按照规格品种分类堆放整齐,交待工人取用时不得错拿错放,以保证成型骨架准确。
(2)在钢筋下料过程中,应严把质量关。而且质量员应不定期抽查后台下料长度与钢筋工长料单长度比较,误差大于规范要求的应重新制作。
(3)成品堆放应标明所用部位、长度、规格。
2、钢筋绑扎
(3)钢筋在支架施工完成铺好底模后就可进行。
(2)用粉笔在底模上按设计要求划出主筋间距,逐个进行绑扎。在骨架两根主筋重叠段应增加焊缝,焊缝间距100cm,焊缝长度为2.5d。
(2)钢筋骨架绑扎注意绑扎方法,宜采用十字扣绑扎法,不得采用顺扣,防止钢筋变形。
4、成品保护
(1)成品钢筋应垫平堆放,且应分规格和品种堆放。
(2)钢筋堆放时,要保持钢筋表面洁净。
(3)避免踩蹋已绑扎好的钢筋。
5、施工安全注意事项
5.1 在盖梁施工前及施工过程中都要把安全放在首位,制定相应的安全目标、各工种安全技术操作规程和安全保证措施、定期进行安全检查、建立安全教育制度、开展经常性安全教育和培训。
5.2 高空作业要在模板上布置施工平台和防护栏杆,并用扣管架搭设安全防护平台,布置安全网,“变高空施工为陆地作业”。

盖梁施工技术交底

盖梁施工技术交底

盖梁施工技术交底盖梁施工技术交底一、施工概述盖梁是指在建筑工程中,将横梁安装在柱子上面的施工过程。

它是建筑结构的重要组成部分,直接关系到建筑物的承重能力和稳定性。

本次施工的盖梁工序主要包括材料准备、模板搭设、钢筋绑扎、混凝土浇筑和养护等环节。

二、施工步骤1. 材料准备首先需要准备好所需的施工材料,包括梁模板、钢筋、道具、混凝土等。

梁模板应选用质量好、强度高、尺寸准确的胶合板或钢模板,保证梁的几何尺寸和截面形状的精确度。

钢筋选用优质钢材,按设计要求进行裁剪和弯曲加工。

2. 模板搭设根据设计要求和图纸,确定梁的几何尺寸和截面形状,合理规划模板搭设步骤。

首先将梁底板水平放置在定位准确的柱子上,然后安装梁侧模板和顶模板。

确保模板的稳定性和牢固性,同时注意预留浇筑口和倒角。

3. 钢筋绑扎根据设计要求和图纸,按照钢筋混凝土结构的受力原理,进行钢筋的绑扎。

首先将钢筋按照图纸要求放置在梁模板上,保持梁底面的保护层厚度。

然后用扎带或扎线将钢筋交叉绑扎,确保钢筋的稳定性和牢固性。

4. 混凝土浇筑在模板装配完毕后,可以进行混凝土的浇筑。

混凝土选用符合设计要求的预拌混凝土,保证混凝土的强度和流动性。

首先从浇筑口将混凝土均匀地倒入梁模板内,用振动棒振捣混凝土,排除气泡。

然后在混凝土表面进行养护,防止开裂和渗水。

5. 养护在浇筑完成后,要及时进行梁的养护。

首先要保持梁模板的湿润,防止混凝土过早干燥。

其次要避免在梁上施加额外的荷载,以免影响梁的强度和稳定性。

养护时间一般为7-14天,根据混凝土的强度和环境温度来确定。

三、安全要求盖梁施工过程中,需要严格遵守相关的安全要求。

首先要做好施工区的围护和标识,确保工地的安全。

其次要进行安全技术交底,使施工人员了解工艺要求、操作规程和安全注意事项。

另外还要配备必要的安全设备,如安全帽、安全绳、防滑鞋等。

四、质量控制盖梁施工过程中,要进行严格的质量控制,确保施工质量达到设计要求。

首先要对材料进行检验,保证其质量和规格符合要求。

盖梁钢筋交底

盖梁钢筋交底
混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,钢筋保护层厚度按设计图纸进行,垫块4个/m2,梅花形布置。
6、预埋筋绑扎施工时注意防震块、牛腿以及支座垫石钢筋的预埋。
班组长
作业人员
备注:此表写不下可用附页。
4、主筋吊装
钢筋骨架采用汽车吊吊装,钢筋支架采用2根10×10cm木枋绑定一起的木枋,木枋高为20cm,放置两排于两两墩柱之间,底模上;骨架安装完成后,吊车整体吊起钢筋笼,取出支架垫木。
5、箍筋绑扎
钢筋交叉点宜采用直径0.7-2.0mm的铁丝扎牢,必要时采用点焊焊牢;绑扎应采取逐点改变绕丝方向的“8”字型方式交错扎接,直径28mm的钢筋,宜采取对双角线的十字形方式绑扎。拐角处的钢筋交叉点应全部绑扎,钢筋绑扎时,箍筋应与主筋垂直,绑扎钢筋的铁丝丝头不应进入混凝土保护层内。
三级施工交底记录
项目名称:武汉西四环线后官湖特大桥工程施工单位:中建三局总承包公司后官湖项目部
施工部位
盖梁
施工班组
钢筋组
交底时间
一、盖梁钢筋施工顺序
钢筋翻样→钢筋加工→吊装准备→主筋吊装→箍筋绑扎→预埋钢筋绑扎。
二、盖梁钢筋加工技术
1、施工翻样
根据设计图纸资料,复核系梁轴线控制网和高程基准点。确定盖梁梁十字轴线,并用墨线弹在底模上。经现场监理工程师核查、批准后绑扎。
2、钢筋加工
先清理钢筋表面油污、泥土、浮锈等,人工配合机械调直钢筋,钢筋下料先下长料后下短料,尽量减少和缩短钢筋短头,以节约钢材。
主筋Φ28、Φ20焊接均采用双面焊接,焊接最小长度为15cm,在钢筋两根主筋重叠段应增加焊缝,焊缝间距100cm,现场焊接根据实际情况,焊接长度≧10d。
3、吊装准备
钢筋安装前,在底模上定出盖梁的中线和轴线,将模板清扫干净后再进行钢筋绑扎。

盖梁技术交底.docx

盖梁技术交底.docx

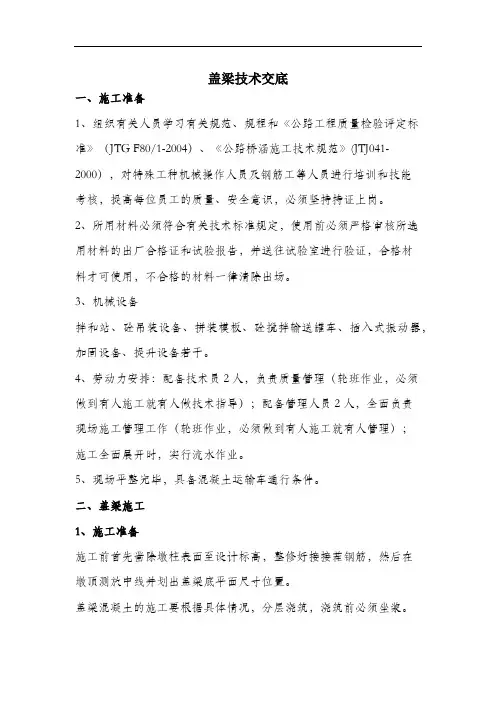

盖梁技术交底一、施工准备1、组织有关人员学习有关规范、规程和《公路工程质量检验评定标准》(JTG F80/1-2004)、《公路桥涵施工技术规范》(JTJ041-2000),对特殊工种机械操作人员及钢筋工等人员进行培训和技能考核,提高每位员工的质量、安全意识,必须坚持持证上岗。

2、所用材料必须符合有关技术标准规定,使用前必须严格审核所选用材料的出厂合格证和试验报告,并送往试验室进行验证,合格材料才可使用,不合格的材料一律清除出场。

3、机械设备拌和站、砼吊装设备、拼装模板、砼搅拌输送罐车、插入式振动器,加固设备、提升设备若干。

4、劳动力安排:配备技术员2人,负责质量管理(轮班作业,必须做到有人施工就有人做技术指导);配备管理人员2人,全面负责现场施工管理工作(轮班作业,必须做到有人施工就有人管理);施工全面展开时,实行流水作业。

5、现场平整完毕,具备混凝土运输车通行条件。

二、盖梁施工1、施工准备施工前首先凿除墩柱表面至设计标高,整修好接接茬钢筋,然后在墩顶测放中线并划出盖梁底平面尺寸位置。

盖梁混凝土的施工要根据具体情况,分层浇筑,浇筑前必须坐浆。

混凝土由搅拌运输车从拌和站运送到墩位,采用吊车提升,模内砼分层厚度30cm,插入式振动器定人定位捣固密实,灌筑完毕后,及时采用塑料薄膜覆盖,洒水养生。

盖梁施工工艺流程如下:施工准备→绑扎钢筋→安装模板→浇注混凝土→拆模养生测量定位钢筋绑扎安装模板监理工程师签证拆模养生浇注砼盖梁施工完毕,及时对中线、标高等进行测量,用墨线划出盖梁的中心线、梁端线。

2、钢筋的制作⑴钢筋的质量钢筋应无灰尘、无有害的锈蚀,无分散锈皮、油漆、油脂或其它杂质。

每批钢材应有工厂试验报告、质量证明、对钢筋受损表面其截面积的减少不大于5%,微弯钢筋可机械和人工进行调直,对轻微浮锈要进行除锈处理,每批钢筋都必须在试验合格,经监理批准后方可使用。

⑵钢筋的制作成型钢筋由加工厂加工成型,钢筋加工厂内需设置钢筋操作台、配备卷扬机、弯筋机、切割机等,并做好在雨天施工保证措施。

梁板钢筋施工技术交底

梁板钢筋施工技术交底

梁板钢筋施工技术交底一、工程概况本工程为_____,位于_____,总建筑面积为_____平方米。

其中梁板钢筋施工是本次工程的重要环节之一。

二、施工准备1、技术准备熟悉施工图纸,了解梁板钢筋的规格、型号、数量及布置要求。

编制施工方案,并向施工人员进行技术交底。

2、材料准备钢筋:应有出厂质量证明书和试验报告单,钢筋的品种、级别、规格应符合设计要求。

钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB 1499 等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。

扎丝:采用 20-22 号铁丝(火烧丝)。

3、主要机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

4、作业条件梁、板模板已安装完毕,并经过验收合格。

梁、板钢筋的位置线已弹好。

三、施工工艺1、梁钢筋绑扎工艺流程:画主次梁箍筋间距→ 放主次梁箍筋→穿主梁底层纵筋及弯起筋→ 穿次梁底层纵筋并与箍筋固定→ 穿主梁上层纵向架立筋→ 按箍筋间距绑扎→ 穿次梁上层纵向钢筋→ 按箍筋间距绑扎。

在梁侧模板上画出箍筋间距,摆放箍筋。

先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。

框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。

框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。

绑梁上部纵向筋的箍筋,宜用套扣法绑扎。

箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为 135°,平直部分长度为 10d,如做成封闭箍时,单面焊缝长度为 5d。

梁端第一个箍筋应设置在距离柱节点边缘 50mm 处。

梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。

在主、次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度。

盖梁钢筋吊装安全技术交底模板

盖梁钢筋吊装安全技术交底模板

一、交底目的为确保盖梁钢筋吊装施工安全、顺利进行,降低安全事故发生风险,特进行安全技术交底。

二、交底内容1. 施工前准备(1)施工人员必须经过专业培训,了解钢筋吊装施工流程和安全操作规程。

(2)对所有吊装设备进行检查和维护,确保其安全可靠。

(3)施工现场应设置明显的安全警示标志,确保施工人员及过往人员安全。

2. 施工过程(1)钢筋吊装前,应对吊装区域进行清理,确保地面平整,无障碍物。

(2)吊装过程中,严禁超载吊装,确保吊装设备的负荷不超过额定载荷。

(3)吊装前,检查钢筋绑扎质量,确保绑扎牢固,无松动现象。

(4)吊装时,操作人员应站在安全位置,与吊装设备保持一定距离。

(5)吊装过程中,若发现钢筋绑扎松动,应立即停止吊装,进行处理。

(6)吊装时,钢筋应与吊装设备连接牢固,避免钢筋脱落。

(7)吊装过程中,注意观察钢筋垂直度,确保钢筋吊装垂直。

3. 安全防护措施(1)操作人员必须佩戴安全帽、安全带等防护用品。

(2)施工现场应设置安全警戒线,非施工人员严禁进入。

(3)吊装设备操作人员应经过专业培训,取得相关资格证书。

(4)吊装过程中,吊车司机、指挥员、操作员等人员应密切配合,确保吊装过程安全。

(5)吊装过程中,如遇六级以上大风,应暂停吊装作业。

4. 应急预案(1)发生钢筋脱落事故时,立即停止吊装作业,并组织人员进行救援。

(2)如遇吊装设备故障,应立即切断电源,防止事故扩大。

(3)如遇人员受伤,立即进行现场急救,并拨打急救电话。

三、交底要求(1)施工人员应认真听取安全技术交底,了解施工过程中的安全风险和注意事项。

(2)施工过程中,严格执行安全技术交底内容,确保施工安全。

(3)施工完成后,及时清理施工现场,消除安全隐患。

四、交底时间(1)施工前进行安全技术交底。

(2)施工过程中,如遇特殊情况,应随时进行安全技术交底。

五、交底责任人(1)项目经理:负责组织安全技术交底,确保施工安全。

(2)技术负责人:负责编制安全技术交底内容,确保交底内容的准确性。

盖梁钢筋技术交底

盖梁钢筋技术交底

工程名称金简路跨线桥交底部位盖梁钢筋工程编号日期2012—09-04交底内容:盖梁钢筋一、盖梁钢筋加工技术1)钢筋的检验当钢筋原材进场后必须按批量进行采样送检合格后方可进行下道工序。

2)钢筋加工、焊接钢筋截断焊接施工中必须按照施工图纸设计尺寸进行截断、焊接。

配置在接头长度区段内受力筋,在1米范围内接头截面积占总截面积百分率不得超过50%。

,按规范要求钢筋双面焊焊接长度不得低于5倍钢筋直径即2.8*5=14cm(1。

2*5=6cm),焊缝宽度不得低于0.8倍的钢筋直径即2.8*0.8=2.24cm(1。

2*0.8=0。

96cm),焊缝厚度不得低于0。

3钢筋直径即2.8*0.3=0。

84cm(1。

2*0.3=0.36cm)。

1>应保证焊接母材轴线一致:采用搭接焊时,两搭接钢筋的端部应预先折弯,见图1-1。

图1-1钢筋搭接焊接头d-钢筋直径;L-搭接长度2> 搭接焊接头的焊缝厚度s不应小于主筋直径的0。

3倍;焊缝宽度b不应小于主筋直径的0.8倍,见图1—2.工程名称金简路跨线桥交底部位盖梁钢筋工程编号日期2012—09-043〉对钢筋接头的质量必须分批抽样检查和验收,合格后方准使用。

4〉各受力钢筋之间的焊接接头位置应相互错开,在构件中的位置应符合下列规定:5〉在任一焊接接头中心至长度为钢筋直径d的35倍且不小于500mm的区段L内,同一根钢筋不得有两个接头;有接头的受力钢筋截面面积与受力钢筋总面积的百分率,应符合下列规定:受压区及装配式构件的连接处不限制;受拉区不大于50%.区段划分和焊接接头设置见图1-3.6〉在同一根钢筋上宜少设接头,接头宜设置在受力较小的部位;接头距钢筋的弯折处,不应小于钢筋直径的10倍,且不宜位于构件的最大弯矩处。

7> 钢筋的绑扎接头应符合下列规定:1》受拉区域内,Ⅰ级钢筋绑扎接头的末端应做成弯钩,HRB 335、HRB 400牌号钢筋可不做弯钩.2》直径不大于12mm的受压I级钢筋的末端,以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不应小于钢筋直径的35倍。

盖梁技术交底

盖梁技术交底

盖梁技术交底盖梁技术交底一、施工工艺流程见下页:一、钢筋加工及安装1、钢筋加工钢筋使用前必须有出厂质量证书,并经试验检测合格后方能进行使用,认真核对钢筋规格、级别及加工数量,防止差错。

根据施工图纸上的数据进行下料,充分考虑保护层、断面尺寸及弯勾伸长量。

连接钢筋时,钢筋的规格应一致,并确保钢筋干净完好无损。

下料后必须挂牌注明所用部位、型号、级别并分别堆放。

钢筋制作之前应事先做好钢筋样架,钢筋骨片在样架上加工成型,并排好编号,分批存放,待整片盖梁的钢筋加工完成后,运往施工现场,采取下垫上盖的措施。

2、钢筋安装绑扎钢筋时在枕木上进行,水平箍筋与主筋垂直。

用粉笔在底模上按设计要求划出主筋间距,逐个进行绑扎。

在骨架两根主筋重叠段应增加焊缝,焊缝间距100cm,焊缝长度为2.5d。

墩柱钢筋的位置必须准确,预留筋的长度满足搭接长度的要求,钢筋绑扎一次成形,安装好的钢筋有足够的刚度和稳定性,使钢筋位置在灌注混凝土时不致变动。

盖梁主筋连接时,采用双面焊,焊缝长度不小于5d,焊接符合设计及规范要求。

在任一接头中心至长度为钢筋直径的35倍的区段范围内,有接头的受力钢筋截面积占受力钢筋总截面积的百分率应不宜超过50%。

3、绑扎成型质量成型前必须按设计要求配置钢筋的级别、根数、形状、直径。

绑扎成型时铁丝必须绑扎紧,不得有滑动、折断、移位等情况。

成型后的骨架必须稳定牢固,用25T吊车吊装,吊装前事先把墩柱预留钢筋的锈迹处理干净,进行安装,把预留钢筋按照设计图纸调整相应的角度。

钢筋绑扎完毕后,应在梁底和钢筋外侧垫齐同标号细石混凝土垫块,以保证混凝土保护层厚度和不露筋,应相互错开、成梅花型布置在钢筋与模板之间,要求每平方米不少于4个。

垫块应与钢筋绑扎牢固,且扎丝不应进入混凝土保护层内。

受力钢筋同一截面内,同一根钢筋上,只准一个接头。

绑扎或焊接接头与钢筋弯曲处不应小于10d,不宜位于最大弯矩处。

钢筋成型与安装允许偏差见下表;钢筋成型与安装允许偏差4、模板安装4.1盖梁侧模盖梁侧模采用定型钢模板,板面为6mm厚钢板,边框为12mm 厚钢板,主筋为10#槽钢,辅筋为6mm厚钢板,背楞为14b#槽钢。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程编号日期2011-08-11
图1-1钢筋搭接焊接头
d—钢筋直径;L—搭接长度
2> 搭接焊接头的焊缝厚度s不应小于主筋直径的0.3倍;焊缝宽度b不应小于主筋直径的0.8倍,见图1-2。

3> 对钢筋接头的质量必须分批抽样检查和验收,合格后方准使用。

4> 各受力钢筋之间的焊接接头位置应相互错开,在构件中的位置应符合下列规定:
5> 在任一焊接接头中心至长度为钢筋直径d的35倍且不小于500mm的区段L内,同一根钢筋不得有两个接头;有接头的受力钢筋截面面积与受力钢筋总面积的百分率,应符合下列规定:受压区及装配式构件的连接处不限制;受拉区不大于50%。

区段划分和焊接接头设置见图1-3。

6> 在同一根钢筋上宜少设接头,接头宜设置在受力较小的部位;接头距钢筋的弯折处,不应小于钢筋直径的10倍,且不宜位于构件的最大弯矩处。

7> 钢筋的绑扎接头应符合下列规定:
1》受拉区域内,Ⅰ级钢筋绑扎接头的末端应做成弯钩,HRB 335、HRB 400牌号钢筋可不做弯钩。

2》直径不大于12mm的受压I级钢筋的末端,以及轴心受压构件中任意直径的受力钢筋的末端,可不做弯钩,但搭接长度不应小于钢筋直径的35倍。

工程编号日期2011-08-11
3) 外观鉴定
1> 钢筋表面无铁锈及焊渣。

2> 多层钢筋网要有足够的钢筋支撑,保证骨架的施工刚度。

六、成品保护:
1、加工完毕的钢筋骨架要放置枕木放置时要离地20cm,禁止钢筋笼在地面上存放,避免对
钢筋造成污染。

2、在吊动钢筋笼时要双钩四吊点起吊,尽可能多的增加受力钢筋数量,避免主筋在吊动过程中弯曲、开焊。

七、注意的质量问题:
1、钢筋双面焊焊接长度不得低于5倍钢筋直径即14cm(12的钢筋为6cm),焊缝宽度不得低
于0.8倍的钢筋直径即2.24cm(12的钢筋为0.96cm),焊缝厚度不得低于0.3钢筋直径即
0.84cm(12的钢筋为0.36cm)。

2、钢筋吊动过程中速度要平稳,避免剧烈晃动造成焊口开焊、钢筋弯曲。

3、当发现有焊口开焊时要及时补焊。

4、焊接钢筋时不得在主筋上引火,焊口的焊渣要及时清理干净。

八、降本措施:
1、钢筋截断施工时要认真核对钢筋长度尺寸,避免失误。
