水库引水隧洞爆破方案

合集下载

[重庆]小型引水隧洞工程爆破施工方案_secret

[重庆]小型引水隧洞工程爆破施工方案_secret

XX县XX沟水利工程XX沟借水工程引水隧洞工程爆破施工方案一. 工程概况及工程条件:(一)、隧洞施工区自然条件及周围环境隧洞工程位于XX市XX县XX镇XX村。

隧洞进口位于XX村16组宋家沟,高程510.5米,出口位于XX沟,高程498..20m,坡比1/200,金长2466m。

该区域场地地形高差较大,自然标高493m-657. 20m,最大高差164. 20m,隧洞进口为山体半崖之中,出口为山前斜坡地貌。

沿线植被、河流较多。

注意周围生态环境保护。

本工程距离XX镇17km,距XX县41km,距XX具城29km,交通较为便利。

爆破区域内无村民居住,爆破作业点距村民居往区1km 以上,爆破作业对周围村民无太大影响。

(二)隧洞设计概况及工程地质条件1. 隧洞地质概况(1)地层隧洞穿越地层主要为须家河组(T3XJ)砂岩和珍珠冲组(jl2)泥质夹砂岩,洞最大埋深223m,中间无条件布置支洞,均为含水层,地质条件比较复杂,并有穿裂隙的可能。

围岩条件属于极不稳定、局部稳定和稳定类的围岩条件。

(2)不良地质隧洞0+000~0+050.7段为须家河砂岩组,强化--弱化岩体,属于三类围岩;隧洞0+050. 7m-0+859m 段,砂岩段围岩,局部稳定性差,微风化~新鲜岩体,但节理、裂隙比较发育,属于二类围岩;隧洞O+859~2+406n段,微风化~新鲜岩体,泥质砂岩,属于三类围岩,局部稳定性差;隧洞2+406m-2+466m 段,为泥质砂岩,弱风化岩体,属于三~二类围岩,属于不稳定和极不稳定岩体。

2.隧洞设计概况隧洞全长2466m,坡度1/200,设计断面为2. 50X3. 20m, 2. 24m *2.97m和2.60mX3.30m。

设计引水流量11.28m3/ s,最大过水流量14.2m3/s采用喷锚支护、素砼支护和钢筋砼支护形式。

在大坝区通过取水口进入闸门后进入洞内消水池引水至XX沟六村坡沟XX沟库区内。

作为XX沟水库的补给水源。

引水隧洞工爆破施工方案

引水隧洞工爆破施工方案

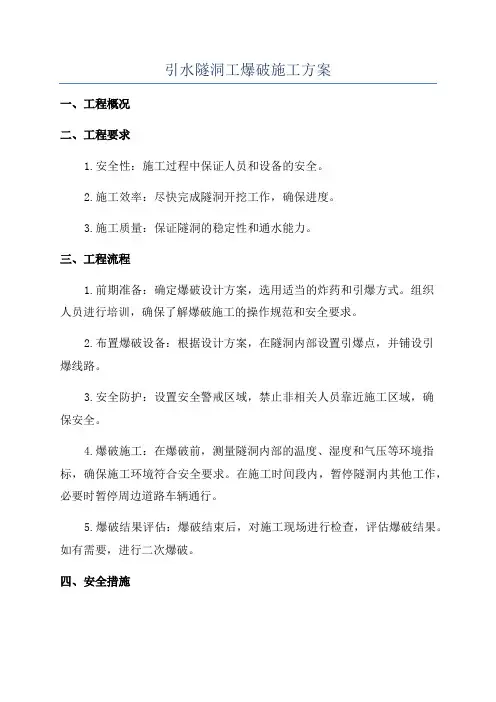

引水隧洞工爆破施工方案一、工程概况二、工程要求1.安全性:施工过程中保证人员和设备的安全。

2.施工效率:尽快完成隧洞开挖工作,确保进度。

3.施工质量:保证隧洞的稳定性和通水能力。

三、工程流程1.前期准备:确定爆破设计方案,选用适当的炸药和引爆方式。

组织人员进行培训,确保了解爆破施工的操作规范和安全要求。

2.布置爆破设备:根据设计方案,在隧洞内部设置引爆点,并铺设引爆线路。

3.安全防护:设置安全警戒区域,禁止非相关人员靠近施工区域,确保安全。

4.爆破施工:在爆破前,测量隧洞内部的温度、湿度和气压等环境指标,确保施工环境符合安全要求。

在施工时间段内,暂停隧洞内其他工作,必要时暂停周边道路车辆通行。

5.爆破结果评估:爆破结束后,对施工现场进行检查,评估爆破结果。

如有需要,进行二次爆破。

四、安全措施1.建立安全管理体系:设置专门的安全管理人员,负责隧洞施工安全管理工作。

制定详细的施工操作规范,加强安全教育和培训,提高工人的安全意识。

2.严格遵循操作规程:严格按照施工方案操作,不得擅自增减爆破药量,严格控制爆破药品的存储和分类。

3.设置安全警戒区域:在施工区域附近设置安全警戒标识并设立安全警戒线,禁止未经许可的人员进入施工区域。

4.定期检查设备:定期对爆破设备进行检查和维护,确保设备运行正常,减少事故发生的可能性。

五、应急预案1.火灾事故:严禁施工现场使用明火,设置灭火器材,建立灭火应急预案,确保能够及时有效地进行灭火和疏散。

2.事故伤亡:施工方案中明确各种事故的风险点和应对措施,组织人员进行事故演练,提高员工应对突发事件的能力。

3.爆破震动:对周边地形和建筑物进行测量,确保在施工过程中避免对周边环境造成损害。

六、施工效果评估1.隧洞断面和线形是否符合设计要求。

2.隧洞内部是否存在塌方、开裂等现象。

3.隧洞是否具备通水能力和稳定性。

4.施工过程中是否有未爆炸药物残留,是否有爆炸威胁。

5.周边环境是否受到破坏。

水库引水隧洞爆破方案

水库引水隧洞爆破方案

水库引水隧洞开挖爆破设计方案第一章工程概略1.1工程概略水库座落在赣江支流天玉水上,坝址以上控制集雨面积 3.3km3, 水库总库容116 万 m3,设计浇灌面积3300 亩,是一座以浇灌为主,兼备防洪、养殖等综合利用的小型水库。

水库建于 1968 年 10 月, 1969 年 12 月完工得益。

水库自建库以来,已运转四十余年,原开挖的溢洪道已存在很大的安全隐患,严重威迫到水库的安全。

为清除安全隐患,现拟新开挖一条溢洪隧洞,以改良排水条件,知足该水库存水量和溢洪要求。

待开挖隧洞位于该水库大坝左边的山体内,隧洞需爆总长度约240m,隧洞3规格180cm×220cm,洞顶呈弧形状,爆破方量约820m,开挖控制工期为240 天。

1.2 四周环境、隧洞入口(桩号 0+000)距上部坝底约 40 m,隧洞出口(桩号 0+246)距下部坝底约 20 m,爆点中心西南面为水库储水区,南北面为低丘山体,西北角 300-400m 处为村民居住点,整个爆破区内,除大坝需控制爆破振动影响外,其余建(构)筑物无需要点保护。

1.3 地形地貌与地质构造隧洞已出露的岩体岩质为石英砂岩,岩体构造严实,层理清淅,节理裂隙不发育。

隧洞出入口段(桩号 0-016 ~0+000及0+246~0+254段)山体上部为残坡积土层及强风化岩石,岩石风化较激烈,上覆有效围岩厚度小,牢固系数 f =1~3,此段不考虑用爆破开挖。

桩号 0+000~0+033及0+240~ 0+246段上覆有效围岩厚度小,围岩稳固性较差,牢固系数 f = 4~ 5,开挖同时要实时做好洞口支护和衬砌工作。

桩号 0+033~0+240段上覆有效围岩厚度大,围岩稳固性较好,牢固系数 f=6~8。

1.4 水文地质地下水种类主要为第四系土层的孔隙潜水及基岩裂隙水,爆区基岩节理裂隙不大发育,且裂隙较闭合,裂隙水不大发育,透水性弱。

水文地质条件较简单,爆破施工主要在地下要点考虑的是洞内施工安全和围岩的稳固。

王快水库渠首引水隧洞岩塞爆破

王快水库渠首引水隧洞岩塞爆破

可 行 为 , 障公 民 生命 财 产 安 全 和社 会 公共 安 全 , 国 标 委 保 受 委 托 , 国 工程 爆 破 协 会 负 责 修 订 并 完 成 了 《 破 安 全 规 中 爆 程 》G 6 2—0 2 国 家 标 准 , 时 , 安 部 编 制 制 订 了 《 ( B 7 22 1 ) 同 公 爆 破 作 业 单 位 资 质 条 件 和 管 理 要 求 》 爆 破 作 业 项 目管 理 要 和《 求 》 个部 颁 标 准 , 于 2 1 两 并 0 2年 6月 1日实 施 。 这 三 个 标 准 相 辅 相 成 , 互 协 调 , 同 规 范 爆 破 行 业 行 相 共
的 干 扰 , 高 了 测 振 数 据 及 分 析 结 果 的 可 信 度 ; 操 作 简 提 且 单 、 容性好 , 有对传感 器进行 识别 、 证 的功能 , “ 兼 具 认 与 远 程 测 振 系 统 ” 合 , 决 了传 感 器 、 振 系统 远 程校 准 问 题 。 配 解 测
( 州 中爆 数 字 信 息 科技 有 限公 司 奚振 军 ) 广
长 2 8 东 西长 1 0 主 体 采 用 钢 结 构 框 架 形 式 设 计 , 2 m、 8 m, 其 主要设施有 室内人工 草坪 足球场 、 3万 个 固 定 观 众 坐 席 和 60 0 0个 活动 坐席 、 伸 缩 舞 台 、 览 区 、 公 及 运 动 员 住 宿 可 展 办
区等 。
1 8 个 爆 炸 点位 。 30 起 爆 后 , 筑 物 按 照 设 计 解 体 并 实 现 了原 地 坍 塌 , 破 建 爆 取得 圆满 成 功 。 ( 自 中爆 网 ) 摘
由 于体 育 中 技 术 爆
王 快 水 库 渠 首 引水 隧 洞 岩 塞 爆 破

引水工程隧道爆破方案

引水工程隧道爆破方案

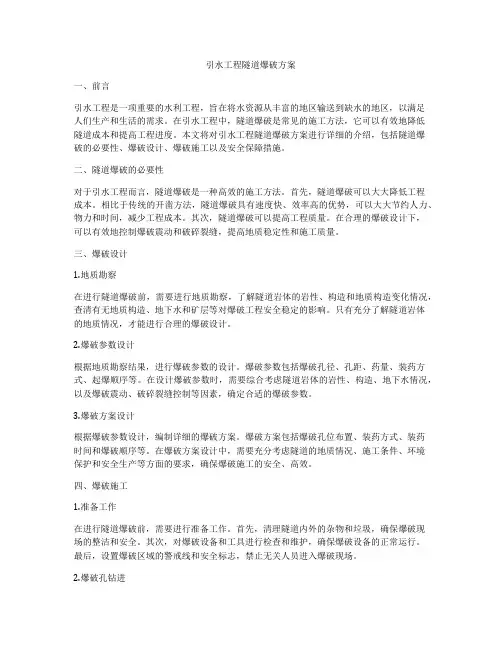

引水工程隧道爆破方案一、前言引水工程是一项重要的水利工程,旨在将水资源从丰富的地区输送到缺水的地区,以满足人们生产和生活的需求。

在引水工程中,隧道爆破是常见的施工方法,它可以有效地降低隧道成本和提高工程进度。

本文将对引水工程隧道爆破方案进行详细的介绍,包括隧道爆破的必要性、爆破设计、爆破施工以及安全保障措施。

二、隧道爆破的必要性对于引水工程而言,隧道爆破是一种高效的施工方法。

首先,隧道爆破可以大大降低工程成本。

相比于传统的开凿方法,隧道爆破具有速度快、效率高的优势,可以大大节约人力、物力和时间,减少工程成本。

其次,隧道爆破可以提高工程质量。

在合理的爆破设计下,可以有效地控制爆破震动和破碎裂缝,提高地质稳定性和施工质量。

三、爆破设计1.地质勘察在进行隧道爆破前,需要进行地质勘察,了解隧道岩体的岩性、构造和地质构造变化情况,查清有无地质构造、地下水和矿层等对爆破工程安全稳定的影响。

只有充分了解隧道岩体的地质情况,才能进行合理的爆破设计。

2.爆破参数设计根据地质勘察结果,进行爆破参数的设计。

爆破参数包括爆破孔径、孔距、药量、装药方式、起爆顺序等。

在设计爆破参数时,需要综合考虑隧道岩体的岩性、构造、地下水情况,以及爆破震动、破碎裂缝控制等因素,确定合适的爆破参数。

3.爆破方案设计根据爆破参数设计,编制详细的爆破方案。

爆破方案包括爆破孔位布置、装药方式、装药时间和爆破顺序等。

在爆破方案设计中,需要充分考虑隧道的地质情况、施工条件、环境保护和安全生产等方面的要求,确保爆破施工的安全、高效。

四、爆破施工1.准备工作在进行隧道爆破前,需要进行准备工作。

首先,清理隧道内外的杂物和垃圾,确保爆破现场的整洁和安全。

其次,对爆破设备和工具进行检查和维护,确保爆破设备的正常运行。

最后,设置爆破区域的警戒线和安全标志,禁止无关人员进入爆破现场。

2.爆破孔钻进根据爆破方案,进行爆破孔的钻进。

爆破孔应根据地质情况、爆破参数和设计要求进行合理布置,孔深、孔径和孔距等应符合爆破设计要求。

隧洞开挖爆破方案

隧洞开挖爆破方案

隧洞开挖爆破方案一、工程概况。

咱这隧洞啊,就像在大山肚子里开个长长的通道。

它有多长呢,[具体长度]米,断面大概是个啥形状呢,[描述断面形状,比如圆形或者马蹄形之类的],尺寸是[具体尺寸]。

这隧洞周围的岩石啊,就像一个个性格各异的家伙,有硬邦邦的花岗岩,也有稍微软一点的砂岩之类的。

这工程地点呢,在[详细地点],周边环境啊,有的地方靠近居民区,所以咱爆破的时候得特别小心,可不能把人家的房子给震得晃悠起来。

二、爆破目标。

咱的目标很明确,就是把隧洞里面的岩石按照设计的形状和尺寸给炸开。

要炸得干净利落,不能留太多残渣影响后续施工。

而且要保证隧洞的壁面尽量平整光滑,就像给大山肚子做个精致的手术一样,不能坑坑洼洼的。

三、爆破设计。

# (一)炮孔布置。

1. 掏槽孔。

这掏槽孔啊,就像是先在岩石堆里开个突破口。

我们在隧洞的断面中心位置,弄上[具体数量]个掏槽孔,它们就像先锋队一样,排成[具体形状,比如楔形或者直孔掏槽的形状]。

这些孔的间距呢,大概是[X]厘米,深度比其他炮孔要深一点,大概是[具体深度]米。

这样就能先把中间的岩石给炸开,给周围的炮孔创造更好的爆破条件。

2. 辅助孔。

辅助孔就像是跟着掏槽孔后面的大部队。

围绕着掏槽孔,我们均匀地布置[具体数量]个辅助孔。

它们的间距大概是[Y]厘米,深度比掏槽孔稍微浅一点,是[具体深度]米。

这些孔的作用就是把掏槽孔炸开后的岩石进一步扩大破碎范围。

3. 周边孔。

周边孔可是负责隧洞壁面成型的关键角色。

沿着隧洞的轮廓线,密密麻麻地打上[具体数量]个周边孔。

它们的间距要小一点,大概是[Z]厘米,深度和辅助孔差不多,也是[具体深度]米。

这样就能保证爆破后隧洞壁面比较平整,不会有太多的超挖或者欠挖现象。

# (二)爆破参数。

1. 炸药选择。

考虑到咱们这隧洞的岩石性质和周边环境,我们选用[炸药名称]炸药。

这种炸药就像一个脾气比较温和但又很有力量的家伙。

它的威力既能把岩石炸开,又不会产生太大的震动和飞石。

水库爆破施工专项方案(初稿)

水库爆破施工专项方案(初稿)

爆破施工专项方案1、隧洞工程概况本工程隧洞进水口布置在距离原右岸隧洞上游30m处,隧洞出口位于大坝下游坝脚60m处,隧洞全长208米。

隧洞采用塔式进水口,分层取水的方式。

隧洞进水口洞底高程为93.00m,分层取水闸门孔口尺尺寸均为2.0×2.0m,检修平台高程为122.80m,启闭平台高程为128.0m。

隧洞闸门井后设5.5m的渐变段。

隧洞开挖洞径2.6m,衬后洞径2.0m,隧洞全段均采用C25砼衬砌,隧洞出口布置供水设施。

2、工程地质隧洞进出口岩体较破碎,基岩为侏罗系上统大爽第二段熔结凝灰岩,青灰、灰紫色,火山碎屑结构。

洞身上覆岩体厚度一般40~65m,岩石致密坚硬,岩体较完整。

隧洞沿线未发现有区域性断层通过。

隧洞口主要发育三组节理:60°-70°近直立,10-15条/m,部分张开,充填石英脉:280°-290°近直立,5-10条/m;290°SW∠10°。

隧洞出口主要发育三组节理:70°-80°近直立,5-10条/m;280°-290°近直立,35°SE∠35°-40°,2-5条/m。

3、爆破施工组织3.1.工程施工设备、机具概述根据现场具体情况和工期要求,隧洞施工从出洞口一个工作面掘进,施工设备具体配备如下:6m³/s 空压机 1台YTP—24型凿岩机 2台3.2.施工准备3.2.1 临建设施的布置、施工道路及作业面形式根据现场环境条件及要求,作如下考虑:1房子:生活用房及常规材料库房原则上就地租用就近民房,生产用房在工地现场搭建临时用房。

爆破器材临时存放点:项目部不设炸药库,炸药和雷管按需配送,配送时间依据民爆公司作息时间配送。

水:施工用水从附近消力池取水,生活用水采用自来水。

动力:采用电力空压机作为动力。

临时通讯:移动电话、对讲机。

3.2.2施工测量施工测量内容:(1)总工程开挖方量的测量与复核;(2)开挖标高及边线控制;(3)配1名专职测量人员,做好测量及钻孔放样工作。

引水隧洞开挖爆破工程设计方案_secret-2

引水隧洞开挖爆破工程设计方案_secret-2

xx供水(xx水库等引水)工程第十一标合同编号:XX隧洞开挖爆破工程设计方案设计人:审核人:重庆葛洲坝xx化工有限公司第一章工程综合说明1.1 工程概述xx供水(xx水库等引水)工程为跨行政区域的引水工程,供水对象为xx县中心城区,供水水源为xx县xx水库和xx县北部水库。

引水工程地跨xx、xx两县,始于xx县xx街道西北面xx潭附近目前正在建设中的宁波市xx 水库引水工程xx左岸输水管道,分岔接支管取xx水库部分库水,引水线路自分岔口向东途经xx 和xx两县,并在xx县北部境内沿线接入在建的xx水库、已建的xx水库、xx水库和xx水库,终至正筹建中xxxx滨海水厂。

引水工程自xx县xx水库年引水量为1825万m3,xx县北部水库年引水量3275万m3。

引水工程起点到xx水库输水建筑物设计规模10万t/d(1.16 m3/s),xx水库至水厂输水建筑物设计规模16万t/d(1.85 m3/s)。

1.1.1 工程类别和建筑物级别引水工程为Ⅲ等工程,主要建筑物输水隧洞、输水管道、泵站为3级,次要建筑物为4级,临时建筑物为5级。

输水线路以隧洞为主,干线全长48.673km,隧洞42.129km、管道长6.544km。

xx境内水库接入干线输水管道引水支线路全长5.67km,其中隧洞3.14km,管道2.53km。

1.1.2 主要建筑物本标为xx供水(xx水库等引水)工程11标段,主要建筑物有:xx隧洞工程1#(桩号:40+255.74~41+857.51m段)和xx隧洞工程2#(桩号:37+683.74~39+867.98m段)洞。

为便于隧洞施工,隧洞进出口30m长埋管段土石方明挖进入本标段合同范围。

xx隧洞进口位于xx水库坝下右侧天打岩下的大雷溪右岸山坡,隧洞终点位于xx水库下游xx 施工支洞,隧洞长3203.56 km,i=0.0003。

隧洞进口中心高程43.1m,洞底高程42.0m,洞顶高程44.2m,水压线高程49.08m;隧洞出口中心高程42.1m,洞底高程41.0m,洞顶高程43.1m,水压线高程48.92m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水库引水隧洞开挖爆破设计方案
第一章工程概况
1.1 工程概况
水库座落在赣江支流天玉水上,坝址以上控制集雨面积3.3km3,水库总库容116万m3,设计灌溉面积3300亩,是一座以灌溉为主,兼顾防洪、养殖等综合利用的小型水库。

水库建于1968年10月,1969年12月竣工受益。

水库自建库以来,已运行四十余年,原开挖的溢洪道已存在很大的安全隐患,严重威胁到水库的安全。

为排除安全隐患,现拟新开挖一条溢洪隧洞,以改善排水条件,满足该水库存水量和溢洪要求。

待开挖隧洞位于该水库大坝左侧的山体内,隧洞需爆总长度约240m,隧洞规格180cm×220cm,洞顶呈弧形状,爆破方量约820m3,开挖控制工期为240天。

1.2周围环境、
隧洞进口(桩号0+000)距上部坝底约40 m,隧洞出口(桩号0+246)距下部坝底约20 m,爆点中心西南面为水库储水区,南北面为低丘山体,西北角300-400m 处为村民居住点,整个爆破区内,除大坝需控制爆破振动影响外,其他建(构)筑物无需重点保护。

1.3地形地貌与地质结构
隧洞已出露的岩体岩质为石英砂岩,岩体结构严密,层理清淅,节理裂隙不发育。

隧洞进出口段(桩号0-016~0+000及0+246~0+254段)山体上部为残坡积土层及强风化岩石,岩石风化较剧烈,上覆有效围岩厚度小,坚固系数f=1~3,此段不考虑用爆破开挖。

桩号0+000~0+033及0+240~0+246段上覆有效围岩厚度小,围岩稳定性较差,坚固系数f=4~5,开挖同时要及时做好洞口支护和衬砌工作。

桩号0+033~0+240段上覆有效围岩厚度大,围岩稳定性较好,坚固系数f =6~8。

1.4水文地质
地下水类型主要为第四系土层的孔隙潜水及基岩裂隙水,爆区基岩节理裂隙不大发育,且裂隙较闭合,裂隙水不大发育,透水性弱。

水文地质条件较简单,
爆破施工主要在地下重点考虑的是洞内施工安全和围岩的稳定。

1.5爆破要求
⑴满足隧洞开挖计划进度要求;
⑵根据地质结构变化情况适时做好安全支护工作,在局部岩层挤压强烈、破碎、断层节理发育地段,需采取必要的防护措施,以防止产生掉块、塌坍、片帮冒顶和涌水等安全隐患;
⑶随着隧洞的进深加大要不断完善通风排水设施,保证通风供氧,防止炮烟中毒,及时排水,防止透水事故的发生。

同时严格安全警戒制度;
⑷爆破块度要满足人工清运要求。

第二章设计依据和原则
2.1设计依据
国家法令及国家标准
《爆破安全规程》(GB6722-2003)
《民用爆炸物品安全管理条例》(国务院2006年5月10日)
《中华人民共和国环境保护法》(1989.12)
《中华人民共和国安全生产法》(2002.11)
《特种作业人员安全技术考核管理规则》(GB5306-85)
《中华人民共和国安全生产法》(2002.11)
依据该工程的地质勘探资料与隧洞周围环境条件及建设单位的要求
其他适用于本工程的国家爆破技术标准及相关资料。

2.2 设计原则
⑴炮孔布置要适合机械钻孔;
⑵掘进开挖过程中,严格遵循“弱爆破、短进尺”,控制好循环进尺,以减少一次起爆药量;
⑶尽量提高炸药能量利用率;
⑷控制好起爆顺序,提高爆破效果;
⑸减少对围岩的破坏,采用光面爆破技术,控制好开挖轮廓;
⑹在保证安全的前提下,尽可能提高掘进速度,缩短工期。

第三章爆破施工方案
3.1爆破技术方案
隧洞断面1.8×2.2m2,其底板标高应遵循设计要求,顶板不稳固处要适当支护,支护后净断面要符合上述断面要求。

炮眼布置是井巷爆破的重要环节,既要满足设计尺寸,又必须考虑在改善爆破参数、保证爆破效果的同时降低爆破器材的消耗,提高工效。

根据业主要求,结合爆区周边环境及待开挖岩体的结构情况,本方案采用水平眼桶形掏槽全断面开挖技术方案。

3.2爆破参数的选取
⑴孔径d
为了减小爆破振动和单孔装药量,采用40mm的炮孔直径。

⑵炮眼深度L
炮眼深度的大小,不仅影响着掘进工序的工作量和完成时间,而且还影响爆破效果和掘进的速度。

凭以往类似工程的相关试验,为了到达炮眼利用率80%以上,本方案的炮眼深度暂定为1.5m。

⑶掘进孔爆破参数表
注:每循环药量取19.2kg;全断面每次爆破进尺1.5米。

由于直眼掏槽中的空眼起着爆破自由面的作用,因此,作业时空眼与装药眼
底距必须控制好,一般取80~150mm。

如眼距过大,则爆后岩石产生塑性变形,有时会出现“冲炮”现象。

眼距过小,爆破作用有时会将相邻眼中的炸药“挤实”,使之因密度过高而发生拒爆。

因此,在施工过程中应正确把握眼底距,以保证掘进爆破效果,达到降低爆破成本的目的。

布孔要求均匀,眼口间距误差和眼底间距误差不得大于5cm,炮眼布置要先布置掏槽跟,掏槽孔布置在掌子面中心偏下100mm处,以减小底部炮孔爆破的阻力,掏槽眼应比其他炮眼加深200mm,掏槽孔与空孔中心距取90~95mm,。

周边孔孔口间距为500~800mm,距巷道轮廓线取100~200mm,向外稍斜(2°~3°),孔底超出轮廓线100~250mm。

在硬岩层中,周边孔的孔口在断面设计轮廓线上,孔底超出轮廓线小于100mm;在软岩中,周边孔的孔口在断面设计轮廓线内小于80mm,孔底落在轮廓线上。

辅助孔间距400~600mm,根据上稀下密,中部均匀分布的原则布置。

底孔间距取小值,底眼在距底线50mm处开口,稍向下倾斜。

掏槽眼装填直径32mm的药卷,堵塞长度500mm;周边眼装直径25mm的药卷,采用轴向不耦合装药,堵塞长度300mm;辅助眼和底眼装填直径32mm 的药卷,堵塞长度400mm。

起爆药包静力压实,其余满包加力捅实,消除药包的孔径间隙,保证药包传爆效果。

依据施工现场的岩石爆破情况,不断优化调整相关的爆破参数,以取得最佳的爆破效果和良好的经济效益。

炮孔布置、装药结构图
3.3起爆网路设计
⑴.为使岩石能够充分的破碎并使由其产生的负效应降到最低,决定采取微差爆破技术,采用1~7段的导爆管雷管进行网络并联连接。

限制最大单段起爆药量,以降低爆破震动,减小冲击波的影响。

⑵.采用孔内毫秒延期电-非电起爆网路,将孔外导爆管簇联为2簇,每簇倒装2发瞬发电雷管,电雷管采用串联方法联接,连线导通好,实施起爆。

根据孔
起爆网路示意图。
