输煤皮带安装方案

合集下载

输煤皮带机安装工程施工设计方案

输煤皮带机安装工程施工设计方案

福建石狮鸿山热电厂二期2×1000MW机组工程输煤系统建筑及安装工程输煤皮带机安装工程施工方案编制:审核:批准:中国核工业第二二建设有限公司福建鸿山热电厂二期2×1000MW机组工程项目部二零一三年七月三十日目录一、工程概述 (1)二、编写依据 (1)三、主要工作量 (1)四、作业前应做的准备工作 (2)五、作业前应具备的条件 (3)六、进度计划及劳力安排 (3)七、施工方案及工艺要求 (4)八、质量检验及控制标准 (6)九、安全文明施工措施 (8)十、环境因素辨识评价及控制措施 (10)十一、重大危险源辨识及控制措施 (11)附件:输煤系统皮带机安装进度计划(B版) (162)一、工程概述本工程为福建石狮鸿山热电厂二期2×1000MW机组输煤系统设备安装,主要包括卸煤、上煤、储煤和上煤系统。

卸煤系统在一期码头(卸船机其他专业施工单位安装);上煤系统经C1B皮带机、T1转运站、C2B皮带机、T2转运站(与一期共用栈桥及转运站)C9B皮带机、T5转运站,C10B皮带机、T6转运站、C11A/B皮带机运至圆形煤仓;储煤系统另由其他单位施工,上煤系统从圆形煤仓经C12A/B皮带机、T6转运站、C13B/C皮带机、碎煤机、C14B/C皮带机、T7转运站、C15A/B皮带机至煤仓间C16A/B皮带机(3#机组)、C16C/D皮带机(4#机组)。

二、编写依据华北电力设计院提供的施工图纸;现场实际情况;《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95;《火电施工质量检验及评定标准》(锅炉篇)1996年版;《电力建设施工及验收技术规范》(焊接篇)1996年版;《电力建设安全工作规程》(火力发电厂部分)DL5009·1-2002;《建设工程安全管理生产管理条例》——2004.2.1;《电力建设安全工作规程》(第一部分火力发电厂)——DL5009.1-2002;《中华人民共和国安全生产法》——2002.11.1;《中华人民共和国环境保护法》——1989.12.20;《中华人民共和国消防法》——2009.5.1。

输煤皮带安装方案

输煤皮带安装方案

新疆西部明珠工程建设有限公司施工方案号:工程名称:风城稠油开发燃煤注汽锅炉试验工程作业项目名称:编制单位:编写: 日期:审核: 日期:批准: 日期:、工程概况本工程是因1#输煤皮带损坏严重导致锅炉停运,现将1#输煤皮带进行更换。

主要工作:原皮带拆除、新皮带安装。

工期计划:7 天、编制依据1、新疆石油勘探设计院(有限公司)提供的图纸;2、宜都思迈得机械电气有限公司提供的设备图纸;3、《电力施工质量检验及评定标准》;(锅炉篇)DL-T5210.1-2009三、施工组织项目总负责:现场总负责:技术负责:安全负责:施工负责人:施工人员:外挂队伍四、施工准备1、工机具准备:吊链5t锁扣5t电焊机气焊绳扣2.5m梅花扳手22~24榔头2、对设备进行检查:金属构架长、宽、高的尺寸误差均小于10mm构架型钢无扭曲变形,弯曲不大于其长度的1/1000,全长不大于100mm。

托滚表面应光滑无毛刺,轴承应有润脂,转动应灵活,否则应解体检修或更换。

皮带的厚度、宽度符合图纸要求,皮带表面无硬化和龟裂等变质现象。

滚筒无锈蚀、转动不灵活等异常缺陷。

五、施工步骤:1 、原皮带拆除将输送机1#尾部滚筒向皮带内侧移动,使输煤皮带处于松弛状态,然后用锯弓将皮带割成8段,每段10米。

在割之前先将皮带上部固定,防止皮带在割断时皮带下滑。

固定方法:用两根1.2米的100*100的方木或钢管将皮带夹住,固定在顶部机架上。

最后将割断的皮带拿出输煤廊,在临时摆放区进行摆放。

2、拆除皮带驱动拉紧设备拆除工作主要有:尾部滚筒、托辊、电动滚筒、电动滚筒护罩、皮带胶皮挡板,拆除时要注意对设备进行保护。

将拆下的滚筒、托辊等设备进行检查,如有损坏,要先进行检修或更换。

3、新皮带安装3.1 、将1#落煤斗上部开一个1500*1500 的口。

3.2 、首先将皮带放置卸煤间,并且将皮带铺展开,再将吊车开到指定位置,用吊车将皮带从事先在落煤斗上开的口的位置慢慢放下,等皮带放到皮带机架上时,在由人用吊链慢慢拉至输煤廊顶部。

皮带输煤机安装方案

皮带输煤机安装方案

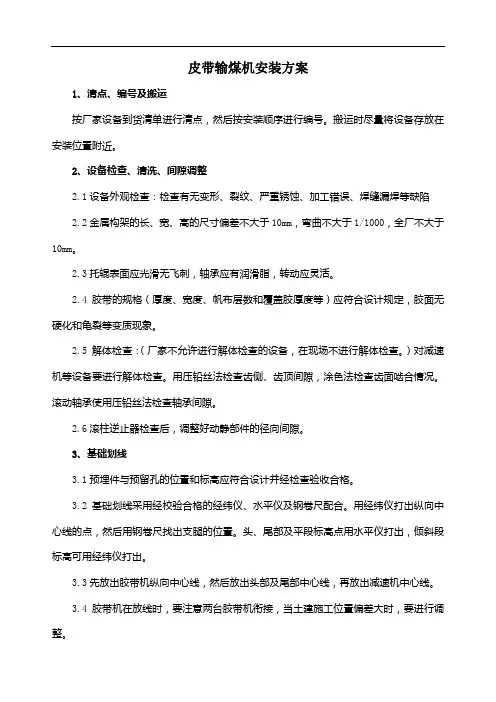

皮带输煤机安装方案1、清点、编号及搬运按厂家设备到货清单进行清点,然后按安装顺序进行编号。

搬运时尽量将设备存放在安装位置附近。

2、设备检查、清洗、间隙调整2.1设备外观检查:检查有无变形、裂纹、严重锈蚀、加工错误、焊缝漏焊等缺陷2.2金属构架的长、宽、高的尺寸偏差不大于10mm,弯曲不大于1/1000,全厂不大于10mm。

2.3托辊表面应光滑无飞刺,轴承应有润滑脂,转动应灵活。

2.4胶带的规格(厚度、宽度、帆布层数和覆盖胶厚度等)应符合设计规定,胶面无硬化和龟裂等变质现象。

2.5解体检查:(厂家不允许进行解体检查的设备,在现场不进行解体检查。

)对减速机等设备要进行解体检查。

用压铅丝法检查齿侧、齿顶间隙,涂色法检查齿面啮合情况。

滚动轴承使用压铅丝法检查轴承间隙。

2.6滚柱逆止器检查后,调整好动静部件的径向间隙。

3、基础划线3.1预埋件与预留孔的位置和标高应符合设计并经检查验收合格。

3.2基础划线采用经校验合格的经纬仪、水平仪及钢卷尺配合。

用经纬仪打出纵向中心线的点,然后用钢卷尺找出支腿的位置。

头、尾部及平段标高点用水平仪打出,倾斜段标高可用经纬仪打出。

3.3先放出胶带机纵向中心线,然后放出头部及尾部中心线,再放出减速机中心线。

3.4胶带机在放线时,要注意两台胶带机衔接,当土建施工位置偏差大时,要进行调整。

3.5在测量各基础标高时,要对每个基础标高作出详细记录,然后根据记录配制出垫板,以调整支腿高度。

4、皮带输煤机安装4.1施工程序流程图设备清点 设备搬运存放基础划线 垫铁配制 中间架安装 中间质量检查 头、尾部支架滚筒安装 胶带铺设及粘接 托滚架及托滚安装 落煤管安装 逆止器安装 驱动装置安装 导料槽安装 梨式卸料器安装 拉紧装置安装 清扫器安装 质量检查验收施工准备4.2构架安装(1)胶带机安装时先安装中间架,然后安装头部及尾部,然后铺设胶带,最后安装附件。

(2)构架安装时首先组合第一组中间架,然后利用放出的纵向中心线,确定中间架的左右位置,用在支腿基础上划出的十字线确定支腿的位置。

主斜井皮带安装施工方案

主斜井皮带安装施工方案

主斜井皮带安装施工方案主斜井皮带(以下简称主皮带)是矿井输送系统中的重要组成部分,负责将煤炭、矿石等物料从井口输送到地面。

安装主皮带需要考虑多个因素,包括地质条件、设备选型、安装工艺等等。

本文将根据实际情况,给出一个主皮带的安装施工方案。

一、前期准备1.拟定工作计划:根据工程项目的总体规划和进度安排,确定主皮带的安装日期、时间,并编制详细的工作计划。

2.调查研究:对主皮带的安装位置进行调查,了解地质条件、环境要求、管线走向等相关情况。

并对设备选型、施工工艺进行充分的研究和论证。

3.准备材料和设备:准备好所需的材料和设备,包括钢架、导向辊、传动装置、电控系统等。

二、安装步骤1.准备工作:(1)清理工作面:将工作面清理干净,保持地面平整。

清除阻碍安装的障碍物,如煤炭、矿石等。

(2)铺设轨道:按照设计要求,在工作面上铺设轨道,并调整轨道的水平度和固定度。

(3)安装钢架:根据设计要求,将钢架安装在轨道上。

确保钢架与轨道之间的距离和高度符合要求。

2.安装输送带:(1)安装输送带支撑架:根据设计要求,在钢架上安装输送带支撑架。

支撑架应保持水平,并与钢架紧密连接。

(2)铺设输送带:将输送带逐段铺放在支撑架上,保持带面水平。

带头和带尾要和相邻段带带头和带尾连接紧密,并用钢丝绳固定。

3.安装驱动装置:(1)固定传动装置:将传动装置固定在钢架上,保持与输送带的传动轴平行。

(2)调整传动装置:-调整皮带张紧度:根据设计要求,调整张紧装置的位置和张紧程度,使输送带能够正常运转。

-调整传动比:根据输送带的长度和负载情况,调整传动装置的传动比,使传动效果最佳。

4.安装导向辊:(1)安装导向辊支架:将导向辊支架安装在钢架上,保持平行和固定。

(2)安装导向辊:将导向辊逐段安装在支架上,保证导向辊与输送带的接触面光滑,并且与输送带的传送方向一致。

5.安装电控系统:(1)安装控制台:将控制台安装在便于操作和监控的位置,确保操作人员能够清楚地看到输送带的运行状态。

(冶金行业)煤仓皮带安装方案

(冶金行业)煤仓皮带安装方案

(冶金行业)煤仓皮带安装方案宏源煤业集团富家凹煤矿煤仓到掘壹工作面强力皮带安装方案一.安装组织……………………………二.工作前的准备………………………三.工期…………………………………四.安装程序和技术要求………………五.试运转…………………………………宏源煤业集团富家凹煤矿煤仓到掘壹工作面强力皮带安装方案一.安装组织工程负责人:梁金星技术负责人:吴强施工负责人:周加文现场施工队:安装队二.工作前的准备①、熟悉现场安装皮带地点为富家凹煤业井下煤仓到掘壹工作面。

输送机总长800米。

下坡皮带180米,平面皮带620米,用于输送原煤。

②、测量放线由技术科放出巷道的中线、腰线。

根据中线、腰线确定架子的高低、水平。

保持机尾的滚筒中心线、皮带的中心线、机头架子的中心线在壹条线上。

③、设备结构概述1、工作原理带式输送机是以输送带作为牵引和承载部件的连续运输机械。

输送带绕经传动滚筒和改向滚筒,由拉紧装置给以适当的张紧力,工作时在驱动装置的驱动下,通过传动滚筒和输送带之间的摩擦力使输送带运行。

物料被连续加载于输送带上,且随着壹起运行,从而实现对物料的输送。

2、结构部件整体结构主要部件如下:输送带,驱动装置(电机、减速器、软驱动器、制动器、联轴器、逆止器),改筒滚筒,拉紧装置,清扫器,机架等。

④、工具和材料的准备材料:钢丝绳、线绳、槽钢、调度绞车、电缆线、风镐、钢板、钢管工具:梅花扳手、水平尺、冲击钻、卷尺、塞尺、倒链、电焊机二.工期预计工期50天。

三.安装程序1、从牛上角使用汽车平板车装运卸皮带配件20大车到富家凹矿;2、井下铺道、按绞车、出设备。

a、铺道750米;b、按道岔2个;c、起底40米;d、变速箱换靠背轮1个;e、24绞车壹部(由于没有机械动力,靠人力推运);f、按电铃:3平方电铃线270米g、从煤仓运送富家凹矿的壹套1000皮带到掘壹工作面,总长700米,运输40车:3、挖基础,打基础;基础的检验①、从井上运送沙子、石子;②、煤仓处打底座5处,共18个平方;转载机头打底座1处,平方为25米;机尾打底座9个平方;包括预埋件2次浇铸;③、对各基础进行检查验收。

码头#1#2输煤皮带机安装作业指导书

码头#1#2输煤皮带机安装作业指导书

一、码头#1#2输煤皮带机安装作业指导书江阴夏港电厂三期2×330MW扩建工程,码头卸煤设备及#1、#2带式保送机、#转运站、大块分别设备由上海港湾工程设计研讨院设计二所担任设计,输煤皮带机设备由上海起重机械制造厂制造,码头卸煤机械总出力Q=2500t/h。

除输煤设备外,还在#2输煤皮带上装置有计量精度为±0.125%的电子皮带秤、测速传感器、中部采样装置等辅佐设备。

二、主要工程量三、编制依据1、上海港湾工程设计研讨院图纸2、<<电力树立备工及验收技术规范>> 〔锅炉机组篇〕3、<<火电施工质量检验及评定规范>> 〔锅炉篇〕〔管道篇〕4、<<电力树立平安任务规程>> DL5009.1--20025、<<电力树立备工及验收术规范>> 〔焊接篇〕四、主要施工机具、用具、量具4.1 主要施工机械:4.2 工用具:4.2.1 倒链〔1t、3t〕各2套4.2.2 钢丝绳〔Φ15.5、Φ17.5〕各4根4.2.3 卡环〔1t、3t〕各4个4.2.4 电焊工具4套4.2.5 气割工具2套4.3 量具4.3.1 拐尺2把4.3.2 塞尺1把4.3.3 水平尺2把4.3.4 钢卷尺〔5m、30m〕各2把4.3.5 经纬仪1台4.3.6 水准仪1台五、施工组织5.2 施工工期#1输煤皮带安机装置:2004年9月初—2004年9月15日#2输煤皮带机装置:2004年9月初—2004年10月15日电子皮带秤装置:2004年9月20日—2004年9月底中部采样装置装置:2004年9月20日—2004年9月底六、主要施工方案6.1 输煤皮带机设备装置:输煤皮带机设备到场后,用50t汽车吊或倒链等用具将设备经过预留孔洞依次倒运到位。

在设备装置前,先用水准仪、经纬仪测量栈桥中心线及标高并划线,后将各设备停止装置就位。

输煤皮带机安装工程施工方案

输煤皮带机安装工程施工方案

福建石狮鸿山热电厂二期2×1000MW机组工程输煤系统建筑及安装工程输煤皮带机安装工程施工方案编制:审核:批准:中国核工业第二二建设有限公司福建鸿山热电厂二期2×1000MW机组工程项目部二零一三年七月三十日目录一、工程概述 (1)二、编写依据 (1)三、主要工作量 (1)四、作业前应做的准备工作 (2)五、作业前应具备的条件 (2)六、进度计划及劳力安排 (3)七、施工方案及工艺要求 (3)八、质量检验及控制标准 (5)九、安全文明施工措施 (6)十、环境因素辨识评价及控制措施 (10)十一、重大危险源辨识及控制措施 (11)附件:输煤系统皮带机安装进度计划(B版) (122)一、工程概述本工程为福建石狮鸿山热电厂二期2×1000MW机组输煤系统设备安装,主要包括卸煤、上煤、储煤和上煤系统。

卸煤系统在一期码头(卸船机其他专业施工单位安装);上煤系统经C1B皮带机、T1转运站、C2B皮带机、T2转运站(与一期共用栈桥及转运站)C9B皮带机、T5转运站,C10B皮带机、T6转运站、C11A/B皮带机运至圆形煤仓;储煤系统另由其他单位施工,上煤系统从圆形煤仓经C12A/B皮带机、T6转运站、C13B/C皮带机、碎煤机、C14B/C皮带机、T7转运站、C15A/B皮带机至煤仓间C16A/B皮带机(3#机组)、C16C/D 皮带机(4#机组)。

二、编写依据华北电力设计院提供的施工图纸;现场实际情况;《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95;《火电施工质量检验及评定标准》(锅炉篇)1996年版;《电力建设施工及验收技术规范》(焊接篇)1996年版;《电力建设安全工作规程》(火力发电厂部分)DL5009·1-2002;《建设工程安全管理生产管理条例》——2004.2.1;《电力建设安全工作规程》(第一部分火力发电厂)——DL5009.1-2002;《中华人民共和国安全生产法》——2002.11.1;《中华人民共和国环境保护法》——1989.12.20;《中华人民共和国消防法》——2009.5.1。

煤仓皮带安装方案

煤仓皮带安装方案

03
安装后检查与测试
安装质量检查
皮带对齐检查
确保皮带在煤仓中的安装位置准确,无偏移或扭曲现象,以保证 其正常运转和避免不必要的磨损。
紧固件检查
核实所有皮带连接件和紧固件都已正确安装,并保证其紧固度适中 ,防止在设备运行过程中出现松动或脱落现象。
设备清洁度检查
确认皮带及周围区域已清洁无杂质,以避免运行过程中混入异物, 影响皮带正常运转。
功能测试
运转测试
启动皮带运转,观察其运行状态,确保无异常振动、噪音或卡顿现 象,保证皮带在正常运转条件下的稳定性和可靠性。
负载测试
在皮带上施加模拟负载,检验其在承载状态下的运行性能,确保皮 带能够承受设计负荷并正常运转。
安全保护装置测试
测试皮带的安全保护装置(如防滑装置、跑偏开关等)在异常情况下 的响应是否及时准确,以确保设备运行过程中的安全性和稳定性。
维护培训
向用户介绍煤仓皮带设备的日常维护和保养方法,包括设 备清洁、润滑、更换易损件等,提高用户对设备维护的认 识和能力。
故障排除培训
教授用户常见的煤仓皮带设备故障及排除方法,提高用户 在设备出现故障时的应对能力,减少因故障造成的生产停 顿时间。
THANKS
感谢观看
皮带铺设
皮带选择
根据煤仓的输送需求和工作环境 ,选择合适的皮带类型和规格, 确保皮带的耐磨、耐温等性能满
足要求。
铺设路径确定
根据煤仓的布局和空间限制,确 定皮带的铺设路径和走向,确保 皮带能够顺利、高效地完成物料
输送任务。
皮带张紧与固定
在铺设过程中,适当调整皮带的 张紧度,并使用专用的夹具和螺 栓将皮带固定在输送机架上,确
煤仓皮带安装方案
汇报人: 日期:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新疆西部明珠工程建设有限公司
施工方案
编号:
工程名称:风城稠油开发燃煤注汽锅炉试验工程作业项目名称:
编制单位:
编写:日期:
审核:日期:
批准:日期:
一、工程概况
本工程是因1#输煤皮带损坏严重导致锅炉停运,现将1#输煤皮带进行更换。

主要工作:原皮带拆除、新皮带安装。

工期计划:7天
二、编制依据
1、新疆石油勘探设计院(有限公司)提供的图纸;
2、宜都思迈得机械电气有限公司提供的设备图纸;
3、《电力施工质量检验及评定标准》;(锅炉篇)
三、施工组织
项目总负责:
现场总负责:
技术负责:
安全负责:
施工负责人:
施工人员:外挂队伍
四、施工准备
1、工机具准备:
吊链 5t 2个
锁扣5t 4个
电焊机 2台
气焊 1套
绳扣 2.5m 4根
梅花扳手 22~24 4把
榔头 2把
2、对设备进行检查:
金属构架长、宽、高的尺寸误差均小于10mm,构架型钢无扭曲变形,弯曲不大于其长度的1/1000,全长不大于100mm。

托滚表面应光滑无毛刺,轴承应有润脂,转动应灵活,否则应解体检修或更换。

皮带的厚度、宽度符合图纸要求,皮带表面无硬化和龟裂等变质现象。

滚筒无锈蚀、转动不灵活等异常缺陷。

五、施工步骤:
1、原皮带拆除
将输送机1#尾部滚筒向皮带内侧移动,使输煤皮带处于松弛状态,然后用锯弓将皮带割成8段,每段10米。

在割之前先将皮带上部固定,防止皮带在割断时皮带下滑。

固定方法:用两根米的100*100的方木或钢管将皮带夹住,固定在顶部机架上。

最后将割断的皮带拿出输煤廊,在临时摆放区进行摆放。

2、拆除皮带驱动拉紧设备
拆除工作主要有:尾部滚筒、托辊、电动滚筒、电动滚筒护罩、皮带胶皮挡板,拆除时要注意对设备进行保护。

将拆下的滚筒、托辊等设备进行检查,如有损坏,要先进行检修或更换。

3、新皮带安装
、将1#落煤斗上部开一个1500*1500的口。

、首先将皮带放置卸煤间,并且将皮带铺展开,再将吊车开到指定位置,用吊车将皮带从事先在落煤斗上开的口的位置慢慢放下,等皮带放到皮带机架上时,在由人用吊链慢慢拉至输煤廊顶部。

、在用吊链拉皮带前,用两个米上的方木将皮带夹住,方木两端用钢丝绳捆扎结实,在由两个吊链交替拉皮带,吊链一头固定在机架上。

、在拉皮带之前,先在机架上和门框上放置毛毡,防止在拉皮带的过程中损坏皮带。

、将拆下的尾部滚筒、托辊、电动滚筒、电动滚筒护罩、皮带胶皮挡板进行回装。

六、施工技术要求
1、皮带的贮存与运输;
、皮带的贮存应保持室内温度-15℃-40℃之间,相对湿度在50-80%之间。

、皮带在贮存和运输中,应保持清洁,避免直接接触到臭氧、强光、高
温、酸、碱、油类、有机溶剂和金属铜、锰等影响橡胶质量的物质,同时
应避免直接受到雨、雪、积水的浸蚀。

、皮带在贮存时须成卷放置,不得折叠。

应使带卷的芯轴呈水平方向。

放置带卷的地面应平整和干燥。

带卷底下垫木材使其离开地面。

、在搬运时,最好采用绳索和钢棒起吊。

先将一钢棒穿过带卷芯轴孔,
并用带有撑杆的绳索吊住钢棒两端将带卷吊起。

吊运时,应注意勿使绳索
损伤带边。

指挥、统一口令
、不得将吊具直接插入带卷内起吊,这样会损伤带子。

不得将绳索绕在
带卷上起吊,因为这样可能发生带卷向一边滑脱的危险。

七、HSE要求:
1、风险因素分析与评价
序号风险名称风险源点
可能产生的
危害
风险消除、削减、控制措施
1起重伤害施工中人员伤亡1.认真选用起重机械和起重工具,不许超载。

2.作业人员站位准确,统一指挥,防止落物伤人。

3.天气恶劣影响不得施工。

4.起吊时必须绑扎牢固,防止滑落。

5.严禁无关人员在起吊部件旁行走、停留。

6.在进行吊装前,应对汽车吊、倒链、各种钢丝绳、吊具认真检查,在起吊过程中必须由专人指挥下进行。

2、文明施工
、要做到文明生产,必须有一个良好的劳动环境,施工现场做到工完、料净、场地清,实行严格的劳动纪律。

、施工现场所用的机具、器材、加工场地、设备组合场地均应按平面布置图的规定。

施工中所领取的设备、材料、构件应按布置图摆放整齐。

、做好配合协调工作,在施工工地上遵守与其它项目施工单位配合计划,现场作业中,遇有与其它项目发生矛盾时,应互相协商处理。

、凡进入施工现场人员着装做到“三穿两戴”,认真执行油田公司各项安全规定。

施工现场。

、施工总平面布置应符合国家防火、工业卫生等有关规定。

挂安全标志警备示牌。

施工用电源、线路统一摆放,到施工点后再拉出使用。

、施工现场安全交通道路应保持畅通无阻。

3、应急预案
、现场应急组织机构
应急小组组长:
应急小组副组长:
应急小组成员:
3.1.1、应急小组成员联系方式
、现场应急小组职责:
3.2.1、负责在钢架吊装作业过程中,对突发事件进行应急指挥组织和协调,在紧急情况调动项目部的其余资源投入到现场应急救援中去,在紧急情况下,由应急小组组长担任现场应急总指挥,组长不在现场由副组长担任现场总指挥。

3.2.2、现场应急小组组长是本次钢架吊装作业中应急救援的现场最高指挥者,有权对现场突发事件提出应对方案,有权对应急小组成员提供的应急建议进行综合分析,做出最终决策,有权根据最终决策指挥和组织现场资源进行现场应急救援和抢险工作
3.2.3、应急小组成员根据各自的专业工作,为现场应急救援提供专业技术支持,对现场紧急情况进行分析判断,提供应急解决方案,协助现场应急总指挥做好应急救援工作。

3.2.4、在紧急情况下,应急小组有权调动本项目部内部的其他专业资源投入到现场应急工作中,紧急状况下,项目部任何人都有应急抢险救援的义务。

、应急工作程序:
3.3.1、现场应急工作基本程序为:突发事件→报告险情→紧急方案决策→现场隔离警戒→人员救护→现场抢险
3.3.2、当吊装作业现场发生突发事件时,应立即暂时作业,由现场应急小组组长根据情况组织现场专业技术人员分析制定解决方案。

3.3.3、现场应急救援的总原则是:先救人,后救场,在应急救援中首先要使作业人员脱离险情,在保证人员安全的前提下,进行现场抢险救援工作。

3.3.4、当现场出现险情况,第一发现人应立即报告其上一级现场负责人或直接报告现场应急小组组长。

3.3.5、现场出现险情况时,应将危险区域的人员迅速有效的隔离危险区,并对危险区进行隔离警戒,禁止无关人员靠近。

3.3.6、当现场紧急状态起出现场控制范围时,现场应急小组组长应立即向公司总经理汇报,扩大应急响应的级别。

、现场应急小组组长应根据险情的控制情况决定终至现场应急状态。
