主桥边跨现浇箱梁盘扣支架计算书

合集下载

现浇箱梁支架计算书

现浇箱梁支架计算书

怀集至阳江港高速公路怀集至郁南段一期工程X2合同段A匝道第三联现浇支架计算书编制:审核:审批:中铁二十局集团有限公司怀阳高速公路X2标项目经理部二〇一八年二月目录一、工程概况 0二、箱梁设计情况 0三、支架布设方案 (2)四、计算依据 (3)五、荷载计算取值 (4)1、恒载 (4)2、活载 (4)六、各构件受力计算 (4)1、荷载分块 (4)2、荷载计算 (5)3、支架验算 (7)(1)竹胶板验算 (7)(2)方木验算 (8)(3) I14工字钢验算 (9)(4)贝雷梁验算: (9)(5) I36工字钢验算: (12)(6)Φ529mm钢管桩计算 (14)(7) C30混凝土独立基础计算 (14)A匝道桥第三联支架计算一、工程概况本桥为跨越道路而设,路线纵断较高,最大桥高约38米。

桥跨设计为(25+30+30)+5×25+(25+37+25),上部结构采用预应力混凝土预制小箱梁和预应力混凝土现浇箱梁。

桥墩采用柱式墩、墙式墩,桥台采用柱式台;桥墩、桥台基础均采用桩基础。

桥跨起点桩号为AK0+602.418,终点桩号AK0+905.018,中心桩号AK0+753.718,桥跨全长为302.6m(包括耳墙)。

本桥平面位于圆曲线、缓和曲线、缓和曲线和圆曲线上,纵断面纵坡为3.95%和0.5%。

二、箱梁设计情况本桥第三联(25+37+25m)于AK0+862.28上跨B2匝道桥,交叉角度149°,8号墩至11号台,桥位布置见图1。

全桥箱梁高度均为200cm,跨中顶板厚度25cm,底板厚度22cm,梁端顶板厚度45cm,底板厚度42cm;翼缘板宽度250cm,翼缘板板端厚度18cm,翼缘板根部厚度45cm。

腹板高度113cm,厚度由梁端80cm向跨中45cm渐变。

箱梁细部尺寸见表1,箱梁横断面见图2。

混凝土强度为C50,工程量为569.75m³。

图1 桥位布置图图2 箱梁横断面图三、支架布设方案支架顺桥向第1跨设置2个边墩、1个中墩,编号①、②、③;第2跨设置2个边墩、2个中墩,编号①、②、③、④;第3跨设置2个边墩、1个中墩,编号①、②、③。

大桥现浇箱梁支架计算书

大桥现浇箱梁支架计算书

右幅第一联【第五跨50m】支架计算书一、工程概况本项目为75省道南延工程椒江段第X合同段外沙分离大桥左幅第1、第2联,右幅第1联上部砼预应力连续箱梁支架搭设方案。

上述各联支架平均高度都在25米左右,最大高度28m。

其中,右幅第五跨、左幅第六跨横跨外沙路,为保证过往车辆的安全通行,特制定此计算书。

设计基准跨取右幅第一联第五孔,跨度为50m,若其满足,其余各孔均满足。

支架采用钢管柱+碗扣式支架,该跨碗扣式支架高度平均为4m;基础采用砼扩大基础,外沙路上采用条形基础,其余部位采用块状基础,临时墩采用φ70cm*8mm、φ60cm*8mm钢管柱,柱顶标高为21.66m,钢管柱顶设双拼I40b型工字钢为横向分配梁,梁上设置贝雷桁架为纵梁,纵梁顶、碗扣式支架底铺设10#槽钢的施工方案。

支架结构见图(支架纵断面详图):二.计算依据一)、规范1、《公路桥涵地基与基础设计规范》(JTG D63-2007)2、《公路桥涵钢结构及土结构设计规范》(JTJ 025-86)3、《公路桥涵施工技术规范》实施手册4、《公路桥涵设计通用规范》(JTG D60-2004)5、《公路桥涵设计技术规范》(JTG/T F50-2011)6、《桥梁支架安全施工手册》7、《路桥施工计算手册》二)、荷载及参数1、手工计算荷载取值:①模板自重标准值木材重度6~7KN/m³,胶合板重度7.3KN/m³,钢材重度78.5KN/m³。

②钢筋混凝土自重取26KN/m³。

③施工人员及设备荷载标准计算模板及其小楞时取2.5KN/㎡,计算支架时取1.0 KN/㎡(路桥施工计算手册P172页)。

④振捣混凝土产生的荷载标准值:对水平模板取2KN/㎡,对垂直模板取4KN/㎡。

⑤混凝土浇筑冲击荷载取2KN/m²。

2、Midas计算荷载取值:①钢材重度78.5KN/m³(计算软件自动加载)。

②混凝土自重取26KN/m³。

盘扣式现浇箱梁模板支架计算书(匝道桥)

盘扣式现浇箱梁模板支架计算书(匝道桥)

盘扣式现浇箱梁支架模板计算书计算依据:1、《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-20102、《混凝土结构设计规范》GB 50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计标准》GB 50017-2017一、工程属性JGJ231-2010 梁底支撑主梁左侧悬挑长度a1(mm) 0梁底支撑主梁右侧悬挑长度a2(mm) 0设计简图如下:平面图立面图四、面板验算面板类型覆面木胶合板面板厚度t(mm) 15面板抗弯强度设计值[f](N/mm2) 15 面板抗剪强度设计值[τ](N/mm2) 1.4面板弹性模量E(N/mm2) 10000W=bh2/6=1000×15×15/6=37500mm3,I=bh3/12=1000×15×15×15/12=281250mm4q1=[1.2(G1k+(G2k+G3k)×h)+1.4×Q1k]×b=[1.2×(0.1+(13+1.5)×1.8)+1.4×3]×1=35.64kN/mq1静=1.2×[G1k+(G2k+G3k)×h]×b=1.2×[0.1+(13+1.5)×1.8]×1=31.44kN/mq1活=1.4×Q1k×b=1.4×3×1=4.2kN/mq2=[1×(G1k+(G2k+G3k)×h)+1×Q1k]×b=[1×(0.1+(13+1.5)×1.8)+1×3]×1=29.2kN/m计算简图如下:1、强度验算M max=0.107q1静L2+0.121q1活L2=0.107×31.44×0.1862+0.121×4.2×0.1862=0.134kN·mσ=M max/W=0.134×106/37500=3.561N/mm2≤[f]=15N/mm2满足要求!2、挠度验算νmax=0.632q2L4/(100EI)=0.632×29.2×185.7144/(100×10000×281250)=0.078mm≤[ν]=min[L/150,10]=min[185.714/150,10]=1.238mm满足要求!3、支座反力计算设计值(承载能力极限状态)R1=R5=0.393q1静L+0.446q1活L=0.393×31.44×0.186+0.446×4.2×0.186=2.643kN R2=R4=1.143q1静L+1.223q1活L=1.143×31.44×0.186+1.223×4.2×0.186=7.628kN R3=0.928q1静L+1.142q1活L=0.928×31.44×0.186+1.142×4.2×0.186=6.309kN标准值(正常使用极限状态)R1'=R5'=0.393q2L=0.393×29.2×0.186=2.131kNR2'=R4'=1.143q2L=1.143×29.2×0.186=6.198kNR3'=0.928q2L=0.928×29.2×0.186=5.032kN五、小梁验算梁底面板传递给左边小梁线荷载:q1左=R1/b=2.643/1=2.643kN/m梁底面板传递给中间小梁最大线荷载:q1中=Max[R2,R3,R4]/b=Max[7.628,6.309,7.628]/1=7.628kN/m梁底面板传递给右边小梁线荷载:q1右=R5/b=2.643/1=2.643kN/m小梁自重:q2=1.2×(0.3-0.1)×6.5/35 =0.045kN/m梁左侧模板传递给左边小梁荷载q3左=1.2×0.5×(1.8-0.45)=0.81kN/m梁右侧模板传递给右边小梁荷载q3右=1.2×0.5×(1.8-0.45)=0.81kN/m梁左侧楼板传递给左边小梁荷载q4左=[1.2×(0.5+(13+1.1)×0.45)+1.4×3]×(3.9-6.5/2)/2×1=4.035kN/m梁右侧楼板传递给右边小梁荷载q4右=[1.2×(0.5+(13+1.1)×0.45)+1.4×3]×(3.9-6.5/2)/2×1=4.035kN/m左侧小梁荷载q左=q1左+q2+q3左+q4左=2.643+0.045+0.81+4.035=7.532kN/m 中间小梁荷载q中= q1中+ q2=7.628+0.045=7.672kN/m右侧小梁荷载q右=q1右+q2+q3右+q4右=2.643+0.045+0.81+4.035=7.532kN/m 小梁最大荷载q=Max[q左,q中,q右]=Max[7.532,7.672,7.532]=7.672kN/m正常使用极限状态:梁底面板传递给左边小梁线荷载:q1左'=R1'/b=2.131/1=2.131kN/m梁底面板传递给中间小梁最大线荷载:q1中'=Max[R2',R3',R4']/b=Max[6.198,5.032,6.198]/1=6.198kN/m梁底面板传递给右边小梁线荷载:q1右'=R5'/b=2.131/1=2.131kN/m小梁自重:q2'=1×(0.3-0.1)×6.5/35 =0.037kN/m梁左侧模板传递给左边小梁荷载q3左'=1×0.5×(1.8-0.45)=0.675kN/m梁右侧模板传递给右边小梁荷载q3右'=1×0.5×(1.8-0.45)=0.675kN/m梁左侧楼板传递给左边小梁荷载q4左'=[1×(0.5+(13+1.1)×0.45)+1×3]×(3.9-6.5/2)/2×1=3.2kN/m梁右侧楼板传递给右边小梁荷载q4右'=[1×(0.5+(13+1.1)×0.45)+1×3]×(3.9-6.5/2)/2×1=3.2kN/m左侧小梁荷载q左'=q1左'+q2'+q3左'+q4左'=2.131+0.037+0.675+3.2=6.043kN/m 中间小梁荷载q中'= q1中'+ q2'=6.198+0.037=6.235kN/m右侧小梁荷载q右'=q1右'+q2'+q3右'+q4右' =2.131+0.037+0.675+3.2=6.043kN/m 小梁最大荷载q'=Max[q左',q中',q右']=Max[6.043,6.235,6.043]=6.235kN/m为简化计算,按简支梁和悬臂梁分别计算,如下图:1、抗弯验算M max=max[0.125ql12,0.5ql22]=max[0.125×7.672×0.92,0.5×7.672×0.22]=0.777kN·mσ=M max/W=0.777×106/166667=4.661N/mm2≤[f]=15.444N/mm2满足要求!2、抗剪验算V max=max[0.5ql1,ql2]=max[0.5×7.672×0.9,7.672×0.2]=3.452kNτmax=3V max/(2bh0)=3×3.452×1000/(2×100×100)=0.518N/mm2≤[τ]=1.782N/mm2 满足要求!3、挠度验算ν1=5q'l14/(384EI)=5×6.235×9004/(384×9350×833.333×104)=0.684mm≤[ν]=min[l1/150,10]=min[900/150,10]=6mmν2=q'l24/(8EI)=6.235×2004/(8×9350×833.333×104)=0.016mm≤[ν]=min[2l2/150,10]=min[400/150,10]=2.667mm满足要求!4、支座反力计算承载能力极限状态R max=max[qL1,0.5qL1+qL2]=max[7.672×0.9,0.5×7.672×0.9+7.672×0.2]=6.905kN 同理可得:梁底支撑小梁所受最大支座反力依次为R1=6.779kN,R2=6.905kN,R3=5.719kN,R4=5.719kN,R5=5.719kN,R6=5.719kN,R7=5.719 kN,R8=5.719kN,R9=5.719kN,R10=5.719kN,R11=5.719kN,R12=5.719kN,R13=5.719kN,R14 =5.719kN,R15=5.719kN,R16=5.719kN,R17=5.719kN,R18=5.719kN,R19=5.719kN,R20=5.7 19kN,R21=5.719kN,R22=5.719kN,R23=5.719kN,R24=5.719kN,R25=5.719kN,R26=5.719kN ,R27=5.719kN,R28=5.719kN,R29=5.719kN,R30=5.719kN,R31=5.719kN,R32=5.719kN,R33= 5.719kN,R34=5.719kN,R35=6.905kN,R36=6.779kN正常使用极限状态R max'=max[q'L1,0.5q'L1+q'L2]=max[6.235×0.9,0.5×6.235×0.9+6.235×0.2]=5.612kN 同理可得:梁底支撑小梁所受最大支座反力依次为R1'=5.439kN,R2'=5.612kN,R3'=4.563kN,R4'=4.563kN,R5'=4.563kN,R6'=4.563kN,R7'=4.563kN,R8'=4.563kN,R9'=4.563kN,R10'=4.563kN,R11'=4.563kN,R12'=4.563kN,R13'=4.563kN,R14'=4.563kN,R15'=4.563kN,R16'=4.563kN,R17'=4.563kN,R18'=4.563kN,R19'=4.563kN,R20'=4.563kN,R21'=4.563kN,R22'=4.563kN,R23'=4.563kN,R24'=4.563kN,R25'=4.563kN,R2'=4.563kN,R27'=4.563kN,R28'=4.563kN,R29'=4.563kN,R30'=4.563kN,R31'=4.563kN,R32'= 64.563kN,R33'=4.563kN,R34'=4.563kN,R35'=5.612kN,R36'=5.439kN六、主梁验算主梁类型方木主梁截面类型(mm) 150×150主梁抗弯强度设计值[f](N/mm2) 15.444 主梁抗剪强度设计值[τ](N/mm2) 1.663主梁截面抵抗矩W(cm3) 562.5 主梁弹性模量E(N/mm2) 8415主梁截面惯性矩I(cm4) 4218.75 可调托座内主梁根数 11、抗弯验算主梁弯矩图(kN·m)σ=M max/W=2.321×106/562500=4.126N/mm2≤[f]=15.444N/mm2满足要求!2、抗剪验算主梁剪力图(kN)V max=12.295kNτmax=3V max/(2bh0)=3×12.295×1000/(2×150×150)=0.82N/mm2≤[τ]=1.663N/mm2 满足要求!3、挠度验算主梁变形图(mm)νmax=0.158mm≤[ν]=min[L/150,10]=min[900/150,10]=6mm满足要求!4、支座反力计算承载能力极限状态支座反力依次为R1=10.41kN,R2=20.207kN,R3=22.76kN,R4=29.792kN,R5=22.019kN,R6=22.019kN,R7=29.792kN,R8=22.76kN,R9=20.207kN,R10=10.41kN 七、可调托座验算1234567891029.792kN≤[N]=40kN满足要求!八、立杆验算h max=max(ηh,h'+2ka)=max(1.2×1500,1000+2×0.7×500)=1800mmλ=h max/i=1800/15.9=113.208≤[λ]=150长细比满足要求!查表得,φ=0.3862、风荷载计算M w=φc×1.4×ωk×l a×h2/10=0.9×1.4×0.254×0.9×1.52/10=0.065kN·m3、稳定性计算根据《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010公式5.3.1-2:1)面板验算q1=[1.2×(0.1+(13+1.5)×1.8)+1.4×0.9×3]×1=35.22kN/m2)小梁验算q1=max{2.608+1.2×[(0.3-0.1)×6.5/35+0.5×(1.8-0.45)]+[1.2×(0.5+(13+1.1)×0.45)+1.4×0.9×3]×max[3.9-6.5/2,3.9-6.5/2]/2×1,7.532+1.2×(0.3-0.1)×6.5/35}=7.577kN/m 同上四~六计算过程,可得:R1=10.216kN,R2=19.92kN,R3=22.438kN,R4=29.37kN,R5=21.707kN,R6=21.707kN,R7=29.37kN,R8=22.438kN,R9=19.92kN,R10=10.216kN 立杆最大受力N w=max[R1,R2,R3,R4,R5,R6,R7,R8,R9,R10]+1.2×0.15×(10-1.8)+M w/l b=max[10.216,19.92,22.438,29.37,21.707,21.707,29.37,22.438,19.92,10.216]+1.476+0.065/6.6=30.856kNf=N/(φA)+M w/W=30855.691/(0.386×424)+0.065×106/4490=203.007N/mm2≤[f]=390N/mm2满足要求!九、高宽比验算根据《建筑施工承插型盘扣式钢管支架安全技术规范》JGJ231-2010 第6.1.4: 对长条状的独立高支模架,架体总高度与架体的宽度之比不宜大于3H/B=10/12=0.833≤3满足要求!十、架体抗倾覆验算混凝土浇筑前,倾覆力矩主要由风荷载产生,抗倾覆力矩主要由模板及支架自重产生M T=ψc×γQ(ωk LHh2+Q3k Lh1)=1×1.4×(0.254×90×10×3.9+0.5×90×3.9)=1493.856kN·mM R=γG[G1k+0.15×H/(l a'×l b')]LB2/2=0.9×[0.5+0.15×10/(0.9×0.6)]×90×122/2=19116kN·m M T=1493.856kN·m≤M R=19116kN·m满足要求!混凝土浇筑时,倾覆力矩主要由泵送、倾倒混凝土等因素产生的水平荷载产生,抗倾覆力矩主要由钢筋、混凝土、模板及支架自重产生M T=ψc×γQ(Q2k LH2+Q3k Lh1)=1×1.4×(0.137×90×102+0.5×90×3.9)=1971.9kN·mM R=γG[G1k+(G2k+G3k)h0+0.15×H/(l a'×l b')]LB2/2=0.9×[0.5+(13+1.1)×0.45+0.15×10/(0.9×0.6)]×90×122/2=56120.04kN·mM T=1971.9kN·m≤M R=56120.04kN·m满足要求!十一、立杆支承面承载力验算11、受冲切承载力计算根据《混凝土结构设计规范》GB50010-2010第6.5.1条规定,见下表h t0u m =2[(a+h0)+(b+h0)]=1320mmF=(0.7βh f t+0.25σpc,)ηu m h0=(0.7×1×0.638+0.25×0)×1×1320×130/1000=76.637kN≥F1=30.856kN m满足要求!2、局部受压承载力计算根据《混凝土结构设计规范》GB50010-2010第6.6.1条规定,见下表c cβl=(A b/A l)1/2=[(a+2b)×(b+2b)/(ab)]1/2=[(600)×(600)/(200×200)]1/2=3,A ln=ab=40000mm2F=1.35βcβl f c A ln=1.35×1×3×5.568×40000/1000=902.016kN≥F1=30.856kN满足要求!。

现浇箱梁碗扣式脚手架满堂支架计算

现浇箱梁碗扣式脚手架满堂支架计算

杭州至瑞丽高速公路贵州境思南至遵义段SZTJ-4合同段(K166+600~K172+720)合兴互通B匝道桥碗扣式满堂支架现浇箱梁计算书编制:审核:编制单位:贵州桥梁建设集团有限责任公司思遵高速SZTJ-4合同段项目部编制日期:2011年4月25日现浇箱梁碗扣式脚手架满堂支架计算一、工程概况:合兴互通B匝道桥跨径组合为5×20m+(22+2×35+22)m+3×25m+4×20m,共四联,全桥均采用预应力砼连续箱梁,桥梁宽度10.5m。

桥梁起点桩号为BK0+312.447,终点桩号均为BK0+687.447,桥梁全长为375.00m。

合兴互通B匝道桥墩柱平均高度在15m以下,本桥上部箱梁拟采用碗扣式脚手架满堂支架现浇施工。

第二联跨径最大,且墩柱平均较高,因此,全桥仅对第二联进行受力计算即可。

墩柱平均高度按20m计算。

二、支架方案初步设计1、立杆及横杆的初步设计经粗略计算,来选定立杆间距。

腹板重Q1=2.6*1.8=46.8kn/m2,空心段重Q2=2.6*0.87=22.62kn/m2,底板宽b=6.5m,箱梁长s=114m,单根立杆允许承载力保守取[N]=40kn。

腹板处每平方米需要立杆根数:1.2Q1/[N]=1.4;取安全系数 1.3,则为1.82;空心段每平方米需要立杆根数:1.2Q2/[N]=0.7;取安全系数 1.3,则为0.91;选定空心段底板立杆纵横向间距为:0.9×0.9=0.81m2<1/0.91=1.1 m2满足要求;墩顶、腹板及中、端横梁等实心处立杆间距为:0.6×0.6=0.36 m2<1/1.82=0.55 m2,满足要求。

2、底模、纵横梁的初步确定底模采用竹胶板,选用1.5cm厚的高强度竹胶板。

纵横梁均采用方木,宽度均为0.1m,纵梁高为h1,横梁高为h2。

横梁间距一般选择0.3m。

三、支架验算碗扣式脚下手架满堂支架竖向力传递过程:箱梁钢筋砼和内模系统的自重及施工临时荷载能过底模传递到横梁上,横梁以集中荷尔蒙载再传递给纵梁,纵梁以支座反力传递到每根立杆,立杆通过底托及方木传递至钢筋砼基础、地基。

现浇梁支架盘扣支架计算书

现浇梁支架盘扣支架计算书

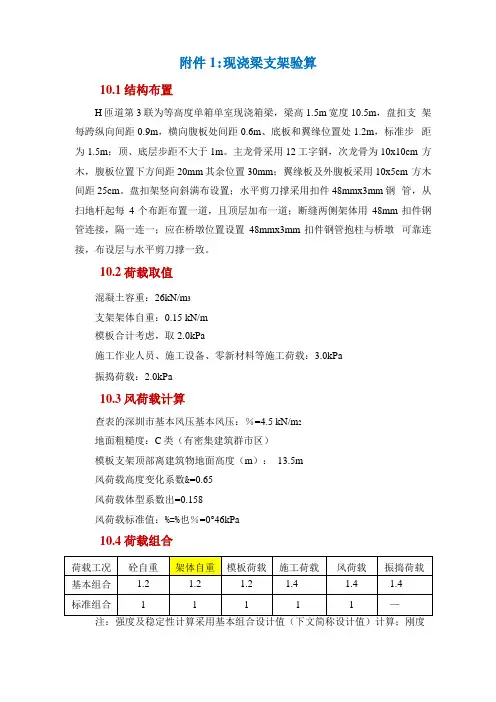

附件1:现浇梁支架验算10.1结构布置H匝道第3联为等高度单箱单室现浇箱梁,梁高1.5m宽度10.5m,盘扣支架每跨纵向间距0.9m,横向腹板处间距0.6m、底板和翼缘位置处1.2m,标准步距为1.5m;顶、底层步距不大于1m。

主龙骨采用12工字钢,次龙骨为10x10cm 方木,腹板位置下方间距20mm其余位置30mm;翼缘板及外腹板采用10x5cm 方木间距25cm。

盘扣架竖向斜满布设置;水平剪刀撑采用扣件48mmx3mm钢管,从扫地杆起每4个布距布置一道,且顶层加布一道;断缝两侧架体用48mm 扣件钢管连接,隔一连一;应在桥墩位置设置48mmx3mm扣件钢管抱柱与桥墩可靠连接,布设层与水平剪刀撑一致。

10.2荷载取值混凝土容重:26kN/m3支架架体自重:0.15 kN/m模板合计考虑,取2.0kPa施工作业人员、施工设备、零新材料等施工荷载:3.0kPa振捣荷载:2.0kPa10.3风荷载计算查表的深圳市基本风压基本风压:%=4.5 kN/m2地面粗糙度:C类(有密集建筑群市区)模板支架顶部离建筑物地面高度(m):13.5m风荷载高度变化系数&=0.65风荷载体型系数出=0.158风荷载标准值:%=%也%=0°46kPa10.4荷载组合注:强度及稳定性计算采用基本组合设计值(下文简称设计值)计算;刚度计算采用标准组合设计值(下文简称标准值)计算。

10.5结构验算新浇筑混凝土自重标准值:Q2=1.5X26 =39KPa模板自重标准值:Q1=2 KPa施工作业人员、施工设备、零新材料等施工荷载:Q3=2.0KPa混凝土浇筑振捣荷载:Q4=1.0KPa竖向荷载设计值及标准值:荷载标准值Q k=Q]+Q2+Q3+Q4=44KPa荷载设计值Q d=1.2(Q1+Q2)+1.4(Q3+Q4)=53.4KPa10.6模板验算模板采用15mm竹胶板直接搁置在10x10cm方木上间距30cm。

现浇箱梁模板(盘扣式)计算书

现浇箱梁模板(盘扣式)计算书

箱梁模板(盘扣式)计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计标准》GB 50017-20175、《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010一、工程属性箱梁类型四室梁A(mm) 4500 B(mm) 950 C(mm) 1750 D(mm) 1250 E(mm) 250 F(mm) 350 G(mm) 1850 H(mm) 150 I(mm) 1450 J(mm) 700 K(mm) 300 L(mm) 1100 M(mm) 500 N(mm) 2000 O(mm) 250箱梁断面图二、构造参数底板下支撑小梁布置方式垂直于箱梁断面横梁和腹板底的小梁间距l2(mm) 150 箱室底的小梁间距l3(mm) 250 翼缘板底的小梁间距l4(mm) 250 标高调节层小梁是否设置否可调顶托内主梁根数n 2主梁受力不均匀系数ζ0.5 立杆纵向间距l a(mm) 600横梁和腹板下立杆横向间距l b(mm) 600 箱室下的立杆横向间距l c(mm) 900 翼缘板下的立杆横向间距l d(mm) 900 模板支架搭设的高度H(m) 13.5 立杆计算步距h(mm) 1500 立杆伸出顶层水平杆长度a(mm) 350 立杆顶部步距h'(mm) 1000支架立杆步数9次序横杆依次间距hi(mm)1 3502 15003 15004 15005 15006 15007 15008 15009 1000箱梁模板支架剖面图三、荷载参数截面惯性矩I=bt3/12=1000×153/12=281250mm4截面抵抗矩W=bt2/6=1000×152/6=37500mm31、横梁和腹板底的面板承载能力极限状态的荷载设计值:q=[1.2(G1k h0+G2k+G4k)+1.4Q1k]×b=[1.2×(25.5×1.7+0.75+0.4)+1.4×4]× 1=59kN/m h0--验算位置处混凝土高度(m)正常使用极限状态的荷载设计值:qˊ=b(G1k h0+G2k+G4k+Q1k)=1×(25.5×1.7+0.75+0.4+4)=48.5kN/m计算简图如下:l=150mm1)、抗弯强度验算M=0.125ql2 =0.125×59×0.152=0.166kN·mσ=M/W=0.166×106/37500=4.427N/mm2≤f=15N/mm2满足要求!2)、抗剪强度验算V=0.5ql =0.5×59×0.15=4.425kNτ=3V/(2bt)=3×4.425×103/(2×1000×15)=0.443N/mm2≤f v=1.6 N/mm2满足要求!3)、挠度变形验算ω=5qˊl4/(384EI) =5×48.5×1504/(384×6000×281250)=0.189mm≤[ω]=min(l/150,10)=min(150/150,10)=1mm满足要求!2、箱室底的面板同上计算过程,h0=0.6m ,l=l3=250mm项次抗弯强度验算抗剪强度验算挠度变形验算验算值σ=5.28N/mm2 τ=0.317N/mm2 ω=0.616mm允许值f=15N/mm2 f v=1.6N/mm2 [ω]=min(l/150,10)=min(250/150,10)=1.667mm结论符合要求符合要求符合要求同上,h0(平均厚度)=0.475m ,l=l4=250mm项次抗弯强度验算抗剪强度验算挠度变形验算验算值σ=4.48N/mm2 τ=0.269N/mm2 ω=0.52mm允许值f=15N/mm2 f v=1.6N/mm2 [ω]=min(l/150,10)=min(250/150,10)=1.667mm结论符合要求符合要求符合要求五、小梁计算小梁材质及类型槽钢计算截面类型10号槽钢截面惯性矩I(cm4) 198.3 截面抵抗矩W(cm3) 39.7抗弯强度设计值f(N/mm2) 205 弹性模量E(N/mm2) 206000抗剪强度设计值fv(N/mm2) 120 计算方式三等跨梁1、横梁和腹板底的小梁承载能力极限状态的荷载设计值:q=[1.2b(G1k h0+G2k+G4k)+1.4bQ1k]=[1.2×0.15×(25.5×1.7+0.75+0.4)+1.4×0.15×4]=8.85k N/mh0--验算位置处混凝土高度(m)因此,q静=[1.2b(G1k h0+G2k+G4k)]=[1.2×0.15×(25.5×1.7+0.75+0.4)]=8.01kN/mq活=1.4×bQ1k=1.4×0.15×4=0.84kN/m正常使用极限状态的荷载设计值:qˊ=b(G1k h0+G2k+G4k+Q1k)=0.15×(25.5×1.7+0.75+0.4+4)=7.275kN/m计算简图如下:l=l a=600mm1)抗弯强度验算M =0.1q静l2+0.117q活l2=0.1×8.01×0.62+0.117×0.84×0.62=0.324kN·mσ=M/W=0.324×106/(39.7×103)=8.161N/mm2≤f=205N/mm2满足要求!2)挠度变形验算ω=0.677qˊl4/(100EI)=0.677×7.275×6004/(100×206000×1983000)=0.016mm≤[ω]=min(l/150,10)=min(600/150,10)=4mm满足要求!3)最大支座反力计算小梁传递最大支座反力:承载能力极限状态R max1=1.1q静l+1.2q活l=1.1×8.01×0.6+1.2×0.84×0.6=5.891kN 正常使用极限状态Rˊmax1=1.1qˊl=1.1×7.275×0.6=4.801kN2、箱室底的小梁同上计算过程,h0=0.6m ,b=l3=250mm3同上,h0(平均厚度)=0.475m ,b=l4=250mm六、主梁计算承载能力极限状态:p=ζ R max1=0.5×5.891=2.946kN正常使用极限状态:pˊ=ζRˊmax1=0.5×4.801=2.401kN横梁底立杆的跨数为2、1、2跨,腹板底立杆的跨数有3跨,按三等跨计算小梁计算简图如下,l=l b=600mm1)抗弯强度验算M=0.663kN·mσ=M/W=0.663×106/(39.7×103)=16.7N/mm2≤f=205N/mm2满足要求!2)挠度变形验算ω=0.034mm≤[ω]=min(l/150,10)=min(600/150,10)=4mm满足要求!3)最大支座反力计算横梁和腹板底主梁传递给可调顶托的最大支座反力:R max4=12.889kN /ζ=12.889/0.5=25.778kN2、箱室底主梁同上计算过程,p=ζR max2=0.5×4.265=2.132kN,p=ζRˊmax2=0.5×3.374=1.687kN,l c=900mm,按二等跨计算。

主桥边跨现浇梁钢支架计算书

主桥边跨现浇梁钢支架计算书

主桥边跨现浇梁钢支架计算书
设计参数
- 主桥边跨现浇梁长度:10m
- 梁截面尺寸:150mm x 250mm
- 混凝土强度等级:C30
- 钢支架尺寸:80mm x 80mm x 6mm
- 钢支架材质:Q235
假设
- 假设混凝土极限拉应力为0.67fctk,混凝土极限抗压强度为fck+8。

荷载计算
- 荷载组合采用最不利工况组合;
- 施工荷载(配重):4.0kN/m2
- 现浇梁及混凝土浇筑时荷载:25kN/m2
钢支架计算
钢管强度计算公式
- 钢管承载能力=1.2×σs×A/γm
- σs——钢管屈服强度
- A——钢管截面面积
- γm——安全系数,取值为1.0。

钢管刚度计算公式
- KS=Es×As/L
- Es——钢管弹性模量
- As——钢管截面面积
- L——钢管长度
钢管最大变形计算公式
- δmax=5(qL4)/(384EI)
- qL4/384EI——集中力作用下钢管在跨中的最大挠度
钢管稳定性计算公式
- fcr=π²EI/δcr²
- E——钢管弹性模量
- I——钢管截面惯性矩
- δcr——稳定临界挠度
结论
根据经过计算的结果,取钢管Q235直径为89mm,壁厚为5.5mm,长度为3m,最大变形为1.3mm,稳定性满足要求;取6支钢管布置在主梁下,即跨中4m处,间距为1m,能够满足设计要求。

现浇梁支架盘扣支架计算书

现浇梁支架盘扣支架计算书

附件1:现浇梁支架验算10.1结构布置H匝道第3联为等高度单箱单室现浇箱梁,梁高1.5m宽度10.5m,盘扣支架每跨纵向间距0.9m,横向腹板处间距0.6m、底板和翼缘位置处1.2m,标准步距为1.5m;顶、底层步距不大于1m。

主龙骨采用12工字钢,次龙骨为10×10cm 方木,腹板位置下方间距20mm其余位置30mm;翼缘板及外腹板采用10×5cm 方木间距25cm。

盘扣架竖向斜满布设置;水平剪刀撑采用扣件48mm×3mm钢管,从扫地杆起每4个布距布置一道,且顶层加布一道;断缝两侧架体用48mm 扣件钢管连接,隔一连一;应在桥墩位置设置48mm×3mm扣件钢管抱柱与桥墩可靠连接,布设层与水平剪刀撑一致。

10.2荷载取值混凝土容重:26kN/m3支架架体自重:0.15 kN/m模板合计考虑,取2.0kPa施工作业人员、施工设备、零新材料等施工荷载:3.0kPa振捣荷载:2.0kPa10.3风荷载计算查表的深圳市基本风压基本风压:ω0=4.5 kN/m2地面粗糙度:C类(有密集建筑群市区)模板支架顶部离建筑物地面高度(m):13.5m风荷载高度变化系数μz=0.65风荷载体型系数μs=0.158风荷载标准值:ωk=ω0μzμst=0.046kPa10.4荷载组合注:强度及稳定性计算采用基本组合设计值(下文简称设计值)计算;刚度计算采用标准组合设计值(下文简称标准值)计算。

10.5结构验算新浇筑混凝土自重标准值:Q 2=1.5×26 =39KPa 模板自重标准值:Q 1=2 KPa施工作业人员、施工设备、零新材料等施工荷载:Q 3=2.0KPa 混凝土浇筑振捣荷载: Q 4=1.0KPa 竖向荷载设计值及标准值:荷载标准值Q k =Q 1+Q 2+Q 3+Q 4=44KPa荷载设计值Q d =1.2(Q 1+Q 2)+1.4(Q 3+Q 4)=53.4KPa10.6模板验算模板采用15mm 竹胶板直接搁置在10×10cm 方木上间距30cm 。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小清河边跨现浇箱梁盘扣支架设计计算书一、设计依据(1)设计图纸及相关详勘报告(2)《建筑结构荷载规范》(GB50009-2015)(3)《冷弯薄壁型钢结构技术规范》(GB 50018-2016)(4)《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ 231-2010)(5)《钢结构设计规范》(50017-2014)(6)《建筑地基基础设计规范》(GB50007-2011)(7)《混凝土结构设计规范》(GB50010-2010)(8)《木结构设计规范》(GB 50005-2003)(9)《建筑施工临时支撑结构技术规范》(JGJ300-2013)(10)《建筑施工模板安全技术规范》(JGJ 162-2008)(11)《路桥施工计算手册》(周水兴、何兆益、邹毅松等著,2001)二、荷载分析支架承受的荷载主要有:箱梁自重、模板及附件重、施工活载、支架自重以及混凝土浇注时的冲击荷载和振动荷载。

三、模板、支架受力验算1、荷载计算、荷载工况(1)钢筋混凝土自重:26kN/m³(2)模板自重:2kN/㎡(3)施工人员及设备:1kN/㎡(4)倾倒混凝土荷载:1kN/㎡(5)振捣荷载:1kN/㎡、荷载组合恒荷载分项系数取,活荷载分项系数取。

2、盘扣支架布设方案、盘扣支架布设方案(1)横桥向支架布置:横桥向支架:翼缘板下立杆间距为,边腹板下立杆间距为、,空箱下立杆间距为,中腹板下立杆间距。

(2)顺桥向支架布置:顺桥向立杆间距均为。

边跨支架横断面布置图边跨支架纵断面布置图侧模加固示意图地基处理示意图盘扣支架上纵横梁布设方案(1)竹胶板采用15mm厚优质竹胶板。

(2)梁下次龙骨为140铝梁,横桥向布置,底板下中心间距为250mm。

翼缘板下中心间距为500mm。

(3)梁下纵向主分配梁选用185铝梁,翼缘板下为140铝梁,布置间距与支架横桥布置间距相同。

(4)侧模竖肋采用100mm×100mm方木,顺桥向间距为300mm;水平背肋采用100mm ×100mm方木,上下间距为1m。

3、空箱位置竹胶板和纵、横梁验算跨中标准截面图腹板加厚段横断面图腹板最宽处为、梁高;空箱位置混凝土厚度为(+1m),翼缘板最厚。

、空箱处竹胶板计算(混凝土厚取)底模采用满铺15mm厚优质竹胶板,计算宽度取1m;应力及弹性模量取自《路桥施工计算手册》第三章表8-6。

ƒm—抗弯强度设计值(N/mm2),ƒm =mm2截面抗弯模量W=1/6×bh2=1/6×1000×152=37500mm³截面惯性矩I=1/12×bh3=1/12×1000×153 =281250mm4弹性模量 E=11000N/mm215mm厚竹胶板的最大荷载:a、钢筋及砼自重:26KN/m3× =㎡b、模板自重:2KN/㎡c、施工人员及设备荷载:1KN/㎡d、倾倒混凝土荷载:1KN/㎡e、振捣荷载:1KN/㎡荷载组合:恒荷载分项系数取,活荷载分项系数取。

取1m宽的板为计算单元。

=(a+b)×1=m则q1q 2=[×(a+b )+×(c+d+e )]×1=m考虑模板的连续性,按三跨连续梁计算,跨内最大弯矩为: Mmax=×q 2l 2=××2502 =350400N ·mm 则:最大弯应力σmax =M max /W=350400/37500=mm 2 <ƒm = N/mm 2 强度满足要求。

跨度中点最大挠度:EIl q 100677.041=ω=××250^4/(100×11000×281250) =<[ω]=L/400=250/400= 挠度满足要求。

结论:15mm 厚竹胶板验算满足要求。

、空箱下横向140铝梁验算取空箱下混凝土厚,次龙骨跨度取,间距取,按三跨连续梁计算。

140铝梁截面抗弯模量W 和截面惯性矩I 取值如下: 单根截面抵抗矩W=64000mm ³;单根惯性矩I=4060000mm 4; 弹性模量E=70300N/mm ²,抗弯强度fm=255N/mm ²;受力简图荷载为:a 、钢筋及砼自重:26KN/m 3× =㎡b 、模板自重:2KN/㎡c 、施工人员及设备荷载:1KN/㎡d 、倾倒混凝土荷载:1KN/㎡e 、振捣荷载:1KN/㎡荷载组合:恒荷载分项系数取,活荷载分项系数取。

则q 1=(a+b )×=mq 2= [×(a+b )+×(c+d+e )]×=m则跨内最大弯矩为Mmax=×q 2l 2=××9002=1135296N ·mm 最大弯应力σ max=Mmax/W=1135296/64000 =mm 2<ƒm=255 N/mm 2 强度满足要求。

最大剪应力Aql2=τ=××1000/(2×1165)=6MPa <[τ]=155 MPa 跨度中点最大挠度ωmax=100EI=××9004/(100×70300×4060000) =<[ω]=900/400= 挠度满足要求。

结论:横向140铝梁受力满足要求。

、空箱下纵梁(185铝梁)计算:185铝梁计算(空箱混凝土),按照简支梁分析。

取空箱下混凝土厚,按照最厚位置荷载均布,主龙骨跨度,间距取。

185铝梁截面抗弯模量W和截面惯性矩I取值如下:单根截面抵抗矩W=136000mm³;单根惯性矩I=mm4;弹性模量E=70300N/mm²,抗弯强度fm=255N/mm²受力简图荷载为:a、钢筋及砼自重:26KN/m3× =㎡b、模板自重:2KN/㎡c、施工人员及设备荷载:1KN/㎡d、倾倒混凝土荷载:1KN/㎡e、振捣荷载:1KN/㎡荷载组合:恒荷载分项系数取,活荷载分项系数取。

=(a+b)×=m则q1= [×(a+b)+×(c+d+e)]×=mq2则跨内最大弯矩为Mmax=ql2/8=1/8××9002=6386040N·mm2最大弯应力σ max=Mmax/W=6386040/136000=47N/mm 2<ƒm=255 N/mm 2 强度满足要求。

最大剪应力Aql2=τ=××1000/(2×2216)=13MPa <[τ]=155 MPa 跨度中点最大挠度ωmax=5q 114/384EI=5××9004/(384×70300×) =<[ω]=900/400= mm 挠度满足要求。

结论:空箱下185铝梁受力满足要求。

4、腹板位置竹胶板和纵、横梁验算 、腹板处竹胶板计算(混凝土厚)竹胶板下设置140铝梁,间距250mm ,腹板下竹胶板跨度为250mm ,腹板最厚处为,渐变为。

15mm 厚竹胶板的最大荷载:a 、钢筋及砼自重:26KN/m 3×=91KN/㎡b 、模板自重:2KN/㎡c 、施工人员及设备荷载:1KN/㎡d 、倾倒混凝土荷载:1KN/㎡e 、振捣荷载:1KN/㎡荷载组合:恒荷载分项系数取,活荷载分项系数取。

取1m 宽的板为计算单元。

则q 1 =(a+b )×1=93kN/mq 2 = [×(a+b )+×(c+d+e )]×1=m15mm 厚竹胶板按三跨连续梁计算,支撑跨度距取l=200mm 。

Mmax=×q2l2=××2002 =415200N·mm最大弯应力σmax =Mmax/W=415200/37500=mm2<ƒm= N/mm2强度满足要求。

跨度中点最大挠度ωmax= /100EI=×93×2004/(100×11000×281250)=<[ω]=L/400=200/400=挠度满足要求。

结论:腹板处15mm厚竹胶板验算满足要求。

、腹板下横向分配梁(140铝梁)计算:取腹板下混凝土厚,横向分配梁跨度取,间距取,按简支梁计算,140铝梁截面抗弯模量W和截面惯性矩I取值如下:单根截面抵抗矩W=64000mm³;单根惯性矩I=4060000mm4;弹性模量E=70300N/mm²,抗弯强度fm=255N/mm²;荷载为:a、钢筋及砼自重:26KN/m3×=91KN/㎡b、模板自重:2KN/㎡c、施工人员及设备荷载:1KN/㎡d、倾倒混凝土荷载:1KN/㎡e、振捣荷载:1KN/㎡荷载组合:恒荷载分项系数取,活荷载分项系数取。

则q 1=(a+b )×=mq 2= [×(a+b )+×(c+d+e )]×=m则跨内最大弯矩为Mmax=×q 2l 2=××6002=934272N ·mm 最大弯应力σ max=Mmax/W=934272/64000 =mm 2<ƒm=255 N/mm 2 强度满足要求。

最大剪应力Aql2=τ=××1000/(2×1156)=<[τ]=155 MPa 跨度中点最大挠度ωmax=100EI=××6004/(100×70300×4060000) =<[ω]=600/400= 挠度满足要求。

结论:腹板横向140铝梁受力满足要求。

185铝梁计算(腹板混凝土)腹板位置纵梁跨度,间距,中腹板加厚段宽度为,边腹板加厚段宽度为,两处腹板下立杆间距布置相同,此处对中腹板立杆进行受力分析,均布荷载:4929040mm ²×26KN/m ³/2100mm=61KN/㎡185铝梁截面抗弯模量W 和截面惯性矩I 取值如下: 单根截面抵抗矩W=136000mm ³;单根惯性矩I=mm 4; 弹性模量E=70300N/mm ²,抗弯强度fm=255N/mm ²荷载为:a 、钢筋及砼自重:61 KN/㎡b 、模板自重:2KN/㎡c 、施工人员及设备荷载:1KN/㎡d 、倾倒混凝土荷载:1KN/㎡e 、振捣荷载:1KN/㎡荷载组合:恒荷载分项系数取,活荷载分项系数取。

q 1=(a+b )×=(61+2)×=m q 2= [×(a+b )+×(c+d+e )]×=m则跨内最大弯矩为Mmax=q 2l 2/8=1/8××9002=·mm 最大弯应力σ max=Mmax/W=136000=40N/mm 2<ƒm=255 N/mm 2 强度满足要求。
