鼓风机仪表施工方案

合集下载

鼓风机更换施工方案

鼓风机更换施工方案

鼓风机更换施工方案一、前期准备在进行鼓风机更换施工之前,需要进行以下准备工作:1.分析鼓风机的工作情况,包括工作时间、工作状态、故障情况等。

2.确定更换鼓风机的原因,可能是老旧设备需要更新,或存在严重故障需要紧急更换。

3.测量鼓风机的尺寸和重量,以便选择适合的新设备。

4.准备必要的工具和材料,如螺丝刀、扳手、托盘、吊装设备等。

二、鼓风机更换步骤1.断电:在更换鼓风机之前,首先要确保设备处于断电状态。

切断电源,并贴上警示标志,以防止他人误操作导致安全事故。

2.拆卸旧鼓风机:使用螺丝刀和扳手,将旧鼓风机上的固定螺丝和连接管件解开。

注意保存好螺丝和连接件,以备将来使用。

3.检查管道状况:拆卸鼓风机之后,检查连接管道的状态。

如遇到损坏或老化严重的情况,应及时更换。

4.安装新鼓风机:根据新鼓风机的尺寸和重量,选择合适的位置进行安装。

使用托盘和吊装设备,将新鼓风机慢慢提起并放置到合适位置。

注意确保鼓风机的稳定性,并利用螺丝刀和扳手固定好连接管件。

5.连接电源:在确定鼓风机安装牢固后,再次检查电源是否已经关闭,并将电源线正确接入新鼓风机。

确保接线正确,以免发生火灾或其他安全事故。

6.调试测试:接通电源后,测试新鼓风机是否正常工作。

可以通过观察鼓风机转动和听觉上的判断来确定设备是否正常运行。

如发现异常情况,应及时进行排除。

7.整理清理:在鼓风机更换完毕后,清理工作现场。

包括清理掉旧鼓风机的残留物和工具材料。

三、注意事项在进行鼓风机更换施工时,需要注意以下事项:1.安全第一:施工人员需戴好安全帽和手套,以防从高处掉落或刺伤手指。

2.施工时间:选择在设备停机或低负载期间进行更换,以减少工作中断时间。

3.施工环境:确保施工现场通风良好,尽量减少粉尘、油污等不利于设备使用的因素。

4.吊装注意:在安装新鼓风机时,严格按照操作规程进行吊装,确保设备安全无误。

5.保养维护:更换完成后,建议设立定期保养计划,定期检查和维护鼓风机,以延长使用寿命。

离心鼓风机安装施工方案

离心鼓风机安装施工方案

离心鼓风机安装施工方案离心鼓风机是一种广泛应用于工业生产中的设备,它能够提供稳定的气流和压力,广泛用于通风、换气、排尘等工业领域。

为了确保离心鼓风机的正常运行和安全使用,正确的安装施工方案至关重要。

下面将介绍离心鼓风机的安装施工方案。

准备工作在进行离心鼓风机的安装之前,首先需要进行一些准备工作。

首先要确认安装位置的场地条件和空间尺寸是否符合离心鼓风机的安装要求。

其次,要检查设备包装是否完好无损,然后准备好安装所需的工具和材料。

安装施工步骤1.辅助设备准备:在安装离心鼓风机之前,需要将所有辅助设备准备好,确保安装过程顺利进行。

这包括连接管道、阀门、密封件等。

2.安装底座:首先安装底座,确保底座水平并且能够承受离心鼓风机的重量。

底座的高度和尺寸要符合设备的要求。

3.安装主体设备:将离心鼓风机主体设备放置在底座上,然后根据设备安装说明书正确连接辅助设备和管道。

4.连接电源:将离心鼓风机与电源连接,确保电源线路符合安全标准,并进行必要的接地处理。

5.检查并调试:在安装完成后,需要对离心鼓风机进行检查和调试,确保设备运转正常,无异常噪音和振动。

安全注意事项在安装离心鼓风机时,需要注意以下安全事项:1.注意电气安全:安装电气设备时,务必断开电源,避免发生电击事故。

2.防止震动:在安装过程中,要确保设备安装牢固,避免因震动而引起设备损坏或安全事故。

3.使用合适工具:在安装过程中使用合适的工具,确保操作安全。

4.请专业人员操作:如不懂操作,务必请专业人员进行安装,避免因操作不当导致事故。

收尾工作安装完成后,需要对施工现场进行清理,清除垃圾和杂物,确保工作区域整洁。

同时,对安装过程中产生的废旧物品进行分类处理,做好环保工作。

以上就是离心鼓风机安装施工方案的介绍,仔细遵循安装步骤和相关安全事项,可以确保离心鼓风机的安装质量和使用安全。

希望本文能对您有所帮助。

离心式鼓风机施工方案设计

离心式鼓风机施工方案设计

离心式鼓风机施工方案设计1. 引言离心式鼓风机是一种广泛应用于工业领域的机械设备,它通过离心力将气体输送到需要的位置。

本文将介绍离心式鼓风机的施工方案设计,包括设计背景、施工流程、设备要求等内容。

2. 设计背景离心式鼓风机在工业生产中扮演着重要角色,用于通风、排除废气、增加氧气供应等多种应用场景。

在工程项目中,离心式鼓风机的施工方案设计是确保设备正常运行的关键。

3. 施工流程3.1 施工准备在施工前,需进行充分的准备工作,包括以下内容:•准备必要的施工工具和设备,如起重机、焊接设备、工具箱等。

•确定施工地点,清理施工区域,确保施工场地干净整洁。

•安装必要的安全措施,如警示标识、安全网等,确保施工过程中的安全。

•确定施工人员配备,制定施工人员的职责和任务。

3.2 设备安装离心式鼓风机的安装是施工的重要环节,需要按照以下步骤进行:1.将离心式鼓风机运至施工地点,并通过起重机进行安装。

2.根据安装图纸,确认设备的正确位置,使用焊接设备固定设备。

3.连接输送管道,确保管道的密封性和稳定性。

4.连接电气设备,进行接线工作。

3.3 设备调试设备安装完成后,需要进行调试工作,确保设备的正常运行。

调试过程中,可以按照以下步骤进行:1.启动离心式鼓风机,观察设备的运行情况,确保设备无异常。

2.调整设备的参数,如风压、风量等,以满足实际需求。

3.检查设备的温度、噪音等参数,确保设备在安全范围内运行。

3.4 完工与验收当设备调试完成后,进行最后的完工与验收工作,包括以下步骤:1.清理施工现场,将多余材料和垃圾清理干净。

2.对施工过程中的质量和安全进行检查,确保施工符合要求。

3.进行设备的功能性测试,确保设备的正常运行。

4.编写施工报告,记录施工过程中的关键信息,以备后续参考。

5.交付给使用方,并进行验收,确保用户对设备满意。

4. 设备要求离心式鼓风机施工方案设计需要满足设备的以下要求:•设备应符合国家相关标准,如安全标准、环保标准等。

罗茨鼓风机安装施工方案

罗茨鼓风机安装施工方案

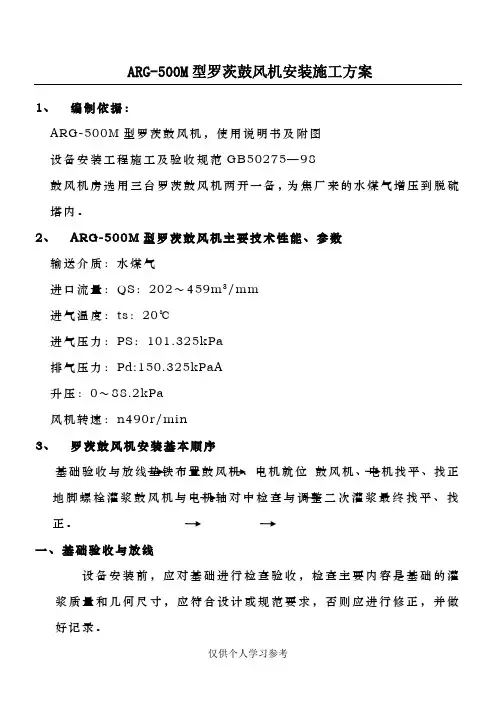

ARG-500M型罗茨鼓风机安装施工方案1、编制依据:ARG-500M型罗茨鼓风机,使用说明书及附图设备安装工程施工及验收规范GB50275—98鼓风机房选用三台罗茨鼓风机两开一备,为焦厂来的水煤气增压到脱硫塔内2、输送进口进气进气排气升压风机3、基、找正地平、找正。

一、基础验收与放线设备安装前,应对基础进行检查验收,检查主要内容是基础的灌浆质量和几何尺寸,应符合设计或规范要求,否则应进行修正,并做好记录。

基础表面应平整,无露筋裂缝蜂窝麻面等。

检查地脚螺栓孔位置应正确,垂直度达到设计要求。

检查混凝土基础的标高,应符合设计要求。

鼓风机基础不应与其它建筑物相连。

根据厂房的基础坐标轴线和标高线,按设计图纸放出机组的纵横中心线、标础上。

二、垫垫铁应角处。

安放垫础表面的mm. 选用成触面积不。

用水平用水平仪厚度,垫少用薄垫备找平找设备找平找正后,垫铁应露出设备底座底面外缘10-30mm,垫铁组伸入设备底座面的长度应超过设备地脚螺栓孔。

三、地脚螺栓灌浆鼓风机初步找平找正后,进行地脚螺栓灌浆,其灌浆要求应按照规范要求进行。

地脚螺栓灌浆宜采用细碎石混凝土,其标号应比基础混凝土的标号高一级。

四、安装将风机置于基础上,在底座与基础之间插入垫铁,使底座得到均匀支撑并保证其水平,找好机身水平的同时,要在底座和基础之间留出,使地脚多坚固也以维持正允差为相符,所影响防爆动机作抽五、鼓基准,将百分表装卡在鼓风机转子的半联轴器上,进行电动机与鼓风机的轴中心找正。

鼓风机连轴器对中找正时,用底座下面的楔形垫铁进行调整,要求两半联轴器端面的轴向间隙允差0.03mm,两半联轴器圆周径向跳动允差0.04mm。

鼓风机对中、找正结束后,对称均匀地拧紧所有地脚螺栓,然后重新打表,复查机组对中情况,应符合未把紧地脚螺栓前的精度,然后将鼓风机和电机下的垫铁进行点焊定位,并再次详细检查各部位间隙和机组各轴的同心度,确认各项安装工作完全符合设计要求时可进行基础的二次灌浆。

鼓风机站施工方案

鼓风机站施工方案

日照钢铁有限公司4×530m3高炉工程鼓风机站及电气室施工方案编制:杨建峰审核:申佩英安全:常斌批准:朱介刚中化十二公司日钢项目经理部二○○四年四月目录1. 编制依据2. 工程概况3. 主要施工方法4. 雨季施工措施5. 质量保证措施6. 安全保证措施7. 施工进度计划8. 劳动力计划9. 主要施工机械计划10.主要工程材料计划11.施工平面布置图1.编制依据1.1日照钢铁有限公司高炉工程鼓风机站及电气室土建施工图纸,图号67.488TJ7-1~20。

1.2《建筑地基基础工程施工质量验收规范》GB50202-2002。

1.3《砌体工程施工质量验收规范》GB50203-2002。

1.4《混凝土结构工程施工质量验收规范》GB50204-2002。

1.5《屋面工程质量验收规范》GB50207-2002。

1.6《建筑地面工程施工质量验收规范》GB50209-2002。

1.7《建筑装饰装修工程施工质量验收规范》GB50210-2002。

1.8业主及监理公司对本工程的各项要求及管理规定。

1.9我公司各项管理制度及同类工程施工经验。

2.工程概况2.1工程本工程为日照钢铁有限公司新建4×530m3高炉工程配套项目之一。

该工程由北京钢铁设计研究总院设计。

2.2工程概况鼓风机站主厂房结构形式为单层排架结构,跨度18m、柱距6m,厂房南北方向总长为78m,檐高17.85m,室内设桥式天车一座,电气室附房为两层钢筋砼框架结构,跨度6m,柱距6m,一层层高4.9m,二层层高5.5m,南北方向总长78m,檐高9.6m。

(1)鼓风机主厂房:基础为现浇钢筋砼杯型基础,厂房柱为预制钢筋砼工字型柱,吊车梁为预制钢筋砼T型吊车梁,焊接钢屋架、屋面结构为预应力钢筋砼屋面板,砼天沟板集中排水,室内设有四台鼓风机基础,基础平台顶标高5.4m,厂房室内○A○B轴线两侧设计现浇钢筋砼走道平台,宽2.3m和2.7m、总长78m,走道平台顶标高5.5m,厂房外墙墙体设计为MU7.5粘土空心砖,M5混合砂浆砌筑,外墙为清水砖墙,内墙清水砖墙原浆勾缝,内墙面及顶棚喷大白浆,外窗设计为铝合金、塑钢窗。

工业电气自动化仪表安装调试施工方案

工业电气自动化仪表安装调试施工方案

工业电气自动化仪表安装调试施工方案(自动化仪表安装、调试)批准:审核:编制:2012年月目录1。

工程概况 1 2。

编制依据 1 3.劳动力需用计划 1 4。

施工机具、工具需用计划 2 5.施工前的准备 2 6。

材料、设备管理 37.主要分部分项施工方案 38.交工及验收 6 9。

工程质量保证措施 6 10。

安全生产和环保措施7 11。

雨期保证措施71.工程概况1。

1工程建设概况xxx工程,位于包钢新建6#高炉附近,由两套鼓风机系统和循环水系统构成,两套鼓风机系统包括西门子电机和鼓风机MAN公司设备(润滑油站和动力油站),采用德国进口设备,主要是为6#高炉送风、提供能源,给3#、4#高炉拨风用.自动化程度高,仪表精度要求较高,对于施工安装及调试质量要求高,施工时要严格遵循《自动化仪表施工验收规范》及《自动化通用图册》。

以精品工程,绿色工地、星级服务为宗旨,通过科学管理,创造一流的业绩。

1。

2施工条件及特点:本工程工期短,作业面广,场地狭小,交叉作业等,施工难度大,为保证按期完工,除各种材料、设备等应按照计划及时供应外,应在施工中做好各项施工项目的互相交叉配合,组织流水施工,与土建、管道、电气等协调配合好,避免返工,减少二次用工.1。

3主要工程实物量电缆桥架安装200余米、电线管敷设3000余米、电缆敷设20000余米、冲击管敷设500余米、变送器安装50余台、测温仪表安装等2.编制依据:2.1施工设计蓝图2.2《自动化仪表工程施工及验收规范》GB50093-2002.2.3《自动化仪表安装工程质量检验评定标准》GBJ131-90.2。

4《冶金工业自动化仪表与控制装置安装通用图册》(2000)YK01~YK15。

2。

5设备自带的有关技术文件。

3.劳动力需用计划劳动力需要量计划表表:34。

施工机具、工具需用计划(见下表)拟投入的主要施工机械表表:45。

施工前准备5.1开工前应对施工现场进行实地考察,并对土建等各专业进展情况和现场道路状况及水电设置状况同时进行考察,做好“三通一平”工作5。

电力仪表施工方案1

电力仪表施工方案1

电力仪表施工方案1
方案概述
本次电力仪表施工旨在为客户提供符合国家标准和要求的电力仪表安装与调试服务。

本方案将并灵活运用电力仪表知识和技术,为客户构建出高效、安全的电力仪表网络。

施工流程
1. 确定施工方案
根据客户需求及现场实际情况,制定符合要求的施工方案。

方案要求明确,包括但不限于仪表数量、布局、接线及与现有系统连接方式等。

2. 准备施工材料
根据方案所需求的电力仪表及相关的材料和工具,进行准备。

3. 开始施工
按照方案要求,对电力仪表进行安装及接线,并对接线进行检查,确保无误。

4. 测试调试
安装完成后,对于电力仪表系统进行调试,在保证系统安全和稳定的前提下,实现仪表对现有系统的连接。

5. 完成验收
施工完成后,做好相应的记录工作,将工作情况及完成情况报告给客户,客户验收合格后结束施工。

安全措施
- 施工现场要求整洁,不得有易燃、易爆物品;
- 施工人员必须持证上岗,不得擅自作业;
- 施工人员必须戴好安全帽、安全鞋、手套等防护用品,且遵
守电气安全操作规程。

总结
本方案旨在为客户提供高效、安全、稳定的电力仪表系统网络,通过严格的施工流程及安全措施的符合,保障了客户的财产及人身
安全。

同时,本施工方案也紧跟市场需求,使得施工内容更加有针
对性和实用性。

鼓风机安装方案

鼓风机安装方案

鼓风机安装方案1.1.1.1.施工准备1、劳务班组应配备劳务班组配备人员施工人员必须有丰富的施工经验,熟悉整个工艺流程。

1.1.1.2.材料设备计划(1)材料计划必须按照施工图纸,工期安排,保证设备的按时到场,不能因设备及材料不足延误施工进度。

(2)设备的进场验收严格执行设计及合同要求进行验收。

(3)设备进场的堆放按照项目管理规定、要求,不得随意堆放。

同时注意设备及材料的现场保护,避免材料的损坏、丢失等。

(4)安装需要的主要施工材料包括:木方、临时垫铁、记号笔等。

1.1.1.3.设备安装1、安装前准备鼓风机安装前将房内彻底清理干净,鼓风机房电动单梁桥式起重机试车交验完毕。

复测预埋套管及预留孔的尺寸、中心高程及间距;校核基础施工的实际中心、标高和几何尺寸,并检查减震器支撑板着地处的水平度、高程是否符合安装要求;2、鼓风机安装(1)将减震器用螺栓紧固在设备底座上;(2)将鼓风机用起重机吊在基础上,调整其位置,使其纵横误差在允许范围内,在砼基础上用色笔画出减震器支撑板在砼基础上的位置;(3)将鼓风机吊起,在标记支撑板位置处涂抹专用粘合剂(厂方供货)涂抹应适当,厚度均匀,注意保护标记不被破坏。

将机组再次吊起放在砼基础上,减震器支撑板应与其抹胶前位置标记严格对正,禁止水平方向移动,减震器与基础接触面良好,其接触面积符合厂家规定要求。

3、进风管过滤器的安装(1)用调节器的调节机构调节过滤器箱体高度,使其出风口与鼓风机进风口中心在同一轴线上,符合厂家规定要求;(2)调整过滤器与鼓风机距离,使过滤器出风口端与鼓风机进风口端平行且有一定缝隙,二者平行度偏差及缝隙宽度符合有关规定要求;(3)调节完毕用膨胀螺栓将过滤器固定;(4)将过滤器与进风口连接;(5)把空气管道内清理干净,各连接部件的连接部分用胶带密封,以防尘土进入。

4、润滑、冷却系统及其他附属设备按照厂家安装手册进行安装。

5、出风口伸缩器安装伸缩器用法兰与鼓风机相连用螺栓紧固后,伸缩器两端管道上的法兰中心应在同一轴线上,允许偏差2mm,法兰连接时应保持平行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一.工程概况
本工程为德兴铜矿大山选矿厂22500t/d系统工程—鼓风机改造工程的仪表安装部分,将对风机润滑进油压力、风机止推轴承振动、风机支撑轴承振动、风机轴位移、电机前轴承温度、电机后轴承温度、风机止推轴承温度、风机前轴承温度、风机支撑轴承温度、电机U绕组温度、电机V绕组温度、电机W绕组温度、风机润滑进油温度进行集中监控与管理。

工作内容主要含现场仪表安装及调试、仪表桥架的敷设、配线、配管安装等。

本工程属磨浮扩建工程,因现场施工条件复杂,交叉作业点多,质量高,施工中不能影响原有风机的运行,故要求施工精心组织,严把质量关,并与甲方及车间人员密切联系,协调一致,以按期完成任务。

二.实物工程量
1、 PLC柜 1套
2、各类仪表设备 13台
3、各类电缆敷设 5000米
4、各类管材安装 600米
5、各类桥架安装 100米
6、各类型钢 0.455吨
7、仪表保护箱 6台
三.施工技术准备
3.1 施工技术标准
3.3.1 现执行的施工技术标准及规范:
1、《电力建设施工及验收技术规范》(热工仪表及控制装置篇)
SDJ279-09
2、《冶金工业自动化仪表与控制装置安装通用图册》(2000)YK01-(2000)YK15
3、《自动化仪表安装工程质量检验评定标准》GBJ131-09
4、《自动化仪表工程施工及验收规范》GB50093-2002
3.3.2 施工前工程技术人员、工号向施工人员进行有关施工方案、技术要求等书面交底工作,包括质量、安全、进度等交底工作,帮助班组熟悉图纸和有关施工规范、施工方案,组织学习有关新工艺、新方法。

3.3.2 设备及验收安装条件的验收:
1)安装设备的验收:由甲方组织,供货厂家、业主设材部有关人员及施工安装方代表在现场开箱验收,验收内容含设备数量、型号、材质、外观、附件、技术文件、合格证书等。

2)安装条件的验收:由施工单位组织有关土建、工艺管道、热工专业人员等,检查有关设备预留孔洞等的安装位置、方向、标高及尺寸等,并会签工序交接检查记录。

3.2 劳动力组织:拟设仪表班组1个,班长1名、专业仪表工6名、焊工1名、配合人员2名
3.3 材料准备
根据设计蓝图的要求,提出准确的主材计划、辅材计划及加工件计划,交供应部门和加工车间,保质、保量地进行材料采购和加工。

本工程辅材消耗计划表:
3.4 工机具准备
根据制作安装需要,制定工机具使用计划,交由机动部门保证供应。

四.主要施工方法及技术要求。
