施工总进度表或施工网络图
7施工进度表或施工网络图

施工进度表或施工网络图1、总进度计划根据业主要求的总工期目标及阶段工期目标如下:总工期:180日历天因为本工程工期紧、任务中,各施工段基本属于同时施工作业,很难将各工段结合一起划分施工阶段,因此在本工程中只能在个施工区域中划分小流水进行施工。
我公司积极配合施工中不可遇见的各种因素,在总进度计划安排时尽量提前。
2、施工进度计划网络图图施工进度计划网络图见附图。
3、进度控制措施工期是本工程的关键,为确保工程工期如期完成,项目部成立以项目经理为首的施工进度保证体系,将每项工作分解到人,严格执行,定期考核,制定偏差纠正措施,确保总进度计划的完成。
本工程将严格按照ISO10001:2000的工作程序开展各项工作,对各工序的工作质量严格把关,全面实行计划控制,制定阶段性工期目标,严格执行关键线路工期,对工期进行动态管理,确保阶段目标得以完成。
根据施工中出现的影响关键线路的因素,及时分析原因,找到解决办法,并及时将计划进行调整,再按照调整后的关键线路组织实施,从而使施工在经常变化的资源投入及不可见因素的动态影响下,始终能够对工期进行纠正及控制。
严格计划的管理,定期召开由各配属队伍参加的工程例会,解决施工中出现的各种矛盾。
这样就使保证整个工程的工期有了科学的手段,避免了盲目性和心中无数。
(一)合理分解施工总进度计划,细化落实施工进度1、在合同签定后及施工期间,项目经理及项目技术副经理立即组织分解施工总进度计划,编制月、旬进度计划,将各阶段的施工任务安排具体细化。
2、在编制完了时间进度计划后,依据时间进度计划编制劳动力、主要材料、预制品、半成品、机械设备资源需要量计划,编制进度控制措施计划,编制资金收支预测计划。
3、施工进度计划细化完成后,报本企业工程管理部审核,主要审核如下内容:(1)进度安排是否符合施工合同确定的建设项目总目标和分目标的要求;(2)施工总进度计划中的内容是否遗漏;(3)施工顺序安排是否符合施工程序的要求;(4)资源供应计划是否能保证施工进度计划的实现,供应是否均衡。
第四章---施工总进度表和施工网络图

序 号
分部分项工程名称
测量、放线 1
2
开挖、回填
C20 混凝土
3
镇支墩施工
低压管道灌区
4
管网铺设
灌区管网设备
5
安装
竣工准备及竣工验收 6
第九章 施工总进度表和施工网络图 (一)施工进度计划表
10
20
30
2014 年
40
50
60
(二)施工网络图
2
开挖、回填
3
70
80
90
竣工 6
-1-
测量、放线 6 天
1
18 天
C20 混凝土镇支墩 12 天 低压管道灌区管网铺设 22 天
低压管道灌区管网铺设
4
5
32 天
第十章 施工现场总平面布置
-2-
水源
厨房
配
消防栓
钢
筋
电
拟建食堂
.ห้องสมุดไป่ตู้ .
室
设
厕所 加
备
工
仓
库
浴室
砂浆搅拌机
砼搅拌机
水
砌块
泥
砂
碎石
仓
库
门卫
办公室
生活宿舍
-3-
4
施工进度网络图、施工进度横道图模板大全

基础施工进度计划网络图6月21日附表四:计划开、竣工日期和施工进度网络图施工进度计划网络图xx工程施工进度计划网络图专业 知识 分享1、楼板砼浇筑3天,其中包括分中弹线0.5天、柱筋安装0.5天和技术间歇1天在内。
2、钢筋安装2天,其中包括水电暗管预埋时间在内(水电应穿插施工)。
3、砖墙砌筑10天,其中包括模板拆除2天、门窗框安装2天的时间在内。
4、室内粉刷15天,其中包括卫生间、厨房的防水施工4天的时间在内。
5、屋面装修30天,其中包括屋面防水工程施工时间在内。
6、外墙装修80天,其中包括水电安装时间在内(水电安装应穿插进行施工)。
7、室外工程20天,其中包括现场打扫卫生、修修补补2天的时间在内。
8、总工期300天,其中基础占40天,至主体封顶用110天。
开工日期:2016年*月*日 竣工日期:2017年*月*日屋面装修 涂料油漆 玻璃灯具2030天 30天 10天图例:表示虚设工序表示主导工序表示一般工序专业知识七层砖墙七层粉刷七层地板室外工程10天 15天 8天 20天六层粉刷六层地板15天 8天五层粉刷五层地板15天 8天四层地板8天专业 知识 分享XX 工程施工进度计划横道图日 期 2月3月4月5月6月7月项目名称施工准备 基础施工 框架施工 围护结构施工 屋面工程施工 窗框安装外墙保温、饰面工程专业 知识 分享室内装修、电气设备安装完工清理、竣工验收施工进度横道图2011-7-7——2011-8-31横道图专业知识分享施工横道图专业知识分享专业知识分享工程横道图基础分部工程施工进度计划表主体分部工程施工进度计划表注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
特此说明!轮廓总进度计划表计划施工工期:300天注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工。
③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。
施工总进度表和网络图说明

第2章施工总进度表及网络图说明2。
1 编制依据2.1。
1 招标文件第一卷《商务文件》和第二卷《技术条款》中所提供的控制工期。
2.1.2 招标文件第一卷《商务文件》“工程量清单”中所列各工程项目的工程量及有关商务条款等。
2.1。
3 招标文件第二卷《技术条款》中所提供的各种施工条件及有关施工技术要求。
2.1。
4 招标文件《技术规范》中的水文、气象和地质等情况。
2。
1.5 招标文件所提供的图纸。
2.1。
6 考察现场时所获得的现场地形、地貌、水文情况等有关资料。
2.1。
7 投标书编制期间业主发放的答疑材料:《四川省芦山县中嘴电站施工招标文件补充内容》。
2。
1.8 本投标书为本标工程施工所编写的施工组织设计.2。
2 主要控制日期及总工期2。
2。
1 主要控制工期2002年11月18日正式开工;2004年4月30日本标工程竣工.2.2。
2 总工期本标工程自2002年11月18日正式开工,至2004年4月30日工程竣工,总工期17个月。
2.3 施工安排2。
3.1本标段施工的特点(1)施工场面狭窄,在道路和施工设备的布置上,需要合理的安排;(2)压力管道及机电设备安装不在本标范围内,本标的施工进度安排和施工场面的提交直接关系到机电设备的安装,相互施工之间干扰问题需业主协调.(3) 本标施工导流设计为枯期挡水方案,一枯施工期较紧,需考虑汛期施工方案。
2。
3.2施工场面安排由于压力管道设一条支洞进行施工,因此本标的施工场面主要分为两大施工区域:一个是压力管道施工区域,另一个是主副厂房施工区域。
他们之间可独立施工,相互干扰较小.2。
3.3工期安排2。
3.3。
1 厂房施工区本标安排在2002年11月18日开工,进场后开始进行施工道路和临建系统的施工。
同时由于厂房已具备开挖条件,因此进场后立即安排厂房边坡开挖施工,用1.5个月的时间,即到2002年12月31日将主副厂房和尾水渠开挖完成并陆续交面。
2003年1月1日开始进行主厂房底板混凝土的浇筑施工。
施工总进度表和施工网络图

施工总进度表和施工网络图施工进度计划是指导施工活动的关键文件之一。
其编制的先进性、合理性将直接影响到整个施工的全过程,本章我们将阐述所提出的进度计划。
一、施工进度计划说明根据工程结构特点,以及我单位的人力、物力投入,进行优化调整,总的原则是按先地下、后地上的顺序施工。
本工程的施工进度计划安排,突出了在保证工程质量、安全文明施工的前提下达到高速。
我们在施工进度计划的安排上研究了各方面的情况,根据业主要求、工程特点、现场情况、社会环境等,综合考虑,总工期定为669天,为响应甲方对工程进度的要求,下面我们对本工程施工进度控制点作如下安排:开工: 2008年12月01日;完成主楼地下一层底板、裙楼基础: 2009年01月20日;完成主楼地下室顶板、裙楼基础梁: 2009年03月30日;完成主楼和裙房二层顶板,主楼设备层,基础回填完毕: 2009年05月20日;完成裙房三层封顶,主楼六层顶板: 2009年06月30日;完成主楼结构封顶: 2010年09月30日;二、施工进度计划施工进度计划用施工总进度表和施工网络图进行表示,详见附图:“迁安市人民医院迁建项目门急诊住院综合楼C标段工程施工总进度表及施工网络图”。
施工进度计划详表(施工网络图中未能详细表达内容参见下表)序号工作名称计划工期计划开始时间计划完成时间最早开始时间最早完成时间最迟开始时间最迟完成时间总时差自由时差紧前工作1开工d2008年12月1日2008年12月1日2008年12月1日2008年12月1日2008年12月1日2008年12月1日dd2建筑物定位放线3d2008年12月1日2008年12月3日2008年12月1日2008年12月3日2008年12月1日2008年12月3日dd3现场临时设施4d2008年12月4日2008年12月7日2008年12月4日2008年12月7日2008年12月5日2008年12月8日1d1d14土方开挖5d2008年12月4日2008年12月8日2008年12月4日2008年12月8日2008年12月4日2008年12月8日dd15主楼基础垫层、弹线3d2008年12月9日2008年12月11日2008年12月9日2008年12月11日2008年12月9日2008年12月11日dd"3,2"6主楼地下室底板防水层、保护层10d2008年12月12日2008年12月21日2008年12月12日2008年12月21日2008年12月12日2008年12月21日dd47塔吊安装3d2008年12月12日2008年12月14日2008年12月12日2008年12月14日2008年12月19日2008年12月21日7d7d48主楼底板绑筋支模23d2008年12月22日2009年1月13日2008年12月22日2009年1月13日2008年12月22日2009年1月13日dd"6,5"9主楼底板混凝土浇筑1d2009年1月14日2009年1月14日2009年1月14日2009年1月14日2009年1月14日2009年1月14日dd71 0 裙楼基础砖模垫层15d2008年12月9日2008年12月23日2008年12月9日2008年12月23日2008年12月10日2008年12月24日1dd31 1 裙楼基础钢筋绑20d2008年12月242009年1月12日2008年12月242009年1月12日2008年12月252009年1月13日1dd9扎日日日1 2 裙楼混凝土浇筑1d2009年1月13日2009年1月13日2009年1月13日2009年1月13日2009年1月14日2009年1月14日1d1d11 3 主楼地下一层底板、裙楼基础d2009年1月14日2009年1月14日2009年1月14日2009年1月14日2009年1月15日2009年1月15日dd"8,11"1 4 混凝土养护、拆模2d2009年1月15日2009年1月16日2009年1月15日2009年1月16日2009年1月15日2009年1月16日dd121 5 基础工程越冬准备、清理3d2009年1月17日2009年1月19日2009年1月17日2009年1月19日2009年1月17日2009年1月19日dd131 6 2009年春节停工26d2009年1月20日2009年2月14日2009年1月20日2009年2月14日2009年1月20日2009年2月14日dd141 7 地下室内外墙柱绑筋5d2009年2月15日2009年2月19日2009年2月15日2009年2月19日2009年2月15日2009年2月19日dd151 8 地下室墙、柱楼板支模7d2009年2月20日2009年2月26日2009年2月20日2009年2月26日2009年2月20日2009年2月26日dd161 9 侧墙顶板混凝土浇筑1d2009年2月27日2009年2月27日2009年2月27日2009年2月27日2009年2月27日2009年2月27日dd172 0 混凝土拆模前养护1d2009年2月28日2009年2月28日2009年2月28日2009年2月28日2009年2月28日2009年2月28日dd182 1 裙楼基础梁钢筋绑扎14d2009年3月1日2009年3月14日2009年3月1日2009年3月14日2009年3月1日2009年3月14日dd192 2 裙楼基础梁支模15d2009年3月15日2009年3月29日2009年3月15日2009年3月29日2009年3月15日2009年3月29日dd22主楼02009200920092009200920090023 地下室顶板、裙楼基础梁d 年3月29日年3月29日年3月29日年3月29日年3月30日年3月30日 d d 12 4 地下室侧墙拆模2d2009年3月30日2009年3月31日2009年3月30日2009年3月31日2009年4月17日2009年4月18日18dd222 5 地下室外侧墙防水6d2009年4月1日2009年4月6日2009年4月1日2009年4月6日2009年4月19日2009年4月24日18dd232 6 侧墙保护墙、土方回填7d2009年4月7日2009年4月13日2009年4月7日2009年4月13日2009年4月25日2009年5月1日18d18d242 7首层弹线1d2009年3月30日2009年3月30日2009年3月30日2009年3月30日2009年3月30日2009年3月30日dd222 8首层墙柱钢筋6d2009年3月31日2009年4月5日2009年3月31日2009年4月5日2009年3月31日2009年4月5日dd262 9裙楼首层支模8d2009年4月6日2009年4月13日2009年4月6日2009年4月13日2009年4月6日2009年4月13日dd273 0主楼首层支模6d2009年4月14日2009年4月19日2009年4月14日2009年4月19日2009年4月14日2009年4月19日dd283 1 裙楼首层梁板绑筋4d2009年4月14日2009年4月17日2009年4月14日2009年4月17日2009年4月16日2009年4月19日2d2d283 2 主楼首层梁板绑筋3d2009年4月20日2009年4月22日2009年4月20日2009年4月22日2009年4月20日2009年4月22日dd"30,29"3 3 首层混凝土浇筑2d2009年4月23日2009年4月24日2009年4月23日2009年4月24日2009年4月23日2009年4月24日dd313 4二层弹线1d2009年4月25日2009年4月25日2009年4月25日2009年4月25日2009年4月25日2009年4月25日dd323 5二层墙柱钢筋6d2009年4月26日2009年5月1日2009年4月26日2009年5月1日2009年4月26日2009年5月1日dd333 6裙楼二层支模8d2009年5月2日2009年5月9日2009年5月2日2009年5月9日2009年5月2日2009年5月9日dd"34,25"3 7主楼二层支模6d2009年5月10日2009年5月15日2009年5月10日2009年5月15日2009年5月10日2009年5月15日dd353 8 裙楼二层梁板绑筋5d2009年5月10日2009年5月14日2009年5月10日2009年5月14日2009年5月11日2009年5月15日1d1d353 9 主楼二层梁板绑筋2d2009年5月16日2009年5月17日2009年5月16日2009年5月17日2009年5月16日2009年5月17日dd"37,36"4 0 二层混凝土浇筑2d2009年5月18日2009年5月19日2009年5月18日2009年5月19日2009年5月18日2009年5月19日dd384 1 主楼和裙楼二层顶板、主楼设备层顶板、基础回填完毕d2009年5月19日2009年5月19日2009年5月19日2009年5月19日2009年5月20日2009年5月20日dd394 2裙楼三层弹线1d2009年5月20日2009年5月20日2009年5月20日2009年5月20日2009年5月20日2009年5月20日dd44 3 裙楼三层墙柱钢筋8d2009年5月21日2009年5月28日2009年5月21日2009年5月28日2009年5月21日2009年5月28日dd414 4裙楼三层支模20d2009年5月29日2009年6月17日2009年5月29日2009年6月17日2009年5月29日2009年6月17日dd424 5 裙楼三层梁板绑筋10d2009年6月18日2009年6月27日2009年6月18日2009年6月27日2009年6月18日2009年6月27日dd434 6 裙楼三层混凝土浇筑2d2009年6月28日2009年6月29日2009年6月28日2009年6月29日2009年6月28日2009年6月29日dd444 7主楼三层框架10d2009年5月20日2009年5月29日2009年5月20日2009年5月29日2009年5月21日2009年5月30日1dd44 8主楼四层框架10d2009年5月30日2009年6月8日2009年5月30日2009年6月8日2009年5月31日2009年6月9日1dd464 9主楼五层框架10d2009年6月9日2009年6月18日2009年6月9日2009年6月18日2009年6月10日2009年6月19日1dd475 0主楼六层框架10d2009年6月19日2009年6月28日2009年6月19日2009年6月28日2009年6月20日2009年6月29日1d1d485 1 裙楼三层封顶、主楼六层顶板d2009年6月29日2009年6月29日2009年6月29日2009年6月29日2009年6月30日2009年6月30日dd"49,45"5 2主楼七层框架17d2009年6月30日2009年7月16日2009年6月30日2009年7月16日2009年7月25日2009年8月10日25dd55 3主楼八层框架17d2009年7月17日2009年8月2日2009年7月17日2009年8月2日2009年8月11日2009年8月27日25dd515 4主楼九层框架17d2009年8月3日2009年8月19日2009年8月3日2009年8月19日2009年8月28日2009年9月13日25dd525 5主楼十层框架17d2009年8月20日2009年9月5日2009年8月20日2009年9月5日2009年9月14日2009年9月30日25dd535 6 主楼十一层框架17d2009年9月6日2009年9月22日2009年9月6日2009年9月22日2009年10月1日2009年10月17日25dd545 7主楼出顶间7d2009年9月23日2009年9月29日2009年9月23日2009年9月29日2009年10月18日2009年10月24日25dd555 8主体结构封顶d2009年9月29日2009年9月29日2009年9月29日2009年9月29日2009年10月25日2009年10月25日25d25d565 9 地下室内隔墙砌筑12d2009年6月30日2009年7月11日2009年6月30日2009年7月11日2009年6月30日2009年7月11日dd56 0 裙楼、主楼首层砌35d2009年7月12日2009年8月15日2009年7月12日2009年8月15日2009年7月12日2009年8月15日dd58筑6 1 裙楼、主楼二层砌筑35d2009年8月16日2009年9月19日2009年8月16日2009年9月19日2009年8月16日2009年9月19日dd596 2 裙楼、主楼三层砌筑35d2009年9月20日2009年10月24日2009年9月20日2009年10月24日2009年9月20日2009年10月24日dd66 3主楼四层砌筑12d2009年10月25日2009年11月5日2009年10月25日2009年11月5日2009年10月25日2009年11月5日dd"61,57"6 4主楼五层砌筑12d2009年11月6日2009年11月17日2009年11月6日2009年11月17日2009年11月6日2009年11月17日dd626 5主楼六层砌筑12d2009年11月18日2009年11月29日2009年11月18日2009年11月29日2009年11月18日2009年11月29日dd636 6主楼七层砌筑12d2009年11月30日2009年12月11日2009年11月30日2009年12月11日2009年11月30日2009年12月11日dd646 7主楼八层砌筑12d2009年12月12日2009年12月23日2009年12月12日2009年12月23日2009年12月12日2009年12月23日dd656 8主楼九层砌筑12d2009年12月24日2010年1月4日2009年12月24日2010年1月4日2009年12月24日2010年1月4日dd666 9主楼十层砌筑12d2010年1月5日2010年1月16日2010年1月5日2010年1月16日2010年1月5日2010年1月16日dd677 0 主楼十一层砌筑8d2010年1月17日2010年1月24日2010年1月17日2010年1月24日2010年1月17日2010年1月24日dd687 1 主楼屋顶、出顶间砌筑5d2010年1月25日2010年1月29日2010年1月25日2010年1月29日2010年1月25日2010年1月29日dd697主体42010201020102010201020100072 及二次结构收尾清理d 年1月30日年2月2日年1月30日年2月2日年1月30日年2月2日 d d 07 3地下室地坪18d2009年8月16日2009年9月2日2009年8月16日2009年9月2日2009年10月18日2009年11月4日63dd597 4 地下室内檐抹灰15d2009年9月3日2009年9月17日2009年9月3日2009年9月17日2009年11月5日2009年11月19日63dd727 5 裙楼首层内檐抹灰25d2009年9月18日2009年10月12日2009年9月18日2009年10月12日2009年11月20日2009年12月14日63dd737 6 裙楼二层内檐抹灰25d2009年10月13日2009年11月6日2009年10月13日2009年11月6日2009年12月15日2010年1月8日63dd747 7 裙楼三层内檐抹灰25d2009年11月7日2009年12月1日2009年11月7日2009年12月1日2010年1月9日2010年2月2日63d63d757 8裙楼外檐底灰25d2009年11月6日2009年11月30日2009年11月6日2009年11月30日2010年1月9日2010年2月2日64d64d627 9 2010年春节停工30d2010年2月3日2010年3月4日2010年2月3日2010年3月4日2010年2月3日2010年3月4日dd"71,77,76"8 0 十一层内檐抹灰7d2010年3月5日2010年3月11日2010年3月5日2010年3月11日2010年3月5日2010年3月11日dd788 1十层内檐抹灰7d2010年3月12日2010年3月18日2010年3月12日2010年3月18日2010年3月12日2010年3月18日dd798 2九层内檐抹灰7d2010年3月19日2010年3月25日2010年3月19日2010年3月25日2010年3月19日2010年3月25日dd88 3八层内檐抹灰7d2010年3月26日2010年4月1日2010年3月26日2010年4月1日2010年4月29日2010年5月5日34dd818 4七层内檐抹灰7d2010年4月2日2010年4月8日2010年4月2日2010年4月8日2010年5月6日2010年5月12日34dd828 5六层内檐抹灰7d2010年4月9日2010年4月15日2010年4月9日2010年4月15日2010年5月13日2010年5月19日34dd838 6五层内檐抹灰7d2010年4月16日2010年4月22日2010年4月16日2010年4月22日2010年5月20日2010年5月26日34dd848 7四层内檐抹灰7d2010年4月23日2010年4月29日2010年4月23日2010年4月29日2010年5月27日2010年6月2日34dd858 8三层内檐抹灰7d2010年4月30日2010年5月6日2010年4月30日2010年5月6日2010年6月3日2010年6月9日34dd868 9二层内檐抹灰7d2010年5月7日2010年5月13日2010年5月7日2010年5月13日2010年6月10日2010年6月16日34dd879 0首层内檐抹灰7d2010年5月14日2010年5月20日2010年5月14日2010年5月20日2010年6月17日2010年6月23日34d8d889 1 十一层内檐楼地面8d2010年3月26日2010年4月2日2010年3月26日2010年4月2日2010年3月26日2010年4月2日dd819 2 十层内檐楼地面8d2010年4月3日2010年4月10日2010年4月3日2010年4月10日2010年4月3日2010年4月10日dd99 3 九层内檐楼地面8d2010年4月11日2010年4月18日2010年4月11日2010年4月18日2010年4月11日2010年4月18日dd919 4 八层内檐楼地面8d2010年4月19日2010年4月26日2010年4月19日2010年4月26日2010年5月15日2010年5月22日26dd929 5 七层内檐楼地面8d2010年4月27日2010年5月4日2010年4月27日2010年5月4日2010年5月23日2010年5月30日26dd939 6 六层内檐楼地面8d2010年5月5日2010年5月12日2010年5月5日2010年5月12日2010年5月31日2010年6月7日26dd949 7 五层内檐楼地面8d2010年5月13日2010年5月20日2010年5月13日2010年5月20日2010年6月8日2010年6月15日26dd959 8 四层内檐楼地面8d2010年5月21日2010年5月28日2010年5月21日2010年5月28日2010年6月16日2010年6月23日26dd969 9 三层内檐楼地面15d2010年5月29日2010年6月12日2010年5月29日2010年6月12日2010年6月24日2010年7月8日26dd"97,89"1二层120102010201020102010201020900 内檐楼地面5d 年6月13日年6月27日年6月13日年6月27日年7月9日年7月23日6d d 81 01 首层内檐楼地面15d2010年6月28日2010年7月12日2010年6月28日2010年7月12日2010年7月24日2010年8月7日26d3d991 02 十一层内檐墙面7d2010年4月19日2010年4月25日2010年4月19日2010年4月25日2010年4月19日2010年4月25日dd921 03十层内檐墙面7d2010年4月26日2010年5月2日2010年4月26日2010年5月2日2010年4月26日2010年5月2日dd1011 04九层内檐墙面7d2010年5月3日2010年5月9日2010年5月3日2010年5月9日2010年5月3日2010年5月9日dd1021 05八层内檐墙面7d2010年5月10日2010年5月16日2010年5月10日2010年5月16日2010年6月2日2010年6月8日23dd1031 06七层内檐墙面7d2010年5月17日2010年5月23日2010年5月17日2010年5月23日2010年6月9日2010年6月15日23dd1041 07六层内檐墙面7d2010年5月24日2010年5月30日2010年5月24日2010年5月30日2010年6月16日2010年6月22日23dd1051 08五层内檐墙面7d2010年5月31日2010年6月6日2010年5月31日2010年6月6日2010年6月23日2010年6月29日23dd1061 09四层内檐墙面7d2010年6月7日2010年6月13日2010年6月7日2010年6月13日2010年6月30日2010年7月6日23dd1071 10三层内檐墙面16d2010年6月14日2010年6月29日2010年6月14日2010年6月29日2010年7月7日2010年7月22日23dd1081 11二层内檐墙面16d2010年6月30日2010年7月15日2010年6月30日2010年7月15日2010年7月23日2010年8月7日23dd1091 12首层内檐墙面16d2010年7月16日2010年7月31日2010年7月16日2010年7月31日2010年8月8日2010年8月23日23d23d"110,100"1 13十一层内檐顶棚、门窗、细木7d2010年5月10日2010年5月16日2010年5月10日2010年5月16日2010年5月10日2010年5月16日dd1031 14 十层内檐顶棚、门窗、细木7d2010年5月17日2010年5月23日2010年5月17日2010年5月23日2010年5月17日2010年5月23日dd1121 15 九层内檐顶棚、门窗、细木7d2010年5月24日2010年5月30日2010年5月24日2010年5月30日2010年5月24日2010年5月30日dd1131 16 八层内檐顶棚、门窗、细木7d2010年5月31日2010年6月6日2010年5月31日2010年6月6日2010年5月31日2010年6月6日dd1141 17 七层内檐顶棚、门窗、细木7d2010年6月7日2010年6月13日2010年6月7日2010年6月13日2010年6月7日2010年6月13日dd1151 18 六层内檐顶棚、门窗、细木7d2010年6月14日2010年6月20日2010年6月14日2010年6月20日2010年6月14日2010年6月20日dd1161 19 五层内檐顶棚、门窗、细木7d2010年6月21日2010年6月27日2010年6月21日2010年6月27日2010年6月21日2010年6月27日dd1171 20 四层内檐顶棚、门窗、细木7d2010年6月28日2010年7月4日2010年6月28日2010年7月4日2010年6月28日2010年7月4日dd1181 21 三层内檐顶棚、门窗、细木25d2010年7月5日2010年7月29日2010年7月5日2010年7月29日2010年7月5日2010年7月29日dd1191 22 二层内檐顶棚、门窗、细木25d2010年7月30日2010年8月23日2010年7月30日2010年8月23日2010年7月30日2010年8月23日dd1201 23 首层内檐顶棚、门窗、细木25d2010年8月24日2010年9月17日2010年8月24日2010年9月17日2010年8月24日2010年9月17日dd"121,111"1 24内檐清理7d2010年9月18日2010年9月24日2010年9月18日2010年9月24日2010年9月18日2010年9月24日dd1221 25外檐底灰15d2010年3月5日2010年3月19日2010年3月5日2010年3月19日2010年4月8日2010年4月22日34dd781 26外檐幕墙龙骨40d2010年3月20日2010年4月28日2010年3月20日2010年4月28日2010年4月23日2010年6月1日34dd1241 27外檐门窗安装20d2010年3月20日2010年4月8日2010年3月20日2010年4月8日2010年5月13日2010年6月1日54d20d1241 28 粘贴外墙外保温聚苯板15d2010年4月29日2010年5月13日2010年4月29日2010年5月13日2010年6月2日2010年6月16日34dd"125,126"1 29 建筑幕墙面板安装90d2010年5月14日2010年8月11日2010年5月14日2010年8月11日2010年6月17日2010年9月14日34dd1271 30室外台阶散水10d2010年8月12日2010年8月21日2010年8月12日2010年8月21日2010年9月15日2010年9月24日34d34d1281 31屋面工程40d2010年3月5日2010年4月13日2010年3月5日2010年4月13日2010年8月16日2010年9月24日164d164d781 32竣工收尾6d2010年9月25日2010年9月30日2010年9月25日2010年9月30日2010年9月25日2010年9月30日dd"130,123,129"1 33工程竣工d2010年9月30日2010年9月30日2010年9月30日2010年9月30日2010年9月30日2010年9月30日dd131。

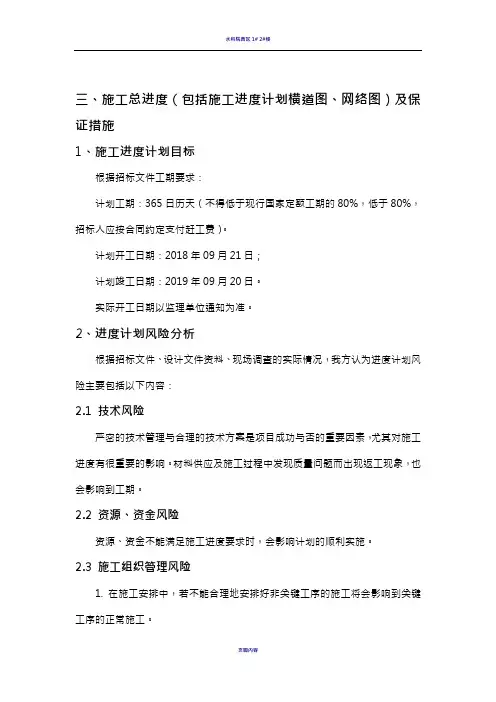

03施工总进度(包括施工进度计划横道图、网络图)及保证措施

三、施工总进度(包括施工进度计划横道图、网络图)及保证措施1、施工进度计划目标根据招标文件工期要求:计划工期:365日历天(不得低于现行国家定额工期的80%,低于80%,招标人应按合同约定支付赶工费)。
计划开工日期:2018年09月21日;计划竣工日期:2019年09月20日。
实际开工日期以监理单位通知为准。
2、进度计划风险分析根据招标文件、设计文件资料、现场调查的实际情况,我方认为进度计划风险主要包括以下内容:2.1 技术风险严密的技术管理与合理的技术方案是项目成功与否的重要因素,尤其对施工进度有很重要的影响。
材料供应及施工过程中发现质量问题而出现返工现象,也会影响到工期。
2.2 资源、资金风险资源、资金不能满足施工进度要求时,会影响计划的顺利实施。
2.3 施工组织管理风险1. 在施工安排中,若不能合理地安排好非关键工序的施工将会影响到关键工序的正常施工。
2. 施工组织和管理不科学,资源、资金不能发挥最大效能也会影响工期。
3. 项目管理的手段及方法不当将会影响到计划进度的正常实施。
3、工程进度保证措施本工程将以工期的保证措施作为重点实施部分,在工期保证体系中,分析影响工程进度的主要因素分析,做好深化设计工作,采取组织管理、劳动力、材料供应措施、协调、工期检查、落后赶工等有效措施确保工程进度。
3.1 工期保证体系3.2 工程进度保证手段循环图3.3 做好深化设计工作由于本工程在施工过程中将会涉及到大量施工图纸的深化性设计,因此深化设计对工程是比较重要的方面。
1. 深化设计保障体系针对本工程在施工过程中部分设计方案需要进一步完善,项目部建立了一套完善的深化设计保障体系。
1) 派专业设计人员进驻现场,在现场进行深化设计与施工的技术衔接工作。
2) 确定设计工作与施工管理工作的衔接方式。
3) 规范深化设计程序,施工班组遇所需要解决的设计问题,须统一采用洽商文字以及图纸形式上报设计和业主商讨解决。
2. 实施细则在保障体系健全的基础上,我方针对本工程,设计了如下具体实施细则:1) 就施工图纸缺陷、设计图的做法不明之处等问题由技术员向专业设计人员咨询,经设计人员确认后实施深化设计。
高层住宅工程施工进度表或施工网络图

高层住宅工程施工进度表或施工网络图高层住宅工程的施工是一个复杂且系统性的工作,为了确保工程能够按时、按质完成,制定科学合理的施工进度表或施工网络图至关重要。
这不仅有助于合理安排资源,还能有效地控制施工过程中的各项工作,提高施工效率。
一、施工进度表的制定施工进度表通常以表格的形式呈现,将整个工程的施工过程按照时间顺序进行详细的规划。
在制定施工进度表时,需要充分考虑以下几个方面:1、工程分解首先,将高层住宅工程分解为若干个相对独立的施工项目,如基础工程、主体结构工程、装饰装修工程、给排水工程、电气工程等。
每个施工项目再进一步细分为具体的施工任务,如基础工程可以分为土方开挖、基础垫层、基础钢筋绑扎、基础混凝土浇筑等。
2、施工顺序确定各个施工项目和任务的先后顺序,遵循先地下后地上、先主体后装饰的原则。
同时,要考虑不同施工项目之间的相互关系和制约因素,避免出现施工冲突和延误。
3、时间估算对每个施工任务进行时间估算,根据工程的规模、施工工艺、施工条件等因素,合理确定完成每个任务所需的时间。
时间估算要尽量准确,同时要预留一定的弹性时间,以应对可能出现的意外情况。
4、资源配置根据施工进度表,合理配置人力、物力和财力等资源。
确保在每个施工阶段都有足够的资源供应,避免出现资源短缺影响施工进度的情况。
5、进度监控在施工过程中,要定期对施工进度进行监控和检查,将实际进度与计划进度进行对比。
如果发现实际进度滞后于计划进度,要及时分析原因,采取有效的措施进行调整和补救。
二、施工网络图的绘制施工网络图是一种以图形的方式展示施工过程中各项工作之间逻辑关系和时间顺序的工具。
它能够更加直观地反映出工程的施工进度和关键路径。
1、节点和箭线施工网络图由节点和箭线组成。
节点表示施工项目或任务的开始和结束,箭线表示施工项目或任务之间的先后关系和持续时间。
2、逻辑关系确定各项工作之间的逻辑关系,包括顺序关系、平行关系和交叉关系等。
顺序关系是指一项工作必须在另一项工作完成之后才能开始;平行关系是指两项或多项工作可以同时进行;交叉关系是指两项工作在一定时间内有部分重叠。
施工进度表或施工网络图

施工进度表或施工网络图施工进度表或施工网络图是本次工程项目中至关重要的一环。
为了在规定的时间内高质量完成本工程施工任务,我们将充分考虑公司的综合实力和类似工程施工经验,从人、机、料、法等各项生产要素的优化组合,施工进度计划控制、多专业施工协调配合等方面管理出发,发挥我公司总承包管理的综合实力,统筹考虑,总体部署,对施工进度计划进行严格的科学管理和控制,以确保工期目标的顺利实现。
施工总体进度计划及保障措施的主要内容包括施工总体进度计划、主要分部分项工程进度计划、工期目标控制以及施工进度计划的保障措施等方面内容。
通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,制定组织、技术、合同、经济和管理信息等强有力的措施保证,运用现代科学管理原理,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标。
施工进度计划设计编制合理与否,直接影响到工程质量、安全和工期,同时对各种资源的投入、成本控制产生重要影响。
为确保及早交付建设单位使用,双方应在签订好施工合同后,根据具体的开工时间进行开工。
我单位具有人员稳定、技术素质高的施工队伍和技术人员,能够有效快速地组织技术资源进场。
在接到进场通知后,施工管理人员将及时就位,而施工技术人员将根据现场需要分批按时进场,并在项目内部备足各类专业的施工技术人员。
在劳动力组织方面,我们将根据工期开展的实际进度与现场施工条件的具体情况,进行现场科学管理,对人力资源进行交替、穿插等合理调配,科学地安排劳动力。
劳动力安排将从主要工种、合同签定后即派人进驻现场进行临时设施的搭建、工程的测量放线及与业主、监理和总包等单位的相关事宜的交接工作等方面作出安排。
施工人员将派驻具备高水准施工经验、技术熟练程序、安全意识及综合素质的人员进驻现场施工。
我们郑重承诺采用高效率的施工技术人员强化整个施工队伍,以行业内最高水平的施工手法达到同类工程的最高质量,并保证符合此工程规范的技术文档要求及有关国家规定。
