临水临电成本测算

合集下载

常用施工方案中临水、临电的计算方法和计算公式及举例

常用施工方案中临水、临电的计算方法和计算公式及举例

常用施工方案中临水、临电的计算方法和计算公式及举例一、临电的计算方法和计算公式当一个新的项目开始时,各专业的人员都必须对该项目的开工作好充分的准备。

而作为一名电气工程专业的人员则必须对该项目的临时施工用电负荷进行分析和测算,从而择优选择相应的施工用电的供电方案和供电系统,以确保现场施工用电的安全和可靠性。

但由于很多电气人员对现场施工用电的性质和功率因数的不了解,从而造成了计算的错误,给临时施工用电埋下安全隐患,造成了不必要的损失。

在本次征稿阶段发现大多临电计算人员在计算上出现了误区,为了确保临时施工用电的计算能够较为精确,在实例计算中按照交流电路中的计算容量和设备容量的概念,进行计算。

计算容量也称为计算负荷、需要负荷或最大负荷。

它常用Pjs表示,标志现场设备的最大用电功率,是配电设计时选择变压器、确定备用电源容量、无功补偿容量和季节性负荷的依据,也是计算配电系统各回路中电流的依据。

设备容量也称为安装容量,它常用Pe表示,它是现场安装的所有用电设备的额定容量或额定功率,常标于现场的用电设备铭牌上,是配电系统设计和计算的基础资料和依据。

然而在计算ΣPe时很多电气人员就把电动机的千瓦数、交流电焊机的千伏安数、照明用电的千瓦数三者直接相加,这样就把直流电的基本概念错用到交流电路上,从而带来变配电设备系统的选择不当。

【例】一项目的用电设备如表3-9,现场变压器提供(400kV A)的电源,现场电线采用TN—S三相五线制接零保护系统供电。

【解】:【1】临电布置1)电源由办公楼后的变压器(400kV A)供我方(400kV A)的电源,引入现场一级总柜,由一级总柜再分别引出数个回路分别供现场及生活区、办公区等。

2)线路现场采用TN—S三相五线制接零保护系统供电。

3)负荷计算用电设备表表3-9(A)塔吊(1台)P e=2P n J Cn=2×63×0.15 =48.8kwK c=0.6,cosφ=0.65,tg=1.17P c1=K d.P e=0.6×48.8=29.3kwQ c1= tgφ.P c1=1.17×29.3 =34.3kw(B)电焊机(1台)Pe3= 3 ×S n×cosφ×J Cn =38.6× 3 ×0. 6× 5 =28.48 kwK d=0.6,cosφ=0.45,tgφ=1.98P c2=K J Cn·Pe3=0.6×28.4=17kwQ c2=tgφ·P c2=1.98×17=33.7kvar(C)搅拌机(1台);振捣棒2台;平板振捣器(2台);蛙式打夯机(2台)卷扬机(1台)K d=0.6, cosφ=0.68, tgφ=1.07P c3=K d×ΣP e=(3+1.1×2+0.5×2+1.1×2+7.5)×0.6=9.54kwQ C3= tgφ·P C3=1.07×9.54=10.2kvarP i3=P c1+P c2+P c3=29.3+17+9.54=55.84kwQ js=Q C1+Q C2+Q C3=34.3+33.7+10.2=78.6kvar照明取总电负荷的5%S js1=P js2+Q js2×105%=55.82+78.62×105%=101.3KVA(D)木工棚(圆锯1台;电锯1台)K d=0.7, cosφ=0.68, tgφ=1.08, tgφ=1.08P js2=P c=K d·ΣP e=0.7×(3.0+2.2)=3.64kwQ js2=Q c= tgφ·P c=1.08×3.64=3.93kvarS js2=P js2+Q js2×105%= 3.642+3.932×105%=5.7KVA(E)钢筋场A)电焊机(1台)P c1=17Kw,Q c1=33.7KvarB)调直机一台,切断机一台,弯曲机一台,无齿锯一台.K d=0.7, cosφ=0.68, tgφ=1.08P c2=K d·ΣP e=0.7×(8+5.5+3.2)=11.69kwQ c2= tgφ·P c=1.08×11.69=12.6kvarP js=P c1+P c2=17+11.69=28.69kwQ js=33.7+12.6=46.3kvar照明取5%S js3=105%×78.692+46.32 =57.2KVA总计算负荷S js=S js1+S js2+S js3=101.3+5.7+57.2=164.2KVA4)变压器校验以及主要设备等线截面选样(A)变压器容量校验S js=164.2KVA现场配电室400KVA变压器满足负荷要求T js=S js3·V e=164.23×0.38=249.4A配电室提供一300A回路,满足负荷要求。

常用施工方案中临水、临电的计算方法和计算公式及举例

常用施工方案中临水、临电的计算方法和计算公式及举例

常用施工方案中临水、临电的计算方法和计算公式及举例常用施工方案中临水、临电的计算方法和计算公式及举例一、临电的计算方法和计算公式当一个新的项目开始时,各专业的人员都必须对该项目的开工作好充分的准备。

而作为一名电气工程专业的人员则必须对该项目的临时施工用电负荷进行分析和测算,从而择优选择相应的施工用电的供电方案和供电系统,以确保现场施工用电的安全和可靠性。

但由于很多电气人员对现场施工用电的性质和功率因数的不了解,从而造成了计算的错误,给临时施工用电埋下安全隐患,造成了不必要的损失。

在本次征稿阶段发现大多临电计算人员在计算上出现了误区,为了确保临时施工用电的计算能够较为精确,在实例计算中按照交流电路中的计算容量和设备容量的概念,进行计算。

计算容量也称为计算负荷、需要负荷或最大负荷。

它常用Pjs表示,标志现场设备的最大用电功率,是配电设计时选择变压器、确定备用电源容量、无功补偿容量和季节性负荷的依据,也是计算配电系统各回路中电流的依据。

设备容量也称为安装容量,它常用Pe表示,它是现场安装的所有用电设备的额定容量或额定功率,常标于现场的用电设备铭牌上,是配电系统设计和计算的基础资料和依据。

然而在计算ΣPe时很多电气人员就把电动机的千瓦数、交流电焊机的千伏安数、照明用电的千瓦数三者直接相加,这样就把直流电的基本概念错用到交流电路上,从而带来变配电设备系统的选择不当。

【例】一项目的用电设备如表3-9,现场变压器提供(400kV A)的电源,现场电线采用TN—S三相五线制接零保护系统供电。

【解】:【1】临电布置1)电源由办公楼后的变压器(400kV A)供我方(400kV A)的电源,引入现场一级总柜,由一级总柜再分别引出数个回路分别供现场及生活区、办公区等。

2)线路现场采用TN—S三相五线制接零保护系统供电。

3)负荷计算用电设备表表3-9(A)塔吊(1台)P e=2P n J Cn=2×63×0.15 =48.8kwK c=0.6,cosφ=0.65,tg=1.17P c1=K d.P e=0.6×48.8=29.3kwQ c1= tgφ.P c1=1.17×29.3 =34.3kw(B)电焊机(1台)Pe3= 3 ×S n×cosφ×J Cn =38.6× 3 ×0. 6× 5 =28.48 kwK d=0.6,cosφ=0.45,tgφ=1.98P c2=K J Cn〃Pe3=0.6×28.4=17kwQ c2=tgφ〃P c2=1.98×17=33.7kvar(C)搅拌机(1台);振捣棒2台;平板振捣器(2台);蛙式打夯机(2台)卷扬机(1台)K d=0.6,cosφ=0.68,tgφ=1.07P c3=K d×ΣP e=(3+1.1×2+0.5×2+1.1×2+7.5)×0.6=9.54kw Q C3= tgφ〃P C3=1.07×9.54=10.2kvarP i3=P c1+P c2+P c3=29.3+17+9.54=55.84kwQ js=Q C1+Q C2+Q C3=34.3+33.7+10.2=78.6kvar照明取总电负荷的5%S js1=P js2+Q js2×105%=55.82+78.62×105%=101.3KVA(D)木工棚(圆锯1台;电锯1台)K d=0.7, cosφ=0.68, tgφ=1.08, tgφ=1.08P js2=P c=K d〃ΣP e=0.7×(3.0+2.2)=3.64kwQ js2=Q c= tgφ〃P c=1.08×3.64=3.93kvarS js2=P js2+Q js2×105%= 3.642+3.932×105%=5.7KVA(E)钢筋场A)电焊机(1台)P c1=17Kw,Q c1=33.7KvarB)调直机一台,切断机一台,弯曲机一台,无齿锯一台.K d=0.7, cosφ=0.68, tgφ=1.08P c2=K d〃ΣP e=0.7×(8+5.5+3.2)=11.69kwQ c2= tgφ〃P c=1.08×11.69=12.6kvarP js=P c1+P c2=17+11.69=28.69kwQ js=33.7+12.6=46.3kvar照明取5%S js3=105%×78.692+46.32 =57.2KVA总计算负荷S js=S js1+S js2+S js3=101.3+5.7+57.2=164.2KVA4)变压器校验以及主要设备等线截面选样(A)变压器容量校验S js=164.2KVA现场配电室400KVA变压器满足负荷要求T js=S js3〃V e=164.23×0.38=249.4A配电室提供一300A回路,满足负荷要求。

临时用水临时用电计算公式及计算实例精

临时用水临时用电计算公式及计算实例精

临时用水临时用电计算公式及计算实例精1.临时用水计算公式:临时用水费用=单位水价×临时用水量单位水价可能会根据不同地区、不同时间段而有所不同。

临时用水量可以通过读取水表的初始数值和结束数值得到。

例如,假设单位水价为2元/立方米,初始水表读数为100立方米,结束水表读数为120立方米,则临时用水量为120-100=20立方米。

根据上述公式,临时用水费用为2×20=40元。

2.临时用电计算公式:临时用电费用=单位电价×临时用电量单位电价也会因地区和时间段的不同而有所差异。

临时用电量可以通过读取电表的初始数值和结束数值来计算。

例如,假设单位电价为0.5元/千瓦时,初始电表读数为1000千瓦时,结束电表读数为1200千瓦时,则临时用电量为1200-1000=200千瓦时。

根据上述公式,临时用电费用为0.5×200=100元。

需要注意的是,临时用水和临时用电的计算公式都是基于单位水价和单位电价的,而这些价格可能会随时间或地区的不同而变化。

因此,在实际操作中,应根据具体情况调整这些参数。

临时用水和临时用电的计算实例可能因具体情况而异,下面是一个可能的实例:假设公司在一个项目中租用了一栋临时建筑,该建筑需要临时用水和临时用电。

初始水表读数为100立方米,结束水表读数为120立方米;初始电表读数为1000千瓦时,结束电表读数为1200千瓦时。

单位水价为2元/立方米,单位电价为0.5元/千瓦时。

按照上述公式,临时用水费用为2×(120-100)=40元,临时用电费用为0.5×(1200-1000)=100元。

所以,该公司需要支付的临时用水和临时用电费用总计为40+100=140元。

工地临时用电、用水计算方法

工地临时用电、用水计算方法

工地临时用电、用水计算方法LT工地临时供电计算1C 23b P 1.1K P +K +K P )a P =∑∑∑(P ― 计算用电量(kW),即供电设备总需要容量 Pc — 全部施工动力用电设备额定用量之和 Pa — 室内照明设备额定用电量之和 Pb — 室外照明设备额定用电量之和K1 — 全部施工用电设备同时使用系数;总数10台以内取0.75;10~30台取0.7;30台以上取0.6K2 — 室内照明设备同时使用系数;k2=0.80 K3 — 室外照明设备同时使用系数;k3=1.0综合考虑施工用电约占总用电量的90%,室内外照明用电约占总用电量的10%,那么有:111.1(0.1) 1.24C C P K P P K P =∑+=∑变压器容量计算公式:0 1.05PP ==1.4P COS φP0 — 变压器容量〔KVA 〕 1.05 — 功率损失系数COS Φ — 用电设备功率因素,一般建筑工地取0.75施工机具电动额定用量参考表常用配电导线持续允许电流表〔A〕配电导线截面计算按导线的允许电流选择时,三相四线制低压线路上的电流可以按照下式计算:2I P ==I — 线路工作电流值(A )U — 线路工作电压值(V );三相四线制低压时取380V COS Φ — 用电设备功率因素,一般建筑工地取0.75根据计算公式得出I 后查表得出常用导线的截面积。

(最符合要求的一组) 按导线的允许电压降校核时,配电导线截面的电压可以按照下式计算:[]7%P L Me e C S C S∑⋅∑==≤=⋅⋅ e — 导线电压降(%),一般照明允许电压降为2.5%~5%;电动机电压降不超过±5%;对工地临时网络取7% P — 各段线路负荷计算功率〔Kw 〕,即计算用电量 L — 各段线路长度〔m 〕C — 材料内部系数,三相四线铜线取77.0,三相四线铝线取46.3 S — 导线截面积(mm ²)∑M — 各段线路负荷矩(kw·m ),即∑P·L材料内部系数C工地临时供水计算工程用水量计算:q1=K1·∑Q1·N1·K2/(T1·t·8·3600)其中公式中的8是指一天按8小时的工作时间计算;3600是以秒为单位〔1小时〕q1 -施工工程用水量〔L/s〕K1-未预计的施工用水系数,取1.05~1.15Q1 -年(季)度有效工作量(以实行计量单位表示)N1 -施工用水定额,可以通过查表所得T1 -年(季)度有效作业日〔d〕t -每天工作班数〔班〕K2 -用水不均衡系数,从表格中查询施工用水量(N1)定额机械用水量计算:施工机械用水量可按下式计算:q2=K1·∑Q2·N2·K3/( 8·3600)其中q2 -施工机械用水量(L/s)K1 -未预计施工用水系数,取1.05~1.15Q2-同一种机械台数(台)N2-施工机械台班用水定额,参考施工机械用水量N2定额表K3-施工机械用水不均衡系数,查施工用水不均衡系数表施工机械用水量〔N2〕定额工地生活用水量计算施工工地生活用水量可按如下公式计算:q3=P1·N3·K4/(t·8·3600)式中q3 -施工工地生活用水量〔L/s〕P1 -施工工地顶峰昼夜人数(人)N3 -施工工地生活用水定额表K4-施工工地生活用水不均衡系数,查用水不均衡系数表t -每天工作班数〔班〕生活用水量〔N3、N4〕定额表生活区生活用水量计算施工工地生活区用水量可按如下公式计算:q4=P2·N4·K5/(24·3600)q4-生活区生活用水〔L/s〕P2 -生活区居住人数N4-生活区昼夜全部生活用水定额,见生活用水量定额表K5 -生活区生活用水不均衡系数,查不均衡系数表消防用水量计算消防用水量q5,可根据消防范围及发生次数查表所得消防用水量〔q5〕定额表施工工地总用水量计算:施工工地总用水量Q可按以下组合公式计算:〔1〕当(q1+q2+q3+q4)≤q5时,那么;Q=q5+ (q1+q2+q3+q4)/2〔2〕当(q1+q2+q3+q4)>q5时,刚:Q=q1+q2+q3+q4〔3〕当工地面积小于5ha,而且(q1+q2+q3+q4)<q5时,那么:Q=q5最后计算出的总用水量还要增加10%,以补偿不可防止的水管漏水损失。

临水临电计算表Word版

临水临电计算表Word版

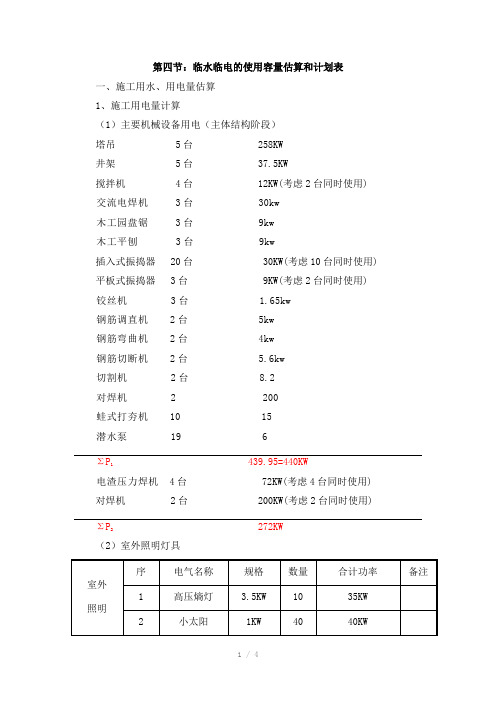

第四节:临水临电的使用容量估算和计划表一、施工用水、用电量估算1、施工用电量计算(1)主要机械设备用电(主体结构阶段)塔吊 5台 258KW井架 5台 37.5KW搅拌机 4台 12KW(考虑2台同时使用) 交流电焊机 3台 30kw木工园盘锯 3台 9kw木工平刨 3台 9kw插入式振捣器 20台 30KW(考虑10台同时使用) 平板式振捣器 3台 9KW(考虑2台同时使用) 铰丝机 3台 1.65kw钢筋调直机 2台 5kw钢筋弯曲机 2台 4kw钢筋切断机 2台 5.6kw切割机 2台 8.2对焊机 2 200蛙式打夯机 10 15潜水泵 19 6439.95=440KWΣP1电渣压力焊机 4台 72KW(考虑4台同时使用) 对焊机 2台 200KW(考虑2台同时使用) 272KWΣP2(2)室外照明灯具ΣP1总用电量P=(1.05~1.1)×(K1——— +K2ΣP2+K3ΣP3+ K4ΣP4)COSΦ式中:P1为施工用电动机总功率 K1=0.6P 2为电焊机总功率 K2=0.6P 3为室内照明总容量 K3=0.8P 4为室外照明总容量 K4=1.0440P=1.05×(0.6×———+0.6×272+57.6×0.8+1.0×75)0.6=724.28KVA现场甲方提供电源容量A、B标各为400KVA的施工用电量不能满足使用要求。

2、施工用水量计算(1)生产用水:q 1=k1∑×[(Q1×N1)÷(T1×T)]×[K2÷(8×3600)]式中按主体阶段考虑:每天砌筑量Q1=600m3,N1=250L/S;砼养护方数Q1=400m3,N1=300L/S计算q1=1.1×(600×250+400×300)×1.5÷(8×3600)=15.47L/S上式中取k1=1.1, k2=1.5(2)施工机械用水:本工程无特殊机械,大量用水机械可不予考虑。

临时用水临时用电计算公式及计算实例

临时用水临时用电计算公式及计算实例

临时用水临时用电计算公式及计算实例临时用水和临时用电是指在特定时间段内临时使用水和电的情况。

根据水费和电费的计算方式,可以得出临时用水和临时用电的计算公式,从而计算出相应的费用。

临时用水计算公式:
临时用水费用=水价×用水量
其中,水价是指单位水量的价格(元/吨或者元/立方米),用水量是指临时使用的水量(吨或者立方米)。

临时用电计算公式:
临时用电费用=电价×用电量×用电时间
其中,电价是指单位电量的价格(元/千瓦时),用电量是指临时使用的电量(千瓦时),用电时间是指临时使用的时间(小时)。

下面是一个临时用水和临时用电的计算实例:
假设一些单位在一个工地上临时用水来清洗设备,用水量为50吨,水价为3元/吨;同时临时用电来驱动设备,用电量为100千瓦时,电价为1.5元/千瓦时,用电时间为2小时。

现计算其临时用水费用和临时用电费用。

临时用水费用计算:
临时用水费用=水价×用水量
=3元/吨×50吨
=150元
临时用电费用计算:
临时用电费用=电价×用电量×用电时间
=1.5元/千瓦时×100千瓦时×2小时
=300元
因此,该单位的临时用水费用为150元,临时用电费用为300元。

需要注意的是,不同地区的水价和电价可能有所不同,所以具体的计算公式和计算实例可能会略有差异,请根据当地的实际情况进行计算。

临时用水、临时用电计算公式及计算实例

临时用水计算建筑工地用水包括:1、施工生产用水q l;2、施工机械用水q2;3、施工现场生活用水q3;4、生活用水q45、消防用水q5;一、现场用水量q lq1=k l∑×Q l N l/T1t×K2/8×3600其中:q l——施工用水量(L/s);k l——未预计施工用水系数(1.05~1.15);Q l——最大年(季)工程量(以实物计量单位表示);N l——施工用水定额;T1——年(季)有效工作日;t——每日工作班数;K2——施工用水不均衡系数(取1.5);二、施工机械用水量q2q2=k l∑×Q2N2×K3/8×3600其中:q2——机械用水量(L/s);k l——未预计施工用水系数(1.05~1.15);Q2——同一种机械台数;N2——施工机械台班用水定额;K3——施工机械用水不均衡系数;(取2.0)三、施工现场生活用水量q3q3=P l×N3×K4/t×8×3600其中:q3——施工现场生活用水量(一般取30L/s);P l——施工现场高峰昼夜人数;N3——施工现场用水定额;K4——施工现场用水不均衡系数(取1.5);t——每日工作班数;四、生活用水量q4q4=P2×N4×K5/24×3600其中:q4——生活区生活用水量(一般取120L/s);P2——生活区居民人数;N4——生活区每人每日用水定额;K5——生活区用水不均衡系数(取1.5);五、消防用水量q5(一般取10L/s)q5根据建筑工地的大小及居住人数确定。

最小10L/s,施工现场在25ha以内时,不大于15L/s。

六、总用水量(Q)的计算1、当(q1+q2+q3+q4)≤q5时,Q=q5+1/2(q1+q2+q3+q4);2、当(q1+q2+q3+q4)>q5时,Q=q1+q2+q3+q4;3、当工地面积小于5ha时,而且(q1+q2+q3+q4)<q5,Q= q5。

临电、临水用量计算 20210415

临电 (需用系数法)和临水用量计算P=1.05~1.1(K 1∑P 1/cos φ+K 2∑P 2+K 3∑P 3+K 4∑P 4) P 1 电动机额定功率, cos φ=0.65~0.75K 1 电动机3~10台,取0.7;11~30台,取0.6;30台以上,取0.5. P 2 电焊机额定功率。

K 2 电焊机1~10台,取0.6;10台以上取0.5. P 3 室内照明容量 K 3 取0.8. P 4 室外照明容量 K 4 取1.0.对一般长时工作制和短时工作制的用电设备组,设备容量就是铭牌设备容量。

对反复短时工作制的用电设备组,设备容量就是在某一暂载率下的铭牌额定容量统一换算到一个标准暂载率下的功率。

对吊车电动机组,要统一换算到暂载率JC=25%时的额定功率(KW ): Pe=25JC JC·P s e =2P se JC式中:Pe 换算到JC 25=25%电动机设备容量(KW );JC 铭牌暂载率,用百分率代入公式计算; 2P s e 换算前的电动机铭牌额定功率(KW )。

对电焊机和电焊装置的设备容量,要统一换算到暂载率JC=100%时的额定功率(KW )Pe=100JC JC·P s e =JC ·S e ·cos φ 式中:Pe 换算到JC 100=100%时电焊机或电焊装置的设备容量(KW )P s e 直流焊机换算前的额定功率(KW );S e 交流焊机及电焊装置换算前的额定视在容量(KVA ).二、施工临时用水(5000~10000㎡ 用50mm 的管径)。

1、临时用水管径计算: d=10004⨯πυQd 、配水管直径(m ) Q 、耗水量(L /S ) U 、管网中水流速度(m /s ) 2、施工用水量计算施工现场用水:q 1=K 1∑TT KN Q 121136008⨯施工机械用水:q 2=K 1∑36008232⨯KN Q施工现场生活用水:q 3=TK N P 36008431⨯生活区用水:q 4=360024522⨯K N PK1、施工用水系数,1.05~1.15,K 2~K 5用水不平衡系数。

现场临时用水、用电计算[1](精)

现场临时用水、用电计算1. 背景介绍在现场施工或者活动举办过程中,很多时候需要临时使用水、用电。

如何计算所需的水、电量就变得尤为重要,有助于合理规划现场资源。

本文将介绍如何进行现场临时用水、用电的计算。

2. 用水计算对于现场使用的临时用水来说,主要分为两种情况,一种是使用自来水,另一种是使用储水箱。

下面将分别介绍如何计算。

2.1 使用自来水对于使用自来水的情况,我们需要计算的是用水量。

首先需要了解自来水的水量计算标准,一般按照家庭日平均用水量(150-200L/人/天)进行计算。

如果现场有厕所、洗手池、浴室等设施,可以根据设施数量和人数进行估算。

以下是一个大致的计算公式:总用水量 = 设施数量 * 设施用水量 * 使用时间 * 人数其中,设施数量是指现场设施的数量,如洗手池、厕所、淋浴等;设施用水量是指每个设施的日耗水量,使用时间是指每个设施的使用时间或者使用频率;人数是指现场需要使用水的总人数。

需要注意的是,在实际使用中有可能会遇到比较特殊的情况,比如使用水洗地,这时可以按照一定比例计算。

所以,在计算过程中需要结合实际情况进行合理估算。

2.2 使用储水箱如果现场没有自来水供应,一般需要使用储水箱。

对于使用储水箱的情况,需要考虑的是储水箱的容量和需求量之间的关系,以便进行合理规划和使用。

首先需要了解储水箱的容量,储水箱的常见容量分别为500L、1000L、2000L 等。

根据需要用水的量进行计算,以下是一个大致的计算公式:所需储水箱容量 = 所需用水量 / (重复使用次数 * 单个储水箱容量)其中,重复使用次数指的是需要使用的天数或者时间段内使用的次数。

需要注意的是,在使用储水箱过程中,需要注意对储水箱进行合理管理和消毒,以确保水质安全。

3. 用电计算对于现场使用的临时用电,我们需要考虑的是需求功率和使用时间,以便进行合理规划和使用。

电器设备的功率一般标识在设备上,根据需要使用的设备数量和功率进行计算,以下是一个大致的计算公式:总需求功率 = 设备数量 * 设备功率根据实际需要用电的时间进行计算,以下是一个大致的计算公式:总用电量 = 总需求功率 * 使用时间需要注意的是,在使用现场临时用电的过程中,需要注意安全使用,避免出现过载、短路等情况。

临水临电计算

关于临水临电计算问题实例施工用水量计算a、现场施工用水量计算(Q1)b、施工机械用水量计算(Q2)c、施工现场生活用水量计算(Q3)Q3=(P1*N3*K4)/(t*8*3600)=(360*30*1.4) / (1*8*3600)=0.525d、生活区生活用水量计算(Q4)Q4=(P2·N4·K5)/(24·3600)=(360×120×1.5)/(24×3600) =0.629 L/Sd、消防用水(Q5)取Q5=10L/Se、总用水量因Q1+Q2+Q3+ Q4=6.000<Q5=10故取Q= 1/2(Q1+Q2+Q3 +Q4) + Q5 Q=13.00L/Sf、管径选择d=[4×Q/(π×υ×1000)]1/2=[4×13.00/(3.14×2×1000)] 1/2 =0.091m故管径选择100mm给水钢管。

施工用电计算各机械用电量一览表办公及生活用电施工用电总量P=1.05×(K1·ΣP1/cosØ+K2·ΣP2+ K3·ΣP3+ K4·ΣP4)=1.05×(0.6×208.50/0.85+0.5×196.5+0.8×22.152+1.0×4.5) =1.05×(147.17+98.27+17.72+4.5)=281.04KVA注:P1—电动机额定功率(kW);P2—电焊机额定容量(kVA);P3—室内照明容量(kW);P4—室外照明容量(kW);cosØ—电动机的平均功率因数K1、K2、K3、K4—需要系数配电导线的选择将按允许电流来进行选择(三相四线制线路)I线=K*P / [31/2*(U线*cosØ)]=0.6*281.04*103 / [31/2*(380*0.85)]=168624/559.45=301.41 (A)注:I线——电流值K、P——同上式U线——电压cosØ——功率因素,临时网线取0.85查表可得,总线路采用以下截面为70mm2的裸铜线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

现场其他直接费成本(临水临电)
2、拆除费按照临水临电框架协议规定除了主系统改造以及竣工阶段拆除工程超过日常维护用工可对超出用工部分签定指令单外,其余均含在日常维护费中,因此拆除费不单列项
3、桩基部分原值为桩基阶段的原值减去折旧值算的,且有部分设备材料需要拆除至结构阶段出的费用已经算在维护费中,因此不再计取安装费。

4、虽然钢管折旧率100%,但可以进行回收,目前回收价格1800-2000元/吨,购买价格5100元/吨,因此按照此价格大致估算一下钢材回收费用。
