地下室顶板施工荷载补强计划.doc
地下室顶板加固施工方案(DOC)

地下室顶板加固施工方案1. 背景地下室在房屋建筑中扮演着重要的角色,然而地下室的顶板加固常常被忽视。
本文介绍了地下室顶板加固的施工方案,以确保地下室的安全和稳定。
2. 施工准备2.1 材料准备•钢筋:根据设计要求选择合适规格的钢筋。
•混凝土:按照配方准备好符合要求的混凝土。
•钢板:用于加固顶板的支撑。
•钢丝绳、千斤顶等施工工具。
2.2 设计方案在施工前,需要根据地下室的具体情况进行结构设计,确定加固的方案和细节。
3. 施工步骤3.1 准备工作1.清理地下室顶板表面,确保平整干净。
2.根据设计方案准备好所需材料和工具。
3.2 钢筋搭设1.根据设计要求,在地下室顶板上安装钢筋网格,并固定好。
3.3 浇筑混凝土1.在钢筋网格之上逐步浇筑混凝土,确保充分填满整个顶板。
3.4 加固顶板1.在浇筑完成后,根据设计要求安装钢板支撑,以增加地下室顶板的承重能力。
4. 施工质量控制4.1 确保施工质量1.在施工过程中,要确保混凝土的浇筑均匀充实,避免产生空洞和裂缝。
2.钢筋的搭设要按照设计要求进行,保证钢筋的连接牢固。
4.2 检测1.施工完成后,对地下室顶板进行质量检测,确保加固效果符合设计要求。
5. 完工验收5.1 完工检查1.完成施工后,对地下室顶板进行全面检查,确认加固效果。
5.2 验收1.请专业验收人员对地下室顶板加固工程进行验收,确保工程达到安全标准。
6. 结束语地下室顶板加固施工是一项重要的工程,正确的施工方法和质量控制对地下室的安全至关重要。
仔细遵循设计方案,施工规范,可确保地下室的顶板得到有效加固,提高建筑结构的安全性和稳定性。
地下室顶板加固施工方案doc.完整版

地下室顶板加固施工方案doc.完整版1:施工方案一:施工背景地下室顶板存在安全隐患,需要进行加固施工。
二:施工目的通过加固施工,提高地下室顶板的承载能力,确保使用安全。
三:施工范围地下室顶板全面加固。
四:施工步骤1. 施工准备a) 清理施工场地,确保施工区域整洁;b) 划定施工范围,设置施工警示标志;c) 检查施工材料和设备是否齐全。
2. 测量和预处理a) 使用仪器测定地下室顶板的承载能力;b) 根据测量结果制定加固方案;c) 对地下室顶板进行清洁和修复。
3. 施工方案制定a) 根据测量结果和工程要求,制定施工方案;b) 包括加固材料的选择、施工方法等。
4. 加固材料准备a) 购买加固材料并保证其质量合格;b) 对材料进行验收和存储。
5. 加固施工a) 确定加固材料的施工方法;b) 按照施工方案进行施工;c) 施工过程中确保安全、质量;d) 涉及施工技术要求时,需加强施工技术交底。
六:施工验收1. 施工质量验收a) 对施工成果进行检查,确保质量符合要求;b) 如有不符合要求的地方,及时整改。
2. 安全验收a) 对施工现场进行安全检查;b) 检查施工过程中采取的安全措施是否合格。
七:后期维护对加固后的地下室顶板进行定期检查,并做好维护工作。
八:附件无。
九:法律名词及注释无。
---2:施工方案一:背景为确保地下室的安全使用,必须对地下室顶板进行加固施工。
二:目的通过加固施工,提高地下室顶板的承载能力,确保使用安全。
三:范围加固范围包括地下室所有顶板。
四:步骤1. 准备阶段a) 清理施工现场,确保施工区域整洁;b) 标明施工范围,设置施工警示标志;c) 检查所需施工材料和设备是否齐全。
2. 测量和预处理a) 利用测量仪器对地下室顶板进行测量,获得承载能力数据;b) 根据测量结果制定加固方案;c) 对地下室顶板进行清洁和修复。
3. 施工方案制定a) 根据测量结果和工程要求,制定加固施工方案;b) 包括加固材料的选择和施工方式等。
地下室顶板施工荷载补强方案

地下室顶板施工荷载补强方案地下室顶板的施工荷载是指地下室顶板在使用中所受到的力的作用,包括自重、活荷载和附加荷载。
地下室顶板的荷载是根据设计要求和各种规范确定的,为了保证地下室顶板的安全性和承载能力,有时需要对地下室顶板进行荷载补强。
1.分析地下室顶板的受力情况:首先需要对地下室顶板的受力情况进行详细的分析,包括荷载的大小、作用方式和作用位置等。
根据受力分析的结果,确定荷载补强的具体方案。
2.加大地下室顶板的截面尺寸:荷载补强的一种常见方式是通过增加地下室顶板的截面尺寸来增加其承载能力。
可以在地下室顶板的上部或下部增加混凝土,或者在地下室顶板下方加设钢筋等。
通过加大截面尺寸来增加地下室顶板的抗弯和抗剪能力。
3.增加地下室顶板的钢筋数量和布置:另一种常见的荷载补强方式是增加地下室顶板的钢筋数量和布置。
根据荷载的大小和作用位置,合理设计钢筋的布置形式,提高地下室顶板的抗弯和抗剪能力。
可以采用悬挑式的钢筋布置方式,将钢筋分布在地下室顶板的两侧和中央区域,提高地下室顶板的整体承载能力。
4.使用高强度材料:在荷载补强方案中,还可以考虑使用高强度的材料来增加地下室顶板的承载能力。
例如,可以使用高强度混凝土来制作地下室顶板,或者在地下室顶板的上部加设预应力钢筋等。
5.加设支撑和加固结构:在地下室顶板施工荷载补强方案中,还可以考虑加设支撑和加固结构来增加地下室顶板的稳定性和承载能力。
通过在地下室顶板下方设置支撑杆或加固梁柱等结构,提高地下室顶板的整体稳定性,减少荷载的影响。
综上所述,地下室顶板施工荷载补强方案需要根据具体的工程情况和荷载要求,结合受力分析和工程实际,综合考虑截面尺寸、钢筋布置、材料选择和结构加固等因素来确定最佳的荷载补强方案。
只有针对具体情况进行综合分析和设计,才能确保地下室顶板在使用中的安全性和承载能力。
地下室顶板补强方案

(9)N9回路:负责2#施工电梯用电
取需用系数Kx=0.7;COSφ=0.7;
Pe= Kx×ΣPe=30.8KW;
Ij=Pe/( Ue cos )=67A
选择YJLV-3*70+2*35埋地敷设。
(10)N10回路:负责6#施工电梯用电
取需用系数Kx=0.7;COSφ=0.7;
2.经用电负荷计算,现场提供的用电负荷基本满足现场施工的需求;
3.基坑周围电缆敷设全部采用埋地敷设,埋地深度为800mm,入坑内电缆采用穿钢管的方式保护。
4.电缆敷设选型,详见电缆计算选型部分。
8.3
综合科住院楼、妇产科住院楼、神经科住院楼、肿瘤科住院楼地下3层地上11层。地下室每层设1个二级箱,楼上每三层设置1个二级箱,由该楼层二级箱负责楼上、楼下以及本楼层三级箱电源以满足楼层施工用电需要。
配电室、箱设置标准
7.3
按照供电区域负荷容量,并考虑可能出现的机动用电,从满足以下三个方面的条件进行配线选择:按机械强度选择,按允许电流选择,按允许电压降选择,所选用的电缆以三个中最大者为准。考虑到施工现场条件差、临时性强、变化大等因素,所有电缆针对使用环境及工况合理选用。
7.4
本工程采用TN-S接零保护系统,即三相五线制,并且在配电房现场总配电箱及各分拉处作重复接地,对于塔吊等设备做防雷接地。
Qjs=K∑q*∑Q30=0.95*(590.8+363.6+146.3+188.5+61)=1282.69 kvar
(8)无功功率补偿容量
考虑到现场变压器的功率补偿因数(一般工地现场的用电功率因数为0.9~0.95),根据《民用建筑电气设计手册》“比补偿容量表”可知比补偿容量qc=1.19,年平均有功负荷系数an=0.75;
地下室顶板加固方案

地下室顶板加固方案第1篇地下室顶板加固方案一、项目背景随着我国城市化进程的推进,地下室作为建筑物的重要组成部分,其安全性、可靠性日益受到重视。
地下室顶板作为承载上部结构荷载的关键部位,若其强度不足或存在安全隐患,将直接影响整个建筑物的使用功能及安全。
本项目旨在针对某地下室顶板存在的安全隐患,制定一套合法合规的加固方案,以确保建筑物安全、可靠。
二、现状分析1. 结构形式:地下室顶板采用现浇混凝土板,板厚XXcm,配筋率为XX%。
2. 存在问题:经检测,地下室顶板部分区域存在裂缝、渗水现象,影响结构安全及使用功能。
3. 原因分析:裂缝产生原因为混凝土收缩、温度应力等;渗水原因为防水层损坏、施工缝处理不当等。
三、加固目标1. 提高地下室顶板的承载能力,消除安全隐患。
2. 治理裂缝、渗水问题,恢复地下室的使用功能。
3. 加固方案合法合规,确保施工质量。
四、加固方案1. 加固材料:选用高性能混凝土、高强度钢筋、碳纤维布等材料。
2. 加固方法:(1)裂缝处理:采用低压注浆法对裂缝进行封闭处理,确保裂缝不再扩展。
(2)渗水治理:铲除原有防水层,重新施工防水层,确保防水效果。
(3)顶板加固:1) 对顶板底部进行凿毛处理,增加新旧混凝土的粘结面积。
2) 采用高性能混凝土浇筑,提高顶板的承载能力。
3) 在顶板底部增设碳纤维布,提高顶板的抗裂性能。
4) 优化配筋设计,提高顶板的抗弯、抗剪能力。
3. 施工工艺:(1)施工前,对原有裂缝、渗水情况进行详细检查,制定专项施工方案。
(2)施工过程中,严格按照国家相关规范、标准进行操作,确保施工质量。
(3)施工完成后,对加固效果进行检测,确保达到预期目标。
五、质量保证措施1. 严格把控材料关,选用优质、合格的材料。
2. 加强施工现场管理,严格执行施工方案,确保施工质量。
3. 对施工人员进行技术培训,提高施工技能。
4. 定期对施工过程进行监督检查,发现问题及时整改。
六、安全措施1. 施工前,对现场进行全面安全检查,消除安全隐患。
地下室顶板修补方案

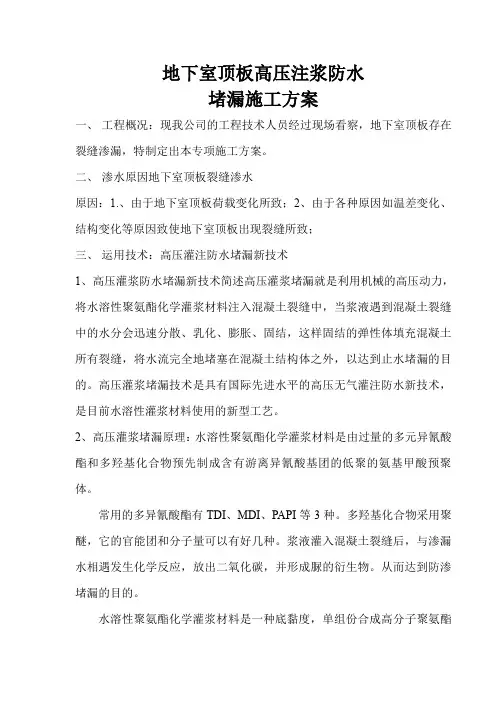

地下室顶板高压注浆防水堵漏施工方案一、工程概况:现我公司的工程技术人员经过现场看察,地下室顶板存在裂缝渗漏,特制定出本专项施工方案。
二、渗水原因地下室顶板裂缝渗水原因:1.、由于地下室顶板荷载变化所致;2、由于各种原因如温差变化、结构变化等原因致使地下室顶板出现裂缝所致;三、运用技术:高压灌注防水堵漏新技术1、高压灌浆防水堵漏新技术简述高压灌浆堵漏就是利用机械的高压动力,将水溶性聚氨酯化学灌浆材料注入混凝土裂缝中,当浆液遇到混凝土裂缝中的水分会迅速分散、乳化、膨胀、固结,这样固结的弹性体填充混凝土所有裂缝,将水流完全地堵塞在混凝土结构体之外,以达到止水堵漏的目的。
高压灌浆堵漏技术是具有国际先进水平的高压无气灌注防水新技术,是目前水溶性灌浆材料使用的新型工艺。
2、高压灌浆堵漏原理:水溶性聚氨酯化学灌浆材料是由过量的多元异氰酸酯和多羟基化合物预先制成含有游离异氰酸基团的低聚的氨基甲酸预聚体。
常用的多异氰酸酯有TDI、MDI、PAPI等3种。
多羟基化合物采用聚醚,它的官能团和分子量可以有好几种。
浆液灌入混凝土裂缝后,与渗漏水相遇发生化学反应,放出二氧化碳,并形成脲的衍生物。
从而达到防渗堵漏的目的。
水溶性聚氨酯化学灌浆材料是一种底黏度,单组份合成高分子聚氨酯材料,形态为浆体,它有遇水产生交联反应,发泡生成多元网状封闭弹性体的特征。
当它被高压注入到混凝土裂缝结构延展直至将所有缝隙(包括肉眼难以觉察的)填满,遇水后(注水)伴随交联反应,释放大量二氧化碳气体,产生二次渗压,高压推力与二次渗压将弹性体压入并充满所有缝隙,达到止漏目的,使用高压灌浆堵漏技术后一次堵漏成功。
四、施工主要应用材料:选用水溶性聚氨酯化学灌浆材料1、材料简介该产品外观为浅黄色至琥珀色透明液体,它是由聚氨酯预聚物与多种助剂配合而成的单组。
分堵漏化灌材料,一种快速高效既能堵漏防渗又能固结补强的高分子弹性材料。
可应用于各种工程中起堵水防渗加固作用。
地下室顶板补强计算(精)

楼板回撑计算书工程名称:aaa编制单位:gg计算书参考书籍:(1《建筑施工门式钢管脚手架安全技术规范》JGJ 128-2000;(2《建筑施工安全检查标准》(JGJ 59-99);(3《建筑结构荷载规范》(GB5009-2001(2006版;(4《混凝土结构设计规范》(G1350010-2002;(5《建筑工程模板施工手册》(第二版;(6施工图纸。
1.计算参数设定项目楼层采用梁板结构,结构完成时间为28d,施工环境温度30℃,混凝土采用42.5级水泥;每层楼层重量25.00kN/m2,设计墙体荷载0kN/m2,设计楼面粉刷荷载0kN/m2,设计活荷载2.00kN/m2。
上部施工荷载Q=10.00kN/m2回撑材料为:采用单枋b=50mm,h=100mm,木材弹性模量E=9000.00N/mm2,抗弯强度fm=13.00N/mm2 ,顺纹抗剪强度fv=1.40N/mm2;钢管支撑间横向间距900mm,钢管支撑间纵向间距900mm,钢管支撑顶调节螺杆伸出长度150mm。
回撑支承面为C15混凝土楼板,板厚120mm。
2.楼板容许荷载值计算施工阶段28天强度楼板的容许荷载值计算:N28d=(1.2×静载+1.4×活载/0.85=[1.2×(25.00+0+0+1.4×2.00]/0.85=38.59kN/m2利用混凝土强度增长曲线,查出采用42.5级水泥,在温度30℃时,28d龄期混凝土强度百分比分别为100%,则:N28d=38.59×1.00=38.59kN/m23.回撑荷载值计算回撑荷载值q=上部施工荷载Q-楼板容许荷载值N28d=10.00-38.59=-28.59kN/m24.木枋验算钢管支撑间横向间距=900mm;b=50mm,h=100mm;W=bh2/6=50×1002/6=83333mm3;I=bh3/12=50×1003/12=4166667mm4。
(建筑工程管理)地下室顶板施工荷载补强方案

详下图:
5、钢管支撑体系的拆除
待工程竣工收尾阶段,地下室顶板上施工荷载小于设计荷载时拆除。
(1)拆除支撑架前应设警戒区,设置明显的标志,且有专人警戒。
(2)拆除顺序自上而下进行,不能上下同时作业。
(3)拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。
6、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001);
7、中电科技集团河北工程项目管理有限X公司设计的天府香城印象施工图纸。
三、施工准备
了解工程概况、认真熟悉图纸,对本工程的难点认真研究,尤其是是在受到场地限止,地下室顶板无法满足施工荷载的要求时应采取必要的补强方案。
为了在地下室顶板能够堆放建筑材料,行使重型机械设备(如砼搅拌车、钢筋运输车、施工电梯等),而不造成地下室顶板因施工荷载或堆载大于顶板设计荷载时,顶板挠曲变形或裂缝。故本工程采用扣件钢管架支撑的方案对地下室顶板的施工荷载进行补强。
四、施工工艺及流程
本工程地下室为满铺地下室,施工荷载主要集中于地下室顶板连接体部分,钢管架支撑补强方案主要作用于连接体部分,故选用以下材料:
支承体系,采用钢管脚手架支撑体系。
1、搭设支承架
纵向、横向支承立杆均按间距1.0m布设;横向、纵向水平拉杆均按间距1.5m布设,搭设要求均必须符合施工要求。
(1)、立杆垂直度,纵向偏差不大于H/200,且不大于100MM,横向偏
根据采用的48×3.5钢管,钢材Q235,步距1.50m,得以下数据:
立杆截面积:A=4.89cm2
回转半径:I=1.58cm
钢材抗压强度设计值,取180N/mm2
立柱计算长度系数μ=1.85(依据《建筑施工扣件式钢管脚手架安全技术规范JGJ-2001》的有关规定确定),为确保计算偏于安全,按单排架考虑进行取值。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2019年地下室顶板施工荷载补强方案1 天府香城印象工程顶板补强方案
第- 1 -页
天府香城印象工程
地
下
室
顶
板
施
工
荷
载
补
强
方
案
成都市第三建筑工程有限公司
2010年12月6日
目录
一、工程概况(03)
二、地下室顶板施工荷载计算的依据(03)
三、施工准备(04)
四、施工工艺及流程(04)
五、支撑承载力计算(07)
六、安全文明施工措施(08)
天府香城印象工程顶板补强方案
第- 3 -页
一、工程概况:
本工程由四川天府瑞兴实业有限公司开发建设开发建设,本期工程包
括1、2、3、4、5栋住宅和商业裙房。
5栋楼均为26层,建筑高度79.9m 。
本工程地下总建筑面积为27635.00,使用性质为汽车库、自行车库、设备用房等;地上部分为带商业服务网点的高层住宅,地上总建筑面积
171030.06。
本工程等级为一级,耐火等级一级,结构安全
等级为2级,抗震设防烈度为7度。
主体结构设计使用年限为50年。
本工程地下室顶板施工荷载分布在结构设计总说明图纸中规定:地下室
顶板车道部分荷载不大于20KN/㎡。
因施工场地限制,施工中的钢筋、砂石
堆场只能设置在地下室顶板上,钢筋堆场的钢筋堆放重量按150吨堆放、砂
石堆放高度按 1.5m 高堆放,在地下室顶板面施加的施工荷载分别为:钢筋堆
放面积按6m ×9m=54㎡计算,1500 KN /54㎡=27.8 KN/㎡;砂石堆放高度按
1.5m 高计算,1.5×18 KN/1㎡=27 KN/㎡;在施工过程中钢筋(水泥)、砼运输车辆必须经地下室顶板面进入施工现场,钢筋(水泥)运输车辆(总车重量按65吨运输)、施工砼泵车一部重量40吨,在地下室顶板面施加的施工荷
载分别为:650 KN /2.5m/9m=28.9KN/m 2;砼泵车等效于28 KN/ m 2。
而设计
实际施工荷载荷载不大于20KN/ m 2,无法满足施工需要。
需要用钢管脚手架进行支撑加固来补强地下室顶板施工荷载。
(钢筋堆场、砂石堆场及运输路
线图、施工电梯安装图详天府香城印象装饰阶段平面布置图)。
烧结页岩空
心砖荷载为8KN/ m 3 ,要求堆放高度不超过2m (堆放不大于16KN/ m 2),堆放页岩空心砖范围的地下室顶板不进行加固处理。
二、地下室顶板施工荷载计算的依据:
1、《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;
2、《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;
3、《建筑施工计算手册》江正荣著中国建筑工业出版社;
4、《建筑施工手册》第四版中国建筑工业出版社;
5、《混凝土结构工程施工质量验收规范》(GB50204--2002);
6、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001);
7、中电科技集团河北工程项目管理有限公司设计的天府香城印象施工图纸。
三、施工准备
了解工程概况、认真熟悉图纸,对本工程的难点认真研究,尤其是是在受到场地限止,地下室顶板无法满足施工荷载的要求
时应采取必要的补强方案。
为了在地下室顶板能够堆放建筑材料,行使重型机械设备(如砼搅拌车、钢筋运输车、施工电梯等),而不造成地下室顶板因施工荷载或堆载大于顶板设计荷载时,顶板挠曲变形或裂缝。
故本工程采用扣件钢管架支撑的方案对地下室顶板的施工荷载进行补强。
四、施工工艺及流程
本工程地下室为满铺地下室,施工荷载主要集中于地下室顶板连接体部分,钢管架支撑补强方案主要作用于连接体部分,故选用以下材料:支承体系,采用钢管脚手架支撑体系。
天府香城印象工程顶板补强方案
第- 5 -页
1、搭设支承架
纵向、横向支承立杆均按间距1.0m 布设;横向、纵向水平拉杆均按间距1.5m 布设,搭设要求均必须符合施工要求。
(1)、立杆垂直度,纵向偏差不大于H/200,且不大于100MM ,横向偏差不大于H/400,且不大于50MM 。
(2)纵向水平杆水平偏差不大于总长度的1/300,且不大于20MM ,横向水平杆水平偏差不大于10MM 。
(3)脚手架的步距、立杆横距偏差不大于20MM ,立杆纵距偏差不大于50MM 。
2、支架的搭设高度为板底高度。
支架搭设时应拉通线控制度并抄平检查。
3、安装龙骨
4、顶板支撑
支撑系统采用扣件式及U 型托支撑系统,另在立杆上设顶托,顶托上设50×100木枋。
详下图:
地下室防水堵漏综合解决方案1 地下室防水堵漏综合解决方案
工程概况
地下室6层,基坑挖深达19m,地下室底板下设抗浮锚杆群48组共817根,集水井9口。
根据地面水位观测孔的观测情况,基坑周边地下水位仅为地面下 1.5~2.0m,采用截水帷幕和坑底抽水等措施虽能有效控制地下水位,但集水井等处的水压仍较高,施工较困难,技术要求也较高。
防水材料选择
根据基坑开挖情况,基坑底已达中风化岩层。
为减小地下室底板与基岩的约束及约束力对防水层的影响,地下室底板的防水采用两层卷材,使其彼此间有一个滑动的空间。
同时,考虑抗拔锚杆群、集水井处等复杂部位施工困难和垂直面容易出现空鼓等不利因素,抗拔锚杆群、集水井及地下室外墙采用喷涂速凝橡胶沥青涂料防水。
该产品具有良好的弹性和胶质感,抗拉力大,延伸率高,不变形,不流淌,不龟裂,抗老化期长,抗紫外线性能强。
无搭接缝,形成高弹性、无接缝的橡胶坚韧防水层,具有强度高、粘结力强、抗腐蚀性能好、寿命长、带潮施工等特点。
2. 施工准备
(1)地下室防水施工前,须将地下水位降至防水层以下300mm,严禁带水、带泥施工。
(2)基面须找平抹光,角部抹成R=100mm的圆角,基层须坚固、平整、干净、不起砂、不起皮、干燥。
测试垫层含水率小于9%时方可施工。
现场含水率可通过将1平方米卷材平坦干铺在找平层上,静置3~4h后揭开,找平层被覆盖部位无水印方可铺设卷材防水层。
911聚氨酯防水基面必须找平抹光,坚实平整、洁净,表干后方可施工。
3. 地下室集水井堵漏
本工程底板设集水井9口,深度为0.6~3.1m,面积为19~60平方米。
由于整个基坑地下水位只能降到坑底,造成集水井井底水压较高,地下涌水严重,集水井垫层多次被破坏,防水工
作无法进行。
为此在集水井中间挖低500mm,并用3mm厚钢板焊成一400mm×400mm的钢筒做成一个微型集水井,将各渗漏点引流至微型集水井后排除,并根据现场出现的各种渗漏情况,采取以下措施封堵,以确保防水工作的顺利进行。
3.1 面微渗漏封堵方法
采用“后掺法”配制有机硅防水砂浆,先在基层上抹一层2mm厚素水泥膏结合层,初凝后抹20~30mm厚有机硅防水砂浆,分底、面两层抹法,每层10~15mm厚,以杜绝漏水部位的转移,保证压力化学灌浆的堵漏效果。
3.2 线渗漏封堵方法
沿渗漏部位剔成深40mm、宽20mm的八字形边坡沟槽,用聚合物速凝水泥(或“止水宝”)每隔30~40mm预埋一个灌浆嘴,然后用橡胶管将水引至集水井,待聚合物速凝水泥(“止水宝”)达到要求强度后进行化学灌浆处理。
将调配好的非固化化学浆液,经灌浆机灌入预埋嘴,灌浆压力0.3~0.6MPa.
3.3 点渗漏封堵方法
将涌水较小的渗漏点部位剔成深40mm、直径30mm的凹槽,与处理线渗漏方法一样采用化学灌浆进行处理。
对涌水量大且分散的涌水点则采用“止水宝”堵漏,将其(粉状)调成泥团,压填在凿出刷净的涌水点位,保持压力1min即可。
对各渗漏部位进行堵漏处理后,便可对集水井进行喷涂速凝橡胶沥青涂料防水施工。
先将防水层涂到微型集水井的钢板上250mm,再在整个集水井浇筑200mm厚的C40素混凝土,并用
“止水宝”封堵微型集水井,再涂整体喷涂速凝橡胶防水层4mm 厚。
4. 施工程序
4.31涂料施工程序
检查、清理基层->节点密封处理->喷涂防水涂料->检查、清理、维护->做保护层。
5. 涂料施工要点
应注意节点的清理和密封处理的搭接宽度。
将喷涂速凝橡胶沥青涂料均匀喷涂在基层表面,上一道涂层基本干燥后即可进行下一道涂刷施工。
6 .地下抗浮锚杆处的防水处理
地下室底板抗浮锚杆采用直径40mml螺纹钢,底板锚固段长900mm.施工前对各根锚杆进行清理检查,发现渗漏应沿锚杆周围剔槽,用“止水宝”堵漏。
若无渗漏则对锚杆本身进行除锈,然后在距垫层面200mm处安装一道膨胀止水环,以达到止水的目的。
聚氨酯防水涂料涂至止水环处,在垫层面上与卷材搭接500mm宽。
7. 主要技术措施
(1)地下室外墙防水采用“外防外贴(涂)法”,即直接将立面卷材铺贴或涂料刷在防水结构上。
(2)工程桩部位柔性防水层应铺至桩周边,并用密封材料
封严。
桩头面抹20mm厚聚合物水泥砂浆,超出桩身边缘50mm 宽,以覆盖柔性防水层。
聚合物水泥砂浆强度等级不应低于工程桩桩芯的强度等级。
(3)本工程地下室外墙设300mm宽后浇带4道,其防水采用三层喷涂速凝橡胶沥青涂料防水层夹二层玻璃纤维布作法,并与外墙防水层搭接500mm.。
