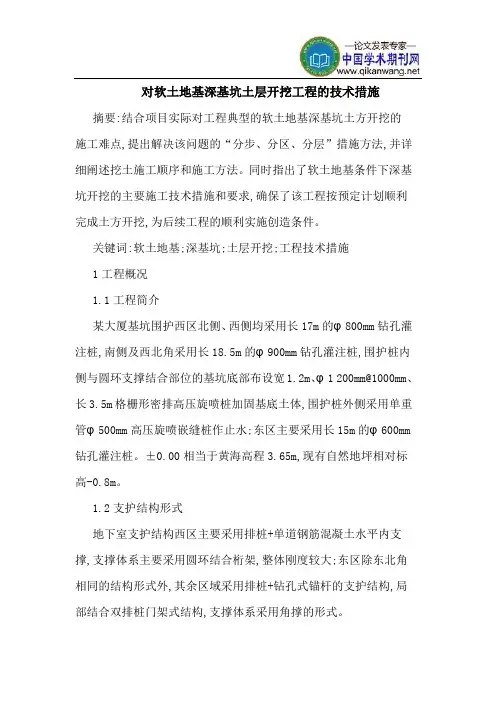

对软土地基深基坑土层开挖工程的技术措施摘要:结合项目实际对工程典型的软土地基深基坑土方开挖的施工难点,提出解决该问题的“分步、分区、分层”措施方法,并详细阐述挖土施工顺序和施工方法。

同时指出了软土地基条件下深基坑开挖的主要施工技术措施和要求,确保了该工程按预定计划顺利完成土方开挖,为后续工程的顺利实施创造条件。

关键词:软土地基;深基坑;土层开挖;工程技术措施1工程概况1.1工程简介某大厦基坑围护西区北侧、西侧均采用长17m的φ800mm钻孔灌注桩,南侧及西北角采用长18.5m的φ900mm钻孔灌注桩,围护桩内侧与圆环支撑结合部位的基坑底部布设宽1.2m、φ1 200mm@1000mm、长3.5m格栅形密排高压旋喷桩加固基底土体,围护桩外侧采用单重管φ500mm高压旋喷嵌缝桩作止水;东区主要采用长15m的φ600mm 钻孔灌注桩。

±0.00相当于黄海高程3.65m,现有自然地坪相对标高-0.8m。

1.2支护结构形式地下室支护结构西区主要采用排桩+单道钢筋混凝土水平内支撑,支撑体系主要采用圆环结合桁架,整体刚度较大;东区除东北角相同的结构形式外,其余区域采用排桩+钻孔式锚杆的支护结构,局部结合双排桩门架式结构,支撑体系采用角撑的形式。

1.3周边环境特点1)基坑东侧地下室侧壁距离规划道路最近距离约8m,为本工程的主要施工道路。

2)基坑南侧为尚未施工的规划道路,目前场地较为空旷,20m范围内均为空地,已经在此东南侧建有现场办公等临时设施。

3)基坑西侧为厂房,地下室外壁距离该厂房约12m。

4)基坑北侧为城市主干道,最近距离为8m,该侧市政及其它埋地管线较为密集。

1.4工程场地地基土特征根据工程勘察报告(详勘),本工程主要土层自上而下分布为:①层素填土场内全址分布,层厚0.4~1.3m,主要由块石、碎石、粘土组成,湿;①层粘土场内全址分布,层厚0.5~1.3m,土质具有高压缩性,韧性较好,干强度高,含水量35.1% ;②层淤泥质粘土场内全址分布,层厚1.7~3.8m,土体含较多有机质,流塑状,高压缩性,韧性中等,干强度中等,含水量44.5 %;②层淤泥场内全址分布,层厚5.8~11.3m,土体内含有贝壳碎屑,流塑状,具有高压缩性,韧性中等,干强度中等,含水量53.5%。

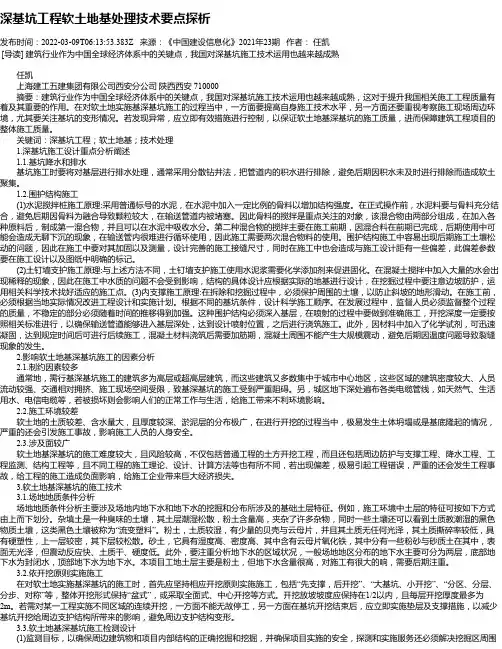

深基坑工程软土地基处理技术要点探析

深基坑工程软土地基处理技术要点探析

深基坑工程软土地基处理技术要点探析发布时间:2022-03-09T06:13:53.383Z 来源:《中国建设信息化》2021年23期作者:任凯[导读] 建筑行业作为中国全球经济体系中的关键点,我国对深基坑施工技术运用也越来越成熟任凯上海建工五建集团有限公司西安分公司陕西西安 710000摘要:建筑行业作为中国全球经济体系中的关键点,我国对深基坑施工技术运用也越来越成熟,这对于提升我国相关施工工程质量有着及其重要的作用。

在对软土地实施基深基坑施工的过程当中,一方面要提高自身施工技术水平,另一方面还要重视考察施工现场周边环境,尤其要关注基坑的变形情况。

若发现异常,应立即有效措施进行控制,以保证软土地基深基坑的施工质量,进而保障建筑工程项目的整体施工质量。

关键词:深基坑工程;软土地基;技术处理1.深基坑施工设计重点分析阐述1.1.基坑降水和排水基坑施工时要将对基层进行排水处理,通常采用分散钻井法,把管道内的积水进行排除,避免后期因积水未及时进行排除而造成软土聚集。

1.2.围护结构施工(1)水泥搅拌桩施工原理:采用普通标号的水泥,在水泥中加入一定比例的骨料以增加结构强度。

在正式操作前,水泥料要与骨料充分结合,避免后期因骨料为融合导致颗粒较大,在输送管道内被堵塞。

因此骨料的搅拌是重点关注的对象,该混合物由两部分组成,在加入各种原料后,制成第一混合物,并且可以在水泥中吸收水分。

第二种混合物的搅拌主要在施工前期,因混合料在前期已完成,后期使用中可能会造成无聊下沉的现象,在输送管内很难进行循环使用,因此施工需要两次混合物料的使用。

围护结构施工中容易出现后期施工土壤松动的问题,因此在施工中要对其加固以及测量,设计完善的施工接缝尺寸,同时在施工中也会造成与施工设计距有一些偏差,此偏差参数要在施工设计以及图纸中明确的标记。

(2)土钉墙支护施工原理:与上述方法不同,土钉墙支护施工使用水泥浆需要化学添加剂来促进固化。

在混凝土搅拌中加入大量的水会出现稀释的现象,因此在施工中水质的问题不会受到影响,结构的具体设计应根据实际的地基进行设计,在挖掘过程中要注意边坡防护,运用相关科学技术找好适应的施工点。

论述软土地基深基坑支护工程的施工技术

论述软土地基深基坑支护工程的施工技术

3 结束语
质量管理是一个庞大 的系统工程 ,施工现场质量管理作为 其 中的一个子系统, 还有许多的地方亟待改善, 这需要社会各界
齐心合力共 同推进建筑工程项 目质量管理 。政府相关部 门需要
加 强质量宣传、 严格进行监督, 所有 的施工单位能够树立 良好的 质量意识 , 相关专家学者 引进 推广 国内外先进 的质量 管理理念 ,
施工组织设计对工程项 目施工过程有着很大的影响 ,故对 施工组织设计质量 的管理具有十分重要的意义 。施工组织设计
外还有施工过程 的质量控制 。施工过程 中的质量控制是质量管
理中最重要 的环节, 相关人员应该高度重视 。 事后质量控制主要 内容包括 隐蔽工程的质量验收 、对 已完成部分复检过程 中发现 的质量 问题采取切实有效 的措施进行解决 ,避免今后 出现与之
2 坚持“ . 5 事前、 事中、 事后” 的全过程质量控制
事前质量控制 的主要 内容 是对可 能影 响工程质量 的因素进 行分析 、 评估, 通过 相应 的措施手段将隐患 消灭在萌芽状态 。 并 事中质量控制的主要 内容 是人员 、 材料 以及机械的使用管理, 此
23 坚 持 以施工 组织设 计 为指导 .
施工技术
建材发展导向 2 1 年 o 01 5月
论述软出撼蔫 漂基坑支护 王穗韵 技术 謇 旺
张 为
摘 要: 本文结合工程实例, 就作者本 人多年来 的工作经验 , 简单阐述了些 自己的粗浅见解 , 望同行参考。 关键 词 : 软土地基 ; 支护设计 ; 工程施工


坑 开挖 面积 在 省 内名 列 前 茅 ,其 基 坑侧 壁 安全 等 级二 级 。 建筑
既然 坚 持 “ 治 结合 , 防 以防 为 主 ” 的质 量 管 理 原 则 , 么 需 要 那

房建工程软土地基的施工技术

房建工程软土地基的施工技术

用户•施工」房建工程软土地基的施工技术■顾力铭中铁十八局集团北京工程有限公司,北京100162摘要:以许昌市建安区第一高级中学新校区项目软土地基加固为背景,结合具体工程地质及水文条件,对比经济性条件后决定采用砂石垫层换填方式进行软土地基加固,提出以换填垫层材料要求、砂石垫层施工技术为主的换填垫层的施工技术,并总结了换填过程的质量检验标准。

关键词:软土地基;地基加固;砂石换填;质量检验1工程概况我公司承建许昌市建安区第一高级中学新校区项目建筑面积240448m2,建筑场地类别为II类,地下水和土对混凝土具有微腐蚀性。

本工程地下室抗浮设计水位为现有场地标高往下2m。

实际设计时场地抗浮设计水位按76.3m考虑。

根据岩土工程勘察报告,勘探深度内的地下为潜水,基坑开挖期间需要降水。

2换填垫层的设计出于经济性原则,对各投资方案进行对比,发现采用砂石垫层换填方式更加便宜,且施工安全质量得到了有效保障.为此此次项目施工中运用了此工艺「日。

砂石垫层换填需注意事项如下:首先对软弱区域内被长期浸泡的土层进行开挖和清除,而后采取砂石对软弱区域进行垫实。

按照0.4m为标准的分层厚度对换填砂石厚度进行确定。

根据项目施工安全性规范要求,对需要进行大面积换填的区域要进行事先试验,确定换填砂石厚度和施工安全标准。

考虑到此次项目施工区域土层的第三层和第四层的性质,将换填砂石垫层压实系数设计为M().95。

3换填垫层的主要施工工艺3.1换填垫层材料要求从换填垫层的材质选择来说,砂石材料主要以配级良好的砂石为主。

在运用粉细砂材料过程中,也需要掺入一定比例碎石。

在此次项目施工中,考虑到换填区域面积较大,换填垫层运用了具有较高硬度、良好密实性和较强透水性的中粗砂作为施工材料。

为了有效提高换填施工水平和增强地基整体抗压水平,在搅拌过程中融入了30%的碎石叫对于中粗砂的配比来说,需要确保含泥量低于5%。

3.2砂石垫层施工技术3.2.1清除取土后留下的大坑范围处软土在进行换填以前需要将软弱层的积水抽除,对被浸泡区域的地基土层进行去除。

浅谈软土地基深基坑支护工程的施工技术

浅谈软土地基深基坑支护工程的施工技术
21 年 01
第 1 期 5
SIN E E H O O Y N O M TO CE C &T C N L G F R A I N I
O建筑 与工程0
科技信息
浅谈软土地基深基坑支护工程的施工技术
李 宗 相 ( 哈尔滨 市 第 四建筑 工程 公 司 黑龙 江
哈尔 滨
10 1 ) 5 0 0
1 机 垂 直 度 1 钻
钻 机 就 位 后 . 用水 准 管 进 行 水 平 检 测 . 保 钻 杆 轴 线 对 准 钻 孔不 得 大 于 l %。 距 03 沿 基 坑 水 平 向不 超 过 1m 为一 施 工 段 . 宜 太 长 . .m. 5 不 以保 证 边 坡 中心 位 置 . 2钻孔 1 安全 和 稳定 。 钻孔 采 用 G D一 2型 钻 机 进 行 钻 孔 施 工 . 定 位 采 用 二 次 复 核 法 钻孔 2 11 工艺 流 程 .. 根 测 量 放 样一 第 一 层 边 坡 开 挖 一 人 工 修 整 一 初 喷 射 混 凝 土 一 钻 进 行 保证 。 即 由测 量员 在 钻 机 进 场 之 前 。 据 围 护 设 计 图 纸 确 定 大 样 位 置 ; 钻 机 走 机 到 位 之 后 , 由测 量 员 对 桩 位 进 行 二 次 复 核 . 保 钻 在 再 确 孔一 打 设 土 钉 一 高 压 注 浆 一 布 钢 筋 网 一 复 喷 射 混 凝 土 一 第 二 层 边 坡
技 术 . 系统 地 研 究 了软 土地 基 深基 坑 支 护 工程 施 工技 术 的发 展 历 程 及 常 见 问题 。 并
【 关键词 】 土; 软 地基 ; 深基 坑; 支护 ; 工程; 工; 术 施 技
深 基 坑 支 护 设 计 、 工 、 测 技 术 , 近 十 多 年 来 在 我 国 逐 步 涉 及 均匀 后 立 即使 用 。 始 注浆 前 、 施 监 是 开 中途 停 顿 或 作 业 完 毕 后 , 用 清 水 冲 洗 应

软土地基深基坑双排桩+预应力锚索支护施工工法(2)

软土地基深基坑双排桩+预应力锚索支护施工工法(2)

软土地基深基坑双排桩+预应力锚索支护施工工法软土地基深基坑双排桩+预应力锚索支护施工工法一、前言软土地基是指土壤的承载力较低,水分含量较高以及稳定性较差的地基。

在基坑开挖过程中,软土地基往往会发生坍塌、沉陷和侧方变形等问题,严重影响工程的安全和稳定性。

因此,针对软土地基的深基坑施工,以双排桩+预应力锚索支护工法成为一种重要的选择。

二、工法特点双排桩+预应力锚索支护工法的主要特点包括:①支护结构稳定可靠,能够有效抵抗软土地基的侧方土压力;②适应性强,可用于不同类型的软土地基;③施工周期短,节省施工时间和成本;④工法经验丰富,施工技术成熟可靠。

三、适应范围双排桩+预应力锚索支护工法适用于软土地基的深基坑施工,特别适用于工程规模较大、基坑边界较长并且需要保护周边环境的工程。

四、工艺原理双排桩+预应力锚索支护工法的基本原理是通过双排钢筋混凝土桩和预应力锚索两者的组合使用,以抵抗软土地基的侧方土压力。

首先,进行双排桩的施工,将钢筋混凝土桩依次打入土层中,并在桩顶部分进行水平布置钢梁,形成刚性支撑结构。

接下来,通过预应力锚索将桩与基坑边界连接起来,使整体支撑体系更加稳定。

五、施工工艺1.基坑的测量与标高控制:通过测量和标高控制,确定基坑的开挖范围、坑底的高程和坑壁的斜度。

2.双排桩的施工:按照设计要求,进行双排桩的打桩工作。

先进行桩位的布置,然后采用振动锤或静压法逐桩打入地下,桩顶部分进行水平布置钢梁。

3.预应力锚索的施工:在双排桩的桩体顶部进行预埋锚固管,并注浆灌注,形成锚固点。

然后,将预应力锚索锚固在桩体的锚固点上,并加以预应力,形成拉结系统。

4.基坑开挖与支护:按照双排桩的布置进行基坑开挖,同时使用支撑结构对基坑进行支护,防止坍塌及土体侧方移动。

5.基坑回填与桩身剪切:基坑回填采用合适的材料进行,桩身部分可通过机械剪切器进行剪切,使其与回填土体融为一体。

六、劳动组织施工团队需要包括工程师、技术人员、操作员和劳动者等,负责施工工艺的规划、监管和操作工作,保证施工按照要求进行。

浅谈较深基坑在软土地基开挖的方法

浅谈较深基坑在软土地基开挖的方法
挖方式 。
二 、根 据施工经验 ,在 工程施 工前 提 出的几点建议
1 .从塌方土 的受力状态分析 广 东国鑫工程采 用预制 管桩 作 为基础 处 理 核心 ,由于 此处地质情 况特 殊 ,淤泥层 较 深 ,较 深基坑挖 土时 由于土 的 自重大于 土的 主动 土压力 ,引起四周土方 坍塌,推动预 制
础施工经验 ,
标 高处于淤泥层 1 O  ̄ .m的基坑 ) .m 2 O 广东国鑫工程 的建筑物一般 比较大 ,半 地 下室的基础 比较 多,在 国鑫 工程 土方开挖 中简易钢板桩 作支护是最常用 的方式 ,与混 凝 土灌注桩做支 护相 比,从经济上 分析 ,简 易钢 板桩做支护 的费用约为混凝土 灌注桩 费 用的 15~1 0 /0 / ,从施工工期考虑 ,简 易钢板 8 桩 支护开挖所用 的时间是混凝土灌 注桩支护 开挖所用时 间的 l ,从材料方面分析 ,混凝 / 3 土灌注桩是一 次性的,施工完后就 不能在利 用 ,简易钢板桩 开挖 完后基础施工 完后回填 完 可以再拔出来 ,能重复利用 ,所 以简易钢 板 桩支护是 国鑫 工程 中最常用 的一种支护开


关键词 :较深基坑

土方开挖 混泥土灌 注桩 工程预制桩 侧 向压应力 支护 首先根据 地勘报告 找出基础 区域 回填土 的厚度 ,然 后根据建筑 施工手册查 出回填土 的类别 ,结合前期施工 经验选取合理 的放坡 系数 1 . 1 .;如 果基础底标高处于回 :1 ~ :2O O 填土 15 以上, .m 可以选择 1 1 :. 0的放坡系数 , 如果基础 埋深在 回填土与淤泥交接处 即 2O . m 左右时选择 l . :15的放坡系数 ,此时基础地 面为淤泥表 面,基坑周 边动荷载影 响,相当 于加大 回填土 的 自重 ,使基坑外漏淤 泥有上 涌的现象 ,所 以加大放 坡系数 ,尽 可能使动 荷载远离基坑 ,并且到 达挖土机 能够 开挖到 的位 置,从经济方面考虑选取 l . :1 5的放坡 系数为最佳,当基础底标 高处于淤泥层 0 m . 5 以上时 ,要 再结合 回填 土的 内摩擦角 和淤泥 的 内摩擦角来 选取回填 土的放坡系数 为 1 : 20 .,淤泥土质 的放坡系数 为 1 .,并且在 :25 开挖淤泥土质 时 ,需要 用长臂挖土机 配合, 才能达 到设计基底标 高; 2 .放坡及钢 板桩互 相配合 开挖 ( 适应于 基础底标高 处于淤泥层 0 51O 之 间的基 . . " m

软土深基坑工程施工方案

软土深基坑工程施工方案

一、工程概况本工程位于XX市XX区,基坑深度为8米,属于软土地基,土质以淤泥质粉质粘土为主,地下水位较高。

为确保基坑施工安全、顺利进行,特制定本软土深基坑工程施工方案。

二、施工准备1. 施工人员:组织具备相关资质和经验的施工队伍,对施工人员进行技术交底和安全教育。

2. 施工材料:选用优质混凝土、钢筋、土工布、防水材料等,确保材料质量。

3. 施工设备:配置挖掘机、装载机、吊车、泵车、搅拌机、钢筋加工设备、混凝土输送泵等。

4. 施工图纸:熟悉施工图纸,了解基坑设计参数,确保施工符合设计要求。

三、施工方法及工艺1. 基坑支护(1)采用排桩支护结构,桩径为800mm,桩间距为1.5m。

(2)桩顶设置冠梁,冠梁宽度为1.2m,厚度为0.3m。

(3)桩身采用C30混凝土,桩身配筋按照设计要求进行。

2. 基坑降水(1)采用轻型井点降水,井点间距为2m,井点深度为5m。

(2)井点采用塑料管,连接井点泵,将地下水抽出。

3. 土方开挖(1)采用分层开挖,每层厚度为1.5m。

(2)采用挖掘机进行土方开挖,装载机配合运输。

(3)开挖过程中,注意观察土质变化,发现异常情况及时上报。

4. 基坑回填(1)回填材料采用素土,经检验合格后方可使用。

(2)回填分层厚度为0.3m,每层压实度达到95%以上。

(3)回填完成后,进行压实度检测,确保回填质量。

四、施工安全措施1. 严格按照施工方案进行施工,确保施工安全。

2. 施工现场设置安全警示标志,加强安全教育培训。

3. 定期对施工人员进行体检,确保身体健康。

4. 加强施工现场的消防、用电、高空作业等方面的安全管理。

五、施工进度安排1. 施工准备阶段:10天。

2. 基坑支护施工:20天。

3. 基坑降水施工:15天。

4. 土方开挖及回填施工:30天。

5. 总工期:85天。

六、施工质量保证措施1. 严格控制材料质量,确保施工质量。

2. 加强施工过程质量控制,严格执行检验制度。

3. 对关键工序进行跟踪检查,确保施工质量符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

软土地基基坑施工技术
摘要:软土地基的特殊地质特性,客观上需要有针对性的施工技术。

本文主要探讨了软土地基基坑开挖的施工原则、施工技术及应急措施。

关键词:软土地基基坑施工技术
导语:软土一般是在静水和缓慢流水环境中沉积形成的,以黏粒为主并伴有微生物作用的近代沉积物。

软土一般呈软塑到流塑状态,其外观以灰色为主的细土粒,如淤泥和淤泥质土、泥炭土和沼泽土,以及其他高压缩性饱和黏性土、粉土等。

其中淤泥和淤泥质土是软土的主要类型。

软土一般认为是第四纪后期地表水所形成的沉淀物质,多分布在海滨,湖滨,河流沿岸等地势低洼地带,地表常年潮湿或积水。

因软土地表往往有大量喜水植物,这些植物的生长和死亡,使软土中含有较多的有机物.
软土地基的基坑施工属于综合性极强的工程施工,因为在软土地基上进行基坑施工,不但涉及到土力学当中的变形、强度以及稳定性等方面的问题,而且还涉及到基坑内部土体的支护、地下水处理等多个层次的问题。

同时,在软土地基基坑施工的过程中,经常出现的一个问题就是相邻建筑物出现沉降与开裂,周围的管线等出现爆裂以及周边道路出现沉降等问题,优势甚至出现基坑支护体系坍塌等问题。

在基坑施工进行过程中,由于软土地基的特性,各种不确定因素很多,必须及时掌握土体的变形及支撑内部的受力情况,明确轴力、位移及沉降等的警戒值。

这对于确保软土地基的基坑施工质量的稳定性具有重要意义。

一、软土地基基坑开挖施工原则
基坑开挖时应重视时空效应,应依据基坑面积大小、围护结构形式、开挖深度和工程环境条件等因素而决定开挖形式。

软土地基基坑开挖形式有:分层开挖、分段开挖、中心道开挖和盆式开挖四类。

开挖形式的确定应以利于基坑安全稳定为原则,并兼顾其他因素。

基坑开挖过程中应注意把时空效应对基坑支护结构的不利影响减到最小。

国家规程《建筑基坑支护技术规程》中明确规定:软土基坑必须分层均衡开挖,分层高度不宜超过1.0M。

实践中,一般都采用各种开挖方式组合方法。

土方开挖要坚持以机械为主,人工为辅;挖土采用反铲挖掘机;土方运输宜采用自卸式翻斗汽车。

具体来说,软土地基基坑开挖应注意以下六点:
第一,应待围护桩及旋喷桩止水帷幕完成,并达到设计强度后,再进行基坑土方开挖。

严格杜绝超挖,即基坑开挖至钢支撑设计高程后,及时进行钢支撑安装(包括施加预应力)工作,钢支撑安装未经检查验收合格,严禁往下进行土石方开挖,以确保基坑围护结构的稳定和安全。

第二,应优先采用分段阶梯分层开挖形式,这样不但便利施工组织,而且对基坑的稳定十分有利。

分段阶梯分层开挖的每个阶梯平台均可作为挖土机械土方转运的工作平台,从而大大的加快开挖进度。

每个阶梯的高度应按规范要求控制在1.0M以内;阶梯之边坡坡度要依据软土的稳定性而定,坡度一般应在2.0-3.5之间;每个阶梯的开挖长度要结合结构施工段确定,一般在20.0—30.0M之间。

第三,在围护结构前,要根据软土的稳定性,留置适量反压土,以使反压土与基坑的围护结构共同抵抗围护桩外部土压力、水压力等。

这样可部分减少基坑围护结构变形累积,且也可作为钢支撑安装的工作平台。

待基坑中心部分土方开挖完毕后,再挖除反压土。

挖除反压土时,桩体周围约300MM的土方需采用人工挖除,以防止挖掘机碰撞桩体,从而导致支护体系失稳。

第四,明挖深基坑时,一般采用钻(冲)孔桩围护结构,桩间施作高压旋喷桩止水,能基本截断基坑内外的地下水的流通、剩余雨水及地下水的垂直渗透。

由于,软土虽基本属于弱透水~不透水地层,但土的含水量较为丰富,尤其是淤泥和淤泥质土层,其含水量一般在34%一72%,而且土体中富含透水性较好的有机质和夹层等原因,所以,土方开挖过程需采取行之有效的边开挖边降(排)水的降水措施:即在每个阶梯四周施作简易的排水沟,转角处设置集水坑以便集中抽排雨水或地下水。

第五,监测是软土基坑开挖工作中的一项重要工作。

在基坑开挖前,要依据国家规程《建筑基坑支护技术规程》,对各项监测项目的监测点(桩顶位移、桩体测斜、土体测斜、土体沉降及地下水位等)进行布设,并测出其初始值。

监测频率一般为每日两次,并及时分析监测数据。

如果监测值是一种渐变的递增过程,则说明基坑处于合理的稳定状态;如果某一个监测值发生了突变,则说明基坑的支护体系的平衡状态有可能遭受破坏,发现险情预兆后,一定要在加大基坑的监测频率的同时,放慢土方开挖速度或立即停止土方开挖,待基坑突变监测值停止增长或增长十分缓慢,才可继续进行土方开挖。

第六,在软土地基基坑开挖过程中,要科学地利用土体自身控制位移的潜力;尽量减少每步开挖无支撑的暴露时间;减少开挖过程中的土体扰动范围;防止水土离析,从而最大限度减少基坑的位移和变形。

必要时应改变挖土速度、挖土方式,确保基坑稳定。

二、基坑软土开挖应急措施及注意事项
第一,在基坑软土开挖期间,应调配控制好人员、机械,以确保开挖工序的稳步进行。

施工员要做好测量放线,控制好边坡的稳定;专职安全员要组织人员及时监测、汇报安全情况;围护结构、边坡的稳定情况要由专业监测单位负责监测;当监测数据接近控制值或出现异常情况时,应立即暂停开挖,报驻地监理和业主研究处理。

一定要根据不同因素采取有针对性的措施,以保证周围环境的安全和施工顺利:出现较严重问题时,可及时回填土或堆砂袋,先保持边坡稳定,然后再采取有效的加固方案。

第二,在基坑开挖深度范围处于淤泥层时,除做好基坑监测工作外,必须做好防渗堵漏的准备工作。

在万一出现基坑渗漏时,能及时采取有效措施。

第三,在基坑边不许堆积弃土,不许堆放建筑材料、存放机械。

基坑边外部荷载不得大于20Kpa。

第四,基坑四周应采用Φ48钢管(高1.2M)连接设置封闭护栏,钢管涂刷红黄油漆,并用密目安全网封闭。

第五,夜间施工应有足够的照明,进出口处有专人指挥,避免发生交通事故。

挖掘机回转范围内不得站人,尤其是土方施工配合人员。

三、软土地基基坑开挖主要施工技术措施
第一,对支撑梁的保护措施(我们采用的是管桩加锚索、钢花管的形式)
严禁挖机直接站在支撑梁上作业;严禁挖机、运土车辆直接在支撑梁上碾压和行走。

当挖机需在支撑梁上掏梁间土或需在梁上行车时,必须先在支撑两侧填土,梁面上覆盖60CM以上土层,并在其上铺设路基箱后方可站机挖土。

若路基箱底有空隙时,路基箱底与支撑梁顶的空隙距离不得小于20CM,且路基箱的承载能力必须满足要求。

在支撑梁处开挖土方时,必须先在梁上方采取对称开挖、先外围后中心的方法,使支撑梁缓缓的对称受力,然后用小挖机进行梁下挖土,逐渐使整个支撑梁全部受力。

所有支撑系统均严禁堆载。

第二,降排水措施
如果地质勘察报告显示地下浅层有地面径流水,则必须重视地表排水系统的修筑。

比如:若已做了旋喷嵌缝止水桩,但有渗水时,可采用封堵措施或引流措施,并在围护壁周边的围梁沿周边砌筑挡墙形成积水明沟,以蓄积坑壁渗水、引流水和大气降水,然后抽排至地面排水系统,阻止该部分水流入坑内;土层滞水、大气补水的排除主要采取在挖土留坡的坡脚部位设置临时排水沟,在每次接力开挖的最下一个平面随挖土随布置一些排水沟与集水坑相连,有较多水时采用水泵向基坑表层排水系统中抽排。

当土方挖至基坑底时,可在沿坑底周边一跨的基梁槽内设置转通的排水沟;在基坑内部,可根据实况在每数个柱网范围内设排水盲沟,可利用坑中坑作集水井或另设集水井,通过水泵将水集中,再抽排至排水系统,该类沟应随底板的施工而调整其位置。

结语:总之,只有详实掌握施工地域软土地基地质特点,严格遵循软土地基基坑施工原则,采取有针对性的技术措施,并制定有针对性的预案,才能保障软土基基坑施工的质量和进度,从而获得最大的经济效益和社会效益。
