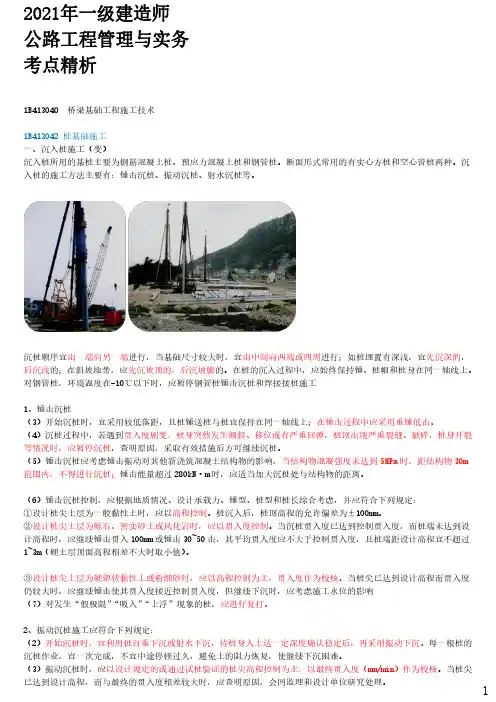

2021年一级建造师公路工程管理与实务考点精析1B413040桥梁基础工程施工技术1B413042桩基础施工一、沉入桩施工(变)沉入桩所用的基桩主要为钢筋混凝土桩、预应力混凝土桩和钢管桩。

断面形式常用的有实心方桩和空心管桩两种。

沉入桩的施工方法主要有:锤击沉桩、振动沉桩、射水沉桩等。

沉桩顺序宜由一端向另一端进行,当基础尺寸较大时,宜由中间向两端或四周进行;如桩埋置有深浅,宜先沉深的,后沉浅的;在斜坡地带,应先沉坡顶的,后沉坡脚的。

在桩的沉入过程中,应始终保持锤、桩帽和桩身在同一轴线上。

对钢管桩,环境温度在-10℃以下时,应暂停钢管桩锤击沉桩和焊接接桩施工1、锤击沉桩(3)开始沉桩时,宜采用较低落距,且桩锤送桩与桩宜保持在同一轴线上;在锤击过程中应采用重锤低击。

(4)沉桩过程中,若遇到贯入度剧变,桩身突然发生倾斜、移位或有严重回弹,桩顶出现严重裂缝、破碎,桩身开裂等情况时,应暂停沉桩,查明原因,采取有效措施后方可继续沉桩。

(5)锤击沉桩应考虑锤击振动对其他新浇筑混凝土结构物的影响,当结构物混凝强度未达到5MPa时,距结构物30m 范围内,不得进行沉桩;锤击能量超过280kN·m时,应适当加大沉桩处与结构物的距离。

(6)锤击沉桩控制,应根据地质情况、设计承载力、锤型、桩型和桩长综合考虑,并应符合下列规定:①设计桩尖土层为一般黏性土时,应以高程控制。

桩沉入后,桩顶高程的允许偏差为±100mm。

②设计桩尖土层为砾石、密实砂土或风化岩时,应以贯入度控制。

当沉桩贯入度已达到控制贯入度,而桩端未达到设计高程时,应继续锤击贯入100mm或锤击30~50击,其平均贯入度应不大于控制贯入度,且桩端距设计高程宜不超过1~3m(硬土层顶面高程相差不大时取小值)。

③设计桩尖土层为硬塑状黏性土或粉细砂时,应以高程控制为主,贯入度作为校核。

当桩尖已达到设计高程而贯入度仍较大时,应继续锤击使其贯入度接近控制贯入度,但继续下沉时,应考虑施工水位的影响(7)对发生“假极限”“吸入”“上浮”现象的桩,应进行复打。

桥梁基础施工总结4300字

桥梁基础施工总结4300字

桥梁基础施工总结4300字桥梁建设是现代交通基础设施建设的重要组成部分,桥梁基础工程建设是其重要的一部分。

在桥梁基础施工过程中,建筑施工过程需要经过前期勘探、设计、施工准备等阶段,然后进入主体结构施工阶段、防水层施工阶段、保护层施工阶段和桥面铺装阶段等工程建设步骤。

桥梁基础施工过程中,需要注意的问题很多,如材料选择、施工工艺选择、质量监控等。

本文将从以上几个方面对桥梁基础施工过程进行总结。

一、前期准备工作前期准备工作是保证桥梁基础施工成功的前提。

首先要进行桥梁基础勘探工作,包括勘探环境、土层结构、岩石结构、水文地质等;其次是设计工作,包括设计方案、材料选择、施工方案等;最后是施工准备工作,包括人员配备、工具、设备、材料等。

二、主体结构施工阶段1.地基开挖:地基开挖是桥梁基础施工的第一步,其工艺和工作量直接影响主体工程的质量和安全。

地基开挖时要确保土层稳定,避免土方滑坡或坍塌,同时要考虑开挖后土方的运输和处理问题。

2.地基处理:在地基开挖后,为保障桥梁的整体稳定,需要对地基进行处理。

地基处理包括切割、夯实、填方等步骤。

处理完地基后,要进行基坑支护工作,避免基坑坍塌造成事故。

3.桩基建设:桩基是桥梁基础中最重要的一环,直接影响桥梁的稳定性和承载力。

桩基建设需要考虑很多技术问题,如桩高、桩径、桩基强度等。

桩基建设过程中,需要严格控制每个步骤的质量,避免弯曲、错位、偏斜等情况发生。

三、防水层施工阶段1.防水层施工对象:桥梁基础的防水层是用来密封桩基周围的土壤,避免桥梁基础失稳或瓦解。

防水层需要选择质量好、强度高、耐久性强的材料。

2.施工工艺:防水层的施工工艺主要包括打钢筋、防水层材料铺设、补强处理等环节。

在施工环节中,需要注意操作规范、质量监控等问题。

四、保护层施工阶段1.保护层施工对象:桥梁基础的保护层用于防止冻融作用、化学腐蚀等因素对基础的破坏。

保护层需要选择防腐、防蚀、抗冻性能好、强度高、耐久性强的材料。

基础工程施工小结专题(3篇)

基础工程施工小结专题(3篇)

第1篇一、工程概况随着我国经济的快速发展,基础设施建设的步伐也在不断加快。

基础工程作为各类建筑、桥梁、道路等工程的基石,其施工质量直接关系到整个工程的安全、稳定和耐久性。

本文将对基础工程施工进行小结,总结经验教训,为今后类似工程提供参考。

二、施工工艺及质量控制1. 施工工艺基础工程施工主要包括地基处理、桩基施工、地下结构施工等环节。

以下分别对这三个环节的施工工艺进行简要介绍:(1)地基处理:根据地基土质情况,采用换填、压实、加固等处理方法,提高地基承载力和稳定性。

(2)桩基施工:根据设计要求,选择合适的桩型,如预制桩、钻孔桩、挖孔桩等,进行桩基施工。

(3)地下结构施工:根据地下结构设计,进行模板、钢筋、混凝土等施工,确保结构安全、稳定。

2. 质量控制(1)施工前:严格审查施工图纸,明确施工工艺和质量要求;对施工人员进行技术培训,提高施工水平。

(2)施工中:加强现场管理,确保施工过程符合规范要求;对关键工序进行检验,确保施工质量。

(3)施工后:对已完成的工程进行验收,确保工程质量达到设计要求。

三、施工难点及对策1. 施工难点(1)复杂地质条件:如软土地基、膨胀土地基等,施工难度较大。

(2)工期紧张:工程进度受诸多因素影响,如天气、材料供应等。

(3)施工空间受限:如城市中心区域、山区等,施工场地狭小。

2. 对策(1)针对复杂地质条件,采用先进的施工技术和设备,提高施工效率。

(2)加强施工组织管理,合理安排施工进度,确保工程按期完成。

(3)充分利用现有场地,优化施工方案,确保施工顺利进行。

四、总结与展望基础工程施工是工程建设的重要环节,关系到整个工程的质量和安全。

通过对基础工程施工的总结,我们认识到以下几点:1. 严格遵循施工规范和设计要求,确保施工质量。

2. 加强施工过程管理,提高施工效率。

3. 针对复杂地质条件和工期紧张等问题,采取有效措施,确保工程顺利进行。

未来,随着我国基础设施建设的不断推进,基础工程施工技术将不断创新,施工管理水平将不断提高。

桥梁工程施工工作总结

桥梁工程施工工作总结

桥梁工程施工工作总结桥梁工程施工是一项复杂而又重要的工作,它直接关系到人们的出行和交通安全。

在过去的一段时间里,我们团队在桥梁工程施工中积累了丰富的经验,也遇到了一些挑战。

在这里,我想对我们的工作进行总结,分享我们的经验和教训,为未来的工作提供参考。

首先,我们在桥梁工程施工中遇到了一些技术难题。

例如,在桥梁基础施工中,我们遇到了土壤条件复杂、承载力不足的情况,需要采取合适的加固措施。

在桥梁梁面施工中,我们遇到了梁体尺寸精度要求高、施工难度大的情况,需要精心组织施工作业。

在这些情况下,我们通过与设计单位和专家进行充分沟通,采取合理的施工方案和技术措施,最终成功解决了技术难题。

其次,我们在桥梁工程施工中也遇到了一些管理问题。

例如,在施工现场管理中,我们遇到了材料、设备供应不及时、施工进度受限的情况,需要及时调整施工计划,保障工程进度。

在安全管理中,我们遇到了施工作业面积大、作业高度高、风险系数大的情况,需要加强安全教育和监督检查,确保施工安全。

在这些情况下,我们通过加强与供应商的沟通协调,优化供应链管理,加强安全教育和监督检查,最终有效解决了管理问题。

最后,我们在桥梁工程施工中也取得了一些值得肯定的成绩。

例如,在施工质量管理中,我们严格执行施工规范和标准,加强质量检查和验收,确保了施工质量。

在环境保护中,我们加强施工现场环境保护措施,减少了对环境的影响。

在文明施工中,我们加强施工现场文明施工宣传和教育,提高了施工人员的文明素质。

这些成绩得到了业主和监理单位的认可和好评。

总的来说,桥梁工程施工是一项复杂而又重要的工作,需要我们在技术、管理、质量、安全、环保、文明等方面都下功夫,才能取得好的施工效果。

我们在过去的工作中取得了一些成绩,也遇到了一些挑战,但通过不懈努力,我们最终克服了困难,取得了成功。

希望我们在未来的工作中能够继续努力,不断提高自身素质,为桥梁工程施工贡献自己的力量。

桥梁基础施工总结

桥梁基础施工总结

桥梁基础施工总结摘要:本文总结了桥梁基础施工的关键步骤和重要注意事项。

首先介绍了桥梁基础施工的背景和意义,然后详细讨论了桥梁基础施工的准备工作、地基处理、基础施工和质量控制等方面的内容。

通过总结和分析,本文得出了一些提高桥梁基础施工质量的建议和经验,以期对未来桥梁基础施工工作的改进和优化提供参考。

一、引言桥梁作为交通基础设施的重要组成部分,承载着车辆和行人的交通需求。

而桥梁的基础是桥梁的重要组成部分,它直接关系到桥梁的承载能力、稳定性和使用寿命。

因此,在桥梁建设过程中,桥梁基础施工显得极为重要。

本文旨在总结桥梁基础施工的要点和经验,为桥梁基础施工提供指导和借鉴。

二、桥梁基础施工的准备工作桥梁基础施工前需要进行充分的准备工作,包括现场勘察、方案设计和施工组织等。

现场勘察是桥梁基础施工的第一步,它要求根据设计要求仔细查勘地形地貌、土质情况、地下水位等,并结合相关资料进行分析和评估。

方案设计则是根据现场勘察结果和设计要求,制定合理的基础施工方案。

施工组织包括确定施工方法和工艺、确定施工队伍和设备等,确保施工组织的合理性和高效性。

三、桥梁基础施工的地基处理地基处理是桥梁基础施工的重要环节,它涉及到地基的改良和加固。

地基改良包括土体加固、软土处理、地基加固等,目的是提高地基的承载力和稳定性。

土体加固主要采用土石方加固、混凝土增强等方法,软土处理则要求采用灌浆、加固桩等方式来改良。

地基加固则是通过加设桩基、挡墙等方式来增加地基的稳定性。

四、桥梁基础施工的施工方法桥梁基础施工有多种施工方法,包括沉井法、钢板桩法、挤壁法等。

根据具体的施工条件和桥梁设计要求,选择合适的施工方法能够提高施工效率和质量。

沉井法适用于较小跨径的桥梁基础施工,钢板桩法适用于较大跨径的桥梁基础施工,挤壁法则适用于软土地基的桥梁基础施工。

此外,对于深水区和特殊地质条件,还可以采用吊装和浮法施工。

五、桥梁基础施工的质量控制桥梁基础施工的质量控制是保证施工质量的关键,它包括施工过程中的质量检查和质量验收。

桥梁工程施工小结

桥梁工程施工小结

桥梁工程施工小结
背景
本文档旨在对桥梁工程的施工情况进行总结和评估,以便于进
一步改进和提高工程质量。

总结
本次桥梁工程施工过程中,我们采用了先进的施工工艺和设备,保证了工程进度和质量的达标。

同时,我们也积极应对各种施工风
险和问题,并及时解决,确保了施工的顺利进行。

成功因素
- 精心制定的施工计划和安全方案
- 高效的团队合作和沟通
- 严格的施工质量控制和监督
- 及时解决施工过程中出现的问题
改进建议
为进一步提高桥梁工程施工的效率和质量,我们提出以下改进
建议:
1. 加强施工前的充分准备,包括材料、设备等方面的调配和准备工作。

2. 进一步加强施工过程的监督和管理,确保严格按照设计要求和施工规范进行施工。

3. 提前预判施工可能出现的问题和风险,并制定相应的预案和措施。

结论
通过本次桥梁工程施工小结,我们可以总结出一系列成功因素和改进建议,为今后的工程施工提供了有益的经验和指导。

我们将不断努力,提高施工质量和效率,为客户提供更优质的工程服务。

以上为桥梁工程施工小结,如有疑问或意见,请及时反馈。

谢谢!。

桥梁桩基施工个人技术总结

桥梁桩基施工个人技术总结

桥梁桩基施工个人技术总结在桥梁桩基施工中,我积累了丰富的实践经验和技能,以下是我在施工过程中的技术总结:1.施工准备在施工前,我认真审阅施工图纸,熟悉施工方案和地质资料,确保施工现场平整、安全,并准备好施工设备和材料。

2.桩基定位我采用极坐标定位法进行桩基定位,确保桩基位置的准确性和施工的顺利进行。

在施工过程中,我经常检查桩基定位情况,及时调整误差,确保施工精度。

3.钻孔我根据地质资料选择合适的钻头和钻机,制定合理的钻孔方案。

在钻孔过程中,我注意控制钻速和钻压,防止钻孔偏斜、塌孔等问题。

同时,我定期清理钻头和检查钻机运转情况,确保钻孔顺利进行。

4.桩基清孔钻孔完成后,我进行清孔工作,清除孔底的沉渣和泥浆。

我采用循环清孔法进行清孔,确保孔底干净、孔内水位稳定。

在清孔过程中,我注意控制泥浆比重和循环时间,防止塌孔和沉渣过多等问题。

5.钢筋笼制作与安装我根据设计要求制作钢筋笼,确保钢筋规格、数量、间距等符合要求。

在钢筋笼安装过程中,我采用吊车进行吊装,确保钢筋笼位置准确、牢固。

同时,我注意保护钢筋笼不受损伤,避免影响施工质量。

6.混凝土灌注我采用导管法进行混凝土灌注,确保混凝土的密实度和强度。

在灌注过程中,我控制混凝土灌注速度和导管位置,防止混凝土离析和堵管等问题。

同时,我经常检查混凝土质量,及时调整配合比和添加剂用量,确保施工质量。

7.质量检测在施工过程中,我对桩基质量进行严格检测。

我采用无损检测技术进行桩基完整性检测,如超声波检测、射线检测等。

同时,我对混凝土试块进行抗压强度检测,确保混凝土质量符合要求。

在质量检测过程中,我认真分析检测数据,及时调整施工工艺,提高施工质量。

8.安全文明施工我始终坚持安全第一的原则,在施工过程中注意安全防范措施的落实。

我定期检查施工现场的安全设施和警示标志是否完好、规范,确保施工现场的安全性。

同时,我注重文明施工,保持施工现场整洁、有序,减少对周围环境的影响。

在施工过程中,我遵循国家和地方的相关环保法规和规定,采取有效的环保措施,减少施工对环境的影响。

桥梁施工小结

桥梁施工小结

桥梁施工小结桥梁施工小结一、引言本旨在对某桥梁的施工过程进行详细总结和分析,以便于对该项目的成败进行评估和经验总结。

下文将对该桥梁项目的各个阶段进行细化描述。

二、前期准备1.背景介绍在这个部分,我们将介绍桥梁建设的背景和目的,以及项目所在地区的地理、气候等特点。

2.工程可行性研究在这个阶段,我们将对桥梁的可行性进行详细研究,包括地质勘察、交通流量分析、环境评估等。

3.设计和预算在这个部分,我们将介绍桥梁的设计过程,包括结构设计、材料选择等。

同时,还将涵盖施工预算的编制和审批过程。

三、施工准备1.施工方案在这个部分,我们将介绍桥梁施工的具体方案,包括工期计划、施工方法、施工设备和人员安排等。

2.材料采购和准备在这个阶段,我们将对桥梁施工所需的材料进行详细采购和准备,包括钢材、混凝土等。

3.现场准备工作在这个部分,我们将介绍施工现场的准备工作,包括场地平整、施工设备和材料的摆放等。

四、施工过程1.基础施工在这个阶段,我们将介绍桥梁基础的施工过程,包括基坑开挖、基础浇筑等。

2.主体结构施工在这个部分,我们将介绍桥梁主体结构的施工过程,包括拱桥、梁段等的安装和维护。

3.桥面铺装和辅助设施安装在这个阶段,我们将介绍桥面的铺装过程以及辅助设施的安装,如栏杆、照明等。

五、质量控制和安全管理1.质量控制在这个部分,我们将介绍桥梁施工过程中的质量控制措施,包括材料检验、工序检查等。

2.安全管理在这个阶段,我们将介绍桥梁施工过程中的安全管理措施,包括施工现场的安全警示、人员安全教育等。

3.风险评估和应对在这个部分,我们将进行对桥梁施工过程中可能出现的风险进行评估,并提出相应的应对措施。

六、收尾工作1.竣工验收在这个部分,我们将介绍桥梁竣工验收的流程和标准,包括结构安全性、正常使用功能等方面的评估。

2.交接和运维在这个阶段,我们将介绍桥梁施工完成后的交接工作和日常运维工作,包括桥梁的维护、保养等。

七、总结和展望在这个部分,我们将对整个桥梁施工项目进行总结和评估,同时对今后类似项目进行展望和建议。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
严格控制桩位及竖桩的竖直度或斜桩的倾斜度。
钻孔灌注桩
场地为浅水时:筑岛法
场地为深水时:钢管桩施工平台、双壁钢围堪平台、浮式施工平台
工序
要点
埋设护筒
1护筒高度宜高出地面0.3m或水面1. 0~2. 0m。有承压水时,应高于稳定后的承压水位2.0m以上;当处于潮水影响地区时,应高出最高施工水位1. 5~2.0m。
孔径检查与清孔
1清孔的方法:有抽浆法、换浆法、掏渣法、喷射清孔法以及用砂浆置换钻渣清孔法等,应根据设计要求、钻孔方法、机具设备和土质条件决定。其中抽浆法清孔较为彻底,适用于各种钻孔方法的灌注桩。
2清孔的质量要求:对摩擦桩,孔底沉淀土的厚度,设计未规定时,对于直径小于1.5m的桩≤200mm,对于桩径大于1.5m和桩长大于40m或土质较差的桩≤300mm;对支柱桩孔底沉淀厚度不大于设计要求,设计未规定时,≤50mm,清孔后的泥浆指标胶体率大于98%。
2基础埋置不深
1基底应比基础的平面尺寸增宽0. 5~ 1. 0m;
2基坑有地下水时,地下水位以上部分可以放坡开挖;地下水位以下部分,采用加固或降地下水位等方法开挖。
坑壁有支撑的基坑
1挡板支护:基坑开挖较深,坑壁不易稳定。
1)简易钢板桩支护--深度不宜大于4m;
2)锁扣钢板桩或锁扣钢管桩--深度为5~10m
(2)当贯入度已达到控制贯入度,而桩尖标高未到达设计标高时,应继续锤入0.10m左右(或锤击30~50次),如无异常变化即可停锤;若桩尖标高比设计标高高得多时,应报有关部门研究确定。
(3)设计桩尖标高处为一般粘土或其他松软土层时,应以标高控制,贯入度作为校核。当桩尖已达设计标高,而贯入度仍较大时,应继续锤击,使其接近控制贯入度。
2挤密土法
重锤夯实或砂桩、石灰桩、砂井、塑料排水板
3胶结土法
化学浆液灌入或粉体喷射搅拌
4土工聚合物法
土工膜、土工织物、土工格栅与土工合成物等加筋土体
基坑施工过程中注意要点
1.在基坑顶缘四周适当距离处设置截水沟
2.坑壁边缘应留有护道,静荷载距坑边缘不小于0.5m,动荷载距坑边缘不小于1.0m
5.如用机械开挖基坑,挖至坑底时,应保留不小于30cm厚度的底层,在基础浇筑圬工前用人工挖至基底标高
1B413040桥梁基础工程施工技术
1、扩大基础
工序名称
方法
适用条件
要点
准备工作
1复核基坑中心线、方向和高程
2决定开挖坡度、支护方案以及地面的防水、排水措施
3放样:平面尺寸每边各增加0.5~1.0m的富余量,以便于支撑、排水与立模板,坑壁垂直的无水基坑坑底,可不必加宽
基坑开挖
坑壁不加支撑的基坑
1干涸无水河滩、河沟中
基底检验和基底处理
基底检验
检查内容:
1检查基底平面位置、尺寸大小,基底标高;
2检查基底土质均匀性,地基稳定性及承载力等;
3检查基底处理和排水情况;
4检查施工日志及有关试验资料等等。
检查方法:
1小桥涵的地基--直观或触探方法
2大、中桥和填土12m以上涵洞--直观、触探、挖试坑或钻探
基底处理
1换填土法
软弱土层全部或部分挖除,换填
2护筒埋置深度根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为2~4m。有冲刷影响的河床,应沉入局部冲刷线以下不小于1. 0~ 1. 5m
泥浆制备
泥浆具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止塌孔的作用。地质复杂,覆盖层较厚,护筒下沉不到岩层的情况下,宜使用丙烯酰胺即PHP泥浆。
3喷射素混凝土--开挖深度小于10m的较完整风化基岩
基坑排水
1集水坑排水法
除严重流沙外,一般情况下均可适用
2井点降水法
土质较差且有严重流沙现象、细(粉)砂、地下水位较高、有承压水、挖基较深、坑壁不易稳定的土质基坑,在无砂的粘质土中不宜使用
3其他排水法
1板桩法或沉井法:
土质渗透性较大、挖掘较深的基坑
2帷幕法:
钻孔
1正循环回转钻孔--钻进速度较快,但需设置泥浆槽、沉淀池等,施工占地较多,且机具设备较复杂。
2反循环回转钻孔--钻进与排渣效率较高,但接长钻杆时装卸麻烦,钻渣容易堵塞管路。
3冲击钻孔--适用于黄土、粘性土或粉质粘土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。
4旋挖钻机钻孔--适用粘土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。钻进施工过程中应保证泥浆面始终不得低于护筒底部,保证孔壁稳定性。
6.基坑自开挖起Βιβλιοθήκη 应抓紧连续不断施工8.基坑应尽量安排在少雨季节施工。
基坑坍塌处理方法:主要是增设抗滑桩或木板支护、钢板桩支护、锚桩式支护、锚锭板支护、喷锚支护等
2、桩基础施工
名称
分类
使用条件
要点
沉入桩:1锤击沉桩、
2振动沉桩、
3射水沉桩
4静力压桩
1锤击沉桩
适用于中密砂类土、粘土
沉桩设备是关键,根据土质、工程量、桩的种类、规格、尺寸、施工期限、现场水电供应等选择。
影响因素:
1基坑的平面尺寸、开挖深度、防水、抗渗和基坑施工的要求;
2地基的工程地质情况;
3对临近结构物的影响程度。
4施工设备、技术和材料供应;
5造价、工期方案。
2.喷射及锚杆加固
1喷射混凝土或锚杆(错索)挂网喷射混凝土--开挖深度大,在地基土质较好、渗水量较小的情况下;
2锚杆挂网喷射混凝土护坡--不稳定的强风化岩质地基或淤泥质粘土;
6.基坑应尽量在少雨季节施工
7.基坑宜用原土及时回填,对桥台及有河床铺砌的桥墩基坑,则应分层夯实。
边坡失稳的预防及处理措施
1.基坑开挖之前,应先做好地面排水系统
2.坑顶边缘有护道,堆载距坑缘不小于1.0m,动载距坑缘不小于1.0m,堆置弃土的高度不得超过1.5m
5.对地质情况发生变化的地层应及时增设支护
3吊入钢筋骨架后,灌注水下混凝土之前,应再次检查孔内的泥浆指标和孔底沉淀厚度;如超过规定,应进行第二次清孔。不得用加深钻孔的方式替代清孔。
1如桩尖已沉入到设计标高,但沉入度仍达不到要求时,应继续下沉至达到要求的沉入度为止。
2桩帽与桩周围应有5~10mm间隙,以便锤击时桩在桩帽内可作微小的自由转动,避免桩身产生超过许可的扭转应力
停锤控制标准
(1)设计桩尖标高处为硬塑粘土、碎石土、中密以上的砂土或风化岩等土层时,根据贯入度变化并对照地质资料,确认桩尖已沉入该土层,贯入度达到控制贯入度。
