综合单价例题
24.24x11.04-(3.00x6-0.24) x3.30
第 1页 共 1 页 单位 工程量
项目编码
010101001 001
1
平整场地
㎡
208.45
定额工程量计算
工程名称: 序号 土建工程 项目名称
人工平整场 地
第 1页 共 1 页 计算式
(24.24+4)×(11.04+ 4)-(3×6-0.24-4)×3.3
综合单价的计算方法
• 方法一,需要对清单项目的工作内容套消 耗量定额,计算出其相应的直接费,并将 各项直接费汇总,在此基础上求出管理费、 利润,再考虑风险,可以求出清单项目所 包括工作内容的清单项目的综合合价,最 后将其除以清单工程量即可得到清单项的 综合单价 • 清单综合合价=∑相关定额项的直接费、管 理费、利润、风险、价差 • 清单综合单价=清单综合合价÷清单工程量
• 1、AA0015 双轮车运土50m内 – 直接费=0.6*430.76=258.456元 – 管理费=258.456*12%=31.015元 – 利润=258.456*8%=20.676元 – 风险=258.456*3%=7.754元 – 人材机价差=(35-22)*19.58*0.6 =152.724元 小计 =258.456+31.015+20.676+7.754+152.724 =470.625元
2100
清单工程量计算
工程名称: 土建工程 第 1页 共 1 页
序号
项目编码
010101001 001
项目名称
平整场地
计算式
24.24x11.04-(3.00x6-0.24) x3.30
单位
㎡
工程量
1
208.45
定额工程量计算
工程名称: 土建工程 第 1页 共1页
序号
定额号
项目名称
双轮车运土 0.6 50m内 双轮车运土 0.6 每增加50m
实心砖墙 15.345+3.041-12.21*0.240.456 外墙 内墙 21.6*0.24*(0.9+1.5+0.2+ 0.36) 3.96 *0.24*(0.9+1.5+0.2+ 0.36+0.14+0.1)
工程名称:
土建工程 项目名称 门窗洞口 面积 计算式 0.9*2.4+1.0*2.4+0.9*1.5+ 1.2*1.5 +1.5*1.5*2
综合单价的计算方法
• 方法二:将清单项目的工作内容所包含的 消耗量定额工程量除以清单工程量得到工 程量系数,分别乘以所含消耗量定额基价 并计取管理费、利润、价差、风险,合计 得综合单价
• 工程量系数=(定额工程量÷定额计量 单位)/清单工程量
• 综合单击=∑各项以工程系数为基础的直接 费、管理费、利润、风险、价差
综合单价计算—方法一
• 1、AA0016 双轮车运土每增加50m – 直接费=0.6*88.88=53.328元 – 管理费=53.328*12%=6.399元 – 利润=53.328*8%=4.266元 – 风险=53.328*3%=1.600元 – 人材机价差=(35-22)*4.04*0.6 =31.512元 小计=53.328+6.399+4.266+1.6+31.512 =97.105元
小计=528.908+63.469+42.313+15.867+312.537 =963.094 元
综合单价计算—方法一
合计= 470.625+ 97.105+ 340.273+ 963.094 =1 871.097 元 清单综合单价=清单综合合价÷清单工程量 清单综合单价=1871.097÷208.45=8.98元/㎡
•谁 愿 意 上 来 计 算
综合单价计算—方法二
例2综合单价计算----某基础平面图
基 础 断 面 图
7
4
3
2 1
5 6
费用
某基础平面图如图所示, 土壤类型:三类土。 取弃土运距:85m, 双轮车运土室内回填至室内零标高, 回填要求:松填。 人工单价58元/工日, 标准红砖370元/千匹, 砌筑用混合砂浆,单价110元/m³ ,
合计=528.908+63.469+42.313+15.867+312.537 =963.094 元
综合单价计算
清单综合单价=清单综合合价÷清单工程量 清单综合单价= 963.094 ÷208.45=4.62元/㎡
记得刚学定额时用的这道题,综 合单价是3.12元/㎡,为什么?
以前没有考虑人材 机价差和风险费
要求
1)编制挖基础土方、土方回填、砖基础、基 础垫层、砖墙砌筑、预制过梁、现浇混凝 土圈梁、现浇混凝土板、钢筋等分项工程 的工程量单价并计算综合单价,计算措施 费等各项基本费用,并最终求出报价。
清单工程量计算
工程名称: 土建工程 第 1页 共 5 页
序号
1
项目编码
010101003 001
项目名称
定额号
单位
100㎡
工程量
4
AA0024
3.792
综合单价计算—方法一
• AA0024 人工平整场地 – 直接费=3.792*139.48=528.908元 – 管理费=528.908*12%=63.469元 – 利润=528.908*8%=42.313元 – 风险=528.908*3%=15.867元 – 人材机价差=(35-22)*6.34*3.792 =312.537元
费用
• • • • • C10混凝土325元/m³ , C25混凝土单价375元/m³ 。 C20混凝土单价355元/m³ 。 钢筋不分型号按395元/t。 其他材料费按定额费用,定额中混合砂浆单价 98.2元/m³ • 如有机械,机械单价不足60元/台班按60元/台班 计算 • 各种费率按重庆费用定额最高限价计取,管理费 9.3%,利润2.8%,风险费按3%计取。
尺寸
• 砖墙体用M5混合砂浆砌筑,M1为900mm ×2400mm.MLC的门尺寸1000 mm×2400mm,窗的尺寸900mm ×1500。 C1为1200 mm×1500mm。C2为1500mm ×1500mm。门窗上部均设过梁,断面为 240mm×200mm,长度按门窗洞口宽度 每边增加250mm;外墙均设圈梁(内墙不 设)断面为240mm×240mm,板厚 100mm。过梁C20预制,圈梁和板C25现 浇砼。
工程量
M³ 15.23 m 21.6
L净
h 4 5 010401006 001 010302001 001 垫层
4.2-0.24
1.6-0.1 0.1*(21.6+3.2)
m
m ㎡
3.96
1.5 0.596
断面积S 0.24*1.5+0.0625*5*0.126*6
M³ 2.48 M³ 15.00 M³ 15.345 M³ 3.041
综合单价计算—方法一
• AA0035 人工铲草皮 – 直接费=3.792*49.28=186.870元 – 管理费=186.870*12%=22.424元 – 利润=186.870*8%=14.950元 – 风险=186.870*3%=5.606元 – 人材机价差=(35-22)*2.24*3.792 =110.423元
10 010416001 现浇混凝土 0.91×108×0.395 002 钢筋φ8箍筋 L N 11 0.24×4-0.05 [(6.6-0.05)÷0.2+1]×2 +[(4.2-0.05)÷0.2+1]×2
第 3页 共 5 页
序 号
项目编码
单 工程量 位
㎡ 12.21
6
7
010403004 混凝土圈 001 梁
010405003 平板 001
21.6*0.24*0.24
M³ 1.244
(4.2-0.24)*(3+3.6-0.24) M³ 5.85 *0.1+(4.2+0.24+3+3.6+ 0.24)*2*0.6*0.1+0.6*0.6*4+ (4.2+0.24+1.1+3+3.6+0.24+ 1.1)*2*0.2*0.1 (1.4+2.4+1.7+2.0*2) *0.24*0.2 (194.32+199.76+408.32+24 +235.8)×0.395 M³ 0.456 t m 0.420 194.32
8 9
010410003 预制过梁 001 010416001 现浇混凝 001 土钢筋φ8
1号筋L 6.94×28
l 3+3.6+0.24+2×6.25×0.008
n (4.2-0.05)÷0.15+1
m
6.94
根 28
工程名称:
序号 项目编码
土建工程
项目名称 计算式
第 4页 共 5 页
单位 工程量
232 24 1.2 20
7号筋L 13.1×18
l 4.2+1.2-0.05+3+3.6+1.2-0.05 n 18
m
m 根
235.8
13.1 18
工程名称:
序 号
土建工程
项目名称 计算式
第 5页 共 5 页
单 位 t m 根 t m 工程量 0.039 0.91 108 0.135 52.4
项目编码
综合单价计算ppt课件
习题课
ppt课件完整
1
【习题1】 M5水泥砂浆砌筑直形砖 基础,设有管理费与利润率分别为
18%和10%,砖基础工程量为 18.98m3,1:2水泥砂浆墙基防潮层 为12.25m2,试进行综合单价计算
分析
ppt课件完整
2
ppt课件完整
3
ppt课件完整
4
项目编码
定额 定额名 编号 称
项目名称
计量单位
青一遍
小计
清单项目综合单价
ppt课件完整
7
定额编号
B1-1
A7-87
项目
定额基价
人工费
其中
材料费
机械费
单位
1:2水泥砂浆楼地 平面刷石油沥青一
面厚20mm
遍
100m2
m2
元
1160.25
6.25
元
585.39
1
元
553.89
5.25
元
20.96
ppt课件完整
0
8
感谢亲观看此幻灯片,此课件部分内容来源于网络, 如有侵权请及时联系我们删除,谢谢配合!
ppt课件完整
6
项目编码
02010100 1004
项目名称 水泥砂浆楼地面
计量单位
m2
清单综合单价组成明细
单价
合价
定额 编号
定额名 称
定额单 数 位 量 人工 材料 费费
机 械 费
管理 费和 利润
人工 费
材料 费
机械 费
管理 费和 利润
B1-1
1:2水 泥砂浆 楼地面 厚20mm100m2平面刷 A7-87 石油沥 m2
清单综合单价组成明细
综合单价组成公式及示例
综合单价组成公式及示例综合单价是一个重要的财务指标,用于计算产品或服务的平均价格。
它是由多种不同的单价组成,反映了不同因素对总价格的影响。
综合单价公式可以表示为:综合单价=总价/总数量其中,总价指的是所有项目的价格总和,总数量指的是所有项目的数量总和。
综合单价的计算适用于许多不同的情况。
下面是一些示例:1.产品定价:假设一个公司生产和销售多种产品。
每种产品的单价(P1,P2,...Pn)和数量(Q1,Q2,...Qn)已知。
那么,公司的综合单价可以通过以下公式计算:总价=P1*Q1+P2*Q2+...+Pn*Qn总数量=Q1+Q2+...+Qn综合单价=总价/总数量2.服务定价:考虑一个服务提供商,提供不同类型的服务,并有不同的服务费用和数量。
综合单价可以按以下方式计算:总价=S1*Q1+S2*Q2+...+Sn*Qn总数量=Q1+Q2+...+Qn综合单价=总价/总数量3.成本分析:一家制造商分析其生产成本,以评估不同成本组成对最终产品价格的影响。
成本包括原材料成本、人工成本、能源成本等。
假设原材料成本为C1,人工成本为C2,能源成本为C3,数量分别为Q1,Q2和Q3、则综合单价可以通过以下公式计算:总成本=C1*Q1+C2*Q2+C3*Q3总数量=Q1+Q2+Q3综合单价=总成本/总数量综合单价对于决策和比较不同产品或服务的价格非常重要。
通过计算综合单价,企业可以评估不同成本因素对最终价格的影响,并制定相应的定价策略。
此外,综合单价还有其他应用场景,例如在供应链管理中确定采购物料的价格、在项目管理中估算项目成本等。
总之,综合单价是一个重要的财务工具,通过将多种单价和数量相结合,计算产品或服务的平均价格。
它可以用于定价、成本分析和其他决策过程中,帮助企业优化价格策略和管理风险。
任务七综合单价组价训练
第三步 计算管理费 管理费=(人工费+材料费+机械费)*管理费% 第四步 计算利润 第五步 汇总成综合单价
利润=(人工费+材料费+机械费+管理费)*利润% 综合单价=人工费+材料费+机械费+管理费+利润
20
清单综合单价组价例题2
计算某学院综合楼平整场地的综合单价 项目编码:010101001 单位:m2 C 定额消耗量:综合工日: 3.15工日/100 m2 单价: 综合人工:25元/工日; 费率:该企业对此项工程的管理费为直接费的12%,利润为 直接 费与管理费合计的5%。人、材、机费考虑1.05的风险。 清单工程量:760m2 定额工程量:869m2
重新计算工程量组价 清单与定额工程量规则不相同 复合组价
清单项目由定额项目组合而成
3
15
综合单价的确定
1
直接套用定额组价
清单与定额工程量规则相同
第一步 直接套用定额消耗量 第二步 计算人工费、材料费、机械费及风险
人工费=∑人工工日消耗量*日工资单价*风险%
材料费=∑材料消耗量*材料预算价格*风险% 机械费=∑机械台班消耗量*机械台班单价*风险%
综合单价=人工费+材料费+机械费+管理费+利润
清单综合单价组价例题3
计算某学院综合楼挖基础土方的综合单价 项目编码:010101004 单位:m3 C 清单工程量:1320m2 定额工程量:机械挖土:1836m3人工挖土:264m3 定额消耗量:人工挖四类土方。综合工日:50.04 工日/100m3
发、 承包双方发生争议时,按下列规定实施
1.材料、工程设备的涨幅超过招标时基准价格 5%以上由发包人承担。 2.施工机械使用费涨幅超过招标时的基准价格 10%以上由发包人承担。
综合单价例题
综合单价计算
清单综合单价=清单综合合价÷清单工程量 清单综合单价= 963.094 ÷208.45=4.62元/㎡
记得刚学定额时用旳这道题,综 合单价是3.12元/㎡,为何?
此前没有考虑人材 机价差和风险费
定额工程量计算
工程名称: 土建工程 序号 定额号 项目名称
计算式
第 1页 共 1 页 单位 工程量
4
AA0024
人工平整场 (24.24+4)×(11.04+
地
4)-(3×6-0.24-4)×3.3
100㎡
3.792
综合单价计算—措施一
• AA0024 人工平整场地 – 直接费=3.792*139.48=528.908元 – 管理费=528.908*12%=63.469元 – 利润=528.908*8%=42.313元 – 风险=528.908*3%=15.867元 – 人材机价差=(35-22)*6.34*3.792 =312.537元
根 28
工程名称:
序号
项目编码
土建工程
项目名称
2号筋L 4.54×44
计算式
第 4页 共 5 页
单位 工程量
m 199.76
l 4.2+0.24+2×6.25×0.008
m
N (3+3.6-0.05)÷0.15+1
根
3号筋L 1.76×232
m
l (0.1-0.025×2)×4+0.4+
m
0.24+0.6-0.025+(0.3-0.025×2)
综合单价例题参考资料
14
综合单价计算—方法一
• AA0024 人工平整场地 – 直接费=3.792*139.48=528.908元 – 管理费=528.908*12%=63.469元 – 利润=528.908*8%=42.313元 – 风险=528.908*3%=15.867元 – 人材机价差=(35-22)*6.34*3.792 =312.537元
13
综合单价计算—方法一
• AA0035 人工铲草皮 – 直接费=3.792*49.28=186.870元 – 管理费=186.870*12%=22.424元 – 利润=186.870*8%=14.950元 – 风险=186.870*3%=5.606元 – 人材机价差=(35-22)*2.24*3.792 =110.423元
• 综合单击=∑各项以工程系数为基础的直接 费、管理费、利润、风险、价差
8
[例2]如图所示有草皮需要人工铲去,经计算需 要余土外运60m³,弃土运距80m,选择人工双轮车 外运,人工费按35元/工日计算,管理费12%,利 润8%,风险3%。试求该建筑物的人工平整场地综 合单价。
2100 3300 2100 5400
综合单价=2.537+0.304+0.203+0.076+1.499 = 4.619元/㎡ ≈4.62元/㎡
6
综合单价的计算方法
• 方法一,需要对清单项目的工作内容套消 耗量定额,计算出其相应的直接费,并将 各项直接费汇总,在此基础上求出管理费、 利润,再考虑风险,可以求出清单项目所 包括工作内容的清单项目的综合合价,最 后将其除以清单工程量即可得到清单项的 综合单价

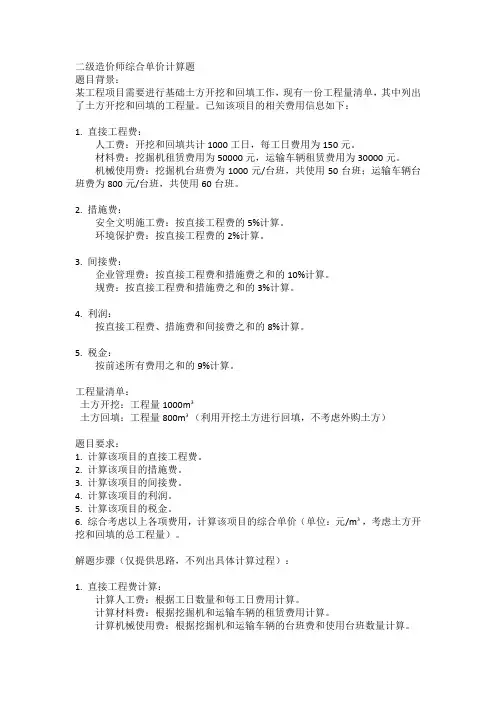

二级造价师综合单价计算题
二级造价师综合单价计算题题目背景:某工程项目需要进行基础土方开挖和回填工作,现有一份工程量清单,其中列出了土方开挖和回填的工程量。
已知该项目的相关费用信息如下:1. 直接工程费:人工费:开挖和回填共计1000工日,每工日费用为150元。
材料费:挖掘机租赁费用为50000元,运输车辆租赁费用为30000元。
机械使用费:挖掘机台班费为1000元/台班,共使用50台班;运输车辆台班费为800元/台班,共使用60台班。
2. 措施费:安全文明施工费:按直接工程费的5%计算。
环境保护费:按直接工程费的2%计算。
3. 间接费:企业管理费:按直接工程费和措施费之和的10%计算。
规费:按直接工程费和措施费之和的3%计算。
4. 利润:按直接工程费、措施费和间接费之和的8%计算。
5. 税金:按前述所有费用之和的9%计算。
工程量清单:土方开挖:工程量1000m³土方回填:工程量800m³(利用开挖土方进行回填,不考虑外购土方)题目要求:1. 计算该项目的直接工程费。
2. 计算该项目的措施费。
3. 计算该项目的间接费。
4. 计算该项目的利润。
5. 计算该项目的税金。
6. 综合考虑以上各项费用,计算该项目的综合单价(单位:元/m³,考虑土方开挖和回填的总工程量)。
解题步骤(仅提供思路,不列出具体计算过程):1. 直接工程费计算:计算人工费:根据工日数量和每工日费用计算。
计算材料费:根据挖掘机和运输车辆的租赁费用计算。
计算机械使用费:根据挖掘机和运输车辆的台班费和使用台班数量计算。
2. 措施费计算:根据直接工程费计算安全文明施工费和环境保护费。
3. 间接费计算:根据直接工程费和措施费之和计算企业管理费和规费。
4. 利润计算:根据直接工程费、措施费和间接费之和计算利润。
5. 税金计算:根据前述所有费用之和计算税金。
6. 综合单价计算:将所有费用之和除以土方开挖和回填的总工程量,得到综合单价。
注意事项:在计算过程中,注意各项费用的计算基数和费率。
一建经济综合单价计算例题
一建经济综合单价计算例题
一建经济综合单价计算例题通常是以建筑项目为基础进行计算的。
下面是一个例题:
假设某建筑项目的总造价为1000万元,总建筑面积为10000平方米,总建筑工期为1年。
根据项目的具体情况,需要计算该项目的经济综合单价。
首先,我们需要计算出该项目的经济综合单价的分子部分,即项目总造价。
在这个例题中,项目总造价为1000万元。
然后,我们需要计算出该项目的经济综合单价的分母部分,即总建筑面积乘以总建筑工期。
在这个例题中,总建筑面积为10000平方米,总建筑工期为1年。
最后,我们将项目总造价除以总建筑面积乘以总建筑工期,即可得到该项目的经济综合单价。
计算公式如下:
经济综合单价 = 项目总造价 / (总建筑面积×总建筑工期) 根据以上数据,经济综合单价 = 1000万元 / (10000平方米×1年)
最后计算得出经济综合单价为100元/平方米·年。
工料单价法和综合单价法实例
=261kg ×.035元/kg+1.11 m3×30元/m3+0.159 ×1 =124.8元/m3 (3)直接工程费=300(10m3) × 2944.356 (元/10m3)=883306.8元 (4)直接费=883306.8元 (5)间接费=3.1% ×883306.8元=27383.51元 (6) 利润=(直接费+间接费) ×7%=63748.25元
作业
• 上述工程中,还有m10砂浆抹面5000m2 • 用两种方法计算建筑安装工程费。
计 算
7、含税造价:6*(1+税率)
解2 综合单价法: 根据砌砖墙(半砖厚)预算定额 (1)工料单价(元/10m3)
=42元/工日 ×20.33工日/10m3+ 200元/千块× 6.66千块+砂浆价格 ×2.27m3+1320元/台班 ×0.363台班
=2944.356 (元/10m3) (2)砂浆价格=水泥配合比× (水泥价格,砂价格,水价格)
工料单价法和综合单价法
实例
Байду номын сангаас
例题
• 某工程砌砖墙3000m3,已知人工预算价格 42元/工日,机砖200元/1000块,砌筑砂浆 M7.5,水泥350元/吨,砂30元/m3,水1元 /m3。搅拌机6m3台班费1320元/台班。措 施费不计,该工程间接费为直接费的3.1%, 利润率7%,税率3.41%
• 请根据预算定额,用工料单价法和综合单 价法计算建筑工程费。
综合单价调整的计算例题
综合单价调整的计算例题可以参考以下情况:
假设一个项目,我们需要采购一批材料,该材料有多个规格和型号可供选择,每个规格和型号都有相应的市场价格。
在采购合同中,我们约定了综合单价的计算方法,即根据所选规格和型号的数量、总价以及约定的调整规则来计算。
具体来说,综合单价的调整规则如下:
1. 人工费调整:根据市场价格变化,按照约定的比例对人工费进行调整。
2. 材料费调整:根据市场价格变化,按照约定的材料分类和型号,分别对各个规格和型号的价格进行加权平均,得到对应的综合单价。
3. 机械使用费调整:根据使用机械的不同型号和等级,按照约定的市场价格,对机械使用费进行调整。
4. 风险金调整:根据项目的风险程度,按照约定的比例对风险金进行调整。
5. 税金调整:按照国家税收政策的变化,对税金进行调整。
根据以上规则,假设我们采购了一批规格为A1、A2、B1、B2的材料,数量分别为100、200、300、150个单位。
每个规格的市场价格分别为$10、$20、$5、$15元/个单位。
人工费调整率为+5%,材料费调整率为+2%,税金调整率为+1%。
首先,根据人工费调整规则,我们对人工费进行了调整,得到新的人工费单价为原来的1.05倍。
接着,我们对各个规格的材料费进行了加权平均,得到新的综合单价为(10+20×2+5×3+15×4)/ 100+20×2+300+150=36.6元/个单位。
最后,根据税金调整规则,我们对税金进行了相应的调整。
经过以上计算过程,我们得到了最终的综合单价为36.6元/个单位。
在实际操作中,我们可以根据具体情况进行调整和完善。
综合单价例题
综合单价构成要素
02
人工费
工资性支出
指列入概预算定额的直接从事建筑安装工程施工的生产工 人开支的各项费用。
01
辅助工资
指生产工人年有效施工天数以外非作业 天数的工资。
02
03
工资附加费
指按照国家规定提取的职工福利基金 、工会经费、养老保险费、医疗保险 费、失业保险费、住房公积金等。
材料费
材料原价(或供应价格)
3. 机械使用费
根据机械设备型号、租赁费用和维修费用计 算机械使用费用。
4. 管理费和利润
按照企业或地区的规定计算管理费和利润。
汇总得出综合单价结果
01
将各项费用汇总,得出综合单价。
02
对综合单价进行审核和调整,确保价格合理。
03
将综合单价与工程量清单对应,形成完整的报价文 件。
实例分析:某工程
规范取费基数确定方法的 建议
明确取费基数的计算规则和标准,统一计算方法,减少差异。
其他常见问题解答
01
如何处理清单漏项问题
在招标阶段,投标人应仔细阅读招标文件,发现清单漏项应及时向招标
人提出质疑。在合同履行阶段,可根据实际情况进行协商处理。
02
如何处理清单工程量变化问题
对于清单工程量的变化,应根据合同约定进行处理。一般可采用调整综
综合单价是完成一个规定计量单位的 分部分项工程量清单项目或措施清单 项目所需的人工费、材料费、施工机 械使用费和企业管理费、利润,以及 一定范围内的风险费用。
综合单价作用
反映工程造价构成
综合单价能够直观地反映工程造 价的构成,包括人工费、材料费 、机械费、管理费和利润等。
方便价格比较
综合单价作为统一的计价单位, 方便不同工程之间或同一工程不 同清单项目之间的价格比较。
