二次搬运费范文
二次搬运费证明

二次搬运费证明在建筑施工的领域里,有一个不太起眼但又实实在在存在的费用,那就是二次搬运费。
这可不是一个能随便被忽略的小角色哦!我先给您讲讲什么是二次搬运费。
比如说,咱们施工的工地在一个比较偏远的地方,或者场地特别狭窄,材料运到工地后,不能直接放到要用的地方,得再搬一次,这多出来的搬运成本就是二次搬运费啦。
就拿我之前参与的一个项目来说吧,那可真是让我对二次搬运费有了深刻的体会。
这个项目在一个山脚下,交通特别不方便。
建筑材料运到最近的公路边,离工地还有好长一段距离。
而且工地的地形复杂,车辆根本开不进去。
第一批钢材运到的时候,我们都傻眼了。
那一根根沉重的钢材,得靠人力一点点搬到施工的地方。
工人们累得气喘吁吁,汗水湿透了衣服。
我在旁边看着,心里也着急啊。
这可不是简单的搬搬抬抬,得小心翼翼,不能把钢材磕了碰了,不然会影响质量。
为了准确计算二次搬运费,我们得把各种因素都考虑进去。
比如搬运的距离、材料的重量和体积、搬运的难度、使用的工具和设备等等。
这可不是拍拍脑袋就能定下来的事儿。
我们得有详细的记录和证明。
比如说,记录每次搬运的材料种类、数量、搬运的起止地点,还有参与搬运的工人人数、工作时间。
这些都得清清楚楚,明明白白。
还有啊,有时候天气不好也会增加二次搬运的难度和成本。
比如下雨天,道路泥泞,搬运起来更费劲,还得注意材料别被雨水淋湿了。
这时候,我们就得采取一些防护措施,又增加了额外的费用。
在和甲方沟通二次搬运费的时候,这些证明材料就特别重要。
要是没有这些详细的记录,甲方可能会觉得咱们在乱要钱。
但只要咱们证据充分,合情合理,甲方一般也能理解和认可。
总之,二次搬运费虽然看起来是个小细节,但处理不好也会给项目带来不小的麻烦和成本增加。
所以啊,咱们做工程的,每一笔费用都得算清楚,有凭有据,这样才能保证项目顺利进行,大家都能开开心心地把活儿干好!您看,这就是二次搬运费的那些事儿。
搞清楚了它,咱们在施工中就能避免很多不必要的纠纷和损失。
二次搬运费范文

篇一:[二次搬运费]二次搬运费怎样计算地质灾害治理工程,(抗滑桩)桩心C30混凝土浇筑,搅拌场与抗滑桩间设计了施工便道,这种情况下还能否计二次转运?二次转运没设计。
回复首先得根据合同约定的相关二次搬运的规定办理,己批准的施工组织设计中现场材料如何堆放应有计划,一般施工工程中所使用的多种建材,包括成品和半成品构件,都应按施工组织设计要求,运送到施工现场指定的地点堆积,一般不发生二次搬运费,所以应正确理解二次搬运费1、二次转运费又名二次搬运费,是由于运输道路无法直接运至工地或因场地狭小现场堆放条件所限等特殊原因而发生的所有材料、成品、半成品(不包括混凝土预制构件和金属构件)的二次搬运、按二次搬运费标准执行。
2、若确属场地狭小不能一次堆放发生了部分材料、成品、半成品的二次搬运,且不是施工单位施工组织设计深度不够、布置不合理而自行造成的,甲乙双方可根据施工现场的实际情况,办理经济签证手续,据此结算。
3、二次搬运费按实际发生计取,不发生则不计取。
二次搬运费计算方法二次搬运费=工程费×二次搬运费费率(%)请参考市政工程二次搬运的问题,一般来说,市政的工程多是长施工距离,比如修路或对人行道路的地砖铺设等;或是少工程量,多施工地点,比如新建一个标识牌,维修一批市政基础设施等。
这样就造成了施工方在购进材料后一般要集中堆放到某1处仓库或场地,而在施工过程中要从这个固定的仓库或场地把材料运送到施工现场,由于材料进场的时候施工单位就已经支付过1笔材料的运输费了,而在施工过程中还需要进行再运输,这样就产生了二次费用。
还有施工机械也是同样的情况,有些施工继续运输不便,而施工过程中还必须采用,这样重复运输施工机械也是属于这个情况。
还有一种情况是由于施工场地的限制,工程不能一次性完成,当在此地施工完毕一段时间后,再次回到这个场地施工,这样也会产生“二次转运费”。
“二次转运费”是由于市政工程的特殊性质而多次,重复产生的材料倒运或机械运输的费用。
关于石材二次搬运费用的申请

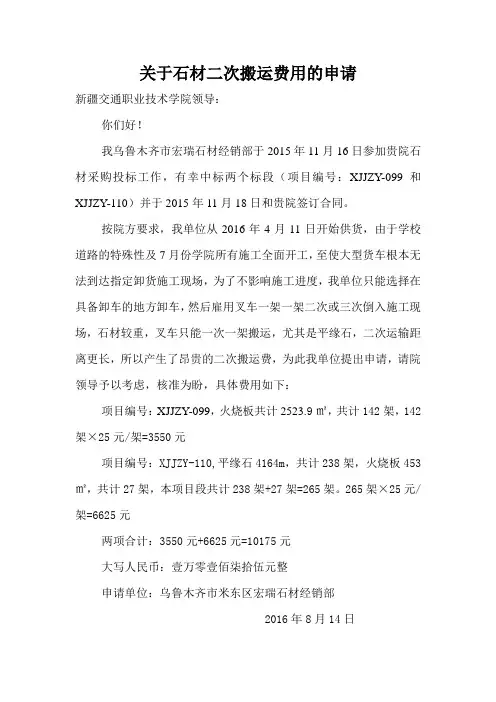

关于石材二次搬运费用的申请
新疆交通职业技术学院领导:
你们好!
我乌鲁木齐市宏瑞石材经销部于2015年11月16日参加贵院石材采购投标工作,有幸中标两个标段(项目编号:XJJZY-099和XJJZY-110)并于2015年11月18日和贵院签订合同。
按院方要求,我单位从2016年4月11日开始供货,由于学校道路的特殊性及7月份学院所有施工全面开工,至使大型货车根本无法到达指定卸货施工现场,为了不影响施工进度,我单位只能选择在具备卸车的地方卸车,然后雇用叉车一架一架二次或三次倒入施工现场,石材较重,叉车只能一次一架搬运,尤其是平缘石,二次运输距离更长,所以产生了昂贵的二次搬运费,为此我单位提出申请,请院领导予以考虑,核准为盼,具体费用如下:
项目编号:XJJZY-099,火烧板共计2523.9㎡,共计142架,142架×25元/架=3550元
项目编号:XJJZY-110,平缘石4164m,共计238架,火烧板453㎡,共计27架,本项目段共计238架+27架=265架。
265架×25元/架=6625元
两项合计:3550元+6625元=10175元
大写人民币:壹万零壹佰柒拾伍元整
申请单位:乌鲁木齐市米东区宏瑞石材经销部
2016年8月14日。
搬运支付范文

搬运支付范文尊敬的领导:我是XX公司的员工,我在此向您申请支付搬运费用。
我公司最近需要将一批货物从仓库搬运到客户处,但由于货物体积较大,需要专业的搬运公司来进行操作。
因此,我们向搬运公司支付了一定的费用,现在希望能够报销这部分费用。
搬运公司是一家专业的物流运输公司,他们拥有丰富的搬运经验和专业的搬运设备,能够确保货物在搬运过程中不受损坏。
本次搬运的货物包括大型机械设备和重型工业产品,需要大型卡车和专业搬运工人来进行操作。
搬运过程中,搬运公司安排了专业的搬运工人和监督人员,确保货物的安全搬运到客户处。
在搬运过程中,搬运公司提供了优质的服务,他们按照我们的要求进行了货物的包装和固定,确保货物在搬运过程中不受损坏。
他们还提供了保险服务,一旦货物在搬运过程中发生意外,可以得到相应的赔偿。
整个搬运过程非常顺利,货物安全到达了客户处,客户对我们的服务非常满意。
根据公司的相关规定,我们可以报销搬运费用。
根据搬运公司提供的发票和费用清单,本次搬运的费用共计XXXX元。
我们希望能够尽快得到公司的审批和报销,以便及时结清搬运公司的费用。
在此,我向公司提出支付搬运费用的申请,希望能够得到公司的支持和审批。
我们将严格按照公司的相关规定,将报销款项使用在正确的地方,确保公司的利益不受损失。
同时,我们也将继续与搬运公司保持良好的合作关系,确保今后的搬运工作能够顺利进行。
谢谢公司的支持和理解!此致。
敬礼。
XX 公司员工。
XXXX年XX月XX日。
以上是一份关于搬运支付的范文,希望对您有所帮助。
二次搬运申请

二次搬运费申请
我方在工程施工过程中,由于场地狭窄,工期要求紧,多标段交叉施工,交通道路不畅通,进场的材料无法堆放到施工现场,需堆放到临时材料堆放点再用叉车及人力进行二次倒运,对此产生的倒运费用望甲方予以认可承担。
二次倒运发生费用明细如下:
日期搬运材料天数叉车(台/天)
(1200元/天)
天数
人工(个/天)
(100元/天)
2014.8.1~2014.8.15 脚手架、型材等 6 1 14 7
2014.8.16~2014.8.3
0 石材、型材、玻
璃、管材、设备
等
13 2 13 9
2014.9.1~2014.9.30
室内石材、型
材、玻璃、轻钢
龙骨、板材等
23 1 28 8
2014.10.1~2014.10.
15 室内外石材、板
材、电线、灯具、
洁具等
7 1 15 2
合计62 469 产生费用
建设单位(签/章): 监理单位(签/章): 施工单位(签/章):
1 / 1。

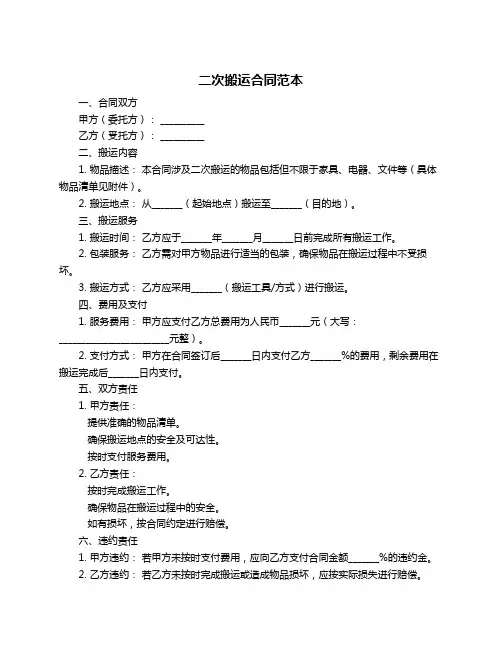

二次搬运合同范本

二次搬运合同范本一、合同双方甲方(委托方): __________乙方(受托方): __________二、搬运内容1. 物品描述:本合同涉及二次搬运的物品包括但不限于家具、电器、文件等(具体物品清单见附件)。
2. 搬运地点:从_______(起始地点)搬运至_______(目的地)。
三、搬运服务1. 搬运时间:乙方应于_______年_______月_______日前完成所有搬运工作。
2. 包装服务:乙方需对甲方物品进行适当的包装,确保物品在搬运过程中不受损坏。
3. 搬运方式:乙方应采用_______(搬运工具/方式)进行搬运。
四、费用及支付1. 服务费用:甲方应支付乙方总费用为人民币_______元(大写:_________________________元整)。
2. 支付方式:甲方在合同签订后_______日内支付乙方_______%的费用,剩余费用在搬运完成后_______日内支付。
五、双方责任1. 甲方责任:提供准确的物品清单。
确保搬运地点的安全及可达性。
按时支付服务费用。
2. 乙方责任:按时完成搬运工作。
确保物品在搬运过程中的安全。
如有损坏,按合同约定进行赔偿。
六、违约责任1. 甲方违约:若甲方未按时支付费用,应向乙方支付合同金额_______%的违约金。
2. 乙方违约:若乙方未按时完成搬运或造成物品损坏,应按实际损失进行赔偿。
七、争议解决本合同在履行过程中如有争议,双方应友好协商解决;协商不成时,可向_______人民法院提起诉讼。
八、其他条款1. 合同变更:任何一方要求变更或解除合同,需书面通知对方,经双方协商一致后签订书面变更或解除协议。
2. 不可抗力:如因不可抗力导致合同无法履行,双方互不承担责任。
九、合同生效本合同自双方签字盖章之日起生效,一式两份,甲乙双方各执一份。
甲方(盖章): __________乙方(盖章): __________签订日期: __________。
建筑工程二次转运情况说明范文

1.施工组织设计中施工道路和材料的二次转运分析及对策怎么由于施工工程项目的大小不同,所要求编制组织设计的内容也有所不同,但其方法和步骤基本大同小异,大致可按以下步骤进行。
3)施工定额、工程概预算及有关技术经济指标。
4)施工中可配备的劳力、材料和机械装备情况。
(3)选择施工方案、确定施工方法主要确定对工程施工的先后顺序、选择施工机械类型及其合理布置.明确工程施工的流向及流水参数的计算,确定主要项目的施工方法等(总设计还需先做出施工总体布署方案)。
(4)制定施工进度计划包括对分部分项工程量的计算、绘制进度图表。
对进度计划的调整平衡等。
(5)计算施工现场所需要的各种资源需用量及其供应计划(包括各种劳力、材料、机械及其加工预制品等)。
(6)绘制施工平面图(7)其他提出对有关工得的质量通病和易于发生安全问题的环节。
订出防治措施、制定降低成本(如节约劳力、材料、机具及临时设施费等)的具体措施、超奖减罚等的具体要求和技术经济指标。
施工组织设计编制要点 1、封面:含编制单位、负责人、编制人、编制时间,有企业的logo。
2、目录:有页码、应细分层次,重点章节可列出三级目录,要章节层次明晰。
5、工程特点、重点、难点的分析:一份施工组织设计的质量在很大程度上取决于编制者对具体工程特殊部分的把握和在此基础上提现的解决方案,此部分应当详细。
6、施工部署:含确定工程开展程序,拟定主要工程项目的施工方案,明确施工任务划分与组织安排,编制施工准备工程计划等内容。
总体施工工序流程是对工程具体情况包括工程量、工期、工程特点、环境等总体分析的基础遵循一定的原则提出的,确定施工顺序的原则有:在保证工期的前提下,分期分批施工。
一般应按先地下、后地上,先深后浅,先主干后支线的原则进行安排。
应注意已完工工程的生产或使用和在建工程的施工互不妨碍,使生产、施工两方便。
施工程序应当与各类物资及技术条件供应之间的平衡及合理利用这些资源相协调,促进均衡施工。
二次搬运费证明

二次搬运费证明想象一下,咱们学校要重新布置教室,买了好多新的桌椅。
可是呢,货车只能把桌椅送到学校门口,从学校门口到教室这段路,就得靠大家或者请人把桌椅搬进去啦。
这个从一个地方搬到另一个地方的过程,就像是货物的搬运。
如果一开始就把东西送到该放的地方,那就是一次搬运。
但像这种需要再搬一次的情况,有时候就会产生二次搬运费。
比如说,我们班的图书角要重新装修,同学们一起在网上买了好多漂亮的书架和好多好多的书。
快递员叔叔把这些东西都送到了传达室。
可是传达室离咱们教室还挺远的呢。
老师就请了几位叔叔来帮忙把书架和书搬到教室。
这几位叔叔搬东西很辛苦呀,他们要花费力气,还要花费时间。
那这个时候呢,就需要给叔叔们钱,这个钱就是二次搬运费啦。
那怎么证明这个二次搬运费是合理的呢?这就像我们在学校里证明自己做了好事一样,得有一些证据。
对于二次搬运费来说,可能会有搬运的照片。
就像我们给叔叔们搬书架的时候拍个照片,照片里能看到叔叔们抬着重重的书架,脸上流着汗水,从传达室一步一步走向教室。
这张照片就能说明,真的有二次搬运这个事情发生。
还有呀,可能会有一个小纸条,上面写着搬运的东西有哪些。
就像我们写作业记录一样,要把书架有几个、书有多少本都写清楚。
这样大家就能知道,叔叔们搬运的东西有多少,搬运的工作量有多大。
比如说,写着有五个大书架,还有十箱书。
这么多东西,叔叔们肯定要费不少力气呢。
而且呀,可能还会有叔叔们的签名。
就像我们做完值日,要在值日表上签名一样。
叔叔们签了名,就表示他们真的做了这个搬运的工作。
有了这些照片、小纸条和签名,就可以证明二次搬运费是应该给的啦。
再给大家讲个故事吧。
有一次,学校要举办一个大型的活动,需要把很多表演用的道具搬到操场。
道具公司把道具送到了学校的仓库,可是操场离仓库可远啦。
于是学校就找了一些大哥哥们来帮忙搬运。
大哥哥们忙了好久才搬完。
后来学校要给大哥哥们钱作为二次搬运费,就拿出了搬运时拍的照片,照片里大哥哥们抱着大大的道具,累得气喘吁吁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
篇一:[二次搬运费]二次搬运费怎样计算地质灾害治理工程,(抗滑桩)桩心C30混凝土浇筑,搅拌场与抗滑桩间设计了施工便道,这种情况下还能否计二次转运?二次转运没设计。
回复首先得根据合同约定的相关二次搬运的规定办理,己批准的施工组织设计中现场材料如何堆放应有计划,一般施工工程中所使用的多种建材,包括成品和半成品构件,都应按施工组织设计要求,运送到施工现场指定的地点堆积,一般不发生二次搬运费,所以应正确理解二次搬运费1、二次转运费又名二次搬运费,是由于运输道路无法直接运至工地或因场地狭小现场堆放条件所限等特殊原因而发生的所有材料、成品、半成品(不包括混凝土预制构件和金属构件)的二次搬运、按二次搬运费标准执行。
2、若确属场地狭小不能一次堆放发生了部分材料、成品、半成品的二次搬运,且不是施工单位施工组织设计深度不够、布置不合理而自行造成的,甲乙双方可根据施工现场的实际情况,办理经济签证手续,据此结算。
3、二次搬运费按实际发生计取,不发生则不计取。
二次搬运费计算方法二次搬运费=工程费×二次搬运费费率(%)请参考市政工程二次搬运的问题,一般来说,市政的工程多是长施工距离,比如修路或对人行道路的地砖铺设等;或是少工程量,多施工地点,比如新建一个标识牌,维修一批市政基础设施等。
这样就造成了施工方在购进材料后一般要集中堆放到某1处仓库或场地,而在施工过程中要从这个固定的仓库或场地把材料运送到施工现场,由于材料进场的时候施工单位就已经支付过1笔材料的运输费了,而在施工过程中还需要进行再运输,这样就产生了二次费用。
还有施工机械也是同样的情况,有些施工继续运输不便,而施工过程中还必须采用,这样重复运输施工机械也是属于这个情况。
还有一种情况是由于施工场地的限制,工程不能一次性完成,当在此地施工完毕一段时间后,再次回到这个场地施工,这样也会产生“二次转运费”。
“二次转运费”是由于市政工程的特殊性质而多次,重复产生的材料倒运或机械运输的费用。
篇二:[二次搬运费]二次搬运费解析二次搬运费解析从网上看到的,很不错,共享以下二次搬运费不同人的理解不同,存在不少争议,也是导致很多扯皮事件,下面一起来分析一下二次搬运费的问题在疑问中越来越多,总结出来就两条,多远的距离要计取二次搬运费?二次搬运费计取多少?回答这两个问题还是要先从名词解释说起二次搬运费的内容是指因施工场地狭小等特殊情况而发生的二次搬运费用。
一般施工工程中所使用的多种建材,包括成品和半成品构件,都应按施工组织设计要求,运送到施工现场指定的地点堆积;但有些工地因遇到施工场地狭小,或因交通道路条件较差使得运输车辆难以直接到达指定地点,而需要通过小车或人力进行第二次或多次的转运所需的费用,称为材料的二次搬运费。
计算方法二次搬运费=直接工程费×二次搬运费费率(%)二次搬运费费率(%)=年平均二次搬运费开支额/(全年建安产值×直接工程费占总造价的比例(%))名词解释里明确了几个问题1、因施工场地狭小等特殊情况而发生的二次搬运费用。
这个“施工场地狭小”定额里已经有明文规定(施工用地面积小于首层建筑面积三倍时)。
2、因交通道路条件较差使得运输车辆难以直接到达指定地点,而需要通过小车或人力进行第二次或多次的转运所需的费用,真对这条,许多地区规定了相应的数字化规定,如300m之内,50m之内等,闹的大家在在执行时不知所措。
解决这一问题的方法很简单,只要符合这条,就可以计取。
3、二次搬运费=直接工程费×二次搬运费费率(%),这个二次搬运费取费基数不应该是直接工程费,费率应该二次搬运费一般以人工费技术措施人工费为基数,乘以费率一般为(0.25%),且一般指场内发生的二次搬运(不包括混凝土预制件和金属构件),因为混凝土预制件和金属构件定额里有子目,所以不用计取二次搬运费费,其他的材料各省的定额规定不一。
实际操作中注意的几个问题一、二次搬运费是投标时一次计取,结算不补的措施费,这个问题在甲乙方的生死较量---措施费中已经明确,结算时追加二次搬运费以后不要问应该不应该,而是应当祈祷有没有运气要回来。
二、二次搬运费在图纸上是看不出来的,要真正把握是否发生二次搬运费、发生多少是要到现场勘察才能有发言权。
三、二次搬运费是最难操作的措施费,合同里的漏洞是操作二次搬运费最有力的工具,要发现并把握住。
四、甲方的违约是另一条追加二次搬运费的依据,及时办理有效签证,机会可不能错过。
五、如果投标时低价赔钱中标,过程中又没有发生图纸变更,施工方唯一起死回生的法术就是进场后追加类似二次搬运费这样无法获取证据的费用。
六、如果建设方被施工方套上绞索,二次搬运费一定会搬开被套者脚下的支撑。
现在二次搬运费在实际施工时发生有时会很多,特别是块料项目工作,每平米的二次搬运费达到3-5元/m2,这种费用在标底里是不存在的,所以投标时施工方总觉得标底造价太低,政府造价部门现在对措施费完全放开,定为竞争性费用,建设方意识里认为竞争性费用就是无限让利费用,可以不计取。
以前用相对数表示的费用很不科学,如果项目中涂料工作占大部分,二次搬运费可能发生不会太多,但如果大部分是与块料工作,中标方日子会很不好过,如高层公寓公中的共区装修,这种工程比鱼刺都难下咽。
这类工作完全可以用实物量计取的工作可以参考钢结构、砼预制构件的操作方法,用定额子目形式约定二次搬运费用。
这样无论是建设方还是施工方都有操作的依据。
最后出一道二次搬运的计算题,会做回复一下答案,不会做的处理二次搬运会遇到难度甲乙两人分别从A、B两地相向而行,第一次见面在距A地60m处,随后两人到达A、B两地后立即返回,在距B地80m处再次相遇,问A、B 两地距离。
篇三:[二次搬运费]如何划分直接费用和间接费用?只是兴趣查找了下资料,与大家分享。
以工程项目为例。
直接费用和间接费用1、直接费用指企业为生产某一定种类和一定数量的;(1)直接材料指直接用于产品生产,构成产品实体;(2)直接人工费:指直接参加产品生产的工人工资以;2、间接费用是指不能直接计入产品生产成本的费用;直接费用包括1、耗用的人工费用;2、耗用的材料费用;3、耗用的机械使用费;4、其他直接费用,包括有关;间接费用的分摊方法主要有直接费用和间接费用1、直接费用指企业为生产某一定种类和一定数量的产品所发生的成本费用。
包括直接材料费和直接人工费。
(1)直接材料指直接用于产品生产,构成产品实体的原料、主要材料、外购半成品及有助于产品形成的辅助材料和其他直接材料。
(2)直接人工费:指直接参加产品生产的工人工资以及按生产工人工资总额和规定的比例计算提取的职工福利费。
2、间接费用是指不能直接计入产品生产成本的费用。
制造费用是最主要的间接费用,它核算企业为生产产品和提供劳务而发生的各项间接费用,包括车间管理人员的工资和福利费、折旧费、修理费、办公费、水电费、机物料消耗、劳动保护费等。
直接费用包括1、耗用的人工费用2、耗用的材料费用3、耗用的机械使用费4、其他直接费用,包括有关间接费用的分摊方法主要有1、人工费用比例法2、直接费用比例法直接费直接费由人工费、材料费、施工机械使用费和其他直接费组成。
直接费的内容如下1.人工费,指列入概预算定额的直接从事建筑安装工程施工的生产工人的基本工资、工资性津贴及属于生产工人开支范围的各项费用,内容包括(1)生产工人的基本工资、工资性质的津贴(包括副食品补贴、煤粮差价补贴、上下班交通补贴等)。
(2)生产工人辅助工资,指开会和执行必要的社会义务时间的工资,职工学习、培训期间的工资,调动工作期间的工资和探亲假期的工资,因气候影响停工的工资,女工哺乳时间的工资,由行政直接支付的病(六个月以内)、产、婚、丧假期的工资,徒工服装补助费等。
(3)生产工人工资附加费,指按国家规定计算的支付生产工人的职工福利基金和工会经费。
(4)生产工人劳动保护费,指按国家有关部门规定标准发放的劳动保护用品的购置费、修理费和保健费、防署降温费等。
2.材料费,指列入概预算定额的材料、构配件、零件和半成品的用量以及周转材料的摊销量按相应的预算价格计算的费用。
3.施工机械使用费,指列入概预算定额的施工机械台班量按相应机械台班费定额计算的建筑安装工程施工机械使用费,施工机械安、拆及进出场费和定额所列其他机械费。
4.其他直接费,指概预算定额分项定额规定以外发生的费用,内容包括(1)冬雨季施工增加费。
(2)夜间施工增加费。
(3)流动施工津贴。
(4)因场地狭小等特殊情况而发生的材料二次搬运费。
(5)生产工具用具使用费,指施工、生产所需不属于固定资产的生产工具,检验、试验用具等的购置、摊销和维修费,以及支付给工人自备工具的补贴费。
(6)检验试验费,指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品费用等,以及技术革新和研究试验费。
不包括新结构、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件破坏性试验及其他特殊要求检验试验的费用。
(7)工程定位复测、工程点交、场地清理费用。
直接费是指建设工程施工过程中,直接耗用于建设工程产品的各项费用的总和。
是根据施工图纸结合定额项目的划分,以每个工程项目的工作量乘以该工程项目的预算定额单价来计算的。
间接费间接费由规费和企业管理费组成(1)规费①规费的内容规费是政府和有关权力部门规定必须缴纳的费用(简称规费)包括工程排污费是指施工现场按规定缴纳的工程排污费。
工程定额测定费是指按规定支付工程造价(定额)管理部门的定额测定费。
社会保险费包括养老保险费、失业保险费、医疗保险费。
其中养老保险是指企业按照规定标准为职工缴纳的基本养老保险费;业保险费是指企业按照国家规定标准为职工缴纳的失业保险费;医疗保险是指企业按照规定标准为职工缴纳的医疗保险费。
住房公积金是指企业按规定标准为职工缴纳的住房公积金。
危险作业意外伤害保险是指按照《建筑法》规定,企业为从事危险作业的建筑安装施工人员支付的意外伤害保险。
②规费的计算规费的计算按下列公式执行规费=计算基数×规费费率计算基数可采用“直接费”、“人工费和机械费合计”或“人工费”,投标人在投标报价是,规费的计算一般按国家及有关部门规定的计算公式和费率进行。
(2)企业管理费①企业管理费的内容企业管理费是指建筑安装企业组织施工生产和经营管理所需费用,包括以下内容管理人员工资是指管理人员的基本工资、工资性补贴、职工福利、劳动保护费等。
办公费是指企业管理办公用的文具、纸张、帐表、印刷、邮电、书报、会议、水电、烧水和集体取暖(包括现场临时宿舍取暖)用煤等费用。
差旅交通费是指职工因公出差、调动工作的差旅费、住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工离退休、退休一次性路费,工伤人员就医路费,工地转移费以及管理部门使用的交通工具的油料、燃料、养路费和牌照费等。
