GFI-CB-12施工阶段成本控制工作细则

合集下载

工程部成本控制细则

工程部成本控制细则

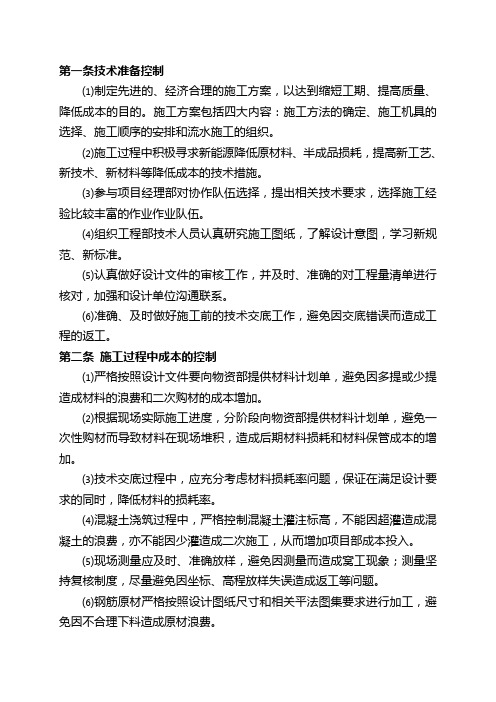

第一条技术准备控制⑴制定先进的、经济合理的施工方案,以达到缩短工期、提高质量、降低成本的目的。

施工方案包括四大内容:施工方法的确定、施工机具的选择、施工顺序的安排和流水施工的组织。

⑵施工过程中积极寻求新能源降低原材料、半成品损耗,提高新工艺、新技术、新材料等降低成本的技术措施。

⑶参与项目经理部对协作队伍选择,提出相关技术要求,选择施工经验比较丰富的作业作业队伍。

⑷组织工程部技术人员认真研究施工图纸,了解设计意图,学习新规范、新标准。

⑸认真做好设计文件的审核工作,并及时、准确的对工程量清单进行核对,加强和设计单位沟通联系。

⑹准确、及时做好施工前的技术交底工作,避免因交底错误而造成工程的返工。

第二条施工过程中成本的控制⑴严格按照设计文件要向物资部提供材料计划单,避免因多提或少提造成材料的浪费和二次购材的成本增加。

⑵根据现场实际施工进度,分阶段向物资部提供材料计划单,避免一次性购材而导致材料在现场堆积,造成后期材料损耗和材料保管成本的增加。

⑶技术交底过程中,应充分考虑材料损耗率问题,保证在满足设计要求的同时,降低材料的损耗率。

⑷混凝土浇筑过程中,严格控制混凝土灌注标高,不能因超灌造成混凝土的浪费,亦不能因少灌造成二次施工,从而增加项目部成本投入。

⑸现场测量应及时、准确放样,避免因测量而造成窝工现象;测量坚持复核制度,尽量避免因坐标、高程放样失误造成返工等问题。

⑹钢筋原材严格按照设计图纸尺寸和相关平法图集要求进行加工,避免因不合理下料造成原材浪费。

⑺特别是隐蔽工程、特殊工序旁站,严格按照设计要求、规范标准进行监督旁站。

⑻主体结构施工,严格控制模板支架顶高程、模板平整度、混凝土浇筑面标高,控制在允许误差范围内。

⑼施工过程中,加强现场质量控制,杜绝因质量不合格造成二次返工现象。

第三条施工机械成本控制⑴开工前应编制科学、合理的施工计划,根据实际施工现状合理的安排机械的进出场。

⑵根据实际的工程量合理安排机械投入数量,并尽量减少施工中所消耗的机械台班费,通过合理施工组织、机械调配,提高机械设备的利用率和完好率第四条竣工验收阶段成本控制在竣工验收阶段,做好经济、技术处理,缩短验收时间,提高交付使用效率。

工程项目施工阶段成本控制原则

工程项目施工阶段成本控制原则

工程项目施工阶段成本控制原则工程项目的施工阶段,哎呀,这可不是简单的事儿!你说,你一个不小心就把预算超了,甚至项目一完工,账单堆成了山,那可怎么办?所以呢,得搞清楚成本控制的原则,嗯,简简单单的一些小方法,能帮你省下大把的钱。

现在,咱们就聊聊这些原则,大家伙儿听了可别走神,重要的事儿可得好好记住哦。

最关键的就是“从一开始就控制”。

你想啊,工地上可不是说来就来,走了就走,得精打细算。

施工前,设计图纸必须要有,项目的材料、劳动力、机械的费用一项一项地都得算清楚。

这不是让你光凭经验和感觉来做,而是要真刀真枪地算好每一笔账。

这就像是你去市场买菜,得先知道自己需要买什么菜,不能到了市场才开始瞎逛,买了一堆没用的东西。

你准备工作做得越扎实,施工阶段才越轻松,预算才不容易飙升。

再说,工地上人多,活多,材料也多,控制成本最直接的办法就是“精简”。

什么都想要,那可不行。

没必要花冤枉钱啊。

比如,有时候你在工地上,材料一堆堆的摆着,看到这些材料总觉得浪费,心里不踏实。

可是你要明白,这浪费的每一块砖、每一根钢筋,都是钱啊!所以,工人们用多少就进多少,不能看着便宜就乱买。

材料采购时,咱得学会挑挑拣拣,拿捏好分寸,别一味的图便宜,结果劣质的材料出了问题,最后麻烦倒是找上自己。

再说了,工作现场也得精简,没必要的设备、机械别拿来,站着占地方就是浪费。

说到这里,我们得聊聊“计划性”。

这事儿,真的是一个“事先有准备,事后少麻烦”的道理。

你没有一个好的计划,项目一开始就乱成一锅粥,到时候什么都超预算,什么都拖延进度。

想想,工期是死的,成本是活的。

你得提前安排好每一个环节的进度。

比如,设备提前到场,工人也得有节奏地安排工作,不能大家一股脑地冲上去,结果啥都做不好,什么进度都跟不上。

规划得当,施工就不容易出纰漏,成本也不容易超标。

没计划,你根本就像开车没导航,走哪儿是哪儿,啥都不知道。

再有,咱们得说说“严格监控”。

没错,光有计划可不行,执行过程中的监督检查必须到位。

施工阶段的造价控制

施工阶段的造价控制

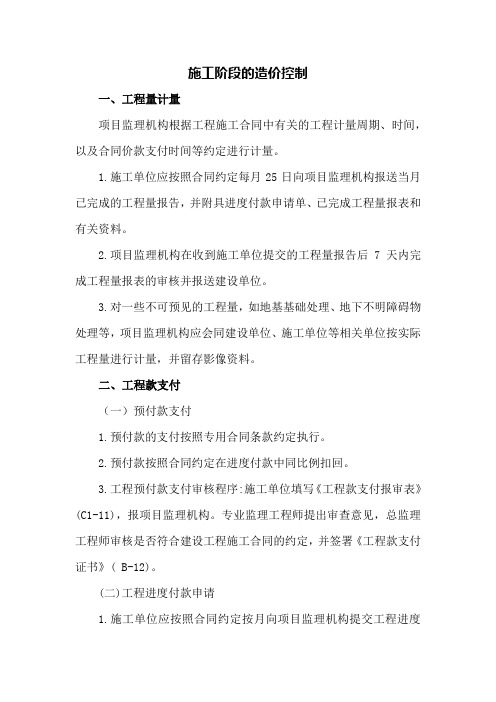

施工阶段的造价控制一、工程量计量项目监理机构根据工程施工合同中有关的工程计量周期、时间,以及合同价款支付时间等约定进行计量。

1.施工单位应按照合同约定每月25日向项目监理机构报送当月已完成的工程量报告,并附具进度付款申请单、已完成工程量报表和有关资料。

2.项目监理机构在收到施工单位提交的工程量报告后7天内完成工程量报表的审核并报送建设单位。

3.对一些不可预见的工程量,如地基基础处理、地下不明障碍物处理等,项目监理机构应会同建设单位、施工单位等相关单位按实际工程量进行计量,并留存影像资料。

二、工程款支付(一)预付款支付1.预付款的支付按照专用合同条款约定执行。

2.预付款按照合同约定在进度付款中同比例扣回。

3.工程预付款支付审核程序:施工单位填写《工程款支付报审表》(C1-11),报项目监理机构。

专业监理工程师提出审查意见,总监理工程师审核是否符合建设工程施工合同的约定,并签署《工程款支付证书》( B-12)。

(二)工程进度付款申请1.施工单位应按照合同约定按月向项目监理机构提交工程进度付款申请单,并附上已完成工程量报表和有关资料。

工程进度付款申请单按照《工程款支付报审表》的要求填写。

2.单价合同中的总价项目按月进行支付分解,并汇总列入当期进度付款申请单。

3.总价合同按合同约定的支付分解表支付或者按照专用合同条款中约定的进度付款申请单的编制和提交程序。

(三)工程进度款支付1.项目监理机构在收到施工单位进度付款申请单以及相关资料后7天内完成审查签署《工程款支付证书》并报送建设单位。

2.项目监理机构进行月完成工程量统计,对实际完成量与计划完成量进行比较发现偏差应分析原因,提出相应处理意见,并应在监理月报中向建设单位报告。

3.项目监理机构应建立工程进度款支付台账,编制签约合同价与费用支付情况表,合同价款支付台账应按施工合同分类建立,其内容应包括已完合同价款金额、已支付合同价款金额、预付款金额、未支付合同价款金额等。

(完整版)施工阶段全过程造价控制实施细则

(完整版)施工阶段全过程造价控制实施细则

目录一、造价控制项目概况 (1)二、施工阶段全过程造价控制服务内容 (1)三、施工阶段全过程造价控制依据 (2)四、施工阶段全过程造价控制原则 (2)五、造价项目部及岗位职责 (3)㈠.造价项目部组织结构 (3)㈡.岗位职责 (4)六、施工阶段全过程造价控制技术方案 (5)㈠.摸清施工合同价格的各项细节及工程全貌、招标文件、合同文本 (5)㈡.审查承包方的施工组织设计、施工进度计划和施工方案中涉及工程造价的内容 (6)㈢.实施造价过程控制的必要工作 (6)㈣.审查变更、洽商引起的工程索赔,追加合同价外款,调整总造价 (7)七. 施工阶段全过程造价控制工作重点 (7)八、施工阶段全过程造价控制措施 (9)㈠.组织措施 (9)㈡.经济措施 (9)㈢.技术措施 (9)㈣.合同措施 (10)九. 施工阶段全过程造价控制工作流程方案 (10)十、施工阶段全过程造价控制成果文件 (11)㈠.总则 (11)㈡.施工阶段 (17)㈢.竣工结算阶段 (18)十一、施工阶段全过程造价控制用表 (19)附表样 (19)xxxxxxxxxxxxxx工程施工阶段全过程造价控制实施细则一、造价控制项目概况1.建设(委托)单位:2.工程名称:工程3.工程地点:4.工程内容:5.施工范围:6.发承包方式:7.计划开竣工日期:200 年月日开工至200 年月日,总工期日历天8.施工单位:9.地质勘察单位:10.设计单位:11.监理单位:二、施工阶段全过程造价控制服务内容根据与委托人签订的《工程造价咨询合同》及有关工程造价咨询规定,对本工程施工阶段全过程造价控制,提供的服务内容包括:1.确定工程造价控制目标,制定控制实施细则;2.参加与造价控制有关的会议;3.根据工程进度编制工程用款计划;审核施工单位报送的完成工作量月报表,并提供当月付款建议书,经业主同意后作为支付当月进度款的依据;4.及时核定分阶段完工的分部工程结算;5.协助业主审核因设计变更、现场签证等发生的费用,相应调整造价控制目标;并及时向业主提供造价控制动态分析报告;6.承发包双方提出工程索赔时,为业主提供咨询意见;7.会同业主办理工程竣工结算;提供结算报告书;8.与造价控制有关的其他服务。

工程项目施工成本控制制度

工程项目施工成本控制制度

工程项目施工成本控制制度工程项目施工成本控制制度的核心目标是通过合理的预算制定、严格的成本审核、及时的成本分析以及有效的成本调整,实现对项目成本的全面掌控。

具体而言,该制度应包括以下几个方面:一、预算管理项目开始前,必须根据工程量清单、设计图纸及市场行情编制详尽的成本预算。

预算应包含所有预期的直接成本(如材料、人工、机械使用费)和间接成本(如管理费用、财务费用)。

预算一经批准,便成为成本控制的基准。

二、成本审核在施工过程中,每一笔成本支出都需经过严格的审核程序。

审核人员应对照预算,检查实际支出是否合理、必要。

对于超出预算的支出,需要特别说明原因并得到相应管理层的批准。

三、成本监控建立实时的成本监控系统,跟踪记录各项成本的实际发生情况。

通过与预算的对比分析,及时发现偏差,采取措施进行调整。

监控过程中,应重视数据的准确性和时效性。

四、变更管理在施工过程中,设计变更、材料价格波动等因素可能影响成本。

因此,制度中应包含变更管理流程,确保任何变更都经过评估、审批,并对预算进行相应的调整。

五、结算与决算项目完工后,应及时进行工程量的清算和成本的最终决算。

结算过程要保证透明公正,确保所有费用的合理性和准确性。

决算结果将作为评价项目管理绩效的重要依据。

六、持续改进通过对已完工项目的成本回顾分析,总结成本控制的经验教训,不断优化成本控制流程和方法,提高未来项目的成本管理水平。

实施上述成本控制制度时,建筑企业还需注意以下几点:- 强化员工培训:确保所有参与项目的人员都了解成本控制的重要性,掌握相关知识和技能。

- 加强沟通协调:项目涉及的各方(如业主、设计师、供应商)之间要保持密切沟通,确保信息共享,协同工作。

- 利用信息技术:运用现代信息技术手段,如项目管理软件,提高成本控制的效率和准确性。

施工阶段全过程造价控制实施细则

施工阶段全过程造价控制实施细则

目录xxxxxxxxxxxxxx工程施工阶段全过程造价控制实施细则一、造价控制项目概况1.建设委托单位:2.工程名称:工程3.工程地点:4.工程内容:5.施工范围:6.发承包方式:7.计划开竣工日期:200年月日开工至200年月日,总工期日历天8.施工单位:9.地质勘察单位:10.设计单位:11.监理单位:二、施工阶段全过程造价控制服务内容根据与委托人签订的工程造价咨询合同及有关工程造价咨询规定,对本工程施工阶段全过程造价控制,提供的服务内容包括:1.确定工程造价控制目标,制定控制实施细则;2.参加与造价控制有关的会议;3.根据工程进度编制工程用款计划;审核施工单位报送的完成工作量月报表,并提供当月付款建议书,经业主同意后作为支付当月进度款的依据;4.及时核定分阶段完工的分部工程结算;5.协助业主审核因设计变更、现场签证等发生的费用,相应调整造价控制目标;并及时向业主提供造价控制动态分析报告;6.承发包双方提出工程索赔时,为业主提供咨询意见;7.会同业主办理工程竣工结算;提供结算报告书;8.与造价控制有关的其他服务;三、施工阶段全过程造价控制依据1.我公司与建设委托单位签订的本工程项目工程造价咨询合同;2.建设单位与本项目施工单位签订的建设工程施工合同及其变更、补充、协议,包括实行招投标的工程招标文件及投标文件;3.建设单位提供的地质勘察报告及设计施工图纸;4.建设工程施工合同约定的计价规则、规定、解释;5.合同法、建筑法及建设部、省、市建筑市场管理规定;6.招标投标法、建设工程价款结算办法、建筑工程施工发包与承包计价管理办法等有关工程造价法规、规定;7.由委托方提供或转交或授权由工程造价咨询单位自行收集或工作留存的图纸会审记录、设计变更资料、现场签证资料及隐蔽工程验收记录、经建设单位监理批准的施工组织设计或施工方案等有关影响合同价款的工程技术经济资料;四、施工阶段全过程造价控制原则为实现本项目施工阶段全过程工程造价的有效控制,公司派出的造价项目部将严格遵循如下原则:1.从委托人的利益出发,严格控制、合理确定工程造价,并保障承包人的合法利益;2.服从委托人的工作安排,遵守工作纪律和职业道德,杜绝泄密情况发生;3.以工程事前、事中为重点控制阶段;4.变被动控制为主动控制,提高工程造价控制效果;5.加强技术与经济相结合,保持与监理工程师良好的协作,凡不符合合同文件约定、未经监理工程师质量验收合格或有违约的工程量不予计量、计价和审核,拒绝该部分工程款的支付签发;6.严格执行建设工程施工合同中所约定的工程量计算规则和工程计价方法;7.处理由于工程变更和违约索赔引起的费用增减坚持合理、公正;8.对有争议的工程量计量和工程款支付,应采取协商的方法确定,在协商无效时,由造价工程师做出决定;若仍有争议,可执行合同争议调解的基本程序;9.对工程量及工程款的审核应在约定的时限内完成;五、造价项目部及岗位职责㈠.造价项目部组织结构本项目总造价工程师,由具备丰富的工程造价专业经验和施工技术知识的注册造价工程师担任,全面负责本项目工程造价控制与管理工作;配备1~2名工程造价专业人员,负责现场工程计量、材料价格调查等现场造价控制工作;另配备1名工程招标代理专业人员,负责协助材料设备招标采购等辅助工作;特殊专业工程造价专业人员由公司根据实际需要择优派出;公司技术总工程师作为项目技术顾问,为造价控制工作中重大疑难问题的处理提供技术咨询,并按公司内部质量控制规定,对本项目造价控制机构的服务质量进行控制;造价项目部组织框图如下:㈡.岗位职责1.总造价工程师职责①确定造价项目部人员的分工和岗位职责;②主持编写项目全过程造价管理实施细则,并负责造价项目部的日常工作;③审阅重要的咨询成果文件,审定咨询条件、咨询原则及重要技术问题;④负责项目造价组内各层次、各专业人员之间的技术协调、组织管理、质量管理等工作关系,研究解决各种存在的问题;⑤负责处理审核人、校核人、编制人员之间的技术分歧意见,对形成的咨询成果质量负责;⑥根据项目全过程造价控制实施细则,负责统一咨询业务的技术条件、工作原则,确定阶段或节点控制目标、风险预测办法、偏差分析、纠偏办法;⑦组织综合编写咨询成果文件的总说明、总目录,审核相关成果文件最终稿;2.总造价工程师代表职责:①负责总造价工程师指定或交办的造价管理工作;②按总造价工程师的授权,行使总造价工程师的部分职责和权力;3.专业造价工程师职责:①负责本专业的项目全过程造价控制业务实施及其质量管理工作,指导和协调造价员的工作;②在总造价工程师或总造价工程师代表的领导下,组织本专业造价人员拟定项目全过程造价管理业务实施细则,核查资料使用、咨询原则、计价依据、计算公式、软件使用等是否正确;④动态掌握本专业项目全过程造价管理实施状况,协调并研究解决存在的问题;⑤组织编制本专业的咨询成果文件,编写本专业的成果文件说明和目录,检查成果文件是否符合规定,负责审核和签发本专业的成果文件;4.造价员职责:①依据业务要求,执行作业计划,遵守行业标准与原则,对所承担的业务质量和进度负责;②根据项目实施规划要求,展开本职工作,选用正确的业务数据、计算方法、计算公式、计算程序、造价软件,做到内容完整、计算准确、结果真实可靠;③对实施的各项工作进行自控,努力提高工作质量;成果文件经校核后,负责进行修改;④完成的成果文件应符合规定要求,内容表述清晰规范;六、施工阶段全过程造价控制技术方案㈠.摸清施工合同价格的各项细节及工程全貌、招标文件、合同文本1.熟悉现行工程拨款有关的法规及规定,确切地了解合同协议,熟练掌握招标、合同文本的内容细节及协议中有关工程计量及计价的约定;2.踏勘工程现场,熟悉工程全貌,掌握承包范围、施工工期、施工场地、临建布置、施工交通道路、施工供应水电管线敷设等情况,熟读全部施工图纸以及图纸所应用的标准图集及设计说明;利用经济手段协同监理方对工程进度和质量进行有效控制,及时发现问题,特别是由于质量和施工措施问题引起的工期延误,及时采取必要的经济措施,最大限度地避免工期拖延;结合施工合同对施工进度控制的约定,对没按进度计划完成的工程部位,以及施工质量未通过监理检查验收的工程部位,采取不予计价、按合同进行暂扣工程款等措施,在工程款拨付咨询意见中向委托人提出相应的要求或建议;如措施见效,在后继工程款拨付中将暂扣款项予以补拨;㈡.审查承包方的施工组织设计、施工进度计划和施工方案中涉及工程造价的内容施工组织设计是承包方有计划有步骤地进行施工准备和组织施工的重要依据,是指导施工活动的纲领性技术经济文件;因此,必须使施工进度均衡安排,保持工作面不空闲,工序作业不间断,实现均衡连续作业,并考虑全局,抓住主要矛盾,预见薄弱环节;根据承包方的客观条件,造价项目部专业人员将审查其是否实事求是地做好施工全过程的合理安排和对施工任务的组织分工,其中包括资金使用计划含预付款、工程进度款、预订设备和主要大宗材料付款计划、物资供应计划和劳动力计划、临时设施和大型机械进场计划以及施工总进度计划等,并视工程具体情况对各项计划加以检查;㈢.实施造价过程控制的必要工作1.建立动态造价控制台账,按施工进度、工程部位,系统地记录工程造价核定及拨付情况,尤其关注人工工资的拨付情况,经常性地与工程预算造价进行对比,分析是否存在偏差,找出原因及想出对策;2.写好造价控制工作日记,记录每日天气情况,登记与各方文件含变更、洽商、签证等的来往,记载主要事件及处理意见;3.每月定期检查工程进展情况,做好工程现状拍照,做好登记,对照施工进度计划及时发现问题,并据以月形象进度拨款核定的依据;对虚报或未达到设计要求和质量要求的部位,与监理工程师做好配合,予以扣减,避免超前拨款及质量、进度失控;4.做好承包方申报工程形象进度款月报的登记;造价项目部在报表中注明收到日期、份数和内容,经审核后再注明核准的拨款额、核减款额及核减原因,然后报送委托人签收,取得委托人签署意见后,一份返回造价项目部存档备查,一份交监理单位,一份交承包方;变更、洽商、签证按时间顺序分专业编号登记存档,以备索赔和反索赔的依据;5.建立月形象进度拨款专业审查表;审核形象进度款时,先由监理方在承包方工程款支付申请表中签署其对专业项目质量和进度的意见,以及对不合格项的处理意见,再由造价专业人员核准月拨款额;㈣.审查变更、洽商引起的工程索赔,追加合同价外款,调整总造价设计变更和工程洽商一般均会伴随经济索赔,因此必须由委托人、承包方、设计方和监理方共同签字,交造价项目部备案;既维护委托人的利益又照顾到承包方的实际情况,体现造价控制方处理问题的公正性、独立性;合理的索赔,委托人应予补偿,而有些索赔可能要求过高,与实际情况可能有出入,甚至采用夸大、曲解的手段谋取高额索赔,在此情况下,专业造价人员应汇报本项目总造价工程师,共同按合同条款和有关记录、处理意见、有关文件和变更、洽商单、现场照片等资料,对照原施工图纸等仔细审核承包方提出的索赔,分析其原因是否成立,索赔款额是否合理,从中剔除水分,尤其是隐蔽工程中的索赔,更需要在该项目实施时由现场造价专业人员、承发包双方及监理方在现场进行实测、拍照和记录备案;施工中由于工期紧,承包方往往是先施工后办理索赔,这些原始记录都可能成为审核索赔款额的计算依据,而对于一些逾期未办理造价增减的变更和洽商,则应在签发单据时注明“无追加造价问题”等意见;在完善以上工作的基础上,按月形象进度核算拨款额,编制当月形象进度拨款表,抄送承发包双方,使其了解截止当月累计应拨款额和本月应拨款额;七.施工阶段全过程造价控制工作重点1.根据合同条款,认真做好工程计量与工程费用支付程序的管理工作,使造价控制工作科学化、规范化;2.根据合同计价规则对以暂定单价以及需要调整差价的材料设备,须在施工期间落实、确定其采购单价的,可利用我公司具备招标代理资格的优势,协同采购人发包人、承包人、工程监理单位采取材料设备招标采购、询价比价采购按规定须通过政府采购方式采购的材料设备,博山区政府采购中心组织采购等方式确定,并办理书面确认手续,作为材料结算单价;3.按照合同文件所规定的方法、范围、内容、计量方式,负责工程所有支付项目的各种款项的合理性、合法性审查;审查承包方报送的工作量月进度报表,签署意见后报委托人审批;4.核实工程量,进行实物量签认及当月材料采购单价的签认;5.认真做好工程计量、计价和支付款额核定工作,对不符合合同文件要求的工程不予计量、计价;6.严格控制涉及工程造价增减的工程变更、工程洽商,按国家有关法律法规、结合现场实际合理处理索赔与反索赔;对以下原因引起的设计变更和工程洽商予以高度重视,进行主动控制:①.发包人决策性的改变,如提出新的设计变更对原设计进行修改,工程范围和内容发生变更等;②.设计单位的设计文件和现场情况不符,绘制有错误,图纸与说明不一致;③.承包人由于施工的需要而提出的变更,由于材料、设备供应问题而产生的变更;④.由于当前实际科技水平的限制和当地人力不可抗拒的破坏而引起的设计变更等;其中由于设计单位对图纸设计深度不足而进行在其部位施工前的细化完善不应属于设计变更;7.施工阶段前期审核承包人报送的工程预算,施工期间中间完工部位审核承包人报送的阶段性工程结算及工程竣工后审核承包人报送的竣工结算,协助发包人办理工程款项拨付事宜;8.对项目中的新增工程、零星工程合同谈判,合同条款拟定提供技术咨询;八、施工阶段全过程造价控制措施㈠.组织措施1.组建造价控制项目部,落实造价控制专业人员,明确任务分工及岗位置则;2.编制施工阶段造价控制工作计划和详细的控制工作流程图;3.协调好与发包人、承包人、监理、设计、材料供应、上级主管部门及其他有关单位的协作关系;㈡.经济措施1.按经审定的工程预算进行造价总额切块分解,编制造价控制计划,确定、分解造价控制目标,以便进行造价控制动态分析;2.严格执行工程计量、工程变更、材料结算单价确认程序;㈢.技术措施1.编制造价控制实施细则,设计造价控制工作流程框图;2.编审工程总预算,编审分阶段工程预算,编审材料计划;3.对设计变更进行技术经济比较,严格控制设计变更;4.运用价值工程技术,寻找通过改进设计挖潜降低造价的可能性;5.参与审查施工组织设计及施工方案,对主要施工方案进行技术经济分析,从发包人利益出发,积极出主意想办法,节约开支,提高投资综合效益;6.在施工过程中跟踪控制,审查月进度工程结算、阶段工程结算为工程款支付签署造价咨询意见;7.加强造价信息管理,定期进行造价控制对比分析,如计划完成工作量与实际完成工作量情况信息;8.工程竣工后,审查施工方报送的工程竣工结算书,形成初步结果,征求委托人及报送方意见后,出具正式审查报告,供办理工程结算之用;㈣.合同措施1.以合同为控制依据,同时做好工程变更、附加工作和索赔等方面的费用管理,尽量减少合同以外的费用支付;2.每季度向委托人提供一份项目造价管理与控制报告,对这一季度的完成进度计划情况、核定应支付款额情况、报审造价及审定造价情况向委托人进行书面汇报;3.做好现场工程造价事件记录,实现工程造价控制与管理的可追溯性;4.处理索赔事宜;5.参与合同修改、补充工作,着重考虑合同对造价控制的影响;九.施工阶段全过程造价控制工作流程方案根据本项目实际情况,造价控制与管理采用两段现场控制方案;造价项目部进驻现场,配合建设单位委托人的工作;有关工程造价确认事项由监理方初审并签署对质量和工期的影响意见后,交由造价项目部造价专业技术人员认可,再交由建设单位代表最终认可;为保证现场文件签署的真实性、合理性,需注意以下几点内容:①.设计变更、工程洽商,必须有设计单位、建设单位、监理单位三方规定人员的签字并加盖单位公章;②.现场工程量签证、材料单价签证等全部签证,所有签字盖章人员均须对签证的真实性、合理性进行审查,对签证原因、签证工程内容描述及签证工程数量的准确性承担其签字的责任;③.各方签字、盖章均须在原件上进行,原件份数按应签字盖章的单位部门数量设置,各方分别留置、保存备查;流程框图分详;十、施工阶段全过程造价控制成果文件㈠.总则1.造价项目部在实施全过程造价控制的过程中,应针对建设工程多次计价、逐步形成结算造价的特点,在不同的控制环节,根据项目特点,选用适宜的工作内容和方法,以实现全过程造价控制的目标;2.造价项目部在不同的工程造价控制环节,根据项目特点,应按照有关法规和程序形成不同控制环节的咨询成果文件;施工阶段全过程造价控制工作流程图材料构配件结算单价控制流程图工程变更价款控制流程图工程签证控制流程图工程款核定拨付控制流程框图3.造价项目部在不同控制环节形成的阶段性咨询成果文件,应分别按照有关法规和委托人的要求报审、报批或报备;4.造价项目部为了项目工程造价控制工作的需要,可建议举行造价管理工作联席会议,形成会议纪要;会议建议书和会议纪要可参照细则附表1、2的格式;5.当造价项目部与有关各方联系有关造价管理的工作,需要以书面形式致函时,工程造价工作联系单可参照本细则附表3的格式;6.造价项目部的每一项成果文件交付给委托人时,均应办理交付、签收手续,成果文件交付登记表和签收单可参照本细则附表4的格式;㈡.施工阶段1.施工阶段工程造价控制的阶段性工作成果文件是工程款使用计划以及工程合同管理中的工程进度款审批文件、工程变更价款审批文件、工程索赔费用的审批文件、分包工程以及大宗材料、设备的采购招标文件及其配套文件等;2.对工程造价的控制工作有工程款使用计划的编制、工程进度款的审核与确定、工程变更价款的审核与确定、工程索赔费用的审核与确定、分包工程以及大宗材料、设备的采购的招标、审核或管理等;3.施工阶段主要是通过以下工作控制项目造价:①.工程款使用计划的编制;②.工程进度款的审核与确定;对工程进度款进行审查时,首先检查工程承包单位和监理单位是否做了工程款支付申请和审查工作,工程款支付申请和支付证书所使用的表格应符合监理规范附表格式,然后出具审查意见,工程进度款审查意见表采用月工程进度款核验表第期见附表5的格式;按施工合同划分节点,当完成该部位节点工程,其工程施工情况经监理工程师核验符合合同质量标准后,承包方可申报阶段工程结算,造价工程师对该阶段工程结算进行审查;阶段工程结算审查意见采用本细则已完工程款额报告详附表6格式;③.工程变更价款的审核与确定;当委托人要求造价项目部对工程变更价款进行审查时,造价项目部应首先检查工程变更提出单位和监理单位、设计单位、建设单位是否达成了一致意见,并形成了工程变更单,工程变更单所使用的表格应符合监理规范的附表格式,然后出具审查意见;工程变更的造价审查意见表应符合本细则附表7的格式;④.工程索赔的审核与确定;当委托人要求造价项目部对索赔进行审查时,造价项目部应首先检查工程承包单位和监理单位是否做了索赔的申请和审查工作,索赔申请和审查工作所使用的表格应符合监理规范的附表格式,然后出具审查意见;对索赔的审查意见表应符合本细则附表8的格式;由于承包单位的原因造成委托人的额外损失,委托人、造价项目部或监理单位向承包单位提出反索赔时,应符合本细则附表9、10的格式,及时、公正地与承包单位协商,促使承包单位及时作出答复;4.施工阶段项目工程造价管理的分包工程以及大宗材料、设备的采购招标,其工作方法和管理参照施工招标执行;对材料设备询价定价的审查意见表,应符合本细则附表11的格式;㈢.竣工结算阶段1.竣工结算阶段工程造价控制的阶段性工作成果文件是建设工程竣工结算审查报告;2.竣工结算阶段对工程造价控制的工作是依约进行的工程竣工结算审查;3.竣工结算阶段工程造价控制的主要工作是通过审查工程竣工结算确定建设单位应支付给施工承包单位的工程最终总价款;4.根据施工合同,对竣工结算的审查可采用阶段性工程结算累加的审查方法,并特别注意竣工结算作为已完工程的特点,应审查结算是否符合以下条件:①施工合同条款约定;②招标文件与中标人的投标文件;③隐蔽工程验收记录;④工程变更签证程序与审查结论意见;⑤索赔与反索赔签证程序与审查结论意见;⑥材料设备询价定价程序与审查结论意见;⑦符合竣工图的工程量;⑧符合上述有关条件的分项工程、材料设备单价;⑨符合上述有关条件的取费计算;⑩纠正了各种计算误差;十一、施工阶段全过程造价控制用表表1造价管理工作联席会议建议书表2会议纪要表3工程造价工作联系单表4成果文件交付登记表表5月工程进度款核验表第期表6工程变更的造价审查意见表表7对费用索赔的审查意见表表8材料设备询价定价审查意见表其他发包人、承包人、监理人、造价咨询等用表略;附表样造价管理工作联席会议建议书工程项目名称:编号:会议纪要工程造价工作联系单编号:成果文件交付登记表咨询项目名称:项目编号:月工程进度款核验表第期工程变更的造价审查意见表对费用索赔的审查意见表材料设备询价定价审查意见表。

施工阶段造价控制的工作任务、方法、措施和承诺

施工阶段造价控制的作业任务,方法,措施和承诺一,本工程特点本工程为装修项目,给排水,强电,弱电,装修,通风,空调系统等多个专业工程,系统齐全。

施工过程中不可预见因素较多,需要业主采购的材料,设备以及工程变更控制作为投资控制的重点。

为保证投资控制目标的实现,我们对本工程投资控制作业,包括投资控制思想,投资控制组织机构,投资控制措施进行了初步规划并从以下几方面进行阐述。

二,本工程投资控制目标建设项目施工阶段是依据设计图纸,将原材料,半成品,设备等变成工程实体的过程,是建设项目价值和使用价值实现的主要阶段。

施工阶段在工程建设全过程中占了很长的时间,这个阶段的工程投资控制是具体的,繁杂的,也是全过程工程投资控制的重点之一。

施工阶段投资控制是施工阶段工程监理三大控制任务之一,是监理作业的重要内容。

监理单位对工程投资的控制,即在建设工程存在政策性变化,材料设备市场供求及价格不断波动等各种变化的条件下,按事先拟定的计划,动态分析合同执行情况,根据分析结果采取积极主动措施,达到目标投资的实现。

施工阶段投资控制,就是在满足项目合理的质量和进度标准的前提下,把建设工程项目成本的发生控制在合理的限额以内,随时纠正发生的偏差,以保证项目管理目标的实现,力求在建设项目中促进业主,施工单位,设计单位加强管理,使人力,物力,财力有限的资源得到充分的利用,使有限的资金创造出更多,更大的效益。

三,项目工程投资控制的内容施工阶段投资控制主要通过对工程项目的现场跟踪,就施工过程中较易产生争议的合同管理,工程变更,现场签证,材料价格及形象进度等涉及工程费用方面的问题配合业主提供咨询和进行控制,使工程投资符合实际情况,科学地利用建设资金,最大程度地发挥业主的投资效益。

通过对建设项目的施工阶段实施全面有效的投资控制,均顺利完成了项目控制目标,并取得了良好的控制效果。

施工阶段投资控制主要有以下几个方面内容:一,合同管理合同文件规则了双方的经济关系,是工程建设过程中合同双方的最高行为准则,是施工阶段投资控制的源头,签订合理可靠的合同,能从根本上控制投资,避免合同欺诈,有效地防范合同方面的风险。

施工阶段成本控制措施

施工阶段成本控制措施1. 引言在建筑工程的施工阶段,成本控制是一个至关重要的环节。

做好成本控制工作,可以有效地节约资源,提高项目质量,保证工程按时、按质、按量完成。

本文将介绍一些常用的施工阶段成本控制措施,以帮助项目管理人员更好地控制工程成本。

2. 文档编制本文档主要参考了建筑工程施工成本控制的相关资料,在实际工程项目中得到了验证。

文档按照以下结构进行编制:•引言:介绍施工阶段成本控制的重要性和本文档的目的。

•施工阶段成本控制措施:详细介绍常用的施工阶段成本控制措施。

•结论:总结本文档的内容,并提出进一步的建议。

3. 施工阶段成本控制措施3.1 预算控制在施工阶段,预算控制是最基本的成本控制手段之一。

在工程施工前,项目管理人员应制定详细的施工预算,并按照预算进行施工。

预算控制包括以下几个方面:•材料费用控制:制定合理的材料采购计划,避免材料浪费和过度采购。

•人力成本控制:合理安排劳动力资源,避免人员闲置和不必要的加班。

•设备费用控制:合理安排设备使用计划,避免设备的闲置和过度使用。

3.2 进度控制进度控制是施工阶段成本控制的重要手段之一。

合理控制施工进度可以避免工期延误和不必要的费用支出。

以下是一些进度控制的措施:•施工进度计划:在施工前,制定详细的施工进度计划,并按照计划进行施工。

•进度监控:定期监控施工进度情况,及时发现和解决工期延误问题。

•风险管理:识别施工进度风险,并制定相应的应对措施。

3.3 质量控制质量控制是施工阶段成本控制的重要环节之一。

合理控制工程质量可以避免质量问题带来的额外修复费用。

以下是一些质量控制的措施:•施工质量计划:在施工前,制定详细的施工质量计划,并按照计划进行施工。

•质量检查:定期进行质量检查,及时发现和解决质量问题。

•质量培训:加强施工人员的质量意识和技术培训,提高工程质量。

3.4 变更管理在施工阶段,变更管理是成本控制的关键之一。

合理控制变更可以避免不必要的费用增加。

建设项目施工阶段的成本控制(全文)

建设项目施工阶段的成本控制(全文)第一篇:正式风格的一、前言本文档旨在对建设项目施工阶段的成本控制进行详细的介绍,以项目管理团队制定合理的成本控制方案,并在施工过程中进行有效的控制,确保项目成本的合理控制。

二、目录1. 项目背景2. 成本控制目标3. 成本控制策略3.1 项目范围的确定3.2 成本估算与预算编制3.3 成本监控与追踪4. 成本控制措施4.1 资金管理4.2 供应商管理4.3 材料与设备采购管理4.4 人力资源管理4.5 施工进度控制5. 成本控制评估与调整6. 附件6.1 项目背景资料6.2 成本控制策略流程图三、项目背景在项目背景中详细介绍建设项目的基本信息,包括项目的性质、规模、建设内容、时间节点等。

四、成本控制目标明确本次项目的成本控制目标,例如限制成本超支在10%以内,提高成本效益等。

五、成本控制策略5.1 项目范围的确定详细介绍如何确定项目范围,包括项目的技术要求、质量要求、工程量估算等。

5.2 成本估算与预算编制介绍如何进行项目成本估算与预算编制,包括各项费用的计算方法、预算编制的原则等。

5.3 成本监控与追踪详细介绍成本监控与追踪的方法与工具,包括成本的实时监测、成本与进度的对比等。

六、成本控制措施6.1 资金管理介绍如何进行项目资金的筹措、分配和使用,包括预算控制、资金流动管理等。

6.2 供应商管理详细介绍如何建立合理的供应商管理机制,包括供应商的选择、合同管理、供货质量的监控等。

6.3 材料与设备采购管理介绍如何进行材料和设备的采购管理,包括采购流程、供货周期的控制等。

6.4 人力资源管理详细介绍如何合理配置施工人员,包括人员岗位设置、劳动力成本控制等。

6.5 施工进度控制介绍如何制定施工进度计划,包括施工的分解、进度节点的把控等。

七、成本控制评估与调整详细介绍如何对成本控制进行评估与调整,包括定期评估成本控制效果、根据实际情况进行调整等。

八、附件8.1 项目背景资料:附上项目的具体背景资料,供参考查阅。

建筑项目施工阶段的质量成本控制

建筑项目施工阶段的质量成本控制在建筑项目的施工阶段,质量成本控制是一个至关重要的环节。

合理有效地控制质量成本,不仅能够保证施工工程的质量达到要求,而且还能够为项目的顺利进行提供保障。

本文将从几个方面介绍建筑项目施工阶段的质量成本控制方法和策略。

一、合理控制原材料选用在建筑施工过程中,原材料的选用直接影响着工程的质量和成本。

因此,合理控制原材料选用是质量成本控制的重要一环。

首先,建筑企业应该选择符合国家标准的优质材料,避免使用劣质或者假冒伪劣的材料。

其次,根据实际需要,不要过多地追求过高的材料标准,以免造成不必要的浪费。

最后,对于能够进行现场加工的材料,可以考虑原材料和零部件的直接采购,可以有效地降低成本。

二、加强施工工艺管理施工工艺管理直接关系到工程的质量和进度。

合理的施工工艺管理可以减少质量事故与瑕疵,提高施工效率,降低质量成本。

在施工过程中,应严格按照施工工艺要求进行操作,杜绝违规施工和疏忽大意。

同时,建筑企业还可以通过建立工艺标准操作规程、定期组织技术培训等方式,提高施工人员的技能水平和遵循工艺操作规范的意识。

三、加强质量控制质量控制是质量成本控制的核心内容。

建筑企业应建立完善的质量管理体系,明确质量控制的各个环节和责任人。

首先,可以通过严格的质量检查和测试,及时发现和解决工程中存在的质量问题,避免质量事故带来的质量成本损失。

其次,应加强对施工中关键工艺节点的检验和控制,确保工艺的可行性和质量的稳定性。

最后,建立完善的质量档案,为后期的检验、验收和维修提供依据。

四、合理调控人力资源人力资源是质量成本控制的重要组成部分。

建筑企业应根据工程的实际需要,合理配置人力资源。

首先,要确保施工人员的素质和能力符合工程要求,避免由于人员不当引起的质量问题和额外成本。

其次,可以根据工程进度,合理安排人员数量,避免施工现场过于拥挤和造成不必要的人为成本。

最后,要加强对施工人员的培训和管理,提高团队的整体素质和工作效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5.3.7 项目成本分析报告
5.3.7.1项目全部结算工作完成一个半月内,由项目成本负责人组织完成成本分析,并出具成本分析报告;报告须就以下问题进行总结说明:项目结算成本汇总表(按照成本分类格式要求),项目结算成本与成本目标的差异分析,超过成本目标的分项工程说明、在整个项目的成本控制过程中的主要业绩、经验及教训,今后成本工作的建议。
5.3.2.6项目成本负责人每月组织一至二次合同工作交流会,对正在执行的合同履行情况进行跟踪管理、并填写《_____项目_____月合同价款变更情况汇总表》(见GFI-CB-12-F1)
5.3.3 成本估算及成本比选
5.3.3.1项目成本负责人在接到设计变更、施工方案变更、材料选型变更审批单后。5万元以内的必须在1个工作日内完成编制及复核工作;5万元-10万元以内的必须在2个工作日内完成编制及复核工作,报部门经理签字;10万元以上及超过成本目标的成本估算及成本比选必须在3个工作日内完成编制及复核工作,报部门经理签字。
5.3.3.2经办人负责成本估算及成本比选的存底工作;
5.3.4 设备(材料)选型、定价的成本控制
5.3.4.1如设计部选用设备、材料造成该项工程成本目标突破时,须报总经理审批。
5.3.4.2经过招标方式确认价格的甲定乙购单由部门经理直接审核;非经过招标方式确认价格的甲定乙购单项目成本负责人在接到单后,二日内签字确认后,交部门经理审核。
4.2.4负责编制项目成本分析报告;
5.程序
5.3 合同执行
5.3.1、合同交底
5.3.1.1项目主体工程合同签订五天内由项目成本负责人组织对工程部进行合同交底,重点针对成本控制、质量控制关键条款;
5.3.1.2分包工程由项目成本负责人会同设计部在招标结束三天内以书面形式对监理进行合同交底。
5.3.2 补充预算
5.3.2.1由项目成本负责人在月度计划中安排补充预算编制工作;
5.3.2.2每月10日前由项目信息资料员负责收集全上月所发生的补充预算资料;
5.3.2.3项目成本负责人必须在每月20日前向部门负责人提交复核过的补充预算;
5.3.2.4经部门经理总经理审批后,该补充预算作为合同结算价的组成部分;
5.3.2.5总经理审批后的补充预算交项目资料员存档并录入成本信息库。
5.3.5.2分包工程进度款审核表编制、复核时间为三个工作日,总包工程进度款审核表的编制、复核时间为十个工作日(含补充预算)。
5.3.6 成本工作月报
5.3.6.1每月8日项目成本负责人组织人员按成本月报格式要求编制填写项目相关信息,并对信息的准确性负责,填写的内容包括(招投标计划、清单及简单评述;合同清单及简单评述;合同履行情况;付款;进度款审核;补充预算;工程结算;成本估算及方案比选; 成本发展成本动态控制表;其他相关信息)
5.3.5 工程进度款支付
5.3.5.1项目成本负责人在接到工程部提交的工程进度款申请资料(施工单位的工程款支付申请表;施工单位进度款报价书;施工单位报送的本期发生的补充预算;经工程部审核的工程形象进度和补充预算资料)后,安排编制、复核工程进度款,并填写《**工程进度款审核表》,经部门经理审核后 提交给工程部,作为工程进度款支付的依据;
施工阶段成本控制工作细则
1.目的:
控制项目施工阶段成本,将项目总成本控制在成本目标以内
2.适用范围:
适用于金地集团深圳地产公司进行的新建、改建和扩建项目
3.定义:
3.1成本估算:对设计部提出的补充设计方案及设计变更、施工方案(含施工组织设计)及方案变更、材料选型方案及选型变更等进行的供领导决策参考的成本测算。
3.2成本比选:对设计部提出的多个补充设计方案及设计变更、多个施工方案(含施工组织设计)及施工方案变更、多个材料选型方案及选型变更进行成本测算,并提出4.1.1负责审核补充预算;
4.1.2负责审核工程进度款;
4.1.3负责审核超过10万元以上的补充设计的成本估算及成本比选
6.附件
6.1 GFI-CB-12-F1《_____项目_____月合同价款变更情况汇总表》
4.1.4负责审核超成本目标的设计变更及材料设备采购以及金额在10万元以上的设计变更、施工方案变更及材料选型变更的成本估算及成本比选
4.1.5负责审核项目成本分析报告
4.2项目成本负责人
4.2.1负责安排编制、复核补充预算;
4.2.2负责安排编制、复核工程进度款;
4.2.3负责安排编制、审核成本估算及成本比选;
