xx路延伸工程施工(xx标段)施工组织设计xx年xx月·xx施工组织设计目录xx章:工程概况1、工程简介2、工程地质及气象水文3、建设标准4、工程特点及施工条件5、主要技术经济指标6、主要工程量第二章:施工总体部署1、施工组织机构2、开工前施工准备3、施工整体安排4、施工水、电5、质量目标第三章:施工进度计划及控制措施1、施工进度计划2、工期保证措施第四章:设备、人员动员周期和设备、人员、材料运到施工现场的方法1、人员2、机械3、材料第五章:主要工程项目的施工方案、施工方法1、道路工程施工2、排水工程施工3、桥梁工程施工第六章:确保工程质量和工期的措施1、质量目标及保证措施2、工程工期和工期保证措施第七章:确保工程安全生产和文明施工的保证措施1、安全生产保证措施2、文明施工保证措施第八章:确保工程材料采购供应的保证措施1、材料的购供应2、材料采购供应的保证措施3、材料的现场管理第九章:重点和难点工程的施工方法及其措施第十章:雨季的施工安排第十一章:降低工程造价的主要措施xx章、工程概况一、工程简介:哈尔滨市xx路延伸工程位于哈尔滨市道外区,是今年哈尔滨市道路改造项目的重点工程。

工程工期:本合同段合同工期自xx年3月25日开工,至xx年9月15日竣工,总工期175天。

本标段为xx标段,主要包含两个施工段,分别为K0+34.085——K0+480段和K1+090——K1+960段,本工程包括道路工程、排水工程等,其中道路全长为1315.915米;;排水管线长度5104.2米。

本标段道路横断面:9.5m(绿地)+3.5m(人行道)+9m(车行道)+6m (分隔带)+24m(车行道)6m(分隔带)+9m(车行道)+3.5m(人行道)+9.5m(绿地),道路全宽80米,道路横坡为1.5%。

路面车行道结构为(自上而下):4cm中粒式改性沥青砼AC-16C,5cm中粒式沥青砼AC-20C,7cm粗粒式沥青砼AC-25F,20cm三灰碎石,20cm二灰碎石,20cm二灰土,总厚度76cm。

大道西延段项目施工及监理施工组织设计

大道西延段项目施工及监理施工组织设计

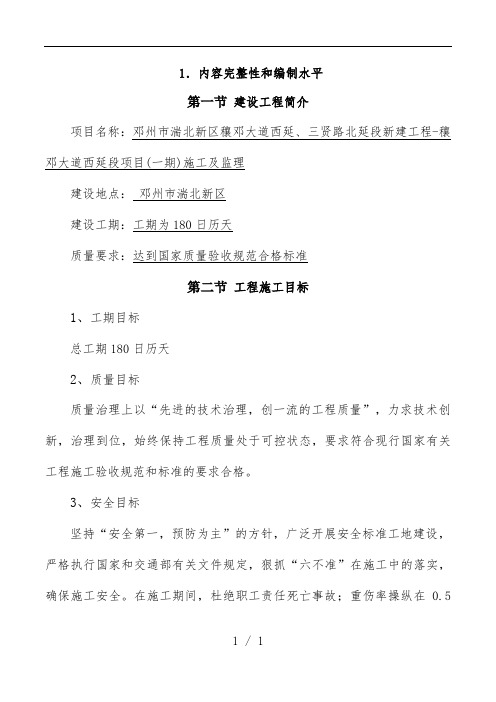

1.内容完整性和编制水平第一节建设工程简介项目名称:邓州市湍北新区穰邓大道西延、三贤路北延段新建工程-穰邓大道西延段项目(一期)施工及监理建设地点:邓州市湍北新区建设工期:工期为180日历天质量要求:达到国家质量验收规范合格标准第二节工程施工目标1、工期目标总工期180日历天2、质量目标质量治理上以“先进的技术治理,创一流的工程质量”,力求技术创新,治理到位,始终保持工程质量处于可控状态,要求符合现行国家有关工程施工验收规范和标准的要求合格。

3、安全目标坚持“安全第一,预防为主”的方针,广泛开展安全标准工地建设,严格执行国家和交通部有关文件规定,狠抓“六不准”在施工中的落实,确保施工安全。

在施工期间,杜绝职工责任死亡事故;重伤率操纵在0.5‟以下,轻伤率操纵在5‟以下,杜绝因治理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故。

4、环保目标本工程施工过程遵循降低噪声,减少扬尘,防止污染,操纵弃渣及生活垃圾等环保施工措施。

5、交通目标因为施工点地处雅安市中心城区,因此必须确保群众通行便捷顺畅,合理搭设通行便道,较少车辆及行人堵塞情况,以减少工程施工对周围民众的阻碍。

第三节工程编制依据1 《建筑地基基础工程施工质量验收规范》GBJ50202-20022 《混凝土结构工程施工质量及验收规范》GB50204-20023 《砌体工程施工质量验收规范》GB50203-20024 《建筑地面工程质量验收规范》GB50209-20025 《屋面工程质量验收规范》GB50207-20026 《建筑装饰装修工程质量验收规范》GB50210-20017 《建筑工程质量检验统一标准》GB50300-20018 《钢筋焊接及验收规范》JGJ18-969 《建筑电气工程施工质量验收规范》GB50303-200210《建筑给排水及采暖工程质量验收规范》GB50242-200211《钢结构工程施工质量验收规范》GB50205-200212《木结构工程施工质量验收规范》GB50206-200213《地下防水工程质量验收规范》GB50208-200214《通风与空调工程施工质量验收规范》GB50243-200215《建筑施工安全检查评分标准》JGJ59-8816《建筑机械使用安全技术规范》JGJ-8617《施工现场临时用电安全技术规范》JGJ46-8818《建筑工程施工现场供电安全规范》GB50194-9319《钢筋焊接头试验方法》JGJ27-8620其它与本工程有关的现行工程技术、施工验收标准及规范。

西二环下沉通道交通组织方案

西二环下沉通道交通组织方案

西二环地下通道交通组织方案中铁十八局集团有限公司二环快速路提升工程项目经理部二〇〇九年八月四日西二环地下通道交通组织方案一、工程概况西二环通道位于西二环与槐安路交口处,全长600米,北侧引道长230米,南侧引道长270米,通道主体长100米。

通道桥主体结构采用现浇钢筋混凝土双孔闭合框架结构,长100m,通道净宽35.7m,顶、底板均厚为120cm,侧墙100cm,中墙80cm,通道全高11.5m。

通道出入口两侧较深处设排桩式挡土墙,较浅处设装配式钢筋混凝土扶壁式挡土墙及现浇钢筋混凝土挡土墙。

二、工程进展情况因管线迁改及现场条件的限制,到8月4日止,管线迁改已近尾声,通道涵只进行东侧排桩的施工,西侧排桩正准备开始施工。

距原计划已滞后近二十多天。

三、主要施工顺序及交通组织方案现在距9月30日通车时间已不到两个月,为了尽快开始通道涵的施工,争取在有效的工期内完成本工程,根据现场实际情况,对通道部分施工组织及交通组织安排如下:第一步,对排桩及挡墙施工区域进行围挡,槐安路段不中断,二环路车辆从中间通行,双向四车道(左右各两个车道),此时开始进行排桩施工及挡墙施工。

为了方便施工区域的槐安路和西二环交口四个角处的单位及小区出行,在四个角修筑临时道路。

第二步,为了加快施工进度,在排桩及挡墙施工的同时,封闭槐安路高架桥以南的通道施工区域,开始施工通道南段。

车辆通行如图所示,以通道施工区作为环岛通行。

第三步,排桩及挡墙施工完毕后,拆除原有围挡,重新对整个通道施工区域进行围挡。

施工通道北侧及引路部分道路,以及挡墙冠梁等附属工程。

此时,槐安路高架桥南北两侧车辆改为围挡外通行,在原临时道路延长至通道口,施工期间禁止大型车辆通行,在槐安路高架桥下为了保证基坑安全,车辆不能从基坑边通行,所有车辆行人须绕行5~6#墩及7~8#墩间通行。

四、难点和重点1、在施工前,必须对施工区域管线调查清楚,了解排水走向及已倒改的管线位置,封堵已废弃的排水管线端部,防止管线漏水造成基坑无法开挖。

佛山市某路西延道路绿化工程施工组织设计

佛山市某路西延道路绿化工程施工组织设计

筑龙网WW W.ZH U L ON G.C OM**路西延道路绿化工程施工组织设计二OO 三年六月二日施 组 目 录1 主要依据2 工程概况,主要工程量 3施工组织机构框图,到位管理人员一览表及管理人员状况表4 施工方案及顺序(含施工任务划分,劳动组织,工点设置,施工顺序,施工方法)5 苗木的供应及管理6 主要施工机械设备7 形象进度计划表8 工程中采用的主要工程技术标准目录 9 提高工程质量的措施及保证1主要依据施工组织设计主要是依据以下信息和文件资料进行编写: 一、**路西延道路工程招标文件;二、根据路佛山市**设计研究院设计的该工程设计图纸及有关设计文件;筑龙网WW W.ZH U L ON G.C OM四、《城市绿化工程施工与验收规范》(CJJ/T83-99); 五、《城市绿化和园林绿地用植物材料》(CJ/T34-91); 六、《建设工程质量管理条例》; 七、其它有关施工、验收规范及标准;3工程概况,主要工程量一、基本情况本工程位于佛山市**路,绿化面积约为32400平方米,绿地浇灌采用自动喷淋系统,其水源取用城市自来水,该绿地是以种植树木、灌木、草皮为主。

二、工程特点难点该工程为绿化一类工程,工程质量要求必须达到佛山市优良样板工程。

本工程保养期为三个月。

施工承包形式:包工、包料、包工期、包质量、包安全。

本标段工程工作量大,施工工期较短,需全面铺开进行施工;施工现场为城乡结合部,环境相对较为复杂,施工存在一定的难度。

但我司将发挥绿化专业施工队伍的优势,以优秀的管理和一流的施工技术,合理地进行施工部署,加强管理,确保工程的按期、优质完成。

三、施工条件本标段工程施工机具和材料可经周边道路进入施工现场。

交通较为便利,临时施工设施需我方自行安排,施工用水、电须由我方自行解决。

四、气候条件高温日晒、多雨,气候变化较大,虽有利于苗木的生长,但也需筑龙网WW W.ZH UL ON G.C OM注意防高温日晒和防涝防积水,既要以防因积水而造成乔木根系的腐烂甚至死亡,又要防止因高温干旱日晒而造成的花卉与地被因缺水造成的生长不良甚至死亡。

槐安路西延道路工程B标段施工组织设计方案

槐安路西延道路工程B标段施工组织设计方案

槐安路西延道路工程B标段施工组织设计方案一、项目概述槐安路西延道路工程B标段位于北京市海淀区,起于上地东路,止于清河东路。

道路全长3.5公里,路宽24米,设计车速为50公里/小时。

本工程包括道路路面的硬化、排水系统的建设、路灯、信号灯、道路标志及标线的设置等。

二、施工组织设计(一)总体目标本项目施工组织设计的总体目标是保证施工期安全、高效、质量达标,确保道路工程能按照设计要求顺利竣工。

(二)施工组织结构1.总承包商:负责项目全局施工计划编制和变更,劳务分包方和材料供应商的协调,工程质量安全管理,工程合同履行和验收等。

2.现场管理人员:由总承包商派遣,包括现场项目经理、安全负责人、质量工程师、劳务管理员、物料管理员等。

负责现场日常管理工作,进行现场监督和协调安排施工任务。

3.施工人员:由劳务分包商提供,并指派专人负责施工过程中操作人员的培训和安全教育。

4.监理:由建设单位或委托单位指定,负责监督施工现场安全、质量,审核施工过程中的设计变更和施工方案,协助设计单位处理有关审核问题。

(三)项目施工组织程序及方案1.安全管理为确保施工期的人身安全和财产安全,本工程提出了以下几点安全措施:(1)严格遵守国家和地方的相关规章制度,对施工队伍进行安全教育和培训,确保施工过程中符合安全标准要求。

(2)在施工现场设置防护设备和警示标志,明示禁止入场、安全帽佩戴等安全要求,确保工人安全使用设备和工具。

(3)定期或随机检查现场施工现场,并逐项核对相关作业人员证件和资质,发现问题及时处理,确保施工期间及时发现问题并修复。

2.质量管理本工程要求施工单位严格按照设计图纸要求施工,并定期进行检验。

以下是质量管理的具体措施:(1)施工前,先对车辆、设备进行检查,确保能够正常使用,并做好施工前的安全检查。

(2)施工过程中,对于大量使用的材料应有合格证明并不得有损坏,不按规定要求施工应配合监理单位整改。

(3)验收合格后可进行下一工序,并及时进行日常检查,防止扩大不良影响。

槐安路提升工程招标公告

槐安路提升工程招标公告

一、项目名称:槐安路提升工程二、项目概况:槐安路位于我国某市,是连接市区与周边地区的重要交通干线。

为提高槐安路的通行能力,改善交通环境,保障人民群众出行安全,现对槐安路提升工程进行公开招标。

三、招标范围:1. 槐安路提升工程的设计、施工、监理等全过程服务。

2. 槐安路提升工程的设备采购、安装调试等。

3. 槐安路提升工程的相关配套设施建设。

四、招标方式:公开招标五、招标文件获取:1. 招标文件获取时间:自本公告发布之日起至招标文件发售截止之日止。

2. 招标文件发售地点:某市公共资源交易中心。

3. 招标文件售价:人民币1000元/套。

4. 招标文件获取方式:现场购买或邮寄。

六、投标须知:1. 投标人须具备中华人民共和国境内注册的独立法人资格,具备有效的营业执照、资质证书、安全生产许可证等。

2. 投标人须具备类似工程的设计、施工、监理经验,并具备良好的信誉。

3. 投标人须按照招标文件要求,提交投标保证金。

4. 投标人须在规定的时间内提交投标文件,逾期不予受理。

5. 投标人须严格按照招标文件要求,对投标文件进行编制、封装、递交。

七、投标文件递交:1. 投标文件递交截止时间:招标文件发售截止之日后第15个工作日。

2. 投标文件递交地点:某市公共资源交易中心。

3. 投标文件递交方式:现场递交。

八、开标时间及地点:1. 开标时间:投标文件递交截止之日后第3个工作日。

2. 开标地点:某市公共资源交易中心。

九、评标办法:1. 评标委员会由招标人代表、技术专家、经济专家等组成。

2. 评标委员会根据招标文件要求,对投标文件进行评审,确定中标人。

3. 评标委员会根据评审结果,对中标人进行公示。

十、合同签订:1. 中标人应在公示期满后,与招标人签订合同。

2. 合同签订后,中标人应按照合同约定,履行合同义务。

十一、其他事项:1. 招标人有权对投标文件进行保密,未经允许,不得泄露。

2. 招标人有权对投标人的投标行为进行监督,对违反招标文件规定的投标人,有权取消其投标资格。

槐安路沿线改造工程招标(3篇)

第1篇一、招标条件本招标项目已由石家庄市发展和改革委员会以《关于槐安路沿线改造工程可行性研究报告的批复》(石发改审批〔2023〕XX号)批准建设,项目业主为石家庄市XX道路建设管理有限公司,建设资金来自财政资金及自筹资金,项目已具备招标条件,现对该项目进行公开招标。

二、项目概况1. 项目名称:槐安路沿线改造工程2. 项目地点:石家庄市槐安路沿线3. 项目规模:槐安路沿线全长约15公里,本次改造范围包括道路、桥梁、排水、照明、绿化、交通设施等。

4. 项目总投资:约人民币XX亿元5. 招标范围:槐安路沿线改造工程的设计、施工、监理及后期养护等全部工作。

三、招标内容1. 设计阶段:包括但不限于方案设计、初步设计、施工图设计等。

2. 施工阶段:包括但不限于土建工程、安装工程、绿化工程等。

3. 监理阶段:对设计、施工、材料设备采购等全过程进行监督管理。

4. 养护阶段:对改造后的道路、桥梁、排水、照明、绿化等设施进行定期养护。

四、投标人资格要求1. 投标人须具备独立法人资格,持有有效的营业执照。

2. 投标人须具备建设行政主管部门核发的工程设计综合甲级资质或建筑工程施工总承包一级资质。

3. 投标人须具备有效的安全生产许可证。

4. 投标人须具有类似项目的设计、施工、监理经验,且近三年内至少完成过一项类似项目的业绩。

5. 投标人须具有良好的财务状况和信誉。

6. 投标人须符合《招标投标法》及有关法律法规规定的其他条件。

五、招标文件获取1. 招标文件获取时间:自本公告发布之日起至2023年11月10日,每日上午9:00至11:30,下午14:00至17:00(北京时间)。

2. 招标文件获取方式:现场购买。

3. 招标文件售价:人民币XXX元,售后不退。

六、投标文件递交1. 投标文件递交截止时间:2023年11月15日9:00(北京时间)。

2. 投标文件递交地点:石家庄市XX招标投标交易中心。

七、开标时间及地点1. 开标时间:2023年11月15日9:30(北京时间)。

兴平槐里西路西延工程中标单位

兴平槐里西路西延工程中标单位
(原创版)
目录
1.兴平槐里西路西延工程中标单位介绍
2.工程项目的主要内容
3.工程实施的意义和影响
正文
近日,兴平槐里西路西延工程的中标单位已经正式公布。

这一项目的中标单位是拥有丰富经验和专业技术的某建筑公司。

该公司在过去的工程项目中,一直以质量第一、安全至上的原则,赢得了广泛的好评和认可。

兴平槐里西路西延工程是一项旨在提升城市交通效率和居民生活品
质的重要工程。

该工程主要包括道路的拓宽、延长以及相关基础设施的建设。

道路的拓宽和延长将有效缓解该地区的交通压力,提高道路的通行能力,从而进一步提升城市的交通效率。

同时,相关基础设施的建设,如给排水设施、照明设施等,也将为当地的居民提供更好的生活条件,提高居民的生活品质。

兴平槐里西路西延工程的实施,不仅可以改善当地的交通状况,提高居民的生活品质,还将对当地的经济发展产生积极的影响。

工程建设过程中,需要大量的人力、物力和财力投入,这将为当地的建筑业、制造业等相关产业提供新的发展机遇,从而促进当地经济的发展。

工程建成后,将吸引更多的投资和人才流入,推动当地的产业升级和经济发展。

总之,兴平槐里西路西延工程中标单位的确定,标志着该工程即将进入实质性的实施阶段。

这一项目的实施,对于提升城市的交通效率,提高居民的生活品质,促进当地经济的发展都具有重要的意义。

第1页共1页。

兴平槐里西路西延工程中标单位

兴平槐里西路西延工程中标单位摘要:一、兴平槐里西路西延工程概述二、中标单位简介三、项目意义及对区域发展的影响四、工程进展情况及预计完工时间五、未来发展规划展望正文:兴平槐里西路西延工程是近年来我国基础设施建设的一项重要项目,备受社会各界关注。

近日,该工程的中标单位已经揭晓,这标志着工程进入到了一个新的阶段。

首先,我们来了解一下兴平槐里西路西延工程的概况。

该工程位于陕西省西安市,线路全长约10.2公里,设计时速为80公里/小时。

工程包括道路、桥梁、绿化、照明等配套设施建设。

项目总投资约20亿元,采用PPP(公私合营)模式实施。

接下来,我们来了解一下中标单位。

中标单位为陕西省高速公路建设集团,是一家具有丰富经验和卓越实力的企业。

该公司成立于2001年,注册资本30亿元,业务涵盖高速公路、桥梁、隧道、市政工程等建设领域。

此次中标,再次证明了企业在基础设施建设领域的领先地位和雄厚实力。

项目意义及对区域发展的影响方面,兴平槐里西路西延工程的实施将有效缓解西安市道路交通压力,提高区域交通运输能力。

项目连接了西安市多条重要干道,进一步完善了城市路网结构,为市民出行提供了更多便捷选择。

同时,工程还将促进沿线土地的开发利用,带动区域经济发展,提升城市形象。

在工程进展情况及预计完工时间方面,目前项目已完成招投标工作,中标单位已正式入场开展施工准备工作。

预计整个工程将于2025年底前完工并投入使用。

最后,我们来展望未来发展规划。

随着兴平槐里西路西延工程的推进,陕西省高速公路建设集团将继续积极参与我国基础设施建设,为推动经济社会发展贡献更多力量。

同时,西安市也将进一步完善城市交通体系,为打造国际化大都市奠定坚实基础。

总之,兴平槐里西路西延工程的中标单位揭晓,标志着工程迈入新阶段。

【精品】槐安路西延下穿石太铁路立交桥工程

槐安路西延下穿石太铁路立交桥工程招标文件项目编号:HYBT20060502项目名称:槐安路西延下穿石太铁路立交桥工程招标人:石家庄市城市建设投资管理办公室(盖章)招标代理机构:河北华溢博通招标有限公司(盖章)编制日期:2006年6月7日总目录第一章投标须知及投标须知前附表第二章合同主要条款第三章合同文件格式第四章技术规范第五章图纸第六章工程量清单第七章投标文件格式第八章评标方法和标准第九章补遗书及答疑纪要(待发)第一章投标须知前附表及投标须知目录一、投标须知前附表二、投标须知(一)总则(二)招标文件(三)投标文件的编制(四)投标文件的提交(五)开标、评标和定标(六)合同的授予一、投标须知前附表二、投标须知(一)总则1、工程说明1.1本招标工程项目说明详见本须知前附表第1项~第5项;1.2本招标工程项目按照《中华人民共和国招标投标法》等有关法律、法规和规章,通过招标方式选定承包人。

2、招标范围及工期2.1本招标工程项目的范围详见本须知前附表第6项。

2.2本招标工程项目的工期要求详见本须知前附表第7项。

3、资金来源3.1本招标工程项目资金来源详见投标须知前附表第8项,该资金用于本工程项目施工合同的支付。

4、合格的投标人4.1具有在中华人民共和国境内注册的独立法人地位,有独立签订合同的权利和履行合同的能力。

4.2满足本须知前附表第9项关于投标人资质及业绩的要求。

4.3由两个以上的施工企业组成一个联合体以一个投标人身份共同投标时,除符合第4.1、4.2款的要求外,还应符合下列要求:4.3.1投标人的投标文件及中标后签署的合同协议书对联合体各方均具法律约束力;4.3.2联合体各方应签订共同投标协议,明确约定各方拟承担的工作和责任,并将该共同投标协议随投标文件一并提交招标人;4.3.3联合体各方不得再以自己的名义单独投标,也不得同时参加两个或两个以上的联合体投标,出现上述情况者,其投标和与此有关的联合体的投标将被拒绝;4.3.4联合体中标后,联合体各方应当共同与招标人签订合同,为履行合同向招标人承担连带责任;4.3.5联合体的各方应共同推荐一名联合体主办人,由联合体各方提交一份授权书,证明其主办人资格,该授权书作为投标文件的组成部分一并提交招标人;4.3.6联合体的主办人应被授权作为联合体各方的代表,承担责任和接受指令,并负责整个合同的全面履行和接受本工程款的支付;4.3.7除非另有规定或说明,本须知中“投标人”一词也包括联合体各方成员。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

槐安路西延道路工程B标段施工组织设计
xxxx公司
二○○六年三月二十八日
目录
一、工程简介
二、编制依据和原则
三、工程质量目标设计
四、施工工期安排
五、施工准备
六、主要施工方法
七、确保工程质量的技术组织措施
八、确保安全生产的技术组织措施
九、确保工期的技术组织措施
十、确保文明施工的技术组织措施
十一、扬尘治理措施及环境保护措施
十二、雨季施工技术措施
十三、冬季施工技术措施
十四、拟投入的主要施工机械设备表(表7.1)
十五、劳动力计划表(表7.2)
十六、计划开竣工日期和施工进度进度网络图(表7.3)十七、施工总平面图(表7.4)
十八、临时用地表(表7.5)
一、工程简介
㈠、工程范围及内容
槐安路为我市规划的城市主干路,槐安路西延道路工程西起西三环路,经苑东街、规划路1、时光街,东至西二环路,红线宽50米,总长约2374米。

槐安路西延道路工程B标段西起规划路1西侧(桩号k1+140~k2+350.63)至西二环,长度1210.63米,共包括道路工程、排水工程、照明工程三个分项工程。

⒈道路工程:
⑴横断面:
道路断面型式为三幅路,道路红线宽50米,机动车道宽22.5米,机非分隔带各宽2.5米,非机动车道各宽6.0米,人行道各宽5.25米;与时光街交叉口两侧进行道路渠化,机动车道宽27.25米,机非分隔带各宽1米,非机动车道各宽6.0米,两侧人行道宽为4.5米和4.25米;与西二环交叉口西侧进行道路渠化,机动车道宽30.5米,机非分隔带各宽2.5米,非机动车道各宽6.0米,两侧人行道宽为7.75米和4.75米;路面横坡采用1.5%直线型路拱,人行道横坡采用2%。

⑵路面结构:
路面为沥青混凝土路面,机动车道路面结构从上而下为:3cm细粒式沥青混凝土,4cm中粒式沥青混凝土,8cm粗粒式沥青混凝土,
20cm粉煤灰石灰碎石,30cm粉煤灰石灰土,结构层总厚65cm。

非机动车道路面结构为:3cm细粒式沥青混凝土, 5cm粗粒式沥青混凝土,12cm粉煤灰石灰碎石,15cm粉煤灰石灰土,结构层总厚35cm。

人行道铺装结构从上至下依次为:6cm彩色混凝土便道砖,砂垫层3cm,级配碎石 15cm。

人行道铺装宽度4.25~5.25米。

路缘石规格为490mm×300mm×120mm,平石尺寸为490mm×250mm×100mm。

⑶纵断:
纵断设计依现状地形、现状路面标高、铁路箱涵标高及西三环互通高架桥设计标高进行设计,在适当位置设变坡点,道路纵坡大于2‰。

⒉排水工程:
⑴雨水工程
雨水管道采用两道雨水管,分别位于道路中心线北侧5.75米和南侧8.25米处。

北侧为雨水主干管,采用砖砌方沟,方沟断面为WxH=1.4x1.2米、长29米,WxH=1.6x1.6米、长405米,WxH=2.6x2.4米、长793米;南侧为雨水管支干管,采用HDPE管,管径DN700mm、长765米,管径DN1000mm、长522米,流水方向自西向东。

过西二环路采用顶管的方法顶直径为2500mm管道80米,接入原有雨水管道。

雨水接户井设在道路红线外1米处,接户横管采用DN400mm混凝土管,坡度≥3‰。

⑵污水管道工程
道路南侧约11.25米处(机非隔离带下)有一道d500-d700mm污
水管,予以保留利用,在道路北侧16米处(时光街以西)新做一道DN500 mm长453.2米的HDPE污水管。

在道路北侧8.25米处(时光街以东)新做一道DN700 mm长781.08米的HDPE污水管。

污水接户井设在道路红线外1米处,接户横管采用DN300mm混凝土管,坡度≥3‰。

3、照明工程
⑴供电电源及路灯信号
本段内在时光街与槐安路交口处设1台ZBW型125KVA箱式变电站给路灯供电,同时预留相交路照明。

路灯采用专用路灯信号与微电脑路灯信号仪并联互锁信号以及手动信号。

专用路灯信号接自西二环路最近路灯信号。

⑵路灯设置
采用12米双臂热镀锌白色喷塑钢杆路灯,双侧对称布置于路两侧分隔带内,单侧杆距约45米,光源为HPS-T/400W(机动车道侧)、HPS-T/250W(非机动车道侧)。

合计12米路灯56套。

大路口采用18米热镀锌白色喷塑钢杆路灯,光源为4只SON-T plus 400W,路灯应避开路边线2米。

合计18米路灯5套。

㈡、工程特点:
⒈本施工段地处石家庄市郊,道路交通及通讯便利,施工所用材料来源充足,用水、用电能满足施工及生活需要。

⒉修路保证"为民不扰民"的原则,施工必须采取有效的措施和设施保证沿街居住单位和私人车辆通行。
